机械计划(用于施工组织设计)

合集下载

机械设备情况及计划

机械设备情况及计划

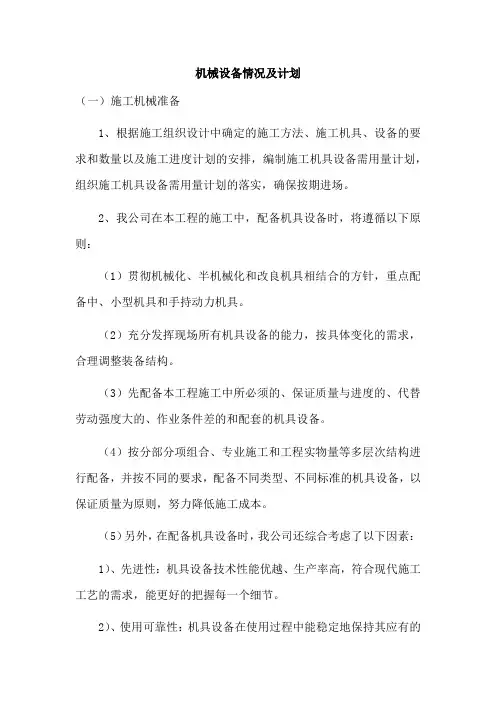

机械设备情况及计划(一)施工机械准备1、根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度计划的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。

2、我公司在本工程的施工中,配备机具设备时,将遵循以下原则:(1)贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机具和手持动力机具。

(2)充分发挥现场所有机具设备的能力,按具体变化的需求,合理调整装备结构。

(3)先配备本工程施工中所必须的、保证质量与进度的、代替劳动强度大的、作业条件差的和配套的机具设备。

(4)按分部分项组合、专业施工和工程实物量等多层次结构进行配备,并按不同的要求,配备不同类型、不同标准的机具设备,以保证质量为原则,努力降低施工成本。

(5)另外,在配备机具设备时,我公司还综合考虑了以下因素:1)、先进性:机具设备技术性能优越、生产率高,符合现代施工工艺的需求,能更好的把握每一个细节。

2)、使用可靠性:机具设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。

3)、便于维修性:机具设备要便于检查、维护和修理。

4)、运行安全性:机具设备在使用过程中具有对施工安全的保障性能。

5)、经济实惠性:机具设备在满足技术要求和生产要求的基础上,达到最低费用。

6)、适应性:机具设备能适应不同工作条件,并具有一定多用性能。

7)、其它方面:成套性、节能性、环保性、灵活性等。

(二)拟投入的主要施工机械设备进场计划1、调配计划机械设备供应计划是机械管理的重要环节,合理的供应计划是保证施工生产顺利进行的保障。

其相应的设备、规格、数量便显得非常关键,为确保本工程按施工工期优质顺利完成,必须配备足够的施工机械设备。

2、保证机械设备供应措施1)编制合理的机械设备供应计划,在时间、数量、性能方面满足施工生产的需要。

合理安排各种机械设备在各施工队(组)间和各施工阶段在时间和空间上的合理搭配,以提高机械设备的使用及工作效率,提高设备的经济效益。

施工主要机械设备配置计划(表格可编辑)

施工主要机械设备配置计划(表格可编辑)

施工主要机械设备配置计划(表格可编辑)(一)施工机械设备选择原则结合本工程工作量、作业面进行机械的选择;1、能满足工期、质量、安全的要求;2、能最大限度地提高机械使用效率,用较少的机械设备完成较多的工程量;3、在确保工期、安全、质量的前提下能最大限度地减少工程成本,高效率地完成需要的工作量;4、容易进行操作运转和维修,易于拆装和转移,并且可靠性能高。

(二)主要机械设备投入计划施工机具是保证施工进度、工程质量的基本手段,同时精良的施工机具配置体现了现代化施工单位的综合素质,给先进施工工艺的实施应用提供有效的保证。

根据本工程的施工内容、工程量、工程进度安排,并考虑了施工段间的交叉流水作业及工段内的施工流水、工人进场计划、材料进场计划、材料加工计划等因素,对投入本工程项目的施工机具配置作出科学合理的安排,使机具得到合理、高效的利用,从而提高工作效率并使工程进度得到切实保证。

拟投入的主要施工机械设备见下表(三)机械设备投入保证措施1、根据施工组织设计及施工方案的要求,使用施工机械,按施工进度分期组织进场。

2、机械设备进场后由技术、生产、机械及有关部门组织正确安装调试及验收,要经常性保养,保持施工机械完好状态。

3、对机械设备使用贯彻管用结合,人机固定的原则,每台机械必须有专人负责管理使用,严格执行三定(定人、定机、定制度)制度。

4、操作人员必须经过培训持证上岗,熟悉所操作机械情况,做到“四懂三会”即懂原理、懂构造、懂性能、懂用途,会操作、会维修保养、会排除故障。

5、施工机械设备实行统一管理,统一调度、调配使用,设备调度由施工管理部执行。

设备使用办理有关手续,坚持谁使用,谁付费,统一核算,设备的进、退场办理进退场手续。

6、施工机械设备推行使用、维修、保养一条龙责任制,并建立维修保养制度,实行谁使用,谁维修谁保养,推行定期维修和例行保修。

拟配备本项目的机械设备表拟配备本项目的试验和检测仪器设备表。

工程机械工作规划方案范文

工程机械工作规划方案范文

工程机械工作规划方案范文一、前言工程机械在现代建筑和工程领域中发挥着至关重要的作用,它们可以提高工作效率、减少人力成本,同时也可以保障工作安全,确保工程的质量。

在工程机械使用方面,需要有一套科学合理的工作规划方案,以保障工程机械的正常使用,减少故障和损耗,保证工程进度。

二、工程机械工作规划目标1. 确保工程机械的正常运转,减少故障和损耗;2. 提高工程机械的使用效率,提升工程施工的速度;3. 保障工程机械的安全使用,减少事故发生的可能性;4. 降低工程机械的维护成本,延长设备的使用寿命;5. 保证工程机械的正常使用,确保工程的质量。

三、工程机械工作规划流程1. 设备检查:对工程机械进行日常检查和维护,发现问题及时处理,确保设备运转正常;2. 设备调试:对新购买或长时间停用的设备进行调试,确保设备稳定运行;3. 设备使用:根据工程需要合理使用设备,避免超负荷使用或闲置;4. 设备维护:对设备进行定期维护和保养,延长设备的使用寿命;5. 故障处理:及时处理设备故障,减少故障对工程进度的影响;6. 安全管理:加强设备使用的安全管理,避免事故发生;7. 资源配置:合理配置工程机械资源,提高资源利用率。

四、工程机械工作规划实施1. 制定工程机械使用手册:明确规定工程机械的使用方法、注意事项和维护保养要求,供使用人员参考;2. 设备管理人员培训:针对工程机械的管理人员进行相关培训,提高管理人员的维护保养能力;3. 设备维护保养制度:建立科学的设备维护保养制度,包括日常保养、定期保养和特殊保养;4. 设备故障处理流程:制定设备故障处理流程,确保故障及时得到处理,减少对工程的影响;5. 安全管理制度:建立健全的设备使用安全管理制度,包括安全操作要求、应急处理程序等;6. 设备资源配置计划:制定合理的设备资源配置计划,确保资源的充分利用。

五、工程机械工作规划整改和总结1. 定期对工程机械的工作规划进行评估,发现问题及时整改,保证规划的有效性;2. 总结工程机械的工作规划执行情况,总结经验,为下一阶段的工作规划提供参考。

施工总体部署和劳动力进度机械计划

施工总体部署和劳动力进度机械计划

施工总体部署和劳动力进度机械计划第一节施工部署的指导思想及原则一、指导思想根据本工程的重要性,工程特点、工程量和节点工期及竣工工期的要求,为实现工程建设工期、质量、安全管理等方面的目标,施工总承包将遵循“选用最佳项目经理及项目管理班子、选用最有战斗力的施工队伍,投入先进的机械设备,选用优质材料,应用最佳的施工技术,安排合理的施工工序,采用科学的组织管理方法,保证达到优质、安全、按期竣工的目标”的指导思想进行施工总体部署。

二、部署原则1、时间上的部署原则:严格按照招标文件要求的节点工期,考虑季节性对施工的影响。

统筹兼顾,综合安排施工作业,冬、雨期尽量避开不利于施工的工序。

2、空间上的部署原则:考虑立体交叉施工,在施工过程中,根据工程特点及周边环境条件,综合考虑工程工期、质量、劳动力、周转材料、大型机械、临建设施等资源投入情况,组织分阶段分重点进行施工。

施工期间,平面分区段,立体分流水、交叉作业。

合理组织,保证施工的连续性、均衡性、节奏性,做好分阶段验收安排,适时插入装修、机电管线安装的施工。

尤其注重保障专业分包施工项目的工序穿插,在脚手架、垂直运输设备、施工场地、临时设施的使用方面,给予全方位的服务。

3、施工总平面布置原则:坚持阶段性、适用性、灵活性及可改造性兼顾的原则。

科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和可移换性,以施工总进度计划为依据进行阶段性调整,为总承包及各专业分包提供服务场地,最大限度地减小临设占地对后期业主指定承包人施工绿化和室外道路工程的影响,做到投入最低,收效最大,经济适用。

4、施工资源部署原则:考虑人、财、机、料合理配置①根据该工程的重要性,公司将选派高素质的专业管理人员,选用最有战斗力的管理和施工队伍,组建成一支优秀的项目团队。

②我公司强大的资金实力,是工程资金有效运转的坚强后盾。

我公司将为本工程设立专用账户,专款专用。

对各专业分包的资金流向进行控制,确保工程资金有效利用。

施工组织设计中施工机械设备劳动力计划表样本

施工组织设计中施工机械设备劳动力计划表样本
良好
内装
自有
34
自攻枪
SB660
12
中华人民共和国
良好
内装
自有
序号
机械或
设备名称
型号
规格
数量
国别
产地
制造
年份
额定功率
(KW)
生产
能力
用于施
工部位
备注
35
玻璃胶枪
MJ50
10
中华人民共和国
良好
内装
自有
36
套丝机
LC0700
2
中华人民共和国
0.8
良好
给排水及通水
自有
37
热熔器
BX1-500BX1
4
中华人民共和国
交流氩弧焊机
BX1-500BX1
4
中华人民共和国
1.2
良好
不锈钢
自有
20
等离子切割机
SD1-LGK IGBT
2
中华人民共和国
1.8
良好
内装
自有
21
角向磨光机
XY6-201
16
中华人民共和国
2.5
良好
内装
自有
22
云石机
GDM 12-34
6
中华人民共和国
1.8
良好
内装
自有
23
型材切割机
J3G-400E
4
0.3
良好
给排水及通水
自有
附表二: 拟配备本标段实验和检测仪器设备表
序号
仪器设备名称
型号
规格
数量
国别
产地
制造
年份
已使用台时数
用途

机械设备投入计划及保证措施

机械设备投入计划及保证措施

一、主要机械设备配置计划根据施工组织设计,对施工机械全部进行检修,使机械设备处于完好待命状态,制订机械设备进场计划,满足工程需求。

大型施工机械由公司提供或租赁,小型机械、机具由公司自备,我公司和工地上要有备用机械,并要及时保养,保证机械设备的完好,各种施工机械设备在使用前3天必须安装就位,调试正常。

我公司将全力保证工程施工期间所有的专用机械及大型工具的需求,对于特殊专用机具,我公司将采用租赁的办法解决,以保证工程施工正常进行。

我公司对施工设备运输和使用过程中造成的损失和损坏负全部责任,业主一旦发现使用的施工设备影响工程进度和质量时,应及时进行更换。

1、动力设备部门应按施工组织设计的要求提前作好各种机械设备的组织、检修和采购等工作。

2、工程开工前,动力设备部门、技术部门应按要求进行现场设备的安装就位,并按《施工现场平面布置图》作好施工用水用电的铺设安装工作,以满足正常施工的要求。

3、施工机械根据各分部分项工程量,合理进行调配。

布局合理,施工时不相互干扰。

4、采用大型、高效、配套、性能优良、先进的设备,以施工机械化保障施工快速化,保证工期目标按期兑现。

5、配备专业设备维修人员,备足易损配件,在工地设配件库,建立机修车间,加强对设备的维修和保养,确保设备始终处于完好状态。

保障水、电供应,架设必要临时电力线,并配备足够的运输车辆,确保工程不间断施工。

6、作好设备的选型和配件供应工作,设备选型力求实用、高效、耐用、易修,型号宜少不宜杂,以便于统一管理,并设一定数量的备用设备,防止待机误工,在施工中备足易损件,做到随坏随修。

7、充分发挥机械化施工高效率的特点,做到施工、保养统筹兼顾,关键控制性工程采用大型机械设备,以保证节点工期。

主要施工机械设备情况及主要施工机械进场计划

主要施工机械设备情况及主要施工机械进场计划

主要施工机械设备情况及主要施工机械进场计划在基础施工阶段,我们将投入挖掘机、压路机、混凝土搅拌机等机械设备。

同时,为了保证施工进度和质量,我们还将投入一些小型机械设备如电锤、钢筋剪等。

二、主体施工阶段:在主体施工阶段,我们将投入大型塔吊、施工电梯、混凝土输送泵等机械设备。

同时,为了保证施工进度和质量,我们还将投入一些小型机械设备如手持式电动工具、砂浆搅拌机等。

三、装饰施工阶段:在装饰施工阶段,我们将投入吊篮、升降机、墙面砂光机等机械设备。

同时,为了保证施工进度和质量,我们还将投入一些小型机械设备如各类手持式电动工具、墙面喷涂机等。

总之,我们将根据施工进度计划、施工段划分、施工工艺、施工经验和现有可调配机械,编制机械设备供应计划以保证施工生产顺利进行。

我们将选择优质、高效、适合本工程特点的机械设备,进行动态管理,进行合理、充足的投入,同时特别注意机械设备使用情况的跟踪,动态平衡,及时进行机械设备投入计划的调整和修订,保证工程的顺利进行。

本阶段的钢筋制作设备主要包括钢筋弯曲机、钢筋剪切机等。

在施工前,我们将组织设备进场,并进行必要的检修和维护工作,以确保设备正常运转。

同时,我们将根据工程进度和需要,合理安排设备的使用和调配,以保证钢筋制作工作的顺利进行。

三、混凝土机械设备机械场计划:为满足混凝土施工需要,我们将配备混凝土汽车泵和混凝土地泵,并保证足够数量的混凝土运输车。

在施工过程中,我们还将根据需要配备塔吊和混凝土固定泵,以确保混凝土的垂直和水平运输工作的顺利进行。

四、木工加工机械设备机械场计划:为保证木模板的质量和精度,我们将配备精装修用木工电锯、木工电动刨床、压刨机等机械设备。

在施工前,我们将对设备进行检修和维护,并根据需要合理安排设备的使用和调配,以保证木工加工工作的顺利进行。

五、施工电梯机械场计划:在装饰装修阶段,我们将组织施工电梯的安装工作,以保证室内外装饰所必须的垂直运输工作。

在施工前,我们将对施工电梯进行检修和维护,并根据需要合理安排设备的使用和调配,以保证施工电梯的正常运转。

施工组织设计7-劳动力机械设备和材料投入计划

施工组织设计7-劳动力机械设备和材料投入计划

施工组织设计7-劳动力机械设备和材料投入计划施工组织设计是一个项目建设中非常重要的环节,它涉及到各种资源的合理配置和管理,包括劳动力、机械设备和材料。

在施工组织设计中,劳动力、机械设备和材料的投入计划是其中的一个重要内容。

本文将从三个方面来详细介绍这个计划。

一、劳动力投入计划劳动力是施工活动的主要执行者,其投入计划的合理性和充分性直接影响整个施工进度和质量。

在进行劳动力投入计划时,需要考虑以下几个因素:1.施工量:根据项目的施工量确定所需的劳动力数量,通常采用工日或人数计算。

根据工种的不同,对劳动力的需求也会有所不同。

2.工期:根据项目的工期,安排劳动力的数量和工种。

在施工高峰期,需增加劳动力的投入,以保证项目能够按时完成。

3.技能需求:根据项目的特点和要求,确定所需的劳动力的技能和水平。

对于一些复杂的工序,需要具有高技能水平的劳动力来完成。

二、机械设备投入计划机械设备的投入计划是施工组织设计的另一个重要内容。

机械设备的合理使用可以提高施工效率和质量。

在进行机械设备投入计划时,需考虑以下几个因素:1.施工方法:根据项目的施工方法选择合适的机械设备。

对于一些重型设备的使用,需要依托于较大的施工现场和空间条件。

2.施工进度:根据项目的施工进度,安排机械设备的投入。

有些机械设备在施工初期投入较多,随着工程的进展,逐渐减少或停用。

3.设备管理:对机械设备进行定期维护和检修,确保其正常运转。

遇到故障或需要更换的情况,及时调整投入计划。

材料投入计划是施工组织设计中不可或缺的一部分。

合理的材料投入可以避免材料的浪费和延误施工进度。

在进行材料投入计划时,需考虑以下几个因素:1.施工量:根据项目的施工量确定所需的主要材料数量。

根据材料的特性和施工方法,考虑到一定的浪费量。

2.供应周期:根据材料的供应周期确定材料的采购时间,并预留合理的采购时间,避免材料供应的延误。

3.库存管理:对现场的材料进行定期盘点和管理,确保材料的使用和储存符合施工进度和质量要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

主要施工机械设备表
一、土建工程主要机械设备的
根据现场平面布置情况、工程量及工程施工进度计划,在现场布置2个钢筋加工车间,每个车间设置1套钢筋对焊、切断、弯曲设备及1套盘圆的张拉设备。

备注
序号机械设备名称型号规格数量国别
产地
1塔吊TC60362湖南租赁
2施工电梯SCD200/200TD2湖南租赁
3反铲挖掘机PC200/64上海租赁
4自卸汽车DFL3251A124湖北租赁
5强制式打夯机HW-806河南自有
6推土机D85ESS-2A1上海租赁
7压路机YZ16B1湖南租赁
8潜水泵扬程30m5四川自有
9汽车吊QY50A1江苏租赁
10砼输送泵HBT60C2长沙租赁
11砼输送泵车SY5390THB-421长沙租赁
12自卸翻斗车KB114湖南租赁
13插入式振动棒ZN5010河南自有
14平板振动器HZD-2002河南自有
15钢筋调直机GT6-122河南自有
16钢筋切断机GQ40A2河南自有
17钢筋弯曲机GW402河南自有
18套丝机HH-1002吉林自有
19闪光对焊机UN1-1001江苏自有
20交流电焊机BX3-1-5001广东自有
21电渣压力焊LDZ3-366广东自有22台锯MJ61282上海自有23压刨机400型6河北自有24手提电刨MIB-FF-82/110天津自有25发电机组AN310C2重庆自有
2、 装饰装修工程主要设备的选择
备注序号机械设备名称型号规格数量国别
产地
1空压机MTM活塞式压缩机
2国产自有
VA-80
2电圆锯牧田5604R6日本自有 3电动螺丝刀牧田6800DBV10日本自有 4气钉枪P6306国产自有5手电钻博世GBM6RE6德国自有 6冲击钻博世GSB4006德国自有 7电锤钻喜利得TE2-E6德国自有 8型材切割机博世GCO14-28德国自有 9电动搅拌器牧田UT130510日本自有 10抛光机博世GPO14 E10德国自有 11油漆喷枪岩田W-77-0210日本自有 12直钉枪飞意6意大利自有 13自攻螺丝枪牧田68006日本自有 14电焊机ZX7-3156国产自有
3、 测量试验及检测设备的选择
序号仪器设备名称型号规格数 量备 注1全站仪Leica TC20031自有2经纬仪苏光J2-22自有
3水准仪DS32自有4激光垂直仪徕卡NL2自有5坍落度筒/1自有6混凝土试模100×100×10010自有7抗渗试模175×185×15010自有8砂浆试模70.7×70.7×70.720自有9游标卡尺/2自有10厚度测试仪YG(L)142A2自有11普通温度计/6自有12高、低温度计/6自有13量筒/5自有14天平/1自有15台秤TGT-1001自有16环刀¢70×522自有17万用表5001自有18直角检测器/2自有19多功能线坠5m2自有20塞尺/2自有21钢卷尺50m4自有22伸缩锤/2自有23塔尺3m2自有24水平尺150-600mm2自有25多功能检测尺/2自有。

相关文档
最新文档
