工程索赔报告书实例
工程索赔报告案例(工程索赔申请书范文)

工程索赔报告案例(工程索赔申请书范文)工程索赔,是在合同履行中,对于非自身过错,造成实际损失,应当由对方承担责任时,提出工期或费用补偿的情形。
一般来说,承包人向发包人提出索赔,发包人根据情形反向索赔,二者均是工程合同管理中的正常业务。
工程索赔对于工程管理水平尤其是资料收集要求较高,工程企业应当做好索赔管理工作,提升本企业合规水平,从而促进效益产出。
本文将依据相关文件简要梳理工程索赔的常见理由、证据形式和索赔程序,仅做参考,具体个案需要依据所签署的合同等文件进行确定。
一、工程索赔常见理由依据《标准施工招标文件》,承包人索赔理由主要是由于发包人原因导致的工期延误等情形,以及承包人遭遇不利条件、不可抗力等。
具体如下(一)发包人原因导致的工期延误、提供的材料和设备不符合合同要求、提供的基准信息错误导致返工或增加费用、暂时停工、无法按时复工、工程质量无法达到验收标准、隐蔽工程重新检查但质量合格的增加费用的、竣工前使用工程导致费用增加的、导致工程缺陷和损失、发包人要求提前交付等;(二)承包人遭遇不利条件、施工遇到文物等、法律变化引起的价款调整、异常的气候条件、不可抗力等;一般来说,索赔的项目主要有三种,工期索赔、费用索赔、利润索赔。
不可归责于各方的情形,如异常气候条件和不可抗力,可进行工期索赔;其他情形,视发包人过错,根据合同和招标文件条款,进行工期索赔、费用索赔、利润索赔。
二、工程索赔的一般证据形式(一)合同协议类,招标文件、工程合同、设计施工文件、技术规范等;(二)交底文件,施工指令、变更指令、签证文件;(三)往来文件,协议、函件、请示、传真、会议纪要;(四)现场记录,施工计划、日志等;(五)付款文件记录,预付卡、进度款等支付文件记录;(六)材料采购、运输、验收等文件记录;工程索赔报告案例(工程索赔申请书范文)工程索赔报告案例(工程索赔申请书范文)(七)设备进场情况记录文件;(八)气候条件记录文件;(九)工程验收、调试文件;(十)国家及行业部门发布的涉及造价、工期等文件;三、索赔的程序依据2023工程量清单计价规范的相关条款,索赔程序一般分为三个28天时间段进行。
建筑索赔报告范文

建筑索赔报告范文尊敬的[索赔对象]:您好!我是[你的身份或公司名称],今天我得跟您唠唠我们在[建筑项目名称]里遇到的那些事儿,然后说说为啥我们得索赔。
一、索赔事由。
# (一)工程变更的折腾。
您也知道,这建筑工程就像搭积木,本来按照计划搭得好好的。
可中途呢,您这边突然提出了一堆工程变更要求。
就好比我正盖着一层小洋楼呢,您突然说,“把这洋楼改成城堡,再加几个塔楼。
”这一变可不得了啊!我们得重新规划设计,原来买好的材料有些就用不上了,还得重新采购新的材料。
这就像我本来准备做红烧肉的材料,您突然说要吃水煮鱼,那我之前的肉、调料啥的不就白费了嘛,还得重新去买鱼和做鱼的调料。
而且工人都得重新安排工作,之前的施工流程全打乱了。
这一变,可让我们多花了不少时间和金钱呢。
# (二)恶劣天气的捣蛋。
老天爷也不帮忙啊!施工期间,那天气就像小孩的脸,说变就变。
一会儿暴雨倾盆,一会儿狂风呼啸。
就像我们在外面做饭,突然一阵大风把锅都给掀了。
因为这恶劣天气,我们好多工作都没法正常进行。
工人只能停工躲雨避风,这一停,工期就被耽误了。
而且有些已经做好的部分,被雨水一泡或者被风吹坏了,我们还得重新修补。
这就好比刚做好的蛋糕,被风吹了一层沙子,只能重新做了。
这又增加了我们的成本,时间也搭进去了。
# (三)甲方供应材料的不靠谱。
您这边负责提供的一些材料啊,那真是让我们头疼。
就像约好了一起搭积木,您给的积木不是缺角就是颜色不对。
材料供应不及时,我们工人经常在工地干等着,啥也干不了,就像一群士兵等着武器才能打仗,结果武器一直不来。
而且送来的材料质量还有问题,我们用这些材料施工,做出来的东西不合格,还得返工。
这返工可不得了,材料浪费了不说,工人的工钱又得多付一份,这可都是额外的损失啊。
二、索赔费用明细。
# (一)额外的材料费用。
因为工程变更,我们重新采购材料花了[X]元。
那些被恶劣天气损坏而重新购买用于修补的材料,又花了[X]元。
总共额外的材料费用就是[X]元。
施工合同索赔报告

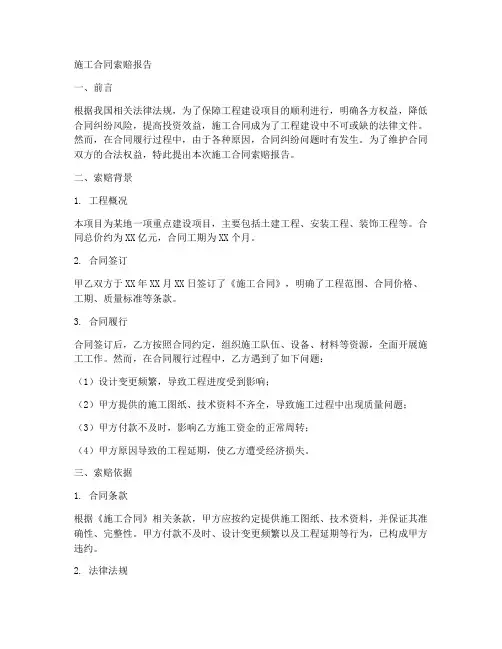

施工合同索赔报告一、前言根据我国相关法律法规,为了保障工程建设项目的顺利进行,明确各方权益,降低合同纠纷风险,提高投资效益,施工合同成为了工程建设中不可或缺的法律文件。
然而,在合同履行过程中,由于各种原因,合同纠纷问题时有发生。
为了维护合同双方的合法权益,特此提出本次施工合同索赔报告。
二、索赔背景1. 工程概况本项目为某地一项重点建设项目,主要包括土建工程、安装工程、装饰工程等。
合同总价约为XX亿元,合同工期为XX个月。
2. 合同签订甲乙双方于XX年XX月XX日签订了《施工合同》,明确了工程范围、合同价格、工期、质量标准等条款。
3. 合同履行合同签订后,乙方按照合同约定,组织施工队伍、设备、材料等资源,全面开展施工工作。
然而,在合同履行过程中,乙方遇到了如下问题:(1)设计变更频繁,导致工程进度受到影响;(2)甲方提供的施工图纸、技术资料不齐全,导致施工过程中出现质量问题;(3)甲方付款不及时,影响乙方施工资金的正常周转;(4)甲方原因导致的工程延期,使乙方遭受经济损失。
三、索赔依据1. 合同条款根据《施工合同》相关条款,甲方应按约定提供施工图纸、技术资料,并保证其准确性、完整性。
甲方付款不及时、设计变更频繁以及工程延期等行为,已构成甲方违约。
2. 法律法规《中华人民共和国合同法》、《中华人民共和国建筑法》等法律法规,为本次索赔提供了法律依据。
3. 事实证据乙方提交的施工记录、财务报表、延期通知等证据,均能证明乙方在合同履行过程中遭受了经济损失。
四、索赔金额及工期顺延1. 甲方付款不及时,导致乙方施工资金的正常周转受到影响,乙方请求甲方支付逾期付款利息XX万元;2. 甲方设计变更频繁,导致工程进度受到影响,乙方请求顺延工期XX个月;3. 甲方原因导致的工程延期,使乙方遭受经济损失,乙方请求甲方赔偿损失XX万元;4. 甲方提供的施工图纸、技术资料不齐全,导致施工过程中出现质量问题,乙方请求甲方承担修复费用及赔偿损失XX万元。
建设工程索赔申请

建设工程索赔申请
尊敬的xx公司:
我方对于本次建设工程项目的索赔申请,向贵公司提交如下申请材料,望贵公司予以审查并给予答复。
一、索赔申请的背景和依据
(这一部分可以陈述索赔的背景和具体依据,包括合同条款、相关法律法规等,列举事实和理由,提供必要的证据材料)
二、索赔的详细事项
(这一部分可以按照索赔的不同事项,分别进行叙述,保持条理清晰)
1.工期变更引起的索赔
(在这个部分中,可以具体描述工期变更的原因,以及工期变更所导致的额外费用,可以使用文字、图片等来说明)
2.工程设计变更引起的索赔
(在这一部分中,可以陈述设计变更的必要性和原因,并列举因设计变更所产生的额外费用,可以提供设计变更的相关文件和费用明细表格等)
3.施工条件变更引起的索赔
(在这一部分中,可以描述施工条件变更的原因和影响,并详细列
举因施工条件变更所造成的额外费用或损失,可以提供相关现场照片、监测报告等)
4.合同约定异常情况引起的索赔
(可以根据合同约定中的异常情况条款,具体说明因异常情况而导
致的索赔事项,并提供相关证据材料)
五、预期索赔金额及资料
(在此部分中,可以陈述预期索赔的金额,并提交相关的资料,如
费用明细表、报价单、合同文本等)
六、索赔处理建议
(在此部分中,可以对索赔事项进行分析,提出具体的处理建议,
例如协商解决、调解、仲裁等方式)
七、结语
(在此部分中,可以再次表达对本次索赔的重要性和合理性,并希
望贵公司对我们的索赔申请尽快进行审查和答复)
此致
敬礼
我方:xxx建设工程有限公司
日期:xxxx年xx月xx日。
建设工程合同索赔报告

建设工程合同索赔报告一、前言根据我国相关法律法规,为维护合同双方的合法权益,确保工程建设的顺利进行,特此就本项目合同履行过程中出现的索赔事项,向贵公司提交此份索赔报告。
本报告旨在客观、公正地反映事实真相,依据合同条款和相关法律法规,合理主张我公司的权益。
二、工程概况1. 工程名称:XXXX建设工程2. 工程地点:XXXX地区3. 工程规模:XXXX平方米4. 工程合同金额:XXXX万元5. 合同签订日期:XXXX年XX月XX日6. 合同履行期限:XXXX年XX月XX日至XXXX年XX月XX日三、索赔事由1. 贵公司未按合同约定及时支付工程进度款,导致工程进度受到影响,我公司遭受经济损失。
2. 贵公司在合同履行过程中,擅自变更设计,增加工程量,使我公司承担额外施工费用。
3. 贵公司未能提供施工所需的水、电、通信等基础设施,影响工程施工进度和质量。
4. 贵公司在合同履行过程中,未能按照约定履行合同义务,导致工程延期交付。
5. 贵公司未能按照合同约定支付违约金,损害我公司合法权益。
四、索赔依据1. 合同条款:根据合同条款,贵公司应按工程进度及时支付工程进度款。
2. 法律法规:我国《合同法》规定,当事人应当履行合同约定的义务,违反合同义务应当承担违约责任。
3. 事实证据:有我公司提交的工程进度报告、费用支出凭证、延期交付证明等证据。
五、索赔金额及工期顺延1. 工程进度款支付延误导致的损失:XXXX万元2. 额外施工费用:XXXX万元3. 工期顺延:XXXX天4. 违约金:XXXX万元六、解决方案1. 贵公司应及时支付工程进度款,确保工程顺利进行。
2. 贵公司应按照合同约定履行合同义务,确保工程按期交付。
3. 贵公司应支付违约金,赔偿我公司经济损失。
4. 贵公司应承担因变更设计导致的额外施工费用。
5. 贵公司应保证施工所需的水、电、通信等基础设施及时到位。
七、结论根据合同履行过程中出现的问题,我公司依据合同条款和相关法律法规,提出了合理的索赔要求。
工程施工索赔报告书

工程施工索赔报告书尊敬的领导:根据公司的要求,我整理了一份关于工程施工索赔的报告。
在这份报告中,我将详细介绍工程施工过程中遇到的问题和困难,以及我们提出索赔的理由和依据。
希望领导审阅后能够理解我们的处境,并给予支持和帮助。
一、工程基本信息我们公司于去年承接了某大型工程项目的施工任务。
该项目是一座高层建筑,涉及到建筑结构、机电设备安装以及装修等多个方面。
项目总投资达到数千万元,是公司今年的重要业务之一。
二、工程施工难点在工程施工过程中,我们遇到了诸多困难和问题。
首先是施工现场环境复杂,周围有多层建筑和人员密集地带,导致施工进度受到了很大的影响。
其次是施工材料供应不及时,造成了工期延误和额外的人力物力成本。
最后是施工中出现了一些设计变更和现场调整,需要额外的工程量和费用。
三、索赔理由基于以上情况,我们提出了一定的索赔要求。
具体如下:1. 施工现场环境影响:由于周围环境复杂,我们需要额外的安全措施和人员配备来保障施工的进行。
这导致了额外的人工成本和时间成本。
因此,我们要求对这部分费用进行索赔。
2. 施工材料供应问题:材料供应不及时导致了工期延误和额外费用支出。
这部分费用应当由供应商承担责任,并赔偿给我们。
3. 设计变更和现场调整:由于设计变更和现场调整,我们需要重新调整工程量和费用。
这些额外的费用应当由业主承担,我们提出了索赔要求。
四、索赔依据我们的索赔依据主要包括了相关合同条款、施工方案、工程量清单和成本核算表。
我们对相关文件进行了详细的整理和核对,确保索赔的合法性和合理性。
五、索赔金额根据我们的计算,我们提出了一定的索赔金额。
具体数额根据实际损失和费用支出做出,我们希望能够得到公司的支持和认可。
六、结语在工程施工中,我们公司遇到了许多问题和困难。
但我们始终坚持高质量、高效率的原则,为项目的顺利完成而努力奋斗。
希望领导能够理解我们的处境,给予支持和帮助。
我们相信,在公司的领导下和全体员工的共同努力下,这个项目一定能够取得成功。
工程索赔报告材料书实例4

工程索赔报告前言:2006年4月,乙公司参与了由甲公司(下称贵司)投资建设的重庆大学城市科技学院学生食堂及活动中心工程招投标,且我司获得中标,中标价为671.121万元,该工程设计为全框架四层现浇结构,建筑面积12302.84㎡。
在施工合同尚没有签署时,贵司通知我司按照招投标相关内容进场施工,并要求加班加点,必须在2006年8月25前完成所有施工内容。
按照贵司要求和监理工程师指示,迅速编制并向贵司递交了施工组织设计和施工进度计划,并专门成立了永川项目部,委派汪某为本项目总指挥,组建了以李某为现场负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参与本项目的施工建设,从领导班子、技术和管理服务水平等方面得到根本保证。
我司于2006年4月20日正式进场施工,按照设计施工内容和贵司要求周密部署,稳步整体推进,精心组织。
为了满足施工现场材料的需要,我司不但投入了几百万的现金保障施工资金的需要,还在项目部下设立了材料采购组,保障施工材料的质量和施工需要数量,2006年5月上旬所有材料采购均已经签署合同,部分正在按照合同履行。
2006年5月31日前,施工需要钢材、木材已经全部采购并运抵工地。
进场施工前及施工过程中,在技术性民工很难招聘的情况下,承诺不低于重庆市2005年度平均工资待遇,且保证月月兑现和满足总工程量在12000方以上,且承担民工单边路费的许诺下,从1000里之外的奉节县选聘了几十名优质民工,同时在潼南、巴南等地招聘了部分民工,均签署了劳务合同书,至2006年5月31日,工地民工达126人,加上劳务班组负责人,共计130余人,实行三班倒轮休制,加班加点施工。
为了改善施工工地管理人员及民工的生活环境和保障良好的休息,顺利完成施工任务,我司投资数万元搭建工棚,购买空调,创造良好的施工环境。
2006年5月31日前,我司永川项目部承担的施工任务正在按照计划进行,施工现场如火如荼。
索赔事项概述:2006年6月1日,当我司施工现场全面正规化、正常化,正在紧锣密鼓,井井有条的按贵司的施工质量和工期要求及我司的施工组织设计、施工进度计划组织施工,且工程已经完成基础部分和第一层的主体结构工程时,贵司单方决定将食堂及活动中心由招标文书确定的四层全框架改建为两层,原三、四层施工内容全部取消,致使我司的所有计划必须重新调整,也导致我司在人、材、物等多方面的损失和众多合同构成违约而承担违约责任,造成多项直接和间接损失。
工程索赔报告书三篇

工程索赔报告书三篇篇一:工程索赔报告书一、总论前言:20XX年4月,XX(集团)有限公司参与了由XX有限公司(下称贵司)投资建设的XX大学城市科技学院学生食堂及活动中心工程招投标,且我司获得中标,中标价为671.121万元,该工程设计为全框架四层现浇结构,建筑面积12302.84㎡。
在施工合同尚没有签署时,贵司通知我司按照招投标相关内容进场施工,并要求加班加点,必须在20XX年8月25前完成所有施工内容。
按照贵司要求和监理工程师指示,迅速编制并向贵司递交了施工组织设计和施工进度计划,并专门成立了XX项目部,委派XX为本项目总指挥,组建了以XX为现场负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参与本项目的施工建设,从领导班子、技术和管理服务水平等方面得到根本保证。
我司于20XX年4月20日正式进场施工,按照设计施工内容和贵司要求周密部署,稳步整体推进,精心组织。
为了满足施工现场材料的需要,我司不但投入了几百万的现金保障施工资金的需要,还在项目部下设立了材料采购组,保障施工材料的质量和施工需要数量,20XX年5月上旬所有材料采购均已经签署合同,部分正在按照合同履行。
20XX年5月31日前,施工需要钢材、木材已经全部采购并运抵工地。
进场施工前及施工过程中,在技术性民工很难招聘的情况下,承诺不低于XX市20XX年度平均工资待遇,且保证月月兑现和满足总工程量在12000方以上,且承担民工单边路费的许诺下,从1000里之外的奉节县选聘了几十名优质民工,同时在潼南、巴南等地招聘了部分民工,均签署了劳务合同书,至20XX年5月31日,工地民工达126人,加上劳务班组负责人,共计130余人,实行三班倒轮休制,加班加点施工。
为了改善施工工地管理人员及民工的生活环境和保障良好的休息,顺利完成施工任务,我司投资数万元搭建工棚,购买空调,创造良好的施工环境。
20XX年5月31日前,我司XX项目部承担的施工任务正在按照计划进行,施工现场如火如荼。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程索赔报告书(某某)工程索赔报告书一、总论前言:2006年4月,乙公司参与了由甲公司(下称贵司)投资建设的重庆某大学城市科技学院学生食堂及活动中心工程招投标,且我司获得中标,中标价为671.121万元,该工程设计为全框架四层现浇结构,建筑面积12302.84㎡。
在施工合同尚没有签署时,贵司通知我司按照招投标相关内容进场施工,并要求加班加点,必须在2006年8月25前完成所有施工内容。
按照贵司要求和监理工程师指示,迅速编制并向贵司递交了施工组织设计和施工进度计划,并专门成立了永川项目部,委派汪某为本项目总指挥,组建了以李某为现场负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参与本项目的施工建设,从领导班子、技术和管理服务水平等方面得到根本保证。
我司于2006年4月20日正式进场施工,按照设计施工内容和贵司要求周密部署,稳步整体推进,精心组织。
为了满足施工现场材料的需要,我司不但投入了几百万的现金保障施工资金的需要,还在项目部下设立了材料采购组,保障施工材料的质量和施工需要数量,2006年5月上旬所有材料采购均已经签署合同,部分正在按照合同履行。
2006年5月31日前,施工需要钢材、木材已经全部采购并运抵工地。
进场施工前及施工过程中,在技术性民工很难招聘的情况下,承诺不低于重庆市2005年度平均工资待遇,且保证月月兑现和满足总工程量在12000方以上,且承担民工单边路费的许诺下,从1000里之外的奉节县选聘了几十名优质民工,同时在潼南、巴南等地招聘了部分民工,均签署了劳务合同书,至2006年5月31日,工地民工达126人,加上劳务班组负责人,共计130余人,实行三班倒轮休制,加班加点施工。
为了改善施工工地管理人员及民工的生活环境和保障良好的休息,顺利完成施工任务,我司投资数万元搭建工棚,购买空调,创造良好的施工环境。
2006年5月31日前,我司永川项目部承担的施工任务正在按照计划进行,施工现场如火如荼。
索赔事项概述:2006年6月1日,当我司施工现场全面正规化、正常化,正在紧锣密鼓,井井有条的按贵司的施工质量和工期要求及我司的施工组织设计、施工进度计划组织施工,且工程已经完成基础部分和第一层的主体结构工程时,贵司单方决定将食堂及活动中心由招标文书确定的四层全框架改建为两层,原三、四层施工内容全部取消,致使我司的所有计划必须重新调整,也导致我司在人、材、物等多方面的损失和众多合同构成违约而承担违约责任,造成多项直接和间接损失。
索赔要求:由于我司向贵司索赔的事由是贵司单方变更施工内容,故索赔要求包括下列方面:(1)人工费。
包括:A、2006年6月1日前,为了完成原工程总量加班、加点而额外支付的人工费用;B、因总工程量减少,按照劳务合同支付给民工的补偿金及路费。
(2)材料费。
包括租赁材料(钢管、模板)、购买材料(线管、电线、塑钢窗、钢材、木材)两方面。
A、由于购买材料超过实际用量而增加的材料购买费用及相应资金利息损失;B、按原施工组织设计租赁但超过实际需要的周转材料的租赁费损失;C、缩短使用期限,提前终止周转材料租赁合同违约金;(3)施工机械损失(塔机、挖掘机)。
A、2006年6月1日前,为了按计划完成施工任务而采用塔机垂直运输使用费(含实际使用费和违约金);B、2006年6月1日前,为了按计划完成施工任务而采用挖掘机,比人工挖掘增大部分损失;C、因减少总工程量致使塔机、挖掘机租赁合同提前解除的违约损失;(4)工地管理费。
指我司按照计划工作量与实际工作量差异而额外支付的工地管理费;包括A、增大活动板房、临时房屋、道路、围墙等临时设施投资损失及生活用品损失;B、2006年5月31日前,为了满足贵司施工期限要求,我司加大施工现场人员配置和各方面管理而增加的支出;(5)利息。
由于工程变更而我司实际多投资资金的利息,包括:A、为满足施工需要,多支付商品砼合同预付款利息损失;B、多垫付工程款资金利息损失;(6)利润。
指原计划和现在实际施工部分利润差额。
索赔编写组及审核人员:二、索赔根据部分索赔事件发生情况:我司从2006年4月20日正式进场施工至2006年5月31日,除我司与监理工程师及贵司正常往来的工作联系外,三方没有任何分歧意见,特别是我司在接到贵司的相关指令后,均在合理范围内予以处理,没有任何违约或其他原因出现工程质量问题及延误工期。
2006年6月1日,监理工程师及贵司事前没有透露任何信息的情况下,贵司突然通知大幅度变更施工量,导致我司在施工组织和材料准备、人员安排等方面没有任何时间和机会避免和减少损失,致使我司损失特别大。
递交索赔意向书情况:我司除组织工作组到施工现场问题情绪外,也按照施工行业索赔普遍做法,在索赔事件发生后28 天内(实际在2006年6月日递交索赔意向书),向贵司工程师发出了索赔意向通知,充分表明了我司的索赔要求,并列明了索赔的基本项目。
索赔事件处理情况:在索赔事件发生并书面通知我司现场负责人李某,当日我司董事会获悉变更通知后,立即召开公司高层管理人员会议,会议研究决定:服从贵司的变更指令,但同时提出因此造成的我司的损失应由贵司承担,便委托现场负责人李某与监理工程师和贵司联系,客观反映我司因此而面临的诸多问题和造成的损失,我司现场管理人员、技术人员十分不理解,特别是130余民工及劳务负责人获悉此消息后,立即全面停工并到永川项目部提出要求:一、立即结算并支付所有工资,停止施工;二、如果不立即结算并支付,可以暂时继续施工,听从现场安排。
但在通知减员时,应按照劳务合同约定,补偿被减民工一个月工资并支付返家或展转他处的单边路费。
我司获悉消息后,为了稳定民工情绪,减少施工现场因民工问题而震荡和停工,顺利完成余下施工任务,立即抽调相关人员组成工作组到现场办公,最后与民工达成协议,同意按照劳务合同约定补偿被减民工一个月工资并支付返家或展转他处的单边路费;同时通知正在履行的其他合同立即暂停履行,并积极协商处理善后事宜,尽力减少因工程量变更而造成的损失。
我司在处理本事件中,付出了艰辛的劳动,化解了众多矛盾,协调了各方面关系,也支付了许多额外费用,我司认为在避免和减少损失方面,已竭尽全力。
在索赔事件发生后,我司与贵司是积极配合的,在处理事件时是快速有效,不存在任何过错和不当行为。
索赔要求的合同依据:由于贵司的学生食堂及活动中心工程招投标时间紧迫,且在招投标后还没来得及签署合同,贵司便要求我司进场施工,而至今贵司仍没有与我司签署正式书面施工合同书,故本项目的索赔合同依据仅有:①中标通知书;②投标书及其附件;③开工通知书。
三、计算部分索赔总额:依据本事件产生的原因和涉及的范围,我司按照建筑行业施工索赔及永川项目部实际损失分为9大项,共计索赔总额为:2064673.00元各项计算单列如下(详细计算清单见索赔计算书):(1)前期投资损失合计为:191760.00+5476.67=197236.70元。
(2)周转材料租金损失为:101600.00+222620.00=324220.00元(3)项目部采购的材料和签定的材料采购合同的违约损失:315438.10+176585.00+25649.04+115567.20=633239.30元。
(4)工程管理费用、经营费用损失及公司完成减少工程合法的利润损失合计为 115014.90+76629.32+288022.00=479666.20元。
(5)塔吊设备的租赁损失,各类机械设备的租赁损失合计为132390+7010.00=139400元.(6)工程临设费用增大的损失: 6463.79+52734.00=59197.79元(7)工程垫付资金利息损失合计为20932.04元(8)提前解除劳务合同损失合计为元(9)商品砼预付款资金利息损失为2580.88元。
各项计算依据及证据:(1)前期投资损失:197236.70元按照工程原设计建筑面积12302.84㎡,设计变更后的建筑面积6405.04㎡,减少建筑面积5897.8㎡.减少工程量比例为47.94%,本工程的所有前期投资为40万元,按照比例损失额为191760.00元,相应资金利息为5476.67元(预计4个月期限,即2006年9月30止,超过此期限,利息损失继续计算);两项合计为197236.70元。
证据:财务报表。
(2)周转材料租金损失:546840元A、钢管租赁损失:按照租赁合同约定支付租金至少为113天(2006年5月10日---2006年8月31日),变更后工期为66天,减少实际使用期限为47天,应当多支付钢管租金59690.00元;同时,施工组织设计的变更,导致租赁钢管比实际需要钢管多一倍,其多租赁部分钢管损失41910.00元,两项合计为324220.00元。
证据:租赁合同B、模板租赁损失:按照租赁合同约定支付租金至少为113天(2006年5月10日---2006年8月31日),变更后实际施工期限为66天,减少47天,多支付租金为120320.00元。
同时,施工组织设计的变更,导致租赁模板比实际需要模板多一倍,其多租赁部分模板损失102300.00元,两项合计为222620.00元。
证据:租赁合同(3)购销合同损失:633239.30元。
A、钢材采购损失:由于我司总部不在永川,且在永川尚无其他施工项目,而多购销钢材80吨已经运抵永川项目部,现在无法处理,损失额为263200.00元。
同时,因我司变更购销数量承担违约责任损失52238.10元,合计为:315438.10元。
B、木材、竹模板采购损失:我司为永川项目已采购木材比现在实际使用木材比较,规格500×100×2000、500×100×4000规格分别多购18.5立方米和30立方米,竹模板1000×2000规格多采购3200平方米,其损失为109625.00元,同时,因我司变更购销数量承担违约责任损失66960.00元,合计为:176585.00元。
证据:购销合同C、线管采购、电线合同违约损失:依据采购合同约定:我司单方变更货物数量,应向对方支付合同总价款30.00%的违约金,导致违约损失为25649.04元。
证据:购销合同D、塑钢窗购销合同违约损失:按塑钢窗购销合同约定,我司单方变更合同约定数量、价款均应向对方支付合同总价款30.00%的违约金,违约损失为:115567.20元。
证据:购销合同(4)工程管理费用、经营费用损失及公司完成减少工程合法的利润损失合计为479666.20元。
证据:财务报表(工程管理费用汇总,各项经营费用汇总)(5)塔机、挖掘机租赁损失139400元。
A、塔机租赁及增大费用损失:132390元B、挖掘机租赁及增大费用损失:7010.00元(6)工程临设费用增大的损失: 59197.79元A、临设活动板房增大损失:6463.79元;B、其他临设增大损失(含临时房屋、道路、围墙及生活用品):52734元;证据:租赁合同,财务报表(7)工程垫付资金利息损失合计为20932.04元证据:财务报表(8)提前解除劳务合同损失合计为元证据:劳务合同,领取补偿费名册表(9)商品砼预付款资金利息损失为2580.88元。
