灌砌块石技术交底

砌石工程技术交底记录
一、施工准备
1、材料准备:60-100KG灌砌块石、强度等级C35抗冻标号F300细石砼、小袋装砂、无纺土工布450g/㎡、袋装碎石、直径50的PVC管
2、主要机具:钢钎,白线、盒尺、线坠、平锹、挖掘机
二、作业条件
1、所有材料运至现场并检验合格,主要机具准备齐全,所有人员到位。

2、袋装砂棱体施工完毕并验收合格,上部砼隔梗及下部砼镇脚施工验收完毕并达到强度要求。

3、施工部位清理干净无杂物。

三、施工操作流程
1、工艺流程:
将所需材料运至现场→小袋装砂填坡→铺设无妨土工布→填充袋装碎石→石块铺设→预埋PVC排水孔→浇筑混凝土→砌石的养护工作
2、将所需材料运至距离施工区域较近部位,由挖掘机将材料放至施工部位。

3、用小袋装砂将砂棱体缝隙填充至符合下一步施工标准。

4、于袋装砂棱体与小袋装砂上铺设无妨土工布一层。

5、铺设150厚袋装碎石。

6、人工挑选石块进行铺设,铺设过程中拉线找平。

7、严格按图纸要求预埋PVC排水孔
8、石块铺设完毕后由砼罐车将混凝土运至施工现场,并由挖掘机将砼浇筑至施工部位。

9、由施工人员用平锹及钢钎将砼浇筑密实。

10、灌砌块石分层施工,待施工完毕后由专人进行养护。

四、要注意的问题
1、要求每层工序施工前要保证施工作业面清洁无杂物。

2、小袋装砂、袋装碎石、石块铺设、混凝土浇筑过程中,每道工序施工过程中均要求拉线保证施工
平整度及坡度。

3、严格按照设计图纸留置变形缝及PVC排水孔。

4、每道工序施工前必须经验收合格后方可进行下步工序施工。

五、质量要求
1、小袋装砂填充袋装砂棱体缝隙、袋装碎石施工时要严格保证图纸要求坡度。

2、铺设无纺布过程中要严格保护无纺布,不得出现褶皱、破损等现象,如出现以上问题应及时补救
保证施工质量。

3、石块砌筑时严格遵守分层砌筑分层灌砼的砌筑方法,每次灌砌一层块石,灌砌块石的石块必须大
面朝下,使块石之间形成大致上大下小的缝隙。

4、砌石错缝布设,禁止出现上下砌石的竖向通缝,且表面保持平直,缝宽≥5CM,且≤15CM,考
虑到施工过程中灌注砼时,缝隙过小缝内砼灌注难度较大,故在施工过程中缝隙采用允许范围内
的较大值施工。

5、每层块石放置完成后填灌和易性较好的细石砼,采用钢钎捣实,砼须振捣饱满密实,并确保细石
砼深度达到底部,然后再进行上一层灌砌块石施工。

6、当分层间歇时间较长时,砌上层块石应清除老砼面的杂物及松动砼并冲洗干净。

7、砌石施工完成后及时进行洒水养护,气温低于﹢5℃严禁洒水养护,必要时采取相应的保温措施,
例如覆盖草垫等。

8、砌石密度,以块石面与砼粘接程度为检验依据,其粘结面不小于90%
9、砌石护面横向每10M设置一道变形缝,纵向变形缝依断面图留置,变形缝宽20MM采用厚度为
20MM的泡沫塑料板填充,顶部及外侧外缘须嵌双组份聚硫密封膏(宽度20MM,深度20MM),要求上下连接。

10、PVC排水孔应严格按照设计图纸留置,不得偏位。

六、成品保护
1、严禁与施工无关人员进入施工区域,避免破坏正在施工和施工完毕的成品及半成品。

2、划分施工部位拉警戒带,标明区域名称。

3、在施工中预留的PVC排水孔不得擅自挪动,确保其位置与设计图纸相符。

4、施工人员尽量绕行已施工完毕的区域避免造成返工、重修。

5、机械设备要严格按照既定的路线行驶避免造成人员伤亡和对材料、机械及施工部位的破坏。

6、对施工完毕的部位应及时进行养护避免因养护不及时出现质量问题。

七、安全注意事项
1、施工过程中拉警戒线将施工现场划分出明确的区域,并设立标识牌。

2、施工人员进场前应做好安全教育工作,并持证上岗。

3、施工人员入场必须佩带相应的安全防护用具,如安全帽等。

4、因施工现场有大型机械设备作业,施工人员需注意机械的运转半径,作业区域及行驶路线并进行
避让避免造成人员伤亡。

合集下载

灌砌块石技术交底

灌砌块石技术交底

灌砌块石技术交底砌石工程技术交底记录一、施工准备1、材料准备:60-100KG灌砌块石、强度等级C35抗冻标号F300细石砼、小袋装砂、无纺土工布450g/㎡、袋装碎石、直径50的PVC管2、主要机具:钢钎,白线、盒尺、线坠、平锹、挖掘机二、作业条件1、所有材料运至现场并检验合格,主要机具准备齐全,所有人员到位。

2、袋装砂棱体施工完毕并验收合格,上部砼隔梗及下部砼镇脚施工验收完毕并达到强度要求。

3、施工部位清理干净无杂物。

三、施工操作流程1、工艺流程:将所需材料运至现场→小袋装砂填坡→铺设无妨土工布→填充袋装碎石→石块铺设→预埋PVC排水孔→浇筑混凝土→砌石的养护工作2、将所需材料运至距离施工区域较近部位,由挖掘机将材料放至施工部位。

3、用小袋装砂将砂棱体缝隙填充至符合下一步施工标准。

4、于袋装砂棱体与小袋装砂上铺设无妨土工布一层。

5、铺设150厚袋装碎石。

6、人工挑选石块进行铺设,铺设过程中拉线找平。

7、严格按图纸要求预埋PVC排水孔8、石块铺设完毕后由砼罐车将混凝土运至施工现场,并由挖掘机将砼浇筑至施工部位。

9、由施工人员用平锹及钢钎将砼浇筑密实。

10、灌砌块石分层施工,待施工完毕后由专人进行养护。

四、要注意的问题1、要求每层工序施工前要保证施工作业面清洁无杂物。

2、小袋装砂、袋装碎石、石块铺设、混凝土浇筑过程中,每道工序施工过程中均要求拉线保证施工平整度及坡度。

3、严格按照设计图纸留置变形缝及PVC排水孔。

4、每道工序施工前必须经验收合格后方可进行下步工序施工。

五、质量要求1、小袋装砂填充袋装砂棱体缝隙、袋装碎石施工时要严格保证图纸要求坡度。

2、铺设无纺布过程中要严格保护无纺布,不得出现褶皱、破损等现象,如出现以上问题应及时补救保证施工质量。

3、石块砌筑时严格遵守分层砌筑分层灌砼的砌筑方法,每次灌砌一层块石,灌砌块石的石块必须大面朝下,使块石之间形成大致上大下小的缝隙。

4、砌石错缝布设,禁止出现上下砌石的竖向通缝,且表面保持平直,缝宽≥5CM,且≤15CM,考虑到施工过程中灌注砼时,缝隙过小缝内砼灌注难度较大,故在施工过程中缝隙采用允许范围内的较大值施工。

灌砌块石安全技术交底模板

灌砌块石安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工日期:____________________二、安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

(2)高处作业时,必须系好安全带,并确保安全带系牢。

(3)严禁酒后作业,确保施工人员身体健康。

2. 工具安全(1)施工工具应定期检查,确保其完好、安全。

(2)电动工具必须符合国家相关标准,使用前应检查绝缘性能。

(3)手动工具应保持锋利,避免操作过程中发生意外。

3. 材料安全(1)块石、砂浆等材料应存放于干燥、通风处,防止受潮、变质。

(2)材料堆放整齐,不得超高、超宽,确保安全。

4. 施工现场安全(1)施工现场应设置明显的警示标志,禁止无关人员进入。

(2)施工现场应保持整洁,施工通道畅通。

(3)施工现场应配备消防设施,并定期检查其有效性。

三、施工工艺及注意事项1. 施工工艺(1)根据设计图纸,进行现场放线,确保施工尺寸准确。

(2)根据块石规格,选用合适的砂浆配合比。

(3)采用分层砌筑,每层高度不宜超过50cm。

(4)砌筑过程中,注意块石之间的缝隙应饱满、密实。

2. 施工注意事项(1)砌筑前,应清除基层表面的浮土、杂物等。

(2)砌筑过程中,应随时检查块石的位置和尺寸,确保砌体平整、垂直。

(3)砌筑过程中,应注意砂浆的饱满度,防止出现空鼓、裂缝等现象。

(4)砌筑完成后,应及时进行养护,确保砌体强度。

四、应急预案1. 人员受伤(1)立即停止施工,将伤员送往医院救治。

(2)报告项目经理,启动应急预案。

2. 工具损坏(1)立即停止使用损坏的工具,更换备用工具。

(2)报告项目经理,查明原因,采取措施防止类似事故再次发生。

3. 材料问题(1)立即停止使用有问题的材料,查找原因,采取措施。

(2)报告项目经理,确保施工进度不受影响。

块石砌筑安全技术交底模板

块石砌筑安全技术交底模板

一、交底目的为确保块石砌筑工程安全、顺利进行,保障施工人员生命财产安全,特制定本安全技术交底。

二、交底对象本交底适用于所有参与块石砌筑工程的施工人员、管理人员及监督人员。

三、交底内容1. 施工前的准备工作(1)施工人员必须进行入场安全教育,经考试合格后方可进场。

(2)进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。

(3)施工前应检查施工场地,确保道路畅通,机具完好牢固,安全设施和防护用品齐全。

2. 施工过程中的安全注意事项(1)砌筑基础时,应检查基坑土质变化情况,有无崩裂现象。

堆放砖块材料应离开坑边1m以上。

(2)墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。

在一层以上或高度超过4m时,采用里脚手架必须支搭安全网,采用外脚手架应设护身栏杆和挡脚板后方可砌筑。

(3)脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。

(4)砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。

(5)在架子上斩砖必须面向里,把砖头斩在架子上。

挂线的坠物必须牢固。

(6)人工用手推车运砖,两车前后距离平地上不得小于2m,坡道上不得小于10m。

装砖时应先取高处,后取低处,分层按顺序拿取。

(7)采用垂直运输,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。

(8)吊砂浆的料斗不能装得过满,应低于料斗上沿10cm。

3. 特殊情况下的安全措施(1)遇到恶劣天气,如雨、雪、雾等,应暂停施工,确保施工人员安全。

(2)在高温、高湿环境下施工,应采取相应的防暑降温措施。

(3)在施工过程中,如发现安全隐患,应立即停止施工,排除隐患后方可继续施工。

四、施工人员责任1. 施工人员必须严格遵守本安全技术交底,确保自身安全。

2. 施工人员应熟悉施工过程中的安全注意事项,提高安全意识。

3. 施工人员发现安全隐患,应立即报告管理人员,并采取措施予以排除。

五、监督与检查1. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

灌砌块石安全技术交底模板

灌砌块石安全技术交底模板

一、工程概况1. 工程名称:________2. 工程地点:________3. 施工单位:________4. 施工项目经理:________5. 施工时间:________二、安全技术交底1. 施工前准备(1)组织施工人员进行安全技术交底,确保全体施工人员掌握施工过程中的安全注意事项。

(2)对施工人员进行安全教育培训,提高施工人员的安全意识。

(3)检查施工机械、设备、材料等是否符合安全要求。

2. 施工过程中的安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)施工区域应设置安全警示标志,提醒施工人员注意安全。

(3)施工过程中,应严格按照施工方案进行操作,不得擅自更改。

(4)施工人员应熟悉施工工艺,确保施工质量。

(5)施工过程中,应密切关注施工环境,发现异常情况及时报告并采取措施。

3. 灌砌块石施工安全注意事项(1)施工前,应对基础进行处理,确保基础平整、坚实。

(2)施工过程中,应根据施工图纸和规范要求,对块石进行加工、清洗、晾晒等处理。

(3)灌砌块石时,应采用分层灌筑、分层夯实的方法,确保灌筑密实。

(4)灌筑过程中,应随时检查灌筑质量,发现问题及时处理。

(5)施工过程中,应注意施工顺序,避免发生相互干扰。

(6)施工过程中,应加强现场管理,确保施工区域整洁、有序。

4. 高处作业安全措施(1)施工人员在高处作业时,必须佩戴安全带,并采取防坠落措施。

(2)高处作业平台应设置防护栏杆,并定期检查维护。

(3)高处作业过程中,应使用安全绳索,确保施工人员安全。

(4)高处作业区域应设置警示标志,提醒施工人员注意安全。

5. 施工现场临时用电安全措施(1)施工现场临时用电线路应按照国家相关标准进行敷设。

(2)施工现场临时用电设备应定期检查、维护,确保安全运行。

(3)施工现场临时用电区域应设置警示标志,提醒施工人员注意安全。

三、应急预案1. 施工过程中,如发生安全事故,应立即停止施工,并组织人员进行救援。

块石灌砌技术交底

块石灌砌技术交底

细骨料砼灌砌块石施工技术要求灌砌用块石应新鲜,坚硬,面石要求基本上有两个平整面,最小厚度不大于25cm。

灌砌块石应敲去尖角,冲洗污物,保持湿润,干净;胶结材料为C15细石砼,骨料最大直径20mm; 直立墙面灌砌块石施工,建基面采用先铺10cm细骨料砼垫层,振捣密实,然后随砌随灌,砌石应错缝,垂直缝4~5cm,腹石要求大面朝下,保持间距5~8cm;面石间可以采用1:3水泥砂浆勾缝深5cm或用移动式简易模防止漏浆,待砂浆初凝后,填灌和易性较好的砼,用直径3cm振捣器捣,至表面泛浆为止,然后再砌筑上一层灌砌石;面石与腹石之间衔接,应布设拉结石,避免面石与腹石出现纵向通缝。

灌砌石要求水平分层上升,应禁止上下砌石的竖向通缝,直立墙表面保持平直;灌砌块石养护同砼,应及时覆盖、洒水一、原材料1.水泥:水泥品质应符合现行的国家标准及有关部颁标准的要求。

一般用普通硅酸盐水泥,水泥标号应与砼设计标号相符,应提供质保书及出厂日期,水泥的标号、品种不得混杂,做好水泥运输储存的防水防潮工作,不得使用受潮、结块的水泥。

袋装水泥一般每400吨、散装水泥每500吨应检验一次,当水泥储运时间袋装水泥超过3个月、散装水泥超过6个月时,使用前应重新检验。

2.骨料:骨料应根据优质经济、就地取材的原则选用,级配良好。

①砂:应采用质地坚硬、清洁、级配良好的中粗河砂(细度模数在2.4~2.8),尽量避免使用海砂,确需使用的应经质监批准,含泥量不得大于3%,贝壳应予筛除。

②石子:可用河卵石和人工碎石。

人工碎石应选用坚硬、新鲜的块石加工。

河卵石和人工碎石应进行筛选清洗,清除石屑泥土,经筛选的石子,含泥量不得大于1%,并将长条扁状块的石子剔除。

石子级配应符合设计要求,超径控制在5%以内,逊径在1 0%以内。

3.砌体石料:石料必须质地坚硬新鲜、无风化剥落层或裂缝,严禁使用易风化石料,石料的物理力学指标应符合设计要求。

块石一般应有两个平整面,砌石块重和块径应符合设计要求,一般护砌石厚不小于30厘米,内砌部分不小于20厘米。

浆砌块石技术交底

浆砌块石技术交底
2.石料(片石)在砌筑前冲洗干净,中间厚度不小于15cm。小于长度的1/3,长度不小于厚度的1.5倍。丁石长度比相顺石宽度至少大于15cm。

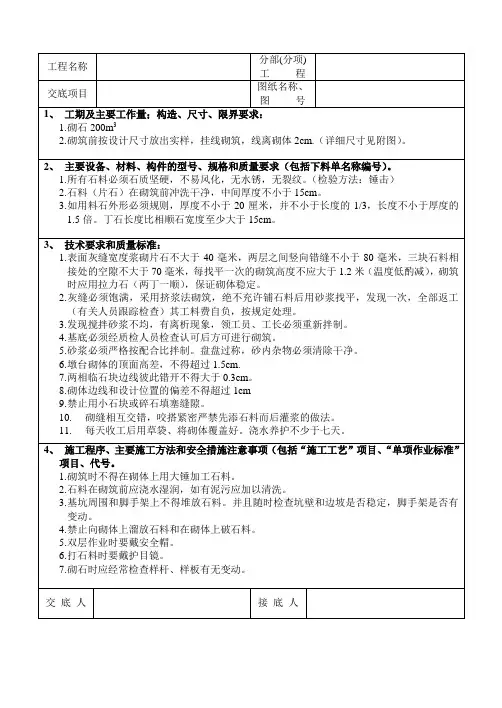

3、技术要求和质量标准:
1.表面灰缝宽度浆砌片石不大于40毫米,两层之间竖向错缝不小于80毫米,三块石料相接处的空隙不大于70毫米,每找平一次的砌筑高度不应大于1.2米(温度低酌减),砌筑时应用拉力石(两丁一顺),保证砌体稳定。
交底人
接底人
2.灰缝必须饱满,采用挤浆法砌筑,绝不充许铺石料后用砂浆找平,发现一次,全部返工(有关人员跟踪检查)其工料费自负,按规定处理。
3.发现搅拌砂浆不均,有离析现象,领工员、工长必须重新拌制。
4.基底必须经质检人员检查认可后方可进行砌筑。
5.砂浆必须严格按配合比拌制。盘盘过称,砂内杂物必须清除干净。
6.墩台砌体的顶面高差,不得超过1.5cm.
1.砌筑时不得在砌体上用大锤加工石料。
2.石料在砌筑前应浇水湿润,如有泥污应加以清洗。
3.基坑周围和脚手架上不得堆放石料。并且随时检查坑壁和边坡是否稳定,脚手架是否有变动。
4.禁止向砌体上溜放石料和在砌体上破石料。
5.双层作业时要戴安全帽。
6.打石料时要戴护目镜。
7.砌石时应经常检查样杆、样板有无变动。
7.两相临石块边线彼此错开不得大于0.3cm。
8.砌体边线和设计位置的偏差不得超过1cm
9.禁止用小石块或碎石填塞缝隙。
10.砌缝相互交错,咬搭紧密严禁先添石料而后灌浆的做法。
11.每天收工后用草袋、将砌体覆盖好。浇水养护不少于七天。
4、施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号。
工程名称
分部(分项)工程

块石填筑技术交底【范本模板】

施工ຫໍສະໝຸດ 术交底记录工程名称:编 号:
工程名称
分部工程
路基
分项工程名称
路基软基换填片石
交底时间
交底内容:
1、材料要求:片石垫层主要材料为片石,石料最大粒径不得超过30cm,进场材料少部分粒径超过30cm的较大片石,采用挖掘机或人工破解。
2、人员、设备配置:采用人工配合挖掘机铺砌、20T以上压路机进行碾压成型。
交底单位
接收单位
交 底 人
接 收 人
(3)为保证石料运输车辆能够进入施工现场,基坑内便道根据石料粒径大小及组成采用相应的摊铺方式:下层大粒径人工配合机械采用渐进式摊铺法铺料,上面层细料含量较多的石料采取后退法铺料。
(4)片石垫层摊铺平整后,项目部质检员自检合格后报请旁站监理员检查,局部不平整处人工配合机械以细石屑找平,检查合格后进行碾压.
3、确定填料运输路线,专人指挥车辆,在铲运工程中,注意粗细料的均匀搭配,避免出现大粒径石料集中的现象。
4、换填片石填筑
(1)换填片石层厚控制为50cm,施工采用分层填筑,分层压实。分层松铺厚度可加厚10cm,当填筑石料级配较差、粒径较大、石块间隙较大时,可在每层表面空隙间填入石渣、石屑。
(2)施工时合理搭配人工配合挖掘机铺砌施工,块片石大面朝下,用小粒径石料填充空隙,超大粒径石料人工采用施工锤进行解小。
5、碾压成型
摊铺完成的石料表面平整,无明显大石料露头,表面无明显孔洞、空隙,无多余石料堆放。采用20t以上重型振动压路机进行分层碾压,先静压一遍,碾压速度控制在1~2km/h.碾压时由两边向中间进行,横向接头重叠0。4m~0。5m,压路机滚筒重叠1/2,达到无漏压、无死角,确保碾压均匀,碾压成型后大石料不松动,填充空隙小粒径石料密实,表面无明显空洞。

砼灌砌石挡墙安全技术交底模板

一、交底目的为确保砼灌砌石挡墙施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特进行本次安全技术交底。

二、施工人员参与本次施工的所有人员,包括但不限于施工负责人、技术员、施工员、操作人员等。

三、施工范围本次安全技术交底适用于所有砼灌砌石挡墙施工项目。

四、安全注意事项1. 施工环境检查:施工前必须对操作环境进行安全检查,确保线路畅通、机具完好牢固、安全设施齐全有效。

2. 个人防护:所有施工人员必须佩戴安全帽、安全带、防护眼镜、手套等个人防护用品。

3. 施工准备:- 检查砼质量,确保砼强度符合设计要求。

- 确保模板、支撑体系稳定可靠,符合施工规范。

- 施工现场应设置明显的警示标志,禁止无关人员进入施工区域。

4. 施工操作:- 砼灌砌石挡墙施工过程中,严禁酒后作业、疲劳作业。

- 严格按照施工方案进行操作,确保施工质量。

- 砼灌筑过程中,应避免砼溢出模板,防止砼污染环境。

- 砌石时,应选用合适的石料,确保石料质量。

5. 高处作业:- 高处作业人员必须佩戴安全带,并做好安全防护措施。

- 高处作业时,应严格遵守操作规程,确保安全。

6. 机械操作:- 操作机械人员必须经过专业培训,取得操作资格。

- 操作机械时,应确保机械运行正常,严禁违规操作。

7. 物料运输:- 物料运输过程中,应确保车辆安全,严禁超载。

- 运输过程中,应遵守交通规则,确保交通安全。

8. 突发事件处理:- 发现安全隐患,应立即停止施工,并采取相应措施进行处理。

- 发生安全事故,应立即上报,并采取应急措施。

五、交底内容1. 施工工艺:详细说明砼灌砌石挡墙的施工工艺流程,包括模板制作、砼拌制、灌筑、砌石等环节。

2. 施工要点:重点讲解施工过程中的关键环节,如模板支撑、砼灌筑、砌石等。

3. 安全操作规程:详细说明各项安全操作规程,确保施工安全。

4. 应急预案:制定安全事故应急预案,明确事故处理流程。

六、交底方式本次安全技术交底采用现场讲解、示范操作、提问解答等方式进行。

浆砌块石挡土墙技术交底【范本模板】

2、挡土墙砌筑
2。1挡土墙砌筑前应先将基槽中的虚土清理干净;
2.2挡土墙砌筑前先进行施工放样,确定基础砌筑位置,砌筑时应先两面立杆挂线,外线应顺直整齐,逐层收坡,砌筑过程中应经常检查并校正线杆,以确保砌体各部位尺寸符合设计技术要求;
2。3片石厚整、尺寸较大者,并稍加修整.
2。10挡土墙采用M7.5水泥砂浆砌筑,M10水泥砂浆勾缝,必须砂浆灌注饱满,不允许有空洞和离析。
2.11砌体完工后应及时清除现场杂物,泥土等,整理现场,工完场清。
编制
交底人
接收人:
2。7各层砌筑的砌块应安放平稳,砂浆饱满且密实,因其他原因砌筑工作中断,应先砌筑完本层,恢复砌筑工作时应在之前砌筑的砌体上洒水湿润并清理干净杂物
2。8砌筑砂浆拌制均匀,具有良好的和易性,无明显砂砾外露,其砂浆稠度可随气温高低适当调整,砂浆应随拌随用,以凝结的砂浆严禁再次使用。
2.9挡土墙高度大于2m时应设置泄水孔,泄水孔采用Ф10cmPVC管,泄水管间距为2~3m,泄水管最底排应高出地面0.3m.
技术交底
工程名称:临湘荆竹山风电场工程编号:
工程部位
浆砌片石挡土墙
交底日期
桩号
施工班组
一、施工方案及施工方法
基础采用机械设备开挖,人工清基,砌体砌筑时自下而上进行砌筑,上层砌筑过程中不应震动下层。
1、基础开挖
基础开挖前技术员应先确认基础开挖位置,然后放开挖边线,开挖过程全程盯仓,基槽应挖至持力层上。
2。4石料在使用前应浇水湿润,表面有泥土等杂物要清洗清理干净,风化石严禁使用,应及时清除。
2.5砌体砌筑应自下而上逐层砌筑,直至墙顶封面.砌体砌筑应分层坐浆砌筑,砂浆应饱满,石缝间应用小型工器具进行捣实,确保砂浆填缝密实.

浆砌块石技术交底

4.7、石墙勾缝应保持砌合的自然缝,一般采用平缝或凸缝。勾缝前应先剔缝,将灰浆刮深20~30mm,墙面用水湿润,再用1:1.5~3.0水泥砂浆勾缝。缝条应均匀一致,深浅相同,十字、丁字形搭接处应平整通顺。
5.1、主控项目
5.1.1石料的质量、规格必须符合设计要求和施工规范的规定。
5.1.2砂浆品种必须符合设计要求,强度必须符合规定。
5.1.3转角处必须同时砌筑,交接处不能同时砌筑时必须留斜槎。
5.2一般项目
5.2.1石砌体组砌应内外搭砌,上下错缝,拉结石、丁砌石交错位置,分布均匀;毛分皮卧砌,无填心砌法;拉结石每0.7㎡墙面不少于一块;料石放置平稳,灰缝厚度合施工规范的规定。
5.2.2石砌体墙面勾缝密实,粘结牢固,墙面洁净,缝条光洁、整齐,清晰美观。
(5)砌筑砂浆应根据设计要求确定施工配合比,配合比为水泥294:砂子1450:水305。
4、工艺流程
4.1、砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每层高约250mm。砌筑方法采用铺浆法。用较大的平毛石,先砌转角处、交接处,再向中间砌筑。砌前应先度摆,使石料大小搭配,大面平放朝下,外露表面要平齐,斜口朝内,逐块卧砌坐浆,使砂浆饱满。石块间较大的空隙应先堵塞砂浆,后用碎石嵌实。严禁先填塞小石块后灌浆的做法。灰缝宽度一般控制在7mm左右,灰缝应均匀。
技术交底记录
2014年7月24日
一般用毛石、块石。石料应质地坚实,强度不低于MU30,岩种应符合设计要求,无风化、裂缝;毛石中部厚度不小于200mm;料石厚度一般不小于200mm,料石的加工细度应符合设计要求,污垢、水锈使用前应用水冲洗干净。
大铲、瓦刀、手锤、手凿、线坠、角尺、水平尺、皮数杆、勾缝条、手推胶轮车等。
5.3、允许偏差项目
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
