普通混凝土小型空心砌块墙体砌筑施工技术交底
混凝土小型空心砌块砌体工程技术交底

4.洞口砌筑和补砌应在直槎上下搭砌的小砌块空洞内用强度等级不低于C20(Cb20)的混凝土灌实。
项目专业技术负责人
交底人
接受交底人
编号:
技术交底记录
工程名称
XXXX配电室工程
施工单位
XXXXXX有限公司
交底部位
配电室墙体
工序名称
砌体工程
交底提要:砌块和砂浆强度ห้องสมุดไป่ตู้斜槎留置、洞口砌筑和补砌
交底内容:
1.小砌块和砂浆的强度等级必须符合设计要求。施工时所用的小砌块的产品龄期不应小于28d。
2.小砌块和砂浆的强度等级必须符合设计要求。凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告。
混凝土小型空心砌块砌体工程施工技术交底

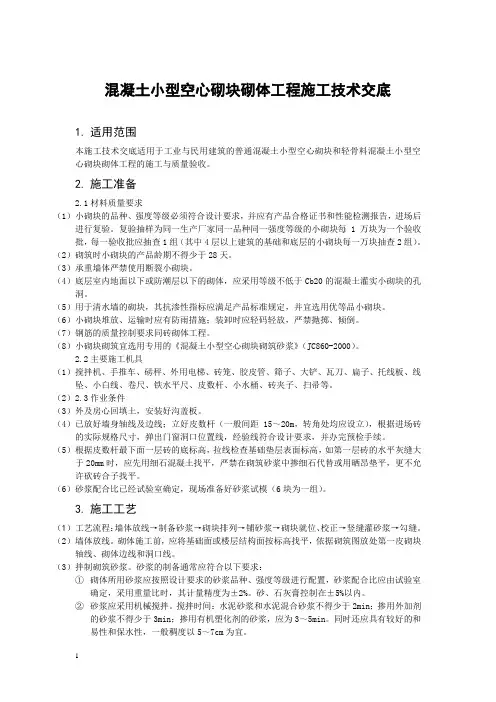

混凝土小型空心砌块砌体工程施工技术交底1.适用范围本施工技术交底适用于工业与民用建筑的普通混凝土小型空心砌块和轻骨料混凝土小型空心砌块砌体工程的施工与质量验收。
2.施工准备2.1材料质量要求(1)小砌块的品种、强度等级必须符合设计要求,并应有产品合格证书和性能检测报告,进场后进行复验。
复验抽样为同一生产厂家同一品种同一强度等级的小砌块每1万块为一个验收批,每一验收批应抽查1组(其中4层以上建筑的基础和底层的小砌块每一万块抽查2组)。
(2)砌筑时小砌块的产品龄期不得少于28天。
(3)承重墙体严禁使用断裂小砌块。
(4)底层室内地面以下或防潮层以下的砌体,应采用等级不低于Cb20的混凝土灌实小砌块的孔洞。
(5)用于清水墙的砌块,其抗渗性指标应满足产品标准规定,并宜选用优等品小砌块。
(6)小砌块堆放、运输时应有防雨措施;装卸时应轻码轻放,严禁抛掷、倾倒。
(7)钢筋的质量控制要求同砖砌体工程。
(8)小砌块砌筑宜选用专用的《混凝土小型空心砌块砌筑砂浆》(JC860-2000)。
2.2主要施工机具(1)搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
(2)2.3作业条件(3)外及房心回填土,安装好沟盖板。
(4)已放好墙身轴线及边线;立好皮数杆(一般间距15~20m,转角处均应设立),根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,并办完预检手续。
(5)根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用晒昂垫平,更不允许砍砖合子找平。
(6)砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。
3.施工工艺(1)工艺流程:墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位、校正→竖缝灌砂浆→勾缝。
(2)墙体放线。
混凝土空心砌块技术交底

0 / 7
2
2
填充墙腰梁做法:
当墙厚为100,或当墙净高大于4m的墙体,在门洞顶处或在1/2层高处布置腰梁,腰梁厚度120mm,宽度同墙宽,配筋10、φ06@200,混凝土强度C25。
(当在门洞顶处做腰梁时,腰梁做法同过梁做法)。
4、构造柱、门边柱、窗边柱设置:
填充墙构造柱的设置位置、断面尺寸见各层建筑平面及相关结施图纸。
除有关图纸已注明者外,构造柱应在墙体转角、不同厚度墙体交接处、洞口两侧、悬臂墙端部布置,构造柱间距≤5米,且不大于层高2倍。
断面尺寸亦可据墙身厚度。
构造柱应先砌墙后浇柱混凝土,用 C25混凝土浇筑。
砌墙时,构造柱与墙体连接处留马牙搓,并加拉筋。
温馨提示:最好仔细阅读后才下载使用,万分感谢!。
主体结构工程施工技术交底 混凝土小型空心砌块砌筑施工交底记录

5.4 拆除施工架子时,注意保护墙体及门窗口角。
6、应注意的质量问题 交底单位
接收单位
交底人
接收人
技术交底记录
2008 年 10 月 15 日
施管表 5
工程名称
节能大厦
分部工程
主体结构
分项工程名称
混凝土小型空心砌块砌筑
施工单位
中天宝业集团
交底内容: 6.1 砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆的面积过大,校正不及时;砌块
交底单位
接收单位术交底记录
2008 年 10 月 15 日
节能大厦
分部工程
混凝土小型空心砌块砌筑
施工单位
施管表 5 主体结构 中天宝业集团
交底内容: 2.3.6 配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模。 3、操作工艺 3.1 工艺流程: 墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→砌块浇水→校正→砂筑镶砖→竖缝灌砂浆→勾缝。 3.2 墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、 砌体边线和洞口线。 3.3 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下: 3.3.1 砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经 审核无误,按图排列砌块。 3.3.2 砌块排列应从地基或基础面、±0.00 面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块 应占总量的 75%~80%。 3.3.3 砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的 1/2,不得小于砌块高的 1/3,也不应小于 150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。 3.3.4 外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其 它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。 3.3.5 砌体水平灰缝厚度一般为 15mm,如果加钢筋网片的砌体,水平灰缝厚度为 20~25mm,垂直灰缝宽 度为 20mm。大于 30mm 的垂直缝,应用 C20 的细石混凝土灌实。 3.3.6 砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小 于砖块强度等级。
轻集料混凝土小型空心砌块技术交底

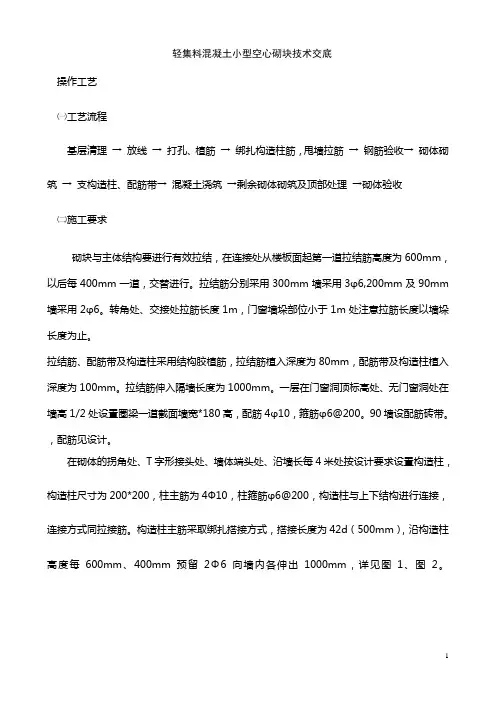

轻集料混凝土小型空心砌块技术交底操作工艺㈠工艺流程基层清理→放线→打孔、植筋→绑扎构造柱筋,甩墙拉筋→钢筋验收→砌体砌筑→支构造柱、配筋带→混凝土浇筑→剩余砌体砌筑及顶部处理→砌体验收㈡施工要求砌块与主体结构要进行有效拉结,在连接处从楼板面起第一道拉结筋高度为600mm,以后每400mm一道,交替进行。
拉结筋分别采用300mm墙采用3φ6,200mm及90mm 墙采用2φ6。
转角处、交接处拉筋长度1m,门窗墙垛部位小于1m处注意拉筋长度以墙垛长度为止。
拉结筋、配筋带及构造柱采用结构胶植筋,拉结筋植入深度为80mm,配筋带及构造柱植入深度为100mm。
拉结筋伸入隔墙长度为1000mm。
一层在门窗洞顶标高处、无门窗洞处在墙高1/2处设置圈梁一道截面墙宽*180高,配筋4φ10,箍筋φ6@200。
90墙设配筋砖带。
,配筋见设计。
在砌体的拐角处、T字形接头处、墙体端头处、沿墙长每4米处按设计要求设置构造柱,构造柱尺寸为200*200,柱主筋为4Ф10,柱箍筋φ6@200,构造柱与上下结构进行连接,连接方式同拉接筋。
构造柱主筋采取绑扎搭接方式,搭接长度为42d(500mm),沿构造柱高度每600mm、400mm预留2Φ6向墙内各伸出1000mm,详见图1、图2。
图1 填充墙构造柱与砌体拉结筋作法图2 填充墙构造柱与主体结构拉结作法砌体砌筑时砌块底部朝上,以便坐浆和浇筑混凝土配筋带,窗洞口两侧砌块无槽一端面向洞口,窗框固定点处需使用预制混凝土锚固块砌筑。
砌块应错缝搭接,搭接长度不小于90mm ,灰缝高度10mm ,构造柱部位采用马牙茬砌筑,马牙茬长度100mm 。
砌体砌至接近梁、板底时,应留一定的空隙,待砌体砌筑完并至少间隔7天后,再用砖斜砌挤紧,并用砂浆塞实。
砌筑小砌块时,应清除表面污物和芯柱用小砌块孔洞底部的毛边,剔除外观质量不合格的小砌块。
施工时所用的砂浆,宜选用专用的小砌块砌筑砂浆。
底层室内地面以下或防潮层以下的砌体,及卫生间砌体下2皮砖应采用强度等级不低于C20 的混凝土灌实小砌块的孔洞。

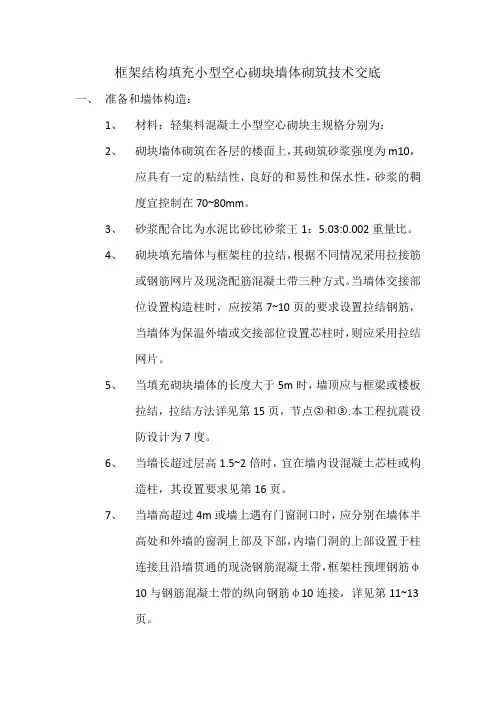

框架结构填充小型空心砌块墙体砌筑技术交底

框架结构填充小型空心砌块墙体砌筑技术交底一、准备和墙体构造:1、材料:轻集料混凝土小型空心砌块主规格分别为:2、砌块墙体砌筑在各层的楼面上,其砌筑砂浆强度为m10,应具有一定的粘结性,良好的和易性和保水性,砂浆的稠度宜控制在70~80mm。
3、砂浆配合比为水泥比砂比砂浆王1:5.03:0.002重量比。
4、砌块填充墙体与框架柱的拉结,根据不同情况采用拉接筋或钢筋网片及现浇配筋混凝土带三种方式。
当墙体交接部位设置构造柱时,应按第7~10页的要求设置拉结钢筋,当墙体为保温外墙或交接部位设置芯柱时,则应采用拉结网片。
5、当填充砌块墙体的长度大于5m时,墙顶应与框梁或楼板拉结,拉结方法详见第15页,节点○2和○3.本工程抗震设防设计为7度。
6、当墙长超过层高1.5~2倍时,宜在墙内设混凝土芯柱或构造柱,其设置要求见第16页。
7、当墙高超过4m或墙上遇有门窗洞口时,应分别在墙体半高处和外墙的窗洞上部及下部,内墙门洞的上部设置于柱连接且沿墙贯通的现浇钢筋混凝土带,框架柱预埋钢筋φ10与钢筋混凝土带的纵向钢筋φ10连接,详见第11~13页。
8、当外墙窗洞<1200时,洞口两侧可用单排孔砌块设置芯柱,当洞宽>1800或保温外墙时,应采用与墙厚等宽的混凝土抱框,芯柱和抱框纵向钢筋均应贯通墙身,并锚固于楼层的梁(板)中。
二、施工要点:1、砌筑砂浆:a.在施工前砌筑砂浆应按照JC860-2000标准进行试配,其基本性能检验方法应符合《建筑砂浆基本性能试验方法》JCJ70-90的规定。
b.砂浆应采用机械搅拌,搅拌时间应按国家现行规范规定进行。
三、砌筑a.基础砌筑前用钢尺校核放线尺寸,基础表面尘土、砂石以及杂物必须清除干净。
砌筑时,应按墙体砌块排列图进行施工。
b.砌筑方法:砌筑时的水平灰缝铺砂浆的长度不得超过800mm,竖向灰缝应在已就位和即将就位砌块的端面同时铺砂浆,随即用挤浆法将新砌块就位。
c.砌体砌筑时尽量采用390长的主砌块,少用辅助砌块,上下皮应错缝搭接,搭接长度为200mm,每两皮为一循环,个别条件下小砌块的搭接长度不应小于90mm。
轻集料混凝土空心砌块技术交底记录

轻集料混凝土空心砌块技术交底记录日期:20XX年X月X日地点:施工现场参与人员:项目经理、工程师、施工人员目的:对轻集料混凝土空心砌块技术进行详细交底,确保施工人员掌握正确的施工方法和要求。
一、技术概述二、基础准备1.施工人员要保持身体干净,戴好头盔、手套等防护用品。
2.施工现场要保持干净整洁,清除杂物。
3.准备好所需的砌块、水泥、轻骨料、水等材料和工具。
三、施工工序1.基底处理a.打湿基底,确保基底湿润。
b.清除基底上的浮尘和杂物,确保基底表面平整。
2.砌筑墙体a.打砌基准线,确定砌筑墙体的垂直度和水平度。
b.在基准线上按顺序进行砌筑,注意保证墙体的垂直度、水平度和墙厚度。
c.砌筑过程中,砌块应浸湿,防止过早吸水导致强度降低。
d.每层砌筑完毕后,应检查墙体的垂直度和水平度,并进行调整。
3.砌缝处理a.砂浆配比为1:3或1:4(水泥:砂),根据需要可添加适量的外加剂。
b.采用抹灰机或抹刀将砂浆填充进砌缝中,确保砌缝充实、均匀,并平整墙面。
c.砂浆凝结前,用刮刀将墙面砂浆擦拭干净。
4.砌块固定a.每隔一定高度,使用专用的躁钉将砌块固定在墙体上,以增加结构的整体稳定性。
5.阴阳角处理a.根据设计要求,选用适合的阴阳角材料,将其固定在墙角处。
6.开窗、门洞处理a.根据设计要求,按照相应尺寸和形状进行开窗、门洞处理,确保墙体的结构强度和稳定性。
四、施工注意事项1.墙体垂直度和水平度的控制是关键,应经常测量和调整。
2.砌块应按规定比例配料,并在使用前进行湿润处理。
3.砌缝填充均匀,砂浆凝结前应及时清理墙面。
4.确保墙体的阴阳角处理牢固可靠。
5.在开窗、门洞处应采取加强措施,以增加结构的稳定性。
五、安全措施1.施工人员必须佩戴好安全帽、手套等防护用品。
2.施工现场必须设置明显的警示标志,确保施工区域人员的安全。
3.施工现场杂乱物品必须及时清理,保持整洁。
六、施工质量检查1.施工过程中,工程师应根据技术要求进行巡视检查,并及时指导修正。
混凝土小型空心砌块砌体工程技术交底

混凝土小型空心砌块砌体工程技术交底
技术交底内容:
24.1 强制性条文
24.1.1 施工时所用的小砌块的产品龄期不应小于28d。
24.1.2 承重墙体严禁使用断裂小砌块。
24.1.3 小砌块应底面朝上反砌于墙上。
24.2 主控项目
24.2.1 小砌块和砂浆的强度等级必须符合设计要求。
24.2.2 砌体水平灰缝的砂浆饱满度,应按净面积计算不得低于90%;竖向灰缝饱满度不得小于80%,竖缝凹槽部位应用砌筑砂浆填实;不得出现瞎缝、透明缝。
抽检数量:每检验批不应少于3处。
检验方法:用专用百格网检测小砌块与砂浆粘结痕迹,每处检测3块小砌块,取其平均值。
24.2.3 墙体转角处和纵横墙交接处应同时砌筑。
临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度2/3。
抽检数量:每检验批抽20%接槎,且不应少于5处。
检验方法:观察检查。
24.2.4 砌体的轴线偏移和垂直度偏差应按本规范第23.2.5条的规定执行。
24.3 一般项目
24.3.1 墙体的水平灰缝厚度和竖向缝宽度宜为10mm,但不应大于12mm,也不应小于8mm。
抽检数量:每层楼的检测点不应少于3处。
抽检方法:用尺量5皮小砌块的高度和2m砌体长度折算。
交底人: 接底人:
年月日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
普通混凝土小型空心砌块墙体砌筑施工技术交底施工企业:富凯集团有限公司№:(津建安表22)工程名称武警机动第四支队礼堂工种瓦工施工部位砌体交底时间2019年月日本工程为辽宁电力中心医院新建工程,建设单位为辽宁电力中心医院,工程地址在沈阳市和平区望湖路2号。
由中国建筑东北设计研究院设计,结构类型为框架-剪力墙,基础为阀板基础,总建筑面积为52746.9㎡,由主裙楼构成,地下二层,主楼地上十七层,裙楼地上五层,建筑物总高85.8m。
本工程砌体采用普通混凝土小型空心砌块。
外墙:±0.000以上为200厚混凝土小型空心砌块。
内墙:±0.000以下:承重墙370厚空心砖;隔墙100~200厚普通混凝土小型空心砌块。
±0.000以上为200厚普通混凝土小型空心砌块。
±0.000以下砌块强度等级为MU5,水泥砂浆强度等级为Mb5;±0.000以上外围护墙砌块强度等级为MU5,内隔墙砌块强度等级为MU3.5,砌筑砂浆为混合砂浆Mb5。
构造柱设置:当外墙位于悬挑梁上时,应在外墙端部(挑梁端部)设置构造柱;外墙窗口处的(独立)窗间墙未能与框架柱拉结时,应在墙中部设置构造柱和拉结筋;填充墙墙段长度大于层高2倍时,在墙段中部设置构造柱和拉结筋。
构造柱配筋见图集《06SG614-1》第24、25页为4Ф12,箍筋φ6@250(100),构造柱截面尺寸为240mm×墙厚;小砌块填充墙门洞口抱框做法详见图集《06SG614-1》第30页,抱框柱为100mm×墙厚,配筋主筋为2Ф12,构造筋为φ6@250。
构造柱混凝土标号为C20。
结构构造柱按照结构施工图标注位置留设、配筋,混凝土标号为C30。
水平系梁设置:墙高超过4米或墙上遇有门窗洞口时,应分别在墙体半高处和外墙窗洞的上部及下部,内墙门洞上部设置与柱连接且沿墙贯通的现浇钢筋混凝土水平系梁。
框架柱(墙端)植筋钢筋φ10与水平系梁的纵向钢筋φ10连接,详见(06SG614-1)图集第16-20页。
水平系梁截面为(60-100)mm×墙厚,配筋主筋为2φ10,构造筋φ6@300。
过梁做法详见结构施工图18号结构施工总说明中第十一条后砌填充墙过梁做法进行施工。
水平系梁混凝土标号为C20。
拉结筋设置:框架结构上拉结筋全部采用植筋,拉结筋为2φ6@400,两侧距墙边20mm,拉结筋沿墙全长贯通。
190墙与90墙的拉结见(06SG614-1)图集第26页,钢筋网片每边伸入墙体长度不小于1000mm,钢筋网片为镀锌φ4钢筋点焊网片,竖向间距400mm。
填充墙顶部的拉结见(02SG614-1)图集第21页,墙体顶部与梁板拉结采用钢筋植筋,钢筋为φ8@1000,钢筋锚入墙内300mm,逐皮随砌随填砂浆,砂浆厚度120mm。
一、施工准备1、材料:(1)混凝土小型砌块:品种、规格、外观质量、含水率级别、强度等级、抗渗性、抗冻性等必须符合现行国家标准《普通混凝土小型空心砌块》(GB8293)的规定及设计要求。
砌块有出厂证明,进场后施工前必须复试。
施工时所用的小砌块的产品龄期不应小于28d;(2)水泥:一般采用普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证明和强度报告。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用;(3)水:使用饮用水或不含有害物质的洁净水;(4)砂:宜采用中砂,细度模量宜控制在 2.5 左右,过 5mm 孔径的筛子,配制强度等级M5及其以上的水泥混合砂浆时,砂的含泥量不超过 5%,并不含草根等杂物;(5)石灰膏:石灰熟化时间不少于 7d,已脱水硬化的石灰膏不得使用。
经试配亦可采用符合标准的粉煤灰;(6)拉结筋:采用φ6钢筋,与框架柱连接采用植筋;(7)其他材料设备:豆石、膨胀剂、减水剂、砂浆搅拌机、切割机、磅秤、翻斗车、振捣器、皮数杆、水平尺、2m 靠尺、小线、托灰板、线坠。
2、作业条件:施工前必须对结构办理完隐、预检手续。
基层找平:施工前用水准仪抄平,对水平灰缝厚度超过 20mm 时采用 C20 豆石混凝土找平;3、弹好轴线、砌体墙身位置线、门窗洞口位置线,引测标高控制线,经验线符合图纸设计要求,办理预检手续。
4、搭设操作和卸料架子;按建筑平面形式和施工段的划分立好皮数杆,控制好灰缝和各部位标高。
皮数杆间距不宜超过 15m,转角处均应设立。
皮数杆应垂直、牢固、标高一致。
5、技术准备:熟悉施工图纸,对工人进行技术培训,未经培训合格者,不得上岗;根据砌块尺寸和灰缝厚度计算皮数和排数,绘制皮数杆;应对现场砌块的规格、数量及含水率进行检查;砂浆和芯柱混凝土经试配确定配合比,准备好砂浆和混凝土试模;砌块在工程正式施工之前,宜在施工现场组砌有代表性的一段样板墙,以确定相关质量标准和要求。
二、操作工艺1、工艺流程:拌制砂浆→选砖和排砖→砌筑墙体→施工芯柱2、操作方法(1)选砖和排砖选砖:挑选砌块,进行尺寸和外观检查。
有缺陷的小砌块严禁在承重墙体使用。
依据砌块墙体线、门窗洞口线以及相应控制线等,在工作面试排砖,砌块应尽量采用主规格整砖砌块,准确无误后请设计、建设、监理确认。
(2)拌制砂浆:混凝土小型砌块砌筑砂浆应具有高粘结性,良好的流动性、保水性,满足设计强度等级。
砂浆宜采用机械搅拌,搅拌时闸不少于 2min。
砂浆稠度应控制在 50mm~70mm 为宜。
砂浆应随拌随用。
水泥砂浆和水泥混合砂浆应分别在拌成后 2.5h 和 3h 内用完,夏季施工期间如最高气温超过 30℃,必须分别在 1.5h 和 2h 内用完。
砂浆如有泌水现象时,在砌筑前重新拌和。
外墙砌筑砂浆应具有防渗和收缩补偿功能,需加入适量高性能膨胀剂。
凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。
有机塑化剂应有砌体强度的型式检验报告。
砂浆试块:每检验批且不大于 250m3 的砌体,每种强度等级的砂浆至少制作一组(每组6个)试块。
(3)砌筑墙体组砌方法:1)砌筑应采用对孔错缝组砌方法,砌块上、下错缝,相互搭接,搭接长度应为主砌块的一半(190mm),必要时可使用 290mm 长辅助砌块,搭接长度不应小于 90mm;当墙体的个别部位不能保证此项规定时,应在灰缝中每皮设置拉结钢筋或钢筋网片,但竖向通缝不得超过两皮小砌块。
2)砌筑砌块应对孔反砌,壁肋光面、大面朝上(即上孔小、下孔大,底面朝上),采用“三一砌砖法”。
水平灰缝和竖向灰缝厚度应控制在 8mm~12mm,宜为 10mm。
水平灰缝采用坐浆法铺浆且铺浆长度不得超过 800mm;立缝采用砖端头平面铺灰、立面碰头挤压的方法坐浆。
砌筑190mm 厚墙体需单面挂线,超过 190mm 厚墙体应双面挂线。
3)砌筑时从外墙转角开始盘角,每次盘角高度不超过三皮砖。
盘角后应与皮数杆上的皮数、灰缝厚度、标高保持一致。
4)砌块内外墙应同时砌筑,严禁留直搓。
墙体临时间断处砌成斜搓,斜搓水平投影长度不应小于高度的 2/3。
如留斜楼有困难 ( 除墙转角处及抗震设防地区外 ),可从墙面伸出190mm 砌成阴阳直搓,并沿墙高每皮砖在灰缝内预埋拉结筋或钢筋网片,必须准确埋入灰缝和芯柱内,从留搓处算起,每边锚入墙内均不应少于 600mm。
5)砌筑时应按设计要求在水平灰缝内放置通长φ6拉结筋,如设计无特殊要求时一般每三皮砖一道。
6)随砌筑随刮去挤出灰缝的砂浆,待灰缝砂浆达到“指纹硬化”(手指压出清晰指纹而砂浆不粘手)时即可进行划缝,划缝要密实。
灰缝要求深浅一致,横平竖直,搭接平整。
灰缝深度宜控制在 5mm~8mm 左右。
7)砌筑时如需要移动已砌好的小砌块或被撞动的小砌块时,需清除原有砂浆重新铺浆砌筑。
8)砌体相邻工作段的高度差不得大于一个楼层或 4m。
变形缝中的杂物、落灰应及时清除。
9)承重墙体不得采用小砌块与粘土砖等其他块体材料混合砌筑。
10)常温条件下,每日砌筑高度宜控制在 1.5m 或一步脚手架高度内。
11)190mm砌块作为防火隔墙及楼电梯隔墙采用时应采用页岩陶粒或矿渣灌实孔洞,具体位置详见建施平面图。
12)所有室内外砌体(有地下室和地梁者除外)均在首层室内地坪以下0.08米处设砌体防潮层,其做法为抹20mm厚防水砂浆,标高不同的两防潮层相邻时,应将其封闭垂直连接;防潮层以下砌体的孔洞用C20细石混凝土灌实,散水和勒脚抹防水砂浆20~25mm厚,勒脚高度不低于室外地坪以上50mm;卫生间等有防水要求的房间,四周墙下部应灌实一皮砌块,或设置高度为200mm的现浇混凝土带;淋浴间墙面与顶棚交接处抹圆角并在墙体迎水面作防水处理。
(4)砌块墙体与混凝土柱、墙的连接1)小砌块用于框架填充墙时,应与框架中植筋的拉结筋连接,当填充墙砌至顶面最后一皮,与上部结构连接按(02SG614-1)图集第21页做法施工,砌体不合模数采用细石混凝土填实。
2)砌体内不宜设脚手眼,如必须设置,可用 190mm 小砌块侧砌,砌完后用 C15 混凝土填实。
但在墙体下列位置不得设置脚手眼:过梁上部与过梁成 60°角的三角形及梁跨度 1/2 范围内;宽度小于 1000mm 的窗间墙;梁和梁垫下及其左右各 500mm 的范围内;砌体门窗洞口两侧 200mm 内和转角处 450mm 的范围内;外墙任何部位严禁设脚手眼。
3)砌块墙体所有大于 400mm 宽的洞口均按设计加过梁,小于 400mm 的洞口加设 2 φ16 过梁钢筋。
施工中需要设置的临时施工洞口,侧边离交接处墙面不小于 600mm,并在顶部设过梁。
填砌施工洞口的砌筑砂浆等级应提高一级。
4)预留预埋、管线敷设与设备固定:门窗洞口采用预灌后埋式安装时,两侧砌块芯孔应先浇筑密实。
暖气片、管线固定卡、开关插座、吊柜、挂镜线等需固定的位置可采用实心砌块砌筑;对设计规定的洞口、管道、沟槽和预埋件等砌筑时及时预留和预埋。
在小砌块砌体中不得预留或打凿水平沟槽,严禁在砌好的墙体上打凿孔、洞、槽;电气管线竖向管敷设在相应的砌块芯孔内。
开关插座及箱盒位置采用开口砌块,如此处有芯柱,应分段浇筑混凝土;砌筑时应在灰缝中埋设设备和管道支架。
5)防渗抗裂措施:严格按照相应施工规范和设计图纸要求设置洞口周边混凝土现浇带、拉结筋 (钢筋网片)、芯柱,保证施工质量;外墙砌块除必须满足养护 28d 要求外,若条件许可应提前委托生产,使砌块自然放置三个月以上,并控制其相对含水率,提高抗渗性;严格控制砂浆饱满度,宜试配掺用防水外加剂的防水砂浆,提高砌体防水和抗渗性能。
(5)施工芯柱楼板混凝土浇筑前必须按设计安装好芯柱插筋,插筋锚固长度要满足设计要求或规范规定。
