电动车充电桩设备安装施工方案

合集下载

充电桩项目安装工程施工方案

充电桩项目安装工程施工方案

充电桩项目安装工程施工方案一、工程概述随着电动汽车的普及,充电桩的需求日益增长。

本次充电桩项目安装工程旨在为_____地区提供高效、便捷、安全的充电设施,满足电动汽车用户的充电需求。

工程地点位于_____,计划安装_____个充电桩,包括快充桩和慢充桩,以适应不同用户的充电时间要求。

二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,明确充电桩的安装位置、布线方式、电气参数等要求。

2、进行现场勘察,了解施工场地的地形、地貌、地下管线等情况,为施工方案的制定提供依据。

(二)材料准备1、根据设计要求,采购符合标准的充电桩设备、电缆、线管、配电箱等材料,并确保材料的质量和规格符合要求。

2、对采购的材料进行检验和验收,不合格的材料严禁使用。

(三)施工机具准备1、准备好电焊机、切割机、钻孔机、扳手、螺丝刀等施工工具。

2、对施工机具进行检查和维护,确保其性能良好,能够正常使用。

(四)人员准备1、组建专业的施工队伍,包括电气工程师、安装工人、调试人员等。

2、对施工人员进行技术培训和安全教育,使其熟悉施工工艺和安全操作规程。

(五)现场准备1、清理施工场地,确保场地平整、干净,无障碍物。

2、设置警示标志,划定施工区域,避免无关人员进入施工现场。

三、施工流程(一)基础施工1、根据充电桩的安装位置和设计要求,进行基础开挖和浇筑。

基础的尺寸和强度应符合设计要求,确保充电桩的稳定性。

2、在基础中预留电缆管和地脚螺栓孔,以便后续的电缆敷设和充电桩安装。

(二)电缆敷设1、根据设计图纸,确定电缆的走向和敷设方式。

电缆应采用穿管敷设或桥架敷设,保护电缆不受损伤。

2、敷设电缆时,应注意电缆的弯曲半径和固定间距,避免电缆过度弯曲或松动。

3、电缆的接头应采用专用的接头盒进行连接,并做好防水和绝缘处理。

(三)充电桩安装1、将充电桩吊运至安装位置,使用地脚螺栓将其固定在基础上。

2、连接充电桩的电源线、控制线和通讯线,确保连接牢固,接触良好。

充电桩安装施工方案

充电桩安装施工方案

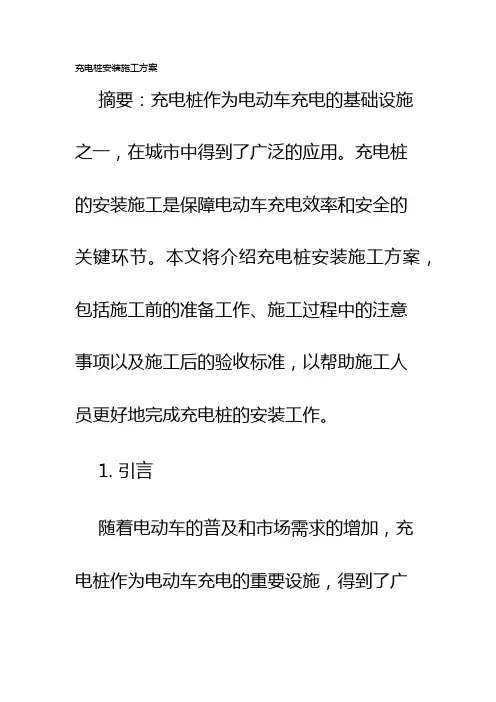

充电桩安装施工方案摘要:充电桩作为电动车充电的基础设施之一,在城市中得到了广泛的应用。

充电桩的安装施工是保障电动车充电效率和安全的关键环节。

本文将介绍充电桩安装施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准,以帮助施工人员更好地完成充电桩的安装工作。

1. 引言随着电动车的普及和市场需求的增加,充电桩作为电动车充电的重要设施,得到了广泛的应用。

充电桩的安装施工是充电设施运行的基础,直接关系到电动车充电的效率和安全。

因此,科学合理的充电桩安装施工方案的制定和实施就显得尤为重要。

2. 施工前的准备工作充电桩安装施工前的准备工作是确保施工工作顺利进行的基础。

包括以下几个方面:2.1 安装位置的选择充电桩的安装位置应尽量选择在停车场或者小区内空余较大、便于用户停车和充电的区域。

同时,应考虑充电桩与主电源的距离,以确保供电能力充足。

2.2 电力设备的检查和改造在确定充电桩的安装位置后,需要对相关电力设备进行检查并进行必要的改造,以保证充电桩正常供电和运行。

检查包括电源线路的检测和负载能力的评估,改造包括线路的加固和设备的改装。

2.3 施工材料和设备的准备充电桩安装需要使用到一系列的施工材料和设备,包括电缆、导管、固定支架、连接器等。

施工前应根据实际需要准备充足的材料和设备,以确保施工过程的顺利进行。

3. 施工过程中的注意事项充电桩的安装施工是一个环环相扣的过程,需要施工人员在具备相关技术知识和工作经验的基础上严格按照规范和流程进行操作。

3.1 施工图纸的测量和标注在施工前,需要根据实际情况进行现场测量,并在施工图纸上进行标注,以确定准确的安装位置和材料使用数量。

3.2 电线的布线和接线在进行电线的布线和接线时,应严格按照电气安装规范进行操作。

保证电线的绝缘性能良好,避免电线老化和漏电等问题。

3.3 充电桩的固定和调试在充电桩的固定和调试过程中,应确保固定件和连接件的可靠性,避免充电桩因松动或不稳定而产生安全隐患。

电动车充电桩施工方案

电动车充电桩施工方案

电动车充电桩施工方案1. 前言随着电动车的普及,充电桩的需求也在逐渐增加。

为了满足市民对电动车充电的需求,需要合理规划和施工充电桩。

本文将介绍电动车充电桩的施工方案。

2. 施工环境分析在确定施工方案之前,首先需要对施工环境进行分析。

以下是一些需要考虑的因素:•地理环境:需要了解施工地点的地理位置、土地性质以及周围的交通情况等。

•用电情况:需要确定施工地点是否有足够的电力供应,并且能否满足充电桩的电能需求。

•空间条件:需要考虑施工地点的空间大小和充电桩的摆放位置,以确保足够的充电桩数量和合理的布局。

3. 充电桩选型根据施工环境的分析结果,确定合适的充电桩类型。

根据需求可以选择以下充电桩类型之一:•交流充电桩(AC):适用于日常充电,充电速度相对较慢,通常用于家庭、办公楼等环境。

•直流充电桩(DC):充电速度快,适用于快速充电场景,比如高速公路服务区、停车场等。

•无线充电桩:通过电磁感应技术进行充电,无需插入充电线,适用于一些特殊场景(如公共区域)。

4. 充电桩布局规划在施工现场进行充电桩布局规划时,需要考虑以下因素:•充电桩数量:根据施工地点的实际需求和预计的使用负荷,确定充电桩的数量。

一般来说,充电桩数量应根据用电需求和地点人流量合理布置。

•充电桩摆放位置:需要选择合适的位置放置充电桩,以确保用户可以方便地接近充电桩,同时保证充电桩之间的间距足够。

合理的布局可以提高充电效率并减少拥堵。

•充电桩配套设施:在充电桩周围设立相关配套设施,例如充电桩指示牌、充电桩信息展示牌、充电桩维修工具等,以便用户可以方便地使用和维护充电设施。

5. 施工流程和标准充电桩施工流程一般包括以下几个步骤:1.测量施工地点:对施工地点的空间进行测量,确定充电桩的布局。

2.电力供应:根据用电需求和施工环境,确保充电桩有稳定的电力供应。

3.施工准备:准备所需的施工工具、充电桩和材料,确保所有施工设备符合相关标准。

4.安装充电桩:按照布局规划的位置安装充电桩,确保充电桩与电源连接正确、稳定。

电动车充电桩项目安装工程施工方案

电动车充电桩项目安装工程施工方案

电动车充电桩项目安装工程施工方案1. 概述本文档旨在提供电动车充电桩项目的安装工程施工方案。

通过该方案,我们将确保充电桩的高质量安装,满足用户的充电需求。

2. 安装位置选择选择合适的充电桩安装位置对项目的成功非常重要。

我们将根据以下要素选择安装位置:- 在人流量较大的区域,如商业街、购物中心等;- 考虑用户的停车需求,如停车场、停车位等;- 便捷的电力供应,确保充电设备的正常运行;3. 充电桩数量确定根据安装位置的需求和用户量的估计,确定所需的充电桩数量。

我们将进行调研和分析,并确保充电桩的数量能够满足用户的需求。

4. 安装步骤1. 验证电力供应:确保安装位置附近有足够的电力供应,以满足充电桩的运行需求。

2. 安装基础设施:根据充电桩的类型和要求,安装相应的基础设施,如支架、地基等。

3. 连接电力:将充电桩与电力源连接,确保电力供应可靠稳定。

4. 设备安装:根据充电桩的安装要求,将充电设备安装到支架上,并进行固定。

5. 系统调试:连接系统和设备,进行调试和测试,确保充电桩正常工作。

6. 安装标识:在充电桩周围设置明显的标识,以方便用户使用和识别充电设备。

7. 安全检查:进行全面的安全检查,确保充电桩符合相关的安全要求。

5. 施工注意事项- 在施工期间,我们将注意保持周围环境的整洁和安全,避免对他人或财产产生影响。

- 在施工过程中,使用符合规范的材料和设备,确保充电桩的质量和安全性。

- 严格按照相关法律法规的要求进行施工,不违反任何相关规定。

以上是电动车充电桩项目安装工程施工方案的概述和要点。

我们将会根据实际情况进一步完善和详细制定施工计划和方案,以确保项目的顺利进行。

充电桩工程施工方案(3篇)

充电桩工程施工方案(3篇)

第1篇一、项目背景随着我国新能源汽车的快速发展,充电桩作为新能源汽车的重要组成部分,其建设需求日益增长。

为了满足日益增长的充电需求,提高充电桩的覆盖率,本项目旨在为某地区建设一批符合国家标准、安全可靠、使用便捷的充电桩。

二、项目概述1. 项目名称:某地区充电桩建设项目2. 项目地点:某地区3. 项目规模:建设充电桩若干个4. 项目周期:预计6个月5. 项目投资:XX万元三、施工方案1. 施工准备(1)组织机构成立项目管理部,负责项目的整体规划、组织协调和监督实施。

下设工程部、质量部、安全部、物资部等部门,明确各部门职责和分工。

(2)人员配置根据项目规模和需求,合理配置施工人员,包括项目经理、技术负责人、施工员、质量员、安全员、电工等。

(3)材料设备根据设计图纸和施工方案,提前采购所需材料设备,确保施工顺利进行。

2. 施工工艺(1)现场勘察在施工前,对施工现场进行详细勘察,了解现场地形、地貌、地下管线等信息,为施工提供依据。

(2)施工图纸会审组织施工图纸会审,明确设计意图、施工要求和质量标准,确保施工过程中严格按照设计图纸执行。

(3)施工方案编制根据设计图纸和现场勘察情况,编制详细的施工方案,包括施工工艺、施工步骤、质量标准、安全措施等。

(4)施工工艺1)基础施工- 根据设计要求,进行充电桩基础开挖,确保基础尺寸符合设计要求。

- 对基础进行平整处理,确保基础表面无杂物、积水。

- 搭设模板,浇筑混凝土基础,确保基础强度和稳定性。

2)设备安装- 根据设计要求,进行充电桩设备安装,包括充电桩本体、电缆、配电箱等。

- 安装过程中,确保设备位置准确、固定牢固。

- 对充电桩设备进行调试,确保其正常工作。

3)电缆敷设- 根据设计要求,进行电缆敷设,确保电缆路径合理、安全。

- 电缆敷设前,进行电缆检验,确保电缆质量符合要求。

- 电缆敷设后,进行电缆固定,确保电缆安全可靠。

4)电气安装- 根据设计要求,进行电气安装,包括配电箱、开关、插座等。

工程充电桩安装施工方案

工程充电桩安装施工方案

一、编制目的和依据1. 编制目的为确保工程充电桩安装工程的工期、质量、安全,同时满足成本及文明工地条件,编制本施工方案,以指导施工顺利进行,提高施工效率,确保工程顺利完成。

2. 编制依据(1)国家相关法律法规、政策及标准;(2)工程充电桩安装施工图纸;(3)工程合同及相关技术文件;(4)公司内部管理制度及施工规范。

二、工程概况1. 工程范围本工程范围为充电桩安装工程,包括充电设备安装、配电柜安装、电缆敷设、充电系统防雷、接地系统及安全措施等。

2. 供电电源充电桩供电电源为220V/380V低压侧供电,由箱式变电站引来。

3. 导线选择及敷设(1)低压配干线:采用YJV-31202型电缆,由箱式变电站低压配电柜至充电桩主配电箱;(2)低压配电支线:采用YJV-3102型电缆,由配电箱至充电桩;(3)照明线路:采用YJV-32.5型电缆,由配电箱至充电桩;(4)数据线缆:采用六类数据线缆,由配电箱至充电桩。

三、施工准备1. 人员准备(1)组织施工队伍,明确各工种人员职责;(2)对施工人员进行技术交底和安全教育。

2. 材料准备(1)根据工程需求,采购各类电缆、配电柜、充电设备等;(2)检查材料质量,确保符合国家标准。

3. 施工设备准备(1)准备电缆敷设设备、接地设备、防雷设备等;(2)检查设备性能,确保正常使用。

四、施工工艺1. 充电设备安装(1)根据施工图纸,确定充电设备安装位置;(2)安装充电设备,确保固定牢固;(3)连接充电设备与配电柜,确保接线正确。

2. 配电柜安装(1)根据施工图纸,确定配电柜安装位置;(2)安装配电柜,确保固定牢固;(3)连接配电柜与电缆,确保接线正确。

3. 电缆敷设(1)按照设计要求,确定电缆敷设路径;(2)敷设电缆,确保电缆排列整齐,固定牢固;(3)连接电缆,确保接线正确。

4. 充电系统防雷、接地(1)根据设计要求,设置防雷接地装置;(2)安装防雷接地装置,确保接地良好;(3)对接地装置进行测试,确保接地电阻符合标准。

充电桩安装施工方案 (3)

充电桩安装施工方案 (3)

充电桩安装施工方案充电桩是一种为电动车提供充电服务的设备。

随着电力汽车的普及,充电桩的需求也越来越大。

在充电桩的安装过程中,需要制定一套安装施工方案,以确保安装的准确性和安全性。

一、确定安装位置首先需要确定充电桩的安装位置。

选择一个合适的安装位置可以保证用户方便使用,同时也要考虑安全问题。

安装位置应该在非常容易识别、接近和可见的位置,同时也要确保充电桩周围没有障碍物。

除了这些基本的要求之外,还需要考虑以下两个因素:•电源供应:充电桩需要接入电源,因此安装位置要能够方便接入电源。

•环境因素:安装位置要考虑到环境因素,如风、雨、阳光直射等,以确保充电桩的稳定性和使用寿命。

二、施工准备在进行充电桩安装施工之前,需要做好以下准备工作:1. 材料准备在施工前需要检查所有的配件和材料。

确保所有材料都具备正确的规格和标准,符合充电桩安装的要求。

2. 工具准备工具的选择要符合所需工作的要求。

通常需要准备以下工具:•手电钻:用于打孔和固定螺丝。

•螺丝刀:用于拧螺丝。

•接线工具:用于接线。

3. 人员和时间安排确定施工人员和时间安排。

在施工过程中,需要保证充电桩的安装不会对周围的环境和其他物品造成影响。

三、安装施工步骤在前面的步骤准备工作完成之后,就可以开始进行充电桩的安装施工了。

下面给出充电桩的安装步骤:1. 安装支架首先要安装充电桩的支架,在支架上预留孔位,以便安装螺丝和配件。

支架的高度应该与电动汽车的充电接口高度相对应,以方便使用。

2. 接线接线是非常重要的一步,需要格外小心。

在接线之前需要确保电源已关闭电闸,以保证安全。

然后依照电路图要求,进行电源、控制器和大地线等的接线。

3. 固定充电桩在完成接线之后,将充电桩放置在支架上,然后使用螺丝固定在支架上。

在安装过程中,需要对充电桩进行支架固定点和连接口的检查,确保连接处没有松动或者短路现象发生。

4. 安装充电线为了方便电动汽车进行充电,需要再安装一根充电线。

充电线的长度应该与充电桩到电动汽车的距离相对应。

充电桩施工方案和技术措施

充电桩施工方案和技术措施

充电桩施工方案和技术措施一、前期准备1.1 项目规划和设计确定充电桩的布局和数量,考虑车辆流量和停车需求。

设计充电桩的功率和电流输出,以满足不同型号电动车的充电需求。

1.2 材料准备准备充电桩、电缆、连接器、接地线等必要的材料和设备。

确保所有材料符合国家标准和质量要求。

1.3 人员组织建立项目团队,包括项目经理、电气工程师、施工人员等。

进行安全教育和技术培训,确保人员了解施工方案和安全操作规程。

二、地基处理对施工地点进行地质勘探,了解土壤类型和承载能力。

根据需要进行地基加固和处理,确保充电桩的稳定性和安全性。

三、充电桩安装根据设计图纸进行充电桩的定位和固定。

确保充电桩与地面的垂直度和水平度符合要求。

四、电缆敷设根据充电桩的布局和功率需求,设计电缆的路径和长度。

使用合格的电缆和连接器,按照规范进行电缆的敷设和连接。

五、技术要求确保充电桩的功率和电流输出稳定,满足充电需求。

确保电缆的截面积和导电能力满足要求,避免电缆过热和损坏。

六、安装要求所有设备和材料的安装和连接必须符合国家标准和行业规范。

确保充电桩的外观整洁,标识清晰,易于使用。

七、施工步骤进行地质勘探和地基处理。

根据设计图纸进行充电桩的定位和固定。

敷设电缆并进行连接。

进行电气测试和调试,确保充电桩正常运行。

进行质量检查和验收,确保施工质量符合要求。

八、质量保证实行质量责任制,明确各岗位的质量责任。

定期对施工过程和成品进行质量检查,确保质量符合要求。

对不合格的产品和设备进行更换或整改,确保施工质量。

对施工人员进行定期培训和考核,提高施工技能和质量意识。

实行质量追溯制度,对施工质量进行追溯和记录,便于问题查找和改进。

九、安全措施制定详细的安全施工方案,确保施工过程中人员和设备的安全。

对施工现场进行安全检查和评估,及时发现和消除安全隐患。

配备必要的安全设备和工具,如安全带、安全帽、绝缘手套等。

对施工人员进行安全教育和培训,提高安全意识和应急处理能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

6.18.电动车充电桩设备6.18.1编制依据电动汽车交流充电桩技术规QCSG1211012-2016南方电网电动汽车充电站及充电桩验收规QCSG12001-2010南方电网GB/T 18487.1—2015电动车辆传导充电系统第1部分:一般要求GB/T 20234.1—2015电动汽车传导充电用连接装置第1部分:通用要求GB/T 20234.2—2015电动汽车传导充电用连接装置第2部分:交流充电接口6.18.2充电设备现场安装1、充电桩卸货我司运输方式采用汽车运输方式,到达客户指定地点,将充电机及相关设备,利用叉车和人工从车辆卸下,拆去包装,目测检查,如果没有异常,将充电机移至设备安装基础附近待安装。

壁挂式带落地支架 壁挂式2、充电桩安装固定按照桩体安装地脚位置和距离尺寸,制作模板,将模板按照充电机位置图进行定位,使用冲击钻直径23MM钻头,钻孔深度是不小于110MM,孔内注入适量水泥螺丝胶,将M12长度100MM膨胀螺栓轻轻敲入孔内,拧紧螺母,待胶水凝固后,拆下螺母,检查螺栓是否坚固,确定完全坚固后,将桩体轻轻抬起,对准安装孔放入安装位置,待所有桩体放置完毕,以首末桩体为基准,所有充电桩放置位置对齐,前后误差不超过5MM,对齐定位完成,扶稳拧紧充电桩4个安装地脚螺母,螺母接合处注入螺丝胶,防止螺丝松动。

(1)壁挂式安装方案图(2)带落地支架安装方案图6.18.3.充电设备调试方案充电设备安装完毕后进入调试环节,整个调试过程中,在配电柜(房)开关处悬挂“禁止操作、有人工作!”标识牌。

1、电气连接桩(柜)母线配置及电缆压接按母线及电缆施工要求进行。

将预埋好的充电机输入电缆,剪切到适当长度,使用液压钳,将接线端子与电缆压接,检查确认完成压紧后,按三相不同颜色加套热缩管,标识和保护电缆与端子接合处;根据充电机二次接线图,接好二次线。

将电源模块按地址编号放入对应位置,插上输入和输出的插座,安装完成。

2、通电前检测1)把充电设备交流输入开关接上,万用表电阻档检测,两表笔分别碰充电设备单相开关或三相输入端AB、AC、BC,观察两两之间是否相通,并且测量交流桩输出端输出回路是否正常;并使用欧姆摇表进行核验,在确保电气连接安全的前提下开始对逐个充电设备进行调试。

2)把充电设备交流输入开关打上,万用表电阻档检测,两表笔分别碰充电设备三相输入端AB、AC、BC,观察两两之间是否相通,并且检测充电设备输出端的是否相通;3)在通电前,必须检测判断交流输入电压是否在充电设备规定的输入电压范围值之内。

3、通电后检查1)检查充电设备屏幕和按键是否能正常使用;2)先把配电柜(房)对应的开关接通,检查充电机电源输入端是否有电源;再把充电机内电源开关接通。

在接通电源过程中,注意观察异常情况,一旦出现异常,立刻按下急停按钮。

3)通电后,留意充电设备告警,若正常,则设定充电设备充电模式和其他充电参数,然后进入通道校准对充电电压和电流,进行校准。

/4、充电设备调试1)通电空载运行:观察充电设备输出电压,用万用表测量各测量点的实际输出电压,然后进入通道校准,将微机显示电压与实际输出电压进行校准,校准时只需校零点;2)通电带载运行:观察充电机(桩)输出电压和输出电流,用万用表再一次测量实际输出电压是否与微机显示值有大的偏差,然后用钳型电流表测量实际输出电流,进入通道校准,对充电电流进行校准,校准时只需校系数。

5、整机充电测试准备好电动车就位,按照正常充电程序进行充电操作,检查通讯、电能传输各方面是否正常;记录车辆仪表显示充电电流电压是否与充电设备显示一致;调试启动、停止按钮是否正常;调试所设置上限电压及电流是否有效。

1)按照电动汽车充电操作规程对电动汽车进行试充电,在充电过程中随时关注充电情况,一旦发现异常,则立刻按下急停按钮,确保人身、充电设备及汽车设备安全。

2)所有充电(桩)机依次调试,调试完成后将充电枪整理挂好,切断配电箱电源,并做好防护措施,等待验收及工程移交。

6.18.4.充电机(桩)设备验收方案我方安排工程技术人员参加设备现场交付试验测试验收,必要时或根据合同协议工作职责接口边界要求提供测试检测设备。

我方安排到现场的专业工程技术人员配合甲方验收人员对设备进行相关的各项验收试验工作,完成验收过程中出现的需要整改的工程技术问题,使设备能正常通过质量检验和产品验收工作。

1、现场测试验收现场测试验收内容严格按照相关技术规范进行,现场验收主要包括系统各部件的外观和功能检查、重复出厂验收所做的主要测试项目。

我司将负责对现场安装和测试进行指导,我司派出的工程师将协助进行现场测试验收。

在进行SAT时,系统的所有测试在实时数据和实际的通信通道上进行。

在SAT完成后5天内,双方的代表将签署验收报告。

2、验收报告接收(1)验收报告在SAT测试后,将进行试运行。

系统的运行时间和故障时间分别由值班人员记录。

测试期限结束后,根据记录的时间计算出该系统是否满足本招标文件提出的技术要求。

根据项目工程需求,我司会提供完整的工厂验收报告的副本,报告包括以下主要内容: 报告编号、日期;系统及设备说明;系统及设备的项目编号、数量及顺序号;测试的时间、地点及方法;试验环境(包括:温度、湿度、电源电压等);测试合格的标准;试验数据包括厂站名、读数、测点位置、主站数据统计及打印输出等;测试项目、内容及结果;测试人员名字及负责人签名。

(2)系统文档验收移交我司中标后将按照用户要求整理详细系统验收文档,验收文档编写的几个原则:1)完善性:含设计文档--总体方案、详细设计,系统实施文档--工程记录、系统配置,系统维护文档--操作说明、维护手册,还有各种设备的技术文档,设计、实施、维护和技术文档齐全。

2)易读性:设计文档、实施文档、维护文档深入浅出,按类装订成册,及时移交,统一归档,同时有完整备份。

3)客观性:文档客观地反映充电站建设情况,有变动及时修改。

6.18.5.充电设备的维护检修 6.18.4.1常见故障及其处理方法常见故障序号 故障现象可能原因及措施 1“告警”灯常亮 装置触摸屏显示故障序号,可根据 “故障告警序号表”依次寻找成因;2“电源灯”不亮 检查各电源空开是否已合,输入交流线路是否带电; 若都正常请与厂家联系。

插件后面板上的灯及其回路可能有故障,请与厂家联系; 3触摸屏黑屏,电源灯正常 触摸屏信号线未紧固,或触摸屏未上电。

若都正常请与厂家联系。

4扬声器不能发声 针插排未紧固,因此扬声器未上电。

若紧固正常且充电机带电,请与厂家联系。

5 急停按钮失效按下后需顺时针旋转抬起 重启后若依旧无法使用,则请联系厂家 6 设备掉线、二维码及账号界面灰化 1、装置受否插入Sim 卡,检查或重新插入 2、4G 信号强度弱,请查看界面信号强度,可与手机信号对比 3、确认车联网平台是否正常4、通过对比确认是否SIM 卡欠费或者其他异常7充电卡方式灰化 刷卡器通讯中断,请检查刷卡器电源线接线是否紧凑或重启装置看是否可以恢复通信,若依旧无法使用,请联系厂家维护; 8二维码和账户余额不足 请到附近营业厅或手机APP 充值; 9 卡片灰锁,无法启动充电 充电卡方式最多可以灰锁六次,建议每次灰锁后都需要在充电机上进行解灰操作。

若充电机解灰失败,则请到附近的营业网点进行解灰。

6.18.4.2设备清灰、保养(1)充电桩清灰1、充电桩桩体表面清灰;2、充电桩内部主要部件(计费控制单元、显示屏、读卡器)清灰;(2)充电枪1、保证充电枪每次使用完挂好、插上,避免枪头、枪针受灰尘、外部潮气盐雾等氧化影响;2、定期检查枪线、枪壳是否有破损;3、每次使用完后,枪缆绕捆好,避免受车压而破损;4、条件允许情况下,枪缆加上缠绕管;5、若有线皮破损、枪壳裂开,及时更换维修。

(3)充电桩内部动力主电路连接点紧固1、必须保证停电时方可作业2、充电桩的进线电缆正、负极至分流器、熔断器、充电枪线缆的压接电缆端子紧固;3、整流机柜交流进线电缆至交流开关、交流母排等压接端紧固;、充电电源模块至直流母排、分流器、熔断器等压接端紧固;注:设备清灰(统一使用不带金属材料的毛刷清灰)(4)现场突发情况应急处理1、充电设备投产前或设备检修后应进行验收并建立健全设备台帐,备齐各种技术资料。

2、充电设备除按有关专业规程的规定进行试验和检修外,还应进行必要的维护工作。

3、每次的维护工作,必须做好登记。

4、充电站设备室的通风设备、照明设备应运行良好。

5、按季节性特点及时做好风设备防尘、防潮、防污、防汛等各项工作。

6、每天做好设备的巡视、巡检工作,确保设备工作于最佳状态。

7、及时掌握主要设备危急和严重缺陷,及时上报设备主管部门。

8、一般缺陷应按月定期上报,以便制定相应维护计划。

9、严重缺陷要严格按照本单位规定的时间进行消缺处理。

10、运行设备必须具有标志牌,应统一标志、统一管理,确实从安全角度全面考虑。

(5)防汛、防寒工作管理1、充电站应根据本地区的气候特点和设备实际,制订相应的设备防高温、防寒措施。

2、充电站内应根据需要配备适量的防汛设备和防汛物资,防汛设备在每年汛前要进行全面的检查、试验,处于完好状态;防汛物资要专门保管,并有专门的台帐。

3、雨季来临前,对道路及场区的排水设施进行全面检查和疏通,做好防积水和排水措施。

4、下雨时对房屋渗漏、下水管排水情况进行检查。

5、雨后检查地下室、电缆沟、电缆隧道等积水情况,并及时排水,设备室潮气过大时做好通风。

6、冬季气温较低时,应重点检查开关机构内的加热器运行是否良好,发现问题及时处理,对机构箱要采取防寒保温措施。

(6)突发情况应急处理(应急预案措施)充电枪线路、枪口连接处着火:1、按下挂枪架前面板上方紧急按钮并确认挂枪架电源断电;2、确认车辆高压开关(高压电)断开;3、迅速拿起附近ABC干粉灭火器灭火;4、把烧坏充电枪头拔开,以免引起车辆内部短路;5、通知运营商或厂商人员检修。

挂枪架冒烟、着火:1、按下挂枪架前面板上方紧急按钮并确认挂枪架电源断电;2、迅速拿起附近ABC干粉灭火器灭火;3、通知运营商或厂商人员检修。

充电桩(机)着火:1、按下充电桩前门的紧急按钮并确认充电桩电源断电;2、迅速跑到配电房,把相对应交流供电电源开关断开;3、迅速拿起附近ABC干粉灭火器灭火;4、通知运营商或厂商人员检修。

车辆发生短路、着火:1、按下挂枪架前面板上方紧急按钮并确认挂枪架电源断电;2、紧急做好人员撤离工作;3、迅速采取积极措施进行灭火、足够的灭火器灭火;4、紧急搬离周边易燃易爆物品;5、通知运营商或厂商人员检修。

充电桩(机)内部异响:1、按下充电桩前门的紧急按钮并确认充电桩电源断电;2、迅速跑到配电房,把相对应交流供电电源开关断开;3、打开柜门检查设备内部有无明显烧黑之处;4、通知运营商或厂商人员检修。
