篇一:施工总进度计划范本
铜陵市承接产业转移示范园永太路(Ⅲ)段道路工程
工程总进度计划
中标单位名称年月日
工程进度报审表
工程名称:铜陵市承接产业转移示范园永太路(Ⅲ)段道路工程
工程进度计划说明
一、工程概况
本工程起止桩号K0+040~K2+673,全长2.628km,路幅宽50m,起点纵六路,终点为坝白路,扩建城市Ⅰ级主干道,沥青砼路面。

全线实施红线宽50m,采用沥青混凝土路面。

路幅分配为:3m(绿化带,远期改为人行道)+4.5m(慢行一体,其中
慢车道1.5m、人行道3m,远期改为4.5m慢车道)+3.5m(分隔带)+11.5m(机动车道)+5m(中央绿化带)11.5m(机动车道)+3.5m(分隔带)+4.5m(慢行一体,其中慢车道1.5m、人行道3m,远期改为4.5m慢车道)+3m(绿化带,远期改为人行道)路面结构设计:1、
主辅道路路面结构如下(由上至下):
4cm细粒式沥青混凝土Ac—13c(sbs改性沥青)粘层(乳化沥青pc—3)6cm中粒式沥青混凝土Ac—13c粘层(乳化沥青pc—3)6cm中粒式沥青混凝土Ac—13c
乳化沥青(pc—2)透层,下封层(pcR改性乳化沥青)38cm5%水泥稳定碎石(分两层施工)18cm级配碎石路基压实(压实度>96%)2、
非机动车道路面结构如下:
4cm细粒式沥青混凝土(Ac—13c)5cm细粒式沥青混凝土(Ac—16c)
乳化沥青(pc—2)透层,下封层(pcR改性乳化沥青)18cm5%水泥稳定碎石15cm级配碎石
路基压实(压实度>95%)3、人行道路面结构如下:6cm 地砖
3cm厚1:3水泥砂浆
乳化沥青(pc—2)透层,下封层(pcR改性乳化沥青)18cm5%水泥稳定碎石15cm级配碎石
路基压实(压实度>95%)3、
交叉口道路面结构如下:
4cm细粒式沥青混凝土Ac—13c(sbs改性沥青)6cm中粒式沥青混凝土(Ac—20c)粘层(乳化沥青pc—3)6cm中粒式沥青混凝土(Ac—20c)
乳化沥青(pc—2)透层,下封层(pcR改性乳化沥青)38cm5%水泥稳定碎石(分两层施工)36cm级配碎石路基压实(压实度>96%)
二、工程进度计划:
根据前期施工完成情况,我部按照流水作业施工,将总体工程进度计划安排如下:1、
施工准备、测量放线施工:计划工期为20XX年6月8
日~20XX
年6月18日,工期为18天;2、
路面清表施工:计划工期为20XX年6月19日~20XX年7月19
日,工期为30天;3、
路基挖填方、软基处理施工:计划工期为20XX年6月25日~20XX
年10月(:施工进度月计划表范本)31日,工期为128天;4、
雨水排水施工:计划工期为20XX年7月5日~20XX年
11月15
日,工期为133天;5、
灰土基层施工:计划工期为20XX年9月11日~20XX年11月30
日,工期为80天;6、
级配碎石施工:计划工期为20XX年9月15日~20XX年1月31
日,工期为107天;
7、水泥稳定碎石基层施工:计划工期为20XX年10月25日~20XX年2月5日,工期为102天;
8、安装侧石施工:计划工期为20XX年1月1日~20XX 年3月15日,工期为107天;
9、沥青砼面层施工计划工期为20XX年1月10日~20XX 年3月20日,工期为70天;
10:人行道板铺设施工:计划工期为20XX年3月1日~20XX年3月31日,工期为31天;
11、附属工程施工:计划工期为20XX年3月1日~20XX 年4月5日,
篇二:工程施工进度表样本
工程名称:
工程名称:
篇三:施工进度计划表
施工进度计划表。

合集下载

工程施工进度计划表(范本)

工程施工进度计划表(范本)

工程施工进度计划表(范本)工程施工进度计划表(范本)工程名称:XXX项目项目概述:XXX项目是位于某某地区的一个大型工程项目,主要包括XXX工程施工任务。

为了保证项目的顺利进行,制定了下面的工程施工进度计划表。

项目开始日期:YYYY年MM月DD日项目结束日期:YYYY年MM月DD日施工任务及进度计划:1. 硬件准备阶段:- 准备和采购所需材料和设备- 验收和装备施工现场- 预计时间:从YYYY年MM月DD日到YYYY年MM月DD日2. 地基处理阶段:- 确定并标记地基位置- 进行地基的清理和整理- 实施地基处理工作,包括填土、夯实等- 预计时间:从YYYY年MM月DD日到YYYY年MM月DD日3. 主体施工阶段:- 定义并建立工程主体结构- 进行房屋建筑、桥梁建设等具体工程- 实施管道、电气、通讯等设施的安装与调试- 预计时间:从YYYY年MM月DD日到YYYY年MM月DD日4. 装饰装修阶段:- 进行室内外装修工程- 安装门窗、照明设备、空调等设施- 进行景观绿化和道路铺设等工作- 预计时间:从YYYY年MM月DD日到YYYY年MM月DD日5. 竣工验收阶段:- 进行施工工程的全面验收- 完成相关文件和手续的办理- 准备交付项目并进行最终交接- 预计时间:从YYYY年MM月DD日到YYYY年MM月DD日备注:1. 上述时间仅为参考,具体进度会根据实际施工情况进行调整。

2. 如遇不可抗力等特殊情况,工程时间表可能会有所变动,请相应调整进度计划。

3. 请各施工方按照进度表进行工作,确保项目按时完工。

工程施工进度计划表即按照上述内容编制完成,供项目团队和相关部门参考使用。

通过合理的时间安排和进度控制,有助于项目的顺利进行,并提早发现和解决可能的问题,以确保工程的质量和进度。

该表格所列时间仅为参考,并非绝对准确,具体时间还需根据项目实际情况进行调整。

在实施过程中,如有发现需要调整的问题,请及时与项目负责人和相关方沟通协商,以达成一致意见并进行相应的计划更改。

(全面版)管道项目施工进度计划表

(全面版)管道项目施工进度计划表

(全面版)管道项目施工进度计划表一、项目概述本项目旨在建设一条长XX公里,直径XX毫米的输送管道,主要用于输送XX物质。

工程地点位于XX地区,预计总投资为XX万元。

二、施工进度计划为确保项目顺利推进,我们将按照以下进度计划进行施工。

1. 前期准备阶段(1-2个月)- 1.1 完成施工图纸的审查和设计,确保所有施工细节明确无误。

- 1.2 办理施工许可等相关手续,确保合法合规。

- 1.3 采购施工所需材料、设备和工具,确保施工顺利进行。

- 1.4 组织施工人员培训,确保施工人员具备相关技能和知识。

2. 施工阶段(3-6个月)- 2.1 进行现场勘查,明确施工路线和施工方法。

- 2.2 进行管道铺设,包括挖掘沟槽、管道安装、焊接等工序。

- 2.3 进行管道试压,确保管道系统稳定、无泄漏。

- 2.4 进行管道防腐和保温处理,确保管道使用寿命和安全性。

- 2.5 进行系统调试,确保管道输送功能正常。

3. 竣工验收阶段(7-1个月)- 3.1 完成施工资料的整理和归档,备查。

- 3.2 组织专家对项目进行验收,确保工程质量符合标准。

- 3.3 办理竣工验收手续,取得竣工证书。

- 3.4 对施工人员进行工程总结和经验交流,提高施工水平。

三、项目管理和协调为确保项目顺利进行,我们将设立项目管理团队,负责项目进度、质量、安全等方面的管理和协调。

项目管理团队将定期召开会议,解决施工过程中出现的问题,确保项目按计划推进。

四、风险评估与应对措施我们将对项目进行风险评估,识别可能出现的问题,并制定相应的应对措施。

风险主要包括:- 政策风险:密切关注政策变化,及时调整施工计划,确保项目合规。

- 技术风险:加强技术培训,提高施工人员技术水平,确保施工质量。

- 安全风险:严格执行安全规定,定期进行安全检查,确保施工现场安全。

- 材料风险:优选材料供应商,确保材料质量,降低材料价格波动风险。

五、项目监测与调整我们将对项目进度、质量、成本等方面进行实时监测,根据监测结果,及时调整施工计划,确保项目顺利完成。

施工进度计划表 (5)

施工进度计划表 (5)

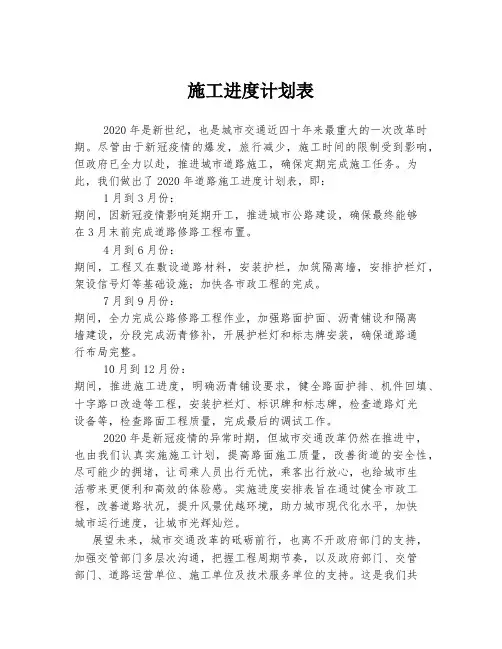

施工进度计划表2020年是新世纪,也是城市交通近四十年来最重大的一次改革时期。

尽管由于新冠疫情的爆发,旅行减少,施工时间的限制受到影响,但政府已全力以赴,推进城市道路施工,确保定期完成施工任务。

为此,我们做出了2020年道路施工进度计划表,即:1月到3月份:期间,因新冠疫情影响延期开工,推进城市公路建设,确保最终能够在3月末前完成道路修路工程布置。

4月到6月份:期间,工程又在敷设道路材料,安装护栏,加筑隔离墙,安排护栏灯,架设信号灯等基础设施;加快各市政工程的完成。

7月到9月份:期间,全力完成公路修路工程作业,加强路面护面、沥青铺设和隔离墙建设,分段完成沥青修补,开展护栏灯和标志牌安装,确保道路通行布局完整。

10月到12月份:期间,推进施工进度,明确沥青铺设要求,健全路面护排、机件回填、十字路口改造等工程,安装护栏灯、标识牌和标志牌,检查道路灯光设备等,检查路面工程质量,完成最后的调试工作。

2020年是新冠疫情的异常时期,但城市交通改革仍然在推进中,也由我们认真实施施工计划,提高路面施工质量,改善街道的安全性,尽可能少的拥堵,让司乘人员出行无忧,乘客出行放心,也给城市生活带来更便利和高效的体验感。

实施进度安排表旨在通过健全市政工程,改善道路状况,提升风景优越环境,助力城市现代化水平,加快城市运行速度,让城市光辉灿烂。

展望未来,城市交通改革的砥砺前行,也离不开政府部门的支持,加强交管部门多层次沟通,把握工程周期节奏,以及政府部门、交管部门、道路运营单位、施工单位及技术服务单位的支持。

这是我们共同努力的方向,期待未来能更好地把握施工进度,根据当地实际情况,把道路施工做到更到位。

只要大家一起努力,共同完成6000公里道路改造升级,城市路政环境也会迎来美好的改变!。

工程施工月进度计划表

工程施工月进度计划表

3 6 9 12 15 18 21 24 27 31 3 6 9 12 15 18 21 24 27 30 36 9 12 15 18 21 24 27 31 12345678910注;以上工期天未考虑雨水天气。

.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。

钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。

钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。

钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。

钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。

钟灵街工程项目.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。

施工月报范本(最全)[6]

施工月报范本(最全)[6]

施工月报范本(最全)一、施工概况工程进度:本月,完成了具体工程内容的施工,累计完成了百分比的工程量,与计划相符。

目前,正在进行具体工程内容的施工,预计于日期完成。

质量管理:本月,严格按照质量管理体系和规范要求,对各项工作进行了质量控制和检验。

通过了具体检验内容的验收,无不合格或遗留问题。

同时,对已完成的工程进行了定期巡查和维护,保证了工程质量的稳定性。

安全管理:本月,坚持安全第一的原则,加强安全教育和培训,落实安全责任制和措施,规范安全操作和行为。

未发生任何安全事故或隐患。

并及时更新了安全台账和档案,做好安全记录和报告。

环境保护:本月,遵守环境保护法律法规和标准,执行环境保护管理制度和措施,有效地控制了施工现场的噪声、粉尘、废水、废气等污染物的排放。

并定期监测和评估了环境影响,及时处理了环境问题和投诉。

合同管理:本月,按照合同条款和变更程序,与业主、监理、设计、供应商等相关方进行了有效的沟通和协调。

及时提交了各类合同文件和资料,处理了合同变更和索赔事宜。

并按时收取了应收款项,支付了应付款项。

二、存在问题及解决办法问题一:由于设计变更导致的工程量增加和材料延迟。

解决办法一:及时与业主、监理、设计方协商,确认变更内容和费用,并签订变更协议。

同时,加快材料采购和运输,调整施工计划和资源配置,保证进度不受影响。

问题二:由于恶劣天气导致的施工停滞和损失。

解决办法二:根据天气预报和实际情况,及时调整施工安排和方法,采取防雨、防风、防冻等措施,保护好已完成的工程。

同时,对受损的设备、材料、人员进行修复、补充、赔偿,并申请延期索赔。

三、下月计划及建议计划一:完成具体工程内容的施工,并通过验收。

建议一:加强与业主、监理、设计方的沟通和协调,及时反馈施工情况和问题,争取得到支持和配合。

计划二:开始具体工程内容的施工,并按照质量、安全、环境等要求进行控制和检验。

建议二:加大对施工人员的培训和考核,提高施工质量和效率,防止出现差错和事故。

项目工程施工进度计划表

项目工程施工进度计划表
项目工程施工进度计划表
文件编号:
工程名称
项目开工日期
20XX年XX月XX日
建设单位
负责人
施工单位
负责人
监理单位
负责人
序号
分项任务
计划
任务责任人
开工日期
完工日期
1
设备更换
XX月XX日
XX月XX日
2
设备维修
XX月XX日
XX月XX日
3
部件更换
XX月XX日
XX月XX日
4
紫外线灯管安装
XX月XX日
XX月XX日
5
独立空调机组安装
XX月XX日
XX月Xቤተ መጻሕፍቲ ባይዱ日
6
独立空调机组调试
XX月XX日
XX月XX日
7
净水设备设施安装
XX月XX日
XX月XX日
8
污水处理设备安装
XX月XX日
XX月XX日
9
监控设备安装
XX月XX日
XX月XX日
10
监控设备调试
XX月XX日
XX月XX日
11
备注:
施工单位(签章):
日期:20XX年XX月XX日
项目经理
技术负责人
审核人
1.本表1式4份,施工单位2份(1份竣工结算送审),监理单位1份,建设单位1份。(由施工方填报)

施工月报范本(最全)

施工月报范本(最全)一、项目基本情况- 项目名称:XX市XX区XX路XX号XX楼- 项目类型:住宅楼- 建设单位:XX建设集团有限公司- 施工单位:XX建造工程有限公司- 监理单位:XX监理咨询有限公司- 设计单位:XX设计院有限公司- 项目总造价:XX万元- 合同工期:XX个月- 开工日期:2023年X月X日- 竣工日期:2023年X月X日- 本月计划完成工程量:XX万元- 本月实际完成工程量:XX万元- 累计完成工程量:XX万元- 累计完成工程量占总造价比例:XX%二、施工进度情况1. 本月施工主要内容本月施工主要内容包括:- 地下室结构施工- 一层至三层结构施工- 四层至六层结构施工- 水电暖安装施工- 外墙装饰施工- 园林绿化施工2. 本月施工完成情况本月施工完成情况如下:---- 施工内容 ---- 计划完成 ---- 实际完成 ---- 完成率 -------- ---- ---- ---- -------- 地下室结构 ---- 100% ---- 100% ---- 100% -------- 一层至三层结构 ---- 80% ---- 85% ---- 106% -------- 四层至六层结构 ---- 60% ---- 55% ---- 92% -------- 水电暖安装 ---- 40% ---- 35% ---- 88% -------- 外墙装饰 ---- 20% ---- 15% ---- 75% -------- 园林绿化 ---- 10% ---- 5% ---- 50% ----3. 下月施工计划下月施工计划如下:---- 施工内容 ---- 计划完成 -------- ---- -------- 地下室结构 ---- 已完成 -------- 一层至三层结构 ---- 已完成 -------- 四层至六层结构 ---- 完成剩余5% -------- 水电暖安装 ---- 完成剩余5% -------- 外墙装饰 ---- 完成剩余5% -------- 园林绿化 ---- 完成剩余5% ----三、质量安全情况1. 质量管理情况本月质量管理情况如下:-按照质量管理体系要求,制定了质量管理计划,明确了质量目标和责任分配。

施工进度计划表

景观亮化工程施工进度计划表
施工进度计划表(2018年9月)计划工期:10日历日
序号
工程内容
工期
9月15日
9月16日
9月17日
9月18日
9月19日
9月20日
9月21日
9月22日
9月23日
9月24日
1
Hale Waihona Puke 项目开工1天2灯具位置确认,灯架安装
1天
3
放线
1天
4
植物移栽
7天
5
开挖,顶管
7天
6
下管,穿线
7天
7
回填
7天
8
植物恢复
8天
9
灯具安装接线
7天
10
电箱置换,安装
2天
11
调试
2天
12
项目竣工
1天
桥景观亮化工程施工进度计划表
施工进度计划表(2018年9月)计划工期:10日历日
序号
工程内容
工期
9月15日
9月16日
9月17日
9月18日
9月19日
9月20日
9月21日
9月22日
9月23日
9月24日
1
项目开工
1天
2
灯具位置确认、灯具安装固定与电箱位置确定
6天
3
灯具安装
6天
4
穿线
6天
11
调试
6天
12
项目竣工
1天
7天
3
电线穿管、管道固定与接线
7天
4
接线搭火
5天
11
调试
2天
12
项目竣工
1天
高架桥景观亮化工程施工进度计划表

施工进度计划表--标准范本


5
水电消防安装 工程
6
内、外墙装饰 工程
7 铺装工程
8 室外工程、消防水池、 隔油池、化粪池
9 竣工验收
说明
本工程计划于2018年3月11日开工,2018年9月竣工,总工期为180日历天,具体以实际开工令为准,总工期不 变,此工期是在施工过程中不受外界干扰影响施工进度的情况下实施,如遇不可抗拒因素影响,工期作顺延, 以办理工期签证为依据。
说明
本工程计划于2018年3月11日开工,2018年9月竣工,总工期为180日历天,具体以实际开工令为准,总工期不 变,此工期是在施工过程中不受外界干扰影响施工进度的情况下实施,如遇不可抗拒因素影响,工期作顺延, 以办理工期签证为依据。
附表一102030102030102030102030102030102030102030102030102030123456789说明本工程计划于2018年3月11日开工2018年9月竣工总工期为180日历天具体以实际开工令为准总工期不变此工期是在施工过程中不受外界干扰影响施工进度的情况下实施如遇不可抗拒因素影响工期作顺延以办理工期签证为依据
附 表 一
序
时间
号 项目名称
1 基础开挖
2 基础工程
3 主体工程
4 天面防水
施工组织进度计划表
2018年
3月
4月5月Leabharlann 6月7月8月
9月 10月 11月
10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30

土建工程施工进度计划表

土建工程施工进度计划表项目名称:XXX土建工程施工项目地点:XXX市项目负责人:XXX施工单位:XXX公司项目概况:本工程是一座规模较大的土建工程项目,包括地基工程、结构工程、建筑装饰工程等多个方面,总面积约XXX平方米。

施工过程需要遵守相关法律法规,确保工程质量,完成工程进度。

施工目标:1、安全施工,确保工人人身安全;2、保质保量完成工程;3、按时完成工程进度。

施工时间:2021年9月1日-2023年1月1日(共计16个月)一、前期准备(2021年9月1日-2022年1月1日)1、办理相关手续、规划设计、选材购买2、制定工程进度计划表3、招募施工人员,培训安全常识4、搭建施工区域,准备施工设备5、确认工程质量验收标准二、地基工程阶段(2022年1月1日-2022年6月1日)1、进行场地勘察、规划设计2、进行地基处理、基础施工3、进行地下管道敷设4、进行地表处理、周边环境整治三、结构工程阶段(2022年6月1日-2022年11月1日)1、进行框架搭建2、进行混凝土浇筑3、进行梁柱墙体施工4、进行楼梯、通道安装5、进行排水系统安装四、建筑装饰工程阶段(2022年11月1日-2023年1月1日)1、进行地面砖砌、地板铺设2、进行墙面乳胶漆涂装3、进行吊顶装饰4、进行门窗安装、卫生间装修5、进行园林绿化、景观设计五、后期完善及验收(2023年1月1日-2023年1月10日)1、进行工程设备保养、检查2、进行工程质量验收3、进行项目交付、移交六、工程尾款支付(2023年1月10日-2023年1月20日)1、进行工程结算、尾款支付总结:本工程施工过程中,需要注意各项工程的协调配合,确保施工进度符合预期计划。

同时需要加强安全管理,保障工人及周边居民的人身安全。

最终完成工程,保质保量,按时交付。

希望各参与人员共同努力,完成本项目的施工任务。
