混凝土框架柱置换改造方案(严选内容)

致:xxxxxxxxx公司
由我单位施工的xxxxxxxxxxxxx工程26#楼六层框架柱在拆模后发现商品混凝土原材料的原因造成○A∕○12、○A∕○20轴KZ1中间部位300mm高出现混凝土无水泥现象,强度降低非常严重。

谨慎起见,对该部位混凝土采用置换改造处理方案,如下:
混凝土柱置换改造方案
1 、工程概况
26#楼六层框架柱,○A∕○12、○A∕○20轴KZ1,截面尺寸为400×400,混凝土设计强度为C25,采用商品混凝土浇筑。

然而,由于商品混凝土原材料的原因造成○A∕○12、○A∕○20轴KZ1中间部位300mm高出现混凝土无水泥现象,强度降低非常严重。

谨慎起见,对该部位混凝土采用置换改造处理方案。

所谓置换改造,即将问题混凝土完全凿除,保留钢筋,用高于设计强度一个等级的混凝土(C30)重新进行浇筑。

2 、混凝土梁和梁柱节点置换改造方案
方案从总体把握了以下几个的关键点:(1)刚性支撑体系卸载;(2)问题混凝土的处理;(3)新老混凝土结合面的处理。

(1)刚性支撑体系卸载
结构梁和梁柱节点在梁、板等自重作用下,已经产生内力,如果直接拆除柱中问题混凝土,柱即被掏空,结构就会出现垮塌的危险。

因此,对柱进行卸载处理非常关键,即采用临时支承体
系代替柱受力。

必须采取刚性支撑系统,在需要拆除的结构柱相邻区格内搭设满堂脚手架,立杆间距为300mm,立杆下铺设槽钢,顶端设置刚托板。

(2)问题混凝土的处理
在保证刚性支撑系统的可靠的境况下,将问题混凝土完全凿除,保留钢筋,在混凝土凿除的过程中,注意钢筋的保护,使钢筋无应力、应变。

(3)新老混凝土结合面的处理
新老混凝土结合面进行凿毛处理,以增加粘结力。

同时在新浇筑的C30混凝土中掺入了适量的减水剂和膨胀剂,一方面减少了混凝土的收缩,另一方面增加了咬合作用。

3、合理的施工组织
为保证工程顺利实施,合理的施工组织是至关重要的:
(1)搭设脚手架
脚手架的搭设应当留出清除混凝土柱的作业空间,一边不宜小于500mm,但也不宜过大,以防梁端悬挑过长,其余位置立杆间距为300mm。

脚手架立杆与梁或板接触可采用用可调托支撑,以保证轴心受力或接近轴心受力。

(2)凿除柱中问题混凝土
弹出混凝土置换范围边线,作业时严格控制不得超过该范围。

混凝土清除采用机械和人工配合工作,施工中注意保护柱的。

合集下载

柱混凝土置换施工方案

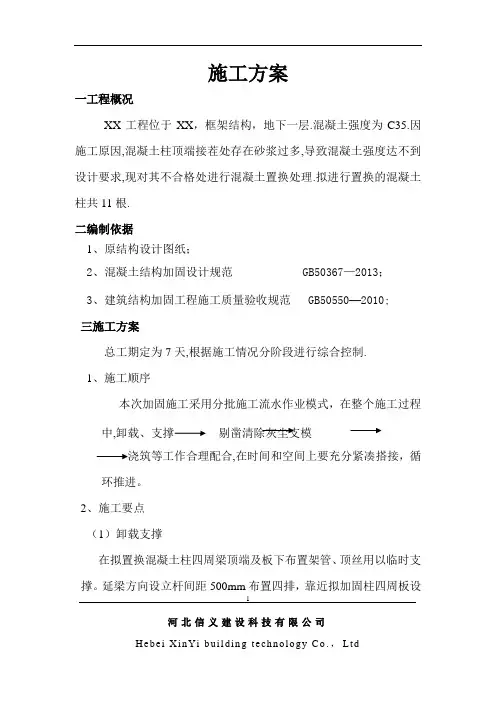

柱混凝土置换施工方案

施工方案一工程概况XX工程位于XX,框架结构,地下一层.混凝土强度为C35.因施工原因,混凝土柱顶端接茬处存在砂浆过多,导致混凝土强度达不到设计要求,现对其不合格处进行混凝土置换处理.拟进行置换的混凝土柱共11根.二编制依据1、原结构设计图纸;2、混凝土结构加固设计规范 GB50367—2013;3、建筑结构加固工程施工质量验收规范 GB50550—2010;三施工方案总工期定为7天,根据施工情况分阶段进行综合控制.1、施工顺序本次加固施工采用分批施工流水作业模式,在整个施工过程中,卸载、支撑剔凿清除灰尘支模浇筑等工作合理配合,在时间和空间上要充分紧凑搭接,循环推进。

2、施工要点(1)卸载支撑在拟置换混凝土柱四周梁顶端及板下布置架管、顶丝用以临时支撑。

延梁方向设立杆间距500mm布置四排,靠近拟加固柱四周板设1河北信义建设科技有限公司四排立杆,设水平连系杆,据地面200mm设扫地杆,将柱四周支撑杆连系为一整体。

(图一)在顶板上严禁增加活荷载,现对上部可移动荷载进行去除。

(2)剔凿步骤1)先剔凿图二中标识区域的混凝土。

2)在已凿除部位打入钢楔,钢楔分两次完成,每次完成对角线两个角部。

3)在凿除不合格混凝土时,在明显分界线处多剔凿20mm,确保不合格混凝土全部剔除.4)预留浇筑口,浇筑口高于预灌注部位,上口成45度角斜坡。

5)拆除时,工人佩戴护目镜,防止石屑和粉尘入眼.(3)清除灰尘用吹风机把剔凿后的灰尘吹净。

(4)支模模板边沿要求顺直方正,拼缝严密,板缝应不大于1。

5mm.立模前,模板表面应清理干净。

最后用密封胶密封模板接缝及周边空隙。

(5)混凝土工程1)混凝土采用高强无收缩灌浆料,标号为C40。

2)浇筑前用水冲刷结合面。

2河北信义建设科技有限公司3)严格控制灌浆料浇筑时间,随拌随浇。

4)用小锤轻敲模板,以保证浇筑密实.5)浇筑完成后,1天后拆除模板,并浇水养护。

6)拆模时注意保护成品不受损坏,拆模后,浇水养护.7)待混凝土强度达到要求后,方可拆除支撑脚手架。

柱置换加固专项方案

柱置换加固专项方案

一、项目背景某项目为一座高度58.5米、地下1层、地上15层的框剪结构建筑。

抗震等级为柱子四级、剪力墙三级。

在施工过程中,一层10轴B轴柱子顶部1/3区域的混凝土强度低于设计要求(应由C45砼施工成C30砼)。

鉴于该区域混凝土强度不足,且因客观因素无法拆除重建或进行结构加固补强处理,故决定对该部分柱混凝土进行置换处理。

二、加固目标1. 提高柱子顶部1/3区域的混凝土强度,使其达到设计要求。

2. 保证结构安全,确保在施工过程中上部结构荷载能正常传递。

3. 优化施工方案,确保施工质量和施工安全。

三、加固范围一层10轴B轴柱子顶部1/3区域。

四、加固材料及工艺1. 材料:- 混凝土:C45等级。

- 钢筋:HRB400等级。

- 结构胶:高性能结构胶。

2. 工艺:- 支撑体系:在施工前,对柱子进行可靠支撑,保证上部结构荷载向下传递途径。

支撑体系包括钢管支撑和钢绞线拉索。

- 混凝土置换:首先将原混凝土凿除,清理干净后,采用C45混凝土进行置换。

- 钢筋加固:在置换后的混凝土中植入钢筋,并进行焊接固定。

- 结构胶加固:在柱子四周涂抹结构胶,提高柱子整体性能。

五、施工步骤1. 前期准备:- 审核设计图纸,明确加固范围、材料及工艺要求。

- 编制施工方案,报相关部门审批。

- 准备施工材料、设备。

2. 施工过程:- 进行支撑体系安装,确保结构安全。

- 进行混凝土置换,清除原混凝土。

- 植入钢筋,并进行焊接固定。

- 涂抹结构胶,提高柱子整体性能。

- 进行养护,确保混凝土强度。

3. 验收:- 施工完成后,对加固效果进行检测,确保达到设计要求。

- 对施工质量进行验收,确保施工符合规范。

六、质量控制1. 严格按照设计要求进行施工,确保施工质量。

2. 加强施工过程中的质量监控,及时发现并解决质量问题。

3. 对施工材料进行严格检验,确保材料质量符合要求。

七、安全措施1. 施工过程中,严格遵守安全操作规程,确保施工安全。

2. 加强施工现场管理,防止安全事故发生。

加固置换柱专项方案

加固置换柱专项方案

一、工程背景在某框剪结构高层建筑项目中,一层10轴交B轴柱子顶部1/3区域由于施工原因,混凝土强度低于设计要求(C45砼施工成C30砼),且由于客观因素不能拆除重建或进行结构加固补强处理,只能对该部分柱混凝土进行置换处理。

为确保施工安全,特制定本专项方案。

二、方案目的1. 通过置换混凝土加固,提高柱子顶部1/3区域的承载能力,确保结构安全。

2. 在施工过程中,确保施工人员安全,避免发生意外事故。

三、施工方案1. 施工准备(1)对施工现场进行清理,确保施工环境安全、整洁。

(2)对柱子顶部1/3区域进行检测,确认混凝土强度低于设计要求。

(3)准备施工所需的材料、设备,如:高强度混凝土、钢筋、模板、支撑体系等。

2. 施工步骤(1)支撑体系设置在施工前,对柱子进行可靠支撑,以保证上部结构荷载向下传递途径。

具体支撑方案如下:- 在-1层至5层范围内,每层与此柱交接的3根框架梁下设置钢管支撑。

- 确保施工工况下,每层交接的3根框架配筋不超过现有配筋值的1.35倍。

(2)混凝土置换- 拔除一层此柱,对顶部1/3区域进行混凝土置换。

- 置换混凝土强度应满足设计要求,采用C45砼。

- 在置换过程中,注意新旧混凝土界面的处理,确保粘结强度。

(3)钢筋绑扎- 在置换后的混凝土中绑扎钢筋,确保钢筋间距、保护层厚度等符合设计要求。

(4)模板支设- 对置换后的柱子进行模板支设,确保模板的稳定性、严密性。

(5)混凝土浇筑- 按照设计要求,浇筑高强度混凝土,确保混凝土密实、均匀。

(6)养护- 混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

3. 施工质量控制(1)严格按照设计要求进行施工,确保工程质量。

(2)对施工过程中的各项数据进行记录、分析,发现问题及时整改。

(3)对施工材料、设备进行检查,确保符合质量要求。

四、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带等。

2. 施工现场设置安全警示标志,确保施工人员注意安全。

柱混凝土置换施工方案

柱混凝土置换施工方案

施工方案一工程概况XX工程位于XX,框架结构,地下一层。

混凝土强度为C35。

因施工原因,混凝土柱顶端接茬处存在砂浆过多,导致混凝土强度达不到设计要求,现对其不合格处进行混凝土置换处理。

拟进行置换的混凝土柱共11根。

二编制依据1、原结构设计图纸;2、混凝土结构加固设计规范 GB50367-2013;3、建筑结构加固工程施工质量验收规范 GB50550-2010;三施工方案总工期定为7天,根据施工情况分阶段进行综合控制。

1、施工顺序本次加固施工采用分批施工流水作业模式,在整个施工过程中,卸载、支撑剔凿清除灰尘支模浇筑等工作合理配合,在时间和空间上要充分紧凑搭接,循环推进。

2、施工要点(1)卸载支撑在拟置换混凝土柱四周梁顶端及板下布置架管、顶丝用以临时支撑。

延梁方向设立杆间距500mm布置四排,靠近拟加固柱四周板设四排立杆,设水平连系杆,据地面200mm设扫地杆,将柱四周支撑杆连系为一整体。

(图一)在顶板上严禁增加活荷载,现对上部可移动荷载进行去除。

11河北信义建设科技有限公司河北信义建设科技有限公司22(2)剔凿步骤1) 先剔凿图二中标识区域的混凝土。

2) 在已凿除部位打入钢楔,钢楔分两次完成,每次完成对角线两个角部。

3)在凿除不合格混凝土时,在明显分界线处多剔凿20mm ,确保不合格混凝土全部剔除。

4)预留浇筑口,浇筑口高于预灌注部位,上口成45度角斜坡。

5)拆除时,工人佩戴护目镜,防止石屑和粉尘入眼。

(3)清除灰尘用吹风机把剔凿后的灰尘吹净。

(4)支模模板边沿要求顺直方正,拼缝严密,板缝应不大于1.5mm。

立模前,模板表面应清理干净。

最后用密封胶密封模板接缝及周边空隙。

(5)混凝土工程1)混凝土采用高强无收缩灌浆料,标号为C40。

2)浇筑前用水冲刷结合面。

3) 严格控制灌浆料浇筑时间,随拌随浇。

4)用小锤轻敲模板,以保证浇筑密实。

5)浇筑完成后,1天后拆除模板,并浇水养护。

6)拆模时注意保护成品不受损坏,拆模后,浇水养护。

框架柱混凝土专项施工方案.

框架柱混凝土专项施工方案.

框架柱混凝土专项施工方案一、施工前准备工作在进行框架柱混凝土施工前,需要做好以下准备工作:1.完善施工方案设计,根据设计图纸确定框架柱的尺寸、材料和施工工艺流程。

2.安排好施工人员,确保施工队伍有足够的人员和技术人员参与施工。

3.准备工作面,清理施工区域,保证施工现场整洁和安全。

4.准备施工所需的材料和设备,包括混凝土、钢筋、模板、搅拌机等。

二、框架柱混凝土施工流程1. 模板安装根据设计要求,搭建好框架柱的模板,确保模板结构牢固、垂直度和位置正确。

2. 钢筋绑扎按照设计要求,在模板内部设置好钢筋骨架,进行绑扎和焊接,确保钢筋的位置和数量符合要求。

3. 混凝土浇筑将预先搅拌好的混凝土均匀地倒入模板内,利用振动器和捣棒进行浇筑和压实,确保混凝土内部无空隙。

4. 养护保养浇筑完成后,对框架柱进行养护保养,避免混凝土早期龟裂和变形,持续保持养护湿润。

5. 模板拆除混凝土达到强度要求后,拆除模板,进行必要的修整和修补,确保框架柱表面平整光滑。

三、施工安全注意事项1.施工人员要佩戴必要的安全防护用具,规范操作,防止意外伤害发生。

2.施工现场要保持整洁有序,设置明显的安全警示标识,避免发生人员违规行为。

3.注意施工过程中的施工质量,及时发现和解决存在的质量问题,确保框架柱施工质量。

四、施工验收和后续处理完成框架柱混凝土施工后,需要进行验收,检查各项指标是否符合设计要求,并做好施工记录和档案。

对于存在的质量问题,及时整改处理,确保施工质量达标。

同时,做好施工现场的清理和整理工作,保持施工场地的整洁和秩序。

以上为框架柱混凝土专项施工方案,希望能够对相关施工工作提供一定的参考和指导。

柱混凝土置换施工方案

柱混凝土置换施工方案

柱混凝土置换施工方案1.结构安全性:置换前后的柱子需要满足相同的承载能力和稳定性要求,以保证建筑物的结构安全。

置换后的柱子应满足设计要求,并经过必要的结构计算、验算和监测。

2.施工方法:柱混凝土置换施工可以采用多种方法,包括直接拆除原有柱子、加固原有柱子或在原有柱子周围建造新柱子等。

具体选择适当的施工方法需要综合考虑建筑结构、使用要求、施工条件等因素。

3.材料选择:置换后的新柱子需要选用适当的混凝土材料,包括混凝土强度等级、抗裂性能、耐久性等。

选择合适的材料可以提高柱子的承载能力和使用寿命。

4.施工工期:柱混凝土置换施工的工期与施工方法、柱子数量、工程规模等有关。

在制定施工方案时需要合理安排施工工期,确保工程质量的同时尽量缩短施工周期。

5.费用控制:柱混凝土置换施工涉及到原有柱子的拆除和新柱子的建造,以及相关的资材、设备和人工成本。

在制定施工方案时需要合理控制费用,提高施工效率,避免浪费和不必要的支出。

1.确定置换柱子的位置和数量。

根据设计需求和实际情况,确定需要置换柱子的具体位置和数量。

2.拆除原有柱子。

采取适当的拆除方法,如冲击、水压等,将原有柱子拆除。

在拆除柱子的同时,需要注意保护周围结构和设备,防止损坏。

3.加固原有结构(如果需要)。

在拆除柱子后,检查原有结构的状态并采取必要的加固措施。

这可以通过增加钢筋、注浆等方式实现,以提高原有结构的承载能力和稳定性。

4.建造新柱子。

根据设计要求,按照适当的方法和工艺建造新的柱子。

在建造过程中,需要保证混凝土的质量,采用适当的施工方法和设备,以保证柱子的强度和均匀性。

5.进行验收和测试。

在新柱子建造完成后,进行必要的验收和测试工作,包括结构验收、混凝土强度测试等。

根据测试结果,进行必要的调整或修复。

6.完成收尾工作。

包括清理现场、整理材料和设备、进行最终验收等工作。

确保施工质量和安全,将施工现场恢复到正常状态。

综上所述,柱混凝土置换施工方案的制定需要兼顾结构安全性、施工方法、材料选择、施工工期和费用控制等方面的考虑。

柱混凝土置换施工方案

施工方案一工程概况XX工程位于XX,框架结构,地下一层。

混凝土强度为C35。

因施工原因,混凝土柱顶端接茬处存在砂浆过多,导致混凝土强度达不到设计要求,现对其不合格处进行混凝土置换处理。

拟进行置换的混凝土柱共11根。

二编制依据1、原结构设计图纸;2、混凝土结构加固设计规范 GB50367-2013;3、建筑结构加固工程施工质量验收规范 GB50550-2010;三施工方案总工期定为7天,根据施工情况分阶段进行综合控制。

1、施工顺序本次加固施工采用分批施工流水作业模式,在整个施工过程中,卸载、支撑剔凿清除灰尘支模浇筑等工作合理配合,在时间和空间上要充分紧凑搭接,循环推进。

2、施工要点(1)卸载支撑在拟置换混凝土柱四周梁顶端及板下布置架管、顶丝用以临时支撑。

延梁方向设立杆间距500mm布置四排,靠近拟加固柱四周板设四排立杆,设水平连系杆,据地面200mm设扫地杆,将柱四周支撑杆连系为一整体。

(图一)在顶板上严禁增加活荷载,现对上部可移动荷载进行去除。

(2)剔凿步骤1)先剔凿图二中标识区域的混凝土。

2)在已凿除部位打入钢楔,钢楔分两次完成,每次完成对角线两个角部。

3)在凿除不合格混凝土时,在明显分界线处多剔凿20mm,确保不合格混凝土全部剔除。

4)预留浇筑口,浇筑口高于预灌注部位,上口成45度角斜坡。

5)拆除时,工人佩戴护目镜,防止石屑和粉尘入眼。

(3)清除灰尘用吹风机把剔凿后的灰尘吹净。

(4)支模模板边沿要求顺直方正,拼缝严密,板缝应不大于1.5mm。

立模前,模板表面应清理干净。

最后用密封胶密封模板接缝及周边空隙。

(5)混凝土工程1)混凝土采用高强无收缩灌浆料,标号为C40。

2)浇筑前用水冲刷结合面。

3) 严格控制灌浆料浇筑时间,随拌随浇。

4)用小锤轻敲模板,以保证浇筑密实。

5)浇筑完成后,1天后拆除模板,并浇水养护。

6)拆模时注意保护成品不受损坏,拆模后,浇水养护。

7)待混凝土强度达到要求后,方可拆除支撑脚手架。

柱混凝土置换施工方案

外墙整治专项施工方案
一、前言
外墙整治工程是建筑维修中十分重要的一环,对于提升建筑物外观美观度和保
护建筑结构具有重要作用。

本文将详细介绍外墙整治专项施工方案,包括施工准备、施工流程和施工注意事项等内容。

二、施工准备
1.确认外墙状况:首先要对外墙进行全面勘察和检测,确保了解外墙的
损坏状况和所需修复范围。

2.准备施工材料:根据施工需要,准备好外墙修复所需的材料,包括涂
料、防水材料、修补材料等。

3.制定施工计划:根据外墙状况和施工内容,制定详细的施工计划,明
确施工流程和时间安排。

三、施工流程
1.外墙清洗:首先进行外墙清洗工作,去除表面的尘土、污垢等杂质,
确保粘结力。

2.外墙修补:对外墙的裂缝、脱落等损坏部分进行修补,保障外墙的完
整性。

3.外墙防水处理:进行外墙防水处理,确保外墙的抗渗性,延长外墙的
使用寿命。

4.外墙装饰:根据需求进行外墙装饰,美化外墙的外观,提升建筑物的
整体视觉效果。

四、施工注意事项
1.安全第一:施工过程中要严格遵守安全操作规程,确保施工人员安全。

2.质量保证:施工要按照规范要求进行,确保施工质量和效果。

3.施工环境保护:施工现场要注意环境保护,减少对周边环境的影响。

4.施工期限:严格控制施工进度,确保按计划完成施工任务。

五、总结
外墙整治专项施工方案是一项细致复杂的工程,需要施工人员具备专业知识和
技能。

通过本文的介绍,相信读者对外墙整治工程有了更深入的了解,希望能为相关从业人员提供参考和帮助。

框架柱混凝土专项施工方案

框架柱混凝土专项施工方案一、施工前准备工作(一)梳理施工方案1.完善施工设计方案,明确施工目标和要求。

2.确定施工区域,合理布置施工设备和材料堆放区域。

3.制定详细的施工工序计划,明确各工序的工作内容和时间节点。

4.制定施工图纸,包括混凝土浇筑平面图、结构图等。

5.预留充足的时间进行施工前准备工作。

(二)组织施工人员1.编制施工人员名单,包括技术人员、工人等。

2.对施工人员进行培训,使其掌握相关施工技能和安全知识。

3.检查施工人员的资质和证书,确保其具备相应能力。

4.确定施工人员的职责分工,明确各岗位的职责和权限。

(三)采购施工材料和设备1.根据施工方案确定所需的混凝土材料和设备。

2.根据供应商的资质和信誉选择合适的供应商。

3.确保所采购的材料和设备符合相关的标准和要求。

4.制定采购计划,确保材料和设备及时到位。

5.做好材料和设备的入库验收工作。

(四)标识施工区域1.根据施工方案确定施工区域。

2.在施工区域内设置标识,提醒人员注意危险。

3.制定施工区域的入口和出口,确保人员和材料的进出有序。

4.对施工区域进行巡视,及时清理杂物和障碍物。

二、混凝土浇筑工程施工方案(一)基坑处理1.根据现场条件和施工图纸,进行基坑开挖。

2.针对基坑土质和地下水情况,采取相应的处理措施。

3.对基坑进行压实处理,确保其稳定性和承载能力。

4.对基坑进行检查和试验,确保其符合设计要求。

(二)模板安装1.根据施工图纸,设计和制作模板。

2.将模板按照设计要求进行组装和安装。

3.对模板进行调整和校验,确保其垂直度和平整度。

4.做好防止混凝土渗漏的措施,保证模板的使用效果。

(三)钢筋安装1.根据施工图纸,将钢筋进行切割和弯曲处理。

2.按照设计要求和施工工序,将钢筋进行分段安装。

3.制定钢筋连接和焊接工艺,确保钢筋的牢固性和可靠性。

4.对钢筋进行检查和试验,确保其符合设计要求。

(四)混凝土浇筑1.根据混凝土配合比,将混凝土原材料进行比例混合。

柱头置换混凝土并包钢加固 施工方案

目录第一章编制说明及编制依据 (3)1.1 编制说明 (3)1.2 编制依据 (4)其次章工程概况及工程特点 (5)2.1 工程概况 (5)2.2 工程特点 (5)第三章施工组织机构 (7)第四章施工部署及进度支配 (8)第五章施工协调管理 (9)第六章施工测量放线 (10)6.1 碳纤维加固 (10)6.2 粘钢加固 (10)6.3 包钢加固 (11)第七章加固施工方案 (10)7.1碳纤维加固施工方案 (10)7.2粘钢加固施工方案 (11)7.3、包钢施工技术方案及工艺 (13)第八章质量限制措施 (15)第九章平安文明施工 (19)第十章保修与服务 (20)10.1工程保修 (20)10.2工程回访 (20)第一章编制说明及编制依据1.1 编制说明一、本施工方案依据甲方供应的施工图及施工现场实际状况进行编制。

对人员、机械、材料调配、质量要求、进度支配等方面统一部署,完成本工程相关施工任务。

二、依据本工程设计特点、技术要求,本着对业主资金合理利用,对工程质量的负责,以“科学、经济、优质、高效” 为编制原则。

三、我公司对此次施工组织方案的编制高度重视,召集了参与过类似工程施工、有丰富管理及施工阅历的人员,在细致探讨图纸,明确工程特点、充分了解施工现场环境、精确把握设计要求的前提下,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。

四、本工程主要内容龙腾万都汇 A 区地下车库加固工程,加固方法主要涉及以下几种类型,本施工组织设计依据加固类型进行编制。

第一部分:柱包钢置换柱头混凝土加固;其次部分:梁粘碳纤维加固五、本施工组织设计及其引用文件遵照国家规范、标准、规程,本施工组织方案编制范围涵盖龙腾万都汇 A 区地下车库加固工程图纸的内容。

1.2 编制依据一、改造加固施工图纸及相关招标文件。

二、相关规范《建筑结构荷载规范》(GB 50009-2012)《混凝土结构设计规范》(GB50010-2010)《混凝土结构加固设计规范》(GB50367-2006)《混凝土结构工程施工及验收规范》(GB50204-2002)《碳纤维片材加固混凝土结构技术规程》(CECS146:2003)《建筑抗震加固技术规程》(JGJ116-98)《现有建筑物抗震鉴定与加固规程》(DGJ08-81-2000)《混凝土结构后锚固技术规程》(JCJ145-2004 J407-2005)本工程其它相关资料。
