室内装潢工程各分部分项工程主要施工方案
室内装潢工程各分部分项工程主要施工方案

室内装潢工程各分部分项工程主要施工方案一、墙面装饰工程:1.墙面处理:清除墙面上的老旧涂层、脱落物、浮灰等,修补墙面的裂缝和凹凸不平的部分。
2.粘贴墙纸:根据设计要求,使用墙纸胶水将墙纸纸背面涂抹均匀,然后将墙纸平滑贴在墙面上,注意排除气泡和皱褶。
3.铺贴瓷砖:根据设计要求,选择合适的瓷砖,并在墙面上涂抹瓷砖胶水,然后将瓷砖贴在墙面上,注意调整砖缝的大小和均匀。
4.涂刷乳胶漆:在墙面处理后,根据设计要求选择合适的乳胶漆进行涂刷,先涂底漆,然后涂刷两到三遍的乳胶漆。
二、地面装饰工程:1.处理地面:清理地面上的尘土、油污和杂物,平整地面,并处理好地面的裂缝和洞口。
2.铺贴地板:根据设计要求选择合适的地板材料,并使用地板胶水将地板铺贴在地面上,注意调整地板之间的缝隙和对齐度。
3.铺贴地砖:根据设计要求选择合适的地砖,并在地面上涂抹地砖胶水,然后将地砖贴在地面上,注意调整砖缝的大小和均匀。
4.涂刷地坪漆:在地面处理后,根据设计要求选择合适的地坪漆进行涂刷,先涂底漆,然后涂刷两到三遍的地坪漆。
三、天花装饰工程:1.处理天花板:清理天花板上的尘土、油污和杂物,修补天花板的裂缝和凹凸不平的部分。
2.吊顶安装:根据设计要求选择合适的吊顶材料,并使用吊顶龙骨固定在天花板上,然后安装吊顶板,注意吊顶板之间的缝隙和对齐度。
3.吊顶涂刷:在吊顶安装后,根据设计要求选择合适的涂料进行涂刷,先涂底漆,然后涂刷两到三遍的涂料。
4.吊顶石膏线装饰:根据设计要求选择合适的石膏线,安装在吊顶的边缘和交接处,使吊顶更加美观。
四、门窗装饰工程:1.安装门窗框:根据设计要求选择合适的门窗框材料,并使用膨胀螺栓将门窗框固定在墙体上,注意门窗框的水平和垂直度。
2.安装门窗扇:根据门窗框的尺寸,选择合适的门窗扇材料,然后将门窗扇安装在门窗框上,注意门窗扇的平整和密封性。
3.安装窗帘轨道和窗帘:根据设计要求选择合适的窗帘轨道和窗帘材料,然后将窗帘轨道安装在窗框上,再将窗帘挂在窗帘轨道上,注意窗帘的平整和美观。
装饰装修各分项工程的主要施工方法

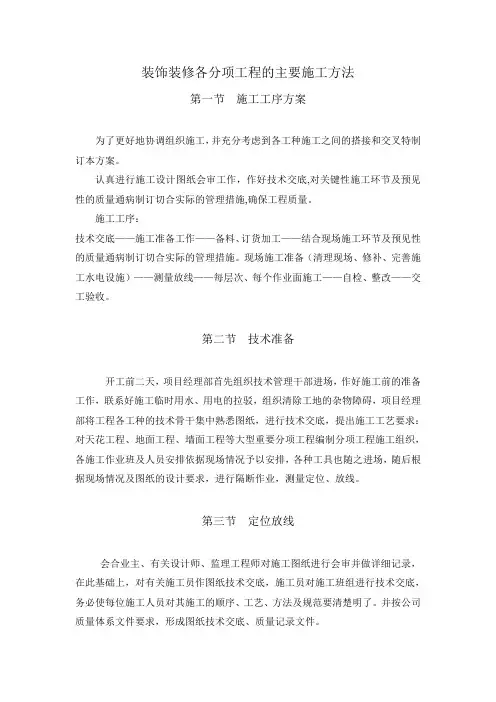

装饰装修各分项工程的主要施工方法第一节施工工序方案为了更好地协调组织施工,并充分考虑到各工种施工之间的搭接和交叉特制订本方案。
认真进行施工设计图纸会审工作,作好技术交底,对关键性施工环节及预见性的质量通病制订切合实际的管理措施,确保工程质量。
施工工序:技术交底——施工准备工作——备料、订货加工——结合现场施工环节及预见性的质量通病制订切合实际的管理措施。
现场施工准备(清理现场、修补、完善施工水电设施)——测量放线——每层次、每个作业面施工——自检、整改——交工验收。
第二节技术准备开工前二天,项目经理部首先组织技术管理干部进场,作好施工前的准备工作,联系好施工临时用水、用电的拉驳,组织清除工地的杂物障碍,项目经理部将工程各工种的技术骨干集中熟悉图纸,进行技术交底,提出施工工艺要求:对天花工程、地面工程、墙面工程等大型重要分项工程编制分项工程施工组织,各施工作业班及人员安排依据现场情况予以安排,各种工具也随之进场,随后根据现场情况及图纸的设计要求,进行隔断作业,测量定位、放线。
第三节定位放线会合业主、有关设计师、监理工程师对施工图纸进行会审并做详细记录,在此基础上,对有关施工员作图纸技术交底,施工员对施工班组进行技术交底,务必使每位施工人员对其施工的顺序、工艺、方法及规范要清楚明了。
并按公司质量体系文件要求,形成图纸技术交底、质量记录文件。
在对相关技术文件了解熟悉、吃透以后进行对施工现场进行测量,并弹出基准线。
测量的主要内容包括:1、根据总平面图用测量仪进行网点测设,制定施工控制网点测设方案,其测量工作程序为先整体后局部。
同时保证足够的测量网点,为施工测设和技术复核提供标志。
2、各楼层的标高,楼梯尺寸的复测;3、构筑物、柱梁、中心线复测,并计算出偏移尺寸;4、空调风管及其它天花上走管标高位置是否影响天花造型施工;5、按照立面图的分格及造型,根据施工立面的实际尺寸定位放线。
6、坐标定位后,将天花叠级造型投影在地面上进行放线。
装饰装修各分部分项工程的主要施工方案

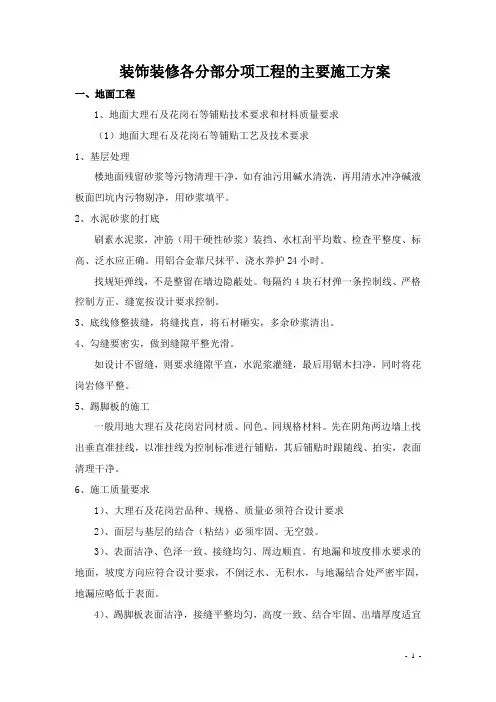

装饰装修各分部分项工程的主要施工方案一、地面工程1、地面大理石及花岗石等铺贴技术要求和材料质量要求(1)地面大理石及花岗石等铺贴工艺及技术要求1、基层处理楼地面残留砂浆等污物清理干净,如有油污用碱水清洗,再用清水冲净碱液板面凹坑内污物剔净,用砂浆填平。
2、水泥砂浆的打底刷素水泥浆,冲筋(用干硬性砂浆)装挡、水杠刮平均数、检查平整度、标高、泛水应正确。
用铝合金靠尺抹平、浇水养护24小时。
找规矩弹线,不是整留在墙边隐蔽处。
每隔约4块石材弹一条控制线、严格控制方正。
缝宽按设计要求控制。
3、底线修整拔缝,将缝找直,将石材砸实,多余砂浆清出。
4、勾缝要密实,做到缝隙平整光滑。
如设计不留缝,则要求缝隙平直,水泥浆灌缝,最后用锯木扫净,同时将花岗岩修平整。
5、踢脚板的施工一般用地大理石及花岗岩同材质、同色、同规格材料。
先在阴角两边墙上找出垂直准挂线,以准挂线为控制标准进行铺贴,其后铺贴时跟随线、拍实,表面清理干净。
6、施工质量要求1)、大理石及花岗岩品种、规格、质量必须符合设计要求2)、面层与基层的结合(粘结)必须牢固、无空鼓。
3)、表面洁净、色泽一致、接缝均匀、周边顺直。
有地漏和坡度排水要求的地面,坡度方向应符合设计要求,不倒泛水、无积水,与地漏结合处严密牢固,地漏应略低于表面。
4)、踢脚板表面洁净,接缝平整均匀,高度一致、结合牢固、出墙厚度适宜一致。
各种面层邻接处的镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。
铺贴偏差不大于:表面平整度:2mm/2m 有尺检查:缝格平直:2mm/拉5m 线:接缝高低差0.5mm/直尺和塞尺检查:踢脚线上口平直:2mm/拉5m 线检查。
7、地面大理石及花岗岩材料工艺要求:大理石及花岗岩的品种、规格、图案、纹路、颜色均匀性必须符合设计规定,表面平整方正,厚度一致,不得有缺楞掉角和断裂等缺陷。
室内水泥砂浆抹灰已完成,并弹好+50cm 水平线;大理石及花岗石长、宽、厚允许偏差不得超过±1mm ,平整度亦应符合要求。
内装工程各分部分项工程的主要施工工艺

内装工程各分部分项工程的主要施工工艺内装工程分部分项工程的主要施工方法轻钢龙骨石膏板吊顶施工工艺一、材料准备:主龙骨、副龙骨、石膏板、规格、质量要按设计要求配备,并需有出厂合格证。
辅材有膨胀螺丝、吊杆、吊挂件亦按规定要求备齐。
二、施工工具:冲击钻、电动龙骨切断机、电动自攻钻、手枪电钻。
三、作业条件1、安装完顶棚内各种管线和管道,确定好灯位、风口和各种露明孔口位置。
2、各种材料全部配套备齐。
3、架设好脚手架。
四、操作工艺:1、弹线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线,并把龙骨位置线放到顶层楼板基层上。
2、膨胀栓装吊杆:沿主龙骨位置线,按设计要求和国家规范规定,确定吊杆间距、定好位置、用电钻在楼板基层钻眼、理膨胀螺栓、固定主龙骨吊杆。
3、安装主龙骨:用主龙骨吊挂件将主龙骨悬吊于吊杆上,拉线调平调整直。
调好后在吊杆螺母上涂润滑油防锈。
安装洞口附加龙骨,参照图集相应节点构造,设置及连接加固。
钉固靠边龙骨:用射钉固定。
钉距不宜大于lm。
4、安装中龙骨:在主龙骨上,根据石膏板的规格尺寸确定副龙骨的分档线,用中龙骨的吊挂件,将中龙骨卡放于大龙骨上。
中龙骨的间距一般不大于地300mm。
当中龙骨需要接长时,用中龙骨连接件,在吊挂中龙骨同时相接。
调直固定。
5、安装罩面板:在已安装好并隐验的龙骨架下面按章面板的规格进行分块弹线。
从顶棚中间顺中龙骨方向开始先安装一行罩面板,做为基准。
然后向两侧延伸分行安装。
固定罩面板的自攻螺丝行间距为150—mm,螺丝帽沉入板内0.5mm –1.0mm,并涂防锈漆,钉距板边为10-15mm。
第2层板固定时与第一层板长宽方向分别错开一半,用自攻螺丝穿过第一层板与龙骨固定,固定要求同第一层板。
五、质量标准1、龙骨、罩面板等材质,品种、式样、规格应合设计要求。
2、主、副龙骨安装位置正确,连接牢固、无松欢3、板应无脱层、翘曲、缺楞掉角等缺陷、安装牢固。
装修工程分部工程施工方案

装修工程分部工程施工方案(一)地面工程1. 地面施工前,需对原地面进行清理,确保地面平整无障碍物。
2. 进行地面基础处理,包括找平、找正、找线等操作,以确保地面施工的平整度和水平度。
3. 进行地砖、地板等地面装饰材料的铺设,注意材料的规整、美观。
(二)墙体工程1. 墙面施工前,需对原墙面进行清理、找平等处理,确保墙面平整。
2. 根据设计图纸,进行墙砖、涂料、壁纸等装饰材料的施工,注意施工时的规格尺寸、颜色搭配等。
3. 切割、开孔、埋线等细节工作,需精准操作,确保装修效果。
(三)顶面工程1. 顶面施工前,对原顶面进行清理,确保平整无障碍物。
2. 进行石膏板、吊顶等装饰材料的安装,注意安装的牢固度和平整度。
3. 进行吊灯、风管、灰线等细节处理,确保顶面整体效果的美观。
(四)门窗工程1. 门窗安装前,需核对设计图纸,确认安装位置和规格。
2. 进行门窗的安装,注意水平、垂直和密闭度。
3. 进行门窗玻璃、窗帘等配件的安装,确保装修效果的完整。
(五)电气工程1. 电气布线前,需根据设计图纸进行预埋管、电线等处理,确保后期电气设备的安装。
2. 进行电气线路、插座、开关等设备的安装,注意安装位置、规范要求等。
3. 进行电灯、插座面板、开关面板等配件的安装,确保电气设备的功能和美观。
(六)水暖工程1. 水暖管道布置前,需核对设计图纸,确认水管走向和规格。
2. 进行水管、阀门、下水管道等设备的安装,确保安装的牢固和密封度。
3. 进行水槽、浴缸、马桶等卫生洁具的安装,确保使用功能和美观。
(七)空调工程1. 空调管道布置前,需核对设计图纸,确认管道走向和规格。
2. 进行空调管道、室内机、室外机的安装,注意安装的稳固和排水畅通。
3. 进行温控器、空调面板等配件的安装,确保空调设备的使用方便和美观。
(八)橱柜工程1. 橱柜安装前,需核对设计图纸,确认安装位置和规格。
2. 进行橱柜的安装,注意连接紧密和垂直度。
3. 进行橱柜门板、拉手、拉篮等配件的安装,确保使用方便和美观。
室内装饰工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX住宅室内装饰工程2. 工程地点:XX市XX区XX路XX号3. 工程面积:150平方米4. 工程类型:住宅室内装饰工程5. 工程周期:预计60天6. 设计单位:XX装饰设计有限公司7. 施工单位:XX装饰工程有限公司二、施工组织1. 施工队伍:由经验丰富的项目经理、技术员、施工班组等组成。
2. 施工人员:包括木工、油漆工、瓦工、水电工、瓷砖工、安装工等。
3. 施工材料:选用环保、优质、符合国家标准的材料。
三、施工方案1. 施工准备(1)现场交接:在施工前,与业主进行现场交接,确认施工范围、设计图纸、材料清单等。
(2)施工图纸会审:组织施工人员对设计图纸进行会审,明确施工要求、技术规范。
(3)材料采购:根据设计图纸、施工方案及材料清单,采购所需材料。
(4)施工工具:准备施工所需的各种工具、设备。
2. 施工流程(1)水电改造1)确定水电线路布局,按照设计图纸进行施工。
2)水电线路铺设要符合规范,确保安全。
3)水电改造完成后,进行打压测试,确保无渗漏。
(2)瓦工施工1)墙面、地面找平,确保平整度。
2)铺设瓷砖,注意接缝整齐,表面平整。
3)墙面、地面刷乳胶漆,确保颜色一致,无流坠。
(3)木工施工1)制作家具,包括衣柜、橱柜等。
2)家具安装,确保牢固、美观。
3)木作表面刷油漆,确保光滑、无划痕。
(4)油漆工施工1)墙面、天花板刷油漆,注意颜色搭配。
2)油漆施工过程中,保持环境整洁,避免污染。
(5)水电安装1)安装灯具、开关、插座等。
2)安装卫浴设备,如洗手盆、马桶、淋浴间等。
3)检查水电安装是否符合规范,确保安全。
(6)软装搭配1)根据业主需求,选购家具、窗帘、地毯等软装。
2)软装搭配要协调、美观,满足业主生活需求。
3. 施工要点(1)水电改造:严格按照规范进行施工,确保水电安全。
(2)瓦工施工:注意瓷砖接缝、平整度,确保美观。
(3)木工施工:家具制作要精细,安装牢固。
装修的分项工程施工方案

一、工程概况本工程为某住宅楼室内装修工程,建筑面积为200平方米,装修内容包括:墙面、地面、顶面、门窗、水电、通风、照明等分项工程。
二、施工组织与管理1. 施工组织机构成立项目施工组织机构,设立项目经理、技术负责人、质量负责人、安全负责人等岗位,明确各岗位职责。
2. 施工管理(1)严格按照施工图纸和施工规范进行施工,确保工程质量。
(2)实行项目经理责任制,确保施工进度和质量。
(3)加强施工现场管理,确保施工安全。
(4)做好施工记录,定期召开施工会议,及时解决施工中出现的问题。
三、施工方案1. 墙面工程(1)清理墙面,检查墙面平整度,对不平整处进行修补。
(2)刷底漆,增强墙面粘结力和耐久性。
(3)批刮腻子,平整墙面,待腻子干透后打磨。
(4)刷乳胶漆,涂刷均匀,颜色一致。
2. 地面工程(1)清理地面,检查平整度,对不平整处进行修补。
(2)铺设防水层,确保防水效果。
(3)铺设地砖,注意砖缝均匀,接缝严密。
(4)清洁地面,确保无污渍。
3. 顶面工程(1)清理顶面,检查平整度,对不平整处进行修补。
(2)刷底漆,增强顶面粘结力和耐久性。
(3)批刮腻子,平整顶面,待腻子干透后打磨。
(4)刷乳胶漆,涂刷均匀,颜色一致。
4. 门窗工程(1)检查门窗尺寸,确保符合要求。
(2)安装门窗,注意缝隙均匀,开关灵活。
(3)安装玻璃,确保牢固、安全。
(4)清洁门窗,确保无污渍。
5. 水电工程(1)按照设计要求,进行水电线路的布置和施工。
(2)安装水表、电表,确保准确计量。
(3)安装水龙头、插座、开关等,注意安装牢固、美观。
(4)进行水电打压测试,确保无渗漏。
6. 通风、照明工程(1)按照设计要求,进行通风管道的布置和施工。
(2)安装通风设备,确保通风效果。
(3)安装照明灯具,注意安装牢固、美观。
(4)进行照明测试,确保无故障。
四、施工进度计划根据工程实际情况,制定施工进度计划,确保工程按时完成。
五、质量保证措施1. 严格遵循施工规范和设计要求,确保工程质量。
装修工程各分部分项工程的施工方案及质量保证措施

装修工程各分部分项工程的施工方案及质量保证措施(一)主要工程施工方法一、轻钢龙骨、纸面石膏板吊顶工程本工程采用装配式U型(不上人型)轻钢龙骨吊顶骨架,因无需考虑承受附加荷载的因素,故不使用承载龙骨,而仅采用覆面龙骨。
覆面龙骨通过吊挂件直接与楼板底面连接,组成单层龙骨的轻型吊顶。
根据设计要求选用大块吊顶面板利用其长边垂直于纵向布置的覆面龙骨作封闭式装钉,或平行于纵向龙骨作封闭式装钉。
此种吊顶不承载附加荷载,经济适用,若有局部附加荷载时(如灯具),可采取局部增加吊点等加强措施予以解决。
1、装配式U型(不上人型)轻钢龙骨吊项施工(1)施工难备①龙骨准备:按设计要求合理布局,排列出各种龙骨的距离,绘制组装平面图,统计出各种龙骨、吊杆、吊挂件及其它配件的数量,准备好备用。
②固结材料:固结于基体用水泥钉、射钉或金属胀锚螺栓,固结于龙骨用自攻螺钉。
③施工机具:常用工具有划线笔、角尺、卷尺、水平尺、铁锤、钢锯等;常用机具有手电钻、冲击电钻、砂轮机、射钉枪、小型电焊机等;专用机具有电动剪、小型无齿锯、电动螺丝刀等。
④基层检查:检查楼顶基层是否达到强度要求,有无裂缝等缺陷,若有问题应及时处理好。
(2)弹线定位弹出标高线、吊顶造型位置线、吊点位置等,其方法同木龙骨吊顶相同。
预埋固定连接件的,应在结构施工时确定好吊点位置,无预埋件的吊点应避开楼板接缝。
吊点距承载龙骨端部应小于300毫米,以避免承载龙骨发生下坠现象。
(3)吊点吊件的固定①预埋吊筋:在预制板缝中安设吊筋一般采用短筋法和通筋法。
短筋法是在两个预制板的板顶,横放长400毫米Φ10—12的钢筋段,设置距离约1000毫米,具体尺寸应按实际吊杆间距确定。
在现浇混凝土楼板中预埋吊筋时,按吊筋的间距,将一端打弯钩放在现浇层中,另一端从横板上的预留孔中伸出。
②无预埋件吊件:在无预埋件时一般采用金属胀锚螺拴或射钉固定角铁连接件,或者直接用带孔胀锚螺栓或射钉固定镀锌铁丝的方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第三节各分部分项工程主要施工方案本工程为************室内装潢工程,一共15层(12369平方米)。
根据本工程装饰施工的特点,本方案重点制定了吊顶施工工艺、墙面石材干挂和铺贴施工工艺、地面石材和地砖、木地板铺贴工艺、水电安装工程施工工艺等的施工方案,其他工序的施工方案在施工前直接报请监理和业主审批。
一、吊顶工程:本工程的吊顶分轻钢龙骨石膏板、铝合金条板龙骨、轻钢龙骨乐思龙铝板,造型木龙骨塑铝板各种玻璃装饰的吊顶。
(一)、轻钢龙骨石膏板吊顶:轻钢龙骨石膏板吊顶施工包括吊顶龙骨安装、吊顶面层板安装和表面乳胶漆涂装工艺。
1、吊顶龙骨安装工程⑴、施工准备①检查结构施工情况吊顶施工前,应复核结构空间尺寸,及时处理结构需要处理的质量问题。
②检查设备安装情况吊顶施工前,应检查设备管道安装情况,是否就位,有无交叉施工,并在以后的施工中妥善安排和配合,避免不必要的返工和浪费。
⑵、施工工具:电动木工开料机、电动木工压刨机、电锤、电锯、电焊机、油漆刷等。
⑶、施工工艺流程:放线固定吊筋安装主龙骨按标高调整主龙骨次龙骨放线安装次龙骨安装异型龙骨安装横档龙骨。
①、放线主要是弹好吊顶标高线,龙骨布置线和吊筋位置线。
吊顶标高线:弹到墙面和柱面上。
龙骨布置线:弹到楼板下底面上。
吊筋位置线:吊筋间距根据施工规范要求、龙骨的断面和使用的荷载综合确定。
其位置线与龙骨位置线相同,弹在楼板下底面上。
②、固定吊筋由于本工程房间空间较大,所须吊筋较长,为保证整个吊顶的刚度和稳定性,减少其侧向位移,采用ø8圆钢,所用吊筋根据吊顶高度现场进行加工,并涂刷防锈漆三度。
然后,按照吊筋位置线用电锤打胀管螺栓,与吊筋进行焊接。
同样,吊筋与吊挂之间的连接也采用焊接。
吊挂件与主龙骨由工厂配套供应,其安装一般都较牢靠,套住即可。
③、龙骨安装在龙骨安装程序上,因为主龙骨在上,所以,吊挂件同主龙骨相连。
安装好主龙骨后,在主龙骨底部弹线,然后在用配套连接件将次龙骨与主龙骨固定。
其安装顺序:可先将吊筋与主龙骨安装完毕,然后依次安装中龙骨、小龙骨;也可主次龙骨一起安装,二者同时进行。
至于采用哪种形式,主要视不同部位、所吊面积的大小来决定。
龙骨的安装,一般是按照预先弹好的位置,从一端依次安装到另一端。
如果有高低跨,常规做法是先安装高跨部分,再安装低跨部分。
对于检修孔、下人孔、通风口等部位,在安装龙骨同时,应按尺寸将位置预留,横撑龙骨安装到位。
如果在吊顶下悬挂大型灯饰,吊筋和龙骨在这方面要配合好,位置布置要合理,有些龙骨须段开,那么,在构造上还应采取相应的加固措施,以确保安全。
如若大型灯饰,悬挂最好与龙骨脱开,以便安全使用;如若一般灯具,对于隐蔽式装配吊顶来说,可以将灯具直接固定在龙骨上。
跨度较大空间(大于4m)安装主龙骨时,根据设计和规范要求中间部分应起拱,一般为短跨方向的1/200,主、次龙骨长度方向可用接插件连接,接头处要错开。
④、龙骨调平:在龙骨安装前,已经标好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜在同一时间完成。
龙骨调平主要是调整主龙骨,只要主龙骨标高正确,中小龙骨一般不会发生什么问题。
2、吊顶面层安装工程本工程面层主要考虑纸面石膏板、硅钙板等等纸面石膏板(硅钙板)安装。
⑴、施工工具电锤、手电锯、手电钻等⑵、施工工艺流程检查石膏板(硅钙板)安装石膏板(硅钙板)⑶、检查石膏板(硅钙板)进场石膏板(硅钙板)应保证表面光滑,无翘曲、凹凸等现象,同时应剔除可能由于运输而损坏的石膏板,此类可作边角料使用。
⑷、安装石膏板(硅钙板)在确保石膏板质量的基础上,一般采用自攻螺丝上石膏板,用手钻将自攻螺丝打入轻钢龙骨,使石膏板与轻钢龙骨紧密连接。
在大面积上石膏板应骑缝安装,接缝处留5-8㎜缝,便于批嵌。
石膏板排布和板颖处理按有关规范进行操作,以保证其吊顶质量。
3、吊顶面层乳胶漆工程⑴、施工工具割刀、油漆刷等⑵、施工工艺流程基层处理贴玻璃网格布满批腻子三遍刷涂乳胶漆三遍。
施工程序:①、基层处理首先对自攻螺丝的钉眼涂刷防锈漆三遍,然后对所有的钉眼、虫眼用腻子补平,做到表面与原石膏板面基本平整。
②、贴玻璃网格布在石膏板与石膏板或石膏板与墙面接缝处,可能由于石膏板收缩而产生裂缝,所发须在上述部位用弹性腻子嵌缝,外贴玻璃网格布,然后用腻子批平。
③、满批腻子三遍在基层处理好后,在石膏板面大面积满批腻子,等第一遍腻子完全干燥打磨后,再进行第二遍批腻子,依次类推,批完三遍腻子。
④、刷涂乳胶漆三遍在腻子批好后,刷涂第一遍乳胶漆,等第一遍完全干燥后,再进行第二遍乳胶漆的刷涂,依次类推,刷完三遍乳胶漆。
(二)轻钢龙骨条形微孔铝板吊顶:1、施工工艺:测定标高放线固定吊筋安装主龙骨调平主龙骨安装并调平次龙骨上条形微孔铝板2、微孔铝板的安装、固定和调平的施工方法与轻钢龙骨类似,可参照轻钢龙骨的施工方法进行。
3、施工时,应待水电安装工程或其他的预埋工作结束以后进行,避免交叉作业造成轻钢龙骨变形。
4、由于微孔铝板安装以后,不再进行表面涂装处理,所以应做好面层的成品保护工作,防止损害或表面污染。
(三)铝合金T型龙骨矿棉板吊顶:铝合金T型龙骨矿棉板吊顶与铝合金三角龙骨铝方板吊顶的施工方法类似,所不同的是,铝合金T型龙骨矿棉板采用浮搁式,而铝合金三角龙骨铝方板采用的是嵌入式。
因此,铝合金三角龙骨铝方板可参照铝合金T型龙骨矿棉板吊顶的施工工艺进行,本施工方案不再累叙。
(四)木龙骨塑铝板和各种玻璃面层吊顶:1、施工工艺:测定标高放线固定吊筋预制造型木龙骨安装造型木龙骨调平造型木龙骨裁制塑铝板(定加工玻璃)基层板安装面层塑铝板(玻璃)安装。
⑴、测定标高、放线、固定吊筋的施工工艺与轻钢龙骨石膏板吊顶施工工艺相同,可参照进行⑵、预制造型木龙骨:按照设计图纸的造型和龙骨断面、间距进行造型木龙骨的预制。
具体要求是:A、用作木龙骨的木材必须经过干燥处理,含水率控制在12%以内。
B、设计的龙骨断面为净尺寸,龙骨需做表面刨光时,其开料尺寸单面刨光加3㎜,双面刨光加5㎜。
C、异型龙骨当其断面高度超过100㎜或有变截面时可用18㎜厚的柳安芯木工板制作。
D、预制成型的木龙骨应及时做好防火处理,并按设计要求涂刷防火涂料。
⑶、造型木龙骨安装:A、按照设计要求和图纸尺寸进行造型木龙骨安装,与吊筋的连接固定应符合设计和施工规范要求,且牢固可靠。
B、由于木龙骨的间距较小,安装以后不能进行其他工程械的施工,因此,木龙骨的安装宜在应待水电安装工程或其他的预埋件工作结束以后进行。
⑷、调平造型木龙骨A.按照设计图纸的标高要求对安装好的木龙骨进行调平,在同一的水平线上拉通长线进行,只有控制好了龙骨的准确性,才能确保装饰面层的准确性。
B.龙骨调平应安排技术较好和有责任心的操作工人进行,避免粗制烂造给面层施工留下质量隐患。
C.龙骨调平的平整度要求为2㎜。
D.龙骨调平后,应及时检查防火涂料的涂刷情况,如有损坏应进行修复涂刷。
⑸、裁制塑铝板(定加工玻璃)A.按照设计图纸的要求,先进行面层塑铝板(玻璃)的翻样,有特殊要求或异形加工的应绘制翻样图,塑铝板(玻璃)的翻样应标明其材料品种、规格、尺寸、数量和质量等级和使用部位等要求。
B.塑铝板裁制应采用专用裁制工具,并在特制的固定的操作台板上进行,以保证其加工的准确性。
C.加工裁制好的半成品应分类堆放,并按翻样的顺序标注好编号。
D.需要发外加工析玻璃,应提前进行发外加工,以免影响施工进度。
⑹、基层板安装A.基层板的安装前,应再次检查其龙骨的准确性和牢固度以及水电安装等预埋工作的落实情况,在确保无误后才能进行基层板的施工。
B.基层板的安装有五夹板和九厘板两种,应按照设计图纸的要求进行,在弧形部位应采用五夹板做基层板。
C.基层板的背面应事先按设计要求涂刷防火涂料,干燥牢固后才能安装。
D.基层板与木龙骨的固定用乳白胶和F30气钉固定,先在木龙骨和基层板的四周均匀涂刷白乳胶,贴面调整后,用F30气钉固定,其间距为3-5㎝。
E.基层板的平整度要求为2㎜,圆弧形处应顺畅、清晰。
F.基层板和木龙骨的安装属于隐蔽工程,应及时进行隐蔽工程的检查和验收,并办理相关的手续。
⑺、面层塑铝板(玻璃)安装A.面层塑铝板(玻璃)安装前,应检查基层板的安装是否牢固可靠,平整度是否符合要求,圆弧处是否顺畅、清晰,在确认无误后才能进行面层板的施工。
B.按照施工图纸和翻样加工单,进行面层板的安装粘贴,做到对号入座,避免无序操作。
C.塑铝板与基层板的粘贴采用万能胶进行,万能胶应涂刷均匀,粘贴牢固,避免塑铝板空鼓脱壳,板缝间应按设计要求留设缝口,嵌坞与塑铝板同色的玻璃胶。
二、墙面工程本工程墙面做法较繁琐,主要有石材干挂和挂贴、瓷砖饰面、木饰成板装饰、墙面玻璃安装、以及各色乳胶漆饰面。
(一)、石材干挂施工工艺1、石材的品质要求施工前测定水平,分块放样,定出整面墙体石材切割尺寸,弹出分格尺寸线,根据规定尺寸打眼,放入金属膨胀螺丝,然后,根据分格尺寸焊接角钢刷防锈漆,挑好石材,注意切割,开槽后上墙,校正水平垂直后用云石胶粘上下接合缝销,等整体安装结束后,进行清理、修补、清理干净。
2、作业流程:规划设计加工现场制作钢骨架石材安装成品保护⑴、规划设计:根据设计图纸尺寸和石材品种,以及实地施工测量,设计出石材布置图,并根据石材布置图做出石材加工清单,石材加工清单应标明石材的品质、厚度、加工尺寸、使用部位、加工数量和编号等。
⑵、石材加工:石材加工分加工厂加工和现场加工两种:加工厂加工:按照石材加工清单的要求进行加工,在石材的侧面标明石材的编号、加工尺寸,并按每一批的加工单进行分类和分批加工、发货。
现场加工主要是解决石材安装的加工,其方法是定厚切割:A.定厚切割是整个工法中最主要的步骤,为求沟缝中的精确,现场施工当中,一定要以定厚机切割,否则整个工法将完全给破坏,增加困扰。
B.T型片的弧度设计是和手锯切片同一厚度、同一半径,因此沟缝规定宽度不得大于2.5㎜,以免破坏石板固定的强度和基准,长度不得大于10㎝(只作为左右调整的长度)。
C.深度与T型片的双异同深度(太深会破坏石板的强度)。
D.为求工程的效率,同一个工程现场,定厚机的固定片须用同一厚度的调整片来设定,因定片与锯片必须平行,切出来的沟缝构成与完成而平行。
⑶、钢骨架安装:A.根据石材布置图进行钢骨架的安装,所用钢骨架必须用热镀锌钢材制作,焊接点处进行防锈处理。
B.钢骨架的安装应保证其垂直度和平整度,垂直度为2㎜,平整度为2㎜。
⑷、石材安装:A.进场的石材应根据加工清单将石材分类堆放,同时加强对进场石材的检验工作,对石材的品种,加工质量、色差等应严格把关。
B.每片石材的底部必须平贴在不锈钢T型码片上面,且每条伸缩缝里头不能留置压克力棒或螺母垫片,如此才能真正支撑整片石板的重量,才不会累积载重。
