施工场地布置方案
施工现场平面布置方案

施工现场平面布置方案•现场临建布置1)布置要求由于现场场地较为狭小,周边道路曲折狭窄,现场平面布置考虑充分利用现有场地,按功能划分施工区域及办公区域,严格按照公司的现场管理手册执行,为保证现场的井然有序,采用隔断、油漆画线、标志板等方式表示区域的使用功能。
2)现场平面布置说明①现场出入口及道路北京市宣武区广外大街305号,首钢特钢厂厂区内8号地,北临京九铁路绿化带,西临规划拟建的三里河南延路,南面是本小区一期工程公寓楼及规划的小区三期工程的中学校用地。
因此在西侧设一大门,北侧设一大门。
平时施工人员都从北大门进出。
②办公区与生活设施布置A.由于现场狭小,无场地做现场临时办公室,经与业主协商在现场东南方离现场约200米处布置两排集装箱式盒子房作为项目经理部及协力队伍的现场临时办公室。
采用34个集装箱式盒子房(5×2.4×2.4m)组合成“U”字型双层办公楼,总共30间,在现场办公区用灰砂砖砌厕所(6×3×2.7m)一间(顶棚用瓦楞铁),整个办公区形成一个独立小院。
现场办公室将按总公司C1标准统一进行规划设计。
B.各门门口处均设警卫值班室一间(共二间)。
3)施工区以及施工设施布置A.利用现场西侧原有建筑物标养室。
B.在现场西侧加建封闭式垃圾站,生活垃圾和生产垃圾分类设置,并及时清运处理。
C.为保证施工过程中大型机械行走需要,防止扬尘污染,对现场场地进行硬化或绿化处理。
施工现场铺设混凝土路面(主路宽不小于4米)。
路面由基坑向外侧侧向设现分水坡度,纵向坡度按现场实际情况实布,坡度不小于0.3机现场基坑东侧布置各类宣传牌,增加12米长不锈钢旗杆3根。
D.西侧设清洁池,用以对进出场车辆的清洗,同时沉淀后清水也可用来进行现场洒水使用,以节约资源。
4)垂直运输工具的布置根据结构特点及施工过程中的工程量,结构施工阶段共布置二台塔吊,分别为一台F0/23B塔及一台MCI20A塔,基本覆盖整个建筑物。
建筑施工临建场地方案

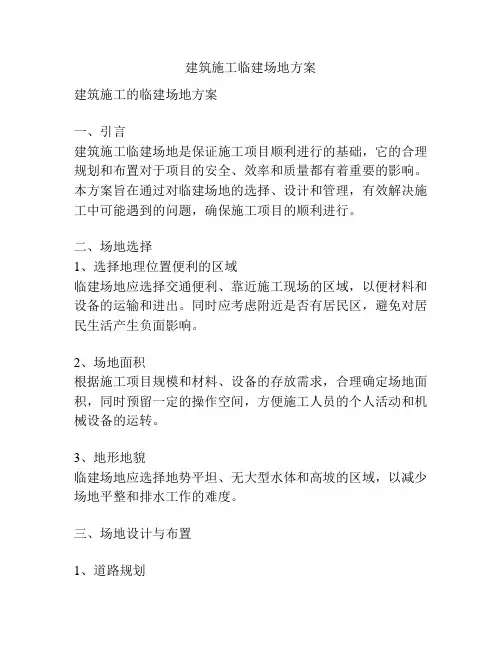

建筑施工临建场地方案建筑施工的临建场地方案一、引言建筑施工临建场地是保证施工项目顺利进行的基础,它的合理规划和布置对于项目的安全、效率和质量都有着重要的影响。
本方案旨在通过对临建场地的选择、设计和管理,有效解决施工中可能遇到的问题,确保施工项目的顺利进行。
二、场地选择1、选择地理位置便利的区域临建场地应选择交通便利、靠近施工现场的区域,以便材料和设备的运输和进出。
同时应考虑附近是否有居民区,避免对居民生活产生负面影响。
2、场地面积根据施工项目规模和材料、设备的存放需求,合理确定场地面积,同时预留一定的操作空间,方便施工人员的个人活动和机械设备的运转。
3、地形地貌临建场地应选择地势平坦、无大型水体和高坡的区域,以减少场地平整和排水工作的难度。
三、场地设计与布置1、道路规划在临建场地入口处设置道路,以方便进出土方车辆和运输车辆的通行。
道路宽度应考虑到车辆的尺寸和转弯半径,同时设置合适的交通标志和标线,确保交通安全。
2、材料、设备堆放区域根据施工项目需要,合理划定材料、设备的堆放区域,对其进行分类和编号,以方便施工人员快速找到所需材料和设备。
3、办公区设置办公区域,提供员工办公和休息的场所。
办公区应配备办公桌、椅子、电源插座、网络等设备,并配备必要的厕所和饮水设施。
4、生活设施根据施工人员的实际需求,设置食堂、宿舍、洗澡间等生活设施,为施工人员提供良好的生活条件。
同时要保证生活设施的卫生状况和用电、用水等设施的安全使用。
四、场地管理1、安全管理加强对临建场地的安全管理,在场地的入口处设置警示标语和安全标识,设立安全巡查制度,及时发现并处理可能存在的安全隐患。
同时,保证施工人员参加必要的安全培训,提高他们的安全意识和技能。
2、卫生管理加强对临建场地的卫生管理,定期清理杂物和垃圾,保持场地整洁。
同时加强对卫生设施的清洁和维护,确保施工人员的健康和生活质量。
3、环境保护临建场地应遵守环保相关法律法规,严禁施工污染环境。
临建场地布置施工方案

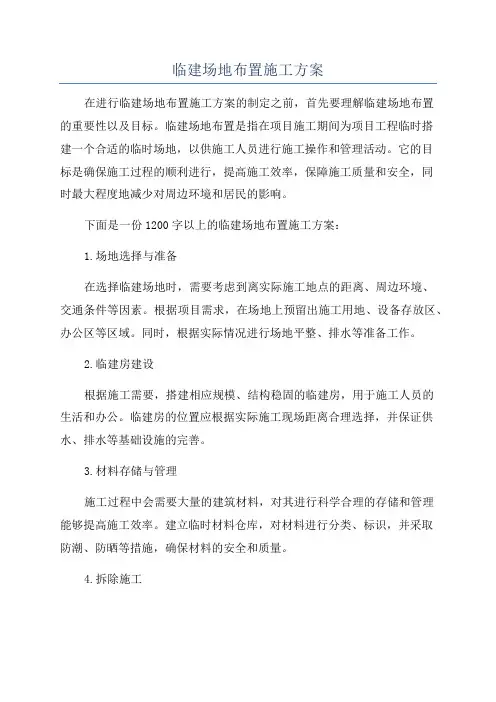

临建场地布置施工方案在进行临建场地布置施工方案的制定之前,首先要理解临建场地布置的重要性以及目标。
临建场地布置是指在项目施工期间为项目工程临时搭建一个合适的临时场地,以供施工人员进行施工操作和管理活动。
它的目标是确保施工过程的顺利进行,提高施工效率,保障施工质量和安全,同时最大程度地减少对周边环境和居民的影响。
下面是一份1200字以上的临建场地布置施工方案:1.场地选择与准备在选择临建场地时,需要考虑到离实际施工地点的距离、周边环境、交通条件等因素。
根据项目需求,在场地上预留出施工用地、设备存放区、办公区等区域。
同时,根据实际情况进行场地平整、排水等准备工作。
2.临建房建设根据施工需要,搭建相应规模、结构稳固的临建房,用于施工人员的生活和办公。
临建房的位置应根据实际施工现场距离合理选择,并保证供水、排水等基础设施的完善。
3.材料存储与管理施工过程中会需要大量的建筑材料,对其进行科学合理的存储和管理能够提高施工效率。
建立临时材料仓库,对材料进行分类、标识,并采取防潮、防晒等措施,确保材料的安全和质量。
4.拆除施工针对原有场地上的障碍物和建筑物,进行拆除施工。
拆除过程需要进行合理安排和严格控制,确保施工人员和周边环境的安全。
并及时清理拆除产生的垃圾和废物。
5.建设施工区域根据施工进度和具体要求,在临建场地上划分出施工区域。
不同工序的施工区域应相对独立,通过建设围墙、标识、安全警示等措施对工区进行管理和控制。
6.供水与排水系统建立合理稳定的供水和排水系统是临建场地布置的重要环节之一、供水系统要确保水质清洁、供应稳定,并设置合理的消防设备。
排水系统要保证排水通畅,及时清理各排水口,并设置合理的排污设备。
7.电力系统建设建立稳定的电力系统是临建场地布置的关键之一、临建场地应有足够的供电能力,建设电源箱、布置电线、设置安全开关等。
电线必须按照规范进行敷设和维护,并定期进行安全检查。
8.道路和交通管理为保证施工人员和材料的安全,需要建立合理的道路和交通管理系统。
施工场地布置

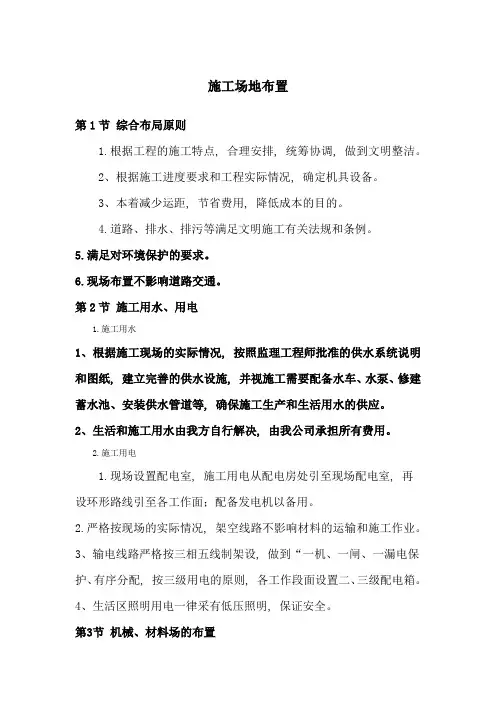

施工场地布置第1节综合布局原则1.根据工程的施工特点, 合理安排, 统筹协调, 做到文明整洁。
2、根据施工进度要求和工程实际情况, 确定机具设备。
3、本着减少运距, 节省费用, 降低成本的目的。
4.道路、排水、排污等满足文明施工有关法规和条例。
5.满足对环境保护的要求。
6.现场布置不影响道路交通。
第2节施工用水、用电1.施工用水1、根据施工现场的实际情况, 按照监理工程师批准的供水系统说明和图纸, 建立完善的供水设施, 并视施工需要配备水车、水泵、修建蓄水池、安装供水管道等, 确保施工生产和生活用水的供应。
2、生活和施工用水由我方自行解决, 由我公司承担所有费用。
2.施工用电1.现场设置配电室, 施工用电从配电房处引至现场配电室, 再设环形路线引至各工作面;配备发电机以备用。
2.严格按现场的实际情况, 架空线路不影响材料的运输和施工作业。
3、输电线路严格按三相五线制架设, 做到“一机、一闸、一漏电保护、有序分配, 按三级用电的原则, 各工作段面设置二、三级配电箱。
4、生活区照明用电一律采有低压照明, 保证安全。
第3节机械、材料场的布置1.施工机械设备停放处和维修处: 在拟建施工区内比较宽阔的地段搭设施工机械设备停放处和维修处。
2.施工临设及材料堆场布置各种原材料堆场主要分别布置在施工区, 做到堆场整齐统一, 堆卸整齐, 通道顺畅, 做到场地使用井然有序。
第4节现场消防系统的布置按当地消防管理部门的有关规定, 配备专人负责消防器材和对工地人员进行消防知识教育。
各驻地均设立专用消防器材库, 按规定配备足够的灭火器材。
建立一支消防队伍负责全工地的消防工作, 由项目经理负责, 技术负责人为组长;安全员为副组长。
第5节办公、生活区的布置由于本工程机械设备较多, 工期短, 本工程宜在施工现场附近选择一块场地搭设临时设施, 但必须经过甲方指定位置。
第6节施工作业现场的管理措施针对本工程的特点, 结合现行规范及制定的作业指导书编制各分项施工方案并进行交底, 使各级施工管理人员做到心中有数, 从各方面保证施工处于有效受控状态。
工程施工场地搭建方案模板

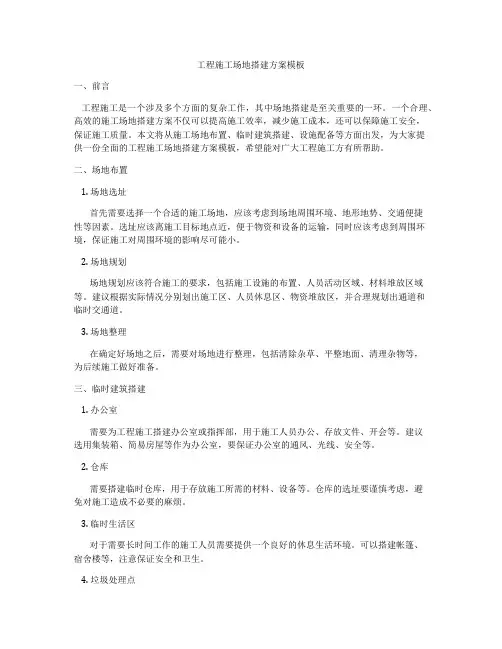

工程施工场地搭建方案模板一、前言工程施工是一个涉及多个方面的复杂工作,其中场地搭建是至关重要的一环。
一个合理、高效的施工场地搭建方案不仅可以提高施工效率,减少施工成本,还可以保障施工安全,保证施工质量。
本文将从施工场地布置、临时建筑搭建、设施配备等方面出发,为大家提供一份全面的工程施工场地搭建方案模板,希望能对广大工程施工方有所帮助。
二、场地布置1. 场地选址首先需要选择一个合适的施工场地,应该考虑到场地周围环境、地形地势、交通便捷性等因素。
选址应该离施工目标地点近,便于物资和设备的运输,同时应该考虑到周围环境,保证施工对周围环境的影响尽可能小。
2. 场地规划场地规划应该符合施工的要求,包括施工设施的布置、人员活动区域、材料堆放区域等。
建议根据实际情况分别划出施工区、人员休息区、物资堆放区,并合理规划出通道和临时交通道。
3. 场地整理在确定好场地之后,需要对场地进行整理,包括清除杂草、平整地面、清理杂物等,为后续施工做好准备。
三、临时建筑搭建1. 办公室需要为工程施工搭建办公室或指挥部,用于施工人员办公、存放文件、开会等。
建议选用集装箱、简易房屋等作为办公室,要保证办公室的通风、光线、安全等。
2. 仓库需要搭建临时仓库,用于存放施工所需的材料、设备等。
仓库的选址要谨慎考虑,避免对施工造成不必要的麻烦。
3. 临时生活区对于需要长时间工作的施工人员需要提供一个良好的休息生活环境。
可以搭建帐篷、宿舍楼等,注意保证安全和卫生。
4. 垃圾处理点应该设立专门的垃圾处理点,用于分类、收集和处理施工过程中产生的垃圾和废弃物。
四、设施配备1. 用电施工现场需要提供电力设备,用于施工设备电源和生活用电。
应该根据施工需要,配备足够的发电机、电缆等设备。
2. 照明施工现场需要在夜间提供照明,建议搭建临时照明设施,保证夜间施工的顺利进行。
3. 饮用水施工现场需要提供饮用水,可通过购买桶装水、搭建自来水设备等方式解决。
4. 卫生设施施工现场需要提供临时卫生设施,包括厕所、洗手间等。
工程施工场地布置方案

工程施工场地布置方案本次施工场地布置方案的目标是确保施工过程中的安全性、效率性和环保性。
具体包括:1. 确保施工现场的安全,防止事故发生;2. 提高施工的效率,确保工期能够按时完成;3. 保护周边的环境,避免施工对环境造成不利影响。
二、场地布置原则在制定场地布置方案时,遵循以下原则:1. 安全第一:在施工现场布置过程中,必须将安全放在首位,确保施工人员的安全;2. 高效施工:通过合理的场地布置,提高施工效率,确保按时完成工程;3. 环保节能:在施工过程中,尽可能采取环保节能措施,减少对环境的影响。
三、场地布置具体方案1. 施工现场的确立在选择施工现场时,需要考虑以下几个因素:- 交通便利性:确保施工现场附近有便利的交通工具,方便施工人员的进出;- 通风良好:施工现场需选择通风良好的地段,以确保施工人员的健康;- 周边环境:需要考虑周边环境对施工的影响,避免对周边环境造成不利影响。
2. 施工现场的布置在确定施工现场后,需要进行合理的布置,包括但不限于以下方面:- 施工设备的摆放位置:确保施工设备摆放位置合理,不会对周边环境造成不良影响,同时保证施工效率;- 安全防护设施的设置:如安装临时围栏、施工警示牌等,确保施工现场的安全;- 办公场所的设置:为施工人员提供办公场所,包括临时休息室、办公桌椅等。
3. 环境保护措施在进行施工现场布置时,需要采取环境保护措施,包括但不限于以下方面:- 施工废弃物的处理:建立废弃物分类处理制度,确保废弃物能够得到妥善处理;- 垃圾清理:定期清理施工现场的垃圾,确保施工现场的环境整洁;- 污水处理:采用合理的污水处理措施,确保施工过程中产生的污水能够得到合理处理。
四、场地布置的执行在制定好场地布置方案后,需要确保其能够得到有效执行。
具体包括但不限于以下方面:- 专人负责:指定专人负责场地布置,确保方案的实施;- 监督检查:定期对施工现场进行监督检查,确保施工现场符合布置方案要求;- 及时调整:如果发现布置方案存在问题,需要及时进行调整,确保施工现场的安全和环保。
施工现场布置方案

施工现场布置方案在建筑施工过程中,施工现场布置方案的制定至关重要,它直接影响到施工的进度、质量和安全。
一个恰当的布置方案不仅能提高施工效率,还能够降低施工风险,下面就是一些布置方案的建议,希望能在实际工作中提供帮助。
一、场地布置1.1 施工现场面积、形状和周围环境应该考虑到拟施工的需求。
1.2 现场应该留足足够的空间以满足项目的需要。
1.3 布置方案应当尽可能使车辆、人员和材料在施工现场内能够流通。
1.4 现场的出入口、设备和人员通道要被明确地划分出来。
1.5 休息室、卫生间和储存区域等非施工区域必须要被合理的规划和安排。
二、机具安排2.1 对机具进行通盘的评估,包括性能、功率、重量和运行方式等等。
2.2 理解每个机具的适用范围,包括工作时间、工作区域和纵向限制。
2.3 对运输和维修机具进行有效的安排,以确保它们在工期内准备好并可用。
2.4 安排机具之间的平稳协调,避免重叠、干扰和资源损耗。
三、材料储存及搬运3.1 货物应采取合理的方式进行储存,保证货物安全、有序和易于访问。
3.2 如果需要手动搬运材料,需要保证其质量、体积和重量符合人类力量和审美的标准。
3.3 如果需要机械化搬运,则应采取机器适合的方式。
3.4 需要统筹考虑机械搬运设备和分配人力资源,以利用它们之间的优势,使施工达到最有效的生产力。
四、设备安排4.1 设备应妥善安装和调试。
4.2 确保设备正确连接,并需要进行维护。
4.3 监控和管理所有设备,保证生产力最大化。
4.4 设备应布置合理,能够通过调控和移动适应施工需求。
五、过程安全性5.1 与施工安全和卫生有关的规定要纳入施工计划和现场布置。
5.2 管理和控制危险地点,确保设备操作员和其他施工人员的安全。
5.3 对较危险的操作应当进行深入的评估和分析。
5.4 长期、连续和重复的安全培训在施工过程中至关重要。
六、环境保护6.1 在布置方案的制定过程中,要考虑到环境保护方案的有关规定。
工程施工场地布置方案

工程施工场地布置方案一、前言在进行工程施工前,合理、科学地进行场地布置是非常重要的,它直接关系到工程施工的顺利进行和施工过程中的安全性。
本文将为大家详细介绍工程施工场地布置方案,包括如何进行场地勘测、布置施工道路、临时设施、安全防护等内容,旨在为大家提供参考。
二、场地勘察1. 场地概况在进行工程施工前,首先要对施工场地进行全面的勘察,确定场地的地貌、植被、地质、水文等情况。
必须全面了解施工地的类型、特点和现状,便于制定合理的施工方案。
2. 地质勘察对施工地地质情况进行详细勘察,包括地质构造、地下水位、土层性质、地下障碍物等情况。
地质勘察是为了确保工程施工过程中地基稳固和地质灾害的预防。
3. 环境勘察对施工场地周边的环境进行勘察,包括附近的道路、建筑、管线等情况,以及对周边居民的影响和环保要求。
环境勘察是为了在施工过程中减少对周边环境的影响,确保环保要求的达到。
4. 植被勘察对施工场地内的植被情况进行勘察,了解植被类型、分布、数量等情况,以便合理地保护和利用场地内的植被资源。
5. 场地标高测量场地内的地面标高,确定场地的高程和坡度情况,为后续的施工道路和场地平整提供准确的数据支持。
三、施工道路布置1. 主要施工道路对场地内的主要施工道路进行布置,确定施工道路的线路、宽度、坡度、路基条件等,并做好路面铺设和边坡防护工作。
2. 临时施工道路对施工场地内需要的临时施工道路进行布置,确定临时施工道路的线路、宽度、坡度等,并做好路面铺设和排水等工作。
3. 施工道路标志对施工道路进行标志标线,设置施工标志和警示标志,确保施工道路的安全通行。
四、临时设施布置1. 施工用房布置施工现场所需的临时用房,包括办公室、工棚、仓库、活动室等,合理规划布局,确保施工人员的工作和生活环境。
2. 施工设备布置施工现场所需的各类施工设备,包括塔吊、施工机械、起重设备等,合理安排摆放位置,确保施工设备的安全使用。
3. 临时用电布置施工现场所需的临时用电设施,包括供电线路、电缆桥架、配电箱等,确保施工现场的用电安全和供电稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工场地布置方案 This manuscript was revised by the office on December 10, 2020.
施工场地布置方案
一、场地布置的主要原则
1 布置根据
根据图纸、结合现场堪察情况,并考虑进度的总体安排,按照文明施工、安全生产的要求,对施工现场进行布置。
现场的平面布置要考虑施工区域的划分、施工通道的布置、现场临时水电的布置、现场生产设施、现场办公以及生活区等内容,以保证现场生产的需要以及满足施工进度为前提。
2 布置原则
合理布置各项施工设施,科学规划施工道路,尽量降低运输费用。
科学确定施工区域和场地面积,尽量减少专业工种之间交叉作业。
各项施工布置都要满足“有利于施工、方便生活、安全防火和环境保护”要求。
3. 施工总平面布置
施工围挡
进场后,视现场需要,必要时设立施工围挡,确保施工安全。
施工现场便道
经现场踏勘,综合考虑本工程的现场条件,为保证车辆人员进出现场通畅,所需物资能及时运至现场。
必要时在施工现场修建临时施工便道,并在适当位置设置出入口通道。
材料堆场、材料库房。
材料堆场
材料堆场要设在临近出入口的位置,材料堆放要整齐。
. 行政办公、施工区及临时设施的搭设
为满足现场施工需要,同时减小施工区对办公区的影响。
现场内大致分为二个区,办公区,材料、机具堆码区。
具体临设搭建要求为:
(1)本工程用工高峰期达220人左右。
(2)现场设置办公室,会议室,设置独立的厕所,单独设置进出的通道。
(3)办公室为开间4m,其进深为5m。
4. 施工给排水平面布置
本工程施工用水按甲方指定点碰头取水。
现场内排水主要依地势走向。
污水经沉淀排入市政管网。
排水范围包括生活污水排放和施工生产污水排放。
5. 施工现场临电布置
本工程施工现场的电源位置由甲方及总包确定,供电现场供电线路按二个回路铺设,具体布置方式如下述:
施工现场临时用电量确定及各支线路电缆线确定
用电量的计算
本工程施工期间最大用电容量的确定以最高峰浇筑砼垫层和挡墙的施工阶段的施工用电量为准,这一期间投入较多的施工机械,应选择额定电容量为20KV⑴的配电房,方可满足现场施工用电要求。
施工用电线路截面的确定:根据计算,查表得:
⑴、办公、照明导线选择4mm2⑵X 型铜芯绝缘线。
⑵、机械用电:选择一根20 mm2的⑵X型铜芯绝缘线。
2011-12-25。
