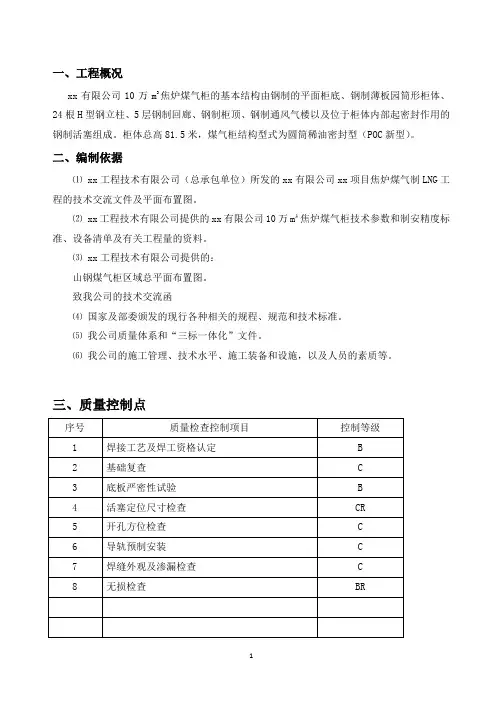

一、工程概况xx有限公司10万m3焦炉煤气柜的基本结构由钢制的平面柜底、钢制薄板园筒形柜体、24根H型钢立柱、5层钢制回廊、钢制柜顶、钢制通风气楼以及位于柜体内部起密封作用的钢制活塞组成。

柜体总高81.5米,煤气柜结构型式为圆筒稀油密封型(POC新型)。

二、编制依据⑴ xx工程技术有限公司(总承包单位)所发的xx有限公司xx项目焦炉煤气制LNG工程的技术交流文件及平面布置图。

⑵ xx工程技术有限公司提供的xx有限公司10万m³焦炉煤气柜技术参数和制安精度标准、设备清单及有关工程量的资料。

⑶ xx工程技术有限公司提供的:山钢煤气柜区域总平面布置图。

致我公司的技术交流函⑷国家及部委颁发的现行各种相关的规程、规范和技术标准。

⑸我公司质量体系和“三标一体化”文件。

⑹我公司的施工管理、技术水平、施工装备和设施,以及人员的素质等。

三、质量控制点四、施工程序及施工方法(一)、柜体钢结构制作 1、施工准备做好专用的制作安装专用工、胎具。

全面清理、维护、保养一次施工需用的机械设备,保证设备的完好率。

加工制作用的工装检测仪表、量具,全部进行检修和校核完善。

2、立柱的加工制作新型柜立柱的加工工艺流程3、侧板的加工制作原材料检验热扎H 型钢下料喷砂除锈、底漆涂装矫正 组焊成H 型钢焊接H 型钢矫正 焊缝振动、时效处理钢板下料 矫平喷砂除锈、底漆涂装立柱工作面刨铣加工柱端部铣平 模具钻孔 工作面涂装润滑 出厂检验出厂处理侧板的加工工艺流程4、活塞系统、柜顶系统的加工制作活塞环形箱梁、导轮支架制造工艺原材料的检验钢板剪切下料矫平卷扳机轧圆弧检验轧圆尺寸和曲率T 型钢下料 矫正型钢弯曲机轧圆 加工上端塞焊孔套模钻孔侧板与T 型钢组对、焊接检查、矫正套模钻安装孔位喷砂除锈工作面涂装防锈油漆外出厂检验出厂原材料检验5、柜底板制作⑴柜底板厚度较薄,下料前一定要校平,不平度为2/1000。

⑵底板外圈板为对接焊缝,中心线为搭接焊缝,外圈板下料采用数控切割,中心板下料采用氧气乙炔半自动切割或剪切下料。

10万立方米稀油密封干式煤气柜施工方案

10万立方米稀油密封干式煤气柜施工方案

x冶金建设公司施工组织设计x钢铁公司100000m3稀油密封干式煤气柜施工组织设计x冶金建设公司钢铁公司 1 0 0 0 0 0 m3 稀油密封干式煤气柜目录1. 工程概况及技术性能2. 施工布置2.1 施工组织2.2 施工准备2.3 施工机械、特殊工具配置及劳动力安排2.4 钢结构制作安排2.5 施工用电计划3. 施工程序4. 安装方法5. 气柜整体调试6. 包装与运输7. 质量要求8. 安全措施9. 工期要求及网络计划10. 附件附件1 施工方案附图附件2 施工网络计划1.工程概况1.110万m3稀油密封干式煤气柜的技术参数如下:公称容积:100000m3有效容积:99400m3设计压力:3923Pa(400 mm水柱)最大直径(外接圆):45201.6mm最小直径(内切圆):44815mm活塞最大行程:63060mm边数:正24边形侧板边长:5900mm柜壁总高:72990mm柜体总高:80067 mm(至风帽顶部)底面积:1586.27m2钢结构总量:1466.9t基本风压:70kg/ m2走道平台数:5道立柱:24根工程主要包括:1、罐体部分(1)、成型板制作;(2)、罐底板的铺设与焊接;(3)、立柱导轨制作安装与侧壁板安装;(4)、走道平台铺设;(5)、罐顶架安装(通风换气装置架设);(6)、活塞组装及稀油密封装置架设;2、附属装置部分(1)、内部升降吊笼及救助装置安装;(2)、外部电梯的安装;(3)、煤气吹扫放散安装;(4)、安全放散管安装;(5)、紧急放散管安装;(6)、罐容指示器安装;1.2结构组成:煤气柜本体由底板、底部油槽、立柱、侧板、柜顶桁架、柜顶板、活塞桁架及底板、活塞油槽、密封机构、柜身平台等组成。

此外还有外部电梯、内部吊笼。

1.2.1立柱:由24根I25a工字钢与作为活塞轨道22 mm(当用于防回转处立柱时为26 mm)厚的钢板焊接而成。

1.2.2侧板:皆用薄板δ=5mm冷压成型以增加刚性。

煤气柜施工方案

煤气柜施工方案

煤气柜施工方案煤气柜施工方案一、工程概况本次煤气柜施工工程位于某小区住宅楼的一楼,煤气柜的主要功能是存放和分配煤气。

本次施工采用预制钢结构煤气柜,施工地点已经做好防水和保温处理。

二、施工步骤1. 准备工作(1)确定施工计划和安排,制定详细施工方案,包括详细图纸和工艺流程。

(2)检查施工现场,确认煤气柜的基础已经完成,满足施工要求。

(3)组织材料,包括预制钢结构煤气柜、连接螺栓、焊接材料等。

2. 安装预制钢结构煤气柜(1)根据设计图纸,精确测量煤气柜的尺寸,确保安装的准确性和稳定性。

(2)将预制钢结构煤气柜的组件分别运输到施工现场,按照图纸进行拼装组合,采用连接螺栓和焊接技术进行固定。

(3)根据施工要求,修整煤气柜连接处,确保连接缝隙均匀、紧密。

3. 安装煤气设备与管道(1)根据设计图纸,安装煤气设备,包括煤气表、调压器等。

确保设备与煤气管道的连接牢固,密封性良好。

(2)连接煤气柜与煤气管道,在连接口和管道间加装密封材料,保证煤气没有泄漏。

(3)对管道进行压力测试,确保管道密封,并符合相关安全标准。

4. 安全防护(1)安装煤气泄露报警器,确保及时检测到煤气泄露情况,并触发报警器发出警报。

(2)标识煤气柜和相关设备的位置和功能,方便人员操作,并设置警示标识,提醒人员注意安全。

5. 竣工验收(1)对煤气柜和相关设备进行全面检查,确保安装质量和使用功能正常。

(2)进行竣工验收,包括安全检查、运行试验等,并向相关部门提交验收报告。

三、安全措施1. 施工现场要设置警示标识,指示人员注意安全,禁止无关人员进入施工区域。

2. 施工人员必须经过相关培训,并配备个人防护用品,如安全帽、安全鞋、手套等。

3. 煤气泄露报警器必须连接到消防控制室,一旦发生煤气泄漏,应及时触发报警器并采取相应措施。

4. 在施工过程中,要定期检查煤气柜和煤气设备的使用状况,确保安全可靠。

以上是本次煤气柜施工方案的主要内容,通过科学合理的施工步骤和严格的安全防护措施,将确保煤气柜施工过程安全顺利完成,以保障住户用煤气的安全使用。

煤气柜检修施工组织设计方案

煤气柜检修施工组织设计方案

煤气柜检修施工组织设计方案煤气柜是供应煤气的设施之一,它的安全性和稳定性对人们的日常生活起到了至关重要的作用。

为了保障煤气柜的正常运转,必须要进行定期的检修和施工。

下面是一份煤气柜检修施工组织设计方案,具体内容如下:一、检修目的1.确保煤气柜的正常运行和安全性能;2.检查煤气柜各设施设备的完好度,及时发现和解决问题;3.对煤气柜进行清洗,确保其卫生和防腐性;4.为了消除煤气柜中可能存在的安全隐患,提高煤气柜的整体质量。

二、检修时间和地点1.检修时间:每年的春秋两季进行一次检修,时间约为一个月左右。

2.检修地点:煤气柜所在的物业园区的检修场地。

三、检修人员1.检修负责人:煤气柜所在物业的专业工作人员。

2.搭设人员:负责煤气柜和检修场地的搭设和拆除。

3.保洁人员:负责清洁煤气柜和检修场地。

4.维修人员:负责煤气柜内部和外部设备的检查和修理。

5.安全管理人员:负责安全事故的预防和应急处理。

四、检修工具和材料1.清洁工具:抹布、扫帚、拖把等。

2.维修工具:螺丝刀、扳手等基本工具,粘胶、润滑油等辅助工具。

3.安全设施:警示灯、警示带等。

4.检修配件:灯泡、线路等。

五、检修程序1.准备工作:搭设安全防护网,警示标志醒目,工具和材料到位。

2.清洗:清除煤气柜内部和外部的污垢和杂物,彻底消毒卫生。

3.检查:检查煤气柜管道、阀门、仪表等设备的运行情况,发现问题及时处理。

4.维修:对出现的问题进行及时维修和更换,保证煤气柜的可靠性和安全性。

5.整理:将清洗和维修的工具和材料进行整理归位,清除现场。

6.安全检查:对检修后的煤气柜进行安全检查,消除安全隐患。

六、检修注意事项1.在检修过程中严格遵守操作规程,确保安全。

2.禁止在煤气柜周围吸烟和用明火,禁止随意调整管路和阀门。

3.发现危险情况要及时报告,进行应急处理。

4.检修后要进行安全检查,确保安全。

以上为煤气柜检修施工组织设计方案,如有错误和不足之处,还请指正。

干式气柜检修施工方案

干式气柜检修施工方案

干式气柜检修施工方案一、施工背景及目的干式气柜作为电力系统中重要的测量和保护设备,其正常运行对于系统的稳定和安全至关重要。

然而,长时间使用后,气柜内部可能出现各种故障和磨损,因此定期进行检修和维护工作就显得尤为重要。

本文将详细介绍干式气柜检修施工方案,旨在确保设备的可靠性和安全性。

二、检修前准备工作1. 设备停电在进行气柜检修前,必须确保设备处于完全停电状态。

通过与电力系统相关的人员沟通,协调停电时间并制定详细的停电计划。

2. 工具和设备准备准备相应的工具和设备,包括但不限于:隔离开关、电缆夹具、螺丝刀、扳手、绝缘手套、绝缘靴等。

确保所有工具和设备的绝缘性能符合相关标准。

三、检修步骤1. 安全措施在进行任何检修工作之前,务必采取必要的安全措施。

佩戴符合要求的防护装备,确保整个施工过程中的安全。

2. 检查气柜外部先对气柜外部进行检查,排除可能存在的外部故障。

检查气柜本体是否有明显的破损、锈蚀或其他异常情况,并做好记录。

3. 清洁气柜内部打开气柜盖板,清洁气柜内部。

使用无尘布擦拭气柜内壁、仪表等,并使用压缩空气吹扫,确保内部干净无尘。

4. 高压部分绝缘测试使用专业的绝缘测试仪对气柜内的高压部分进行绝缘测试。

确保绝缘阻力符合规定要求,没有漏电或短路现象。

5. 检修关键零部件对气柜内的关键零部件进行检查和维护。

如压力表、机构连接部件、闸刀等。

如有磨损、松动、老化或其他异常情况,及时更换或维修。

6. 密封性能检测进行气柜的密封性能检测。

关闭气柜盖板,使用专业设备进行密封性能测试,确保气柜内部的气体不会泄漏。

7. 复位和试运行在完成检修后,将气柜盖板安装回位,并进行复位操作。

确保气柜的各项功能恢复正常。

进行试运行,并记录必要的参数和数据。

四、安全注意事项1. 严禁在未停电的情况下进行检修操作,以免发生电击事故。

2. 在进行绝缘测试和清洁气柜内部时,应佩戴绝缘手套和绝缘靴,确保自身安全。

3. 在进行高压部分的检修和维护时,必须按照相关规定进行操作,严禁随意更换或拆卸设备。

煤气柜施工方案(3篇)

煤气柜施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,城市燃气需求量不断增长,煤气柜作为储存燃气的重要设施,其安全性、可靠性和稳定性对城市供气安全至关重要。

本施工方案针对某城市新建煤气柜项目,旨在确保施工质量、安全、进度和环保,满足城市燃气需求。

二、工程概况1. 项目名称:某城市煤气柜建设工程2. 建设地点:某城市XX区3. 建设规模:新建单座煤气柜,容积XX立方米4. 设计压力:XXMPa5. 设计年限:XX年6. 施工周期:XX个月三、施工组织与管理1. 施工组织架构(1)项目经理部:负责整个项目的施工组织、协调、管理及监督。

(2)工程技术部:负责施工图纸的审核、施工方案的编制、技术交底、施工过程中的技术指导等。

(3)质量保证部:负责施工过程中的质量控制、检验、试验等。

(4)安全环保部:负责施工过程中的安全、环保、文明施工等工作。

(5)物资设备部:负责施工所需物资、设备的采购、供应、管理等工作。

2. 施工管理措施(1)建立健全施工管理制度,明确各部门职责,确保施工有序进行。

(2)严格执行施工图纸和技术规范,确保施工质量。

(3)加强施工过程中的安全、环保、文明施工管理,确保施工安全、环保。

(4)加强施工进度管理,确保工程按期完工。

四、施工准备1. 施工图纸及技术资料(1)收集整理施工图纸及技术资料,确保完整、准确。

(2)组织技术人员进行图纸会审,明确施工要求、技术难点等。

2. 施工人员及设备(1)组织施工队伍,明确施工人员职责,进行岗前培训。

(2)配备必要的施工设备,确保施工顺利进行。

3. 施工材料(1)采购符合国家标准的施工材料,确保材料质量。

(2)对进场材料进行检验、试验,确保材料合格。

五、施工工艺及流程1. 施工工艺(1)基础施工:采用钢筋混凝土基础,按照设计要求进行施工。

(2)罐体施工:采用现场组焊工艺,按照设计要求进行组装、焊接。

(3)附件安装:包括阀门、法兰、接管等,按照设计要求进行安装。

(4)试压及验收:按照国家相关标准进行试压,确保煤气柜安全运行。

10万m3曼型煤气柜调试方案(8kpa)

10万m3曼型煤气柜调试方案(8kpa)

10万m3曼型煤气柜调试方案一、工程概况该煤气柜形式为正二十边形,稀油密封,公称容积为100000米3,贮存煤气为焦炉煤气,贮气压力7845±147Pa,贮气温度0~60℃,活塞行程64.80米,油泵房数4个。

最大直径44.747米,全高81.15米,柜壁裙口高73.95米,截面积1547.8米2,侧板段数为91带。

基本风压0.5KN/m2, 基本雪压0.5KN/m2,抗震设防烈度小于等于8度。

二、编制依据1、钢结构工程施工质量检验规范GB50205-20012、中冶华天设计院编制10万柜验收要求3、中冶华天设计院设计10万柜图纸4、建设单位质量、安全、进度要求5、其他相关资料及规定三、调试前具备的条件1、煤气柜本体、各类放散管、进出口管道及阀门等安装完毕。

2、拆除施工期的临时密封机构,重新安装、调整永久性密封机构。

3、预备油箱、油上升管安装完毕,无泄漏。

4、集油槽、油水分离器、循环油泵及管路系统安装、调整完毕。

5、柜底排水管、底部油沟放油管等设施安装到位。

6、油泵房电气(液位计、自动控制系统)能投入运行。

7、各类电动阀门以及操作控制中心等连锁运行可靠。

8、活塞上的混凝土配重块按设计要求摆放到位。

9、导轮与防回转装置调整完毕(与立柱的间隙和垂直度)。

10、内部吊笼确保能正常运行。

11、调试风机安装就位并试运行良好,确保两路供电。

12、进出气管注水进行水封。

四、底部油沟水位的调整1、清理底部油沟和柜底板上的垃圾、杂物。

2、处理好底部油沟角部的渗漏点。

3、从集油槽上部手孔往底部油沟注水至390mm处。

4、打开集油槽底部与油水分离器DN100水连通阀,将4台油水分离器Ia 内的溢水口均调至同一高度,即似溢非溢状态。

5、向油水分离器Ia室和Ⅱ室内加水至80cm~100 cm。

五、循环密封油系统的调试1、加密封油:检查集油槽至油水分离器DN100、DN200阀门处于关闭状态,用槽灌车将100吨密封油从集油槽手孔处装入底部油沟。

模板:10万立方干式气柜施工方案

模板:10万立方干式气柜施工方案

10万立方干式储气罐施工方案1.编制依据及编制说明1.1编制依据1)《圆筒形钢制焊接贮罐施工及验收规范》(HGJ210—83)2)《现场设备、工业管道焊接工程施工及验收规范》(GBJ236—82)3) 施工图纸1.2编制说明1.2.1.1)本方案只用于大同城北储配站10万立方干式储气罐工程的施工。

1.2.2.2)未涉及部分在具体施工时将以工程质量单的形式进行补充。

2.工程概况2.1储气罐结构形式和参数10万方储气罐是大同城北储配站主体工程。

其结构形式为内浮活塞式多棱体干式罐。

由罐体、罐底、罐顶、活塞浮盘、附件、附属油泵系统、钢结构及管道组成。

设计参数见下表。

序号项目单位规格1 外形(边角数)正二十四边形(24)2 公称容积/有效容积m3100000 /994003 设计压力/自重压力Pa 3923 / 2695(400/ 275mm水柱)4 最大直径(外接圆)mm 45201.65 最小直径(内切圆)mm 448156 立柱数根247 滑轨面间直径mm 45142.28 活塞导轮数个489 活塞直径mm 43242.810 活塞最大行程mm 6306011 活塞上下导轮间距mm 566012 侧壁高mm 7299013 总高mm 8006714 侧壁边长/壁厚mm 5900/δ=515 底面积/有效面积m31586.27/157616 走道平台 517 安全放散管个6—Φ325×618 吹扫放散管个3—Φ159×619 上部组合式油箱个 420 供油装置个 421 设计总重T 14902.2储气罐各部分简介2.2.1.1)罐底:由罐底板、集油槽底板、侧板组成,板厚δ=5 mm,总重约65吨。

2.2.2.2)侧板:共90带,合计2160块,总重约575T。

通用规格5740×810(1180)×5 (长×宽(展开长)×厚)2.2.3.3)立柱:共六节,第一至五节L=12150mm,第六节L=12240mm,合计144根。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

煤气储配站10万m3干式煤气柜检修工程施工方案
摘要:煤气干式储气柜工程概况和施工条件,检修内容、检修方案,及确保煤气干式柜检修安全生产和文明施工的技术组织措施
关键词:煤气干式柜检修安全措施
工程概况:
本工程为邯郸市煤气公司滏东储配站10万m3干式煤气柜检修工程,该气柜结构形式为正二十四边形棱柱体结构,运行模式为:通过活塞系统在气柜壁板内侧上、下运行,达到气柜的充气与排气。

密封形式为:通过密封帆布、弹簧、滑板的紧密配合,来保证油沟内盛装的密封油的泄漏率,达到对活塞下部气体的封闭。

活塞平衡模式为:通过活塞系统上、下各24组导轮的均匀受力,使活塞系统平衡运行。

该气柜经过近十年的运行,活塞平衡、防回转及导轮受力状态均出现问题(活塞运行倾斜值最大达180mm;6#上导轮架已损坏;活塞板上表面从22#~13#共计15空存在浮油,平衡深度达45mm),已影响气柜的安全使用,根据邯郸市煤气公司供气的紧张状况,参照以往气柜的检修经验,为保证气柜使用安全性及工艺性能,决定对该气柜进行不停产检修。

1.1工程名称:邯郸市煤气公司滏东储配站10m3干式煤气柜检修工程。

1.2工程地址:邯郸市煤气公司滏东储配站。

1.3建设单位:邯郸市煤气公司。

1.4施工单位:三冶结构制造安装工程公司。

编制依据:
2.1现行国家(或行业)施工验收规范及标准。

2.2 10m3干式柜回转、导轮设计施工图。

主要检修内容:
3.1电梯、吊笼检查维修。

吊笼限速器更换(型号:捶型立心式限速器,额定速度:0.5m/s,.动作速度:0.8m/s)。

.3.2 两组(四块)防回转铜滑块更换。

3.3 活塞导轮检修【导轮铜套全部更换(共96个),导轮轴部分更换(备用26根),弹簧导轮蝶形弹簧全部更换(276片),弹簧导轮支架(共4个),导
轮(含铜套共3个)】。

3.4 活塞上表面浮油清理(共15空,计22吨)
3.5 柜底油沟油位与活塞油槽油位调节(活塞油槽油位295±30mm,油沟油位230±10mm,以调试说明为准)。

3.6 气柜调试(防回转运行状态,导轮受力及运行状态,活塞倾斜状态)。

施工条件:
4.1电源:甲方就近提供至电梯机房,电源功率为5KW。

4.2进柜条件:
4.2.1电梯、吊笼必须安全运行,且甲方派专人操作。

4.2.2进柜施工期间甲、乙双方派专职安全人员进行监护(监测活塞上部煤气浓度,高空作业情况)。

4.2.3配备足够呼吸器(按进柜人员计)。

4.3 施工人员生活区和现场临时库房,请甲方解决。

施工方案:
根据本方案3.1~3.6检修内容,我公司确定如下方法、步骤对其进行检修施工:
5.1施工准备:
5.1.1施工单位针对检修项目,依据设计施工图纸及施工标准,制作本气柜的备品及备件,主要包括:吊笼限速器、导轮铜套、蝶形弹簧、导轮轴、防回转铜滑块,导轮及弹簧导轮支架等。

5.1.2活塞上部煤气浓度经安全部门检测必须合格。

5.1.3施工人员、设备机具进场,施工设备机具进场计划表。

5.2 电梯、吊笼检修:
我公司委托沈阳特种电梯厂对电梯、吊笼进行检修。

主要检查各连接件是否牢固,各部件是否有破损情况,控制系统、限位系统是否良好,发现问题及时处理。

对损坏的限速器进行更换。

本项检修完毕检查并确认无误后进行下面内
容检修。

5.3 导轮检修:
由于本气柜已运行十年,导轮系统受力已发生变化。

其中导轮铜套磨损较重,弹簧导轮的蝶形弹簧已失效,导轮轴也存在较重的磨损。

利用链式起重机(2吨)及吊挂脚手架对导轮进行拆卸及安装。

拆除导轮原有铜套(96个),重新安装已加工铜套(铜基粉末型),对安装原有的铜套利用轮轴(无损)及刮刀对其进行研磨,经检验合格后,清除残余铜屑,轴及铜套内部注油(MoSi)。

对磨损严重的导轮进行更换。

弹簧导轮蝶形弹簧全部更换(12片/组)。

导轮装配,安装(导轮垫片应与拆卸前一致)。

导轮安装质量应达到以下要求:
序号检查项目允差方法
1 上下导辊中心线与导轮中心线偏差3mm 全数检查
线坠、尺寸检查
2 上下导辊中心线偏差3mm
3 导辊垂直度 1/500
导轮检修注意事项:1、由于该气柜不停产检修,因此每次导轮拆卸应间隔进行(每次最多不应超过3个),检修后应及时安装就位,然后再进行下一次拆卸。

活塞导轮检修时间(架头导轮空缺时间)不应超过3小时。

Ⅱ:为保证气柜运行的安全性和提高检修效率,可准备3个替换导轮,当拆下架头导轮及时安装替换导轮(减少架头导轮空缺时间),依次替换导轮进行安装。

5.4放回转检修
活塞运行时,观察防回转滑块两侧间隙(特别是右间间隙),当两侧都存在间隙时(其间隙足以安装新防回转滑块),稳压使活塞静止,解体防回转装置,拆除原有铜滑块,清洗、注油、调整,重新安装防回转装置,安装新滑块,调整间隙,保证设计要求。

由于该气柜活塞运行时左转较严重,当活塞在整个运行区间都找不到合适位置时(无法实现防回转滑块拆卸与更新安装),调整导轮自身垂直度,使其向右侧倾斜(导轮调整可间隔进行),然后开启进气阀向气柜内充气(缓慢进行),观察防回转滑块间隙,当两侧间隙均匀时(滑块磨损量除外),停止充气使活塞静止,再进行防回转检修与滑块更换,最后恢复导轮垂直度,保证垂直(调整要保证活塞水平时进行)。

5.5浮油清理
利用齿轮泵将活塞上表面残留的密封油抽至活塞油沟内,无法抽取时利用抹布、桶等将油清至油沟。

5.6油位调节
开启柜底油沟排污阀,按调试说明书要求将柜底多余污水排至柜区下水井。

调节油水分离器(丝杠),使柜底油沟油位及活塞油槽油位恢复至设计值(柜底230mm,活塞295mm)。

将多余密封油抽至柜外(桶或容器)保存,待以后对气柜补充。

5.7气柜调试
按调试说明书要求,对气柜活塞进行升降试验,检测防回转及导轮系统,记录数据。

5.7.1气柜活塞升、降导轮有无卡阻现象及异常响动。

5.7.2活塞升、降中倾斜值是否过大或超标,如超差对导轮受力进行调整。

5.7.3升降压力值、压力差(±300Pa),如超差进行调整。

5.7.4油泵的启动次数(2~4次/h),主主要检测其密封机构是否适应(500~1000/min)。

5.7.6活塞升降过程中,防回转是否适应,有无受力过大及跳槽现象。

5.7.7气柜不停产(市内供气)气密试验无法进行,如条件允许可进行气密试验(静置七昼夜,泄漏率在2%以内)。

6、确保安全生产和文明施工的技术组织措施
6.1现场施工人员必须严格遵守《冶金建筑安装工人安全技术操作规程》(YB9253-95),公司颁发的《建筑安装工程安全技术操作规程》及本公司内部标准的各项规定。

6.2进现场前接受甲方的安全教育,严格遵守甲方的厂规厂纪。

6.3施工单位必须根据实际情况及《管线管理公司气柜检修项目安全施工协议》编制切实可行的安全技术措施,报公司安全部门审批备案,并对所有施工人员进行细致的安全技术交底,然后方可交工。

6.4各工种应严格遵守本工种的安全操作规程。

6.5甲方应派一名安全负责人,负责与乙方安全负责人联系工作。

6.6进入罐内施工前,甲方负责对罐内煤气含量检测,经检测合格,通知乙方进行施工作业。

6.7乙方在施工中,如周围有异常(如泄漏、放散等),甲方应立即通知甲方。

6.8乙方在施工过程中,有害气体检测仪要随身携带,发现报警,人员马上撤离现场。

6.9施工用各种脚手架和措施胎架必须稳妥牢固,上人作业前需经安全监督人员检查确认后,方可上人作业。

6.10高空作业必须系好安全带,作业时严禁向下抛弃任何物件。

6.11施工中,电梯、吊笼必须配备专业人员进行操作,电梯、吊笼必须保证完好作业。

如遇到故障需及时排除或采取其它措施,使人员安全撤离。

施工人员下活塞时,必须配合两套设备,吊笼一旦出现故障,采取紧急救助装置将人员提出罐外。

6.12罐内严禁烟火,施工人员严禁将火种带入罐内。

如需照明,要采用防爆灯,罐内如要使用磨光机需同甲方有关人员进行联系同意后,方可使用。

6.13罐内施工时,需配备足够的灭火器材,并保持完好有效。

6.14检修期间罐体内必须配备供氧装备,以备不测。

6.15检修前必须首先严格检查活塞各部位状态,是否有破坏现象,确定检修范围和保护方式。

7、工程质量标准达到合格标准。

8、工程保修保修期为一年。

9、主要材料、机具设备见附表
10、工程进度计划
本工程计划开工日期为2011年4月1日。

计划竣工日为2011年4月30日,绝对工期为30天。

11、劳动力计划安排如下:
钳工:6人
电工:2人
管理人员:2人
铆工:8人
合计:18人
12、附表:
12.1主要物资明细表:
主要检修部位投入的产要物资单位数量导轮检修轴瓦(铜套) 个96
导轮轴根 6
蝶形弹簧片片276
导轮个 3
弹簧导轮支架个 4
防回转装置铜滑块块 4
吊笼捶型立心式限速器台 1
12.2机械设备表:
机械名称单位数量
链式起重机台 3
解放132 台 1
手枪钻台 2
角向磨光机Ф150台 2
千斤顶台 4
刮刀把 4
