在冬季施工中,温度的急剧降低给施工工作带来了很多困难,而暖棚作为一种
临时遮阳设施,在冬季施工中可以提供一个相对暖和的工作环境,有助于提高施工效率和质量。

本文将重点介绍冬季施工暖棚的施工方案,包括暖棚的搭建、供暖设备的选择以及安全使用等方面。

暖棚的搭建
1.选址:选择平整、通风、排水良好的场地,避免搭建在易积水或局
部风大的地方。

2.搭建结构:采用钢结构或铝合金材料搭建,结构稳固,耐风压。

3.覆盖材料:选择具有一定保温性能的材料,如聚乙烯薄膜,透光性
好,保温效果佳。

4.加固措施:在搭建过程中加强连接处的加固,增强整体的稳固性。

供暖设备的选择
1.电暖器:适合小型暖棚,升温迅速,但运行成本较高。

2.燃气暖气炉:适用于中小型暖棚,采用燃气作为燃料,经济实惠。

3.地暖:适合大型暖棚,不占空间,采暖均匀,但安装成本较高。

4.空气源热泵:适用于需要长时间供暖的暖棚,可在较低的温度下运
行。

安全使用
1.加强通风:保持暖棚内通风畅通,防止一氧化碳中毒。

2.定期检查:定期检查暖棚的供暖设备和连接处,防止漏电等安全隐
患。

3.防火措施:禁止在暖棚内吸烟或使用明火,防止火灾发生。

4.严格管理:设立专人负责暖棚的供暖设备管理和日常维护。

以上即是针对冬季施工暖棚施工方案的一些基本建议,通过合理搭建暖棚结构、选择合适的供暖设备并严格执行安全使用规范,可以有效提升冬季施工效率,确保施工质量和安全。

冬季暖棚法施工

冬季暖棚法施工

冬季暖棚法混凝土施工专项方案编制:审核:审批:伴随气温的下降,已进入冬季施工阶段,根据新建铁路阿拉山口铁路物流基地工程桥涵项目内容及特点,为确保工程质量,减少返工浪费,特制定冬季施工组织措施如下:一、工程概况新建铁路桥涵2座。

主要有:LDK0+520新建1-2.0m箱涵1座,LDK0+540新建1-8.0m箱桥1座。

二、冬季施工一般规定1 施工条件1.1当工地昼夜平均气温(最高和最低温度的平均值或当地时间6点、14点及21点室外温度平均值)连续3d低于+5℃或最低气温低于-3℃时,砼工程按冬季施工方法办理。

1.2强度:在砼达到100%的设计强度后,才容许承受全部的设计荷载。

2 准备工作落实有关工程材料,防寒物资,能源和机具设备。

3 钢筋砼工程3.1钢筋的焊接施工1. 焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不得低于-20℃,并应采取防雪挡风措施,减小焊件温度差,焊接后的接头要妥善保护,未自然冷却前,禁止触及冰雪。

3.2 砼施工3.2.1砼搅拌及运输本工程砼采用商品砼,采用砼运输车运输。

商品砼拌合站采取搭设防寒棚的方法,运输砼罐车采用棉被保温。

砼选用较小的水灰比和较低的塌落度,以减少拌和用水量。

水及砂石骨料的加热温度根据灌注温度及砼在拌合、运输、灌注的热量散失,综合考虑,通过热量计算和实际试拌结果确定。

碎石不加热,采取用蓬布覆盖的方法;砂采用蒸汽加热的方法,施工时先搭设暖棚,蒸汽管沿砂的堆存高度分层布设,层距500mm,每层钢管蒸汽管间距400mm。

暖棚采用钢支架搭外衬防寒棉被,暖棚的设置应满足砼浇筑量最大一次的用砂量的储备要求。

水泥不得直接加热,宜在使用前运入暖棚内预热。

拌合物的运输过程应尽力快装、快卸,避免途中转运受阻、运输盛器覆盖、保温防寒,转运时尤为重要。

当拌制砼出现塌落度减小或发生速凝现象时,应重新调整拌和料的加热温度。

3.2.2砼灌注混凝土浇注前将模板钢筋上的冰雪和污垢清除干净。

冬季施工暖棚施工方案(一)

冬季施工暖棚施工方案(一)

冬季施工暖棚施工方案(一)引言概述:在冬季进行施工工作,由于天气寒冷,气温低,对于施工人员和材料都带来了一定的挑战。

为了保证施工质量和施工进度,采用暖棚施工方案成为了一种常见的解决方法。

本文将从设施搭建、保温措施、施工顺序、材料选购和安全注意事项等五个方面介绍冬季施工暖棚施工方案。

正文内容:一、设施搭建1.选定施工区域,清理工地,确保平整。

2.选择合适的暖棚类型,如临时建筑棚、活动房等。

3.安装暖棚,严格按照搭建说明进行搭建,确保结构牢固。

4.布置照明设备,确保施工现场光线充足。

二、保温措施1.选择合适的保温材料,如保温棉、保温板等,并按照要求进行安装。

2.在暖棚内设置暖气设备,使用电暖器、煤气暖炉等方式提供室内温暖环境。

3.封闭暖棚,避免冷风的进入,保持室内温度稳定。

三、施工顺序1.对施工工序进行科学规划,避免在低温条件下进行易受影响的工序。

2.优先进行一些不受温度影响的工作,如清理、布线等。

3.根据不同施工工序的特点,进行合理调整时间和顺序。

四、材料选购1.选择耐寒性能好的材料,如抗寒型水泥、防冻型砂浆等。

2.在选购材料时,咨询专业人士,了解不同材料在低温下的性能表现。

3.注意储存材料的环境温度,避免材料受潮或冻裂。

五、安全注意事项1.施工人员必须穿着防寒服装,戴好防寒手套、鞋子等,确保身体保暖。

2.使用电暖器或煤气暖炉时,确保通风良好,避免一氧化碳中毒的发生。

3.在施工现场设置好警示标识,提示施工人员避免滑倒和其他安全风险。

4.定期检查暖棚和暖气设备的安全状况,确保无漏电、漏气等问题。

总结:冬季施工中采用暖棚施工方案,是保证施工质量和进度的有效方式。

通过设施搭建、保温措施、施工顺序、材料选购和安全注意事项的合理安排和执行,可以提供一个适宜的施工环境,保障施工的顺利进行。

暖棚法冬季施工方案(带计算)

暖棚法冬季施工方案(带计算)

一、工程概况:本工程在冬季施工期间(2009年11月15日〜2010年3月15日)主要进行基础及主体、装修工程的施工。

甲方考虑明年用做售楼处使用,因此将此楼作为近期工程的重点,要求阴历年前完成内外檐装修。

而我公司出于冬季装修施工质量难以保证的原因,很少在冬季进行装修工程施工。

因此为了在施工中更加合理地安排工期进度,确保冬季施工的工程质量。

提前着手进行冬季施工期间材料的准备工作。

并保障施工人员在冬季施工期间的安全,特制定本方案。

不足之处请指正。

二、编制依据:《建筑工程冬期施工规程》JGJ104-97《砌体工程施工质量验收规范》GB50203-2002三、施工现场准备工作:1. 做好冬施宣传和培训工作,组织施工人员学习冬施技术、安全、防火等有关规定。

并对测温、掺外加剂等人员进行专门的技术培训。

2. 水源保护:上冻前,将暴露的水管埋入地下》70cm深度,出水口做水井砌砖围护,内填锯末保温,上用草棉被覆盖。

临时胶管每天空干。

3. 建筑工程冬季施工遵守《建筑工程冬期施工规程》( JGJ104-97 )的有关规定。

四、冬季施工技术措施1. 混凝土工程:冬季混凝土施工采用综合蓄热法。

根据《建筑工程冬期施工规程》在冬季施工掺防冻剂混凝土在负温下的强度增长规律如下表:如按上表施工,在冬季施工条件下掺防冻剂混凝土正常拆模时 间在20-28天。

这样一来砌墙、抹灰时间只能向后顺延,整体工期 不能保证。

经研究决定将混凝土等级提高2级,经测算高标号混凝土在-5 C 气温下14天左右时强度能达到低标号的90%以上。

这样在10 天左右的时间混凝土强度基本能达到 75%,可以拆模插入砌墙施工。

混凝土主体强度等级见下表:2. 砌筑工程:普通砖、混凝土小型空心砌块、加气混凝土砌块在砌筑前均应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块;砂浆采用普通硅酸盐水泥现场拌制,拌制砂浆所用的砂不得含有 直径大于1cm 的冻结块;拌制砂浆时,水的温度不得超过 80 °C ,砂的温度不得超过40 °C ,砂 浆稠度宜较常温适当加大;拌制砂浆时,掺入4%的防冻剂,改善低温条件下的砂浆性能;施工中,砂浆温度不宜低于5C,应严格按照“三一”砌砖法进行施 工,每日砌筑后,应及时对砌筑表面进行清理,砌筑表面不得留有砂浆(遇恶劣天气时还应对砌筑表面进行保护性苫盖);对冬季砌筑工程进行质量监控,实验员每天记录室外空气温度、砌筑时砂浆温度以及其他相关资料,并且除按常温规定要求留置试块外,另增设两组与砌体同条件养护试块,分别用于检验各龄期强度和转入常温28d 的砂浆强度。

【精选】谈冬期暖棚法施工

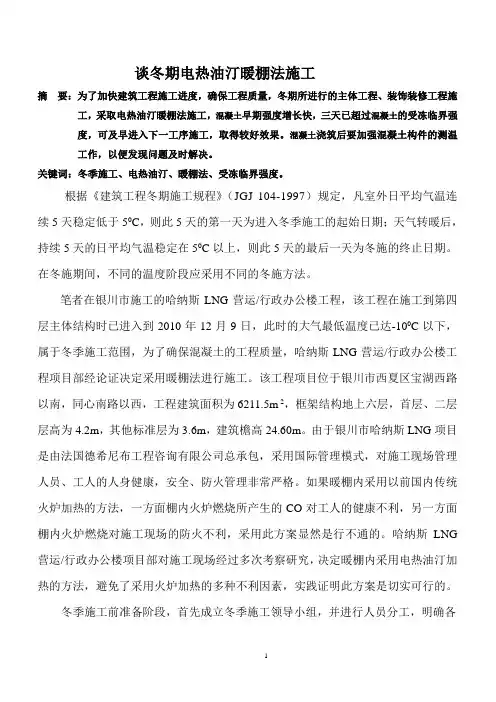

【精选】谈冬期暖棚法施工

谈冬期电热油汀暖棚法施工摘要:为了加快建筑工程施工进度,确保工程质量,冬期所进行的主体工程、装饰装修工程施工,采取电热油汀暖棚法施工,混凝土早期强度增长快,三天已超过混凝土的受冻临界强度,可及早进入下一工序施工,取得较好效果。

混凝土浇筑后要加强混凝土构件的测温工作,以便发现问题及时解决。

关键词:冬季施工、电热油汀、暖棚法、受冻临界强度。

根据《建筑工程冬期施工规程》(JGJ 104-1997)规定,凡室外日平均气温连续5天稳定低于50C,则此5天的第一天为进入冬季施工的起始日期;天气转暖后,持续5天的日平均气温稳定在50C以上,则此5天的最后一天为冬施的终止日期。

在冬施期间,不同的温度阶段应采用不同的冬施方法。

笔者在银川市施工的哈纳斯LNG营运/行政办公楼工程,该工程在施工到第四层主体结构时已进入到2010年12月9日,此时的大气最低温度已达-100C以下,属于冬季施工范围,为了确保混凝土的工程质量,哈纳斯LNG营运/行政办公楼工程项目部经论证决定采用暖棚法进行施工。

该工程项目位于银川市西夏区宝湖西路以南,同心南路以西,工程建筑面积为6211.5m 2,框架结构地上六层,首层、二层层高为4.2m,其他标准层为3.6m,建筑檐高24.60m。

由于银川市哈纳斯LNG项目是由法国德希尼布工程咨询有限公司总承包,采用国际管理模式,对施工现场管理人员、工人的人身健康,安全、防火管理非常严格。

如果暖棚内采用以前国内传统火炉加热的方法,一方面棚内火炉燃烧所产生的CO对工人的健康不利,另一方面棚内火炉燃烧对施工现场的防火不利,采用此方案显然是行不通的。

哈纳斯LNG 营运/行政办公楼项目部对施工现场经过多次考察研究,决定暖棚内采用电热油汀加热的方法,避免了采用火炉加热的多种不利因素,实践证明此方案是切实可行的。

冬季施工前准备阶段,首先成立冬季施工领导小组,并进行人员分工,明确各负责人岗位责任。

同时做好冬施前技术准备和材料准备工作。

冬季施工砌体工程暖棚法(3篇)

冬季施工砌体工程暖棚法(3篇)

第1篇1. 材料准备:- 砖石类材料:如普通砖、空心砖、灰砂砖、混凝土小型空心砌块、加气混凝土砌块和石材等,在砌筑前应清除表面污物、冰雪等,不得使用遭水浸后冻结的砖或砌块。

- 砂浆:宜优先采用普通硅酸盐水泥拌制;冬期砌筑不得使用无水泥拌制的砂浆。

2. 外加剂和粘结材料:- 石灰膏、粘土膏或电石膏等宜保温防冻,如遭冻结,应经融化后方可使用。

3. 砂子:- 拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。

4. 拌合材料温度控制:- 拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。

当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。

5. 砂浆稠度:- 冬期砌筑砂浆的稠度,宜比常温施工时适当增加。

可通过增加石灰膏或粘土膏的办法来解决。

6. 施工环境:- 冬季暖棚法施工时,应确保棚内温度控制在5℃以上,必要时采用火炉取暖等方法保证室内温度。

总之,在砌体工程冬期施工过程中,对材料的选择、准备和施工环境都有一定的要求,以确保施工质量和安全。

第2篇一、暖棚法施工原理暖棚法施工是通过在砌体工程现场搭建暖棚,对砌体材料和施工环境进行保温、保湿,确保砌体材料在施工过程中不受冻害,从而保证砌体工程质量。

暖棚内温度控制在5℃以上,湿度保持在60%左右,以满足砌体材料的正常施工要求。

二、暖棚搭建1. 搭建材料:暖棚搭建材料包括钢管、扣件、彩条布或厚质塑料布等。

2. 搭建方法:在砌体工程现场,按照设计要求,以间距0.8m高3.0m布置竖向立杆,底部塞宽20cm厚1.5cm的木板作垫块。

水平方向横杆底中顶布置两三道,即底部扫地杆、中间腰杆、顶部顶横杆。

为提高暖棚的稳定性,每隔一根立杆布置一斜拉支撑杆,同时底部与扫地横杆固定,并用剪刀撑将两根立杆拉接。

顶棚用6号钢丝绳南北方向对拉,形成屋架样式,外铺彩条布或厚质塑料布。

三、暖棚保温措施1. 暖棚密封:确保暖棚密封良好,防止热量散失和外界冷空气进入。

冬季施工暖棚施工方案

冬季施工暖棚施工方案

暖棚搭设施工方案一、工程概况本工程为原兴庆区三小北侧立体停车库工程,项目建筑面积12666.70m2,地上九层,结构形式为独立基础,上部钢框架结构。

由于工程工期紧,必须进行冬季施工,所以计划采取暖棚法实施冬季施工,对商网垫层、独立承台及基础梁、车库垫层、独立承台及基础梁、基础柱及基础砖砌体的施工采取防护措施。

故在基坑内搭设暖棚。

二、方案的制定与实施1.施工总部署:银川市日平均气温在-10℃以下 ,暖棚应立即搭设,以保证施工温度,温度控制在5℃以上,如果棚内温度达不到5℃,将采用火炉取暖的方法保证室内温度。

在暖棚内进行基础垫层,承台及基础梁、基础柱、基础砖砌体的施工。

2.暖棚搭设施工①选用钢管类型:Φ48×3.5,扣件,要求无裂纹、变形、挠曲弯折等疵病的合格品;顶棚做成两面坡的形式,每隔6米做一排人字形桁架,用对称斜支撑固定,用钢丝拼装成屋架样式,外铺彩条布或厚质塑料布。

②搭设方法:在基础垫层外或内以间距0.8m高3.0m布置竖向立杆,底部塞宽20cm厚1.5cm的木板作垫块。

水平方向横杆底中顶布置两三道,即底部扫地杆中间腰杆顶部顶横杆;考虑到暖棚的稳定性,每隔一根立杆布置一斜拉支撑杆同时底部与扫地横杆固定,并用剪刀撑将两根立杆拉接。

顶棚用6号钢丝绳南北方向对拉连接形成檩条,东西方向穿插于南北方向的檩条构成椽条,使之形成两面坡的屋面。

③搭设尺寸:以实际搭设范围确定。

④立杆接头采用对称扣件对接连接,相邻两立杆接头错位不小于500mm,且不在同一步内。

纵向水平杆接长采用对接扣件连接,上下相邻两根纵向水平杆接头错开不小于500mm,同一步内外两根纵向水平杆的接头错开,并不在同一跨内。

⑤竖向及屋顶剪刀撑严格按照《冬期施工暖棚钢管结构布置图》中要求搭设。

⑥彩条布或塑料布固定在钢管上,其搭接长度不小于200。

并用揽风绳在每跨拉紧,保证彩条布或塑料布不被风掀起。

⑦暖棚设置4个 2000×4000的进出活动通风孔,位置沿东西方向两排均匀布置,杜绝火灾、方便进出料。

冬季施工暖棚工程施工方案设计

冬季施工暖棚工程施工方案设计

暖棚搭设施工方案一、工程概况本工程为XX地下车库工程,项目建筑面积50983m2,地下二层,结构形式为:车库部分为独立基础加防水板,框架结构,主楼为筏板基础,剪力墙结构,由于工程工期紧,必须进行冬季施工,所以计划采取暖棚法实施冬季施工,对抗渗底板、基础筏板、锚杆防水及防水保护层的施工采取防护措施。

故在AS~(7-A)/(4-1)~34轴间搭设暖棚。

二、方案的制定与实施1.施工总部署:XX市日平均气温在-10℃以下,暖棚应立即搭设,以保证施工温度,温度控制在5℃以上,如果棚温度达不到5℃,将采用火炉取暖的方法保证室温度。

在暖棚进行锚杆垫层,防水保护层,筏板基础的施工。

2.暖棚搭设施工①选用钢管类型:Φ48×3.5,扣件,要求无裂纹、变形、挠曲弯折等疵病的合格品;顶棚做成两面坡的形式,每隔6米做一排人字形桁架,用对称斜支撑固定,用钢丝拼装成屋架样式,外铺彩条布或厚质塑料布。

②搭设方法:在筏板基础砖模外或以间距0.8m高3.0m布置竖向立杆,底部塞宽20cm厚1.5cm的木板作垫块。

水平方向横杆底中顶布置两三道,即底部扫地杆中间腰杆顶部顶横杆;考虑到暖棚的稳定性,每隔一根立杆布置一斜拉支撑杆同时底部与扫地横杆固定,并用剪刀撑将两根立杆拉接。

顶棚用6号钢丝绳南北方向对拉连接形成檩条,东西方向穿插于南北方向的檩条构成椽条,使之形成两面坡的屋面。

③搭设尺寸:以实际搭设围确定。

④立杆接头采用对称扣件对接连接,相邻两立杆接头错位不小于500mm,且不在同一步。

纵向水平杆接长采用对接扣件连接,上下相邻两根纵向水平杆接头错开不小于500mm,同一步外两根纵向水平杆的接头错开,并不在同一跨。

⑤竖向及屋顶剪刀撑严格按照《冬期施工暖棚钢管结构布置图》中要求搭设。

⑥彩条布或塑料布固定在钢管上,其搭接长度不小于200。

并用揽风绳在每跨拉紧,保证彩条布或塑料布不被风掀起。

⑦暖棚设置4个 2000×8000的进出活动通风孔,位置沿东西方向两排均匀布置,杜绝火灾、方便进出料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

暖棚法冬季施工方案带
计算
公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
一、工程概况:
本工程在冬季施工期间(2009年11月15日~2010年3月15日)主要进行基础及主体、装修工程的施工。

甲方考虑明年用做售楼处使用,因此将此楼作为近期工程的重点,要求阴历年前完成内外檐装修。

而我公司出于冬季装修施工质量难以保证的原因,很少在冬季进行装修工程施工。

因此为了在施工中更加合理地安排工期进度,确保冬季施工的工程质量。

提前着手进行冬季施工期间材料的准备工作。

并保障施工人员在冬季施工期间的安全,特制定本方案。

不足之处请指正。

二、编制依据:
《建筑工程冬期施工规程》JGJ104-97
《砌体工程施工质量验收规范》GB50203-2002
三、施工现场准备工作:
1. 做好冬施宣传和培训工作,组织施工人员学习冬施技术、安全、防火等有关规定。

并对测温、掺外加剂等人员进行专门的技术培训。

2. 水源保护:上冻前,将暴露的水管埋入地下≥70cm深度,出水口做水井砌砖围护,内填锯末保温,上用草棉被覆盖。

临时胶管每天空干。

3. 建筑工程冬季施工遵守《建筑工程冬期施工规程》(JGJ104-97)的有关规定。

四、冬季施工技术措施
1.混凝土工程:
冬季混凝土施工采用综合蓄热法。

根据《建筑工程冬期施工规程》在冬季施工掺防冻剂混凝土在负温下的强度增长规律如下表:
如按上表施工,在冬季施工条件下掺防冻剂混凝土正常拆模时间在20-28天。

这样一来砌墙、抹灰时间只能向后顺延,整体工期不能保证。

经研究决定将混凝土等级提高2级,经测算高标号混凝土在-5℃气温下14天左右时强度能达到低标号的90%以上。

这样在10天左右的时间混凝土强度基本能达到75%,可以拆模插入砌墙施工。

混凝土主体强度等级见下表:
2.砌筑工程:
普通砖、混凝土小型空心砌块、加气混凝土砌块在砌筑前均应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块;
砂浆采用普通硅酸盐水泥现场拌制,拌制砂浆所用的砂不得含有直径大于1cm的冻结块;
拌制砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆稠度宜较常温适当加大;
拌制砂浆时,掺入4%的防冻剂,改善低温条件下的砂浆性能;
施工中,砂浆温度不宜低于5℃,应严格按照“三一”砌砖法进行施工,每日砌筑后,应及时对砌筑表面进行清理,砌筑表面不得留有砂浆(遇恶劣天气时还应对砌筑表面进行保护性苫盖);
对冬季砌筑工程进行质量监控,实验员每天记录室外空气温度、砌筑时砂浆温度以及其他相关资料,并且除按常温规定要求留置试块外,另增设两组与砌体同条件养护试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。

3.装修工程
本工程一月底完成内外檐装修,为保证工程质量装修工程采用暖棚法施工。

1.内檐;
单层计划抹灰工期30天。

采用分层节拍流水作业。

共采用8台液化气伞式取暖炉。

设备购置费2000/台×8台=16000元
液化气消耗量12元/每小时.台×24=288元/日
8台×288元=2304元/日×30天=69120元。

外墙门窗洞口用多层板封堵,以保持室内温度。

由于液化气燃烧氧气产生二氧化碳及一氧化碳。

暖棚内应定时向外排出有害气体并及时补充新鲜空气以供炉子助燃。

在安放取暖炉区域内设置干粉灭火器具,施工期间设专人昼夜检查防止火灾发生。

2.外檐:
外檐装修期间用三防布及防火草帘将架体全部封闭,架体顶部与建筑物封盖严密,防止寒风侵入降低温度。

外檐与建筑物之间的空间,利用柴油暖风机向棚内吹热风达到升温的效果。

设备租赁费200元/台×2台=400元
30天×400元=12000元
柴油消耗量10升/小时×24=240升/日×7元=1680元×2台
=3360元/日×30天=100800元。

设备押金每台10000×2台=20000元
共计132800元
在外檐装修期间外架体每隔10米设置一组斜撑,与锚在地上的立杆固定,并用横杆连接起来保证架体的稳定。

(详见架体加固方案)
外檐抹灰表面及贴砖表面均用塑料布覆盖养护。

贴面砖使用防冻粘砖砂浆,1200元/吨。

3.照明:
内外檐施工面布置足够的照明设备,以备昼夜施工。

现场设置5台低压变压器送电。

五、安全保障措施
1. 建立健全严格管理制度,加强现场消防设施的维护、保养,保温被采用统一购置的阻燃型草帘。

电气焊、明火作业由专人负责,作业完毕必须保证无火源、无火灾隐患。

2. 工作安排:各项目长每天应密切注意天气变化,及时听取日、周、旬的天气预报,根据天气情况提前采取措施,适当、合理地安排和调整施工计划。

3. 做好施工现场各种电闸箱,箱架的加固防止倒箱损坏原件。

临时胶皮线做好支挂,不得随意乱拉及拖地作业。

4. 电焊作业要做好防火灾措施,设立专人监护,清理好周围易燃物品,并配备灭火器材。

5. 砌筑砂浆及圈梁构造柱砼中,抗冻剂的掺量参照中心实验室出具的配比单。

砌筑砂浆温度不得低于5℃,当最低气温低于-5℃时,砂浆标号应较常温提高一级。

砌筑采用“三一砌筑法”,即一铲灰,一块砖,一挤揉,以确保厚度均匀,砂浆饱满。

每日收工前应将砌体表面清扫干净,防止冻结影响下步施工。

6. 建立健全严格的防火管理制度,加强现场消防设施的维护、保养。

施工现场严禁吸烟。

7. 保温材料要统一存放,统一保管,存放场地严禁烟火。

8. 在恶劣天气(如大风、大雨、大雾),坚决按照《预警机制》中的相关要求进行实施,在大风天气下不进行高空作业。

六、材料准备及安排:
进入冬季施工以前,各工地器材部门应按工期进度及相应的冬季施工措施准备好塑料布、防火草帘等保温材料,以确保冬季施工的需要。

现将各工程所需冬施材料粗略统计如下:冬施材料准备
七、热工计算:
一、内檐抹灰:
每台伞式取暖炉发热功率13kw/h;
保温材料为结构砖砌体、多层覆膜板
E-H轴、1-9轴。

假定楼外温度为-10℃,楼内温度为0℃。

经查表得砌体墙导热系数为,传热系数为。

胶合板导热系数,传热系数为。

传热系数取砌体墙较大值。

散热、透风系数取;表面系数取.
E-H轴、1-9轴每层每小时耗热量Q= M b×K×(t b-t d)×α×V=h <8×13=104KW/h.
经过计算在天津地区楼外-10℃极端条件下,楼内每层内设置8
台伞式取暖炉使温度能保持在0℃以上。

A-D轴、1-4轴活动室。

假定楼外温度为-10℃,楼内温度为0℃。

经查表得砌体墙导热系数为,传热系数为。

胶合板导热系数,传热系数为。

散热、透风系数取;表面系数取.
每小时耗热量Q= M b×K×(t b-t d)×α×V=<6×13=78KW
经过计算在天津地区楼外温度-10℃极端条件下,活动室内设置6台伞式取暖炉暖棚内温度能保持在0℃以上。

二、外檐装修:
暖风机发热量120kw/h
暖棚保温材料为防火草帘子
E-H轴、1-9轴。

假定棚外温度为-10℃,棚内温度为0℃。

经查表得防火草帘导热系数为,传热系数为5。

散热、透风系数取2;表面系数取.
E-H轴、1-9轴暖棚空间内每小时耗热量Q= M b×K×(t b-t d)×α×V=335KW/h < 3×120=360 KW/h.
经过计算在天津地区棚外温度-10℃极端条件下,设置3台柴油暖风机理论上能使暖棚内温度能保持在0℃以上。

A-D轴、1-4轴活动室。

假定棚外温度为-10℃,棚内温度为0℃。

经查表得防火草帘导热系数为,传热系数为5。

散热、透风系数取2;表面系数取.
E-H轴、1-9轴暖棚空间内每小时耗热量Q= M b×K×(t b-t d)×α×V=150KW/h < 2×120=240 KW/h.
经过计算在天津地区棚外温度-10℃极端条件下,设置2台柴油暖风机理论上能使暖棚内温度能保持在0℃以上。

由于暖棚需要隔一段时间排出有害气体,引进新鲜空气。

造成温度降低及其他因素,我方再视实际情况在增减取暖炉。
