工业厂房大面积混凝土地坪的施工

合集下载

跳仓法浇筑大面积混凝土地坪的施工技术

跳仓法浇筑大面积混凝土地坪的施工技术

试论跳仓法浇筑大面积混凝土地坪的施工技术目前大多数大型工业厂房,由于使用功能上的要求,如内部安放各种加工机械等重型设备,对基层的平整度、强度要求很高。

一般地坪做法为配筋混凝土上做金属骨料面层。

由于车间地面面积大,混凝土易产生收缩和干缩裂缝;结构柱与地坪结构连接部位因应力集中易产生裂缝。

若车间地基回填层不密实,地坪会产生不均匀沉降导致开裂。

本文以我公司施工某厂房工程为例,阐述大面积地坪采用跳仓法浇筑的施工技术。

一、工程概况主厂房建筑面积14295平方米,由A区、B区组成。

B区为单层混凝土柱钢屋盖结构,柱网尺寸为20(14米)×10米,混凝土地坪平面尺寸为120.5米×80.8米,具体做法为:素土夯实→800厚塘渣回填夯实→350厚块石与碎石垫层→250厚C30混凝土(内配双层双向Φ10@200上Φ16@300下)→石英砂面层,采用商品混凝土浇捣。

设分仓缝,设计要求地面表面平整度不超过3毫米。

二、总体思路及原理1)地坪混凝土采用跳仓法施工,减少大面积混凝土收缩和温差裂缝的产生。

即在施工时将大面积混凝土地面划分成若干个区域,按照“整体规划、隔块施工”的原则,如棋盘般跳块浇筑。

2)在跳仓浇筑前期,利用混凝土早期内部化学反应剧烈、各块约束小的特点,促使相互独立的各块块内应力释放出来、完成大部分温度变形及收缩徐变,大大减少超长后期混凝土裂缝的产生。

跳仓法施工要求:混凝土底板分段长度不宜大于40米,跳仓间隔施工的时间不宜小于7天,跳仓接缝处按变形缝的要求处理。

3)各块之间留设20毫米的接缝,缝内用建筑油膏填嵌。

三、跳仓法施工技术1.地坪分仓根据混凝土凝固时间、柱网尺寸以及平面形状,将整个地坪分成13块,沿纵向分成7列,横向分成2排,分仓面积控制在800平方米以内,其中最大块为40米×20米,最小块为26米×9米。

先试验性地浇筑边轴线15~16轴的两块,然后自中间向两侧进行。

工业厂房混凝土地坪施工技术规程

工业厂房混凝土地坪施工技术规程

工业厂房混凝土地坪施工技术规程1. 引言工业厂房是生产和加工的重要场所,而混凝土地坪作为工业厂房地面的重要组成部分,对于保证工厂运行和生产安全至关重要。

工业厂房混凝土地坪施工技术规程是一系列指导准则,旨在确保混凝土地坪的质量和使用寿命。

本文将深入探讨工业厂房混凝土地坪施工技术规程的多个方面,以及我对这些规程的观点和理解。

2. 施工前准备工作工业厂房混凝土地坪施工前的准备工作至关重要。

施工前需要进行现场勘测和土壤测试,以了解土地的承重能力和地下水情况。

需要制定详细的施工方案,包括混凝土配合比、施工工序和材料的选择。

必须清理施工区域,确保地面平整且无障碍物。

对于这些准备工作,我认为关键在于准确的勘测和测试结果,以及合理的施工方案。

准确的勘测和测试结果可以为后续施工提供基础数据,而合理的施工方案能够确保施工的高效和质量。

3. 混凝土配合比设计混凝土配合比设计是施工过程中的重要环节。

配合比的选择应根据地坪的使用要求、环境条件和材料可获得性进行合理确定。

在配合比设计中,需要考虑混凝土的强度、耐久性、抗裂性和施工性等方面。

我认为,在配合比设计中,要平衡地考虑地坪的使用要求和实际情况。

不仅要追求混凝土的高强度和耐久性,还要确保施工过程的顺利进行,以及材料的可获得性。

4. 施工工序混凝土地坪的施工工序包括基础处理、模板安装、钢筋布置、混凝土浇筑和后续维护等环节。

每个环节都有其独特的要求和重点。

首先是基础处理,地坪基础必须结实牢固,能够承受地坪的荷载。

其次是模板安装,模板应平整、牢固,以保证混凝土的浇筑质量。

然后是钢筋布置,在地坪中设置钢筋可以增强混凝土的强度和耐久性。

最后是混凝土浇筑,要注意浇筑过程中的均匀性和充实性。

对于施工工序,我认为每个环节都有其独特的技术要求,需要严格按照规程进行操作。

只有每个环节都符合规程,才能确保施工的质量和地坪的使用寿命。

5. 后续维护施工完成后,工业厂房混凝土地坪还需要进行后续的维护工作,以确保地坪的稳定性和长期使用效果。

大面积混凝土地坪施工工法

大面积混凝土地坪施工工法

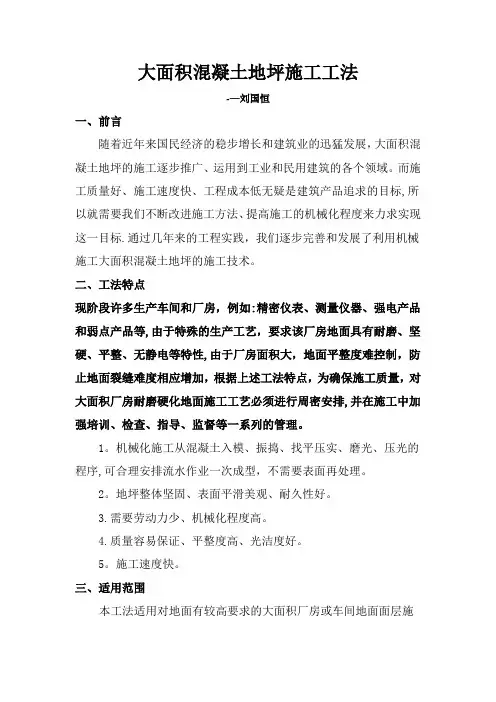

大面积混凝土地坪施工工法-—刘国恒一、前言随着近年来国民经济的稳步增长和建筑业的迅猛发展,大面积混凝土地坪的施工逐步推广、运用到工业和民用建筑的各个领域。

而施工质量好、施工速度快、工程成本低无疑是建筑产品追求的目标,所以就需要我们不断改进施工方法、提高施工的机械化程度来力求实现这一目标.通过几年来的工程实践,我们逐步完善和发展了利用机械施工大面积混凝土地坪的施工技术。

二、工法特点现阶段许多生产车间和厂房,例如:精密仪表、测量仪器、强电产品和弱点产品等,由于特殊的生产工艺,要求该厂房地面具有耐磨、坚硬、平整、无静电等特性,由于厂房面积大,地面平整度难控制,防止地面裂缝难度相应增加,根据上述工法特点,为确保施工质量,对大面积厂房耐磨硬化地面施工工艺必须进行周密安排,并在施工中加强培训、检查、指导、监督等一系列的管理。

1。

机械化施工从混凝土入模、振捣、找平压实、磨光、压光的程序,可合理安排流水作业一次成型,不需要表面再处理。

2。

地坪整体坚固、表面平滑美观、耐久性好。

3.需要劳动力少、机械化程度高。

4.质量容易保证、平整度高、光洁度好。

5。

施工速度快。

三、适用范围本工法适用对地面有较高要求的大面积厂房或车间地面面层施工,该工法可以保证地面具有耐磨、坚硬、平整、无静电等特性,另外对于其他有上述要求的办公室、病房、实验室等地面面层的施工也同样适用。

该工法适用于工业厂房室内外地坪、料场、停车场、道路等. 四、施工工艺工艺原理本工法的核心部分在于地面硬化剂的施工,其中硬化剂的撒播次数、撒播时机、撒播数量、撒播方向,以及圆盘机械缦操作方式、手工压光过程等均为该工艺的核心技术。

第四章工艺流程及操作要点1、混凝土地面施工前准备(1)抄平放线:按纵横6米钉好控制桩和水平控制点。

(2)压实地基:使用碾压机分层压实地基,每层厚度小雨250mm,在柱子附近用机械夯夯实,夯实系数符合设计规定要求.(3)模板设置:为控制地面的平整度,一定要按地面设计标高设置模板,选用的槽钢,模板设置平整坚固,并涂模板油,用水平仪检测模板高度,对偏差处使用楔形块调整。

大面积混凝土地坪施工方案

大面积混凝土地坪施工方案

大面积混凝土地坪施工方案1. 概述大面积混凝土地坪施工是一种常见的工程施工方式,适用于工业厂房、仓库、停车场等场所,具有耐久性强、承重能力高等优点。

本文档将介绍大面积混凝土地坪施工的一般方案和关键步骤。

2. 施工准备在进行大面积混凝土地坪施工前,需要进行以下准备工作:2.1 地面准备首先,需要对施工区域进行清理,将地面上的杂物、尘土等清理干净,确保施工区域平整。

2.2 设计方案根据具体需求和场地特点,制定合适的设计方案,包括地坪厚度、抗压强度、施工工艺等。

2.3 施工材料准备准备所需的施工材料,包括水泥、砂子、骨料、混凝土增塑剂等,并对材料进行检查,确保质量合格。

3. 施工步骤大面积混凝土地坪施工一般包括以下步骤:3.1 基底处理首先,需要对基底进行处理。

如果基底不平整,需要进行填补、修复工作,确保基底平整并具有一定的强度。

在施工之前,需要根据实际情况进行防水处理。

常见的防水材料有防水涂料、防水卷材等,应根据具体情况选择合适的防水方式。

3.3 配制混凝土将预先准备的水泥、砂子、骨料等按照设计配比进行搅拌,制成混凝土。

搅拌过程中应注意搅拌时间、搅拌均匀度,确保混凝土的质量。

3.4 浇筑混凝土将配制好的混凝土倒入施工区域,并使用工具进行均匀浇筑。

浇筑时要注意避免混凝土的过度震动,以免影响混凝土强度。

3.5 养护在混凝土浇筑完成后,需要进行养护。

养护期间,应保持混凝土湿润,以利于混凝土的强度发展和抗裂性能。

混凝土地坪施工完成后,可根据需要进行施工后处理,如抛光、打蜡等,以提高地坪的光滑度和美观度。

4. 注意事项在进行大面积混凝土地坪施工时,需要注意以下事项:4.1 施工环境施工前需要确保施工环境干燥、无风、无雨,并控制施工区域的温度,以避免混凝土的质量受到不良影响。

4.2 施工工期根据具体工程规模和施工条件,制定合理的施工工期,合理安排施工进度,以确保施工质量和进度。

特别是在大面积混凝土地坪施工中,需要具备一定的施工经验的施工人员,确保施工质量。

大面积厂房混凝土地面施工方案

大面积厂房混凝土地面施工方案

大面积厂房混凝土地面施工方案一、施工前期准备1.调查勘测:对厂房的场地进行勘测,确定场地的平整度、土质情况及地下水位等,为施工方案的制定提供准确的数据。

2.设计方案制定:根据勘测结果和使用要求,制定混凝土地面施工方案,包括厚度、强度等设计参数。

3.材料准备:准备所需的混凝土材料,包括水泥、沙子、石子等,并检查材料的质量是否合格。

4.设备准备:准备施工所需的机械设备,包括推土机、振动器等,以确保施工效率和质量。

二、施工流程1.地表准备:清理场地上的杂物和封堵污水井,确保地面干燥、清洁,无明显凹凸不平的地面。

2.割缝布置:根据设计要求,在地面上布置好割缝线,用于控制混凝土的收缩裂缝。

3.基础处理:施工前,对地面进行基础处理,如修复损坏的地面、填补坑鼓、修复裂缝等,确保地面的平整度和强度。

4.浇筑混凝土:根据设计要求,将预先调制好的混凝土按照工艺要求,倒在地面上,并使用振动器进行振捣,确保混凝土的密实度和均匀性。

5.平整和养护:在混凝土浇筑完成后,使用铝板梳子对地面进行平整和打磨,使地面平整度达到要求。

然后,对混凝土进行养护,包括逐步浇水湿润、防止阳光直射等措施,以保持混凝土的湿度和温度,确保混凝土的强度和耐久性。

三、施工注意事项1.施工现场管理:按照施工图纸和设计要求,严格控制施工进度和施工质量,加强施工现场的管理和监督,确保施工安全和施工质量。

2.混凝土材料选择:选择质量好、符合规定的水泥、石子和沙子等材料,并按照比例进行调配,以确保混凝土的强度和耐久性。

3.施工工艺控制:在施工过程中,要控制混凝土的坍落度、振捣时间和振捣频率,以确保混凝土的密实度和均匀性。

4.养护程序执行:严格按照设计要求进行混凝土的养护,包括及时浇水、防止阳光直射等,以保持混凝土的湿度和温度,避免出现开裂和剥落等问题。

5.环境保护:在施工过程中,要遵守环境保护法律法规,减少对周围环境的污染,合理处理施工废弃物。

总结:大面积厂房混凝土地面施工方案需要进行前期调查勘测,制定设计方案,并准备好材料和设备。

大面积工业地坪施工工法

大面积工业地坪施工工法

大面积工业地坪施工工法大面积工业地坪施工工法一、前言大面积工业地坪施工工法是指在工业场地、仓库、物流中心等大面积场地进行地坪施工的一种工法。

随着工业发展的进步,大面积工业地坪施工需求日益增加,并提出了更高的施工标准和要求。

本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面来介绍大面积工业地坪施工工法。

二、工法特点大面积工业地坪施工工法具有以下几个特点:1. 采用标准化模块设计:基于标准化设计模块,减少施工的复杂性,提高工作效率;2. 采用机械化施工方式:使用机械设备进行施工,提高施工速度和质量;3. 施工过程中采用配合剂:利用化学材料,改善混凝土的性能,提高地坪的强度和耐磨性;4. 施工周期短:采用快速固化混凝土,缩短了施工周期,提高了工程进度。

三、适应范围大面积工业地坪施工工法适用于各种大面积场地,如工业厂房、仓库、物流中心、停车场、跑道等。

无论是新建还是翻修,都可以采用这种工法。

四、工艺原理大面积工业地坪施工工法的核心是通过优化施工工艺和选择适当的材料来提高地坪的耐久性和承载能力。

在施工工艺方面,首先需要进行场地的清理和平整化,确保基础牢固;然后进行底材处理,使用小型机械设备将底材挖掘、平整,并进行回填等工艺;接下来是混凝土浇筑和振捣,采用快速固化混凝土,通过机械化设备进行快速施工,提高施工效率和质量;最后进行打磨、硬化剂施工等处理,加强地坪的硬度和耐磨性。

五、施工工艺大面积工业地坪施工工艺包括以下几个阶段:1. 场地准备:清理场地上的杂物,确保场地平整清洁;2. 底材处理:使用小型机械设备对底材进行挖掘、平整,并进行回填;3. 混凝土浇筑:采用快速固化混凝土进行浇筑,通过机械化设备快速施工;4. 抹平和振捣:使用抹光机和振捣机对地坪进行抹平和振捣处理;5. 硬化剂施工:使用硬化剂进行地坪硬化和耐磨处理;6. 打磨和抛光:使用打磨机和抛光机对地坪进行打磨和抛光处理。

厂房工业地坪工程施工方案

厂房工业地坪工程施工方案

厂房工业地坪工程施工方案一、工程概况该工程采用水泥混凝土地坪进行施工,施工范围包括厂房内外,总面积约为5000平方米。

地坪主要用于承载厂房内各种机械设备和货物,因此需要具备一定的承载能力和耐磨性。

施工包括地面处理、混凝土浇筑、抹平、固化和防水处理等工序。

二、施工准备1.人员准备:根据工程实际需要,确定施工队伍人数和工种分工,包括施工队长、水泥工、机械操作工、抹平工等。

2.物资准备:准备水泥、砂子、骨料、膨胀剂、固化剂等混凝土材料,以及振动器、平地机、抹平机等施工设备。

3.技术准备:组织施工人员进行相关技术培训,确保施工人员具备必要的技术和安全意识。

三、地面处理1.清理:清理施工现场,清除杂物和积水,确保地面整洁。

2.修补:对现有地面进行修补,填补裂缝和坑洼,保证地面平整。

四、混凝土浇筑1.基础处理:对地面进行毛细钉处理,增加混凝土与地面的附着力。

2.混凝土浇筑:根据设计要求,进行混凝土的配合和浇筑,确保混凝土均匀分布。

3.振实:采用振动器对混凝土进行振实,排除气泡和空隙,提高混凝土密实度。

五、抹平处理1.初步抹平:在混凝土初凝后,采用平地机进行初步抹平处理,确保地面平整。

2.精细抹平:采用抹平机对地面进行精细抹平处理,确保地面光滑平整。

六、固化处理1.施工期固化:在混凝土浇筑后,采用固化剂对地坪进行施工期固化处理,保证混凝土适当的强度和耐磨性。

2.终期固化:等混凝土充分硬化后,进行终期固化处理,提高地坪的耐磨和耐腐蚀性能。

七、防水处理1.防水材料:选用高性能防水涂料,对地坪进行防水处理,防止地坪渗水和发霉。

2.施工工艺:按照防水涂料的施工工艺要求,进行刷涂和滚涂等操作,确保地坪完全覆盖。

八、施工安全1.施工现场:对施工现场进行全面安全检查,确保施工现场无隐患。

2.安全防护:对施工人员进行安全教育和安全防护,做好防护措施如安全帽、防护眼镜和手套等。

以上就是厂房工业地坪工程的施工方案,希望该方案能够为工程的施工提供一定的指导,确保工程的顺利进行。

车间大面积钢筋混凝土地面浇筑施工技术 - 副本

车间大面积钢筋混凝土地面浇筑施工技术 - 副本

近年来,随着我国经济规模不断增长,在我国工业飞速发展的今天,越来越多的超大厂房映入我们的眼帘,由于使用功能的要求,许多厂房对地坪的平整度、标高等要求越来越高,以某公司施工的某厂房为例,简单阐述大面积钢筋混凝土地面浇筑的施工技术。

一、工程概况该车间长202 m、宽95 m,根据车间内部道路,划分为A、B、C、D 4个区域(图1),该车间地面工程存在部分区域地基为三七回填土,部分地基为风道混凝土顶板的现象,并且该地坪工程为超大面积混凝土地面,对施工带来了一定难度。

如果地面浇筑无法达到规范要求,将影响以后的设备安装及使用,为此,根据现场实际情况,制订专门的施工方案,以满足实际施工的需要。

图1 车间区域划分二、技术特点(1)利用现有常规机械进行施工,燃油抹平机、电动抛光机及铁抹子手工相结合,避免租赁昂贵的设备,施工简单、便捷。

(2)根据施工工期、现场实际情况,采用分区、分段施工,两支施工班组同步进行,钢筋班组根据施工计划同步进行配合。

(3)混凝土浇筑采用跳仓法进行施工,根据规范要求,超过40 m应设置后浇带,本车间地坪后期未采用环氧树脂、聚氨酯等自流平装饰,如果留设后浇带,势必会影响整体车间地坪的美观度。

因此,经项目部通过与业主方、设计方沟通,采用分段、分区域跳仓法施工,可避免后浇带的留置,极大地缩短了施工工期,提高地坪整体美观度。

(4)由于车间地面地基既有三七灰土地基,又有混凝土地基,考虑不同材质地基对混凝土吸水率不同,导致混凝土早期形成的强度不同,可能对后期成面造成影响,因此,以不同基层材质交界处为线,划分不同先后施工区域。

图2,以生产区A区域为例,其他区域一致(注:a区为三七土地基,长为45m,宽为6.2m;b区为混凝土顶板地基,长为45m,宽为6.2m);图3,不同基层材质断面)。

图2 各生产区再细分不同基层区域图3 不同基层材质断面示意(5)分段跳仓施工,以两侧完工的地面为控制标高,不仅减少了钢模板的用量,还大幅提高了地面的平整度,合理规划施工缝留置位置,与后期部分切缝融合,有利于增强整体地面的观感及使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工业厂房大面积混凝土地坪的施工工业厂房大面积混凝土地坪施工
工业厂房大面积混凝土地坪施工
云作者:孟]
[
包头包头市光大房地产价格评估事务所,内蒙古 014010) (绍了大面积混凝土地坪施工技术、工艺措际情况,介摘要:文章结合某冶金厂房大面积混凝土地坪施工实
大面积混凝土地坪施工质量方法。

施及施工缝与伸缩缝协调处理等经验,提出保证
关键词:大面积厂房;地坪;混凝土;浇筑方案
文章编号:文献标识码:中图分类号:02 1007—6921(2010)08—0081 TU745.7 —A
于工业厂房地坪施工工大面积混凝土地坪越来越广泛地被应用随着现代化工业不断发展,生产工艺不断优化,
程中。

工程概况及特点1
工程概况1.1
主要功能为存放冷其为单层普钢工业厂房,建筑面积,因为,某大型钢铁公司冷轧薄板轧后库工程,9 600m2 。

为了保证厂房,轧硬卷钢板,所以,其地坪使用要求较高,设计承载力常荷临时动荷为100kN/m260kN/m2 。

混混凝土地面,配直径使用功能,地坪设计为钢渣垫层,螺纹钢筋双向间距200mm14mm500mm200mmC25 凝土上做耐磨面层。

工程特点1.2
地坪负有面积大特点;所以有如下一些特点:因本工程地坪工程是为工业生产服务,地坪面积为,②①9 600m2地坪要求是耐磨,有难度大特点。

载过重,有要求高特点;③
严格按施针对上述特点,包头市光大房地产价格评估事务所制定了一系列施工方案,为了保证工程施工质量,
工方案组织施工,并根据生产工艺特点合理调整工序。

施工技术措施2
施工前期准备工作2.1
好前后交接、交叉区域技术准备。

前期准备工作中心是,根据施工工序特点,合理分隔地坪施工段,做
因此做好了施工方便、顺畅,本工程地坪最上部抹一层耐磨砂浆,抹耐磨砂浆与浇筑混凝土必须密切配合。


因此采用了尽可能使施工缝与分隔缝统一,地坪分隔十分关键。

在本工程工序中考虑了工程特点、使用功能,
隔。

确定分隔缝同时考虑地坪使用,采用了后切割伸缩缝方法,以保证达施工混凝土浇筑带分横向、纵向6m与伸缩缝分开处理目。

到浇筑方向
施工缝交接、交叉区域尽可能与地坪分隔区统一,以保证不再增加过多伸缩缝。

地基处理2.2
,对此工程地基本工程因设计地坪标高与自然场地标高相差以上有余,除去结构层,回填土还需有1m300mm清理自然主要做了以下几点:对人工回填地基进行了重点处理是十分重要。

为了保证工程施工质量,处理,①
,机械打夯,再做场地。

将建筑垃圾、杂物等清理干净。

对厂房基础基坑进行了预先处理,每层回填300mm②对含对于大面积回填,施工中采用了同质土(均为黄粘土)试验。

标准贯入度压实,,振动碾每层300mm③
回填土施工完毕后,可进水量过大局部区域进行单独处理,最后每层做环刀试验,保证压缩量和压实系数。

④行钢渣垫层施工,在此施工中,其要点为:首先,钢渣垫层所用钢渣要采用经水浸处理后钢渣,由钢渣处理厂负责摊铺,振动碾进行碾压。

摊铺、碾压均分二次。

碾压夯实后,检测压实系数。

运至施工现场,装载机
免新浇筑地坪在振其次,碎石垫层压实过程中,应尽可能做到:大面积压实成功后,再施工地坪,这是为了避
动荷载作用下断裂。

局部不能压实地方用打夯机补夯。

地坪模板工程2.3
和后期地坪伸缩有特殊意有了好地基处理,接下来一个重点环节就是模板工程,模板工程对于地坪混凝土浇筑
义,主要体现在以下两方面:
只能在浇筑混凝土地平整度在浇筑时中间不再留缝,因为距离较长,地坪标高、地坪模板为长向布设, 2.3.1
槽钢为模板,安装时特采用了等厚坪时依靠模板来控制,所以模板刚度、稳定性十分重要。

本工程地坪20cm
板不走形。

别注意了通长标高校核和内外夹模方法以确保模
本工程伸缩缝为后切割法,因此2.3.2
重合,从而在一段时间使用后出现两条缝,为了避免上述情况,,纵向长缝如是缩缝即有可能缩缝与施工缝不
以内,方可保证两条缝重合。

施工过程中对模板直线度要求也要十分注意,即基本控制在±2mm地坪混凝土搅拌2.4 混凝土搅拌中,主要注意:混凝土搅拌对地坪成形也是十分重要,在C25
耐磨。

砂、石含泥量要小,级配要好,这样方能保证地坪成形混凝土表面强度高而
;混凝水化热小(表面裂缝控制)混凝土水灰比要小,这主要避免混凝土浇筑时失浆;混凝土成形后收缩小、
土强度高,耐磨。

地坪混凝土浇筑和成形2.5
大部分,大型工业厂房地坪混凝土浇筑和成形是所有地坪混凝土施工工序核心工序和重点内容,本工序分为3
以下分别加以说明。

混凝土浇筑振动。

混凝土浇筑振动是较为常规施工,在这里值得一提是本工程第一步是用振动器振动20 2.5.1
混凝土密实,后接头混凝土,这主要是为了使一个分段范围混凝土均匀,特别是让边角(靠模板一侧)0mm时与钢渣垫层结合充分。

然后主要是用平板振(已浇筑混凝土边缘)严密无缝。

以此来补充后续步骤不足,同
土密实和均匀,混凝土表面初步平展。

动器和大振动梁进行振动,其目是为了混凝
进行混凝土收浆。

混凝土收浆是地坪施工重点,对地坪成形质量极为重要。

主要为:先对振动后混凝土 2.5.2
主要是为了使混凝土浆收浆完成后,要注意一定进行均浆工艺施工,这初找平,然后用收浆滚进行压实收浆。

因为无论厚薄,骤一定要在真空吸水之前进行,(易起皮)、薄浆表面。

这一步层均匀避免产生厚浆表面(易裂)
吸水之后再调节都将难以做到。

以利于后序施工衔接。

其主要目是使地坪混凝土强度增加(特别是早期强度)混凝土收浆最后一步为真空吸水,
,硬化快)也不可过短(表面混凝土不成形)~主要是要控制吸水时间,通常为,但不可过长(混凝土1h0.5h并保证表面潮实际施工时可以混凝土表面不烂、。

可根据气候情况和混凝土搅拌情况进行调节压迫后无深迹,
湿为标准。

地坪混凝土成形。

2.5.3
常要经过以下几个步骤地坪混凝土质量好坏就取决于表面成形好坏了,为了达到表面强度耐久、耐磨通至此,
施工:
接下来就含水量在一定范围内;首先可采用磨光机对吸水以后地坪进行初磨,目是使其表面粗糙度保持一致、
进行均粉施工,以保持耐磨粉厚度控制在均匀撒在地坪表面,并用铝合金刮尺:采用耐磨粉与干水泥混合,11)之间,然后进行静置(通常静置时间为;此时分别用磨光机和压光机对地坪混凝土表面进~min5mm3mm20
行细磨合压光。

迹仍需人工进行收光,经过磨光和压光处理地坪混凝土表面,其强度和表观都提高许多,但其表面磨光和压光印
遍以保证混凝土表面光滑。

通常做法为先用铝合金方管找平,对表面露石子进行单独处理,然后人工铁板收3
地坪施工养护与后处理2.6
有许多未了事项,其主经过以上大部分地坪施工,地坪已基本成形,但就其最终成功质量方面而言,依然还3要为养护和后处理两大方面内容。

地坪混凝土养护(含保护)。

厂房地坪混凝土养护(和保护)历来是一大难题,主要因为施工地坪时通常2.6.1
验,对这方设备安装最紧张时候,交叉作业给地坪混凝土质量带来严重影响。

根据实际施工经也是工业厂房
清洁。

面施工建议如下:地坪专人分区养护,保水要到位,养护要有时效性,表面要
主要原因是混凝土表面过所引表面现象,其花斑现象和混浊混浆通常是在内地坪因不清洁或过早上人,””““3d因此对混凝土早期保养保护清理是极起灰起砂。

早磨损或混凝土凝固前浸入杂质而引起。

严重能进一步发展成
为重要。

结合处强度修补,一般较常规。

对地坪边棱角部位应特别注意避免受损,损伤后无论如何至于保养其他方面,
均低于原强度。

地坪混凝土后处理。

2.6.2
地坪伸缩缝均采用切割本工程接下来一道工序就是对地坪进行后处理地坪伸缩缝。

地坪混凝土施工完毕,——机切割
方法,伸缝为深度双缝,并将,缩缝为浅度单缝(深度为以上)中间部分凿除(深度为13cm)严格控制切割开始时间。

因为时间过早缝隙周围混。

在施工过程中通常注意以下几点:8cm①以后、收缩沉降而断裂,一般控制时间为地坪养护凝土将会缺棱;时间过迟,地坪即会因24h
),实际施工中可通过切割局部进行观察决定。

缩缝以内(这通常是指气温为~℃32 ②30h℃27
用后在缩缝控制与施工缝关系。

特别是纵向长缝,避免两缝不重合。

两缝不重合极易在地坪使
对缝进行加宽切割。

,但通常不影响地坪使用,如发现两缝出现,可边侧产生施工缝(细裂缝)
缝切割完毕,均应用沥青或沥青麻丝填充,以保护混凝土伸缩缝不受损。

③结束语 3
取得了以上论述了大面积厂房地坪施工工序,该工序在冷轧薄板轧后库混凝土地坪工程施工中
得到了各方面认良好效果,特别是在地坪平整度、地坪耐磨方面较为突出。

目前地坪总体质量
[参考文献]可。

]北京:中国建筑工业出编写组[第三版建筑施工手册第三版建筑施工手册][()M(1 )版社,1987。

相关文档
最新文档
