水泥地面施工方案
在建筑和道路施工中,水泥地面是一种常见的铺设材料,具有耐用、易清洁等优点。
合理的施工方案对于水泥地面的质量和使用寿命至关重要。
本文将介绍一种基本的水泥地面施工方案。
材料准备
在进行水泥地面施工之前,首先需要准备以下材料:
•水泥
•沙子
•碎石
•水
•搅拌设备
•平板、振动器等施工工具
这些材料将用于混凝土的制备和铺设过程。
施工步骤
1. 地面准备
在进行水泥地面的铺设之前,需要对地面进行充分的准备工作。
首先要确保地面平整、干燥,并清除所有杂物和尘土。
2. 混凝土配制
接下来是混凝土的制备。
按照一定的比例将水泥、沙子和碎石混合,并加入适量的水进行搅拌,直到混凝土均匀无块状物。
3. 混凝土铺设
将混凝土均匀地铺设在准备好的地面上,然后利用平板和振动器对混凝土进行压平和振实,确保混凝土密实结实。
4. 养护
混凝土铺设完成后,需要进行充分的养护。
覆盖塑料薄膜保持湿润,以防混凝土过早干燥。
一般养护时间为7天左右,养护结束后水泥地面将具有良好的坚固性和平整度。
注意事项
•施工时需注意安全,佩戴好防护装备。
•搅拌混凝土时,保持水泥、沙子和碎石的比例合适。
•铺设混凝土时要保持均匀、密实。
•养护过程中保持地面湿润。
通过以上简要的介绍,希望读者能够掌握基本的水泥地面施工方案,确保施工质量和使用效果。
全轻混凝土地坪施工方案

一. 工程概况............................二. 编制依据.............................三. 全轻混凝土产品介绍 (2)四. 工程内容 (4)五. 检验批划分 (6)六. 施工工艺 (6)七. 施工要点 (7)八. 安全操作规程 (9)九. 质量控制与检查验收标准 (10)十.安全注意事项 (11)十^一.文明施工措施 (11)十二.环保要求 (12).工程概况1、工程名称:国兴•天原(重庆天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程2、工程地点:重庆市江北区建新西路34 号3、建设单位:重庆国兴置业有限公司4、监理单位:重庆市建永工程监理有限公司5、设计单位:中煤科工集团重庆设计研究院6、施工单位:重庆鼎豪建设工程有限公司7、地勘单位:中国建筑西南勘察设计研究院有限公司8、建筑总面积:建筑总面积80997.65m2。
9、总工期:475 天,10、结构类型及楼层:框架剪力墙结构,5#楼建筑面积:25182.27 平方米,吊4/33/-3层,建筑高度:99 m 6#楼建筑面积:24685.53吊3/33/-3 层,建筑高度:99 m ;7#楼建筑面积:24188.29,吊2/33/-3层,建筑高度:99 m 。
1 #地下车库局部工程:6941.56 平方米,负3层。
11、标准层(8户,5个户型)单层建筑面积703.41m2,标准层单层全轻混凝土地坪面积392.8 m2;其中A户型两套,单套全轻混凝土地坪面积为46.1 m2,其中B户型两套,单套全轻混凝土地坪面积为45.5m2,其中C 户型一套,单套全轻混凝土地坪面积为44.8m2,其中D户型一套,单套全轻混凝土地坪面积为48 m2,其中E户型两套,单套全轻混凝土地坪面积为58.4 m2,设计厚度为35mm。
二.编制依据2.1国兴•天原(重庆原天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程施工图2.2 相关建筑节能规范、图集:《夏热冬冷地区居住建筑节能设计标准》 (JGJ134-2010)《民用建筑热工设计规范》 (GB50176-93)《居住建筑节能65滋计标准》(DBJ 50-071-2010 )《住宅建筑围护结构节能应用技术规程》 ( DG\TJ08-206-2002)《重庆市建筑节能工程施工质量验收规范》(修订)(DBJ50-069-2007) 《轻集料混凝土技术规程》 (JGJ 51-2001)《建筑地面工程质量验收规范》GB50209-2002《民用建筑节能管理规定》《建设工程安全生产管理条例》;《全轻混凝土建筑地面保温工程技术规程》DBJ50-151-2012《建筑节能工程施工验收规范》GB50411-2007建筑主管部门有关建筑节能设计的相关文件、规定2.3 国家、省市现行的相关建筑节能法律、法规三、全轻混凝土产品介绍3.1 全轻混凝土全轻混凝土是以集料(粗骨料、细骨料) 、粉料(水泥、粉煤灰、外加剂)、拌合用水按照一定配合比经混合搅拌、输送、浇筑成型、保湿养护而成的轻质混凝土。
地坪施工方案

1.1地坪施工方案1.1.1.1施工准备(一)作业条件l、室内抹灰已完。
2、室内墙面弹好+1.0m水平控制线。
3、穿板管道安装完成,吊洞完成,蓄水试验24小时无渗漏。
4、地坪厚度控制灰饼完成,净高复核完成,结构蓄水不少于24小时,结构裂缝处理完成。
(二)施工人员配备表3.1各工种人员配备和工作任务(三)主要材料商品C20混凝土,防水涂料,普通32.5级及以上硅酸盐水泥。
(四)工具准备混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹、刮杠、木抹子、铁抹子、地坪刻痕耙、水桶、广线、五线仪。
1.1.1.2施工工艺流程(一)全轻混凝土建筑楼面基层清理干净f弹控制线一打靶一复核净高f蓄水湿润一裂缝修补(若有)一铺设砼f刮杠首次收平f提浆二次收平一刻痕一养护(二)细石混凝土楼面基层处理f弹控制线f打靶f蓄水湿润f裂缝修补(若有)f撒灰铺浆f铺设真空镀铝聚脂薄膜f铺设隔热层f铺设砼f刮杠首次收平f提浆二次收平f刻痕f养护(三)防水涂料楼面基层处理清理干净f蓄水湿润f砂浆找平f分三次涂刷防水涂料(四)干混砂浆地面基层处理f蓄水湿润f涂刷防水涂料f铺设砂浆保护层f刻痕f养护1.1.1.3主要施工方法(一)全轻混凝土建筑楼面(1)基层检查由于楼地面保温直接关系到业主接房时室内净高,所对主体结构楼面尺寸偏差要求较严,因此在进场前必须对主体楼板检查、标高、进行复测。
根据测量结果确定调整处理方法,超偏差大的,提出整改要求,并安排人员进行必要整改后,才能进行施工。
a、对照户型图纸,确定基准测量层。
确定室内地坪完成面标高。
b、净高测量:根据地坪设计厚度,结构层高,确定地坪完成面理论房间净高,根据分户验收测量标准对施工的楼层进行测量。
测量时注意:要考虑地面平整度及顶棚水平度偏差较大的情况,测量结果要书面记录。
c、测量数据记录分类:对测量的净高数据要进行分析,得出极差结果。
d、处理数据:对数据进行分析后,要对极差大于15mm的位置进行处理。
混凝土路面面层施工方案

混凝土路面面层施工方案
一、施工准备:
1.确定施工区域和施工范围,并根据道路设计要求进行详细测量和标志。
2.进行土质地基处理,清除表层杂物和松散土,确保路面基础平整、坚硬且无积水。
二、施工工艺:
1.倒扁式施工工艺:首先将混凝土预拌料放入搅拌车中搅拌均匀,然后用卡车输送到施工现场,通过泵车封闭输送至工作面上,再利用摊铺机进行摊铺,然后使用铣刨机进行平整处理,并及时养护。
2.高抗裂纤维混凝土:在混凝土搅拌中添加一定比例的高强度纤维材料,可增加混凝土的抗裂性能和耐久性。
三、施工方法:
1.混凝土搅拌:选用合适的搅拌设备进行混凝土搅拌,控制好搅拌时间和搅拌强度,确保混凝土质量。
2.路面预处理:在浇筑混凝土前,首先对路面进行预处理,如清洗、加温、喷涂隔离剂等,以提高混凝土与基层的附着力。
3.混凝土铺设:在摊铺机的辅助下,将混凝土均匀摊铺在基层上,注意保持混凝土的均匀性和厚度一致性。
4.平整处理:使用铣刨机进行路面表面的平整处理,除去混凝土表面的砂浆和不平整部分。
5.养护措施:及时进行混凝土养护,如覆盖保温层、喷水养护等,以提高混凝土强度和耐久性。
四、施工条件:
1.温度要求:混凝土浇筑的环境温度应在5℃以上,夏季高温时应注意降低混凝土温度。
2.控制施工时间:避免在雨天、强风天气或寒冷的天气进行施工。
3.施工机械要求:保证搅拌机、摊铺机、铣刨机等施工机械设备的运行良好,确保施工顺利进行。
以上就是混凝土路面面层施工方案的主要内容。
在实际施工中,还需要根据具体情况评估施工风险,并采取相应的施工措施和安全措施,以保证施工质量和工期的完成。

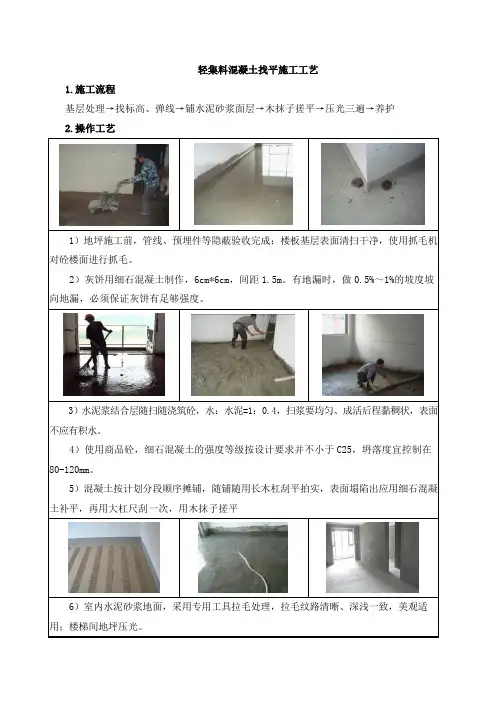

轻集料混凝土找平施工工艺

1.施工流程
基层处理→找标高、弹线→铺水泥砂浆面层→木抹子搓平→压光三遍→养护
2.操作工艺
1)地坪施工前,管线、预埋件等隐蔽验收完成;楼板基层表面清扫干净,使用抓毛机对砼楼面进行抓毛。
2)灰饼用细石混凝土制作,6cm*6cm,间距1.5m。有地漏时,做0.5%~1%的坡度坡向地漏,必须保证灰饼有足够强度。
3)水泥浆结合层随扫随浇筑砼,水:水泥=1:0.4,扫浆要,细石混凝土的强度等级按设计要求并不小于C25,坍落度宜控制在80-120mm。
5)混凝土按计划分段顺序摊铺,随铺随用长木杠刮平拍实,表面塌陷出应用细石混凝土补平,再用大杠尺刮一次,用木抹子搓平
6)室内水泥砂浆地面,采用专用工具拉毛处理,拉毛纹路清晰、深浅一致,美观适用;楼梯间地坪压光。
7)地坪施工12小时后开始浇水养护,养护时间为7天,每天冲水至少两次(保持地坪随时湿润);养护期间不允许上人或进行下道工序施工。
整理地坪施工方案

地坪施工方案20 年月日A4打印/ 可编辑ICSP32备案号湖北省地方标准DB42/T -2016全轻混凝土建筑地面保温工程技术规程Technical specification of full lightweight aggregate concrete thermal insulation forbuilding ground(征求意见稿)2016--发布2016--实施湖北省质量技术监督局联合发布湖北省住房和城乡建设厅目次前言II1 范围32 规范性引用文件33 术语和定义44 材料64.1 原材料要求64.2 全轻混凝土性能75 设计与构造75.1 一般规定75.2 节能设计85.3 构造设计86 全轻混凝土制备与运输96.1 一般规定96.2 全轻混凝土配合比96.3 拌合物拌制116.4 拌合物运输127 浇筑施工137.1 一般规定137.2 拌合物泵送147.3 浇筑和成型147.4 养护148 验收158.1 一般规定158.2 原材料168.3 全轻混凝土拌合物188.4 浇筑施工19本规程用词说明21条文说明22前言为了规范全轻混凝土在建筑地面保温工程上的应用,提升生产与施工企业技术能力,保证工程质量,推动行业技术进步,满足日益提高的建筑需求,制订本规程。
本标准由湖北省住房和城乡建设厅提出。
本标准由湖北省住房和城乡建设厅归口。
本标准由湖北省建筑节能科技中心负责具体技术内容的解释。
执行过程中如有意见和建议,请寄送湖北省建筑节能科技中心(地址:武汉市武昌中南路12号建设大厦15楼,邮政编码:430071)。
本标准主编单位:湖北省建筑节能科技中心湖北省建筑节能协会宜昌汇腾陶粒制品贸易有限公司本标准参编单位:本规程主要起草人员:本规程审查人员:全轻混凝土建筑地面保温工程技术规程1 范围本规程规定了全轻混凝土建筑地面保温工程应用的术语和定义、材料、设计与构造、全轻混凝土制备与输送、浇筑施工及验收等。
地坪轻集料混凝土找平层技术交底

地坪轻集料混凝土找平层技术交底一、背景地坪轻集料混凝土找平层是指在建筑地面施工前,通过倒铺轻集料混凝土来弥补地面不平整的问题,提高地坪平整度和质量。
二、施工要求1. 材料选择:- 轻集料:选择符合规范要求的轻集料,如聚苯颗粒等。
- 水泥:使用优质的普通硅酸盐水泥。
- 添加剂:可根据需要选择具有增强剂、减水剂等的添加剂。
- 水:使用清洁、无杂质的水。
2. 设备准备:- 搅拌设备:使用质量可靠的混凝土搅拌机。
- 平整工具:如平铺机、刮板等。
3. 施工流程:- 基层处理:确保基层干净、无油污、尘土等杂物。
清洁后,涂布一定比例的水泥浆,增加粘结性。
- 模板安装:安装木质模板砌筑模板边框,并使用线锥检查位置是否正确。
- 轻集料混凝土搅拌:按照设计配比将轻集料、水泥、添加剂和水混合搅拌至均匀。
4. 浇注和找平:- 将混合好的轻集料混凝土倒入已安装好的模板内。
- 使用平铺机或刮板进行刮平和压实,确保地坪平整度。
- 找平后的地坪保持湿润状态,覆盖防护层,待完全固化后方可进行后续施工。
三、施工安全措施1. 操作人员应穿戴好符合安全要求的工作服和劳保用品,如安全帽、手套、防尘口罩等。
2. 搅拌机操作前应进行检查,确保设备无异常情况,如带盖、带网等是否完好。
3. 混凝土倒入模板时要注意控制流速,避免溅洒伤人。
4. 施工现场严禁乱堆乱放杂物,确保通道畅通,防止意外摔倒。
四、质量验收标准1. 地坪平整度:按照规范要求测量,不得超出允许偏差范围。
2. 地坪表面无裂缝、起砂、起泡等现象。
3. 轻集料与水泥的胶结牢固,无脱层现象。
五、施工记录施工过程中应有专人记录施工时间、材料用量、质量验收结果等重要信息,并保存好相关文件。
六、注意事项在施工过程中,遵循安全操作规程,确保施工质量和人员安全。
全轻混凝土地坪施工方案(范本)教程文件

目录第一章工程概况 0第二章编制依据 0第三章施工准备 (1)3.1技术准备 (1)3.2人员准备 (1)3.3施工机具准备 (1)3.4原材料要求 (1)第四章主要工序施工方法 (2)4.1工艺流程 (2)4.2施工方法 (3)4.3养护 (6)第五章特殊节点的控制 (6)第六章中间工序及质量控制 (7)第七章工程质量验收 (8)第八章质量通病防止措施 (10)8.1空鼓、裂缝 (10)8.2地面起砂 (10)8.3面层不光、有抹纹 (10)第九章安全及文明施工措施 (11)第十章成品保护施工措施 (11)第十一章地坪施工进度安排 (11)第一章工程概况1、本工程为重庆市佳兆业龙洲湾项目二期二标工程,该项工程位于重庆市巴南区道角村龙洲大道西侧;由三栋高层办公、酒店,一栋多层商业(即16#、17#、18# 19#楼)。
建筑层数16#楼为地下2层地上3层局部为4层,17#楼地下1层地上19层,18#楼为地下3层地上20层,19#楼为地下3层地上25层。
土0.000相当于绝对标高分别为217.10m、.227.3m。
工程的总建筑面积为151813.3平方米,总用地面积约1・7万平方米左右,其中地上建筑面积约105313 平方米,地下建筑面积约46500平方米。
本工程建筑主体主要地下车库及人防,地上商业、办公、酒店几大部分构成。
该工程结构形式为框架剪力墙结构。
高层部分基础采用旋挖钻孔灌注桩、独立柱基、墙下条形基础及筏形基础。
2、地下室地坪工程概况:本工程地坪属于节能保温地坪。
根据建筑总说明及材料用料做法表,本工程为结构板部位。
具体做法如下:第二章编制依据1、《全轻混凝土建筑地面保温工程技术规程》DBJ50T-15-20122、《民用建筑热工设计规范》GB50176-933、《建筑地面设计规范》GB50037-20134、《建筑地面工程施工质量验收规范》GB50209-20105、《轻集料混凝土技术规程》JGJ51・906、其他国家、行业现行标准规范7、公司企业标准8本工程施工组织设计9、《佳兆业广场二期二标建造标准作法》第三章施工准备3.1技术准备1、施工前熟悉图纸、规范及相尖图籍,掌握细部构造及有矢的技术要求;2、施工负责人要向班组交底。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一.工程概况 (1)二.编制依据 (1)三.全轻混凝土产品介绍 (2)四.工程内容 (4)五.检验批划分 (6)六.施工工艺 (6)七.施工要点 (7)八.安全操作规程 (9)九.质量控制与检查验收标准 (10)十.安全注意事项 (11)十一.文明施工措施 (11)十二.环保要求 (12)一.工程概况1、工程名称:国兴·天原(重庆天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程2、工程地点:重庆市江北区建新西路34号3、建设单位:重庆国兴置业有限公司4、监理单位:重庆市建永工程监理有限公司5、设计单位:中煤科工集团重庆设计研究院6、施工单位:重庆鼎豪建设工程有限公司7、地勘单位:中国建筑西南勘察设计研究院有限公司8、建筑总面积:建筑总面积80997.65m2。
9、总工期:475天,10、结构类型及楼层:框架剪力墙结构,5#楼建筑面积:25182.27平方米,吊4/33/-3层,建筑高度:99 m;6#楼建筑面积:24685.53吊3/33/-3层,建筑高度:99 m;7#楼建筑面积:24188.29,吊2/33/-3层,建筑高度:99 m。
1#地下车库局部工程:6941.56平方米,负3层。
11、标准层(8户,5个户型)单层建筑面积703.41m2,标准层单层全轻混凝土地坪面积392.8 m2;其中A户型两套,单套全轻混凝土地坪面积为46.1 m2,其中B户型两套,单套全轻混凝土地坪面积为45.5m2,其中C户型一套,单套全轻混凝土地坪面积为44.8m2,其中D户型一套,单套全轻混凝土地坪面积为48 m2,其中E户型两套,单套全轻混凝土地坪面积为58.4 m2,设计厚度为35mm。
二.编制依据2.1国兴·天原(重庆原天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程施工图。
2.2相关建筑节能规范、图集:《夏热冬冷地区居住建筑节能设计标准》(JGJ134-2010)《民用建筑热工设计规范》(GB50176-93)《居住建筑节能65%设计标准》(DBJ 50-071-2010)《住宅建筑围护结构节能应用技术规程》(DG\TJ08-206-2002)《重庆市建筑节能工程施工质量验收规范》(修订)(DBJ50-069-2007) 《轻集料混凝土技术规程》(JGJ 51-2001)《建筑地面工程质量验收规范》GB50209-2002《民用建筑节能管理规定》《建设工程安全生产管理条例》;《全轻混凝土建筑地面保温工程技术规程》DBJ50-151-2012《建筑节能工程施工验收规范》GB50411-2007建筑主管部门有关建筑节能设计的相关文件、规定2.3 国家、省市现行的相关建筑节能法律、法规三、全轻混凝土产品介绍3.1 全轻混凝土全轻混凝土是以集料(粗骨料、细骨料)、粉料(水泥、粉煤灰、外加剂)、拌合用水按照一定配合比经混合搅拌、输送、浇筑成型、保湿养护而成的轻质混凝土。
具有较高的耐压强度和抗老化性,无须加做保护层,施工简单,速度快,节省工期同时降低了生产成本,安全、环保、无毒、无污染、不燃,全轻混凝土作为一种新型节能产品,具有广阔的发展前景。
3.2 全轻凝土的特点3.2.1 轻质全轻混凝土密度1100㎏ / m 3,根据设计要求,通过调整材料的的配比度,确定其密度。
3.2.2热工性能优良3.2.3隔音效果优良全轻混凝土是多孔型材料,因此它是一种具有一定吸音能力的材料,吸音性能比砖墙大约高 5-10 倍。
3.2.4具有良好的防火性能全轻混凝土是非燃性能的,它的热传导性能低,热迁移慢,从而能保护其他构件不受火灾的影响,在高温下也不产生有害气体,因而具有良好的防火性能。
3.2.5吸水率低,表面不易开裂,施工工艺简单,整体性能好,具有一定的抗渗性能。
3.2.6 安全、环保、无毒、无污染。
3.3 全轻混凝土的材料组成及技术指标3.3.1 水泥水泥的性能指标应符合《通用硅酸盐水泥》GB175的规定。
3.3.2 轻集料轻集料的性能指标应符合《轻集料及其试验方法第1部分:轻集料》GB17431.1的规定。
3.3.3 砂砂的性能指标应符合《普通混凝土用砂质量标准及检验方法》JGJ 52的规定。
3.3.4 拌合水拌合水的性能指标应符合《混凝土用水标准》JGJ63的规定。
四、工程内容4.1 施工准备4.1.1进场前积极与其他相关单位接洽协商,严格按制定的现场管理条例、施工进度、各个工序、工期节点及总工期,配合相关单位进行安全文明施工。
其安置原则:就近安置、易通水、通电。
4.1.2编制详细的施工方案,由公司技术部门审批后,报请业主及监理工程师审批通过后,严格按审批的施工方案进行施工。
4.1.3仔细阅图提出问题在图纸会审中阐明理由及数据,积极与业主、监理工程师、专业设计师交流沟通,把需要变更的部位、内容、技术参数,作详细的计划送交设计单位审批。
4.1.4积极与相关单位协调,根据道路及交通情况错峰安排运输原材料车辆进场;原材料堆放场地,集料堆放场地80~120㎡,粉料堆放场地(搭建材料库)50㎡,机具设备摆放场地30㎡。
4.1.5基层处理:楼面全轻混凝土保温层施工前,基层应清理干净,无油泽、浮尘、建渣污垢、风化物、泥土等影响粘接性能的材料,并剔除表面凸出物,使基层平整。
基层表面不得有积水。
4.1.6施工条件:(1)楼面保温施工条件:内墙抹灰、门窗、地面明铺管道施工完毕,并提供室内标高控制线。
(2)施工现场应做到通水、通电,做好机具、模具的准备工作,并保持工作环境的清洁。
(3)环境温度低于5℃时不得浇筑。
4.1.7劳动力部署:根据工程的特点,经我公司工程部人员对施工现场进行踏堪,并仔细核对施工工程量,根据建设方的工期要求,并结合工程的施工难易程度,针对本工程经我公司研究决定安排如下劳动力进行施工,具体见下表:劳动力安排及分工表:4.1.8施工机具部署:根据本工程的工程量及施工工期我公司将设备机具布置如下:五、检验批的划分根据《建筑节能工程施工验收规范》GB50411-2007中地面节能工程8.1.4第一条规定检验批可按施工段或变形缝划分的规定,经建设、监理、施工单位三方共同商议决定正负零以上每三层楼划分为一个检验批,正负零以下划分为一个检验批,每个检验批留置三组全轻混凝土试件。
六、施工工艺6.1.根据设计要求,试配全轻混凝土,确定其各材料及外加剂的掺量。
6.2.清理基层上的尘土、杂物和积水,地坪凿毛。
6.3.按照全轻混凝土层的设计厚度、设计坡度,用水泥砂浆贴点标高(贴灰饼),冲筋。
6.4.在基层上洒水湿润,然后涂刷一道素水泥浆。
6.5.在搅拌机内加入一定比例的材料和水和进行搅拌,再按《轻集料混凝土技术规程》中的投料顺序将材料加入搅拌机内搅拌形成混凝土浆料。
最后将搅拌均匀的成品全轻混凝土泵送至基坪上。
6.6.采用分段流水作业摊铺全轻混凝土,虚铺厚度为实际厚度的1.1~1.2倍,然后用刮杠刮平、碾压、搓平、收光、拉毛。
6.7.全轻混凝土施工完24小时后应浇水养护,养护时间宜为7-14天。
养护期内尽量避免人员在其上面行走及禁止堆积物品。
6.8施工工艺流程图:全轻混凝土地面及屋面施工流程图七、施工要点7.1 材料要求7.1.1 应对轻粗骨料的含水率及其堆积密度进行测定,测定原则宜为:7.1.1.1 在批量拌制轻骨料混凝土拌和物前进行测定。
7.1.1.2 在批量生产过程中抽查测定。
7.1.1.3 雨天施工或发现拌和物稠度反常时进行测定。
对预湿处理的轻粗骨料,可不测其含水率,但应测定其湿堆积密度。
7.1.2 全轻混凝土拌和物中轻骨料组分可采用体积计量,但宜按质量进行校核。
轻粗、细骨料和掺和料的质量计量允许偏差为±3%;水、粉料和集料的质量计量允许偏差为±2%。
7.2搅拌要求7.2.1 全轻混凝土拌和物必须采用强制式搅拌机搅拌。
7.2.2 在全轻混凝土搅拌时,使用预湿处理的轻粗骨料,宜采用《轻集料混凝土技术规程》中的投料顺序。
7.2.3 全轻混凝土全部加料完毕后的搅拌时间应按规范要求控制。
对强度低而易破碎的轻骨料,应严格控制混凝土的搅拌时间。
7.2.4 粉料应在轻骨料吸水后加入。
也可与经过预湿处理的集料同时加入。
7.3浇筑成型7.3.1清洁浇筑面,不得有垃圾、积水等,拉毛需均匀。
7.3.2按浇筑面的标高线找坡点(找平点)浇筑。
7.3.3浇筑达到设计厚度1.1-1.2倍后用尺杆刮平,面积较大的浇筑面应分区域浇筑。
7.3.4 全轻混凝土浇筑倾落的自由高度不应超过1.5m。
当倾落高度大于1.5m 时,应加串筒、斜槽或溜管等辅助工具。
7.3.5 全轻混凝土宜采用插捣成型。
7.3.6 浇筑成型后,宜采用拍板,刮板,辊子或振动抹子等工具,及时将浮在表层的轻粗骨料颗粒压入混凝土内。
若颗粒上浮面积较大,可采用表面振动器复振,使砂浆返上,再作抹面。
7.3.7成型后保湿养护7-14天,未达到强度时不得上人或荷载。
7.3.8为成型前应防雨、防水。
7.4注意事项7.4.1全轻混凝土混合料搅拌要充分搅拌均匀。
7.4.2搅拌全轻混凝土混合料时,必须严格控制各原材料的用量。
7.5成品保护措施1、保护好墙面的清洁,对墙面玷污或损坏部位应及时进行修补。
2、浇筑完后应对入户门进行封闭,严格工序交接制度,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护人对成品保护负监督、检查责任。
八、安全操作规程:8.1安全措施采用本方案施工时,除应执行有关安全施工的规定外,尚应遵守注意下列事项:8.1.1、施工作业人员必须了解和掌握本工艺的技术操作要领。
8.1.2、全轻混凝土正式生产前,应对搅拌机等器械进行检查,且在试运转正常后方可开机工作。
8.2安全操作规程:8.2.1 、机具( 1 )施工所使用的机具专用设备机具搅拌机、台秤、水管、水泵、推车、铁锨、卷尺、线绳、水桶等。
( 2 )所有机具运至施工现场后,应由专业电工进行检测、调试、确定无故障后,方可进行施工。
( 3 )专用机具必须设置专用的配电箱,配电箱配置有如下规定:①配电箱内必须设置空气漏电开关,动作时间不得大于 0.1 秒,额定电流应与电动机功率相配。
②配电箱内不得设置照明用插座,避免使用 380V 电压作照明用。
③每个配电箱必须设置接地、接零、保护装置。
④每个配电箱必须安装锁,不用时必须切断电源,并锁好配电箱门。
( 4 )施工用电览必须符合要求,必须架空,不得随意拖地,架空时不得使用金属作杆件 , 应采用三相五线制。
8.2.2、集料及粉料( 1 )投放粉料的操作工人应戴好防尘口罩,并经常更换。
( 2 )投放集料和粉料的操作工人应由二人协助上料。
( 3 )有结块的粉料不得放入搅拌箱中,避免卡住搅拌机叶片,而造成电机负荷过大,烧坏电机。
