73B.04煤磨主减速机轴承检查更换施工方案一、目的
我公司二线煤磨主减速机震动异常并伴有异响~准备对其开盖检查~酌情予以更换齿轮轴轴承。

二、工器具准备
名称型号数量名称型号数量拆联轴器2套手推车1台夹具气割2套叉车3T 1台葫芦3T 2个小钢丝绳若干钢丝绳20×2m 4根吊带3T 2根撬棍4根安全带2根彩条布若干手锤2把扁錾2把梅花扳手36 6套活动扳手10寸2把安全灯3个破布若干常用工具1套内六角扳1套千斤顶50T 2套手
三、人员安排:
根据工作量,拟定两班连续作业~每班人员要求配置:机修工:12人,润滑工4人
施工负责:技术负责:
四、施工步骤:
1、维修前~必须准备好图纸、工器具、材料~打好吊装孔,
2、办理停电手续~拆除大盖螺栓,,时间半小时,穿插润
滑对减速机进行放油
3、吊出大盖~放在旁边平台上,,时间半小时,穿插润滑
对减速机进行放油
4、吊出齿轮轴用手推车推至煤磨车间门口用叉车叉至机
修车间,,半小时,穿插润滑对减速机进行放油5、拆除齿轮轴联轴器~更换轴承及油封。

,4小时,润滑
对减速机油池进行清洗并用彩条布覆盖避免杂物进入
减速机。

6、重新组装好的齿轮轴运至煤磨车间并准备好吊装~吊装
到位。

,1小时,
7、根据齿轮啮合情况对啮合面进行调整。

,2小时, 8、涂抹密封胶安装大盖。

,1小时,
9、润滑对减速机进行加油~办理送电手续。

,45分钟, 10、在整个维修过程中~始终有2名维修工对冷却器进行更
换~务必在减速机加油完成前完成冷却器的更换工作。

整个检修时间控制在12小时内。

五、注意事项:
1、拆下的零部件要摆放整齐~以防受损,
2、检修项目交叉作业~施工负责要组织协调好,以更换减
速机轴承为主线~现场人员服从统一安排。

3、拆卸过程和吊装过程中~要注意安全, 4、高空作业要系安全带,
5、在检修结束后~现场清理干净无杂物。

设备部
二?一一年六月十八日。

合集下载

减速机施工方案(3篇)

减速机施工方案(3篇)

第1篇一、工程概况本工程为某项目减速机安装工程,主要施工内容为减速机的运输、卸车、就位、安装、调试等。

工程地点位于某市某工业园区,工期为30天。

本方案针对减速机的安装施工进行详细规划,以确保工程质量和进度。

二、施工准备1. 技术准备(1)熟悉减速机安装工艺、技术要求和操作规程;(2)了解减速机的结构、性能和安装注意事项;(3)掌握施工工具、设备的使用方法和安全操作规程。

2. 材料准备(1)减速机:根据设计要求,准备相应型号的减速机;(2)螺栓、螺母、垫圈等紧固件;(3)润滑油、密封件等辅助材料;(4)施工工具:扳手、螺丝刀、钳子、水平尺、线锤等。

3. 人员准备(1)组织施工队伍,明确各工种人员职责;(2)对施工人员进行技术培训和安全教育;(3)配备足够的施工人员,确保施工进度。

4. 施工现场准备(1)清理施工现场,确保安装空间;(2)设置安全警示标志,确保施工安全;(3)搭建临时设施,如临时操作台、防护栏等。

三、施工工艺1. 减速机运输(1)根据减速机尺寸和重量,选择合适的运输工具;(2)在运输过程中,确保减速机固定牢固,防止震动和碰撞;(3)到达施工现场后,检查减速机外观,确保无损坏。

2. 减速机卸车(1)使用起重机或其他设备将减速机从车上卸下;(2)卸车过程中,注意保护减速机,防止损坏;(3)将减速机放置在指定位置。

3. 减速机就位(1)根据减速机安装图,确定安装位置;(2)使用水平尺和线锤检查减速机安装位置的水平度和垂直度;(3)调整减速机位置,确保其符合设计要求。

4. 减速机安装(1)按照安装图,将减速机与基础连接;(2)检查减速机与基础的连接牢固程度;(3)安装紧固件,确保连接牢固;(4)安装润滑油、密封件等辅助材料。

5. 减速机调试(1)启动减速机,检查其运行状态;(2)观察减速机振动、噪音等指标,确保其符合要求;(3)调整减速机,确保其运行平稳、可靠。

四、质量控制1. 减速机外观检查:确保减速机无损坏、变形等情况;2. 减速机就位:确保减速机安装位置准确、水平;3. 减速机安装:确保减速机与基础连接牢固,紧固件齐全;4. 减速机调试:确保减速机运行平稳、可靠,振动、噪音等指标符合要求。

更换减速器快速三轴安全技术措施

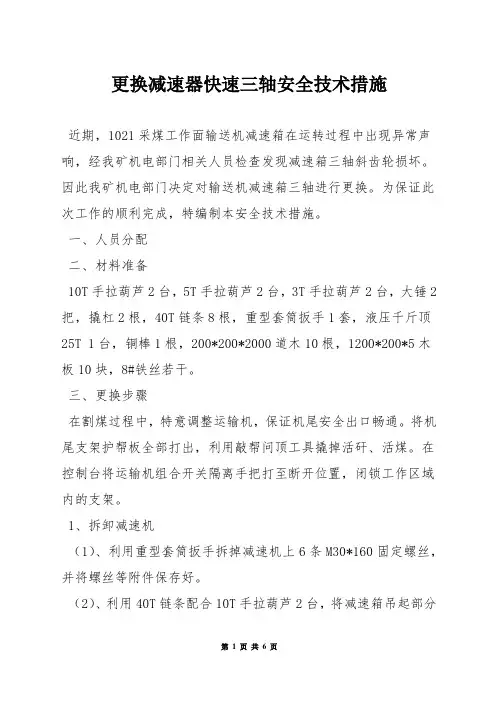

更换减速器快速三轴安全技术措施

更换减速器快速三轴安全技术措施近期,1021采煤工作面输送机减速箱在运转过程中出现异常声响,经我矿机电部门相关人员检查发现减速箱三轴斜齿轮损坏。

因此我矿机电部门决定对输送机减速箱三轴进行更换。

为保证此次工作的顺利完成,特编制本安全技术措施。

一、人员分配二、材料准备10T手拉葫芦2台,5T手拉葫芦2台,3T手拉葫芦2台,大锤2把,撬杠2根,40T链条8根,重型套筒扳手1套,液压千斤顶25T 1台,铜棒1根,200*200*2000道木10根,1200*200*5木板10块,8#铁丝若干。

三、更换步骤在割煤过程中,特意调整运输机,保证机尾安全出口畅通。

将机尾支架护帮板全部打出,利用敲帮问顶工具撬掉活矸、活煤。

在控制台将运输机组合开关隔离手把打至断开位置,闭锁工作区域内的支架。

1、拆卸减速机(1)、利用重型套筒扳手拆掉减速机上6条M30*160固定螺丝,并将螺丝等附件保存好。

(2)、利用40T链条配合10T手拉葫芦2台,将减速箱吊起部分距离,使减速箱链接筒一轴和电机输入轴不处于憋劲状态,有利于减速箱横向拉出,在拉出过程中,必须提前在减速箱下面垫好木板。

(3)、利用25T液压千斤顶配合将减速箱顶出。

(4)、将卸掉的减速箱放平稳。

6、利用10T手拉葫芦配合40T链条将新减速箱卸车。

7、利用10T手拉葫芦配合40T链条起吊装车。

1、将新减速箱拉至安全出口处,利用10T手拉葫芦拉至安装位置附近并转向90度。

2、调整好电机输入轴和减速箱链接筒输出轴的位置,确保中心一致,然后利用铜棒将减速箱慢慢对合。

在对合过程中要确保不能损伤结合面及齿轮。

3、利用套筒扳手上紧20条M30*160螺丝20条,M30*110螺丝14条。

4、检查安装过程有无问题,清理现场配件及工具。

5、送电,试运转。

四、安全技术措施1、跟班队长为此次任务的总指挥,也为现场安全负责人,所有作业人员必须听从跟班队长指挥,不得私自单独冒险作业。

2、在地面装、卸车过程中,要利用综采车间行车将减速箱装、卸车,要有专业行车司机来担任地面装车工作,将装好的减速箱要固定牢固,下面用板皮垫好,以防在车辆行走过程中,来回晃动。

更换减速机轴承施工方案

更换减速机轴承施工方案

更换减速机轴承施工方案.doc73B. 04煤磨主减速机轴承检查更换施匸方案一、LI的我公司二线煤磨主减速机震动异常并伴有异响〜准备对其开盖检查〜酌情予以更换齿轮轴轴承。

二、工器具准备名称型号数量名称型号数量拆联轴器2套手推车1台夹具气割2套叉车3T 1台葫芦3T 2个小钢丝绳若干钢丝绳20X2m 4根吊带3T 2根撬棍4根安全带2根彩条布若干手锤2把扁鑒2把梅花扳手36 6套活动扳手10寸2把安全灯3个破布若干常用工具1套内六角扳1套千斤顶50T 2套手三、人员安排:根据工作量,拟定两班连续作业〜每班人员要求配置:机修工:12人,润滑工4 人施工负责:技术负责:四、施工步骤:1、维修前〜必须准备好图纸、工器具、材料〜打好吊装孔,2、办理停电手续〜拆除大盖螺栓,,时间半小时,穿插润滑对减速机进行放油3、吊出大盖〜放在旁边平台上,,时间半小时,穿插润滑对减速机进行放油4、吊出齿轮轴用手推车推至煤磨车间门口用义车义至机修车间,,半小时,穿插润滑对减速机进行放油5>拆除齿轮轴联轴器〜更换轴承及油封。

,4小时,润滑对减速机油池进行清洗并用彩条布覆盖避免杂物进入减速机。

6、重新组装好的齿轮轴运至煤磨车间并准备好吊装〜吊装到位。

,1小时,7、根据齿轮啮合情况对啮合面进行调整。

,2小时,&涂抹密封胶安装大盖。

,1小时,9、润滑对减速机进行加油〜办理送电手续。

,45分钟,10、在整个维修过程中〜始终有2名维修工对冷却器进行更换〜务必在减速机加油完成前完成冷却器的更换工作。

整个检修时间控制在12小时内。

五、注意事项:1、拆下的零部件要摆放整齐〜以防受损,2、检修项LI交义作业〜施工负责要组织协调好,以更换减速机轴承为主线〜现场人员服从统一安排。

3、拆卸过程和吊装过程中〜要注意安全,4、高空作业要系安全带,5、在检修结束后〜现场清理干净无杂物。

设备部二?一一年六月十八日。

回转窑减速机高速轴轴承及轴封更换方案

回转窑减速机高速轴轴承及轴封更换方案

回转窑减速机高速轴轴承及轴封更换方案一、托轮瓦现状由于窑主减速机高速轴轴承异响,高速轴轴封漏油严重,设备运行存在隐患,现制定抢修更换轴承轴封及调整齿面接触的施工方案:二、主要维修内容1、更换高速轴轴承及轴封2、调整齿面啮合情况四、施工方案1、割除、调走窑主机挡雨棚,工艺根据窑况停止盘窑。

2、办理主机及辅机停电。

3、脱开盘车,释放窑转矩。

4、松开减速机上盖螺栓,调出上盖。

5、拆除联轴器尼龙棒,调出高速轴组件。

6、将高速轴组件拉至维修车间检修。

7、清理机箱,用白平布保护机箱。

8、记录高速轴组件各调整垫圈、组件原始位置。

9、拆除高速轴主传动联轴器及辅传达联轴器。

10、更换高速轴所有轴承(安装轴承前,先测量好轴径、轴承原始游隙、核定配合公差,使用加热器加热安装轴承,轴封安装时注意轴封方向及轴封内唇弹簧是否掉落,使用铜板轻打,防止轴封骨架变形)。

11、各调整垫及组件安装复位。

12、安装两侧联轴器(联轴器加热安装时必须用冷水冷却轴径避免轴封热损坏)。

13、吊装就位高速轴组件。

14、各轴承上下间隙调整,间隙范围0-0.05mm(吊装上盖压铅丝)。

15、各段轴向间隙及齿轮啮合调整(压铅丝):高速轴轴向间隙0.12-0.15mm,二段轴0.15-0.18mm,三段轴0.2-0.25mm;各齿轮接触要求延齿高不低于60%,延齿长不低于85%。

16、恢复上盖及其与各端盖,安装联轴器尼龙棒。

17、补油试机。

18、恢复减速机挡雨棚。

五、抢修进度及安排六、安全保障措施1、因属抢修工作,参加人员要忙而不乱,紧张有序地开展工作。

2、在现场作业时,必须正确穿戴劳动保护用品,每班带班为兼职安全员。

3、拆卸吊装时,要注意钢丝绳、葫芦、千斤顶等工器具的可靠性,对拆卸、搬运吊装的物件要轻拿轻放,注意保护高速轴齿轮。

4、现场用电要按规定程序办理,要在办理停电手续后进行修理工作。

维修工段xxxxx。

更换大倾角皮带机减速器轴承的安全技术措施

更换大倾角皮带机减速器轴承的安全技术措施

更换大倾角皮带机减速器轴承的安全技术措施昌吉市宝平煤矿更换150M大倾角皮带机减速器轴承的安全技术措施一、施工概况:由于采煤队150M大倾角皮带机减速器轴承损坏,导致减速器出现异响及漏油现象。

根据现场安全情况,我矿计划对减速器进行升井检修,然后在下井进行安装。

为了保证检修时施工人员的安全及检修工作的顺利进行,特制定本措施。

二、人员组织:安全负责人:根据矿领导带班表施工负责人:巴哈提薛勤璐赵立志参加人员:赛力克闫振学马云采煤队相关人员注:现场安全负责人要非常清楚现场的安全状况,监护好所有施工人员的安全状态,对所有参加施工人员的安全负责。

现场施工人员由施工负责人负责统一调度指挥。

施工负责人和现场安全负责人抓好现场的检修质量及劳动纪律。

三、时间安排计划于2014年03月14日早班完成。

四、施工前的准备:1、施工前必须将本措施贯彻到每一个参加施工的作业人员,没有参加学习的人员不得参加该项施工。

参加作业人员必须佩带好防护用品;并明确现场负责人。

2、作业前,施工负责人必须向作业人员讲清工作内容、步骤、安全注意事项及人员分工情况。

3、检修前将检修用的备件、材料、和安全保护用具准备齐全,并认真检查和试验。

4、对运输环节进行系统检查,排除障碍便于减速器运输。

如绞车、信号、运输路线的完好情况。

5、施工人员需检查好作业环境的支护情况;将皮带机机头的浮渣清理干净便于减速器的拆卸安装工作。

6、提前设置好起吊点,必要时可打锚索。

五、施工步骤1、皮带机卸净负荷后,将皮带机电源断电闭锁,控制开关挂停电牌。

2、拆除减速机与液力偶合器、滚筒的联接对轮螺栓、棒销。

3、拆除减速机基础螺栓。

4、将减速机利用吊葫芦吊至平板车上,运往地面进行检修。

5、将检修好的减速机运至皮带机机头处进行安装。

6、对减速机进行找正后紧固基础螺栓。

7、减速机找正时,应先测量两台减速机的中心高是否相同,如果相同,要由施工负责人记录好原基础垫的厚度,便于找正;如果不同,要用直尺测量减速机与电机的中心高,增加或减少基础垫。

新副井更换减速机方案(1)

新副井更换减速机方案(1)

新副绞更换减速机施工方案及安全技术措施机电动力科2013年12月10日新副绞更换减速机施工方案及安全技术措施一、概况我矿新副井提升机自2007年安装使用已6年,由于减速机高速轴侧密封出现渗漏油状态,为了保障生产,排除安全隐患。

决定对减速机做更换处理。

1、施工时间:2013年12月2、施工地点:新副井绞车房3、施工单位:机电队二、施工方案:1、在拆除原减速机之前,对绞车提升系统各传动部位、各种安全保护、电气控制、信号、液压系统、钢丝绳等进行全面检查,如有问题进行处理。

2、制动闸处于施闸状态,固定装置固定锁住滚筒,切断电源。

3、拆除机房南面一扇窗户和部分砖墙,使减速机能够顺利运进和运出。

4、拆除原减速机固定地基螺栓,拆除联轴器外齿圈,将原减速机移出。

5、将新旧减速机运至综采车间,采用热装方式进行对轮更换。

6、将新减速机移动到固定减速机位置,调正减速机与电动机中心线、水平,装上地基螺栓,安装联轴器,校对电动机与减速器中心线、水平,连接电动机线,解除滚筒固定装置固定锁,送上电源,进行试车运行。

三、施工组织为保证新副井提升机更换减速机安全顺利进行,我矿成立新副井提升机更换减速机项目领导小组。

组长:副组长:成员:职责:在组长、副组长的组织、指导之下,负责完成以下工作:1、做好人力和物资的准备和调配工作;2、做好设备安装施工过程中的技术保障、技术服务和安装工程质量监督工作;3、做好安装施工过程中各类安全措施的监督落实和安全监管工作。

(一)施工前准备工作1、施工前,机电科主管技术员对新减速机的中心线、基座螺栓位置及减速机长、短尺寸必须进行校对核准。

2、机电队负责原减速机拆除(将原减速机和新减速机运送到综采车间,扒除原减速机对轮,新减速机装上对轮)。

3、对轮的拆装是这次施工的重点和难点,要确保施工顺利进行,要对对轮拆装做足以下准备:1)、700mm见方的铁皮盒一个(3mm厚)2)、灭火器两台3)、氧气乙炔瓶一套4)、2000mm×350mm×350mm硬质木棍一根5)、200T液压拉马一台(外借)6)、300°C量程温度表一个7)、大扳手,大锤等必要工具4、参与施工人员必须认真学习安装质量标准,掌握安装程序,并明确分工,责任到人。

更换减速机安全技术措施

开工许可证说明:1、承担施工任务的单位规程或措施编制,审批、贯彻后,上报有关科室办理开工许可证。

2、开工前有关科室人员必须对施工现场进行检查验收,确认具备开工条件后,在开工许可证上签发意见并签字后方可开工。

一、措施例会1、时间:2、地点:3、主持人:4、参加人员:5、会议内容:XXX:今天的会议主要研究架空人车更换减速机的施工方法施工时需注意的安全问题。

XXX:施工前,要停电挂牌,要严格执行三项制度。

XXX:首先进行安全确认达标,按时间进行三三整理,准备好工具,材料等。

起吊时大件的下方严禁有人。

张志鹏:作业时要互相照应不得伤害自己和他人,做到三不伤害。

二、施工概述我矿架空人车减速机漏油,再由于运行时间过长,需要进行更换。

为保证施工安全,特制定如下安全技术措施。

三、施工组织:施工负责人:XXX安全负责人:XXX四、施工前的准备工作1、施工前,施工负责人要提前准备好活搬手、大锤、码具、薄铁板垫等材料、配件和工具,并提前运到指定地点。

2、参加施工人员必须着装整齐,带全工具,同时做好自主保安,持证上岗。

3、更换减速机前应先拆卸消音外壳及液力推动器。

4、施工前要找好吊点,对吊点认真检查,不得出现松动现象。

5、施工前,要先拆卸减速机及电机的基础螺丝,并将电机后拨。

五、施工技术要求1、减速机找正时,应先测量两台减速机的中心高是否相同,如果相同,要由施工负责人记录好原基础垫的厚度,便于找正;如果不同,要用直尺测量减速机与电机的中心高,增加或减少基础垫。

2、打开电机的前后外壳,测量电机前后轴承间隙,发现轴承间隙超出极限,应更换轴承。

3、取下联轴器及轴承时,要使用码具,如用码具无法取下时使用火焊加热将联轴器及轴承取下。

4、安装联轴器及轴承时首先将联轴器及轴承用火焊加热,加热温度在80-120℃之间,温度达到后,将联轴器或轴承迅速安装在轴上。

5、减速机和电动机的基础螺丝一定要拧紧牢固。

六、施工工艺过程人员到位对现场进行安全确认开关上锁挂牌拆卸消音装置拆卸液力推动器拆卸减速机及电机的基础螺丝将电机落地找好吊点挂起重机起吊减速机放在地上起吊新减速机放在基础座上紧固螺丝拆卸电机联轴器打开电机前后端盖检查轴承间隙(超出极限应更换)恢复电机前后端盖拨回电动机并找正紧固减速机、电机基础螺丝安装液力推动器及消间装置与司机联系好摘牌送电试运转。

电机更换轴承施工方案

电机更换轴承施工方案1. 引言本文档介绍了电机更换轴承的施工方案。

电机是各种机械设备中的重要部件,常常需要对其进行维修和保养。

其中,轴承是电机内最容易磨损的部件之一。

当轴承出现故障或磨损时,需要及时更换以保证电机正常运行。

本文档将详细介绍电机更换轴承的具体步骤和注意事项,供施工人员参考。

2. 施工前准备在进行电机更换轴承施工之前,需要做好以下准备工作:•工具准备:准备好必要的工具,如扳手、锤子、提升设备等。

根据电机型号和轴承规格,选择适当的工具。

•材料准备:根据更换轴承的规格和要求,准备好适当的轴承和润滑油。

•检查电机:在开始施工之前,对电机进行全面检查,确认轴承确实需要更换,并检查其他相关部件是否存在问题。

•安全措施:施工前要做好安全准备工作,如戴好安全帽、手套等,确保施工过程安全可靠。

3. 施工步骤下面将详细介绍电机更换轴承的施工步骤:步骤一:拆卸电机外壳使用相应的工具,拆卸电机外壳,暴露出电机内部部件。

步骤二:固定转子使用专业工具将电机转子固定住,避免转子在后续操作中意外旋转。

步骤三:卸下原有轴承使用扳手等工具拧下轴承旁边的螺母,并将轴承从轴承座中取出。

注意不要损坏轴承座和轴承座孔。

步骤四:清洁安装位置在安装位置清洁轴承座和轴承座孔,去除杂质和旧润滑油残留。

步骤五:安装新轴承将新轴承放入轴承座孔中,确保轴承座和轴承座孔完全贴合。

步骤六:润滑轴承在轴承内部涂抹适量的润滑油,确保轴承正常运转时可以充分润滑。

步骤七:安装螺母将螺母放回轴承旁边,并使用扳手等工具旋紧,固定轴承。

步骤八:重新安装转子解除转子的固定,将转子重新安装到电机内,并确保转子自由转动。

步骤九:检查和测试检查轴承安装是否牢固,电机内部是否有杂物残留。

然后,启动电机进行测试,确保轴承更换成功。

4. 注意事项在进行电机更换轴承的施工过程中,需要注意以下事项:•安全第一:在施工过程中,务必注意安全,佩戴好相关安全装备,并使用合适的工具。

轧机减速机轴承更换操作方案及流程

轧机减速机轴承更换操作方案及流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 简介在轧机操作中,减速机轴承是关键部件之一,其正常运转直接影响到轧机的效率和稳定性。

减速机轴承更换步骤【秘籍】

注意事项:装轴承应尽量在干燥、无尘的区域进行,并应远离会产生金属碎屑和灰尘的设备。

当必须在复杂的环境下安装时,应当把污染降到最低。

安装轴承时,应当根据类型和尺寸,选择机械,加热或液压等方法进行。

圆柱轴承安装1、冷安装安装配合不是太紧的小轴承时,可以通过一个套筒(图2、图3)并以锤击的方法,轻轻敲击套筒把轴承装到合适的位置。

敲击时应尽量均匀的作用在轴承套圈上,以防止轴承倾斜或歪斜。

大部分轴承都采用压入法进行安装。

如果要将轴承的内外圈同时装到轴上和轴承座中,必须确保以相同的压力同时作用在内外圈上,且必须与安装工具接触面在同一平面上。

2、热安装通常情况下,对于较大型轴承的安装,不通过加热轴承或轴承座是不可能的,因为随着尺寸的增大,安装时需要的力越大。

热安装所需要的轴承套圈和轴或轴承座之间的温差主要取决于过盈量和轴承配合处的直径。

开式轴承加热的温度不得超过120℃。

不推荐将带有密封件和防尘盖的轴承加热到80℃以上(应确保温度不超过密封件和润滑脂允许的温度)。

加热轴承时,要均匀加热,绝不可以有局部过热的情况。

轴承感应加热器圆锥轴承安装带圆锥孔的轴承,其内圈大部分是以过盈配合的方式来安装的。

过盈量是由内圈在圆锥形轴径、紧定套或退卸套上的轴向推进距离决定的。

在圆锥形配合面上的推进距离越大,轴承的径向内部游隙就越小可通过测量游隙减小量或轴向推进距离来确定过盈量。

中小型轴承可以利用轴承安装工具或最好用锁紧螺母把内圈推进到圆锥形轴径上的适当位置。

在使用紧定套的情况下,使用可以用钩形扳手或冲击扳手锁紧的套筒螺母。

对退卸套可用轴承安装工具或端板将其推入轴承内孔。

较大轴承需要更大的力来安装,因此应使用液压螺母。

液压螺母可以把圆锥孔轴承安装在圆锥形轴径上(图5),紧定套上(图6),退卸套上(图7)。

1、注油法注油法的工作原理是:液压油在高压下通过油孔和油槽,注入轴承和轴径之间的配合面,形成一层油膜。

油膜将配合面分开,使得配合面之间的摩擦大幅减少。
