住宅楼工程监理工作总结

御熙苑商住楼工程
监
理
工
作
总
结
山西大诚工程监理有限公司
御熙苑住楼监理工作总结
一、工程概况
御熙苑商住楼位于大佛路与稷峰街交叉口,由运城市建筑设计研究院设计,河津市政工程有限公司施工,山西大诚工程监理有限公司,于2010年9月20日开工。

该工程剪力墙结构,基础为桩基基础,窗为铝合金中空窗,保温外墙墙面。

水卫、电、暖设施安装齐全。

二、监理部对本工程监理工作得组织与实施
(一)监理部得组织结构:监理项目部设总监一名,总监代表一名,土建工程师一名,暖通、给排水工程师一名,电气工程师一名,工程量审计及资料管理一名,共6人组成。

(二)对工程“三控、两管、一协调”得执行情况
工程一开始,监理部编制了监理规划与监理实施细则,旁站监理方案。

明确规定了分项工程监理工作要点、目标、方法及措施,并认真组织实施。

(1)对现场施工得质量控制
根据细则中得控制要点,对工程施工中得不同工序、不同专业,由各个专业得监理工程师进行巡视、旁站、关键工序与重点部位随班
盯岗旁站监理,有问题及时发现并提出纠正意见,各个分项工程与隐蔽工程都进行验收,并做好记录。

不经检验不许进行下道工序施工。

(2)对材料、设备及构配件得监理
主要抓对进场得各种主要材料,都必须有出厂合格证。

并现场取样送试验室检验,经检验不合格得不许使用,已进场得限期退出现场。

设备进场要逐箱检查验收。

(3)工程得进度控制
根据工程得总进度计划,编制月进度计划与每个工作段得进度计划,并定期得对计划得实施情况进行检查,分析找出原因,加强保证计划落实得措施,确保进度计划按合同要求完成。

(4)工程得合同管理
参加各类合同得签证,维护双方合同中规定得经济权益,监督检查合同得执行情况。

(5)协调情况
主要抓了参加项目建设得各施工单位之间工作关系得协调,并协助业主处理有关问题,使各项工作顺利进行。

(6)工地得安全与文明
检查工地制定得各项安全措施与现场文明情况,施工用电得安装必须符合要求,建筑物周围得安全防护必须按规定搭设,发现不安全得隐患,立即下达通知整改,保证了整个工程得安全生产。

三、工程得施工情况及质量评估
(1)基础工程
本工程基础为桩基基础。

所用钢筋经试验都合格,绑扎经检查符合设计与规范要求,砼标号经检测,达到设计要求,轴线尺寸与标高经复测符合要求。

经施工单位自检、监理单位检查与质检站验收。

根据验收规范与评定标准达到优良等级。

(2)主体结构工程
本工程为剪力墙结构,砼现浇楼板,所用砖经试压,符合所用各种砂浆符合设计要求,砌筑留槎符合规范要求。

构造柱与其它砼构件得施工符合规范与质量标准要求,通过试块试压与现场砼回弹强度达到设计要求,通过质检站验收评定为优良。

(3)屋面工程
屋面控制; 监理主要抓了保温层与找平层得流水坡度,防水TS
卷材搭接符合规范要求,粘接牢固,材质经试验合格,施工中进行旁站监理。

完成后进行二十四小时注水试验,无渗漏与积水现象,屋面工程评定优良。

(4)地面工程
楼地面全部为地面砖,从基层清理到垫层与面层铺设,监理人员均进行跟踪监理。

根据实测,检查情况,施工质量符合规范要求,达到优良标准。

(5)门窗工程
所用窗均为铝合金中空窗,铝合金窗经检测合格。

窗扇开关灵活且稳定,淋水试验无透水现象,夹板门个别风路不匀,变形翘曲现象,经整改后全部符合规范要求,因此,门窗经综合评定为合格。

(6)装饰工程
内墙为混合砂浆抹面刷仿瓷涂料,外墙为保温板、厕、卫、阳台贴瓷砖到顶棚。

整个施工中,监理人员随时跟踪监理,严格控制质量,发现问题及时提出,并落实整改与进行检查,通过对装饰工程得检查与实测实量,认为质量符合设计及规范要求,同意定为优良等级。

(7)给排水与暖气安装
施工过程中,监理工作重点放在所用材料得质量把关,对于各种材料严格检查,并封样送检,不合格得不准使用。

在安装施工中,监理经常进行巡视检查,严格按设计与规范要求施工,经检查验收,管道、暖气及卫生洁具安装正确,接口严密,经管道试压、灌水试验符合设计与规范要求,达到优良标准。

(8)电气安装工程
本工程主要为室内强、弱电配管穿线,灯具与配电箱安装,施工中监理巡视检查,发现问题随时提出纠正意见,并督促整改,完成后进行检查验收,防雷电阻与线路绝缘进行实际摇测,检查结果符合规范及验收标准得要求该分部评为优良。

四、结论
本工程由基础开始,随楼层对轴线与标高每层都进行核验,符合设计要求。

对沉降进行观测,符合规范要求。

管道安装经过打压与灌水试验,照明经过24小时照明试验,均达到标准要求,保证了本工程得使用功能。

在工程正式核验之前,监理部根据国家工程质量验收评定标准,在业主得监督下,对本工程得土建及安装进行了认真得检查评定,八个分部工程得检查中,除门窗分部评定合格,其它七个分部均
达到优良标准,优良率为87、5%,单位工程观感检查得分率为86%。

质量保证资料基础齐全,工程质量符合设计及国家质量验收标准得规定,因此评定为优良等级。

总监理工程师:。

合集下载

工程监理个人工作总结(10篇)

工程监理个人工作总结(10篇)

工程监理个人工作总结(10篇)【导语】在过去的一段时间里,我们秉持着坚定的信念和高度的责任心,在工作的海洋中奋力航行。

这期间,有欢笑,有泪水,有成功的喜悦,也有挫折的磨砺。

以下是为大家准备的《工程监理个人工作总结》,这篇工作总结,不仅是对过往工作的梳理与回顾,更是为未来的航程点亮灯塔,指引方向。

1.工程监理个人工作总结篇一一年的时间很快过去了,在这一年时间里,我在公司领导、项目部总监和同事们的关心与助下,工作能力与专业技术有了更进一步的提高。

总结自己工作中的成绩和收获,从而找出不足,以利于今后能够更好的完成本职工作。

在过去的一年时间里,我在孔雀城剑桥郡4.2项目部,担任土建监理工程师职务,作为土建监理工程师的我,感到责任重,特别是高层建筑施工,工程量而且施工难度和质量要求都比较高,华夏地产公司要求施工质量较高,并有三方联查,针对该特点,在项目监理部总监的指导下,制定了具有针对性的、切实可行的监理方案。

从基础到主体,每道施工工序严格按照监理规范、图纸设计和国家现行施工质量验收规范实施监理工作,以抓好对建筑材料的质量控制和对施工工艺的质量控制为重点工作,确保建筑物结构安全,对工程所需的原材料审查其材料质保单、复检报告、见证取样、送检,审查其试验结果,确保原材料质量。

在高层主体施工中严格检查钢筋的绑扎质量和钢筋的保护层厚度以及砼的浇筑振捣,对各施工过程中的巡视、检查所发现的问题及时采用口头形式或书面形式通知施工单位项目部,做到发现问题及时向总监汇报,并督促施工单位落实整改及进行再次的复核检查,并要求监理人员做好关键部位的旁站监理,尽自己的努力做好监理控制质量的事前与事中控制,尽职尽职的做好我应该做的工作,坚持了严格按图、按规范、合同实施监理,确保各分项、分部工程的合格验收。

从主体结构的`模板搭设到钢筋安装和砼浇筑,严格检查每道工序施工质量,钢管构件、钢筋型号、钢筋锚固、搭接长度,钢筋原材及半成混凝土等进场后,均认真审核相关资料是否齐全,核对质保资料与材料批号是否一致,同时对有关材料进行见证取样送检,全部符合设计及规范要求。

2024年家装监理工作总结

2024年家装监理工作总结

2024年家装监理工作总结
在2024年的家装监理工作中,我主要负责监督和检查家装项目的施工过程和质量,以确保工程按照设计规范和标准进行,并达到客户的要求和期望。

在这一年的工作中,我遇到了许多不同的家装项目,包括新房装修、翻新工程和家居定制等。

在每个项目中,我都通过与设计师、施工队伍和业主的沟通合作,确保施工进度和质量控制符合预期。

在监理工作中,我注重以下几个方面的任务:
1. 施工现场管理:我定期进行现场巡视,检查施工进度和工程质量,并与施工队伍进行沟通和协调,及时解决施工中的问题和难题。

2. 材料和设备质量控制:我对施工材料和设备进行检查和验收,确保它们符合设计要求和相关标准,并且没有任何质量问题。

3. 安全环保监督:我关注施工现场的安全措施和环境保护,确保施工过程中没有发生事故,并且不会对环境造成污染。

4. 问题解决和整改:我及时记录和报告施工中出现的问题,并与相关方面共同研究解决方案和进行整改,以确保工程进度和质量不受影响。

5. 客户满意度调查:我定期与业主进行沟通,了解他们对施工质量和服务的满意度,并根据反馈意见做出相应的改进。

通过这些工作,我在2024年取得了一些成就:
1. 顺利完成了多个家装项目,并在预定的时间内交付给业主。

2. 施工质量得到了客户的高度评价,客户满意度得到提升。

3. 积极参与了一些家装展览和培训活动,不断提高自身素质和专业知识。

总的来说,在2024年的家装监理工作中,我充分发挥了自己的专业知识和能力,不断提高工作质量和效率,取得了一定的成绩。

同时,我也意识到还有很多需要学习和提升的地方,将会在未来的工作中继续努力。

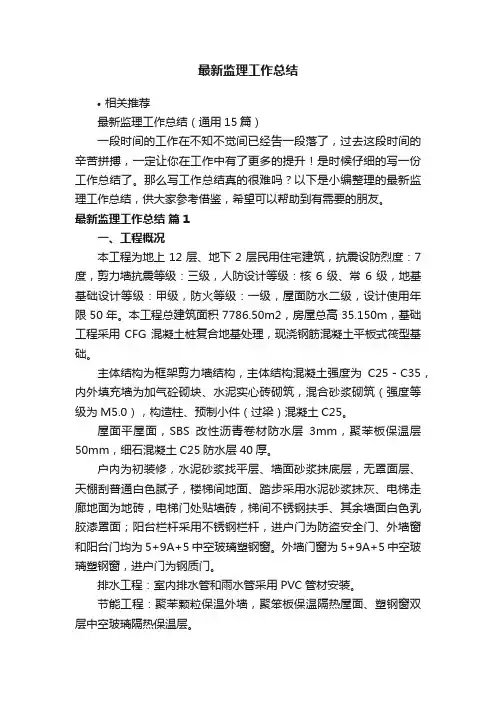

最新监理工作总结

最新监理工作总结

最新监理工作总结•相关推荐最新监理工作总结(通用15篇)一段时间的工作在不知不觉间已经告一段落了,过去这段时间的辛苦拼搏,一定让你在工作中有了更多的提升!是时候仔细的写一份工作总结了。

那么写工作总结真的很难吗?以下是小编整理的最新监理工作总结,供大家参考借鉴,希望可以帮助到有需要的朋友。

最新监理工作总结篇1一、工程概况本工程为地上12层、地下2层民用住宅建筑,抗震设防烈度:7度,剪力墙抗震等级:三级,人防设计等级:核6级、常6级,地基基础设计等级:甲级,防火等级:一级,屋面防水二级,设计使用年限50年。

本工程总建筑面积7786.50m2,房屋总高35.150m,基础工程采用CFG混凝土桩复合地基处理,现浇钢筋混凝土平板式筏型基础。

主体结构为框架剪力墙结构,主体结构混凝土强度为C25-C35,内外填充墙为加气砼砌块、水泥实心砖砌筑,混合砂浆砌筑(强度等级为M5.0),构造柱、预制小件(过梁)混凝土C25。

屋面平屋面,SBS改性沥青卷材防水层3mm,聚苯板保温层50mm,细石混凝土C25防水层40厚。

户内为初装修,水泥砂浆找平层、墙面砂浆抹底层,无罩面层、天棚刮普通白色腻子,楼梯间地面、踏步采用水泥砂浆抹灰、电梯走廊地面为地砖,电梯门处贴墙砖,梯间不锈钢扶手、其余墙面白色乳胶漆罩面;阳台栏杆采用不锈钢栏杆,进户门为防盗安全门、外墙窗和阳台门均为5+9A+5中空玻璃塑钢窗。

外墙门窗为5+9A+5中空玻璃塑钢窗,进户门为钢质门。

排水工程:室内排水管和雨水管采用PVC管材安装。

节能工程:聚苯颗粒保温外墙,聚笨板保温隔热屋面、塑钢窗双层中空玻璃隔热保温层。

给水与电气安装及电梯安装均按合同实施。

二、参建单位建设单位:河北华为地产开发有限公司监理单位:河北中基华工程项目管理有限公司设计单位:河北拓朴建筑设计有限公司勘察单位:明达化工地质有限责任公司承包单位:河北科工建筑工程集团有限公司三、质量监督单位:河北省石家庄市质量监督站四、监理组织及监理制度河北中基华工程项目管理有限公司受河北华为房地产开发有限公司委托,按照相关法律、法规及委托监理合同的约定,根据建设施工承包合同、设计施工图及相关设计文件、相关技术规范的要求,对本工程的施工质量、进度实施监理。

监理工作总结报告房建

监理工作总结报告房建

监理工作总结报告房建
近年来,房地产行业发展迅猛,房建工程项目也日益增多。

作为房建工程项目
的监理人员,我们肩负着监督工程质量、保障工程安全、确保工程进度等重要任务。

在过去的一段时间里,我们对房建工程项目进行了全面的监理工作,现对此次监理工作进行总结报告如下:
一、质量监理。

在房建工程项目中,我们严格按照相关标准和规范对工程质量进行监督。

通过
定期检查和抽查,我们发现并及时纠正了一些施工中存在的质量问题,确保了工程质量的稳定和提升。

二、安全监理。

工程安全是我们监理工作中的重点之一。

我们对施工现场的安全生产进行全面
监督,督促施工单位切实落实安全生产责任,加强安全教育和培训,严格执行安全操作规程,有效预防和减少了安全事故的发生。

三、进度监理。

在工程进度方面,我们严格按照施工计划进行监督,并对施工单位的进度执行
情况进行跟踪和评估。

通过我们的监理工作,工程进度得到了有效控制,确保了工程按时按质完成。

四、沟通协调。

在监理工作中,我们积极与业主、设计单位、施工单位等各方进行沟通协调,
及时解决工程中出现的问题和矛盾,确保了工程的顺利进行。

总的来说,我们的监理工作取得了一定的成绩,但也存在一些不足之处,比如
监理人员的专业水平需要进一步提高,监理工作的信息化程度还有待加强等。

在今
后的工作中,我们将进一步加强学习和培训,提高监理工作的专业水平,推动监理工作的信息化建设,为房建工程项目的顺利进行提供更加有力的保障。

希望相关部门和单位能够给予我们更多的支持和帮助,共同努力,共同进步,为房建工程项目的质量和安全保驾护航。

监理月度工作总结7篇

监理月度工作总结7篇

监理月度工作总结7篇篇1一、工程概况本月监理的工程为某住宅小区二期工程,该工程共包含10栋住宅楼及配套设施,建筑面积约为15万平方米。

本月度工作主要集中在施工阶段的监理,确保施工质量和进度符合合同要求。

二、监理工作重点1. 施工质量控制:本月重点对施工单位的施工质量进行了严格把控,确保各项施工工序符合设计要求和施工规范。

在施工过程中,及时发现问题并督促施工单位进行整改,确保工程质量得到有效控制。

2. 施工进度控制:本月对施工单位的施工进度进行了全程跟踪和监控,确保施工进度按照合同要求进行。

针对施工过程中出现的延期情况,及时与施工单位沟通,分析原因并制定相应的赶工措施。

3. 安全生产监督:本月对施工现场的安全生产进行了全面监督,确保施工过程中的安全措施得到落实。

针对施工过程中存在的安全隐患,及时提出整改意见并监督施工单位进行整改。

三、监理工作亮点1. 实施了信息化监理:本月引入了信息化监理手段,通过监理信息系统对施工过程中的数据进行实时监控和分析,提高了监理工作效率和数据准确性。

2. 推行了样板引路制度:针对施工过程中出现的质量问题,本月推行了样板引路制度,通过制作样板间和样板墙,为施工单位提供了直观的质量标准,减少了施工过程中的错误率。

3. 加强了与各方的沟通协调:本月积极与建设单位、施工单位和相关政府部门进行沟通协调,及时解决施工过程中出现的问题,确保工程顺利进行。

四、存在问题及解决措施1. 施工过程中存在部分材料供应不及时的问题:针对此问题,积极与建设单位和施工单位沟通,督促其加快材料供应速度,同时建议施工单位制定合理的材料储备计划,以确保施工进度不受影响。

2. 施工现场存在部分施工人员操作不规范的问题:针对此问题,及时对施工单位进行指导和培训,强调施工规范和操作要点,同时加强现场监督,确保施工人员严格按照规范操作。

五、总结与展望本月监理工作取得了一定的成效,确保了施工质量和进度符合合同要求。

2024年工程监理个人工作总结经典版(3篇)

2024年工程监理个人工作总结经典版(3篇)

2024年工程监理个人工作总结经典版随着时刻的推移,年即将过去,在这年终岁末之时,回首过去一年工作,平下心来,总结自己工作成绩和收获,从而找出不足,以利于今后工作。

总结过去一年工作,诚恳期望大家对总结不当之处给予提示,对我来说是莫大的帮忙。

过去的一年,在公司和项目部的领导大力支持和关心下,我认真坚持预控,规范,科学,优质的工作指导思想,牢固树立确保每一个业主满意的服务宗旨,尽心尽职,发奋工作。

下方谈谈我在年的工作与表现:一、信息管理①不一样单位的来往文函分别统一编号,登记,然后填写收文处理签,呈总监阅批,按照指示意见交于文件阅处人。

并及时催促按期处理完毕。

②为方便编写会议纪要,每次会议都按时出席,并做好记录。

正因纪要是会议资料的精辟阐述和高度概括,高于会议纪录。

这中间涉及至口头用语向专业术语的转化问题,凡是不懂的我都会用心向同事们请教,争取将工作做得趋于完善。

③监理月报的大部分数据是来源于施工月报。

在做月报之前,需要认真的研究施工月报,其中的细节务必得吃透,只有这样才能决定出某些状况是否属实。

二、对工程施工建设的质量控制①在事前控制中所做的工作在收到工程施工图纸后,我就先进行熟悉图纸,了解设计意图,明了施工过程的主要工艺流程,工程特点,对施工图纸上所存在的异议之处采用书面形式进行记录,提交给总监理工程师在图纸会审会议上提出,由设计进行明确。

②在事中控制中所做的工作针对所有进场材料,半成品等,我除做好对照标准和设计要求核查由施工方提交的相关报验资料进行核查外,还做好对材料进场时进行必需的其外观质量目测检查,对有在外观质量上不贴合要求杜绝用入工程中。

针对在工程关键部位的施工时,做到提前到达旁站位置,检查施工准备工作,并旁站施工全过程,及时,完全真实地作好书面的旁站记录;对一般施工的各道工序作业,做好日常的巡视,巡检,检查工作。

对各施工过程中的巡视,巡检,检查所发现的问题,及时采用口头形式或书面形式通知施工单位工程项目管理部,做到发现问题及时向总监汇报,并督促施工单位落实整改及进行再次的复核检查。

房建监理年终总结报告范文5篇

房建监理年终总结报告范文5篇第1篇示例:房建监理年终总结报告一、总结回顾在过去的一年里,我们团队始终牢记使命,勇攀高峰,在各项监理任务中努力奋斗,取得了一系列显著成绩。

在全年的工作中,我们共进行了XX次监理,涉及建筑面积XX万平方米,投资额达XX亿元。

我们秉承着细心、负责、专业的态度,为工程建设提供了全方位的监理服务。

二、工作亮点1. 严格执行监理规程我们始终严格按照相关法律法规和监理规程,认真履行监理职责,对工程施工过程进行全程监控,确保工程质量和安全。

我们努力做到监督、检查、记录、提出意见等工作,并及时向业主反馈施工情况,确保施工过程符合规范要求。

2. 充分发挥专业优势我们拥有一支高素质的监理团队,其中涵盖了建筑、结构、给排水、电气等多个专业领域的专业人员。

在监理过程中,我们不仅注重对施工质量的监督,还充分发挥自身专业优势,为工程建设提供技术支持和解决方案,助力工程顺利完成。

3. 答客户之所问我们注重与业主、设计单位、施工单位等相关方保持良好沟通,及时解答他们的疑问和需求。

针对工程中出现的问题,我们能够迅速做出决策并提出建议,确保各方利益得到平衡,推动工程进展。

三、存在问题及改进措施1. 工作过程中,我们发现部分施工单位对监理的要求理解不够深入,存在对监理人员意见不重视的情况。

针对这一问题,我们将加强与施工单位的沟通与交流,加强监理要求的宣传与培训,提升施工单位对监理工作的理解和尊重。

2. 在工程质量监控方面,我们发现有部分施工过程中存在的隐患点未能及时发现和整改,导致了后续工程质量问题。

我们将进一步完善监理工作的巡查和检验机制,加强对施工现场的监控与管理,确保施工过程中质量问题的及时发现和解决。

3. 在沟通协调方面,我们有时未能及时与相关方取得有效联系,导致了一些问题的滞留和延误。

我们将加强团队协作,建立更加高效的工作流程,提升沟通协调的效率和准确性。

四、展望与计划展望未来,我们将继续秉持服务至上的宗旨,不断提升团队素质和专业能力,努力为客户提供更加优质的监理服务。

住宅小区室外工程监理工作总结

住宅小区室外工程监理工作总结
一、工程概况
本工程为住宅小区室外工程,主要包括道路工程、绿化工程、给排水工程、电气工程等。

工程于20年月开工,20年月完工,工期为个月。

二、监理工作内容
1.合同管理
及时审核并签订工程合同、材料采购合同和其他相关合同,对合同条款进行审核,确保合同内容的合法合规。

2.进度控制
编制施工进度计划,并对工期计划实施全过程控制。

定期组织工程例会,及时协调解决影响工程进度的各种问题。

3.质量控制
审核施工组织设计及专项施工方案,严格执行工程质量验收标准,对关键工序实施旁站监理,确保工程质量。

4.安全管理
审核施工单位的安全生产管理体系及专项方案,监督安全防护用具的使用,排查并整改各类安全隐患。

5.信息管理
建立工程资料管理系统,及时收集、整理和归档各类工程资料,为工程决策提供可靠的信息支撑。

6.费用控制
审核工程预算、施工单位的计量支付申请,严格执行工程造价管理制度,控制工程费用的合理使用。

三、监理工作评价
本工程监理单位勤勉尽责、遵循规范,较好地完成了合同、进度、质量、安全、信息和费用等各项监理工作,为工程的顺利实施做出了重要贡献。

四、存在的问题及建议
1.个别分包单位资质不够,给监理工作带来一定困难;
2.部分建材市场价格波动较大,对费用控制带来挑战;
3.建议进一步加强监理人员的专业培训,提高监理管理水平。

某商住楼工程监理工作总结5篇

某商住楼工程监理工作总结5篇第一篇:某商住楼工程监理工作总结监理工作总结一、工程概况××花园1、2幢商住楼,位于××县××路段南头,是××房地产公司投资兴建。

本期工程建设1、2幢总建筑面积6743.5m2,框架七层,总高22.6m高,首层4.6m,其余层高均为3.0m。

该工程按8度抗震设防,等级二级,基础采用人工挖孔灌注桩。

有两种桩直径分别为:1000mm和900mm。

桩承载力极限值进入地质持力层为卵石层并要求持力层承载力特征值≥1.25Mpa。

上部为现浇砼框架结构,红砖墙围护,室外墙贴外墙面砖,内装饰库房,梯间等公共场所。

屋面采用水泥砂浆防水层;铝合金窗及双重防盗门;室内电供至总配电箱及防雷接地系统。

××建该项目实行竣工验收备案制度,工程于2002年××月××日正式开工,于2003年××月××日竣工验收。

二、监理工作情况:我们公司在接受业主委托监理业务后,立即根据合同及有关规范、规定,成立总监负责制的现场监理机构。

组织编制了本工程的监理规划以及相关的“监理细则”对工程的质量进行监督并协助业主对工程进度和造价进行控制。

第一、我们积极抓好事前控制。

包括审查设计图纸,审批施工组织方案和专项技术方案,审查施工单位的资质和技术装备,核查进场原材料和设备的合格情况等。

把不合理因素和不合格的要素消除在工程施工之前,为工程施工正常开展奠定基础。

第二、我们重点做好事中控制工作,严格把好隐蔽工程验收关。

确保隐蔽验收合格方可进行下道工序施工。

对隐蔽工程以及下道工序施工后,难检查的重点部位,我们还按排人员进行认真旁站,巡视平行检查等有效的措施,确保施工质量符合要求。

第三、我们也注重事后控制工作。

加强对已完成工程项目和部位的检查验收工作,发现问题及时处理。

住宅楼监理工作总结

引言概述:住宅楼监理工作是确保住宅楼建筑质量和施工安全的重要一环。

本文将围绕住宅楼监理工作进行全面的总结和阐述。

我们将介绍住宅楼监理的定义和职责。

然后,我们将从质量监理、安全监理、进度监理、文明施工监督和工程报验等五个方面展开详细讨论。

每个方面将涵盖59个小点,以确保对住宅楼监理工作的全面理解。

我们将进行总结并提出进一步改进住宅楼监理工作的建议。

正文内容:一、质量监理1.质量标准:住宅楼建筑标准和规范的理解和应用。

2.施工验收:检查施工过程中材料的选择、施工工艺的合理性和施工质量的达标情况。

3.质量整改:对不合格的施工进行整改并监督整改过程。

4.材料质量把关:确保所选材料符合相关标准,杜绝使用劣质材料。

5.质量评估:对项目进行全面评估,及时发现问题并提出改进措施。

二、安全监理1.施工现场安全管理:检查施工现场的安全设施和操作规范。

2.施工工艺安全:评估施工工艺的安全性,包括高空作业、脚手架搭建等。

3.施工过程监督:对施工过程进行实时监督,发现并解决安全隐患。

4.安全培训:组织开展安全教育培训,提高从业人员的安全意识和技能。

5.应急预案:制定应急预案,做好突发事件的处理和应对工作。

三、进度监理1.进度计划制定:与施工单位共同制定合理的施工进度计划。

2.进度监督:实时监督施工进度,确保按计划进行。

3.施工组织调整:根据实际情况进行进度调整,采取措施保持工期。

4.材料和设备供应:保障材料和设备的及时供应,避免因供应延误导致施工延期。

5.施工进度报告:及时向业主和相关部门报告施工进度,与各方保持沟通。

四、文明施工监督1.环境保护:监督施工现场的环境保护工作,如垃圾处理、污水处理等。

2.施工场地管理:监督施工现场的秩序和卫生,确保场地整洁。

3.施工噪音控制:控制施工噪音,减少对周边居民的干扰。

4.施工交通安全:监督施工现场道路和交通安全措施的执行情况。

5.文明施工奖惩:对施工单位进行文明施工的表彰或处罚。
