工程设计变更工程量签证单
设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商

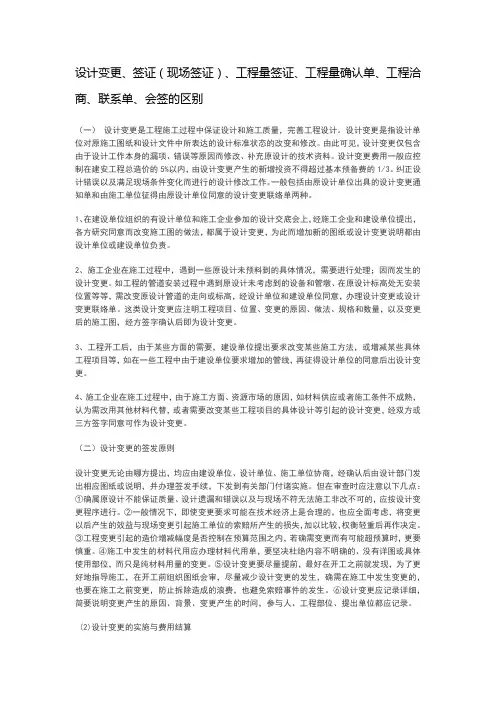

设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商设计变更、签证、工程量签证、工程量确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更与工程量签证单

关于设计变更与工程量签证单设计变更和工程签证工作是工程施工管理中很重要的一项内容,因为它内容广泛,构成原因复杂,规律性较差,发生的时间长,难以确定其造价。
因此,重视和搞好这项工作是建设单位正确确定工程造价、控制投资的依据。
由于设计变更和工程签证而调整的工程造价占整个单位工程竣工结算的比例,多则接近20%,少则也在6%左右,尤其在技改、技措工程中所占比例更大,大都在20%以上,有时甚至达到了40%。
由此可见,加强设计变更和工程签证的管理是建设单位的一项大事,必须做好以下几方面的工作。
一、正确认识和理解设计变更和工程签证的含义及内容(一)设计变更的含义及内容设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

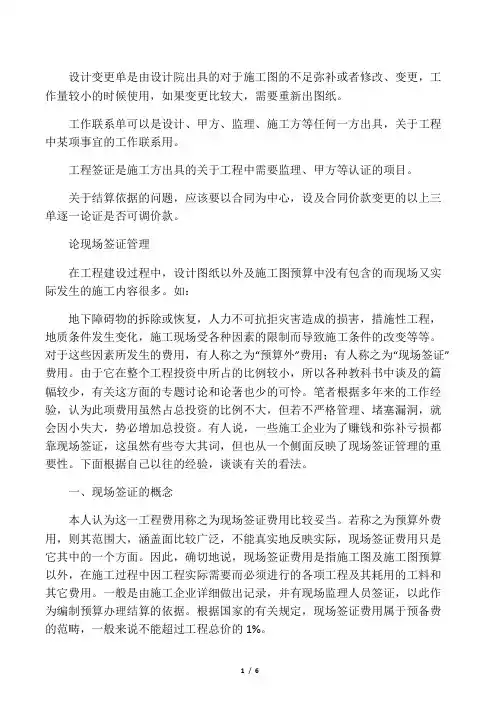

工程联系单、设计变更、签证单

设计变更单是由设计院出具的对于施工图的不足弥补或者修改、变更,工作量较小的时候使用,如果变更比较大,需要重新出图纸。
工作联系单可以是设计、甲方、监理、施工方等任何一方出具,关于工程中某项事宜的工作联系用。
工程签证是施工方出具的关于工程中需要监理、甲方等认证的项目。
关于结算依据的问题,应该要以合同为中心,设及合同价款变更的以上三单逐一论证是否可调价款。
论现场签证管理在工程建设过程中,设计图纸以外及施工图预算中没有包含的而现场又实际发生的施工内容很多。
如:地下障碍物的拆除或恢复,人力不可抗拒灾害造成的损害,措施性工程,地质条件发生变化,施工现场受各种因素的限制而导致施工条件的改变等等。
对于这些因素所发生的费用,有人称之为“预算外”费用;有人称之为“现场签证”费用。
由于它在整个工程投资中所占的比例较小,所以各种教科书中谈及的篇幅较少,有关这方面的专题讨论和论著也少的可怜。
笔者根据多年来的工作经验,认为此项费用虽然占总投资的比例不大,但若不严格管理、堵塞漏洞,就会因小失大,势必增加总投资。
有人说,一些施工企业为了赚钱和弥补亏损都靠现场签证,这虽然有些夸大其词,但也从一个侧面反映了现场签证管理的重要性。
下面根据自己以往的经验,谈谈有关的看法。
一、现场签证的概念本人认为这一工程费用称之为现场签证费用比较妥当。
若称之为预算外费用,则其范围大,涵盖面比较广泛,不能真实地反映实际,现场签证费用只是它其中的一个方面。
因此,确切地说,现场签证费用是指施工图及施工图预算以外,在施工过程中因工程实际需要而必须进行的各项工程及其耗用的工料和其它费用。
一般是由施工企业详细做出记录,并有现场监理人员签证,以此作为编制预算办理结算的依据。
根据国家的有关规定,现场签证费用属于预备费的范畴,一般来说不能超过工程总价的1%。
二、现场签证与设计变更的严格划分一项工程的建设要有施工图,犹如设计人员的一部作品,由于受各种条件、因素的限制,往往会存在某些不足,这就要在施工过程中加以修改、完善,所以要下发设计变更通知单。
设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别

工程联系单
可视为对某事、某措施可行与否、变更替换或代替等的请求函件。只需建设、监理(或设计)、施工单位签认。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料
用于甲乙双方日常工作联系
无工程费用产生或直接产同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量的确认。
可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权。
工程签证单都是由承建商向工程师申报,经审批同意后,对工程签证事实的工程量进行确认。在建设方内部,这一块的流程通常由合约成本与工程项目联合完成。
2.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
当设计产品有较大更改,必须替换部分已交付的图纸,或需增补部分图纸。
工程洽商记录
用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。
主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别
发起人
原因类别
法律效力
费用责任者归属
适用范围
设计补充、变更图纸通知单
设计单位
设计单位对设计资料做出的的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。
1.设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
常用于工程量的确认
你知道你能做到,别人觉得你也许可以做到,那么,少废话,做到再说,其他的怨气都是虚妄。自己没有展露光芒,就不应该怪别人没有眼光。
设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签的区别

设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签的区别(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
工程施工工程量签证单(3篇)

第1篇一、工程名称:本项目工程名称为:(此处填写工程名称)二、工程地点:本项目工程地点为:(此处填写工程地点)三、签证原因:1. 施工过程中,由于以下原因导致工程量发生变化:(1)施工图纸与现场实际情况不符;(2)甲方要求进行设计变更;(3)施工过程中遇到特殊情况,如地质条件、材料供应等;(4)其他原因。
2. 签证内容:(1)变更部分工程量;(2)变更部分工程量的预算;(3)变更部分工程量的施工方案。
四、签证单位及人员:1. 施工单位:(此处填写施工单位名称)2. 甲方代表:(此处填写甲方代表姓名及职务)3. 监理单位:(此处填写监理单位名称)4. 监理人员:(此处填写监理人员姓名及职务)5. 设计单位:(此处填写设计单位名称)6. 设计人员:(此处填写设计人员姓名及职务)五、签证日期:(此处填写签证日期)六、签证附件:1. 施工图纸变更通知单;2. 设计变更通知书;3. 施工现场照片;4. 施工记录;5. 其他相关资料。
七、签证内容:1. 变更部分工程量:(1)变更项目名称及编号;(2)变更前工程量;(3)变更后工程量;(4)变更原因。
2. 变更部分工程量的预算:(1)变更项目名称及编号;(2)变更前工程量预算;(3)变更后工程量预算;(4)变更原因。
3. 变更部分工程量的施工方案:(1)变更项目名称及编号;(2)变更前施工方案;(3)变更后施工方案;(4)变更原因。
八、备注:1. 本签证单由施工单位填写,经甲方、监理、设计单位确认后生效;2. 本签证单一式四份,甲乙双方、监理单位、设计单位各执一份;3. 本签证单自签字之日起生效,如有未尽事宜,可另行协商解决。
施工单位:(盖章)甲方代表:(签字)监理单位:(盖章)监理人员:(签字)设计单位:(盖章)设计人员:(签字)年月日第2篇一、签证单基本信息1. 工程名称:____________________2. 施工单位:____________________3. 监理单位:____________________4. 甲方单位:____________________5. 签证日期:____________________二、签证事项1. 工程部位:____________________2. 工程内容:____________________3. 工程量变更原因:____________________4. 变更前工程量:____________________5. 变更后工程量:____________________6. 变更原因及依据:____________________三、签证单附件1. 施工图纸及相关资料2. 施工现场照片3. 施工部位横截面图4. 工程量计算书5. 相关合同、协议及会议纪要四、签证单内容1. 根据现场实际情况,经施工单位、监理单位、甲方单位共同确认,对工程部位:____________________进行工程量变更。
设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
工程变更签证确认单

经办人:
监理工程师:
项目成本经理:
项目Байду номын сангаас理:
总监:
项目总经理:
公章:
公章:
公章:
说明: 1、签证申报流程:
承包商申报签证 (变更完成后14天)
监理审核签证资料 (3天)
甲方审核、批准 (10天)
返还监理、承建商 (1天)
2、经办工程师接到本申报单后,即日填写《工程变更签证审批表》走内部审批流程;公司内 部审批完成后,项目成本经理、项目总经理再按内部审批意见签批本表;项目秘书完成盖章 手续。内部审批总周期不得超过 8 个工作日; 3、所有签署人签名时均需注明日期; 4、签证资料包括:后附变更依据的本表单一式五份(施工单位一份,监理单位一份,建设单 位三份)、签证结算书一式两份;
工程签证确认表
合同编号:xx
工程名称:xx 工程
记录编号:
位置、范围:xx 工程
施工 单位 填写
施工期限: 202x 年 ** 月**日 至 202x 年 ** 月**日 原合同编号: 设计变更单(后件) 施工指令单(后件)对应的编号:*** 现场量方日记(后件)
附件资料: 照片 结算书□变更依据□其他(请注明)
签证原因
签证内容
根据工程指令单、量方日记及约谈记录,做签证如下:
由于***,要***等
计价方式综合单价包干,签证工程量按实际量方工程量计算。综合单价包含 人工费、管理费、利润、税金、赶工费及材料场内运输及水平垂直运输费、 二次搬运费、成品半成品保护费、安全文明施工费、雨季施工增加费、工程 竣工清理、施工措施费、施工过程中的损耗及政策性变化所产生的风险等一 切费用
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程设计变更工程量签证单
1. 引言
工程设计变更工程量签证单是用于记录工程设计变更引起的工程量变化的文件。
它包含了工程变更的原因、影响范围、变更内容等详细信息,并由相关方进行签证确认。
本文档旨在规范工程设计变更工程量签证单的撰写内容和格式,以便于工程管理和资料归档。
2. 工程设计变更的原因
在实际工程施工过程中,由于各种原因,可能会发生设计变更。
一些常见的原因包括但不限于:
•设计需求变更:项目需求发生改变,需要调整设计方案;
•安全要求变更:为保证施工和使用过程的安全,需要对设计方案进行改进;
•材料、设备变更:原设计方案中使用的材料或设备不可获得,需要替换为其他可用材料或设备;
•环保要求变更:由于宏观政策的调整,原设计方案不符合新的环保要求,需要进行调整;
•建筑设计规范变更:相关建筑设计规范发生变化,需要对设计方案进行调整。
3. 工程变更的影响范围
工程变更可能会对以下方面产生影响:
•工程量变化:变更设计方案可能引起相关工程量的增加或减少;
•日程进度变化:变更设计方案可能导致工程进度的调整;
•资金预算变化:变更设计方案需要重新评估工程造价,可能导致项目资金预算的变化;
•人力资源需求变化:变更设计方案可能导致项目所需人力资源的调整。
4. 工程设计变更内容说明
详细描述工程设计变更的具体内容,包括但不限于以下方面:
•图纸变更:描述变更设计方案在图纸上的修改内容;
•技术指标变更:说明变更设计方案对工程技术指标的影响;
•施工方法变更:解释变更设计方案对施工方法的调整;
•设备材料替换:说明变更设计方案中的材料或设备替换情况;
•预算调整:描述变更设计方案对工程造价的影响;
•安全保障措施:阐述变更设计方案对施工和使用过程中的安全保障措施。
5. 工程设计变更工程量签证流程
工程设计变更工程量签证的流程如下:
1.工程设计变更发起:由相关方(如建设单位、设计
单位、施工单位等)发起工程设计变更请求;
2.工程设计变更评估:根据变更请求,相关方进行工
程设计变更的评估,包括工程量变化、日程进度变化、资
金预算变化、人力资源需求变化等方面;
3.工程设计变更审批:工程设计变更经过评估后,由
相关方进行审批确认,需要签字确认;
4.工程设计变更通知:工程设计变更经过审批确认后,
相关方将变更信息通知到相关人员(如项目经理、工程师
等),并要求其按照新的设计方案进行施工;
5.工程设计变更工程量签证单填写:相关人员根据变
更设计方案的内容,填写工程量签证单;
6.工程设计变更工程量签证确认:工程量签证单由建
设单位、设计单位、施工单位等相关方进行签证确认;
7.工程量签证单归档:签证确认完成后,工程量签证
单按照规定进行归档,以备后续审计和查询。
6. 工程设计变更工程量签证单示例
# 工程设计变更工程量签证单
## 项目信息
- 项目名称:XXXX工程
- 工程编号:XXXX
- 设计单位:XXXX有限公司
- 施工单位:XXX建筑工程有限公司
- 签证单编号:XXX
## 变更内容
- 图纸变更:对图纸中的XXXX进行修改;
- 技术指标变更:调整工程指标XXXX;
- 施工方法变更:将原XXXX改为XXXX;
- 设备材料替换:将原XXXX替换为XXXX;
- 预算调整:工程造价从XXXX万元调整为XXXX万元;
- 安全保障措施:增加了XXXX的安全保障措施。
## 签证确认
签证人:__________ 签字:__________ 日期:________ __
签证人:__________ 签字:__________ 日期:________ __
签证人:__________ 签字:__________ 日期:________ __
## 备注
无
7. 结论
工程设计变更工程量签证单是记录工程设计变更引起的工程量变化的重要文件。
本文档详细介绍了工程设计变更工程量签证单的撰写内容和流程,并给出了一个示例以供参考。
通过合理填写和归档工程设计变更工程量签证单,有助于项目的工程管理和资料审计。
