水暖铺设规范细则
水暖工施工详细要求

水暖工施工详细要求水暖工是建筑行业中非常重要的一个岗位,他们负责为建筑物提供稳定、可靠的水电设备。
如何保证水暖工施工质量,保障住户安全,是每个建筑企业的必修课。
下面就为大家介绍水暖工施工的详细要求。
施工前准备水暖工在开始施工前,必须进行全面细致的准备工作。
以下是实施前的具体要求:1. 确定施工的具体范围水暖工在开始施工之前必须按照已有的方案,确定具体施工范围和具体施工的内容。
只有明确范围,才能有效进行施工。
2. 检查现场环境在水暖工开始施工之前,必须对现场环境进行仔细检查,确保施工必须的环境条件得到满足,地面是否平整,墙面是否存在裂缝、渗水等问题,必须保证无阻碍物,无危险因素的情况下才可进行施工。
3. 确定施工方案根据现场实际情况,对具体施工方案进行进一步的制定。
根据本次施工的要求,考虑泵的类型、大小、电站位置、管道路线、泵配件、材料的种类、数量及配置等问题。
需要注意的是,施工方案必须获得设计师的批准后方可进行。
4. 确定施工时间表在开始施工之前,必须要制定出一份合理的施工时间表。
时间表应该分清楚整个施工过程中要完成的具体任务,保证在规定时间内完成施工工程。
施工过程水暖工的施工过程需要精细、严谨,一点疏漏都可能会导致工程质量出现问题。
下面介绍施工中具体要求:1. 先验收电气系统是否正常在施工过程中,必须先实施验收电气系统是否运行正常。
电气系统是水暖工施工的重要管理对象,必须保证其运转良好,以确保设备和管道的供电正常运转。
2. 管道铺设在施工过程中,必须严格按照施工方案执行管道的铺设工作。
铺设的管道必须保证垂直水平,以确保管道水流的畅通和稳定,避免管道安装中出现偏差而导致供水质量下降。
3. 管道连接在管道铺设完成后,必须进行管道连接工作。
连接过程应保持管子的水平、垂直和平铺。
用扳手或者塑料缠结带实现管道连接时,则更需要注意。
相邻截面之间的一般连接必须紧凑,做到严密。
4. 峰值压力测试为了保证管道连接质量,必须进行峰值压力测试工作。

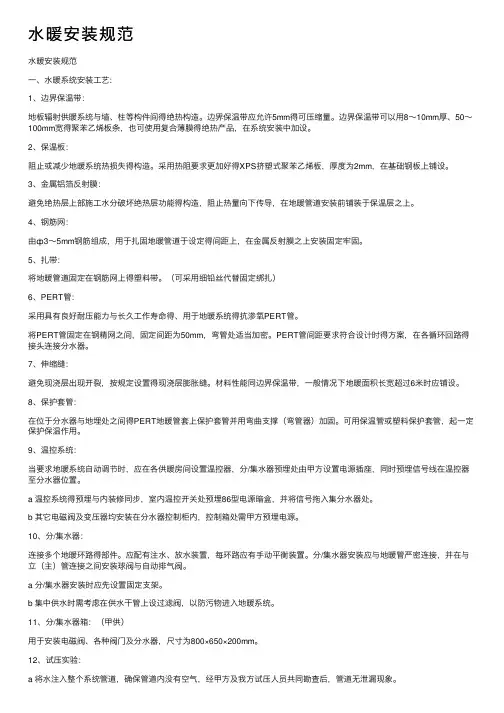

水暖安装规范

水暖安装规范一、水暖系统安装工艺:1、边界保温带:地板辐射供暖系统与墙、柱等构件间得绝热构造。
边界保温带应允许5mm得可压缩量。
边界保温带可以用8~10mm厚、50~100mm宽得聚苯乙烯板条,也可使用复合薄膜得绝热产品,在系统安装中加设。
2、保温板:阻止或减少地暖系统热损失得构造。
采用热阻要求更加好得XPS挤塑式聚苯乙烯板,厚度为2mm,在基础钢板上铺设。
3、金属铝箔反射膜:避免绝热层上部施工水分破坏绝热层功能得构造,阻止热量向下传导,在地暖管道安装前铺装于保温层之上。
4、钢筋网:由ф3~5mm钢筋组成,用于扎固地暖管道于设定得间距上,在金属反射膜之上安装固定牢固。
5、扎带:将地暖管道固定在钢筋网上得塑料带。
(可采用细铅丝代替固定绑扎)6、PERT管:采用具有良好耐压能力与长久工作寿命得、用于地暖系统得抗渗氧PERT管。
将PERT管固定在钢精网之间,固定间距为50mm,弯管处适当加密。
PERT管间距要求符合设计时得方案,在各循环回路得接头连接分水器。
7、伸缩缝:避免现浇层出现开裂,按规定设置得现浇层膨胀缝。
材料性能同边界保温带,一般情况下地暖面积长宽超过6米时应铺设。
8、保护套管:在位于分水器与地埋处之间得PERT地暖管套上保护套管并用弯曲支撑(弯管器)加固。
可用保温管或塑料保护套管,起一定保护保温作用。
9、温控系统:当要求地暖系统自动调节时,应在各供暖房间设置温控器,分/集水器预埋处由甲方设置电源插座,同时预埋信号线在温控器至分水器位置。
a 温控系统得预埋与内装修同步,室内温控开关处预埋86型电源暗盒,并将信号拖入集分水器处。
b 其它电磁阀及变压器均安装在分水器控制柜内,控制箱处需甲方预埋电源。
10、分/集水器:连接多个地暖环路得部件。
应配有注水、放水装置,每环路应有手动平衡装置。
分/集水器安装应与地暖管严密连接,并在与立(主)管连接之间安装球阀与自动排气阀。
a 分/集水器安装时应先设置固定支架。
水暖安装规范

⽔暖安装规范⽔暖安装规范⼀、⽔暖系统安装⼯艺:1、边界保温带:地板辐射供暖系统与墙、柱等构件间得绝热构造。
边界保温带应允许5mm得可压缩量。
边界保温带可以⽤8~10mm厚、50~100mm宽得聚苯⼄烯板条,也可使⽤复合薄膜得绝热产品,在系统安装中加设。
2、保温板:阻⽌或减少地暖系统热损失得构造。
采⽤热阻要求更加好得XPS挤塑式聚苯⼄烯板,厚度为2mm,在基础钢板上铺设。
3、⾦属铝箔反射膜:避免绝热层上部施⼯⽔分破坏绝热层功能得构造,阻⽌热量向下传导,在地暖管道安装前铺装于保温层之上。
4、钢筋⽹:由ф3~5mm钢筋组成,⽤于扎固地暖管道于设定得间距上,在⾦属反射膜之上安装固定牢固。
5、扎带:将地暖管道固定在钢筋⽹上得塑料带。
(可采⽤细铅丝代替固定绑扎)6、PERT管:采⽤具有良好耐压能⼒与长久⼯作寿命得、⽤于地暖系统得抗渗氧PERT管。
将PERT管固定在钢精⽹之间,固定间距为50mm,弯管处适当加密。
PERT管间距要求符合设计时得⽅案,在各循环回路得接头连接分⽔器。
7、伸缩缝:避免现浇层出现开裂,按规定设置得现浇层膨胀缝。
材料性能同边界保温带,⼀般情况下地暖⾯积长宽超过6⽶时应铺设。
8、保护套管:在位于分⽔器与地埋处之间得PERT地暖管套上保护套管并⽤弯曲⽀撑(弯管器)加固。
可⽤保温管或塑料保护套管,起⼀定保护保温作⽤。
9、温控系统:当要求地暖系统⾃动调节时,应在各供暖房间设置温控器,分/集⽔器预埋处由甲⽅设置电源插座,同时预埋信号线在温控器⾄分⽔器位置。
a 温控系统得预埋与内装修同步,室内温控开关处预埋86型电源暗盒,并将信号拖⼊集分⽔器处。
b 其它电磁阀及变压器均安装在分⽔器控制柜内,控制箱处需甲⽅预埋电源。
10、分/集⽔器:连接多个地暖环路得部件。
应配有注⽔、放⽔装置,每环路应有⼿动平衡装置。
分/集⽔器安装应与地暖管严密连接,并在与⽴(主)管连接之间安装球阀与⾃动排⽓阀。
a 分/集⽔器安装时应先设置固定⽀架。
水暖铺设规范细则

1、施工准备(含清理地面)→安装固定分、集水器→铺设绝热板和边界膨胀带→地暖反射膜→铺设盘管(PEX、PERT、PB等):加热盘管铺设的顺序是从远到近逐个环圈铺设,凡是加热盘管穿地面膨胀缝处,一律用膨胀条将地面分隔开来,加热盘管在此处均须加伸缩节,伸缩节为加热盘管专用伸缩节,其接口连接以加热管品种确定。
施工中须由土建与安装事先划分好→设置过门伸缩缝(含盖钢丝网)→中间验收(一次水压试验)→回填细石混凝土层→完工验收(二次水压试验)。
(专用温控器最后安装)竣工结束时,绘制图纸,准确标注盘管位置和地温传感器的埋设地点.常规地暖施工层次解剖图2、卫生清理,建筑垃圾及灰尘3、绝热层的铺设:铺设绝热层的地面应平整、干燥、无杂物。
墙面根部应平、直且无积灰现象。
绝热层的铺设应平整,绝热层相互间的接缝应严密。
直接与土壤接触的或有潮气侵入的地面,在铺放绝热层之前应先铺一层防潮层。
聚苯乙烯泡沫塑料板绝热层厚度(mm)楼层之间楼板上的绝热层20与土壤或室外空气相邻的地板上的绝热层40重视边角隔热层的设置和就位伸缩缝的设置:1。
在与内外墙、柱及过门等交接处应敷设不间断的伸缩缝,伸缩缝连接处应采用搭接方式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。
伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。
2. 当地面面积超过30㎡或边长超过6m时,应按不大于6m间距设置伸缩缝,伸缩缝宽度不小于8mm(一般工地我们做10mm)。
伸缩缝宜采用高发泡聚乙烯泡沫塑料或内满填弹性膨胀膏。
3。
伸缩缝应从绝热层的上边缘到填充层的上边缘整个截面上隔开。
发泡水泥隔热层的验收每100立方作为一个检验批表面质量检测密度测定:按GB/T11970中的方法抗压强度测定,同上厚度测量,随机抽检4、铺反射膜5、卫生间施工:卫生间应做两层隔离层,作法可参见《低温热水地面辐射供暖技术规程》附录A。
卫生间过门处应设置止水墙,在止水墙内侧应配合土建专业作防水,以防止卫生间积水渗入绝热层,并沿绝热层渗入其它区域。
住宅水暖工程施工规范

住宅水暖工程施工规范一、概述水暖工程是住宅建筑中必不可缺的一项工程,它负责保障住宅居民生活用水的供应和排水系统的正常运行。
为了保障水暖工程施工质量,提高住宅居民的生活品质,特制定以下水暖工程施工规范。
二、施工前准备1. 施工前应制定详细施工方案,包括供水、排水、暖气系统的布置和管道走向等。
2. 检查施工用具和设备的完好性,确保施工工具齐全。
3. 对施工区域进行清洁和整理,确保施工环境整洁。
4. 安排专业技术人员进行施工现场的勘察和测量,确定管道敷设的具体位置和标高。
5. 提前准备好所需要的材料和配件,确保在施工过程中能够及时使用。
三、供水工程施工规范1. 供水管道的选材应符合国家标准,保证质量安全。
2. 供水管道应按照规范要求进行敷设,管道连接处应采用可靠的接头,并进行密封处理。
3. 供水管道应设置截止阀、止回阀和消防接口,以便日常维修和紧急情况下的处理。
4. 安装水表时,应根据实际情况合理安排水表位置,确保水表能够准确读取水量。
5. 供水管道施工完成后,应进行压力试验,确保管道无渗漏现象。
四、排水工程施工规范1. 排水管道的选材应耐腐蚀、耐磨损、尺寸标准,符合国家标准。
2. 排水管道敷设时,应设计合理的坡度,避免水流不畅造成堵塞。
3. 排水口应设置过滤网,防止杂物进入管道堵塞。
4. 排水管道连接处应采用可靠的接头,进行密封处理,确保无渗漏。
5. 排水管道施工完成后,应进行水密性试验,确保管道畅通。
五、暖气工程施工规范1. 暖气管道的选材应耐高温、耐压、耐腐蚀,符合国家标准。
2. 暖气管道的敷设应符合设计要求,管道连接处应采用可靠的焊接或螺纹连接方式。
3. 暖气系统应设置循环泵、阀门等附件,以保证系统正常运行。
4. 安装散热器时,应根据设计要求合理布置位置,确保供暖效果良好。
5. 暖气系统施工完成后,应进行压力测试,确保系统无渗漏。
六、施工验收1. 施工完成后,要及时进行验收,检查各项工程是否符合设计要求和国家标准。
水地暖安装规范水地暖安装注意事项

水地暖安装规范水地暖安装注意事项水地暖是一种较为常见的采暖方式,具有安全、节能、舒适等优点。
在进行水地暖的安装过程中,需要遵守一定的规范和注意事项,以确保安装质量和使用效果。
以下是水地暖安装规范和注意事项的详细介绍。
一、水地暖安装规范1.施工前准备工作:(1)工程图纸绘制:需绘制详细的水地暖布置图纸,并标注水暖管道、控制器、阀门、泵等重要设备的位置。
(2)材料选用:应选用符合国家标准的水地暖材料,如地暖管道、保温层材料、控制器等。
(3)预先施工测量:测算房间的面积、散热量等参数,以确定合适的水地暖布置计划。
2.施工要求:(1)布置规划:根据房间的实际情况,选择合适的管道布置方式,如螺旋式、直线式、间隔式等。
(2)管道敷设:管道应沿房间边缘或墙角敷设,并注意管道的坡度,以保证水流畅通。
(3)管道连接:管道连接应采用专用连接件,并采用螺纹、承插焊接等方式进行固定。
(4)保温层施工:保温层应采用符合国家标准的材料,施工时要保证保温层的质量和均匀性。
(5)地板铺设:水地暖铺设完成后,应及时进行地面的铺设,如地板、地砖等。
(6)控制系统安装:安装控制器、泵、阀门等设备时,应按照厂家提供的安装说明进行操作。
3.检测与调试:(1)管道压力测试:在施工完成后,应进行管道系统的压力测试,以确保管道的安全性和密封性。
(2)故障排查:安装完成后,应进行系统的漏水、温度控制等功能测试,如发现故障要及时排查和修复。
(3)调试与调整:根据房间的需要和实际情况,调整水地暖系统的温度、水流量等参数,以达到最佳的采暖效果。
1.安全问题:(1)施工现场的安全:施工人员应佩戴合适的劳动保护用品,如安全帽、手套等,防止意外伤害。
(2)管道安全:管道敷设时要避免与其他设施、管线交叉,以防止损坏。
2.施工质量:(1)施工细节:在管道连接、管道固定、保温层施工等方面,要严格按照规范要求进行操作,确保施工质量。
(2)施工工艺:施工前要仔细查看施工工艺,根据规范进行操作,保证每个环节的质量。
水暖安装施工方法

水暖安装施工方法
(1)管道敷设:管道沿主梁敷设,以避免管路吊在板下,使楼板集中受荷,小管径管道,每个吊架负荷不超过1KN时,可以吊在楼板下。
柱间距较大,敷设小口径管子时应在两柱之间设吊架。
(2)管道布置:热介质管道在上,冷介质管道在下,小管应尽量支承在大管上方,不经常检修的在上,检修频繁的在下。
保温管在上,不保温管道在下,金属管在上反之在下。
大管靠墙,小管在外,常温管道靠墙,热介质管道在外,支管少的靠墙,支管多的在外;不经常检修的靠墙。
管道间距以便于对管子、阀门、保温层进行安装和检修的原则,对于管子的外壁,法兰边缘等管道最突出部分距墙或(柱)边不小于100mm,并排管道上的并列阀门手柄净距为100mm。
(3)隐蔽管道:管埋设,暗装前进行水压试验,试压后应将介质放尽。
管材及连接件运输,保管到安装结束期间,管腔内积存了各种脏存物,因此必须吹洗,吹洗必须在设备连接之前进行,吹洗一般程序是观察介质清除程序。
如果进、出口水的透明趋向一致即可合格。
管道螺纹连接应不紧不松,螺纹无断丝,接口处无外露油麻等缺陷。
管道的法兰连接:法兰平面必须互相平行,同心度一致,法兰平面应与管道中心线垂直,法兰中心须与衬垫片中心一致,孔内径一致,管口伸入法兰的和长度在法兰度的2/3处,法兰应紧密,不得松动。
阀门必须按设计要求的型号、规格、耐压强度。
为了防止安装后出现渗漏和失去调节功能。
对主干道起切断作用的阀门应逐个做强度和严密试验。
水暖设备安装施工细则指南

水暖设备安装施工细则指南一、安装前准备工作在进行水暖设备安装施工之前,必须完成以下准备工作:1. 施工图纸的准备:根据项目需求,从施工图纸中获取所有相关的图纸和规格要求。
2. 材料及设备的准备:根据工程需求,准备所需的管道、阀门、接头、支架等材料,并检查其质量和数量是否符合要求。
3. 施工区域的准备:确保施工区域已经打扫清洁,同时检查是否满足施工所需的环境条件,如通风、照明等。
二、安装施工步骤水暖设备安装施工的步骤如下:1. 管道敷设:根据工程图纸,按照设计要求敷设管道。
首先要进行管道的定位和标高,然后按照设计规定的坡度和线路走向进行管道敷设。
2. 阀门及接头的安装:根据设计要求,安装阀门和接头,并保证其与管道的连接牢固、密封良好。
3. 设备安装:将水暖设备按照规定的位置进行安装,如热水器、水泵等。
在安装过程中要保持设备的水平和垂直。
4. 支架安装:根据设计要求,安装支架,确保设备和管道固定稳固,并符合安全要求。
5. 管道连接:使用适当的方法和材料进行管道的连接,如焊接、螺纹连接等。
连接处必须牢固、密封,以确保管道系统正常运行。
6. 系统检测与试运行:完成安装后,进行系统的检测与试运行。
检查系统各部件的连接是否紧固、密封性是否良好,并进行水压测试和系统的调试。
三、安全与质量控制在水暖设备安装施工过程中,必须注意以下安全与质量控制要点:1. 安全措施:确保施工人员穿戴齐全的个人防护装备,遵循安全操作规范,防止发生安全事故。
2. 材料质量:使用符合标准要求的材料和设备,杜绝使用伪劣产品和偷工减料现象。
3. 施工质量:严格按照设计要求和规范进行施工,保证管道系统的连接牢固、管道坡度、线路走向等符合规范要求。
同时,应注意施工现场的整洁和环境保护。
4. 检测与验收:在设备安装并试运行之后,进行系统的检测与验收,确保系统符合设计要求,并具备安全、稳定的运行性能。
四、施工现场管理为了保证施工顺利进行,需要进行有效的施工现场管理:1. 施工计划安排:根据工程进度,合理安排施工计划,确保各项工作有序进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

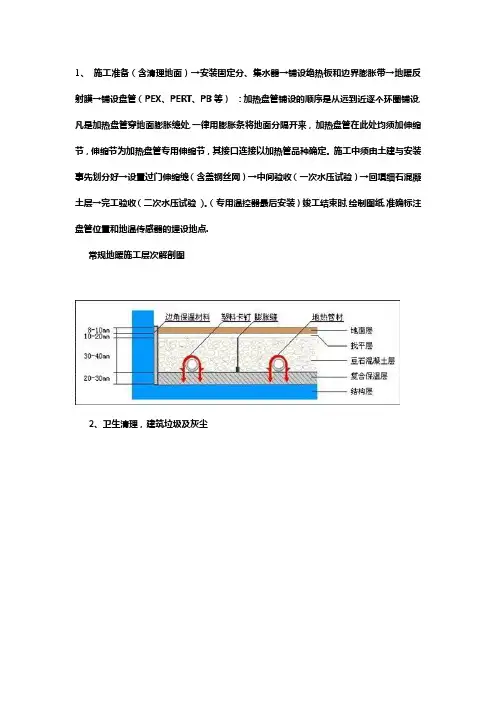

1、施工准备(含清理地面)→安装固定分、集水器→铺设绝热板和边界膨胀带→地暖反射膜→铺设盘管(PEX、PERT、PB等):加热盘管铺设的顺序是从远到近逐个环圈铺设,凡是加热盘管穿地面膨胀缝处,一律用膨胀条将地面分隔开来,加热盘管在此处均须加伸缩节,伸缩节为加热盘管专用伸缩节,其接口连接以加热管品种确定。
施工中须由土建与安装事先划分好→设置过门伸缩缝(含盖钢丝网)→中间验收(一次水压试验)→回填细石混凝土层→完工验收(二次水压试验)。
(专用温控器最后安装)竣工结束时,绘制图纸,准确标注盘管位置和地温传感器的埋设地点。
常规地暖施工层次解剖图
2、卫生清理,建筑垃圾及灰尘
3、绝热层的铺设:
铺设绝热层的地面应平整、干燥、无杂物。
墙面根部应平、直且无积灰现象。
绝热层的铺设应平整,绝热层相互间的接缝应严密。
直接与土壤接触的或有潮气侵入的地面,在铺放绝热层之前应先铺一层防潮层。
聚苯乙烯泡沫塑料板绝热层厚度(mm)楼层之间楼板上的绝热层20与土壤或室外空气相邻的地板上的绝热层40
重视边角隔热层的设置和就位
伸缩缝的设置:
1. 在与内外墙、柱及过门等交接处应敷设不间断的伸缩缝,伸缩缝连接处应采用搭接方
式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。
伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。
2. 当地面面积超过30㎡或边长超过6m时,应按不大于6m间距设置伸缩缝,伸缩缝宽度不小于8mm(一般工地我们做10mm)。
伸缩缝宜采用高发泡聚乙烯泡沫塑料或内满填弹性膨胀膏。
3. 伸缩缝应从绝热层的上边缘到填充层的上边缘整个截面上隔开。
发泡水泥隔热层的验收
每100立方作为一个检验批
表面质量检测
密度测定:按GB/T11970中的方法
抗压强度测定,同上
厚度测量,随机抽检
4、铺反射膜
5、卫生间施工:
卫生间应做两层隔离层,作法可参见《低温热水地面辐射供暖技术规程》附录A。
卫生间过门处应设置止水墙,在止水墙内侧应配合土建专业作防水,以防止卫生间积水渗入绝热层,并沿绝热层渗入其它区域。
加热管穿止水墙处应设防水套管,防水套管两端应加密封。
做完防水闭水试验并经过验收。
三小间止水带做法
卫生间地面做法
卫生间施工
过门缝处理不当
6、盘管敷设精心策划
随意性太大
敷设注意问题
1、管道敷设间距与设计相符合,设计回路相符合,如需更改,须征得设计人员同意,并在图纸上标注清楚。
2、管路回路实际铺设长度差距大于30米,应调整。
3、坚决杜绝出现管道交叉现象。
4、与分水器连接的地面部分管道必须加套管。
5、回路拐弯柔和,固定牢固。
弯曲率不能小于管子外径的8倍。
6、卡丁和扎带将决定铺设盘管的质量,避免因盘管的张力而弹开变形排列整齐
个别做法评价铺设不均匀
应先安装分集水器
相对较好
敷设美观
厨房做法不规范
布置不清晰
地面潮湿
垃圾不清
电线乱扯
架杆乱放
7、安装分集水器械, 要先定好分集水器的位置,然后地面开槽,预埋好电热执行器和房间温控器之连接线。
不规范的做法
分水器无防护罩
后面没有提早进行局部腻子作业支架简陋不合格
暖管根部处理粗糙
PPR管道的标识线要朝向一致回路没有标识
没有与等电位做有效连接
不规范做法
注意PPR管标识线
接分水器的管子没加套管地面清理不干净
8、铺设钢丝网:钢丝网铺在盘管上面,用于加固防止地面开裂和保护管材增加地面承重力;铺在下面为保温板起到承重作用和固定地暖管材,使盘管间距更加规范。
双层更加牢固。
9、压力试验
低温热水地板辐射采暖系统:
1) 试验压力为工作压力的1.5倍,但不小于0.6MPa。
2) 检验方法:在试验压力下稳压1h,压力降不大于0.05MPa且不渗不漏。
材料进场使用前整体打压
压力试验
水压试验要求:浇捣混凝土填充层之前和混凝土填充层养护期满之后,应分别进行系统水压试验。
水压试验应符合下列要求:①水压试验之前,应对试压管道和构件采取安全有效的固定和养护措施。
②试验压力应为不小于系统静压加0.3MPa,但不得低于O.6MPa。
③冬季进行水压试验时,应采取可靠的防冻措施。
水压试验步骤:①经分水器缓慢注水,同时将管道内空气排出。
②充满水后,进行水密性检查。
③采用手动泵缓慢升压,升压时间不得少于15min。
④升压至规定试验压力后,停止加压,稳压1h,观察有无漏水现象。
⑤稳压1h后,补压至规定试验压力值,15min
内的压力降不超过O.05MPa无渗漏为合格。
加热管安装完毕后,在混凝土填充层施工前应按隐蔽工程要求,由施工单位会同监理单位进行10、中间验收:
(1)绝热层的厚度、材料的物理性能及铺设应符合设计要求;
(2)加热管或发热电缆的材料、规格及敷设间距、弯曲半径等应符合设计要求,并应可靠固定;
(3)伸缩缝应按设计要求敷设完毕:
(4)加热管与分水器、集水器的连接处应无渗漏;
(5) 填充层内加热管不应有接头;
(6) 分水器、集水器及其连接件等安装后应有成品保护措施。
11、填充层的施工:
混凝土填充层施工应具备以下条件:
1、所有伸缩缝均已按设计要求敷设完毕;
2、加热管安装完毕且水压试验合格、加热管处于有压状态下;保证加热管内的水压不低于0.6MPa。
3、混凝土填充层的施工,应由土建施工方承担;安装单位应密切配合,打完养护过程中,系统应保持不小于0.4MPa。
填充的豆石混凝土中必须加进5%的防龟裂的添加剂,混凝土填充层的养护周期不应少于21天。
4、在门口、过道、地漏处做好记号,防止后期破坏。
填充层施工
施工要注意成品
防护要到位
一定不能这么做!
综合解剖层面
50厚的c15细石砼填充层随打随抹,上覆盖3个间距为5的钢筋网。
1:3水泥砂浆找平层、20厚的挤塑聚苯板真空镀铝聚酯薄膜
面层的施工:
低温热水地面辐射供暖装饰地面宜采用以下材料: 1. 水泥砂浆、混凝土地面; 2. 磁
砖、大理石、花岗岩等石材地面; 3. 符合国家标准的复合木地板、实木复合地板及耐热实木地板。
成品保护
不能钻孔、敲砸、放置高温热源。
