批量精装修管理方案(参考模板)

合集下载

批量精装修管理策划

批量精装修管理策划

批量精装修管理策划一、背景介绍近年来,随着城市化进程的加快和人们生活水平的提高,住宅小区的精装修需求逐渐增加。

为了提高住宅小区精装修的质量和效率,我们需要制定一套批量精装修管理策划。

二、目标1. 提高精装修的质量:确保每一个住宅单位的精装修达到一定的标准,满足居民的需求。

2. 提高精装修的效率:通过合理的工程安排和资源管理,缩短精装修周期,减少住户等待时间。

3. 降低精装修的成本:通过批量采购和合理的资源配置,降低精装修的成本,提高装修效益。

三、策划内容1. 前期准备:a. 项目立项:确定精装修的范围和目标,明确装修的标准和要求。

b. 资源调查:了解住宅小区的具体情况,包括住户数量、房屋面积等,为后续工作做好准备。

c. 资金筹备:制定精装修的预算,并与相关部门商议,确保资金的到位。

d. 人员组建:组建专业的精装修团队,包括设计师、工程师、施工队等。

2. 设计阶段:a. 确定设计风格:根据住户的需求和小区的特点,确定适合的设计风格。

b. 制定设计方案:根据设计风格,制定详细的设计方案,包括平面布局、装修材料等。

c. 设计评审:邀请相关专家对设计方案进行评审,提出改进意见。

3. 施工阶段:a. 材料采购:根据设计方案,制定材料采购计划,与供应商进行谈判,确保材料的质量和价格。

b. 工程安排:根据住户的需求和施工进度,合理安排施工顺序,确保工期的紧凑和质量的保证。

c. 施工管理:设立专门的施工管理团队,监督施工进度和质量,及时解决问题。

d. 质量检查:定期进行质量检查,确保施工质量符合标准要求。

e. 完工验收:在施工完成后,进行完工验收,确保精装修的质量和效果。

4. 后期维护:a. 建立维护机制:制定维护计划,定期对精装修进行维护和修缮,保持其良好状态。

b. 居民反馈:定期征求居民的意见和建议,及时解决问题,改进工作。

四、预期效果1. 提高住宅小区的整体形象和品质,提升居民的居住体验。

2. 减少装修过程中的纠纷和投诉,提高居民的满意度。

批量精装修管理策划

批量精装修管理策划

批量精装修管理策划一、项目背景精装修是指在房屋建设或装修过程中,通过设计师的专业设计和施工团队的精细施工,将房屋装修成高品质、高标准的装修风格。

批量精装修管理策划是针对多个房屋进行统一管理和施工,以提高施工效率、降低成本、保证装修质量为目标的一项工作。

二、目标1. 提高施工效率:通过统一管理和施工流程,减少重复劳动和资源浪费,提高装修效率。

2. 降低成本:通过批量采购材料、统一施工标准和流程,降低装修成本。

3. 保证装修质量:通过精细化施工管理和质量控制,确保每个房屋的装修质量达到标准要求。

三、策划步骤1. 项目准备阶段a. 确定项目目标和要求:明确每个房屋的装修风格、质量要求和时间进度。

b. 制定施工计划:根据项目目标和要求,制定详细的施工计划,包括施工流程、工期安排、人员配备等。

c. 确定预算和资源:根据项目要求,确定装修预算和资源需求,包括材料、人力、设备等。

d. 筹备施工团队:组建专业的施工团队,包括设计师、工程师、施工人员等。

2. 施工过程管理a. 材料采购和供应:根据项目需求,统一采购和供应所需材料,确保材料的质量和供应的及时性。

b. 施工现场管理:建立施工现场管理制度,包括安全管理、施工流程控制、质量检查等,确保施工现场的安全和质量。

c. 进度和质量控制:制定详细的施工进度计划,监督施工进度,并进行质量检查和验收,确保装修质量符合标准要求。

d. 问题解决和变更管理:及时处理施工中遇到的问题和变更需求,确保施工进度和质量不受影响。

3. 施工完成和验收a. 施工完工:按照施工计划和质量要求,完成装修施工工作。

b. 质量验收:对每个房屋进行质量验收,确保装修质量符合标准要求。

c. 整理交付:对施工现场进行整理和清理,确保交付给业主的房屋干净整洁。

四、关键要点1. 统一管理和施工流程:通过统一的管理和施工流程,减少重复劳动和资源浪费,提高装修效率。

2. 材料采购和供应:统一采购和供应材料,确保材料的质量和供应的及时性。

批量精装修管理方案(参考模板)

批量精装修管理方案(参考模板)

上品雅园项目批量精装修实施方案第一篇项目概况及特点1、工程概况:本项目位于龙岗区坂田街道办杨美村(布龙路)西则,东临发达路和坂田学校,南为雪围路和华为地块,西为即将投建的坂田高级中学,北临三号路和我司规划开发的商品住宅(占地面积32万㎡)。

本项目总占地面积45829.49㎡,总建筑面积231254.05㎡,其中地下室68273.20㎡,地上162980.85㎡,总户数1745户(住宅面积14778.10㎡,商业面积7475.75㎡)。

地下室部分由全地下室和半地下室组成(共三层),主要为人防、停车、设备房和水池等。

主要为1#-7#楼,共12个单元(1#--5#楼各2个单元,6#--7#楼各1个单元),1#-、3#楼为32层2#楼为32层和33层各占一半,4#--5#楼为31层,6#--7#楼为30层。

2、工程特点:本项目栋号分布广,户型较多,大部分户型在国土查仗和竣工验收后需要拆除填充墙,将耗费不少劳动力和工期,也增加垂直运输的压力,拆除时将产生大量的建筑垃圾和粉尘。

根据时间推测,整个装修过程将有部分时间处于雨季,进场道路不畅通和载重车辆不能直达大堂入口等,将成为工期并不充裕的批量精装修施工的不利因素。

第二篇管理范围及目标1、管理范围:精装修设计方案及施工图的确定,精装修总包、分包施工单位的确定,土建施工单位与精装修施工单位的工作面的移交,对精装修施工全过程的质量、进度、成本、安装文明施工进行监管和控制,工程完工后的入伙。

2、管理目标2.1进度目标:确保在合同规定的时间内完成。

2.2质量目标:确保符合精装修设计要求及施工验收规范,确保入伙投诉率1宗/户. 2.3成本目标:控制竣工结算后成本与施工预算在5%之内。

2.4安全文明目标:达到省文明标化样板工程第三篇批量精装修管理组织机构(必有)1、组织机构人员配置:成立上品雅园精装修指挥部,总指挥一人,副总指挥一人,项目总工程师一人,土建专业工程师7人,给排水工程师2人,电气工程师2人,采购工程师1人,装修工程师1人,现场成本工程师1人,内业工程师1人。

批量精装修工程实施方案

批量精装修工程实施方案

批量精装修工程实施方案一、前期准备工作1、项目概况批量精装修工程是指在一定区域内进行多套房屋的精装修工程,通常适用于新建楼盘的交付前,或者旧楼盘的翻新改造。

本次批量精装修工程计划涉及到XX个房屋,总面积约为XXXX平方米。

工程范围包括室内装饰、水电设施、家具设备等多个方面。

2、项目背景该区域的房屋属于新建楼盘,由于优越的地理位置和便利的交通条件,受到了众多购房者的追捧。

为了提高房屋的品质和竞争力,开发商决定进行批量精装修工程,以满足购房者的需求。

3、规划目标本次批量精装修工程的目标是提升房屋的品质和装修标准,使每一套房屋都能体现出高端精装修的风格和品质。

同时,要求保证工程的质量和工期,确保按时交付。

二、工程实施方案1、设计策划在批量精装修工程的设计阶段,需要充分考虑到整体规划和布置,保证每一套房屋都符合设计要求。

设计要紧跟时代潮流,注重实用性和美观性,适应不同客户的需求。

2、材料采购在材料采购阶段,需要选择符合设计要求的高品质材料,例如地板、墙纸、灯具等。

采购材料需要充分考虑到性价比和供应渠道,保证材料的质量和价格。

3、施工组织施工组织是批量精装修工程中的重要环节。

在施工之前,需要进行施工方案和工序的制定,明确各项工程的工作内容和责任。

同时,需要合理安排施工队伍和物资调配,确保施工进度和质量。

4、施工管理在施工过程中,需要严格执行施工管理制度,保证工程的质量和进度。

施工管理包括现场巡查、施工进度跟踪、质量把关等方面,以确保每一项工程都符合规范要求。

5、收尾工作在工程完成阶段,需要进行收尾工作的验收和交付。

收尾工作包括整理施工现场、设备设施的安装、环保清洁等方面。

同时,需要进行质量验收和客户交付,确保每一项工程的质量和品质。

三、实施措施1、人员配备人员配备是批量精装修工程的重要保障。

在工程实施阶段,需要配备专业的设计师、施工队伍、工程管理人员等,确保各项工作得到专业的支持和管理。

2、技术支持技术支持是批量精装修工程的重要保障。

批量精装修管理策划

批量精装修管理策划

批量精装修管理策划一、背景介绍随着城市化进程的加快,住宅小区的建设和装修需求不断增加。

为了提高装修质量、减少装修成本、统一装修风格,批量精装修管理策划应运而生。

本文将详细介绍批量精装修管理策划的内容和要求。

二、目标和目的1. 目标:- 提高装修质量:通过统一管理和标准化装修,确保装修质量达到一定标准。

- 减少装修成本:通过批量采购和精细管理,降低装修材料和人工成本。

- 统一装修风格:确保小区内的建筑外观和室内装修风格统一,形成良好的整体效果。

2. 目的:- 提供居民满意度:通过提供高质量的装修,提高居民的满意度和居住体验。

- 增加物业价值:统一的装修风格和高品质的装修将提升小区的整体价值。

- 降低维护成本:统一装修风格和材料,方便后期维护和管理。

三、策划内容1. 精装修设计:- 确定装修风格:根据小区的定位和居民需求,确定适合的装修风格,如现代、简约、欧式等。

- 制定设计规范:制定统一的设计规范,包括墙面、地面、天花板、门窗等装修元素的材料、颜色和尺寸要求。

- 设计师招募:组织招募优秀的室内设计师,负责小区内的精装修设计工作。

2. 材料采购与管理:- 批量采购:与装修材料供应商合作,进行批量采购,以获得更优惠的价格。

- 材料质量把关:建立材料质量把关机制,对每批材料进行严格检测和评估,确保质量符合要求。

- 材料库存管理:建立材料库存管理系统,及时补充和更新库存,避免材料短缺和浪费。

3. 施工管理:- 施工队伍管理:选择经验丰富、技术过硬的施工队伍,确保施工质量和进度。

- 施工监督:设立专职监理人员,对施工过程进行全程监督,及时发现和解决问题。

- 装修进度管理:制定详细的装修进度计划,监督施工进度,确保按时完成。

4. 居民参与与沟通:- 居民需求调研:通过问卷调查、座谈会等形式,了解居民的装修需求和意见,提供个性化的装修服务。

- 居民培训与指导:组织装修知识培训和指导,提高居民对装修的认知和参与度。

批量住宅精装修管理制度

批量住宅精装修管理制度

批量住宅精装修管理制度第一章总则第一条为规范批量住宅精装修管理,维护业主权益,保障住宅装修质量,根据《建设工程质量管理条例》等相关法律法规,制定本制度。

第二条适用范围:本制度适用于批量住宅项目的精装修管理。

第三条本制度的目的是为了确保批量住宅项目精装修的质量和安全,保护业主的合法权益,促进批量住宅项目的可持续发展。

第四条精装修施工应遵循透明、公平、公正原则,依法合规进行。

第五条精装修管理应遵循规范、公正、便利原则,充分保障业主权益。

第六条业主可以选择自行施工精装修,但必须符合国家相关法律法规及本制度的要求。

第二章项目前期准备第七条项目开发商应在项目筹备期间,制定详细的项目精装修标准及施工方案,并报批至相关部门。

标准及方案需公示后方可执行。

第八条项目开发商应提供批量住宅精装修的示范样板房,并配备工程负责人进行现场解说及解答。

第九条项目开发商应组织专业机构对装修材料进行质量检测,合格后方可使用。

第十条项目开发商应与装修公司签订合同,明确施工范围、进度及质量要求。

第三章施工过程管理第十一条装修施工应由施工单位负责人统一安排,确保安全施工并避免交叉施工。

第十二条装修施工应按照相应的施工图进行,不得变更施工工艺和材料。

第十三条施工单位应及时报备施工计划,为相关部门进行监管提供方便。

第十四条施工单位应划定施工区域,并设置明确的警示线,确保施工现场的安全。

第十五条完工前,装修施工单位应对质量进行自检,并报告相关部门备案。

第十六条监理单位应对装修施工进行全程监管,确保施工质量符合相关标准。

第四章质量验收及相关责任第十七条装修施工完成后,由监理单位组织相关部门进行质量验收,验收前须进行公示。

第十八条装修施工质量不符合相关标准的,由责任单位进行整改,直至符合标准。

第十九条对于质量合格的装修施工,由项目开发商与业主签订竣工验收单。

第二十条装修施工中发现的施工质量问题,由责任单位进行整改,并承担相应的责任。

第二十一条项目开发商应提供装修质量保证期,并在此期间修复质量问题。

批量精装修管理策划

批量精装修管理策划

批量精装修管理策划标题:批量精装修管理策划引言概述:批量精装修管理策划是指在大规模的装修项目中,通过合理的规划和管理,实现高效、高质的装修过程。

在批量精装修管理策划中,需要考虑各种因素,包括时间、成本、质量等,以确保整个装修过程顺利进行。

下面将详细介绍批量精装修管理策划的五个关键部分。

一、项目规划1.1 制定详细的项目计划:在开始批量精装修项目之前,需要制定详细的项目计划,包括装修的时间节点、工作流程、责任分工等。

这样可以确保整个装修过程有条不紊地进行。

1.2 确定项目目标和要求:在项目规划阶段,需要明确项目的目标和要求,包括装修的风格、材料选择、装修质量等。

只有明确了项目目标,才能有针对性地进行后续的工作。

1.3 制定预算和资源计划:在项目规划中,需要制定详细的预算和资源计划,包括装修所需的材料、人力资源、财务预算等。

这样可以有效控制成本,确保项目顺利进行。

二、供应链管理2.1 寻找可靠的供应商:在批量精装修项目中,供应商的选择至关重要。

需要寻找可靠的供应商,确保提供的材料和服务符合质量标准。

2.2 建立供应链管理系统:建立供应链管理系统可以帮助管理各个供应商之间的关系,提高供应链的效率和透明度。

通过系统化的管理,可以减少潜在的风险和问题。

2.3 确保供应链的稳定性:在批量精装修项目中,供应链的稳定性至关重要。

需要与供应商建立长期合作关系,确保供应链的稳定性和可靠性。

三、施工管理3.1 确定施工队伍:在批量精装修项目中,施工队伍的选择对项目的成功至关重要。

需要选择经验丰富、技术过硬的施工队伍,确保施工质量。

3.2 监控施工进度:在施工过程中,需要不断监控施工进度,确保按照项目计划进行。

及时发现问题并采取措施,确保项目能够按时完成。

3.3 管理施工质量:施工质量是批量精装修项目的关键。

需要建立质量管理体系,严格把控施工质量,确保装修效果符合要求。

四、质量控制4.1 实施质量检查:在批量精装修项目中,需要定期进行质量检查,发现问题及时解决。

批量精装修管理策划

批量精装修管理策划

批量精装修管理策划一、项目背景随着城市化进程的加快,住宅小区的建设和装修需求不断增加。

为了提高装修质量、节约时间和成本,批量精装修管理策划应运而生。

本文将详细介绍批量精装修管理策划的内容和要求。

二、目标与目的1. 目标:实现住宅小区批量精装修的高质量、高效率和低成本。

2. 目的:a. 提高装修质量:通过统一设计方案、标准化施工流程和严格质量控制,确保装修质量达到标准要求。

b. 节约时间:通过批量化管理和施工,缩短装修周期,提高交付速度。

c. 降低成本:通过集中采购、统一施工和资源共享,降低装修成本。

三、策划内容1. 设计方案策划:a. 确定统一的设计风格和装修标准,满足业主的需求和小区整体形象。

b. 提供多个设计方案供选择,充分考虑不同业主的个性化需求。

c. 制定详细的设计规范和施工图纸,确保施工过程中的准确性和一致性。

2. 施工流程管理:a. 制定标准化的施工流程和工序,确保施工的顺利进行。

b. 组织施工人员培训,提高他们的技能和工作效率。

c. 设立施工现场管理团队,负责监督施工过程中的质量和安全。

3. 质量控制:a. 制定质量控制标准和检查流程,确保装修质量符合要求。

b. 定期进行质量检查和评估,及时发现和解决问题。

c. 建立质量问题反馈机制,及时整改和改进。

4. 成本控制:a. 统一采购装修材料,获得更好的价格和质量保证。

b. 优化施工流程,减少浪费和重复工作,降低人力和物力成本。

c. 定期进行成本分析和评估,找出降低成本的潜在机会。

5. 项目管理:a. 制定详细的项目计划和时间表,确保项目按时完成。

b. 建立项目管理团队,负责协调各个环节和解决问题。

c. 定期召开会议,进行项目发展和问题沟通。

四、预期效果1. 提高装修质量:通过统一设计和严格质量控制,确保装修质量符合标准要求。

2. 缩短装修周期:通过标准化施工流程和高效管理,减少装修时间。

3. 降低装修成本:通过集中采购和成本控制,降低装修成本。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

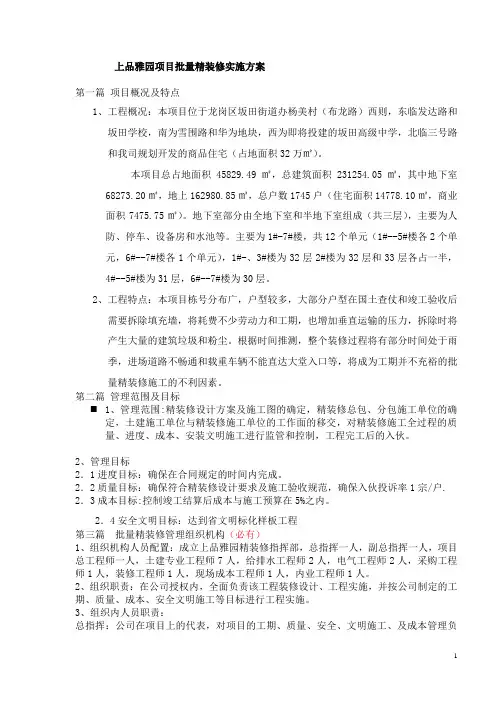

上品雅园项目批量精装修实施方案第一篇项目概况及特点1、工程概况:本项目位于龙岗区坂田街道办杨美村(布龙路)西则,东临发达路和坂田学校,南为雪围路和华为地块,西为即将投建的坂田高级中学,北临三号路和我司规划开发的商品住宅(占地面积32万㎡)。

本项目总占地面积45829.49㎡,总建筑面积231254.05㎡,其中地下室68273.20㎡,地上162980.85㎡,总户数1745户(住宅面积14778.10㎡,商业面积7475.75㎡)。

地下室部分由全地下室和半地下室组成(共三层),主要为人防、停车、设备房和水池等。

主要为1#-7#楼,共12个单元(1#--5#楼各2个单元,6#--7#楼各1个单元),1#-、3#楼为32层2#楼为32层和33层各占一半,4#--5#楼为31层,6#--7#楼为30层。

2、工程特点:本项目栋号分布广,户型较多,大部分户型在国土查仗和竣工验收后需要拆除填充墙,将耗费不少劳动力和工期,也增加垂直运输的压力,拆除时将产生大量的建筑垃圾和粉尘。

根据时间推测,整个装修过程将有部分时间处于雨季,进场道路不畅通和载重车辆不能直达大堂入口等,将成为工期并不充裕的批量精装修施工的不利因素。

第二篇管理范围及目标1、管理范围:精装修设计方案及施工图的确定,精装修总包、分包施工单位的确定,土建施工单位与精装修施工单位的工作面的移交,对精装修施工全过程的质量、进度、成本、安装文明施工进行监管和控制,工程完工后的入伙。

2、管理目标2.1进度目标:确保在合同规定的时间内完成。

2.2质量目标:确保符合精装修设计要求及施工验收规范,确保入伙投诉率1宗/户. 2.3成本目标:控制竣工结算后成本与施工预算在5%之内。

2.4安全文明目标:达到省文明标化样板工程第三篇批量精装修管理组织机构(必有)1、组织机构人员配置:成立上品雅园精装修指挥部,总指挥一人,副总指挥一人,项目总工程师一人,土建专业工程师7人,给排水工程师2人,电气工程师2人,采购工程师1人,装修工程师1人,现场成本工程师1人,内业工程师1人。

2、组织职责:在公司授权内,全面负责该工程装修设计、工程实施,并按公司制定的工期、质量、成本、安全文明施工等目标进行工程实施。

3、组织内人员职责:总指挥:公司在项目上的代表,对项目的工期、质量、安全、文明施工、及成本管理负全面的责任。

副总指挥:项目管理的具体组织者,在项目经理授权情况全权负责本工程的质量、安全、文明施工及成本生产的管理项目总工程师:各专业所有设计图纸的技术牵头,统筹、协调各专业之间的设计、变更及联系,现场重要技术问题的解决、全面质量监督控制等。

土建专业工程师:负责本栋号装修土建专业施工图纸审核,负责跟进并控制本栋号施工进度、质量、安全文明施工等在管理目标之内,负责栋号各专业施工的总协调。

给排水工程师:负责本栋号给排水专业施工图纸审核,负责跟进并控制本栋号本专业施工进度、质量、安全文明施工等符合总的在管理目标。

电气工程师:负责本栋号电气专业施工图纸审核,负责跟进并控制本栋号本专业施工进度、质量、安全文明施工等符合总的在管理目标。

装修工程师:负责整个装修工程细部质量的跟进及控制。

采购工程师:负责本工程所有采购项目的及时跟进,并向总指挥负责。

现场成本工程师:负责施工图的预算,施工过程中变更项目的成本控制,竣工后的结算,并向总指挥负责。

内业工程师:负责设计文件的流转及整理归档,负责各种会议纪要的整理、发放、归档,负责施工管理资料的收集、流转、归档。

第四篇批量精装修实施总体部署1、现场部署:施工准备阶段:精装修设计文件定案出图,指挥部内部审核图纸及组织参建的各方进行图纸会审,逐步扫清设计上存在的施工障碍,制定各单位进场计划、工程节点计划及甲供设备、材料的进场计划,组织精装总包及各分包单位陆续进场及各工作面的移交,确认施工样板后进行大面积展开施工,组织各方进行模拟验收及大力度督促整改,做好精细保洁、配合入伙工作及入伙后的整改。

2、实施程序:设计文件的定案出图(主要由公司设计部全力跟进解决,项目跟进督促)→内部审图初步扫清图纸问题→组织设计交底及图纸会审→组织总包进场→工作面移交→确认施工样板→大面积展开→组织监理及各工程师过程跟进控制→模拟验收→大力度督促整改→精细保洁→入伙→入伙后整改。

第五篇批量精装修实施计划及保证措施1、实施计划1.1总工期及时间安排总工期:180天。

设计图纸:审图:总包进场:工作面移交:墙体拆除:测量定位放线水电改造:模拟验收|:整改:精细保洁:入伙:入伙后整改:1.2施工进度计划:另见附表1.3分包单位进场计划:另见附表1.4材料进场计划:另见附表2、工期保证措施:从管理制度上保证1)、落实岗位责任制,明确从项目经理到各级管理人员工作的职责,相互协商,防止打乱仗。

2)、加强技术交底和技术责任制。

全部施工工序由相关技术人员组织技术交底,施工过程中由技术员、质安员、工长认真复核,尤其对测量定位、原材料质量、配合比要严格把关,做好隐蔽验收。

3)、加强技术培训工作,全体进场人员均应接受进场教育和必要的培训工作,每个员工都能熟练操作,提高工效。

4)、严格奖罚制度,施工中以分部分项控制点实施奖罚,以提高员工积极性。

5)、建立领导值班制度,以适应工地快节奏、满荷载、日夜(夜间作业需经批准,并办理施工许可证)均衡作业的要求。

同时,能随时调度解决问题。

6)、坚持质量“三检制”:配备有实践经验,又能坚持原则的同志负责质检工作,健全和完善自检、互检、交接检制度,防止质量返工,影响工期。

7.2.2 从施工组织上保证1)、均衡组织施工,加强各个队伍间的组织协调工作,同时尽可能使多数工序提前,见缝插针的进行,以加快施工进度。

2)、加强计划和调度,计划设月计划、旬计划、周、日作业计划,坚持每天生产调度,从人力、资金、物质上充分保证。

3)、合理组织施工流水:根据工程特点科学合理的实施分段流水作业,适当组织交叉作业,以争取工期,为后续工序提供工作面。

4)、做好机械设备维修保养工作,使之保持完好状态,防止施工时出现故障。

5)、做好资金平衡工作,保证工程顺利进行。

7.2.3 从技术措施上保证1)、及时编制好施工组织设计和专项施工方案,做好技术准备工作。

2)、认真学习图纸并贯穿于施工全过程,分阶段做好图纸会审,尤其要在建设单位统一部署下做好各专业会审。

施工中随时和设计单位取得联系解决图纸问题。

3)、科学合理地提出修改图纸建议,提高工效,保证质量。

4)、大力推广采用新技术、新材料、新工艺、从技术措施上保证施工工期的提前。

为了能在工期内完成全部施工项目,我公司将在现场组建具有丰富现场管理经验的、强有力的项目部。

在项目经理的统一领导下,精心组织、精心安排。

提倡前道工序为后道工序服务、与其他施工单位互相协调的思想,在保证工程质量的前提下,用下列措施来保证投标工期的实现:(1)劳动力的投入是保证工期的关键,因此当本工程的工作面形成,立即安排施工队伍,并按总进度的控制,做好后备劳动力的调集工作。

在施工高峰时,视具体情况统一调度机械设备与劳动力。

(2)用施工进度的三级动态管理来保证工期进度的措施。

由公司制定一级进度计划(施工总进度控制计划表)、项目经理部编制二级进度计划(旬工作计划)、各专业施工队编制三级进度计划(各分部分项工程每周进度计划)。

三个计划要求总体衔接、稳定平衡,做到周保旬,旬保月,月保总进度的三级动态进度管理。

通过信息反馈,对计划实施的全过程作有效的动态控制。

月计划和周计划的编制,必须具体,详细,具有实际性和可操作性。

(3)项目经理部每周召开一次施工现场会议(邀请业主、监理单位等参加),每周召开一次现场工作协调会议。

对反馈的信息必须立即作出正确的处理,并对旬、周计划加以调整。

(4)根据工程特点及工作面的部署,强化材料设备部门人员结构,材料提前配齐配足,便于加快施工进度。

(5)为保证工期,根据工程进度安排,全体施工人员与管理人员取消节假日、休息日。

(6)各类机械设备必须专人操作、精心维修,确保正常使用,以满足施工进度的实际需要。

这是保证工期的必备条件。

(7)充分利用经济规律及其杠杆作用,有效地调动工人生产积极性,所有施工人员的经济利益按实际进度的完成情况进行分段兑现奖罚。

(8)组织公司内部的技术力量,开展以质量为中心的劳动竞赛,即提高工程质量同时加快施工进度。

6.5保证工程进度的管理措施(1)项目部管理人员认真学习项目部与业主签订的合同文本,全面理解和掌握合同文本规定的要求。

在工程实施中,以合同文本为依据,自始至终贯彻执行到施工管理全过程,确保工程优质如期完成,(2)以合同规定的承包施工范围的工程质量、工期、安全,文明施工等要求为原则。

项目部编制详细、完善的施工组织设计,上报业主、监理单位审核后,进行实施。

(3)以合同规定的总工期要求,项目部根据现场实际情况编制本工程施工总进度网络计划,以此有效地对工程进度进行总控制。

(4)以总工期为依据,项目部根据现场实际情况编制分阶段实施计划(施工准备计划;劳动力进场计划;施工材料、设备、机具进场计划、分项分部施工进度计划等。

)(5)将合同的条款要求,分别纳入相对的分包合同中,对质量,工期、安全,文明施工等完全处于承包控制范围之中,确保工程如期完成。

(6)施工过程中各类工作联系,除必要口头通知外、项目部—律以书面指示及时发给各工作班组执行。

(7)项目部诚恳接受业主、监理单位和当地主管部门对管理工作的指导和要求,相互紧密合作,确保工程顺利进行。

6.6保证工程进度的材料供应措施(1)及时准确地向业主提出供料计划且具有超前意识;计划的及时准确关系到工程进度顺利进行;也能充分发挥资金效益。

因此,我公司将高度重视此项工作,在资料的打印、传递方面严肃认真。

(2)在时间及数量上慎之又慎,决不因为我方工作造成供料混乱,此项工作的落实,对各级管理人员制定岗位责任制,选派具有业务素质高,责任心强的专业材料员来担任此项工作。

(3)协助业主做好材料供应及保管工作,是我公司为业主服务的具体表现。

对已装和未装的设备、材料进行定期的防护、检查、清洗、加油、回收,建立专职保管员及完整的领用手续,保证供应的设备及材料不丢失,不浪费。

(4)材料的组织供应是项目部物资管理的中心任务,供应质量的优劣与供应速度的及时准确与否是关系到项目部各项工作能否顺利进行的决定因素,所以在做好日常工作管理方面重点抓好如下几点:1)加强材料计划的及时性、准确性、严肃性:项目项将执行规范化的计划编制、审核、采购制度,做到供应工作的不同阶段有不同的人负责,坚决杜绝计划盲目性,铺张浪费的不严肃工作作风。

2)加强采购成本的控制:在保证质量,数量供货及时的基础上,降低采购成本是提高项目施工效益的重要环节。
