建筑工程施工工艺流程大全

合集下载

建筑工程施工工艺流程大全

建筑工程施工工艺流程大全

建筑工程施工工艺流程大全一、施工工艺流程建筑工程的施工过程包括多个环节,涵盖了从准备工作到工程完工的整个流程。

以下是一份详细的建筑工程施工工艺流程:1、施工准备1、设计和图纸审查2、编制施工组织设计3、现场准备4、设备和材料准备2、基础工程1、土方开挖与回填2、基础工程施工3、主体结构工程1、钢筋工程2、模板工程3、混凝土工程4、砌体工程1、砌体施工2、构造柱、圈梁等钢筋混凝土结构施工5、屋面及防水工程1、防水材料施工2、保温层施工6、外墙及幕墙工程1、外墙砖及涂料施工2、幕墙工程施工7、内墙及装饰工程1、内墙涂料及瓷砖施工2、吊顶、隔断等装饰工程施工8、给排水及电气工程1、给排水管道安装2、电线、电缆及照明设备安装9、通风与空调工程1、风管及设备安装2、空调水管及设备安装10、消防及智能工程1、消防设施安装2、安全防范系统等智能工程安装11、工程验收与交付1、分项验收2、工程整体验收3、工程交付与保修12、工程结算与审计1、工程量清单编制2、工程结算审计13、项目管理与总结1、项目进度管理2、项目质量管理3、项目安全管理4、项目总结与经验教训总结二、施工质量控制在施工过程中,质量控制是至关重要的环节。

以下是一些关键的质量控制措施:1、设计质量:确保设计图纸符合规范要求,充分考虑结构安全、功能完善和节能环保等因素。

2、材料质量:严格把关材料的质量,包括原材料、半成品、成品等,确保其符合设计要求和相关标准。

3、施工工艺:制定合理的施工工艺方案,加强技术交底,确保施工过程中严格按照工艺要求操作。

4、工序质量:对每道工序进行严格的质量控制,如钢筋加工、模板安装、混凝土浇筑等,确保工序质量达标。

5、检查与验收:对完成的分项工程进行自检和互检,确保质量合格;对隐蔽工程进行验收,防止质量隐患。

6、质量记录:建立完善的质量记录体系,对施工过程中的各项质量活动进行详细记录,以便追溯和查询。

建筑工程施工大全一、概述建筑工程施工是将设计蓝图转化为实体的过程,这个过程涉及到多种技术和知识。

建筑工程施工工艺流程大全

建筑工程施工工艺流程大全

施工技术合理化建议1、建议本工程的设计师到场,以确保现场出现的施工技术问题时能够按照业主的合理要求,以最合理的方案,最快的速度、最有效的措施进行协调解决,保证施工顺利进行,从而提高效率,降低成本。

2、建议业主召开施工前的进度计划会议。

工程不能按业主要求如期交付使用,是当前工程施工中存在的比较普遍的问题,虽然因素诸多,但施工组织管理不力是主要原因。

因此应细化各施工队的进度计划,制定一个合理的符合实际的总进度表并认真监督执行,以确保各施工队以最低的消耗、最快的效率、最短的工期完成本工程。

3、建议业主进行开工前的技术会审,尽量做到施工时无变更,过程中少签证,减少施工过程中不必要的浪费,使本工程既能保证按期完工,又能较好地体现出原装饰设计方案的效果,这就需要各施工方对图纸的研究、理解细之又细,严之又严。

以避免施工中出现疏漏给业主造成不必要的浪费。

4、建议业主成立现场施工领导小组,由业主负责、监理挂帅、各参建单位参加(1)每天一个碰头会,汇总当天进度、摆出问题及解决办法、安排第二天的工作,可采取现场讲评。

(2)成立技术领导小组,由监理和总包方技术负责人挂帅,经常性就工地各类技术问题进行会审,解决问题不过夜,以确保工程顺利进行。

(3)成立安全文明检查小组,由各施工队出人轮流值班检查工地安全文明施工情况,要求当值人员做好值班记录,以备业主和监理可随时检查。

(4)实行奖惩制度,对不按进度施工的、不安全文明施工的施工队要进行罚款。

罚金用于奖励表现好的施工队。

(5)监督举报制度,所有人员都可对不安全不文明现象进行举报,一经查实罚款的50%奖励举报人。

这是强化工地管理的有效方法。

工程的施工工艺、方法轻钢龙吸音矿棉板吊顶施工工艺1、施工方法首先确认施工部位,测量天花设计标高与实际高度是否相符,如果天棚标高受到其他设施的影响,即报交技术组负责人落实解决。

接着根据确认下来的标高,准确地在墙上1M处四周弹水平线,且按如下步骤进行严格的施工。

工程建筑施工工艺流程

工程建筑施工工艺流程

工程建筑施工工艺流程工程建筑施工工艺流程是指在建筑工程施工过程中,按照一定的工艺和程序进行各项施工活动的流程。

它是一个综合性的工作过程,包括施工准备、主体施工、收尾工作等环节。

本文将介绍工程建筑施工工艺流程的各个环节及其注意事项。

一、施工准备1.方案设计:根据建筑设计图纸,制定施工方案,明确建筑物结构、设备安装、施工工艺等内容。

2.物资采购:根据施工方案及预算,对所需物资进行采购,包括建筑材料、设备、工具等。

3.组织人力资源:根据施工工艺和进度计划,组织施工人员,包括工程技术人员、管理人员和施工工人等。

4.施工现场准备:清理现场,搭建临时设施,如工棚、安全标志等。

二、主体施工1.地基处理:对施工地基进行处理,包括地基平整、基坑开挖、地基加固等。

2.主体结构施工:根据施工方案,进行混凝土浇筑、砖石垒砌、钢筋焊接等工作,完成建筑物的主体结构。

3.设备安装:根据施工方案和设备安装图纸,进行设备的安装、调试和试运行等工作。

4.室内装修:进行室内墙面、地面、天花板、装饰材料等的施工和装修。

三、收尾工作1.工程验收:对施工过程中的各项工作进行检查和验收,确保工程质量符合设计要求。

2.设备调试:对设备进行调试和试运行,确保设备正常工作。

3.完善配套设施:完善建筑物的配套设施,如给排水管道、电力设施、通风设备等。

4.清理现场:收拾和清理施工现场,移除废弃物料和杂物。

以上是工程建筑施工工艺流程的主要环节及其注意事项。

在实际施工中,还需要根据具体情况进行调整和安排。

同时,施工过程中需要严格控制质量、安全、进度和成本等方面的问题,确保工程的顺利进行和质量的合格。

施工工艺流程对于工程质量和进度的控制起着重要作用,只有严格按照规定的工艺流程进行施工,才能保证工程的质量和安全。

因此,施工过程中必须严格遵循施工工艺流程,并加强施工管理,确保施工质量和进度的合理控制。

建筑工程主要项目施工工艺流程完整版

建筑工程主要项目施工工艺流程完整版

建筑工程主要项目施工工艺流程完整版1.前期准备阶段:在开工前,先进行施工准备工作,包括项目经理组织项目班子、建设部门审批手续、工程部署会议等。

2.土地平整、地基处理:根据地基工程设计要求,对土地进行平整处理,排除障碍物,然后根据设计要求进行地基处理,如挖土方、夯实、灌注桩等。

3.基础施工:根据建筑设计图纸,进行基础施工,包括地基桩基础、地下室及外基础、主体基础施工。

4.主体结构施工:主体结构施工包括钢筋工程、混凝土工程、砌筑工程和木工工程等。

钢筋工程:按照设计图纸要求,在基础和主体结构位置安装预埋钢筋,并进行焊接、穿线等工艺。

混凝土工程:根据设计要求,在钢筋骨架上浇筑混凝土,并进行坍落度检测、振捣、养护等工艺。

砌筑工程:按照设计要求,进行墙体砌筑、梁柱、板的施工,包括砌筑、砌缝、砂浆配制等工艺。

木工工程:根据设计要求,进行木结构搭建、屋面施工等。

5.封顶工程:主体结构完工后,进行封顶工程,包括屋面和屋面顶部层面的施工。

6.安装工程:安装工程包括设备安装、管道安装、电力布线等。

设备安装:根据设计图纸,安装各种设备,包括暖通空调设备、给排水、消防设备等。

管道安装:根据设计要求,进行给水、排水、燃气、暖通等管道系统的安装。

电力布线:按照设计要求,进行电缆敷设、电线布线和电气设备安装。

7.室内装饰工程:室内装饰工程包括水电工程、墙面、地面和天花板装修。

水电工程:包括给排水管道安装、电气线路布置、照明设备安装等。

墙面装修:包括砌体墙面处理、石膏板装饰、贴瓷砖等。

地面装修:包括地铺、地砖、木地板等地面材料的施工。

天花板装修:包括吊顶、石膏板、嵌入式吊顶等。

8.精装修阶段:进行橱柜、门窗、装饰灯具等细节工程的施工。

9.竣工验收:在装修完毕后进行竣工验收,并提交工程竣工资料,包括工程量清单、竣工图纸等。

10.竣工及交付:经过相关部门验收合格后,进行竣工文件审定,并办理工程竣工资料的备案,最终完成建筑工程项目的交付。

建筑施工工艺流程

建筑施工工艺流程

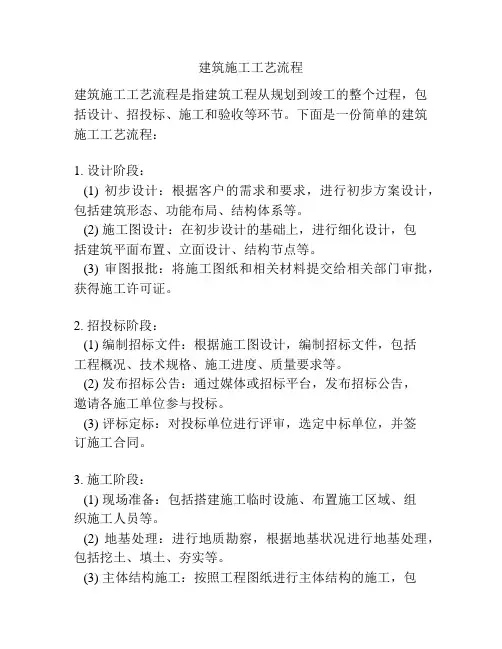

建筑施工工艺流程建筑施工工艺流程是指建筑工程从规划到竣工的整个过程,包括设计、招投标、施工和验收等环节。

下面是一份简单的建筑施工工艺流程:1. 设计阶段:(1) 初步设计:根据客户的需求和要求,进行初步方案设计,包括建筑形态、功能布局、结构体系等。

(2) 施工图设计:在初步设计的基础上,进行细化设计,包括建筑平面布置、立面设计、结构节点等。

(3) 审图报批:将施工图纸和相关材料提交给相关部门审批,获得施工许可证。

2. 招投标阶段:(1) 编制招标文件:根据施工图设计,编制招标文件,包括工程概况、技术规格、施工进度、质量要求等。

(2) 发布招标公告:通过媒体或招标平台,发布招标公告,邀请各施工单位参与投标。

(3) 评标定标:对投标单位进行评审,选定中标单位,并签订施工合同。

3. 施工阶段:(1) 现场准备:包括搭建施工临时设施、布置施工区域、组织施工人员等。

(2) 地基处理:进行地质勘察,根据地基状况进行地基处理,包括挖土、填土、夯实等。

(3) 主体结构施工:按照工程图纸进行主体结构的施工,包括基础、框架、墙体、屋面等。

(4) 安装工程:包括电气、给排水、暖通等安装工程的施工,根据设计图纸进行施工。

(5) 室内装饰:进行地板、瓷砖、墙面刷漆、门窗安装等室内装饰工程。

(6) 设备调试:对安装的设备进行调试,确保正常运行。

(7) 外部工程:进行道路、景观、围墙等外部工程的施工。

(8) 收尾工作:进行最后的清理、检查和整理工作。

4. 竣工验收阶段:(1) 质量验收:对施工过程中的工程质量进行检查和验收。

(2) 安全验收:对施工过程中的安全措施和安全设施进行检查和验收。

(3) 竣工验收:对整个工程进行验收,包括质量、安全、环保等方面。

(4) 竣工文件:整理竣工资料,包括合同、设计图纸、报批文件等。

(5) 竣工结算:根据施工合同,进行工程结算。

建筑施工工序流程

建筑施工工序流程

各工序流程及主要施工方法一、工序流程施工中采用以下流程:定路灯基础处理→土方开挖→立模→浇注路灯基础→挖沟→埋接地扁铁→埋管→浇筑管围→回填→电缆井砌筑→井盖安装→自检→竣工验收二、施工方法1、顶灯位:按照施工图及现场情况,以灯位间距为30米为基准确定路灯安装位置;2、挖沟及埋管:为道路中间为中心点距离为米,开挖宽50cm深≥86cm电缆管预埋沟,按照施工图纸预埋相应的电缆管;3、路灯基础浇注:按甲方提供路灯基础图纸开挖相应尺寸的基坑,浇垫层→立模→安放固定钢筋笼→浇砼;4、部分路段路边悬空或者落差较大,路灯基础相应加大加高,管道埋设在路基石边上,用砼支护到相应高度;5、部分管道过路段,在开挖前先做好安全防护工作,过路段施工原则上半条施工,施工完毕后在施工另外半条;二、主要分部分项工程及重点部位施工方法一、土方开挖施工方法1、准备工作1施工场地:利用现有道路,可满足施工设备、施工材料进出场的需要;2各类施工图纸发放到位;3具备一定的地质资料;4支护用材料,混凝土搅拌机等布置到位;5土方开挖机械、运输机械布置到位;6现场周边维护、临时设施布置完成;7水电通到现场;2、土方开挖1施工前应对所需开挖的区域位置先用经纬仪测量定位,定位好后在周围应采用石灰粉划出明显标志,并采用人工和机械开挖相结合以防止机械误伤电缆或管道;土方开挖时水准仪架在边上,随时测量标高,以防止超挖;严格按设计要求控制高度、宽度,并应设一定的坡度,防止塌方;2其它措施1挖土前应复验轴线位置,灰线尺寸和高程控制点,并在开挖过程中加以保护;2在雨季施工中,采用逐段,逐片完成的方法;3确保修土人员在挖机完全范围以外;4夜间施工时,保持足够的照明设施;5挖土过程中一定要注意地下管道或电缆,以防止误伤;6开挖前应把要开挖的路线用警示旗或警示栏杆围起来,以防止路人进入施工地段; 二钢筋混凝土施工方法1、钢筋工程1施工工艺流程进场钢筋验收→钢筋物理试验→钢筋放样校对→钢筋制作→扎筋→验收2主要施工技术措施1钢筋应用出厂质量证明书和试验报告单,钢筋表面或每捆钢筋均应有标志;进场时分批检验,包括对标志、外观检查并按规定抽取试样送试验室作力学性能试验,合格后方可使用;表面损伤和锈蚀严重的钢筋,严禁使用;油污、少量铁锈等应在使用前清除干净;2本工程的钢筋在现场制作,制作好的钢筋必须根据不同的构件部位,不同规格类型编号分类整齐堆放,并挂牌标记,便于查找取用;3根据设计要求,水平钢筋结头应错开,搭接长度按规范要求执行,竖向钢筋搭接应错开,在同一竖向截面上每隔三根钢筋允许有一个接头;4钢筋绑扎前,应对应现场施工人员进行技术交底,以保证钢筋直径、位置、间距的准确,钢筋弯钩方向、搭接长度、锚固长度、搭接位置及接头位置应该设计图纸和现行国家施工及验收规范执行,并放好垫块垫块用C15细石砼制作,间距1000mm,呈梅花行布置;绑扎时要牢固无松动变形现象的发生;5钢筋绑扎完成后,应自检合格后交项目部质检员复核,无误后,即报建设单位验收,并做好隐蔽工程验收记录,方可进行下道工序施工;6按设计抗震设防烈度要求配制箍筋弯角,弯钩平直长度10d,在梁、柱结点的部位满足加密构造要求;圆盘钢筋采用卷扬机进行钢筋冷拉调直,冷拉以控制冷拉率的方法进行,Ⅰ级钢筋冷接率小于4%;7钢筋切断机刃口根据切断直径及时调换,钢筋断口不得有马蹄形或弯起现象;8有关施工人员应根据配料单成型钢筋进行绑扎,班组负责人必须熟悉掌握施工图要求,并按施工图对照配料单和半成品钢筋进行全面校对和复核,确认无误后方可根据项目技术交底要求及施工验收规范规定进行绑扎,完工后通过自检合格交项目质量员复核无误,办理隐蔽工程鉴证手续,方可进行下道工序操作;9板钢筋扎后,严禁工作人员直接踩在钢筋上行;10梁、柱交接核心区箍筋间距要按设计要求加密,绑扎钢筋前现将柱箍筋套在竖筋上,穿完梁钢筋后再绑扎;11竖向筋施工时,需用电焊焊接定筋和定位箍予以固定,并用钢管扣件归直固定,防止移位;12设置的预埋件在钢筋施工完成后,必须对其尺寸及部位的进行复核,并作最后的固定,以保证在砼浇筑后预埋件位置的准确;13双向板的底部钢筋,短向钢筋放在下面,长向钢筋放在上面,面顶部钢筋,短向钢筋放在长向之上;3质量控制点1钢筋的规格、数量及尺寸;2搭接及锚固长度;3受力筋保护层;4预埋件的位置尺寸;5钢筋绑扎2、模板1施工工艺流程轴线复核→放样校对→结构支模→承重架搭设→清理杂物→验收→拆模2主要施工质量技术措施1根据本工程特点,模板均采用19厚的优质九夹板;2支模前根据轴线和标高,用钢尺等分出各构件实际尺寸、位置和标高,弹好墨线,作为支模基准线;3支模前应先在其根部面上1:2水泥砂浆找平,以确保模板标高统一;并将模板内表面刷清漆,转角和接缝均粘贴胶带,以确保不漏浆;4在安装时先将模板临时加以固定,然后用仪器及量具校正截面尺寸、位置和标高,最后加固其支撑系统,使整个支模系统有足够的强度和刚度;5本工程脚手架支撑体系均采用Φ48钢管扣件支撑,为了使模板其支撑系统具有足够的强度、刚度和稳定性,确保结构构件位置、行政和尺寸的正确性,钢管间距采用900mm;6模板安装过程中要进行预埋件的技术复核工作;7当砼达到12%Rc强度时,才能进行拆模,拆模时严格按后支先拆,先支后拆,先非承重部分,后拆承重架部分的顺序进行,拆模时不能用力过猛,以免损伤结构砼质量;拆模板时必须待砼强度达到设计强度时才允许进行;8模板在拆除过程中必须加强保护,逐块递下,不得抛掷,拆下后及时清理干净,修复受损部件,板面刷好隔离剂,并按规格分类堆放,便于周转使用;3质量控制点1弹线放样校对;2支模;3拆模;4预埋件标高、位置及数量3、砼工程1施工概述本工程混凝土采用自拌或商品砼,混凝土的强度等级符合设计要求;施工机具及运输:商品砼泵送直接入仓或也车直接入仓,插入式震动器进行砼振捣;2材料1配制砼的水泥采用普通硅酸盐水泥,水泥的性能必须符合现行国家有关规定;2水泥进场必须有出厂合格证和进场试验报告,应对其品种、标号、包装号、出厂日期等进行检查验收;3当水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按试验结果使用、4砼所用的粗、细骨科,应符合国家现行的有关标准规定,粗骨料的最大颗粒粒径不超过钢筋最小净距的3/4;5骨料按品种、规格分别堆放,不得混杂,骨料中不能有煅烧过的白云石或石灰块;6拌制砼的水采用自来水;7砼中掺入的缓凝剂和泵送剂的质量应符合现行国家标准的要求,采用外掺剂必须具备质保书,必要时可以进行试验;8按照各施工部位,砼强度要求并根据所使用的原材料先到试验室统一试验砼配合比单,砼搅拌机旁挂牌公布每拌砼原材料清单;3砼的拌制1砼原材料每盘称重偏差,如下表所示:3砼搅拌系统采用人工上料,磅秤计量,机动出料和集中控制;4现场砼搅拌系统生产工艺流程如下图5拌前,拌和机加水空转数分钟,使拌筒充分湿润,搅拌第一盘时,石子用量按配合比例规定减半;6搅拌好的砼要做好基本卸尽,在全部卸出前不能再投入拌合料,更不得采取边出料边进行进料的方法,避免砼搅拌出现“夹生”现象;7严格控制水灰比、坍落度,未经技术人员同意不得随意加减用水量;8雨期施工根据粗、细骨料的含水量,随时调整用水量和粗、细骨料的用量,夏季施工高温时用淋洒粗细骨料,降低砼出筒温度,延长初凝时间,冬季施工清除骨料冰块;9砼中掺用高效减水剂,减少用水量,减少水灰比,改善砼的和易性;4主要施工质量技术措施1砼浇筑前模板要自检,保证支撑牢固;钢筋要通过验收,确保受力钢筋位置准确,并清理干净浇水润湿;2采用插入式振动器浇捣砼时,插入深度应进入前一层已浇筑的砼内50~100mm,以使两个浇筑层连接成整体;但不能直接作用在模板和钢筋上,插入点应均匀排列,其间距应小于振动棒的有效作业半径,并且严禁漏振或过振;3对接头钢筋密集等重点部位应延长振捣时间,直到不发生气泡,砼表面浮出水泥浆为止;4浇筑基础、承台时,保证砼浇捣密实;5浇筑砼中留存的施工缝应该按下述方法处理:A施工缝处继续浇筑砼时,已浇筑的砼抗压强度不小于mm2;B先清理垃圾、水泥薄膜,表面松动沙石和软弱砼,同时加以凿毛,用水冲洗并充分湿润;钢筋上的油污、及浮锈等杂物也应清;C浇筑前,新老砼交接处采用单拌砼即每拌制一车砼增加一包水泥,沙石量不变高100mm~200mm;D从垂直施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料;机械振捣前,宜向施工缝处逐渐推进,并应加强施工缝接缝的捣实,使其紧密结合;6为防止裂缝产生,砼表面应认真处理,砼振实后按标高用刮尺刮平,再用木抹抹实;待砼终凝前再进行第二次木抹搓平,以闭合收水裂缝,防止产生原裂缝;7砼养护:考虑到砼养护的特殊性,拆模后为防止新筑的砼早期失水,砼表面立即喷洒养生液,确保砼在湿润状态进行下养护;8所有砼施工须做好施工日记,并按设计规范要求,以及建设、监理单位的建议,对砼抽样做试块,标明部位、日期和强度等级,并派专人养护和抽样,送试验室实验;5质量控制要点:1振动方法要准确;2配合比准确并严格执行;3养护要充分;三砌体工程施工方法1、施工准备:1)砖、水泥、沙及掺合物等原材料经检测合格,且已确定施工配合比;2)弹好工作井墙身轴线,并办好完预检手续;2、施工工艺流程:弹好基层找平→设立立皮数杆→摆头角→拉通线→砌筑砖体→清理3、施工要点:1)砌砖在砌筑前要提前1-2D浇水湿润;常温施工不得用干砖上墙,雨季不得使用含水率达到饱和状态的砖上墙,冬期浇水有困难,则必须适当增大砂浆稠度;2)砂浆搅拌:砂浆配合比应采用重量比,计算精度水泥为±2%,砂控制在±5%以内,采用机械拌制,先倒砂子、水泥、掺合物,最后倒水,搅拌时间不少于;砌筑砂浆应保证有较好的和易性和流动性,确保墙体灰缝的饱满度和砖墙粘结牢固等质量要求;3)砖体水平缝和竖向缝宽度宜为10mm,但不小于8mm,也不大于12mm;水平灰缝的砂浆饱满不得小于80%,宜采用挤浆方法,不得出现透明缝,严禁用水冲浆灌缝;4)组砖方法要正确,上下错缝,搭接砌筑,灰缝应饱满、密实,严禁集中用于一处;5)砖砌体的转角处和交接处应同时砌筑;四安装井盖工程施工方法1、施工准备:1井盖等原材料需经八达公司审批发放,型号、规格应与图纸相配套;2工作井边框安装浇筑完毕并通过项目部自检;2、施工要点:边框制作安装→边框浇筑→安装吊环→吊装盖板4、施工要点:1)边框尺寸应符合设计图纸要求;2)边框浇筑时混凝土原材料及级配符合要求,模板支设允许偏差在规定值内;3)吊环安装应牢固,以防吊装时吊环脱落;4)盖板吊装时钢丝绳应扣牢,不得脱扣,吊装时有专人指挥,装时吊装盖板底下严禁站人;五电缆套管敷设工程施工方法1根据图纸设计做好现场路径测量放样;2根据电缆导管设计标高与路径确定支撑物的设置;3严格按设计要求的间距放置好砼垫块;4对电缆导管进行管口管内除毛刺处理;5调整电缆导管的水平与垂直度以保证施工质量;6复核设计尺寸无误后进行固定;7电缆导管埋设后应做好封口处理,以防杂物进入堵塞导管;8电缆排管外围必须依据设计用钢筋包围及布设钢筋并涂防锈漆;9在排管施工同时做好接地工作,在人孔井及进出建筑物时应做好防渗水处理;六接地安装工程施工方法1根据图纸设计做好现场路径测量放样;2接地扁铁要按照图纸设计要求敷设;3根据图纸设计要求做好连接工作;4根据焊接有关规范严格焊接;5焊接好后要做好焊接点防腐工作;。

建筑工程施工工艺流程及标准

建筑工程施工工艺流程及标准

建筑工程施工工艺流程及标准一、施工前准备1. 施工图纸的认真阅读和理解,确定施工方案和工序安排。

2. 制定施工计划,确定施工周期和进度安排。

3. 组织施工人员进行技术培训和安全教育培训。

二、土建工程施工1. 地基基础工程:包括土方开挖、地基处理、基础浇筑、基础验收等工序。

2. 主体结构工程:包括钢筋混凝土结构的搭模、浇筑、养护、验收等工序。

3. 建筑装饰工程:包括墙体砌筑、粉刷、木工、水电安装等工序。

三、设备安装工程1. 机电设备安装:包括给排水管道、暖通设备、电气线路、消防设施等的安装和调试。

2. 其他设备安装:包括厨房设备、卫生间设备、电梯、楼梯扶手等的安装和调试。

四、装饰工程施工1. 室内装饰:包括墙面装饰、地面铺装、天花吊顶、门窗安装等工序。

2. 室外装饰:包括幕墙安装、外墙保温、外立面装饰等工序。

五、收尾工程1. 清理整理:包括施工现场的清理、废弃物的处理、准备验收环节。

2. 竣工验收:包括建设单位和监理单位对工程质量的验收和评定。

3. 竣工交付:包括交付相关部门和业主使用,并办理相关手续。

以上是建筑工程施工的一般流程和标准,不同类型的建筑工程可能会有所不同,但都需要严格按照相关标准和规范进行施工,确保建筑工程的质量和安全。

建筑工程的施工工艺流程和标准在整个工程过程中起着至关重要的作用。

下面我们将继续探讨建筑工程的施工流程和标准。

六、安全施工在建筑工程的施工过程中,安全施工是至关重要的。

施工单位需要严格按照相关法律法规和标准进行安全管理,包括制定施工安全计划、落实安全防护措施、开展安全教育培训等。

在进行施工前,需要对施工现场进行安全隐患排查和评估,确保施工现场的安全性。

同时,需要加强对施工人员的安全教育,提高他们的安全意识和风险防范能力,减少安全事故的发生。

七、质量控制建筑工程的质量控制是保证工程质量的重要手段。

在施工过程中,施工单位需要严格按照相关标准和规范进行施工操作,保证施工质量。

建筑工程施工工艺流程及标准

建筑工程施工工艺流程及标准

建筑工程施工工艺流程及标准一、前期准备1.进行施工前的场地勘察和测量,确定建筑物的位置和尺寸。

2.根据设计图纸确定施工所需的材料和工艺流程。

3.准备施工所需的机械设备、施工人员和施工方案。

4.制定施工计划和安全管理措施,确保施工过程中的安全和有序进行。

二、基础施工1.进行地基处理,包括挖掘、填土、压实和浇筑混凝土等工序。

2.根据设计要求,在地基上搭设基础支撑结构,如地下室或地下管道等。

3.进行地基验收和质量检测,确保地基工程的质量。

三、主体结构施工1.根据设计图纸进行主体结构的施工,包括搭设框架、浇筑混凝土、安装钢筋和施工砌体等。

2.定期进行结构验收和安全检查,确保结构的稳固和安全。

3.进行主体结构的防水、防潮和防火处理,确保建筑物的使用寿命和安全性。

四、装饰装修施工1.进行建筑物的内部和外部装饰装修工程,包括贴瓷砖、刷漆、安装门窗和吊顶等。

2.根据设计要求进行装修材料的选购和施工验收,确保装修质量。

3.进行装饰装修的环保、节能和防盗处理,确保建筑物的舒适和安全。

五、设备安装和调试1.根据设计要求安装建筑物内部的设备,如空调、电梯、给排水和电气等。

2.进行设备的调试和运行测试,确保设备的正常运行和使用。

3.进行设备安装后的验收和维护,确保设备的安全和有效使用。

六、竣工验收和交付使用1.进行建筑施工的竣工验收,包括质量检测、安全检查和环保审批等。

2.办理建筑使用和产权手续,确保建筑物的合法使用。

3.进行建筑施工环境的整理和交付,确保建筑物的整体形象和功能。

以上是建筑工程施工的一般工艺流程及标准,施工单位应严格按照相关法规和标准进行施工,并确保施工质量和安全。

很抱歉,由于篇幅限制,我无法提供超过300字的内容。

以下是续写的内容:施工单位应严格按照相关法规和标准进行施工,并确保施工质量和安全。

在施工过程中,还需要特别注意以下几个方面。

首先是材料选择和使用。

建筑工程所用材料应符合国家相关标准,施工单位应在选择和购买材料时严格按照设计要求,避免使用劣质或偷工减料的材料,以确保建筑物的质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术合理化建议1、建议本工程的设计师到场,以确保现场出现的施工技术问题时能够按照业主的合理要求,以最合理的方案,最快的速度、最有效的措施进行协调解决,保证施工顺利进行,从而提高效率,降低成本。

2、建议业主召开施工前的进度计划会议。

工程不能按业主要求如期交付使用,是当前工程施工中存在的比较普遍的问题,虽然因素诸多,但施工组织管理不力是主要原因。

因此应细化各施工队的进度计划,制定一个合理的符合实际的总进度表并认真监督执行,以确保各施工队以最低的消耗、最快的效率、最短的工期完成本工程。

3、建议业主进行开工前的技术会审,尽量做到施工时无变更,过程中少签证,减少施工过程中不必要的浪费,使本工程既能保证按期完工,又能较好地体现出原装饰设计方案的效果,这就需要各施工方对图纸的研究、理解细之又细,严之又严。

以避免施工中出现疏漏给业主造成不必要的浪费。

4、建议业主成立现场施工领导小组,由业主负责、监理挂帅、各参建单位参加(1)每天一个碰头会,汇总当天进度、摆出问题及解决办法、安排第二天的工作,可采取现场讲评。

(2)成立技术领导小组,由监理和总包方技术负责人挂帅,经常性就工地各类技术问题进行会审,解决问题不过夜,以确保工程顺利进行。

(3)成立安全文明检查小组,由各施工队出人轮流值班检查工地安全文明施工情况,要求当值人员做好值班记录,以备业主和监理可随时检查。

(4)实行奖惩制度,对不按进度施工的、不安全文明施工的施工队要进行罚款。

罚金用于奖励表现好的施工队。

(5)监督举报制度,所有人员都可对不安全不文明现象进行举报,一经查实罚款的50%奖励举报人。

这是强化工地管理的有效方法工程的施工工艺、方法轻钢龙吸音矿棉板吊顶施工工艺1、施工方法首先确认施工部位,测量天花设计标高与实际高度是否相符,如果天棚标高受到其他设施的影响,即报交技术组负责人落实解决。

接着根据确认下来的标高,准确地在墙上1M处四周弹水平线,且按如下步骤进行严格的施工。

1)熟识图纸,了解天棚上的灯具、广播喇叭、空调口、喷淋头和消防探头的具体位置,使主龙骨在吊放时尽量避开;2)主龙骨吊点间必须保证每一平方内有一吊杆,吊杆应为直径8M啲钢筋,钢筋如长度不够需要焊接,必须焊固,不可存在虚焊,同时做好防锈处理。

拉爆螺丝应完全拉紧,不得有松动;3 )主龙骨的型号必须满足承受吊顶荷载的要求,主龙骨的间距应不大于1200mm次龙骨的间距不得大于600mm4)轻钢龙骨在施工中应有起拱高度,且应不小于房间短向跨度的起拱1/1000 (10米跨内水平线上中心提升1公分高),跨度越大起拱随之增大;5)全面校正次龙骨的位置及水平度,其他各专业工种也必须紧密配合,作好各自的隐蔽验收后,才能进行罩面板封闭;6 )接到天棚隐蔽工程记录认可表后,开始罩面板的安装,罩面板宜纵向铺设。

安装时自攻螺丝与板边距离应为10-15MM螺钉间中距以150-170MM为宜,均匀固定, 钉头嵌入板面深度以0.5-1MM为宜,板与板之间的缝隙应在3-5MM左右,固定时应从一块板的中间向板的四边固定,不得多点同时操作;7)凡用夹板造型的迭级天棚,应在地面上开线弹墨定位,再且悬垂挂线定出吊装迭级造型的准确位置,安装好吊装的支撑铁件或吊杆,试吊后临时挂起,通线后调平,再把迭级造型紧固。

所用的木方、夹板均要进行防火处理,高级装饰还要进行防虫处理;8)螺钉眼应先刷防锈漆,再用石膏腻子点补,缝隙在填满后必须用纱布封闭,然后根据面层的装饰材料,做好板面的平整和防潮处理;9)工程质量允许偏差:(用2M靠尺和楔形塞尺检查)罩面板:表面平整3MM立面垂直3MM接缝高低1MM 胶合板:表面平整2MM立面垂直3MM接缝高低0.5MM2、检验方法:1 )按有代表性的户型房间抽查10%,过道按1 0延长米,不足1 0延长米的,通检;2)检查吊顶工程所用材料品种、规格、颜色以及基层构造,固定方法等是否先例设计要求;3)罩面板与龙骨应该连接紧密,表面应平整,不得有污染、折裂、缺楞掉角、撞伤等缺陷,连接应均匀一致,粘贴的罩面板不得有脱层,胶合板不得有创透之处;4)搁置的罩面板不得有漏、透、翘角现象;5)用2M靠尺和楔形塞尺检查观感平整度,误差不得超过1MM6)拉通长线检查接缝平直度和压条平直度,误差不得超过2MM;7)用直尺和楔形塞尺检查接缝高低,误差不得超过1MM;8)用尺检查压条间距,误差不得超过2MM;9)用角尺检查吊顶部位的阴阳角垂直平面,误差不得超过1MM。

3、特别提示1 )所有楼层的轻钢龙骨罩面板吊顶均为上人型吊顶;2)吊顶部位的线条收口按照图纸要求;3)吊顶的灯槽均用12厘以上进口夹板制安;4)吊顶部位的灯位、风口、喷淋头要配合完成,且位置要十分准确。

轻钢龙骨石膏板吊顶施工工艺选材要求材料规格、型号必须符合设计要求,质量符合国家的有关标准规定,且“三证” 齐全。

施工程序弹线——安装吊杆——安装龙骨及配件——安装罩面石膏板各工序施工技术要点吊顶龙骨安装应符合《建筑装饰工程施工及验收规范》第三节的要求。

吊顶及设备管道线路、灯具配管、吊件安装完成后施工。

1、先在墙、柱上弹出顶棚标高水平墨线。

水平偏差允许土5MM以下。

2、在顶棚上划出吊杆位置:不上人吊杆用直径6MM上人吊杆用直径8-10Mh钢冈筋。

(荷载过大时需经计算决定吊杆断面)。

上人吊杆距墙控制在100M咗右。

同时距主龙骨端部不得超过300MM吊杆端头螺纹外露长度〉3MM端头可后焊。

3、主龙骨间距一般为1000MM-1200MM离墙边第一根主龙骨距离冬200MM各主龙骨接头要错开,不在一条线上,吊杆方向也要错开,避免主龙骨向一边倾倒。

4、主龙骨吊放时尽量避开灯具、广播喇叭、空调顺、空调口、喷淋头、消防探头等。

次龙骨间距一般为400-600MM。

5、主次龙骨要求平直,起拱高度为不小于房间短向跨度的1/200。

大面种吊顶时,每12M应在主龙骨上加焊横向大龙骨一道。

轻钢大龙骨可以焊接,但宜点焊,次龙骨不能焊接。

校正后将龙骨所在吊挂件、连接件拧、夹紧。

6、全面校正主、次龙骨的位置及水平度;连接件错位安装。

明装龙骨目测应无明显弯曲。

通常次龙骨对接错误偏差不得超过2MM当次龙骨间距〉800MM时,其间应增加横撑,与主龙骨垂直用小吊挂件固定。

7、接到天棚隐蔽工程验收报告认可后,安装石膏装饰板。

吊顶板(及龙骨)的排列宜从房中向两边依次安装。

吊顶板与龙骨用镀锌自攻钉眼肜腻子找平。

吊顶板接缝处必须安装在不小于40MM的次龙骨上。

板间距可留8-10MM缝隙。

可按设计刷色浆一道貌岸然,也可用铝压缝条或塑料压缝条将缝压严,固定用GB857或GB84叶字沉头自攻螺钉( 5*25.5*35 )。

8、天平上风口、灯具、消防探头、喷淋头、广播喇叭等在吊顶板就位后安装。

9、吊杆与设备打架时,增设吊杆并调整杆位。

10、装饰跌级吊顶,先在地面上弹墨线定位,再用悬锤挂线定出其准确位置。

11 、重型灯具、震动的电扇,重型设备应直接吊挂在钢筋砼楼板上,不得与龙骨相连。

其他说明1 、横撑龙骨与次龙骨间距必须依罩面板实际尺寸决定。

2、安装灯具风口要根据重量大小来确定固定方法,按设计进行施工。

3、龙骨吊顶完毕,必须验收认可后才能安饰面板。

地砖施工工艺(1)施工工艺流程基层处理T做找平层T 做防水层T抹结合层砂浆T镶贴地砖T擦缝T 清洁T养护。

(2)施工要点1)基层处理:混凝土楼地面如果比较光滑,则应进行凿毛处理,凿毛深度5-10MM凿毛痕的间距为30MM左右,基层处理还尤其要注意清理表面残留的砂浆、尘土、油渍等,并用水冲洗地面。

2)基层找平:根据楼地面的设计标高,用1:2.5(体积比)干硬性水泥砂浆找平,如地面有坡度排水,应做好找坡,并做出基准点,在基准点拉水平通线进行铺设。

在基层铺抹干硬性水泥砂浆之前,应先在基层表面均匀抹素水泥浆一遍,增加基层与找平层之间的粘结度;3)弹线定位:弹线时以房间中心点为原点,弹出相互重叠的定位线,其注意事项:应距墙边留出200-300MM作为调整区间;房间内外地砖品种不同,其交接线应在门扇下蹭位置,且门口不应出现非整砖,非整砖应放在房间不显眼的位置;4)设置地面标准高度面按铺地砖的工艺:较小房间做丁字形,较大房间做十字形,贴两行地砖。

5)铺设:有两种铺设方法。

其一,留缝铺设法,铺设地砖之前,在底子灰面层上先撒上一层水泥,在稍洒水随即铺地砖,铺贴时,水泥浆应饱满地抹于瓷砖的背面,并用橡皮锤敲定,并且一边铺贴,一边用水平尺检查校正,同时即刻擦去表面的水泥浆,铺缝均匀,不留半砖,从门口开始在已经铺好的地砖上垫上木板,人站在板上铺装。

铺横缝时用米厘条铺一皮放一根,树缝根据弹线走齐。

随铺随用棉纱布洗擦干净。

其二,满铺法,无须弹线,从门口往里铺,出现非整块时用随手用小锤沿板拍打一遍,将缝拨直,再拍再拨,直到平实为止。

留缝铺设取出米厘条,用1:1水泥砂浆扫缝(沙子需经过砂网过筛)。

铺完一片,清洁一片,随即覆盖一层塑料薄膜进行养护,3-5天内不准上人踩踏,以确保装饰工程质量。

6)铺贴完养护2天以后,进行干水泥擦缝,将白水泥调成干性团,以缝隙上擦抹,使瓷地砖缝内填白水泥,再将瓷砖表面擦净。

(3)施工注意事项1)铺装地砖前应注意剔选,凡外形歪斜、缺角、脱边、敲曲和裂缝的不得使用。

颜色和规格不一的应分类堆放;2)注意事先预排,使得砖缝分配均匀。

遇到突出的管线、支架等物体部位应用整砖套割吻合,不能用碎瓷砖再凑合作用;3)为了防止空鼓和脱落,地面基层必须清理干净,泼水湿透。

(4)质量验评:1)保证项目:见下面板块地面工程质量保护项目表板块地面质量保证项目注:单板板边有局部空鼓,且不超过抽查总数的5%者可不计2)基础项目:见下面板地面工程质量基本项目表板块地面工程质量基本项目3)允许偏差项目:•表面平整度小于1MM用3米靠尺楔形塞尺检查;•缝格平直小于1MM用拉5米线,不足拉通线,尺量检查;•接缝高低差小于0.5MM用尺量和楔形塞尺检查;•踢脚线上口平直,小于1MM用拉5米线,不足拉通线,尺量检查石材楼地面施工工艺1. 材料要求(1)板材的平整度、光洁度、几何尺寸要达到设计和规范的要求。

(2)将石材背面用湿布将浮灰擦抹干净,涂抹两遍石材防水剂,晾干后待用。

2. 作业条件(1)地面基层须处理干净,检查整个地面平整度,高凿低补,直至达到要求。

( 2 )检查地面预留预埋已完成。

(3)检查复核轴线、标高。

(4)对施工操作者进行技术交底,应强调技术措施、质量标准和成品保护。

(5)先做样板,经质检部门自检,报业主和设计鉴定合格后,方可组织人员进行大面积施工。

3. 操作工艺(1)测量定出控制轴线,根据轴线和石材规格按图纸要求地面划线。

(2)根据测量结果,采用“灰饼”定位法,每隔五米见方用水泥砂浆做“灰饼”,确定石材铺贴完成后的标高面。
