关于工期延期增加费用的函

合集下载

工程延期联系函

工程延期联系函

关于工程延期的联系函
我单位承建的XXXXXXXX工程合同工期为五个月。

虽然我公司克服了很多困难,但从施工现场情况及未完工程量情况看,不可避免的造成了工程延期。

造成工程延期的原因:
一方面工程前期基础施工阶段雨水较多,对基础施工不便,造成延误。

为了不影响工期,我公司采取了晚上加班,提高工人加班费及基础混凝土施工时使用集中搅拌混凝土改为商品混凝土等施工措施来保证工期。

虽然施工成本增加了十多万元,但保证了基础阶段的工期。

另一方面本工程建设资金短缺,我单位垫资比例较大,根据合同约定贵公司分阶段支付合同价37.5%的情况下,我公司需垫付62.5%至竣工验收合格,合同价2600万的工程我公司需垫付1800万元。

另外由于今年我公司在其他工程中大量资金回收缓慢,导致本工程资金凑错过程中出现了困难,钢结构部分材料不能进场,造成工期延误。

但我公司仍积极想办法多方筹集,解决困难,使该工程基础主体工程基本完成工程量的完成80%。

根据目前未完工程量按照正常顺利施工情况下我公司申请计划竣工工期在 XXXX年XXX月XX日左右。

在前期施工阶段贵公司给予了我公司极大的支持,解决了很多实际困难,在此表示衷心的感谢。

在后期施工阶段望贵公司在资金上能够多加支持,我公司一定坚持科学管理,保证质量文明施工,按计划工期完工。

第 1页共 1页。

延期涨价通知函

延期涨价通知函

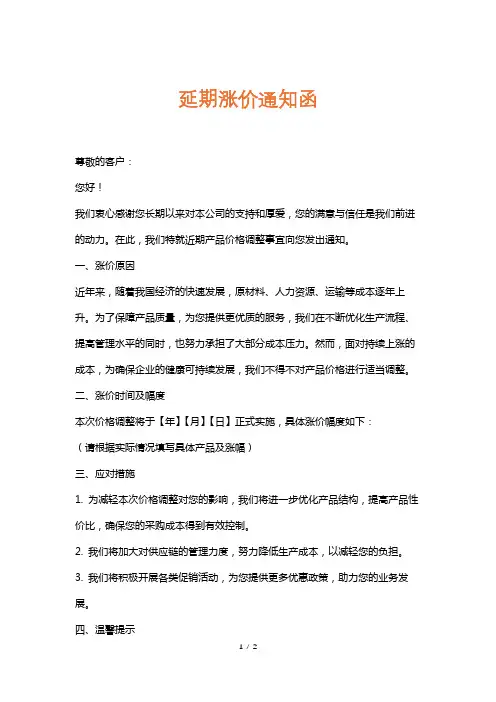

延期涨价通知函尊敬的客户:您好!我们衷心感谢您长期以来对本公司的支持和厚爱,您的满意与信任是我们前进的动力。

在此,我们特就近期产品价格调整事宜向您发出通知。

一、涨价原因近年来,随着我国经济的快速发展,原材料、人力资源、运输等成本逐年上升。

为了保障产品质量,为您提供更优质的服务,我们在不断优化生产流程、提高管理水平的同时,也努力承担了大部分成本压力。

然而,面对持续上涨的成本,为确保企业的健康可持续发展,我们不得不对产品价格进行适当调整。

二、涨价时间及幅度本次价格调整将于【年】【月】【日】正式实施,具体涨价幅度如下:(请根据实际情况填写具体产品及涨幅)三、应对措施1. 为减轻本次价格调整对您的影响,我们将进一步优化产品结构,提高产品性价比,确保您的采购成本得到有效控制。

2. 我们将加大对供应链的管理力度,努力降低生产成本,以减轻您的负担。

3. 我们将积极开展各类促销活动,为您提供更多优惠政策,助力您的业务发展。

四、温馨提示1. 请您提前做好预算规划,合理安排采购计划,以应对价格调整给您带来的影响。

2. 若您在价格调整前已签订合同,请及时与我们的销售代表联系,以便我们为您提供相应的服务。

3. 如您有任何疑问或需求,请随时拨打我们的服务热线:【电话号码】,我们将竭诚为您解答。

五、感谢与期待再次感谢您一直以来对我们公司的信任与支持。

我们深知,涨价给您带来的不便,但请您相信,我们始终秉持“客户至上”的原则,全力以赴为您提供更优质的产品和服务。

您的满意是我们最大的追求,期待在未来的日子里,我们继续携手共进,共创美好未来!敬请周知,顺祝商祺!【公司名称】【通知日期】。

工程工期延误索赔函模板范文

工程工期延误索赔函模板范文

工程工期延误索赔函模板范文尊敬的[对方公司名称/负责人姓名]:您好!我是[己方公司名称]负责[工程名称]项目的[你的姓名]。

咱们这个工程就像一场精心策划的长途旅行,原本都规划好了每一站的风景和到达时间,可现在却因为一些状况,行程被打乱了,这可让我们有点头疼啊。

咱们这个工程按照合同约定,应该在[原定竣工日期]就大功告成的。

可您也知道,这一路就像唐僧师徒西天取经似的,遇到了不少“妖魔鬼怪”,导致工期延误到现在还没个准信儿。

这延误的原因,您肯定也心里有数。

比如说,[具体列出对方造成延误的原因,如材料供应不及时,就像大厨做菜,材料总是缺这少那的,那饭怎么能按时做好呢?或者是现场施工条件不满足,就好比运动员要跑步,跑道却坑坑洼洼没修好,这怎么跑呢?]这些问题就像一个个绊脚石,把我们原本顺畅的工程进度给绊倒了。

因为这工期延误啊,我们可遭受了不少的损失。

这损失就像滚雪球一样,越滚越大。

首先是人工成本增加了不少,工人们原本计划好的工期结束后可以去别的项目赚钱,现在只能在这儿干等着,这每天的工钱可都是实实在在的成本啊,就像水一直在流,钱一直在花。

然后是设备租赁费用,那些大型设备就像一个个嗷嗷待哺的小怪兽,不管用不用,每天都在吞噬着我们的资金。

还有我们对其他合作方的违约赔偿,这就像连锁反应一样,一环扣一环,因为这个工程延误,我们在其他地方也得交“罚款”,真是赔了夫人又折兵啊。

经过我们仔细核算,这些损失总共加起来达到了[具体索赔金额]元。

这个数字可不是我们凭空捏造的,每一笔都是有据可查的,就像会计的账本一样,清清楚楚。

我们也不想这样啊,大家都是为了把这个工程做好,可这损失实在是让我们有点承受不住了。

所以呢,我们希望您能尽快处理这个索赔事宜。

就像把乱成一团的线团解开一样,咱们尽快把这个事情解决好,这样对咱们双方都好。

我们希望您在收到这封信后的[具体天数]天内给我们一个明确的答复。

如果您对我们提出的索赔有任何疑问或者异议,咱们可以像朋友一样坐下来好好商量,看看怎么解决这个问题。

工期延误索赔函格式范文

工期延误索赔函格式范文

工期延误索赔函格式范文尊敬的_____(相关单位或负责人):您好!我是_____(发函单位名称),就_____(工程项目名称)的工期延误问题,向贵方发出此索赔函。

一、工程项目背景本工程项目于_____(合同签订日期)签订合同,合同约定的竣工日期为_____(原计划竣工日期)。

然而,截至_____(发函日期),该项目仍未完成,已经造成了严重的工期延误。

二、工期延误的情况1、延误原因经过详细的调查和分析,以下是导致工期延误的主要原因:(1)贵方未能按时提供必要的施工场地和施工条件,例如_____(具体场地或条件未提供的情况),这直接影响了工程的进度。

(2)贵方频繁变更设计方案,包括_____(列举主要的设计变更内容),导致施工过程中需要不断调整施工计划和重新安排施工资源。

(3)在施工过程中,贵方提供的材料和设备未能按时到场,且部分材料和设备存在质量问题,需要重新采购和更换,如_____(具体材料或设备的问题)。

(4)由于贵方未能及时协调与其他相关方的关系,如_____(其他相关方的协调问题),造成了施工过程中的诸多阻碍和干扰。

2、延误时间根据上述原因,本工程项目的工期延误了_____(具体延误的天数)。

三、工期延误造成的损失1、直接经济损失由于工期延误,我方不得不增加了以下直接成本:(1)人工费用的增加。

为了追赶工期,我方不得不安排工人加班加点,导致人工费用超出预算_____(具体金额)。

(2)材料和设备的闲置及损耗。

由于工期延长,部分材料和设备在施工现场闲置时间过长,产生了损耗和折旧费用_____(具体金额)。

(3)租赁费用的增加。

为了满足施工需要,我方额外租赁了一些施工设备和场地,增加了租赁费用_____(具体金额)。

2、间接经济损失工期延误还导致了以下间接经济损失:(1)项目管理费用的增加。

由于工期延长,项目管理的时间和精力增加,管理费用相应提高_____(具体金额)。

(2)预期收益的损失。

由于项目未能按时交付,我方无法按照原计划获得收益,损失了_____(具体金额)。

建筑工程施工工期延误赔偿通知函

建筑工程施工工期延误赔偿通知函

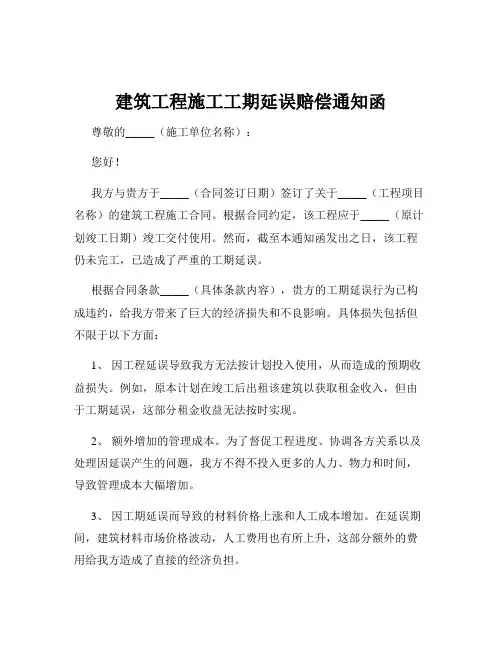

建筑工程施工工期延误赔偿通知函尊敬的_____(施工单位名称):您好!我方与贵方于_____(合同签订日期)签订了关于_____(工程项目名称)的建筑工程施工合同。

根据合同约定,该工程应于_____(原计划竣工日期)竣工交付使用。

然而,截至本通知函发出之日,该工程仍未完工,已造成了严重的工期延误。

根据合同条款_____(具体条款内容),贵方的工期延误行为已构成违约,给我方带来了巨大的经济损失和不良影响。

具体损失包括但不限于以下方面:1、因工程延误导致我方无法按计划投入使用,从而造成的预期收益损失。

例如,原本计划在竣工后出租该建筑以获取租金收入,但由于工期延误,这部分租金收益无法按时实现。

2、额外增加的管理成本。

为了督促工程进度、协调各方关系以及处理因延误产生的问题,我方不得不投入更多的人力、物力和时间,导致管理成本大幅增加。

3、因工期延误而导致的材料价格上涨和人工成本增加。

在延误期间,建筑材料市场价格波动,人工费用也有所上升,这部分额外的费用给我方造成了直接的经济负担。

经过我方的认真核算,由于贵方工期延误给我方造成的损失总计为_____元(大写_____)。

根据合同约定,贵方应承担相应的赔偿责任。

在此,我方郑重要求贵方采取切实有效的措施,加快工程进度,确保工程在_____(新的预计竣工日期)前完工并交付使用。

同时,贵方应在_____(指定日期)前向我方支付上述损失赔偿款。

若贵方未能在规定时间内完成工程交付和支付赔偿款,我方将不得不采取进一步的法律措施,以维护我方的合法权益。

届时,贵方除了需要承担上述赔偿责任外,还可能需要承担由此产生的法律费用和其他相关费用。

希望贵方能够高度重视此事,尽快解决工期延误问题,并按照本通知函的要求履行赔偿义务。

如有任何疑问或需要进一步沟通,请及时与我方联系。

我方联系人:_____,联系电话:_____。

特此函告!_____(建设单位名称)_____(通知函发出日期)。

建筑工程施工工期延误赔偿通知函

建筑工程施工工期延误赔偿通知函

建筑工程施工工期延误赔偿通知函尊敬的_____(施工单位名称):首先,感谢贵方在本建筑工程项目中所做出的努力和投入。

然而,不得不遗憾地指出,贵方在施工过程中出现了工期延误的情况,这给我方带来了诸多不便和损失。

根据我们双方签订的《建筑工程施工合同》,本工程的预定竣工日期为_____(具体日期),但截至目前,工程仍未完工,已经超出了合同约定的工期。

由于贵方的工期延误,导致了一系列严重的后果。

其一,我方的项目计划被打乱,后续的工作安排无法按原计划进行,这对整个项目的推进造成了极大的阻碍。

其二,增加了项目的管理成本,包括人员调配、场地租赁等方面的费用支出。

其三,延误期间的物价波动和市场变化,使得部分建筑材料的价格上涨,直接增加了项目的建设成本。

其四,可能对我方与其他合作方的合作关系产生不利影响,影响了我方的商业信誉和市场形象。

为了明确责任和减少损失,根据合同中的相关条款,我方要求贵方对工期延误给我方造成的损失进行赔偿。

经我方核算,具体的赔偿金额如下:1、管理成本增加费用:_____元。

2、材料价格上涨导致的成本增加:_____元。

3、因延误造成的商业信誉损失:_____元。

4、其他相关损失:_____元。

综上所述,贵方应向我方支付的工期延误赔偿金额总计为_____元。

同时,我方希望贵方能够立即采取有效措施,加快工程进度,确保工程能够在最短的时间内完工。

并且,贵方应在接到本通知函后的_____个工作日内,与我方就赔偿事宜进行协商和沟通。

如果贵方对赔偿金额或相关事宜有异议,也请在规定时间内以书面形式向我方提出,并提供相关的证据和说明。

若贵方未能在规定时间内与我方进行有效的沟通和协商,或者拒绝承担赔偿责任,我方将不得不采取进一步的法律措施来维护自身的合法权益。

再次强调,我们希望能够通过友好协商的方式解决此次工期延误赔偿问题,以确保项目的顺利完成和双方的合作关系不受更大的影响。

_____(建设单位名称)_____(通知函发出日期)。

中建赶工延误索赔函

中建赶工延误索赔函

索赔函
致:XXXXXX(发函对象全称)
抄送:监理单位、咨询管理单位(根据需要选择是否抄送)
工程项目:XXXXXX 总承包工程(与总承包合同工程名称或施工许可证工程名称一致)
主题:关于XXXXX的索赔函
XXXX年XX月XX日发生XXX事件严重影响我方加速施工进程(具体描述事件及其影响程度),根据赶工方案当前施工至XXXXXXXXX工序,该事件发生在XXXX关键线路上/工程款欠付现金流紧张致使XXX原材料/设备无法入场,预计影响期间达XX天。

影响期结束后恢复原加速施工效率需一定时间,预计工期将延误XX天,请予以确认。

顺颂商祺!
证据清单:
1.事件发生证明:以业主监理函件、政府通知公告、气象地质资料等书面证据或业主违约事实证据等证明影响施工事件发生事实及相应具体影响。

2.已上报赶工方案
3.调整版抢工方案:重新修正抢工工期计划及抢工部署并重新上报抢工费用明细。

4.工期顺延期间的停窝工记录:以工期顺延事件发生前抢工确认记录为基础,记录并确认事件发生后人员窝工情况、材料机械延期租赁情况、额外组织措施等调整增加费用的情况等。

5.工期索赔明细。

建筑工程施工工期延误赔偿通知函

建筑工程施工工期延误赔偿通知函

建筑工程施工工期延误赔偿通知函_____公司:鉴于贵方在与我方签订的具体建筑工程名称建筑工程施工合同中的施工工期延误情况,我方特以此函向贵方提出赔偿要求。

根据双方于合同签订日期签订的合同,贵方应在原计划竣工日期完成该工程的全部施工内容并交付我方验收使用。

然而,截至当前日期,该工程仍未竣工,且已超出合同约定的工期延误天数天,这给我方造成了极大的经济损失和不良影响。

工期延误导致我方无法按原计划使用该建筑,从而影响了我方的业务开展和运营计划。

由于工程未能按时交付,我方不得不推迟一系列相关的商业活动和经营安排,导致了直接的经济损失。

例如,我方原本计划在预定使用日期将该建筑用于具体业务用途,以获取相应的收益,但因工期延误,这一计划被迫推迟,造成了具体损失金额的收益损失。

此外,工期延误还引发了一系列间接损失。

为了等待工程竣工,我方不得不继续承担额外的场地租赁费用、设备闲置费用等。

同时,由于工程延期,我方在人力、物力等方面的投入也大幅增加,包括为了监督工程进度和协调各方所付出的额外人力成本,以及为了追赶进度而增加的物资采购和运输成本等。

鉴于上述情况,根据合同中关于工期延误赔偿的相关条款,我方要求贵方承担以下赔偿责任:1、按照合同约定,贵方应支付工期延误违约金具体违约金金额。

2、赔偿我方因工期延误而遭受的直接经济损失具体损失金额。

3、承担因工程延期导致的间接损失具体损失金额,包括但不限于场地租赁费用、设备闲置费用、人力成本增加等。

为了避免损失的进一步扩大,希望贵方能够高度重视此次工期延误问题,并立即采取有效措施加快工程进度,确保工程能够在最短的时间内竣工交付。

同时,请贵方在收到本通知函后的指定回复日期内,以书面形式回复我方,阐明贵方对于赔偿事宜的态度和具体的解决方案。

若贵方未能在规定时间内给予我方满意的答复或拒绝承担相应的赔偿责任,我方将不得不采取法律手段来维护自身的合法权益,由此产生的一切后果将由贵方承担。

特此函告!_____公司通知函发出日期。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

关于工期延期要求增加费用的函件
致:杭州天溪湖旅游开发有限公司
天溪湖休闲旅游度假区酒店会所按照总体进度计划在2014年11月底完成外脚手架和塔吊设备拆除任务,我方也已完成合同承包范围内的工作内
容。

由于贵司原因造成工期大大延期,导致我方外墙脚手架和塔吊无法按时
拆除,管理人员无法撤离,工程款也不能及时收回,从而造成我方管理成本和施工成本大幅增加,主要原因如下:
1、图纸不断大幅修改:从2013年5月至今,贵司不断对工程图纸进行
大幅修改(如:4#楼汽车库和新增水泵房、19#楼游泳池、3#楼游泳池以及
1#楼混凝土墙板开洞再建出风井等等),建了拆,拆了又建,造成主体结构
施工工期大大延期;
2、幕墙工程工期延期:幕墙工程从2014年4月28日进场,直到7月初才收到1~4#、18~20#楼复核版图纸,其余5~17#楼图纸至今未收到,幕
墙骨架从8月15日开始施工,到11月中旬骨架已完成施工(5~17#楼除外),但是面层石材由于贵司未确认至今无法施工,造成我方外墙脚手架、塔吊无
法拆除;
3、精装修、机电安装等工期延期:我方与贵司合同约定开工时间2011年10月20日,竣工时间为2014年10月19日,合同工期总日历天数1095 天(已包含酒店会所精装修工程等分包工程施工工期,其中承包人自行施工的主体工程施工工期为 560 天,1095 天是总包管理工期)。

现在已是2014年12月底,精装修、室外配套等均尚未开始施工,造成竣工时间大大延期,我
方管理人员无法撤离,工程余款不能及时收回。

本项目可结算收入和实际发生成本情况:本酒店会所主体结构、水电预
埋安装工程造价约6000万元(约2000元/平米,已包括停工误工及亏损补偿造价),我方实际支出材料成本约1000元/平米,分包人工成本约800元/平米,机械费用成本约100元/平米,管理人员工资成本约220元/平米,公司税费成本约180元/平米,垫资财务成本约200元/平米,实际成本合计约2500元/平米。

目前分包单位施工项目我方只收取%配合费用,但是由于本工程为垫资项目,加上项目严重亏损,现在我方实际发生管理成本约200万元/年、外脚手架及塔吊费用约300万元/年,垫资财务成本约300万元/年(本项目贵司尚欠我司工程款约2500万元,加上项目严重亏损),每年费用成本合计约为800万元。

综合上述原因,我方要求从2014年12月1日起,外墙脚手架、塔吊及其他增加费用由建设方承担,具体费用如下:
费用名称每天费用数量元/天
外脚手架费用元/平米/天40000平米8000
塔吊租赁费用600元/台/天4台2400
塔吊司机和指挥220元/人/天8人1760 垫资利息月息% 2500万元10000
管理人员工资400元/天15人6000 小计28160
公司税费12160 10% 2816 合计(元/天)30976
特发此函!
抄送:浙江长城工程监理有限公司!
龙元建设集团股份有限公司日期:2014年12月26日。
