后浇带混凝土的试件制作养护规定 现场用参考模板
后浇带施工方案范文

后浇带施工方案范文一、施工前准备工作1.移除原有杂物和建筑物:先清理施工区域,将其中的杂物、建筑物等移除,确保施工区域干净整洁。
2.土地平整:对施工区域的土地进行平整,确保后浇带施工的基础坚固平整。
3.清洁混凝土基础:清洁混凝土基础,去除其中的灰尘和污垢,以保证浇筑效果。
4.搭建施工框架:在施工区域进行搭建施工框架,以保证后浇带施工的准确性和稳定性。
5.准备施工材料和工具:准备好后浇带施工所需的各种材料和工具,如水泥、砂石、水、钢筋等。
二、后浇带材料的统一管理1.各种材料按照规格、型号进行统一分类和编号。
2.材料堆放要遵循统一管理原则,不同类型、不同规格的材料分开堆放,互不混杂。
3.对于易受潮、易被污染的材料,采取封闭式存放,确保其质量不受影响。
4.对于易受损坏的材料,采取合理的防护措施,防止损坏和浪费。
三、后浇带施工流程1.钢筋的预埋和绑扎:首先按照设计图纸的要求,在混凝土基础上进行钢筋的预埋和绑扎工作,确保钢筋的位置和布置符合相关要求。
2.浇筑混凝土:混凝土配合比要按照设计要求进行配制,保证其强度和耐久性。
a.搅拌混凝土:首先将水、水泥、砂石等材料按照设计要求放入搅拌机中进行搅拌,搅拌时间要充分,以确保混凝土的均匀性。
b.运输混凝土:将搅拌好的混凝土运输到现场,注入到已预埋好的钢筋网内,浇筑的厚度要匀称。
c.充实混凝土:使用振动器对浇注的混凝土进行充实,以提高其密实性和强度。
3.平整与养护:浇筑完成后,进行水平养护,保持其平整度和表面的光滑度,以确保其使用效果和美观性。
4.后续工序:根据实际情况,进行后浇带上的其他工序,如上涂、刨平等。
四、安全防护措施1.施工现场要设置明显的警示标志牌,警示过往行人和车辆注意安全。
2.工人操作时应穿戴好防护服、安全帽、防滑鞋等防护用品,确保施工人员的人身安全。
3.施工现场应及时清理杂物和残渣,保持施工区域干净整洁,防止人员滑倒和摔伤。
4.施工材料和设备应放置在安全的位置,防止引起二次事故。
后浇带模板工程技术交底

后浇带模板工程技术交底标题:后浇带模板工程技术交底引言概述:后浇带模板工程技术交底是指在施工前,对后浇带模板工程的技术要求、施工方法和注意事项进行详细说明和沟通。
这对于确保后浇带模板工程的质量和进度具有重要意义。
一、技术要求1.1 后浇带模板的选材要求:选择质量好、结构稳定的模板材料,确保模板的承载能力和稳定性。
1.2 后浇带模板的尺寸要求:根据设计要求确定后浇带的宽度和高度,确保模板的尺寸符合实际需要。
1.3 后浇带模板的防水要求:采取防水措施,保证后浇带模板的防水性能,防止水泥浆液渗漏。
二、施工方法2.1 模板安装:根据设计要求,精确测量后浇带的位置和尺寸,进行模板的安装,确保模板的平整和稳固。
2.2 混凝土浇筑:在模板安装完成后,按照设计要求进行混凝土的浇筑,注意控制浇筑厚度和质量。
2.3 模板拆除:待混凝土凝固后,进行模板的拆除,注意避免对混凝土造成损坏,确保后浇带的表面平整。
三、注意事项3.1 施工环境:确保施工现场的通风良好,避免雨水浸泡和外力干扰,保证后浇带施工的顺利进行。
3.2 施工人员:施工人员应具备相关技术资质和经验,严格按照施工方案进行操作,确保施工质量。
3.3 施工监测:对后浇带模板工程的施工过程进行监测,及时发现和解决问题,确保施工质量和安全。
四、质量验收4.1 后浇带模板工程的验收标准:根据设计要求和相关规范,对后浇带模板工程进行质量验收,确保工程符合要求。
4.2 质量验收程序:按照验收标准和程序进行验收,对后浇带模板的尺寸、平整度、防水性能等进行检查。
4.3 质量验收记录:对验收结果进行记录和归档,确保后浇带模板工程的质量可追溯和评估。
五、安全生产5.1 安全防护:施工过程中要严格遵守安全操作规程,做好安全防护工作,确保施工人员的人身安全。
5.2 废弃物处理:对施工过程中产生的废弃物进行分类处理,做到资源化利用和环保。
5.3 安全教育:加强施工人员的安全教育和培训,提高他们的安全意识和应急处置能力。
GB50204-2002混凝土结构工程施工质量验收规范

条文说明:5.5.1 受力钢筋的品种、级别、规格 和数量对结构构件的受力性能有重要影响,必须符 合设计要求。本条为强制性条文,应严格执行。
6 预应力分项工程 6.2 原 材 料
条文说明:5.2.2 根据现行国家标准《混凝土结构设计规范》GB 50010的规定,按一、二级抗震等级设计的框架结构中的纵向受力钢筋, 其强度实测值应满足本条的要求,其目的是为了保证在地震作用下,结 构某些部位出现塑性铰以后,钢筋具有足够的变形能力。本条为强制性 条文,应严格执行。
5.5 钢筋安装
混凝土结构工程施工质量验收规范
4模板分项工程 4.1 一般规定
4.1.1 模板及其支架应根据工程结构形式、荷载大小、 地基土类别、施工设备和材料供应等条件进行设计。模板 及其支架应具有足够的承载能力、刚度和稳定性,能可靠 地承受浇筑混凝土的重量、侧压力以及施工荷载。
条文说明:4.1.1 本条提出了对模板及其支架的 基本要求,这是保证模板及其支架的安全并对混凝 土成型质量起重要作用的项目。多年的工程实践证 明,这些要求对保证混凝土结构的施工质量是必需 的。本条为强制性条文,应严格执行。8.3 尺寸偏差
8.3.1 现浇结构不应有影响结构性能和使用功能的尺寸偏 差。混凝土设备基础不应有影响结构性能和设备安装的尺寸 偏差。对超过尺寸允许偏差且影响结构性能和安装、使用功 能的部位,应由施工单位提出技术处理方案,并经监理(建设) 单位认可后进行处理。对经处理的部位,应重新检查验收。 检查数量:全数检查。 检验方法:量测,检查技术处理方案。
后浇带混凝土浇筑的现行规范

后浇带混凝土浇筑的现行规范
后浇带混凝土浇筑的现行规范
通常在设计中,我们是写在结构设计总说明中,作法如下:后浇带采用掺膨胀剂的补偿收缩混凝土,水中养护14天的混凝土限制膨胀率大于等于0.015%,后浇带中梁、板钢筋跨内均增加20%,后浇带应待主体结构完成60天且沉降稳定后再用较相邻混凝土强度等级高一级的膨胀混凝土浇注。
GB50108-2001《地下工程防水技术规范》
5.2.4条对后浇带的施工规定如下:后浇带应在其两侧混凝土龄期达到24d后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d后进行;后浇带混凝土的养护时间不得少于28d。
后浇带施工处理方案及模板支撑.

安全、文明施工方案编制:审核:审批:浙江省东阳第三建筑工程有限公司-烟台分公司2013 年月日第一节·编制依据1、施工图纸工程名称:依云小镇景观示范区楼座住宅小区二期工程建设单位:烟台海信房地产开发有限公司建设地点:烟台市开发区设计单位:烟台市建筑设计研究股份有限公司施工部位:地下车库±0.000以下2、主要规范、规程:1)、混凝土结构工程施工质量验收规范GB50204-20022)、混凝土泵送施工技术规程JGJ/T10-953、工程概况:烟台开发区依云小区二期住宅楼工程,位于206国道以南,云龙山以西。
总建筑面积约86957.08平方米,多层建筑,共分17个单体工程和南地下车库,均为框架结构。
其中1#、2#、3#、5#、6#、9#、10#、12#、14#、16#、19#、22#楼均为6层;4#、8#、11#、15#楼均为5层;7#楼为2层。
最大建筑高度为16.3米,层高2.9米。
4、各部位混凝土具体情况:部位: 地下底板和顶板基础垫层:C15基础底板:C35墙、柱:C35顶板、梁C35基础底板、地下室外墙均为防水混凝土,抗渗等级为P6。
第二节·施工流水段的划分1)本工程在地下室底板和地下室结构中设置宽度为800mm的后浇带,底板按后浇带划分浇筑,不留施工缝。
地下结构以后浇带为界,分为4个施工段,顶板结构以后浇带为界与基础底板相同。
第三节·后浇带构造(1)底板后浇带构造底板后浇带构造如下图:(2)楼层后浇带构造楼层后浇带构造如下图:第四节·混凝土的施工(1)工艺流程:作业准备→混凝土搅拌、运输→混凝土浇筑与振捣→混凝土表面找平压实→混凝土养护。
(2)后浇带混凝土浇筑:1)后浇带使用钢板网进行支挡,支模时,对先浇混凝土凿毛清洗。
在混凝土浇筑之前应清除杂物并进行湿润,并应刷与混凝土成分相同的水泥砂浆。
2)后浇带新旧混凝土接茬部位采用设置企口的防水措施。

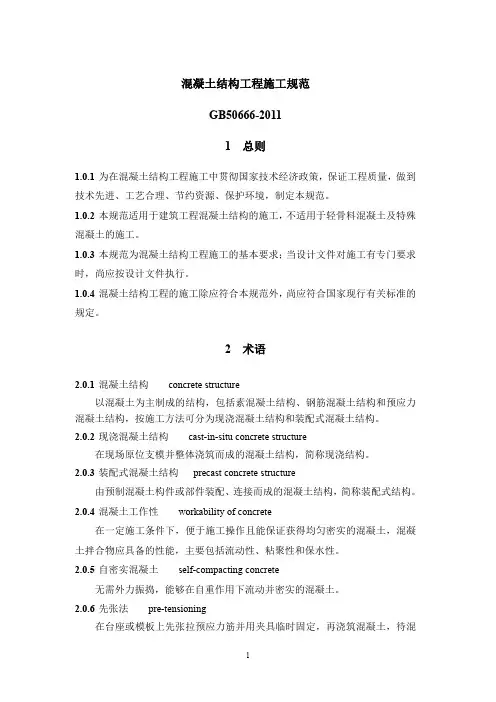

《砼施工规范》GB50666-2011

在台座或模板上先张拉预应力筋并用夹具临时固定,再浇筑混凝土,待混
1
凝土达到一定强度后,放张预应力筋,通过预应力筋与混凝土的粘结力,使混 凝土产生预压应力的施工方法。 2.0.7 后张法 post-tensioning
3.2 施工技术
3.2.1 混凝土结构工程施工前,应根据结构类型、特点和施工条件,确定施工工 艺,并应做好各项准备工作。
2
3.2.2 对体形复杂、体量庞大或层数较多、跨度较大、地基情况复杂及施工环境 条件特殊的混凝土结构工程,宜进行施工过程监测,并应及时调整施工控制措 施。 3.2.3 混凝土结构工程施工中采用的新技术、新工艺、新材料、新设备,应按有 关规定进行评审、备案。施工前应对新的或首次采用的施工工艺进行评价,制 订专门的施工方案,并经监理单位核准。 3.2.4 混凝土结构工程施工中采用的专利技术,不应违反本规范的有关规定。 3.2.5 混凝土结构工程施工应采取有效的环境保护措施。
4
4.3 设计
4.3.1 模板及支架的型式和构造应根据工程结构形式、荷载大小、地基土类别、 施工设备和材料供应等条件确定。 4.3.2 模板及支架设计应包括下列内容:
1 模板及支架的选型及构造设计; 2 模板及支架上的荷载及其效应计算; 3 模板及支架的承载力、刚度验算; 4 模板及支架的抗倾覆验算; 5 绘制模板及支架施工图。 4.3.3 模板及支架的设计应符合下列规定: 1 模板及支架的结构设计宜采用以分项系数表达的极限状态设计方法; 2 模板及支架的结构分析中所采用的计算假定和分析模型,应有理论或试验 依据,或经工程验证可行; 3 模板及支架应根据施工期间各种受力工况进行结构分析,并确定其最不利 的作用效应组合;
C1221混凝土试件同条件养护施工记录

C1221混凝土试件同条件养护施工记录施工单位:XXX建筑施工有限公司
工程名称:XXX混凝土结构工程
工程地址:XXX市XXX区XXX路XXX号
养护试件类型:C1221混凝土试件
试件规格:150mm×150mm×150mm
试件编号:C1221-001、C1221-002、C1221-003
施工日期:XXXX年XX月XX日
养护条件:
养护温度:20℃±2℃
养护湿度:95%RH±5%RH
养护时间:7天
养护材料:湿布
养护施工记录:
1.试件浇筑后立即覆盖湿布,并在试件表面均匀挤压,以确保试件表面充分湿润。
2.养护开始后,每天对试件进行检查,确保试件表面仍然湿润,若有干燥现象,立即加湿保持湿润状态。
3.在养护期间,保持试件所在环境的温湿度稳定,避免温度突变和湿度波动。
4.养护期间禁止试件表面有明显的水浸泡现象和渗水现象,防止试件强度异常变化。
5.养护结束后,及时撤除湿布,并对试件表面进行清洁,记录试件外观情况。
6.对养护后的试件进行强度测试,并填写试件编号、试件规格、养护条件、试验日期、试验人员等相关信息。
7.强度测试结果如下表所示:
试件编号,养护条件,试验日期,抗压强度(MPa)
----------,----------,----------,---------------
施工单位质检人员签名:_______________
以上就是一份C1221混凝土试件同条件养护施工记录,通过对养护过程的详细记录和测试结果的分析,可以评估混凝土试件的强度和耐久性,为工程质量的保障提供参考依据。
GB50666-2019混凝土结构工程施工规范

3节21条
施工管理 施工技术 施工质量
与安全
3.3.8 施工中为各种检验目的所制作的试件 应具有真实性和代表性,并应符合下列规定:
1 试件均应及时进行唯一性标识;
2 混凝土试件的抽样方法、抽样地点、抽样 数量、养护条件、试验龄期应符合现行国家 标准《混凝土结构工程施工质量验收规范》 GB50204、《混凝土强度检验评定标准》 GB/T50107 的规定;其制作要求、试验方 法应符合现行国家标准《普通混凝土力学性 能试验方法标准》GB/T50081 等的规定;
3基本规定
3节21条
施工管理 施工技术 施工质量
与安全
3.3 施工质量与安全
3.3.1 各工序的施工,应在前一道工序质量 检查合格后进行。
3.3.2 应及时进行自检、互检和交接检,其 质量不应低于现行国家标准《混凝土结构工 程施工质量验收规范》GB50204 的有关规 定。
3.3.3 对隐蔽工程应进行验收,对重要工序 和关键部位应加强质量检查或进行测试,并 应作出详细记录,同时宜留存图像资料。
编 和研究成果
制 借鉴有关国际和国外先进标准开展多项专题研究
过 广泛征求有关方面的意见
程
《混凝土结构工程施工规范》GB50666-2019
概述
立 项 背
《砼结构工程设计规范》GB 50010 《砼结构工程施工规范》GB 50666
景 《砼结构工程验收规范》GB 50204
和 《砼强度检验评定标准》GB/T
《混凝土结构工程施工规范》 GB50666-2019介绍
主讲人:刘 建 中
《混凝土结构工程施工规范》GB50666-2019
概述
关于发布国家标准
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
后浇带的混凝土试件留置制作养护和送检规定
各施工单位:
后浇带混凝土系补偿收缩混凝土,它包括后浇式膨胀加强带与常规后浇带的混凝土,一般要求水中养护14d后的限制膨胀率≥0.025%(万分之2.5)。
从即日起,应依据《地下防水工程质量验收规范》(GB 50208-2011)第5.3.4条的强条规定,按下述规定留置、制作、养护和送检试件:
1、试验项目
①抗压强度
②抗渗性能
③限制膨胀率(水中养护14d后的限制膨胀率)
2、组批原则
①抗压强度试件---与普通混凝土相同;
②抗渗性能---与一般防水砼相同;
③限制膨胀率
对于连续生产的同一配合比的混凝土,应至少分成两个批次取样进行限制膨胀率试验,每个批次应至少制作一组(3个)试件。
3、试件的成型与养护
①抗压强度
1)试件制作宜采用单块钢模,不宜采用三联钢模,不允许使用塑料试模,否则会降低试件强度。
2)装入混凝土之前,应确认模具的挡板不松动,如有松动,予以处理;
3)试件尺寸及制作与普通混凝土相同;
4)试件养护和脱模
A在标准养护条件下,试件带模养护时间不应少于7d;
B试件拆模后继续实施标准养护;
②抗渗性能
与一般防水砼相同。
③限制膨胀率试验
1)试验用器具
A 纵向限制器
a纵向限制器系专业厂家生产的标准件,由纵向限制钢筋与钢板焊接制成(图1);
b纵向限制的钢筋采用热轧带肋钢筋,直径10mm。
钢筋两侧焊12mm厚的
钢板,钢筋两端点为
球面状的黄铜或不锈钢测头,半径为3mm;
c纵向限制器不应变形,一般可重复使用3次,仲裁检验只允许使用1
次。
d施工单位自购的纵向限制器,在使用前须经检测机构测试其基准长度,并进行标识;
e每次使用后,纵向限制器需由检测机构处理并再次测试其基准长度,且经标识后方可继续使用;
1—端板 2—钢筋
图1 纵向限制器
B 模型(无隔板成型用框模),材质可以为塑料的。
用于成型限制膨胀率试体的模型,宽度和高度均为100mm,长度大于360mm,一般为400mm。
2)试体制作
A 首先把纵向限制器具放入模型中,然后将混凝土拌合物一次性装入端板
之间,把模型放在振动台上振动至表面呈现水泥浆、不泛气泡为止,刮
去多余的混凝土并抹平;
B把试体带模置于温度为(20±2)℃的标准养护室内养护,试体表面用塑料布或湿布覆盖,防止水分蒸发;
C 试体一般在成型1天后拆模;
D 拆模后的试件立即放入水槽中养护,水槽中水的温度应控制在20℃±
2℃。
E每组试件由3条试体组成,试体全长355mm,其中混凝土部分尺寸为100mm×100mm×300mm。
4、送检
①试件应在成型后的3~7天内办理委托;
②委托单上应填写水中养护14d后的限制膨胀率设计值(一般结构设计总说明有规定)。
5、养护龄期的规定
①验收用抗压强度试件
按结构设计总说明的规定执行(一般为28d、60d或90d)。
②抗渗性能
1)抗渗试件实施标准养护,其基准养护龄期与验收用抗压强度试件相同;
2)试验龄期不得超过基准养护龄期60天。
③限制膨胀率
在标准条件下水中养护14d时进行试件的限制膨胀率测试。
6、技术指标与结果评定
①强度评定
严格来讲,补偿收缩混凝土的配合比有别于其他结构或部位的混凝土,故其强度评定应自成检验批,单独进行混凝土强度检验评定。
②抗渗性能
实行单组评定。
③限制膨胀率(标准中规定:后浇带混凝土水中养护14d后的限制膨胀率≥
0.025%)
1)每一批次仅留一组(3条)试件时,应取相近的2个试件测定值的平均值作为限制膨胀率的测量结果,其结果应满足设计要求。
需要指出的是:当三个数据呈等差数列时,取两个较低值的平均值作为测量结果;
2)每一批次成型多组试件时,先按方法1)计算组内平均值,最后再计算组间的平均值,并以此作为试验结果,其结果应满足设计要求。
7、现场取样制作试件的限制膨胀率不合格处理
①当限制膨胀率低于设计值,而实际工程没有出现贯通裂缝时,可通过验收;
②当限制膨胀率符合设计值,而实际工程出现贯通裂缝时,应按JGJ/T 178--2009第9章的措施修补,或由施工单位提出技术处理方案,并经认可后进行处理。
处理后重新检查验收。
③当限制膨胀率低于设计值,实际工程也出现贯通裂缝时,应组织专家进行专项评审并提出处理意见,经认可后进行处理。
处理后,应重新检查验收。
北京四环恒信建设工程检测有限公司 2014.8.22
审批:张俊生复核:张梁编制:崔成芝
