专项工程内部验收管理制度(2018版)

合集下载

抹灰工程验收要求(建筑装饰装修工程质量验收标准2018版)

抹灰工程验收要求(建筑装饰装修工程质量验收标准2018版)

装饰装修规范2018一般抹灰工程4. 1. 8 室内墙面、柱面和门洞口的阳角做法应符合设计要求。

设计有要求时,应采用不低于 M20 水泥砂浆做护角,其高度不应低于 2m ,每侧宽度不应小于5O mm4. 1. 9 当要求抹灰层具有防水、防潮功能时,应采用防水砂浆。

4. 2. 2 抹灰前基层表面的尘土、污垢和油渍等应清除干净,并应洒水润湿或进行界面处理。

4. 2. 3 抹灰工程应分层进行。

当抹灰总厚度大于或等于 35mm 时,应采取加强措施。

不同材料基体交接处表面的抹灰,应采取7 防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于 lOOmm4. 2. 4 抹灰层与基层之间及各抹灰层之间应粘结牢固,抹灰层应元脱层和空鼓,面层应元爆灰和裂缝。

4. 2. 7 抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。

4. 2. 9 有排水要求的部位应做滴水线(槽)。

滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度应满足设计要求,且均不应小于 lOmm4.3 保温层薄抹灰工程4. 3. 1 保温层薄抹灰所用材料的品种和性能应符合设计要求及国家现行标准的有关规定。

检验方法:检查产品合格证书、进场验收记录、性能检验报告和复验报告。

4. 3. 5 保温层薄抹灰表面应光滑、洁净、颜色均匀、元抹纹,分格缝和灰线应清晰美观。

4.3.9 有排水要求的部位应做滴水线(槽)。

滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度均不应小lOmm4. 4 装饰抹灰工程4. 4. 1 装饰抹灰工程所用材料的品种和性能应符合设计要求及国家现行标准的有关规定。

检验方法:检查产品合格证书、进场验收记录、性能检验报告和复验报告。

4. 4. 2 抹灰前基层表面的尘土、污垢和油渍等应清除干净,并应洒水润湿或进行界面处理。

检验方法:检查施工记录。

4.4.3 抹灰工程应分层进行。

工程验收管理制度(3篇)

工程验收管理制度(3篇)

工程验收管理制度第一条通风实施:1、《煤矿安全规程》规定(1)控制风流的风门、风桥、风墙、风窗等实施。

(2)进回风井之间和主要进回风巷之间的联络巷,必须砌筑永久性风墙,需要使用的联络巷,必须安设____道正向风门和____道反向风门。

采区进回风巷之间的联络巷应砌筑永久性的风墙,确需行人、通车的联络巷应设置永久风门。

(3)不应在倾斜运输巷中设置风门,如果必须设置风门,应安设自动风门,或设专人管理,并有防止矿车或风门碰撞人员,以及碰坏风门的安全措施。

2、相关要求:(1)永久调节风门不得少于____道,门框要沿口包边,有衬垫,门扇厚度不得低于4厘米,中间夹垫或用铁皮包。

(2)永久调节风窗的调节窗应在上部设置,调节板灵活可靠。

带风门的永久风窗不得少于____道。

(3)永久风桥通风断面不得小于原巷道断面的五分之四,其坡度不大于____度,呈流线型。

(4)密闭、风门前____米内,两道风门不得堆积杂物。

两风门间距不少于____米。

第二条通风设施验收制度:1、井下通风实施的砌筑由通风队负责,通风队长进行跟班构筑,完工后汇报通风科。

2、通风科必须对通风实施进行监督检查,严把工程质量关,听取汇报后进行第一次验收。

3、验收后汇报技术矿长,每月由技术矿长____有关人员再次进行验收,合格后方可使用。

4、验收完毕后,由通风科进行统一编号建档,进行统一管理。

5、如构筑不合格,除立即返工外,对责任人进行罚款处理。

6、严禁不合格的通风实施投入使用。

工程验收管理制度(2)工程验收是指在施工项目完成后,对工程质量、工程数量、工程安全、工程环境等进行检查、测试、评估和确认的过程。

工程验收管理制度是为了规范和提高工程验收工作效率和质量而制定的一系列规定和流程。

一、工程验收的主体和范围工程验收的主体一般由业主、施工方、设计方以及监理方组成。

验收的范围包括工程的施工质量、工程的安全性、工程的环境配套等内容。

二、工程验收的程序和流程1.准备阶段:确定验收目标和要求,制定验收计划,明确验收方案和验收标准。

工程竣工验收制度

工程竣工验收制度

工程竣工验收制度一、目的和依据为了规范工程竣工验收工作,保证工程质量,根据《中华人民共和国建筑法》、《建设工程质量管理条例》等相关法律法规,制定本制度。

二、适用范围本制度适用于我国境内的所有建设工程项目,包括住宅、公共建筑、工业建筑、基础设施等各类工程项目。

三、组织与职责1. 建设单位:负责组织工程竣工验收,确保验收工作的顺利进行。

2. 设计单位:负责提供工程设计文件,协助解决验收过程中出现的技术问题。

3. 施工单位:负责按照设计文件和施工规范完成工程建设,配合验收工作。

4. 监理单位:负责对工程建设过程进行监督,确保工程质量符合要求。

5. 验收小组:由建设、设计、施工、监理等单位的专业人员组成,负责对工程进行现场检查和评估。

四、验收程序1. 工程完工后,建设单位应组织相关人员进行初步验收,确认工程是否符合设计要求和施工规范。

2. 初步验收合格后,建设单位应向有关部门提交竣工验收申请,并提供相关资料。

3. 有关部门收到申请后,应组织专家对工程进行现场检查,评估工程质量。

4. 验收小组根据现场检查结果,对工程进行综合评价,形成验收意见。

5. 验收意见经有关部门批准后,方可办理工程竣工手续。

五、验收标准1. 工程设计文件的完整性和合规性。

2. 工程施工质量,包括主体结构、装饰装修、设备安装等方面。

3. 工程安全性能,包括防火、防雷、防水等方面。

4. 工程节能环保性能,包括节能措施、环保材料使用等方面。

5. 工程使用功能,包括空间布局、设施设备运行等方面。

六、验收结果处理1. 验收合格的工程,方可办理竣工手续,投入使用。

2. 验收不合格的工程,应按照验收意见进行整改,整改完成后重新申请验收。

3. 对于存在严重质量问题的工程,应依法追究相关责任单位和责任人的责任。

七、其他事项1. 本制度自发布之日起实施。

2. 对于本制度未尽事宜,可根据实际情况制定补充规定。

3. 本制度解释权归国家建筑工程质量监督部门所有。

施工工艺样板引路、首段(首件).验收管理制度

施工工艺样板引路、首段(首件).验收管理制度

京建发〔2018〕26号附件2
施工工艺样板引路、首段(首件)验收管理
制度
一、施工总承包单位在工程施工图完成后,应及时组织专业技术人员根据设计文件要求,梳理施工过程中需要进行施工工艺样板及首段验收的工序,按分部工程形成《施工工艺样板一览表》(附表1)《首段(首件)验收一览表》(附表2),并经监理单位审核后实施。

施工工艺样板至少应包括:钢筋安装施工、防水施工、外墙外保温施工、室内精装施工等;首段验收至少应包括:钢筋安装施工、防水施工、外墙外保温施工、幕墙龙骨安装、室内精装施工等。

二、施工总承包单位应严格按照设计和规范要求进行施工工艺样板及首段(首件)施工,施工完成后施工总承包单位应及时报监理单位组织验收。

三、监理单位应及时组织设计、施工总承包单位工艺样板及首段验收,并及时形成验收表(附表3、4);建设单位项目专业负责人、设计单位项目专业负责人、施工总承包单位项目专业负责人、监理单位专业监理工程师应参加验收。

四、施工总承包单位应根据验收时各方提出的意见进行整改,验收合格后方可进行大面积施工。

附表1
施工工艺样板一览表
附表2
首段(首件)验收一览表
附表3
施工工艺样板验收表
附表4
首段(首件)验收表。

企业工程验收管理制度内容

企业工程验收管理制度内容

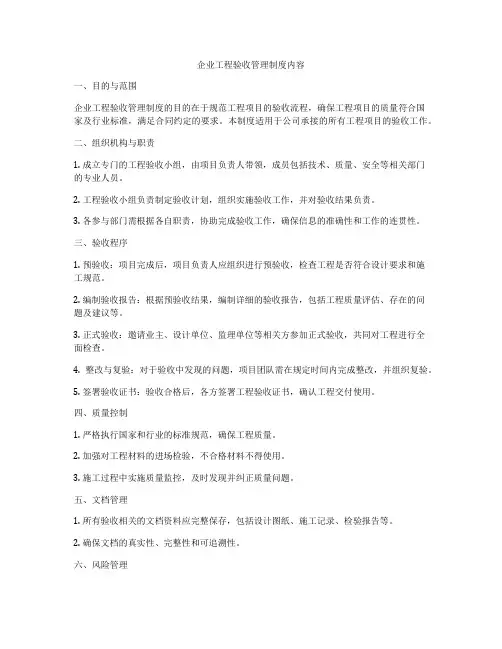

企业工程验收管理制度内容一、目的与范围企业工程验收管理制度的目的在于规范工程项目的验收流程,确保工程项目的质量符合国家及行业标准,满足合同约定的要求。

本制度适用于公司承接的所有工程项目的验收工作。

二、组织机构与职责1. 成立专门的工程验收小组,由项目负责人带领,成员包括技术、质量、安全等相关部门的专业人员。

2. 工程验收小组负责制定验收计划,组织实施验收工作,并对验收结果负责。

3. 各参与部门需根据各自职责,协助完成验收工作,确保信息的准确性和工作的连贯性。

三、验收程序1. 预验收:项目完成后,项目负责人应组织进行预验收,检查工程是否符合设计要求和施工规范。

2. 编制验收报告:根据预验收结果,编制详细的验收报告,包括工程质量评估、存在的问题及建议等。

3. 正式验收:邀请业主、设计单位、监理单位等相关方参加正式验收,共同对工程进行全面检查。

4. 整改与复验:对于验收中发现的问题,项目团队需在规定时间内完成整改,并组织复验。

5. 签署验收证书:验收合格后,各方签署工程验收证书,确认工程交付使用。

四、质量控制1. 严格执行国家和行业的标准规范,确保工程质量。

2. 加强对工程材料的进场检验,不合格材料不得使用。

3. 施工过程中实施质量监控,及时发现并纠正质量问题。

五、文档管理1. 所有验收相关的文档资料应完整保存,包括设计图纸、施工记录、检验报告等。

2. 确保文档的真实性、完整性和可追溯性。

六、风险管理1. 识别项目中可能出现的风险因素,制定相应的预防和应对措施。

2. 对于重大风险,应及时上报并寻求解决方案。

七、培训与提升1. 定期对工程验收小组成员进行业务培训,提升专业技能。

2. 学习最新的行业标准和技术动态,不断提高验收管理水平。

八、总结与改进1. 工程验收结束后,组织总结会议,分析经验教训,提出改进措施。

2. 根据实际工作情况,不断完善验收管理制度,提高管理效率。

(碧桂园)货量区精装修施工工序流程及验收标准(2018版)

(碧桂园)货量区精装修施工工序流程及验收标准(2018版)

货量区精装修施工工序流程及验收标准运营中心内部资料严禁外传目录一、湿作业——沉箱与楼地面找平二、墙地砖铺贴三、天花吊顶及石膏线四、户内门五、涂料六、橱柜及其它安装七、木地板八、成品保护施工工序总体原则施工工序总体原则:先上后下、先湿后干、先内后外、先粗后细、先制作后安装。

第一,“从天到地”的原则,即施工工序从天面→墙面→地面。

不过这仅指装修的表层饰面的施工顺序。

如“室内刷涂料→地板施工”,原则上是先涂刷天面涂料,再进行墙面涂料的施工,最后进行地板铺设。

而对于内部基层或骨架施工,可以局部颠倒、穿插。

第二,“从内到外”的原则,即施工工序从内部到外部。

如“吊顶施工”,必须在完成内部设备安装、管线敷设完成后,方可进行吊顶的施工;“沉箱封板”封板前必须通过闭水试验,并确保水电管线全部安装完成并验收合格,资料签字齐全后,方可进行下一道工序;“隔墙施工”,隔墙封好一面板后,应进行墙内各种管线的检查、调试,确认能够正常运作后,方可封另一面板,等等。

第三,“先湿后干”的原则,即找平、铺贴等湿作业大面积完成后,方可进行室内干作业的施工。

按照“先湿后干”的原则,厨卫的门洞界面宜按地砖铺贴→门槛石安装→门套安装→木地板安装的工序进行。

湿铺的门槛石能很好的起到干湿分区的作用;门套落于门槛石上,门套根部也不易受潮,从而提高木门的使用寿命。

阳台地砖、公用部位面砖、大理石铺贴等湿作业工程与厨卫间湿作业可同时进行,施工完成后做好成品保护工作。

公共部位装修施工工序流程放线墙砖开荒保洁地砖天花吊顶天花线条油漆、涂料开关面板、灯具成品保护(过程中)电梯门套室内装修施工工序流程放线木地板基层找平厨房、卫生间地砖厨房、卫生间墙砖阳台地砖门夹砖窗台砖客餐厅、走道地砖饰面砖踢脚线走道轻钢龙骨吊顶石膏线涂料底漆天花、墙面腻子厨房、卫生间吊顶厨房、卫生间面漆橱柜、浴柜、淋浴屏门框面漆门套线、门扇木踢脚线点位面板、灯具木地板洁具、五金安装电器安装门夹石成品保护(过程中)开荒保洁说明:沉箱试水蓄水面需高出楼板面30-50mm说明:PVC排水管及时封口保护说明:沉箱清理干净且验收合格方可盖板说明:排水管道、板缝用砂浆填塞隐蔽验收、移交架空、盖板盖板、管口板缝填找平、放坡说明:盖板预先排版,砌体根据盖板规格砌筑,同时底部预留多处导流口施工要点:1、闭水试验合格,隐蔽验收合格,做好验收记录。

监理工程验收管理制度

监理工程验收管理制度

监理工程验收管理制度一、总则为规范监理工程的验收管理工作,明确监理工程验收的程序和要求,保证工程质量和安全,特制定本管理制度。

二、工程验收的基本要求1. 工程验收是评价和确认施工单位完成的工程的质量、安全、合格性和验收依据的一个重要环节。

2. 工程验收要严格按照《建设工程质量验收规范》(G50300)的规定进行。

3. 工程验收要实事求是,客观公正,依据科学,切实保障验收质量。

三、工程验收的程序1. 提前编制验收计划,并通知相关单位参加。

2. 施工单位完成工程后,书面通知监理单位进行验收。

3. 监理单位组织相关技术人员进行实地验收,填写验收报告。

4. 验收报告交由业主单位审核确认,出具验收合格证书。

5. 如有不合格部分,提出整改要求,并重新进行验收。

四、工程验收的内容1. 工程的结构、建筑安全性能的验收。

2. 工程的质量验收,包括质量记录、施工规范等。

3. 工程的规划设计的验收,符合设计要求。

4. 工程的施工规范与安全验收,符合国家标准和规范。

5. 工程的验收文档,包括图纸、资料等。

五、工程验收的要求1. 工程验收要求全面、细致,确保工程的质量和安全。

2. 工程验收要求做到全程跟踪,及时处理工程质量问题。

3. 工程验收要求尊重科学、客观的原则,不得武断、主观。

4. 工程验收要求按照法规,依据标准,按照程序进行验收。

六、工程验收的责任1. 施工单位要按照监理单位的要求,配合完成工程验收。

2. 监理单位要严格按照验收程序,认真履行验收责任。

3. 业主单位要指派负责人对验收结果进行审核确认。

4. 各方要共同监督,共同维护工程质量和安全。

七、工程验收的改进1. 不断完善工程验收管理制度,使其更加规范、科学。

2. 不断总结验收经验,提高验收质量和效率。

3. 定期组织验收培训,提高相关人员的验收能力。

4. 不断提高工程验收的标准和水平,确保工程的质量和安全。

以上为监理工程验收管理制度的内容,希望各方严格按照规定执行,保障工程质量和安全。

工程施工验收制度

工程施工验收制度

工程施工验收制度一、验收准备在工程接近完工阶段,施工单位应组织相关人员对工程进行全面检查,确保各项工程符合设计图纸和技术规范要求。

同时,施工单位需准备好所有必要的验收资料,包括施工记录、检验报告、材料合格证等,以供验收时查阅。

二、验收通知施工单位在确认工程具备验收条件后,应向建设单位和监理单位发出书面的验收通知。

通知中应包含验收的时间、地点、参与人员名单以及验收的具体内容。

三、验收组织建设单位负责组织验收小组,该小组通常由建设单位代表、监理工程师、设计单位代表、施工单位代表以及相关专业技术人员组成。

验收小组的主要职责是对照验收标准,全面检查工程质量。

四、验收程序验收过程应严格按照以下程序进行:1. 现场检查:验收小组对工程现场进行实地检查,评估工程的实际状况是否符合设计要求和施工规范。

2. 资料审核:验收小组详细审查施工单位提交的所有验收资料,确保资料的完整性和准确性。

3. 问题整改:如发现不符合标准的工程问题,施工单位应在规定时间内进行整改,并重新提交验收请求。

4. 验收结论:经过全面检查和资料审核后,验收小组出具验收意见书,明确指出工程是否合格以及存在的具体问题。

五、验收标准施工验收应依据国家和地方的相关法规、标准和规范进行。

还应参照工程设计文件、合同约定以及行业内的最佳实践标准。

六、责任划分在验收过程中,各参与方的责任应明确划分。

施工单位负责保证工程质量,监理单位负责监督施工过程,建设单位负责最终的验收决策。

任何一方在验收过程中的疏忽或违规行为都应承担相应的责任。

七、后续处理对于验收合格的工程,应及时办理竣工手续,并进行必要的备案工作。

对于验收不合格的部分,施工单位必须按照验收小组的要求进行整改,直至达到合格标准。

总结:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

专项工程内部验收管理制度
编制王梦阳日期2018年6月28日审核李广松、姚建南日期2018年6月29日批准欧阳军日期2018年7月1日
修订记录
1.目的
为统一集团工程建设项目专项内部验收程序、规则,督促各单位按合同、按图纸施工,规避结算风险,确保各专项工程按质按量交付,特制定本管理制度。

2.适用范围
适用于各在建、已完工或有需要进行验收工作的工程,对总包及甲分包工程类合同金额大于等于100万元的,或合同金额虽小于100万元,但预估结算金额大于等于100万元的专项工程,均需在一线房产公司内部专项验收合格的基础上提请集团总部组织内部专项验收。

3.验收计划提交
各一线公司需指派一名工程部成员负责对接专项验收事宜,每周五报送本周合同完工情况(以系统上完工日期为准)至工程管理中心各区域对接人处(各项目每周报送至区域工程部对接人,由对接人汇总后报送至工程管理中心,无工程部区域由各项目部对接),包含合同名称、承包单位、预结算金额(可结合合同金额进行预估)、竣工日期、房产内部验收日期、对接人及申请总部专项工程验收日期。

5.验收流程
工程竣工后,合
同、资料完备
一线公司内
部验收
向工程管理中心
发出专项验收申请
工程管理中心组织各
中心进行专项验收
验收合格办理
结算整改
是否合格否

合同金额是否
大于等于100万

是否合格
整改

总部专项验收小组及一线公
司复检
是否合
格否
是否
6.验收小组组成及职责
6.1
6.2总部专项工程验收小组组成及职责:
由工程管理中心、采购管理中心、研发设计中心、成本管理中心、审计法务室派出人
上述表格所含内容外的工作,须各中心协同开展。

7. 验收资料要求
7.2 专项工程验收资料要求记录表
8. 专项验收过程
8.1各专项工程验收重点(详见附件):
8.2一线公司内部验收意见表(详见附件):
内部验收意见表.d
ocx
专项工程资料验收
要求
9.验收结果处理
9.1对施工单位虚报工程量、工程价款的现象,一经查出,不但扣除虚报部分,在此基础上按合同进行相应处罚,处罚事宜由房产项目部根据合同约定走线上处罚流程执行。

9.2对于无法实施整改而甲方不得不降级接收的(如材料以次充好、施工偷工减料、观感质量差等),除按实结算外,需追究合同违约责任,处罚事宜由房产项目部根据合同约定走线上处罚流程执行。
