沉井地基加固施工方案

合集下载

道路沉井工程施工方案

道路沉井工程施工方案

道路沉井工程施工方案一、工程概况道路沉井工程是指在道路铺设过程中,为了解决地面下水、沉陷等问题,需要对道路进行沉井处理的工程。

一般情况下,道路沉井工程主要是针对地下水位过高、地基不稳、路面沉陷等问题进行处理。

二、施工前准备工作1. 组织设计人员对工程现场进行实地勘察,了解地质、地下水位等情况,制定详细的施工方案。

2. 制定施工计划,确定施工的时间、工序、施工人员等。

3. 对施工所需材料、设备进行采购,确保施工过程中不会出现物料短缺的情况。

4. 指定专业化的施工队伍,确保施工过程中有足够的技术力量进行工程施工。

三、施工工艺及方法1. 地面准备工作根据设计要求,在道路沉井工程施工区域进行清理,清除杂物、砾石等,确保施工区域干净整洁。

2. 掘进工作根据设计要求,在施工现场设置钻井机,进行钻孔作业。

根据现场情况选择合适的钻孔方式,如机械钻孔、液压钻孔等。

3. 进行沉井作业在完成钻孔作业后,进行沉井作业。

将管道或箱体等沉井材料通过起重机等设备进行沉入地下,直至达到设计要求的深度。

4. 回填及维护沉井作业完成后,对沉井工程进行回填,并进行固定和加固。

确保沉井工程的可靠性和安全性。

5. 施工安全措施在施工过程中,需要严格执行安全管理规定,确保施工人员的安全及施工过程中不会发生事故。

四、施工质量及验收1. 施工过程中需要对施工质量进行严格监控,确保施工过程中符合设计要求。

2. 完成施工后,进行施工质量的验收工作,交由相关部门进行验收,并出具相应的验收报告。

五、施工后的处理1. 施工完成后,对施工区域进行清理,清除施工过程中产生的杂物、沙土等,恢复施工区域原貌。

2. 对施工过程中使用的设备、工具进行清洁、维护保养,确保设备的正常使用和长期使用寿命。

总结:道路沉井工程是一项重要的工程,施工过程中需要严格按照设计要求和施工方案进行操作,确保工程质量和施工安全。

同时,施工结束后需要对施工区域进行恢复和整理,保持施工现场的整洁和安全。

沉井专项施工方案

沉井专项施工方案

沉井专项施工方案一、前期准备工作1.确定施工地点:根据项目要求,确定施工地点,包括沉井的具体位置、尺寸等。

2.编制施工方案:根据项目要求,编制沉井专项施工方案,包括施工步骤、施工工艺、施工要点等。

3.准备施工材料和设备:根据施工方案,准备所需的施工材料和设备,包括沉井管、井盖、施工机械等。

二、现场布置工作1.确定沉井位置:在施工地点标定沉井位置,确定沉井的具体尺寸和形状。

2.清理施工现场:清理施工现场的杂物和积水,确保施工现场干净、整齐。

三、施工工艺1.挖掘沉井基坑:根据沉井的尺寸和形状,在施工地点挖掘出相应形状的基坑。

2.安装沉井管:在沉井基坑内安装沉井管,保证沉井管的垂直度和稳定性。

3.固定沉井管:使用固定材料将沉井管与周围土体固定,确保沉井管的稳定性。

4.浇筑沉井基底:在沉井基坑底部浇筑一层混凝土,增加沉井的稳定性和承载能力。

5.安装井盖:在沉井顶部安装井盖,确保井盖的密封性和安全性。

6.排水检测:在施工结束后,进行排水检测,确保沉井的排水功能正常。

四、施工要点1.安全施工:在施工过程中,要注重安全施工,制定相应的安全操作规程和应急预案,确保施工人员的安全。

2.质量控制:严格按照施工方案要求进行施工,保证沉井的质量,避免施工质量问题。

3.施工现场管理:对施工现场进行管理,保持施工现场的整洁,避免杂物影响施工进度和质量。

4.施工设备维护:定期对施工设备进行维护和保养,确保施工设备的正常运行。

五、施工进度控制1.制定施工计划:根据施工方案和项目要求,制定详细的施工计划,包括每个施工步骤的时间节点和工期。

2.施工进度监控:监控施工进度,及时发现和解决施工过程中的问题,确保施工进度的顺利进行。

3.施工进度报告:定期向项目经理汇报施工进度,及时反馈施工进展情况。

六、施工技术交底1.组织施工技术交底会议:在施工前,组织施工技术交底会议,详细介绍沉井施工的工艺和要点,确保施工人员理解施工步骤和要求。

2.施工人员培训:对施工人员进行培训,确保施工人员熟悉施工操作流程和技术要点。

沉井加固处理施工方案

沉井加固处理施工方案

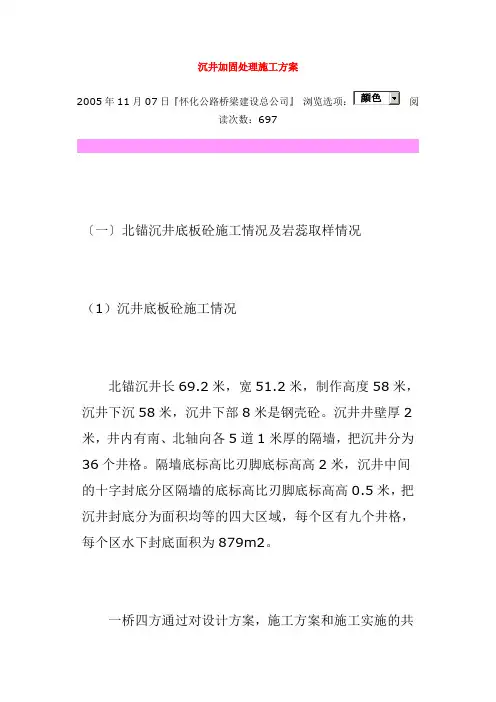

沉井加固处理施工方案2005年11月07日『怀化公路桥梁建设总公司』阅读次数:697〔一〕北锚沉井底板砼施工情况及岩蕊取样情况(1)沉井底板砼施工情况北锚沉井长69.2米,宽51.2米,制作高度58米,沉井下沉58米,沉井下部8米是钢壳砼。

沉井井壁厚2米,井内有南、北轴向各5道1米厚的隔墙,把沉井分为36个井格。

隔墙底标高比刃脚底标高高2米,沉井中间的十字封底分区隔墙的底标高比刃脚底标高高0.5米,把沉井封底分为面积均等的四大区域,每个区有九个井格,每个区水下封底面积为879m2。

一桥四方通过对设计方案,施工方案和施工实施的共同研究,共同努力下,沉井于97年5月22日,顺利完成了沉井制作58米,下沉58米有施工任务。

沉井终沉标高-55.6004米,比设计标高超沉了不到1毫米,最大高差4.7cm,中心位移7.8cm,最大转角5’32”,达到了非常优秀的标准。

根据施工进度的要求,经过一桥四方的多次讨论,讨论结果,为使沉井在清基过程中不发生较大的沉降,对四大区格采取逐区清基,逐区封底的方案。

6月4日~6月6日进行第一次(即东北区)水下砼封底,沉井经过自沉及第一区的清基,沉降了38毫米,6月4日测得刃脚平均标高为-55.638米。

6月10日~6月12日进行第二次(西北区)水下封底,第二区清基使沉井沉降了10毫米,6月10日测得刃脚平均标高为-55.648米。

6月17日~6月19日进行第三次(西南区)水下封底,第四区清基使沉井沉降了8毫米,6月17日测得刃脚平均标高为-55.656米。

6月23日~6月25日进行第四次(东南区)水下封底,清基工作使沉井沉降4毫米,6月23日测得刃脚平均标高为-55.660米。

至目前为止,97年7月27日8时测得沉井刃脚标高-55.661米,沉井处于稳定状态。

四次水下封底砼共计约二万伍仟立方米。

6月27日~6月29日对C1、C20浇注20号水下填充砼约5800方,7月3日~7月5日对C16、C17浇注20号水下填充砼约5800方,并于6月25日根据设计处通知,对相邻的C18、C19井格先填15米黄砂,以减少填充砼浇注过程中对隔墙的侧压力。

沉井加固处理施工方案

沉井加固处理施工方案

沉井加固处理施工方案一、施工前准备工作1.测量:首先需要对沉井进行详细测量,确定沉降程度和井体倾斜程度。

2.图纸:根据测量结果,绘制详细的沉井平面图和剖面图,方便后续施工操作。

3.材料准备:根据施工图纸和设计要求,准备好所需的材料和设备。

二、沉井加固处理施工步骤1.清理井内沉淀物:首先需要清理沉井内的淤泥和污物,确保井内干净。

2.加固井底:根据沉井底部状况,采用适当的方式进行加固,可以选择注浆、灌浆或填土等方法,提高井底的承载能力。

3.加固井壁:对井壁进行加固处理,可以选择加设钢筋网或喷涂混凝土等方式,提高井壁的稳定性。

4.安装顶梁:在井顶设置合适的顶梁,通过顶梁的支撑作用,减小井体的继续下沉和变形。

5.增加环绕支撑:根据井体倾斜程度,可以在井体周围设置环绕支撑,通过支撑力的作用来防止井体的倾斜进一步加剧。

6.系统监测:在施工完成后,需要对沉井进行定期监测,以确保加固效果稳定和安全。

三、施工注意事项1.安全第一:在施工过程中,要特别注意施工人员的安全,严格按照相关安全操作规程进行操作。

2.施工质量:加固处理施工必须严格按照设计要求进行,确保施工质量和加固效果达到预期。

3.施工周期:根据沉降井的情况和加固处理方式的选择,合理确定施工周期,尽量缩短施工时间。

4.环境保护:在施工过程中,要注意保护周边环境,避免对周围的建筑物或土地造成损坏或污染。

四、施工经验总结1.加固方式:根据不同的情况选择合适的加固方式,可以根据需要进行组合使用,提高加固效果。

2.监测与调整:在施工过程中,要注重对施工质量和加固效果的监测和调整,确保加固处理效果稳定和安全。

3.施工团队:施工过程中需要配备专业的施工队伍,确保施工过程的顺利进行和施工质量的保证。

五、施工费用及时间安排根据沉井加固处理的具体情况和工程复杂度,施工费用和时间安排会有所不同,需要经过详细的可行性研究和工程设计来确定。

以上是一份关于沉井加固处理施工方案的简要介绍,详细的方案会根据具体情况来进行调整和制定。

沉井坑内注浆加固施工方案

沉井坑内注浆加固施工方案

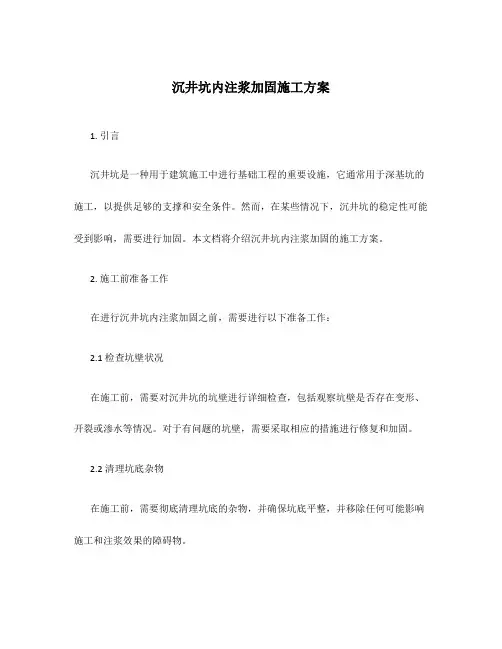

沉井坑内注浆加固施工方案1. 引言沉井坑是一种用于建筑施工中进行基础工程的重要设施,它通常用于深基坑的施工,以提供足够的支撑和安全条件。

然而,在某些情况下,沉井坑的稳定性可能受到影响,需要进行加固。

本文档将介绍沉井坑内注浆加固的施工方案。

2. 施工前准备工作在进行沉井坑内注浆加固之前,需要进行以下准备工作:2.1 检查坑壁状况在施工前,需要对沉井坑的坑壁进行详细检查,包括观察坑壁是否存在变形、开裂或渗水等情况。

对于有问题的坑壁,需要采取相应的措施进行修复和加固。

2.2 清理坑底杂物在施工前,需要彻底清理坑底的杂物,并确保坑底平整,并移除任何可能影响施工和注浆效果的障碍物。

2.3 选取注浆材料根据特定的施工要求和工程性质,选择合适的注浆材料。

注浆材料的选择应符合相关标准,并经过实验验证其适用性和可靠性。

3. 施工流程下面是沉井坑内注浆加固的基本施工流程:3.1 打孔根据设计要求,在沉井坑壁上设置打孔点,孔的位置和间距应符合设计要求和注浆方案。

打孔时应保持孔壁的整洁,避免破坏坑壁的稳定性。

3.2 注浆预处理在进行注浆之前,需要进行注浆预处理。

预处理的方法和材料应根据工程情况和注浆要求确定。

预处理的目的是提高孔道的承载能力和注浆的效果。

3.3 注浆材料准备按照注浆方案,准备注浆材料,包括注浆液和辅助材料。

注浆液的配比应根据设计要求和实验结果确定,确保其流动性和固化性能。

3.4 注浆施工将注浆液输送到沉井坑内的孔道中。

注浆时需要控制注浆液的流量和压力,以确保注浆液能充分填充孔道,并达到预期的加固效果。

3.5 施工记录和质量控制在施工过程中,需要对注浆的各个环节进行记录和监测,包括注浆量、注浆压力和注浆时间等。

同时,进行质量控制和质量检查,确保施工质量符合要求。

4. 安全措施在沉井坑内注浆加固施工过程中,需要注意以下安全措施:•施工现场应设置明显的警示标志,确保施工区域的安全性。

•操作人员应穿戴好安全防护装备,如安全帽、手套和安全鞋等。

混凝土沉井施工

混凝土沉井施工

混凝土沉井因管道穿越太浦河,河床较深,顶管工作井、接受井采用沉井施工工艺,具体施工方法如下:1、施工流程及土体加固1)施工流程场地平整、测量放线——基坑周围打钢板桩—注浆加固土体--机械挖土——刃脚地基处理——坑内制作沉井刃脚——刃脚砼养护(至100%砼强度)——沉井井壁一次制作至施工缝处——井壁砼养护(至70%砼强度)——沉井下沉——沉井封底——(料坑内平台梁板及料坑外柱基承台)。

2)注浆加固土体在钢板桩打设完成后,沉井制作施工前,采用钢花管插管注浆封底加固。

钢插管为Ф48×3mm 钢管,为了使浆液渗透均匀,在管的四周钻6~8mm 的孔,间距15~20cm,梅花状排列,钢插管采用风镐顶入,其顶部做成尖锥状。

①注浆孔布置注浆加固深度为设计沉井底板标高以下3m 的土层范围,注浆孔间距500mm ,梅花状排列。

②浆液配比浆液配比为水:水泥:水玻璃=1:1:0.5(重量比),并加入CaCl2早强剂(3wt%),水泥采用425#普通硅酸盐水泥。

③注浆设备使用HFV-C 注浆机由下至上注浆。

同时配备TBW-250 泥浆机、1.5m3 搅拌机、高压胶管接头、输浆管、套管、水管等注浆设备。

④注浆参数注浆压力:初期压力控制在 0.4~1.0MPa,最终压力0.8~1.2MPa钻孔注入量:100~120L/min 。

终量稳定时间:20~30min 。

⑤注浆量控制各注浆孔段和单孔注浆结束按双标准控制:a、注浆量浆液注入量为30~35L/min 时即可结束注浆。

b、注浆压力达到终压1.5 倍时即可结束注浆。

注浆一段时间后可加大浆液浓度或间歇注浆以控制浆液扩散半径。

当一次连续注入0.5m3 浆液而不发生跑浆,即可结束该次注浆,再扫孔复注。

⑥注浆量计算注浆量的计算采用以下公式:Q=1000KVnK――经验系数取0.5~0.7V――土的体积n――土的孔隙率,取30%2、沉井制作机械挖土至设计标高,并按1:0.33 放坡至基坑面,以保证料坑沉井工作面内施工人员的安全(待沉井制作完再全部夯填至自然地面,以便16 吨汽车吊沉井内取土站位用)。

沉井施工方案范文

沉井施工方案范文

沉井施工方案范文一、工程概况本工程是针对其中一建筑工地需在地下进行沉井施工的工程,主要施工内容包括沉井的预制、安装和固定,在特定位置挖掘地下空洞并安置沉井设备。

二、施工准备1.准备相关设备材料:挖掘机、搅拌机、钢筋、水泥、砂石等。

2.组织人员:安排专业的施工人员及相关配套工作人员,包括工程师、施工领导、安全员等。

3.安全措施:制定详细的施工安全措施,并确保施工现场人员的安全。

三、施工流程1.基础处理a.根据设计要求,在选定位置进行地面标高测量和定位。

b.使用挖掘机进行土方开挖,保证开挖的平整度和边坡的稳定性。

c.根据开挖的尺寸和要求进行土方土石的清运,保持开挖面的清洁。

2.沉井预制a.根据设计方案制作沉井预制件,包括井壁、井盖等。

b.进行预制件的质量检查和验收,确保其符合规定的强度和尺寸要求。

c.安装井壁预制件,使用搅拌机将水泥、砂石等材料进行拌和,将其浇灌在井口周围,固定预制件。

d.安装井盖预制件,同样进行固定。

3.沉井安装a.根据预制件的尺寸和位置要求,在井口周围开挖沉井孔。

b.使用挖掘机将沉井设备(如沉井泵、沉井管等)逐个安装,并确保其稳固。

c.进行沉井设备的连接和布置,确保其与管道系统的连接畅通。

4.沉井固定a.根据设计要求,使用钢筋进行沉井设备的加固,保证其在地下的稳定性。

b.进行沉井设备与地下管道系统的连接,并进行必要的防水处理。

5.施工验收a.对施工过程进行巡视和检查,确保施工质量和安全。

b.对施工成果进行验收,包括沉井预制件的尺寸和强度检查、沉井设备的安装和固定等。

四、施工安全措施1.建立施工现场警示标志,确保施工区域的安全。

2.施工人员必须穿戴合格的安全防护装备,并严格遵守施工的操作规程。

3.设立安全告示牌,对施工现场的危险和注意事项进行警示。

4.保持施工区域整洁,严禁乱堆乱放材料,防止阻碍作业和造成安全隐患。

5.挖掘机操作人员必须具备相应的资格证书,严禁未经培训和审查的人员进行操作。

沉井施工方案

沉井施工方案

一、沉井主要施工方案包括 4m×7m顶管工作井4座,3m×5m接收井3座。

计划工期:45日历天。

(详见沉井施工横道图)沉井施工工艺流程:测量放样基坑挖土垫层施工支架刃脚钢筋绑扎立模浇捣混凝土养护拆模井壁1钢筋绑扎立模浇混凝土养护拆模井壁2钢筋绑扎立模浇捣混凝土养护拆模砖砌预留孔挖土下沉观察封底围护顶管流槽混凝土防腐盖板安装井筒制作回填土1、基坑开挖开挖深度取 1.5m,开挖宽度为沉井结构平面外轮廓尺寸加工作面及放坡共1.5m。

基坑开挖范围确定后用石灰标示出开挖边线, 在基坑开挖前必须开好样洞,摸清周围管线实际走向,分布情况,对于地下管线情况不明的地段,先用人工挖十字行的沟槽以探明地下是否存在管线,管线挖出后,通知公用管线单位监护,并共同商量决定具体保护措施。

若探明不存在地下管线,则采用PC200反铲挖掘机挖土,基坑底部的浮泥应清除干净并保持平整和干燥,在底部四周设置排水沟和集水井相通,集水井内汇集的雨水及地下水及时用水泵抽干,防止积水而影响刃脚垫层的施工。

挖出的土方及时用16T自卸翻斗车外运土方至北区污水处理厂。

搬运过程中可能会出现土方洒落在道路上,安排一个工作人员及时清理,以便329国道的清洁、干净。

2、钢筋绑扎钢筋的表面应洁净,使用前将表面的油脂,鳞锈等清理干净,钢筋的接头应错开并严格按照国家标准中的有关规定执行;现场钢筋绑扎时,其交叉点应用21#铁丝绑扎结实,必要是用电焊焊牢。

钢筋的规格、尺寸应符合图纸的要求和规定,绑扎钢筋时要用撑件将二层的钢筋位置固定,保证钢筋设计间距。

3、沉井模板制作3.1刃脚支设根据沉井重量、施工荷载和地极承载力情况,本工程沉井刃脚施工采用半垫架施工,如下图所示:半垫架枕木砂垫层3.2井壁模板①材料选用:板面采用钢模板,支撑为ф48钢管,龙骨100mm ×50mm木方。

②主要施工方法:本工程沉井高度大于6m,处于6m~12m之间,模板分两次制作加固,井壁混凝土厚度为600m,厚度较大,模板及支撑设计见图示:顶木D48钢管×木支撑及D48钢支撑木垫块下一节沉井沉井井壁模板支设⑤模板拼装:模板采用钢模板及50*100木方子现场拼装,外侧用ф48钢管加固。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沉井地基加固施工方案
引言
沉井地基加固是一种常用于建筑工程的地基加固方法。

在某些情况下,地面土质薄弱,无法满足建筑物的承载要求,因此需要进行地基加固。

本文将介绍沉井地基加固的施工方案,包括施工准备、施工工艺和施工安全等方面的内容。

一、施工准备
1. 地质勘察
在进行沉井地基加固施工前,首先需要进行地质勘察,了解地质情况。

地质勘察包括采集土壤样本进行试验,确定地下水位和土层情况等。

根据勘察结果,确定施工方案和施工工艺。

2. 材料准备
沉井地基加固施工所需的材料包括钢筋、混凝土和增强材料等。

施工前需要对这些材料进行检查,确保符合标准要求。

同时,还需要准备好各种施工用具和设备。

3. 施工人员准备
施工人员需要具备相应的技术和经验,熟悉施工工艺和安全操作规程。

在施工前,应进行必要的培训和安全教育,确保施工人员具备必要的安全意识和技能。

二、施工工艺
1. 沉井施工
沉井地基加固的第一步是进行沉井施工。

首先,在地面上挖掘一个沉井坑,在坑底垫设一层砂土或砂石垫层,以增加地基的稳定性。

然后,使用起重机将沉井装置(一般为钢制,类似于一个大的水桶)降入沉井坑中,直至达到设计深度。

沉井装置的下部是一个大的开口,用于注入混凝土和钢筋。

2. 注浆加固
当沉井装置达到设计深度后,可以进行注浆加固。

首先,通过沉井装置的开口注入注浆材料,如水泥浆、透水性树脂等。

注浆材料填充沉井空间,并与周围土壤
形成一体,增加地基的承载能力和稳定性。

注浆加固可以提高地基的密实度和抗冲刷能力。

3. 钢筋加固
在注浆加固完成后,进行钢筋加固。

钢筋的作用是增加地基的强度和韧性。

首先,在沉井空间内设置预埋钢筋,然后根据设计要求进行钢筋的连接和固定。

钢筋的布置需要根据实际情况和设计要求进行合理布置,以保证加固效果。

4. 混凝土浇筑
钢筋加固完成后,进行混凝土浇筑。

混凝土的选择应根据设计要求和实际情况进行选择,确保混凝土质量满足要求。

在浇筑过程中,需要注意混凝土的均匀性和密实性。

浇筑完成后,需要进行适当的养护,以确保混凝土的强度和密实性。

三、施工安全
在沉井地基加固施工过程中,需要注意施工安全。

以下是一些施工安全的常见措施:
1.施工现场必须设置警示标志,以提醒施工人员和周围人员注意安全。

2.施工人员必须佩戴安全帽、安全鞋等个人防护装备。

3.施工人员必须经过相应的培训和教育,了解施工操作规程和安全注意事项。

4.施工设备必须经过检查和维护,确保运行正常和安全可靠。

5.施工过程中,应定期进行安全检查,排除安全隐患。

结论
沉井地基加固是一种有效的地基加固方法,通过沉井施工、注浆加固、钢筋加固和混凝土浇筑等工艺,可以提高地基的承载能力和稳定性。

在施工过程中,需要注意施工准备、施工工艺和施工安全等方面的问题,以确保施工质量和施工安全。
