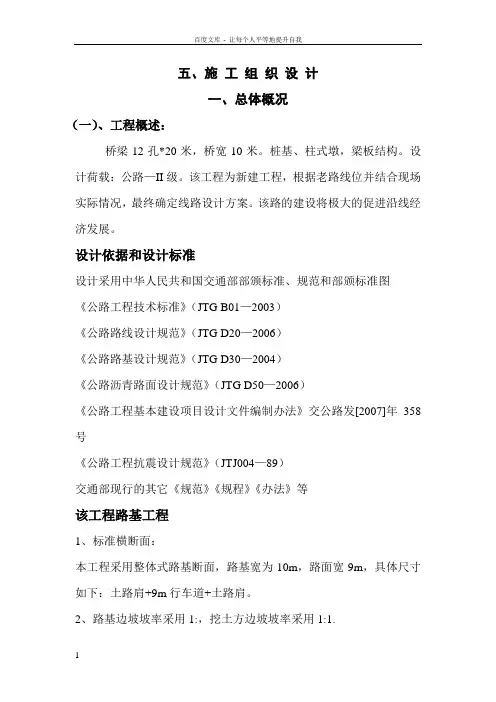

五、施工组织设计一、总体概况(一)、工程概述:桥梁12孔*20米,桥宽10米。

桩基、柱式墩,梁板结构。

设计荷载:公路—II级。

该工程为新建工程,根据老路线位并结合现场实际情况,最终确定线路设计方案。

该路的建设将极大的促进沿线经济发展。

设计依据和设计标准设计采用中华人民共和国交通部部颁标准、规范和部颁标准图《公路工程技术标准》(JTG B01—2003)《公路路线设计规范》(JTG D20—2006)《公路路基设计规范》(JTG D30—2004)《公路沥青路面设计规范》(JTG D50—2006)《公路工程基本建设项目设计文件编制办法》交公路发[2007]年358号《公路工程抗震设计规范》(JTJ004—89)交通部现行的其它《规范》《规程》《办法》等该工程路基工程1、标准横断面:本工程采用整体式路基断面,路基宽为10m,路面宽9m,具体尺寸如下:土路肩+9m行车道+土路肩。

2、路基边坡坡率采用1:,挖土方边坡坡率采用1:1.3、路基路面排水:本次对路基路面排水不做设计。

4、路基压实要求:路基压实要求:压实标准采用重型压实标准。

填料要求:砾(角砾)类土、砂类土应优先作路床填料,用不同填料填筑路基时,应分层填筑,每一层找平层均采用同类填料。

对桥涵台背填料,应选用内摩擦角较大的砾(角砾)类土、砂类土填筑,各种填土的压实度应尽量采用轻型机具,严格控制松铺厚度。

从填方基础或涵洞顶部至路床顶面压实度均应达到96%。

当路堤基底土质软弱时,应先处理软基而后按相同的标准进行压实。

如采用填石料修筑公路路堤,应采用取相应的技术措施,保证填石路堤有足够的强度和稳定性,并具有可供铺筑路面的坚实基础。

路基土方计算至路槽底面,培土路肩数量列入路面工程数量中;松土方压实系数取,普通土方的压实系数取,硬土方的压实系数取,石方的压实系数取.路面工程1、路面结构形式:路面结构形式:3㎝细粒式沥青混凝土+4㎝中粒式沥青混凝土+下封层+透层+15㎝水泥稳定碎石上基层+15㎝水泥稳定碎石下基层+15㎝水泥稳定风化砂掺碎石底基层。

公路桥梁技术标大纲

公路桥梁技术标大纲

公路桥梁技术标大纲一、项目概述嘿,同学们!咱们先来说说这个项目的大概情况。

这是一座超级重要的公路桥梁工程,它要连接两个热闹的地方,让交通更加方便快捷。

这座桥的设计和建造可不能马虎,得考虑好多因素,比如地形、交通流量、环境影响等等。

二、技术方案1. 桥梁结构设计咱们来想想这座桥要长成啥样。

是拱桥、梁桥还是斜拉桥?每种桥都有自己的特点和适用范围,得根据实际情况来选。

比如说,如果跨度大,斜拉桥可能就比较合适;要是地形平坦,梁桥也许是个好选择。

2. 施工方法选好了桥的样子,就得琢磨怎么把它建起来。

是用预制构件还是现场浇筑?是用起重机还是架桥机?这些都得好好研究,找到最省钱、最快又最安全的办法。

3. 材料选择建桥的材料也很关键哦!钢筋、混凝土、钢材,都得挑质量好的。

还要考虑环保和耐久性,不能建好了没几年就出问题。

三、质量保证措施1. 施工过程监控在施工的时候,得有人一直盯着,看看是不是按照设计要求来做的。

测量要准确,施工工艺要规范,不能有一点儿马虎。

2. 材料质量检验进的材料都要好好检查,不能让次品混进来。

要做各种试验,确保材料符合标准。

3. 竣工验收标准桥建好了,得按照严格的标准来验收。

看看桥的强度够不够,外观好不好,能不能经受住时间的考验。

四、安全保障措施1. 施工人员安全培训施工的小伙伴们都要先接受安全培训,知道怎么保护自己,不受伤。

2. 施工现场安全管理现场要设置各种警示标志,防护设施也要齐全。

不能让无关人员随便进来,避免发生意外。

3. 应急预案万一出了事儿,要有应急的办法,能快速处理,把损失降到最小。

五、环境保护措施1. 减少施工污染施工的时候会有噪音、灰尘、污水,咱们得想办法减少这些污染,不能影响周围的环境和居民。

2. 生态恢复工程结束了,要把破坏的生态环境恢复起来,种上树,种上草,让大自然还是美美的。

六、项目进度计划1. 各个阶段的时间安排把建桥的过程分成几个阶段,每个阶段都定好开始和结束的时间,保证按时完成。

施工组织设计:技术标:市政、公路、交通,水利、桥梁、防洪、施工方案

施工组织设计:技术标:市政、公路、交通,水利、桥梁、防洪、施工方案

评审因素索引表目录六、施工组织设计 (1)1 总说明及工程概况 (1)2 对工程施工重点、技术关键点的理解和认识 (4)3 施工总平面布置及施工部署 (14)4 主要施工方案和技术措施 (18)5 施工进度计划与措施 (53)6 施工准备与资源配备计划 (57)7 季节性施工 (61)8 质量保证措施及创优方案 (69)9 安全生产保证方案及创建文明示范工地方案 (81)10 水土保持及环境保护管理体系与技术组织措施 (101)11 文明施工管理体系与技术组织措施 (106)12 施工导流及安全度汛 (112)13 地下管线及其他地上地下设施的保护措施 (121)14对本工程实施的合理化建议 (122)15 附图附表 (123)附件一:拟投入本标段的主要施工设备表 (123)附件二:拟投入本标段的主要施工设备表 (125)附表三劳动力计划表 (126)附表四计划开、竣工日期和施工进度网络图 (127)附件六:临时用地表 (129)六、施工组织设计1 总说明及工程概况1.1 编制说明我们认真阅读了该工程的招标文件后,结合我公司现有的施工设备及管理人员的水平,我公司完全能够承担本工程的施工工作,并以负责和认真的态度,组织了本工程的投标工作.根据招标文件的要求,结合工程实际情况,认真的编制了本工程的组织设计。

编制针对施工目标、工期、工程质量、资源配置及劳动力组织、施工进度计划控制、主要分部分项工程施工方法、项目管理机构设置、安全保证措施、文明施工措施、水土保持措施、环境保护措施、季节性施工措施等诸多因素尽可能充分考虑,突出科学性及可行性。

如我公司中标,本公司将以本施工组织设计为主导依据,结合施工过程中的实际情况,不断完善施工工艺和方法,完全按照业主的要求和监理工程师的指示进行施工。

1.2编制原则1、严格执行国家有关方针政策,按国家基建程序和有关技术标准施工,施工过程中严格按照国家有关文件所规定的要求执行。

道路桥梁工程技术标

道路桥梁工程技术标

目录第一章编制说明第一节概述第二节编制依据第三节编制原则第二章工程概况第一节总体概述第二节工程概况第三节工程水文地质情况第四节总体设计概况第五节本标段所涉及的主要法律、法规、规范标准第三章工程及项目班子配备第一节工程项目管理实施方案第二节施工项目管理目标及承诺第三节施工现场组织管理方式第四节管理部门及主要管理人员管理职责第四章施工现场布置及施工准备第一节施工现场准备方案及工作计划第二节施工现场平面布置方案第五章道路工程施工方案第一节总体施工方案第二节测量放线第三节路基土石方施工第四节级配碎石底基层施工方案第五节5。

5%水泥稳定级配碎石基层施工方案第六节沥青混凝土路面应力吸收层第七节改性沥青玛蹄脂碎石混合料SMA13施工方案第八节施工要点第九节施工技术要求第十节人行道铺设施工方案第十一节路缘石施工方案第十二节树池砌筑施工方案第十三节水泥混凝土路面施工方案第十四节钢筋混凝土预制盖板排水沟施工方案第十五节防撞护栏施工方案第十六节挂网植草施工方案第十七节人行道栏杆施工方案第十八节拆除路面施工方案第六章供电、照明工程施工方案第一节电力管线、通信管网工程施工方案第二节照明工程施工方案第三节手孔井施工方案第七章排水工程施工方案第一节准备工作第二节双壁波纹管铺设第三节钢筋混凝土管铺设第四节玻璃钢夹砂管施工第五节跌水井施工第六节雨、污水检查井施工第七节雨水口施工第八章路基防护、绿化工程第一节C30混凝土挡土墙施工方案第二节C20片石砼挡土墙施工方案第三节桩板式混凝土挡土墙施工方案第四节锚杆边坡防护施工方案第五节M7。

5浆砌片石排水沟施工方案第六节园林绿化工程施工方案第七节铺种草坪施工方案第九章交通工程施工技术方案第一节交通标志施工第十章桥梁工程第一节桥梁工程钻孔灌注桩施工方案第二节混凝土桥墩施工方案第十一章隧道工程第一节C30隧道边墙施工方案第二节防火涂料施工方案第三节C20隧道内排水沟施工方案第四节砌筑过水涵施工方案第十二章质量承诺和质量保证措施第一节质量保证体系第二节质量保证措施第十三章施工总进度计划及工期保证措施第一节工期目标第二节工期保证措施第十四章安全生产、文明施工保护措施第一节安全保证体系及措施第二节文明施工保证体系及措施第十五章环境保护管理体系与措施第一节环境保护工作的指导思想第二节环境保护组织机构及保证体系第三节环境保护工作内容第四节不同环境污染的保护措施附表:附表一拟投入本项目的主要施工设备表附表二拟配备本项目的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制说明第一节概述本施工组织设计的编制充分尊重招标文件的规定及本次招标所提供的一切有关资料。

道路桥梁工程 技术标

道路桥梁工程  技术标

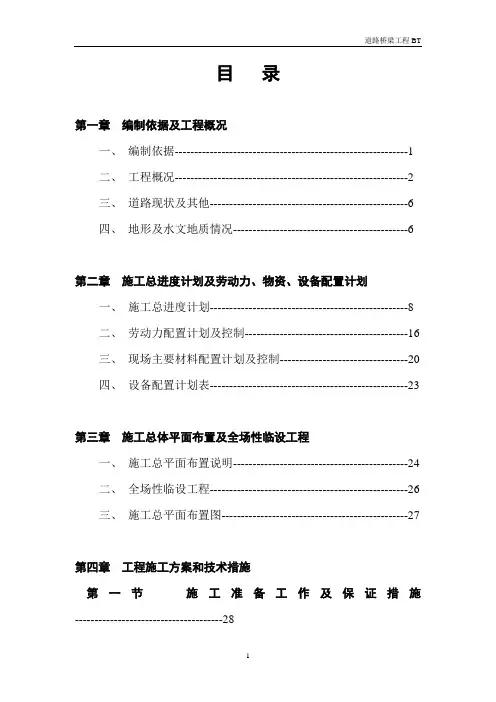

目录第一章编制依据及工程概况一、编制依据------------------------------------------------------------1二、工程概况------------------------------------------------------------2三、道路现状及其他---------------------------------------------------6四、地形及水文地质情况---------------------------------------------6第二章施工总进度计划及劳动力、物资、设备配置计划一、施工总进度计划---------------------------------------------------8二、劳动力配置计划及控制------------------------------------------16三、现场主要材料配置计划及控制---------------------------------20四、设备配置计划表---------------------------------------------------23第三章施工总体平面布置及全场性临设工程一、施工总平面布置说明---------------------------------------------24二、全场性临设工程---------------------------------------------------26三、施工总平面布置图------------------------------------------------27第四章工程施工方案和技术措施第一节施工准备工作及保证措施--------------------------------------28一、施工准备工作-------------------------------------------------------28二、开工保证措施-------------------------------------------------------30 第二节工程测量----------------------------------------------------------31一、控制点的复测----------------------------------------------------31二、临时水准点的测量----------------------------------------------31三、中心线、轴线的测量-------------------------------------------32四、沉降观测----------------------------------------------------------33 第三节道路工程施工方案及技术措施---------------------34一、工程概况----------------------------------------------------------34二、施工方案及技术措施-------------------------------------------35(一)土路基的施工方法及技术措施----------------------------351、道路工程主要特点------------------------------------------------352、清除场内土---------------------------------------------------------353、沟槽加固------------------------------------------------------------364、软弱地基以及沟浜处理------------------------------------------365、填土路基施工------------------------------------------------------386、土工布和土工格栅------------------------------------------------417、路基排水------------------------------------------------------------418、土路基的季节施工------------------------------------------------429、桥梁台后填土------------------------------------------------------42(二)砾石砂垫层施工----------------------------------------------43 (三)粉煤灰三渣施工----------------------------------------------46(四)侧平石施工方案及技术措施-------------------------------50(五)沥青路面的施工方案和技术措施-------------------------51(六)路面排水、雨水口施工方案及技术措施----------------52 第四节排水工程施工方案及技术措施--------------------------------54一、工程概况-------------------------------------------------------54二、雨水管道施工方案及技术措施----------------------------55(一)管道放样-------------------------------------------------------55(二)施工工艺流程-------------------------------------------------55(三)井点降水、排水----------------------------------------------58(四)沟槽开挖及支撑----------------------------------------------60(五)管道基础-------------------------------------------------------64(六)管道铺设-------------------------------------------------------65(七)管道接口-------------------------------------------------------68(八)管道坞膀-------------------------------------------------------68(九)窨井砌筑-------------------------------------------------------68(十)沟槽回填-------------------------------------------------------68三、开槽埋管污水管UPVC加强管道施工-------------------70 第五节桥梁工程施工方案及技术措施--------------------------------74一、工程概况-------------------------------------------------------74二、主要工程量内容----------------------------------------------74三、施工方案及技术措施----------------------------------------75(一)桩基施工方案----------------------------------------------------75 (二)承台施工方案----------------------------------------------------79 (三)立柱、桥台施工-------------------------------------------------82 (四)桥梁盖梁、台帽施工-------------------------------------------85 (五)预应力空心板梁施工-------------------------------------------87 (六)桥面铺装----------------------------------------------------------89 (七)砼栏杆施工-------------------------------------------------------90 (八)附属设施的施工安装-------------------------------------------91第五章工程质量管理体系及措施一、工程质量承诺、质量标准及奖罚标准------------------------92二、质量管理体系------------------------------------------------------93三、质量保证措施------------------------------------------------------94四、道路工程主要工序质量保证措施------------------------------95五、排水工程主要工序质量保证措施------------------------------98六、桥梁工程主要工序质量保证措施------------------------------100七、质量通病防治------------------------------------------------------105八、冬季雨期施工措施------------------------------------------------108九、完善各种质保制度和措施---------------------------------------109十、降本节约措施-----------------------------------------------------110第六章安全生产、文明施工措施一、安全生产管理体系及措施--------------------------------------112二、主要工序安全保证措施-----------------------------------------114三、交通安全保证措施------------------------------------------------116四、文明施工管理体系及措施---------------------------------------117五、廉洁自律制度------------------------------------------------------120六、思想建设----------------------------------------------------------121七、地下管线保护措施----------------------------------------------121第七章项目管理机构配置情况及保证体系一、施工管理机构配置---------------------------------------------123二、主要管理人员岗位职责---------------------------------------124第八章提供优质服务的措施一、提供整个施工过程的事前、事中、事后优质服务----138二、与业主的配合、协调措施----------------------------------139(一)对设计、监理单位的协调、配合措施-------------------139第一章编制依据及工程概况一、编制依据本工程的技术标施工组织设计编制依据有:(一)***路及道路桥梁工程BT招标文件和设计图纸;(二)***路及道路桥梁工程BT补遗文件;(三)DBJ08-225-97 城市道路工程施工及验收规程(四)DBJ08-228-97 市政桥梁工程施工及验收规程(五)DBJ08-220-96 市政排水管道工程施工及验收规程(六)DBJ08-229-98 公路工程施工及验收规程(七)DBJ08-224-96 市政排水构筑物工程施工及验收规程(八)DBJ08-217-95 市政道路、排水管道成品与半成品施工及验收规程(九)PSAR-D-01-92 上海市排水管道通用图(十)GJJ1-90 市政道路工程质量检验评定标准(十一)GJJ2-90 市政桥梁工程质量检验评定标准(十二)JTJ-041-2000 公路桥涵施工技术规范(十三)JGJ18-84 钢筋焊接及验收规范(十四)公司的质量方针和现有的资源保障能力及过去类似工程的成熟经验。

城市道路、桥梁施工组织设计方案技术标

城市道路、桥梁施工组织设计方案技术标

城市道路、桥梁施工组织设计方案技术标[正本] 道路、桥梁工程(一标)投标文件(技术标)目录第一章概述一、编制依据二、工程概况三、地质条件第二章施工准备一、技术准备二、劳动力准备三、材料准备四、机械设备准备五、质量检验仪器的配备第三章施工管理体系一、施工管理网络二、管理人员职责第四章施工总体布置一、工区划分二、施工整体设想及工序安排三、施工平面布置及临时设施第五章地下管线及其他地上地下设施加固保护措施一、公用设施保护措施二、沿线地面建筑设施保护措施三、地下障碍物处理方案第六章道路工程施工技术方案一、土路基施工二、塘渣基层的施工三、水泥稳定层的施工四、沥青混凝土路面的施工五、侧平石施工六、人行道施工七、软弱地基处理第七章排水工程施工技术方案一、施工准备二、管道工艺三、窨井砌筑四、沟槽回填第八章桥梁工程施工技术方案一、围堰施工技术措施二、钻孔灌注桩基础三、立柱和盖梁四、空心板梁制作安装五、挡土墙六、其他附属设施第九章沥青混凝土路面施工技术方案一、沥青混凝土路面施工二、沥青混凝土材料供应计划第十章质量承诺和质量保证措施一、质量保证体系二、质量保证计划措施三、施工技术措施四、夏、雨季施工防范措施第十一章施工总进度计划及工期保证措施一、工期目标二、保证工期措施第十二章安全生产、文明施工及环境保护措施一、安全生产保证措施二、文明施工保证措施三、环境保护措施四、预防“非典”措施第十三章劳动力、主要物资及机械设备配备情况一、投入施工的机械设备二、劳动力配置第十四章与其他工程的配合协调第一章概述一、编制依据1、XX市交通设计院有限公司设计的《XX路道路、桥梁(一标)工程施工图》。

2、有关技术规范及标准:(1)《水泥混凝土路面施工及验收规范》GBJ97-87(2)《公路沥青路面施工技术规范》JTJ032(3)《公路桥涵施工技术规范》JTJ036-98(4)《宁波市市政排水工程通用图》(5)《城市道路路基工程施工及验收规范》CJJ44-91(6)《给水排水构筑物施工及验收规范》GBJ141-90(7)《沥青路面施工及验收规范》GBJ92-86(8)《道路照明设计标准》GB5768-86(9)《砖石工程施工及验收规范》GBJ203-83(10)《市政道路工程质量检验评定标准》CJJ1-90(11)《市政排水管渠工程质量检验评定标准》GJJ3-90(12)《市政桥梁工程质量检验评定标准》GJJ2-90(13)《浙江省市政工程预算定额》(14)《混凝土外加剂应用规范》GBJ119-88(15)《粉煤灰、石灰类道路路基道路施工及验收规范》(GJJ-97)(16)《粉煤灰、石灰类道路路基道路施工及验收规范》暂行规定GJJ4-83(17)城市绿化工程施工及验收规范(CJJ/T82-99)(18)混凝土结构工程施工及验收规范(GB50204-92)(19)安装工程质量检验评定统一标准(GBJ300-88)(20)电气装置安装工程电气照明装置施工及验收规范(GB50259-96)(21)建筑电气安装工程质量检验评定标准(GBJ303-88)(22)地基与基础工程施工及验收规范(GBJ202-83)(23)其他有关施工技术标准、规范和验收标准。

公路工程施工组织设计(技术标部分)60页(精简版)

公路工程施工组织设计(技术标部分)60页(精简版)

四、施工组织设计1.总体施工组织布置及规划1.1.工程概况及特点1.1.1.工程概况XXX路网规划的“二横”线的一段,是珠三角通往粤西地区、西南地区及大陆连通海南岛的干线通道,它横贯粤西三市,东部起点在云浮新兴境与汕湛高速公路清远至云浮段、江门至罗定高速公路相接,直达粤北、佛山、广州等珠三角地区;西部终点在湛江境接沈海高速公路及湛江快速路直达湛江市区及广西北部湾地区。

本施工标段为TJ29标段,路线起于廉江市良垌镇,起点LZK11+800,穿黎明农场橡胶林地,止于金山工业园区规划用地LZK26+000。

路线长14.2公里。

本标段全线挖方为123.15万立方米,填方为167.28万立方米,需借土73.96万立方米,主线(含互通范围主线)平均每公里挖方数量(扣除桥梁段落)为 2.94万立方米,平均每公里填方数量12万立方米;本标段共设特大、大桥7座,长度为1375.6米;中、小桥13座,长度为617.2米;涵洞22道;互通式立体交叉1处;通道15座。

TJ29标段1.1.2.自然地理特征1.1.2.1.地形、地貌该段位于广东西部,粤桂两省交界处。

东北部以丘陵、剥蚀残丘为主,西南部以海蚀台地地貌为主。

路线大致由东向西展布,海拔标高一般为25~90m。

线路在新构造时期属于粤桂隆起与桂湘粤褶皱带的交接处的南端,地势上总体为东北高,西南低。

地貌单元主要包括丘陵地貌单元、剥蚀残丘地貌单元、山前平原、山间洼地和冲沟和海蚀台地地貌单元。

并以剥蚀残丘地貌面积最大,分布最广。

地貌总体轮廓上表现为盆岭相间,山体和谷地的延伸方向多数与公路轴线大致平行或斜交。

1.1.2.2.气候线路地处南亚热带和北热带的过渡带,属南亚热带、北热带、亚湿润季风气候,夏长冬暖,雨热同季,降水分布不均匀,干湿季明显,冬季寒潮入侵偶有严寒,夏秋期间,台风、暴雨频繁。

年平均气温22.3℃~23.9℃之间。

多年平均降雨量为1724mm。

1.1.2.3.水文施工区内地表水较发育,主要分布有运河、干渠和大、中型水库。

道路桥梁工程技术标

道路桥梁工程技术标

道路桥梁工程技术标什么是道路桥梁工程技术标?道路桥梁工程技术标是指在国家法律、法规和标准的基础上,为保证工程质量、降低工程风险、提高工程效益而特别制定的一系列技术、管理和质量控制标准。

道路桥梁工程技术标包括施工规范、验收规定、工程质量评定标准等等。

道路桥梁工程技术标与工程质量在道路桥梁工程的实施过程中,制定和遵守科学的标准和程序是保证工程质量的前提条件之一。

道路桥梁工程技术标的制定及其实施,是对道路桥梁工程质量的有效保障。

严格按照道路桥梁工程技术标执行,可以保证工程在施工、验收、质量评定等过程中减少问题出现的可能性。

这样既能保障公共安全,也能提高工程效益,降低工程风险。

道路桥梁工程技术标的种类道路桥梁工程技术标可以分为以下几类:施工规范施工规范是指针对工程施工中可能出现的各种技术、质量和安全问题,在不同工程类型、规模、环境下制定的技术标准化文件。

施工规范主要内容包括工程施工的程序、方法、要求、检查标准、技术参数等内容。

验收规定验收规定是指施工完成后,对工程项目进行验收的规定性文件。

验收规定包括验收程序、验收标准、验收流程、验收部位、验收内容、验收等。

工程质量评定标准工程质量评定标准是在工程建设过程中评估工程质量的量化标准。

根据施工规范、验收规定和工程质量要求,制定一系列量化的评定标准,对工程质量进行评价、判定和分级,为后续工程管理提供参考和依据。

如何遵循道路桥梁工程技术标?为了保证工程质量和避免工程风险,施工单位和监理单位需要仔细研读、学习和掌握道路桥梁工程技术标,根据实际情况选择适合的标准,并将标准贯彻到工程建设实践中去。

同时,政府部门和有关部门应该鼓励和支持施工单位和监理单位严格遵守道路桥梁工程技术标,加强对施工单位和监理单位的监督和审核,发现存在的问题,及时采取措施加以解决,加强工程质量和安全管理,保障公共利益和人民生命财产安全。

道路桥梁工程技术标是保障工程质量、降低工程风险、提高工程效益必不可少的一道保险。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

五、施工组织设计1.施工组织设计:(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)拟投入主要物资计划(4)拟投入的主要施工机械、设备计划(5)劳动力安排计划(6)确保工程质量的技术组织措施(7)确保安全生产的技术组织措施(8)确保工期的技术组织措施(9)确保文明施工的技术组织措施(10)工程施工的重点和难点及保证措施(11)施工总平面布置图2. 施工组织设计附表:附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八合同用款估算表(1)、总体施工组织布置及规划1、项目管理目标1.1.工期目标:发扬顽强拼搏,团队作战的企业精神,按期顺利完成任务。

计划开工时间2017年12月16日,计划交工时间2017年3月15日,计划工期3个月。

其中,路基、小桥涵工程计划2017年2月15日完工;路面工程计划2017年3月1日完工;交安设施工程计划2017年3月15日完工。

1.2.质量目标标段工程交工验收的质量评定:90分及以上;竣工验收的质量评定:90分及以上。

1.3、安全目标:1)年事故频率控制在1‟以内;2)重大伤亡事故为零;3)杜绝火灾、设备、管线、食物中毒等重大事故;4)没有业主、社会相关方和员工的投诉;5)施工现场安全检查达到JGJ 59—99合格以上标准;6)安保体系通过DGJ 08—903—2003规范的审核认证;7)粉尘、污水、噪声达到城市管理要求;1.4、文明施工目标严格按省文明工地评审要求及公司各项要求组织施工,确保争创省文明工地。

1.5、环境保护目标污水达标排放,降低噪声和扬尘,减少废物和降低资源消耗,泥渣、垃圾和施工废物定点弃置,实现外界向业主的零投诉。

2、为本工程施工机构设置根据本工程分布情况及特点,为确保该工程的工期要求和工程的施工质量,做到安全生产、文明施工,我单位本着“优质、高效、廉洁、安全”的原则,以创优质工程为管理目标,贯彻ISO9001质量标准等一系列现代企业制度,集中一流精良的机械设备,组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。

(一)、多边合作与协调工作1.与业主配合加强与业主之间的合作,充分理解业主对工程进度、工程质量方面的具体要求,尽力作到使业主满意。

2.与监理工程师配合加强与驻地监理工程师的合作,尊重支持监理工程师的工作,为监理工程师正确履行其职责提供有利条件,共同作好质量、工期、投资控制。

3.与设计部门配合加强与设计单位的联系和沟通,充分理解设计单位的设计意图和设计变更;尤其在施工方案选择上,充分尊重设计单位意见,做到优秀设计优质施工。

4.与地方配合与地方政府和当地人民群众密切联系,在可能的条件下结合村镇改造,平整场地,布设施工便道都要考虑到群众的利益,取得他们的支持和谅解,并与政府部门一道排除干扰,使施工顺利进行。

(二)、廉政建设措施及组织机构1.廉政建设的组织领导、机构设置和人员配备我单位及下属各单位成立党风廉政建设责任领导小组,由党委(总支、支部)书记任组长,单位负责人、纪委书记任副组长,设置办事机构,并落实专人抓具体工作,各级领导干部对本单位、本部门干部的廉政情况负有相应的领导责任。

项目设廉政领导小组,党政主要领导为第一责任人,根据项目大小下设若干名讯息联络员。

我单位现设纪检监察人员2名。

2.工程建设中各阶段廉政建设的具体实施要求工程建设初期主要是建立健全机构设置,搞好人员配备,制定有关制度和方法。

工程建设中期主要是贯彻落实制度规定与办法并实施监督检查。

工程尾期主要是总结经验吸取教训,以利下一工地更好的开展廉政建设工作。

3.执行廉政规定的管理制度、监督制度以及进行检查的方法标准加强督促检查,由各级纪检监察部门前头,协调有关部门深入基层,通过座谈、问卷、查阅会议记录、专题民主生活会、个人处查、民主评议、组织考评、专项检查等形式,检查了解廉政建设执行情况。

检查分为好、一般、差三个等级。

检查分为两次进行,上半年主要检查目标任务措施的落实及领导责任;下半年检查实际执行情况。

4.实施廉政建设中的责任追究对在廉政建设中不落实或不认真履行领导责任,对分管单位部门的廉政建设不研究不部署、不检查的出了问题不认真解决,有案不查、办事不力、不认真履行监督检查责任,对在施工中发生安全与质量事故打的,对严重失职者,按党、国家、单位的相关规定追究其责任,需要组织处理的,按干部管理权限和任免规定进行免职、调整或调离等处理。

各级领导班子和领导干部要认真贯彻落实廉政建设有关制度办法。

坚持集体领导与个人分工负责相结合,党政主要领导亲自抓,副职具体抓,一级抓一级,层层抓落实。

充分体现党政齐抓共管,纪委组织协调,部门各负其责,群众积极参与的廉政建设责任制。

5.不以任何形式或名义向业主、监理等赠送礼金、礼品等,不以各种名义邀请业主、监理等参加高档宴会、旅游和高消费娱乐宴请。

(2)、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)一、路基土石方本工程路基土石方挖方较少,填方比较多,路基施工的重难点为路基填筑。

1.1填土路堤(1)上土在经过验收合格的填筑层上,采用铲运机、挖掘机挖土自卸汽车运输至施工路段,并由专人指挥卸料。

为便于排水路拱的调整,上第一层土方时路基两侧各留3m不进行上土,待第二层填筑时再满幅施工。

并在有效压实厚度内人为有意识调整路基中部位置的土层厚度,以利雨期的排水。

填筑路基按照设计横断面全宽分层向上填筑,每层填料铺设的宽度超出设计宽度300mm以保证修整路堤边坡后路基有足够的压实度。

不同性质的填料分别逐层填筑,不得混填。

(2)推平路基上土达到40cm后,采用平地机和推土机严格按实验确定的层厚进行摊铺层面平整,中间略高做成3%的横坡,保证路基施工中排水通畅。

(3)路基填料含水量调整和过湿处理路基填料均需进行含水量调整,碾压前必须使填料含水量满足碾压密实所需的最佳含水量范围,这是路基施工质量控制的关键环节。

当含水量过大时,填料采用铧犁翻晒,旋耕机粉碎反复进行,直至含水量达到要求。

根据类似工程施工经验,每增翻一遍可降低含水量0.5~1%,对含水量适中的填料,尽量缩短施工作业时间,确保填料在碾压结束前含水量要求。

含水量过小的填料用洒水车洒水进行补充,然后拌和均匀,及时碾压以避免水分流失。

雨季施工应尽可能采用石方回填,以确保路堤施工质量和工期。

1.2土石混合料路堤对土石混合料路堤填筑采用分层填筑方法,分层压实且厚度不得超过40cm。

天然土石混合料中所含石料强度大于30MPa则石块最大粒径不得超过压实层厚度的2/3;当所含石料强度小于30MPa时,石料最大粒径不得超过压实层厚度。

1.3低填浅挖路堤路堤填土高度小于1.5米且为土质基底的低填路段,应先超挖松后进行填前碾压,超挖的深度不大于80cm,且不小于30cm,并保证至少上路床(30cm)部分或上下床(80cm)填料满足路床的填筑要求,确保路堤的稳定性。

全强风化石质浅挖的路段应将上路床部分(厚度30cm)超挖回填透水性较好的填料。

1.4半填半挖路基、路堤与过渡段路基施工对填挖高差大于3m以上、或地面坡度较陡的半填半挖路基填挖结合部进行强化处理。

半填半挖路基结合部过渡区回填采用级配较好的砾类土、砂类土、碎石填筑;岩质地段可采用填石路堤,压实度不小于96%。

过渡区与一般填方区界面接触上、下碾压层按台阶式相接,以增强路基的整体性,台阶宽度不小于1m。

对纵向填挖结合部,挖方段设置10m长过渡段,挖方区为土质时,填至上路堤顶面后,对路槽底部作超挖处理,超挖深度0.8m,并换填透水性较好的材料至路床底面,然后用冲击压路机全面补压,铺设第一层土工格栅,再分层铺筑下路床,在下路床顶面铺设第二层土工格栅,然后铺筑上路床。

挖方区为整体性好的坚石、次坚石时,填方区直至下路床顶面后,将填方部分用冲击压路机补压,同时在挖方侧3m宽范围超挖上路床厚,铺设第一层土工格栅,然后与填方部分一同铺筑上路床,在上路床顶面铺设第二层土工格栅。

铺设土工格栅时,采用插钉固定,插钉按2*2米间距布置。

1.5路基压实压实范围包括零填及路堑、各类填方路堤及其基底,以及桥涵及其他构造物填土的压实,碾压在填土整平检验合格后进行,填土路基碾压采用振压和静压相结合,只有在填料含水量在实验限界范围以内,压实工作才能进行,直线段碾压从路两边向中间,小半径曲线段又内侧向外侧,纵向进退式进行,振动式压路机前后两次轮迹得叠40~50厘米,对三轮压路机重叠后轮的1/2,前后相临两区段纵向重叠1.0~1.5米,达到无漏压、无死角,确保碾压均匀。

填石路基使用20T以上重型振动压路机分层洒水压实,压实时继续用小石块或石屑填缝,直到压实层面顶面稳定不再下沉(无轮迹)、石块紧密、表面平整为止。

特殊路段的填筑用重型夯实机械。

1.6检测检测内容包括压实设备的选择、最佳组合方式、碾压遍数及碾压速度、工序、每层材料的松铺厚度、材料最佳含水量、压实密度等。

施工中每层填土每200m取样4处,进行压实度试验。

路基面顶层每200m 取样6处。

压实度的检测采用灌砂法、环刀法等多种方法联合检测。

检测分二组进行,先施工队自检、项目经理部终检,检查主要项目包括:施工准备、基底处理、机具、填料、含水量、分层厚度和压实度等。

项目部对每个施工队管段均配专职质量检查员,每层填筑完毕及时检测并做好记录,路堤每一层施工自检合格后,及时将该层的宽度、填筑厚度、压实厚度、逐桩标高和压实度等检测资料报监理工程师审查批准后,才可进行上一层的施工。

1.7路基整形及交工验收当路基填筑到最后一层时,拟采用人工配合平地机对路基进行修整,然后进行最终压实,使路基的各检测项目均控制在设计和规范允许范围之内,并具有满意的外观。

同时组织有关人员整理报验资料,对各检测项目经自检合格后,报请监理工程师对路基土方填筑工程进行验收。

整个路基施工中严格控制五度:即宽度、坡度(横向及两边坡)、填筑厚度、平整度、密实度,重点是密实度。

当路基中心填土高度超过10米时,为保证路基稳定,下路堤150厘米以下压实度要求不小于93%。

填石摊铺时,粗细颗粒应分布均匀,避免出现粗或细粒集中块区,当石块含量较大时,石块间隙以土或石屑铺撒填充。

横向外侧1米范围内,用较细的材料铺筑,禁止将大颗粒集中于边侧坡,确保边坡稳定。

2.防护工程、排水工程2.1.防护工程路基防护工程根据公路功能,结合当地气候、水文、地质及筑路材料等情况,采取工程防护和植物防护相结合的防护措施,确保稳定、协调景观。
