预制桩设计1试题

合集下载

桩基础课程设计(预制桩)

桩基础课程设计(预制桩)

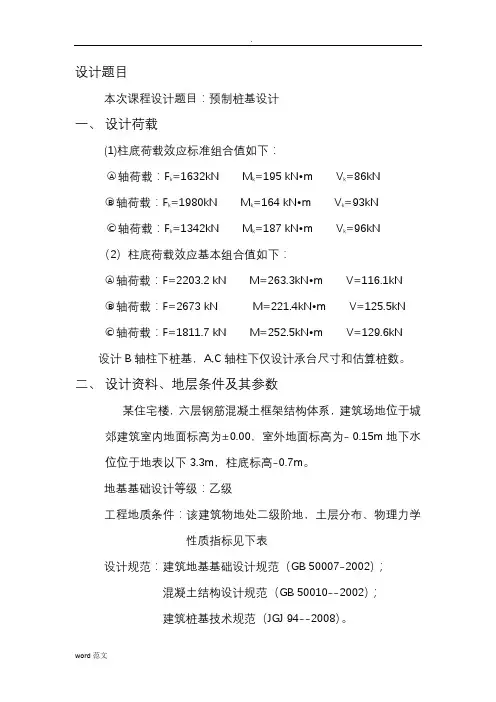

设计题目本次课程设计题目:预制桩基设计一、设计荷载(1)柱底荷载效应标准组合值如下:○A轴荷载:F k=1632kN M k=195 kN•m V k=86kN○B轴荷载:F k=1980kN M k=164 kN•m V k=93kN○C轴荷载:F k=1342kN M k=187 kN•m V k=96kN(2)柱底荷载效应基本组合值如下:○A轴荷载:F=2203.2 kN M=263.3kN•m V=116.1kN○B轴荷载:F=2673 kN M=221.4kN•m V=125.5kN○C轴荷载:F=1811.7 kN M=252.5kN•m V=129.6kN设计B轴柱下桩基,A,C轴柱下仅设计承台尺寸和估算桩数。

二、设计资料、地层条件及其参数某住宅楼,六层钢筋混凝土框架结构体系,建筑场地位于城郊建筑室内地面标高为±0.00,室外地面标高为- 0.15m地下水位位于地表以下3.3m,柱底标高-0.7m。

地基基础设计等级:乙级工程地质条件:该建筑物地处二级阶地,土层分布、物理力学性质指标见下表设计规范:建筑地基基础设计规范(GB 50007-2002);混凝土结构设计规范(GB 50010--2002);建筑桩基技术规范(JGJ 94--2008)。

三、预制桩基设计建筑物基础设计方案采用混凝土预制桩,具体设计方案如下:室外地坪标高为- 0.15m,自然地面标高同室外地坪标高。

该建筑桩基属乙级建筑基桩,拟采用截面为400mm*400mm的混凝土预制方桩,以6号土层草黄色粉质黏土为持力层,桩尖深入1.2m,设计桩长11.0m,初步设计承台高0.8m,承台底面埋置深度-1.50m,桩顶伸入承台50mm。

1、单桩承载力计算根据以上设计,桩顶标高为-1.5m,装底标高为-12.6m,桩长11m。

(1)单桩竖向极限承载力标准值单桩竖向极限承载力标准值按下式计算:Q uk= Q sk+ Q pk = u p∑q sik l i+ A p q pk由于Q sk =4×0.4×(78×1.25+32×2+32×3.5+50×4.0+78×0.25)=789kNQ pk =0.4×0.4×2800=448kN则Q uk =789+448=1237kN (2)基桩竖向承载力特征值本工程不考虑承台土效应,取ηc =0,则有 R= R a =K Q uk =21237=618.5kN 根据上部荷载初步估计粧数为 n=a k R F =5.6181980=3.20 则设计桩数为4根。

桩基础计算例题1

桩基础计算例题1

土石方工程算例
例1-1:如图为某建筑物的基础图,图中轴线为墙中心线,墙体为普通黏土一墙砖,室外地面标高为-0.3m,求该基础人工挖三类干土的工程量。

例1-2:某工程如图所示,土质为坚土,试计算条形基础土石方工程量,确定定额项目。

(J1)J2基础详图
桩、基础垫层计算示例
1、某工程用截面400×400mm、长12m预制钢筋砼方桩280根,设计桩长24m (包括桩尖),采用轨道式柴油打桩机,土壤级别为一级土,采用包钢板焊接接桩,已知桩顶标高为-4.1m,室外设计地面标高为-0.30m,试计算桩基础的工程量。

2 某建筑物基础平面图及详图如下图所示,地面做法:20厚1:2.5的水泥砂浆,100厚C10的素混凝土垫层,素土夯实。

基础为M5.0的水泥砂浆砌筑标准粘土砖。

试求垫层工程量。

3600360036003600
3600
45004500180001209000
300*300300*300
J2
J1
J1J 1
J 1
图2-3基础平面图 ZJ
ZJ
240

360
3 打桩机打孔钢筋混凝土灌注桩,桩长14m,钢管外径0.5m,桩根数为50根,求现场灌注桩工程量,确定定额项目。

三七灰土
图2-3b
1210±0.000
-0.450
-1.500
1200
30050
240100
100
图1-10b(J1)J2
(900)1100
(1100)1300
-2.250
100
1800。

桩基础工程习题

桩基础工程习题

第二章桩基础工程习题一、判断题:1、主要靠桩身侧面与土之间的摩擦力承受上部荷载的桩属于摩擦型桩。

()2、主要靠桩端达到坚硬土体以承受上部荷载的桩属于端承型桩。

()3、预制桩采用叠浇制作时,重叠层数不应超过四层。

()4、预制桩沉桩速率越快,场地土体隆起量也越大。

()5、锤击预制桩,对于摩擦桩,桩入土深度的控制原则以贯入度控制为主,桩端标高作为参考。

()6、锤击预制桩,对于端承桩,桩入土深度的控制原则控以贯入度为主,桩端标高为参考。

()7、当桩规格、埋深、长度不同时,宜先大后小、先深后浅、先长后短施打。

()8、预制桩锤击施工中,当桩头高出地面,则宜采用往后退打。

()9、预制桩施工时,当一侧毗邻建筑物,则打桩顺序宜由毗邻建筑物一侧向另一方向施打。

()10、静压沉桩特别适用于软土地基中施工。

()11、锤垫在预制桩锤击中主要是起均匀传递应力作用。

()12、锤击预制桩时,锤重越大、落距越高,对沉桩效果越明显。

()13、预制桩采用锤击法施工时,宜选择重锤低击。

()14、柴油锤适用于松软土层中预制桩锤击施工。

()15、振动锤在砂土中打桩最有效。

()16、预制桩的桩尖处于硬持力层中时可接桩。

()17、预应力砼管桩接头数量不宜超过4个。

()18、浆锚法用于接桩时,不适合用于坚硬土层中。

()19、预制桩采用焊接法接桩时,应由两个人对角同时对称施焊。

()20、对土体有挤密作用的沉管灌注桩,若一个承台下桩数在五根以上,施工时宜先施工承台外围桩,后施工承台中间桩。

()21、泥浆护壁灌注桩成桩顺序可不考虑挤土的影响。

()22、正循环回转钻孔泥浆的上返速度快,排渣能力强。

()23、反循环回转钻孔泥浆的上返速度快,排渣能力强。

()24、冲击钻成孔法适用于风化岩层施工。

()25、沉管灌注桩复打施工必须在第一次灌注的砼初凝之前进行。

()二、单项选择题:1、在极限承载力状态下,桩顶荷载由桩侧承受的桩是。

A、端承摩擦桩B、摩擦桩C、摩擦端承桩D、端承桩2、在极限承载力状态下,桩顶荷载主要由桩侧阻力承受的桩是。

地基处理与桩基础试题及答案

地基处理与桩基础试题及答案

第2章地基处理与桩基础试题及答案一、单项选择题1.在夯实地基法中,_A适用于处理高于地下水位0.8m以上稍湿的黏性土、砂土、湿陷性黄土、杂填土和分层填土地基的加固处理A、强夯法B、重锤夯实法C、挤密桩法D、砂石桩法2. DL,适用于处理碎石土、砂土、低饱和度的黏性土、粉土、湿陷性黄土及填土地基等的深层加固A、强夯法B、重锤夯实法C、挤密桩法D、砂石桩法3. q 适用于处理地下水位以上天然含水率为12%〜25%、厚度为5〜15m的素填土、杂填土、湿陷性黄土以及含水率较大的软弱地基等A、强夯法B、重锤夯实法C、灰土挤密桩法D、砂石桩4. ▲适用于挤密松散的砂土、素填土和杂填土地基A、水泥粉煤灰碎石桩B、砂石桩C、振冲桩D、灰土挤密桩5.静力压桩的施工程序中,“静压沉管”紧前工序为_A。

A、压桩机就位B、吊桩插桩C、桩身对中调直D、测量定位6.正式打桩时宜采用_A的方式,可取得良好的效果。

A、“重锤低击”B、“轻锤高击”C、“轻锤低击”D、“重锤高击”7.深层搅拌法适于加固承载力不大于 H 的饱和黏性土、软黏土以及沼泽地带的泥炭土等地基A、0.15MPaB、0.12MPaC、0.2MPaD、0.3MPa8.在地基处理中,_A 适于处理深厚软土和冲填土地基,不适用于泥炭等有机沉淀地基。

A、预压法一井堆载预压法B、深层搅拌法C、振冲法D、深层密实法9.换土垫层法中,旦只适用于地下水位较低,基槽经常处于较干燥状态下的一般粘性土地基的加固A、砂垫层B、砂石垫层C、灰土垫层D、卵石垫层10.打桩的入土深度控制,对于承受轴向荷载的摩檫桩,应_A。

A、以贯入度为主,以标高作为参考B、仅控制贯入度不控制标高C、以标高为主,以贯入度作为参考D、仅控制标高不控制贯入度11.需要分段开挖及浇筑砼护壁(0.5〜1.0m为一段),且施工设备简单,对现场周围原有建筑的影响小,施工质量可靠的灌注桩指的是( B )。

A.钻孔灌注桩B.人工挖孔灌注桩C.沉管灌注桩D.爆破灌注桩12.预制桩的强度应达到设计强度标准值的 D 时方可运输。

第三章桩基础工程量的计算 (1)

第三章桩基础工程量的计算 (1)
式中:成孔长度——自然地坪至设计桩底标高; 入岩长度——实际进入岩石层的长度。
b冲孔钻:卷扬机冲抓(击)锤冲孔工程量分别按进入各类 土层、岩石层的成孔长度乘设计桩径截面面积,以m3为单 位计算。 V砂黏土层=桩径截面面积×砂黏土层长度 V碎卵石层=桩径截面面积×碎卵石层长度 V岩石层=桩径截面面积×岩石层长度 式中:砂黏土层长度+碎卵石层长度+岩石层长度=成孔 长度
• B 护壁工程量:护壁工程量按设计图示实体积计算,计量单位为 m3。(材料?) • C 灌注桩芯混凝土工程量:灌注桩芯混凝土工程量按设计图示实 体积以m3为单位计算,加灌长度按0.25m计算。护壁工程量按设 计图示实体积以立方米计算,护壁长度按自然地坪至设计桩底标 高(不含入岩长度)另加0.2m计算。(记!!) • V=桩径截面面积×(设计桩长+加灌长度)-相应高度护壁 混凝土体积 • 式中:加灌长度——设计有规定按规定,无规定按0.25m计取。
• 8)地下连续墙:地下连续墙工程量的计算规则如下: • A 导墙开挖按设计长度乘开挖宽度及深度,以m3为单位计 算,浇捣按设计图示,以m3计算; • B 成槽工程量按设计长度乘墙厚及成槽深度(自然地坪至 连续墙底加0.50m),以m3计算。泥浆池建拆、泥浆外运 工程量按成槽工程量计算; • C 连续墙混凝土浇筑工程量按设计长度乘墙厚及墙深加 0.50m,以m3为单位计算; • D 清底置换、接头管安拔按分段施工时的槽壁单元,以段 计算。 • 9)重锤夯实按设计图示夯击范围面积,以m2为单位计算。
• D 沉管灌注桩空打部分:空打部分工程量 按照自然地坪至设计桩顶标高的长度减去 加灌长度,乘截面面积计算。
2)钻(冲)孔混凝土灌注桩 A 成孔工程量 a钻孔桩:钻孔桩成孔工程量按成孔长度乘设 计桩径截面面积(m3)。成孔长度为自然地坪至 设计桩底的长度。岩石层增加费工程量按实际 入岩数量以m3为单位计算。 V=桩径截面面积×成孔长度 V入岩增加=桩径截面面积×入岩长度

造价员试题桩基础习题

造价员试题桩基础习题

本市某商品住宅,设计采用φ377震动式沉管灌注桩200根,其中单独打试桩4根,设计桩长21米,自然地坪标高-0.5米,混凝土桩顶设计标为-3.5米,不设钢筋笼及加劲圈,桩尖长度0.53米,C30砼预制桩尖按每只0.05m3计算,运距按10公里考虑。

试按工程量清单计价规范编制工程清单并计算本打桩工程综合单价(管理费、利润费率均为10%)(本题30分)分部分项工程量清单综合单价计算表(一)工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:分部分项工程量清单计价表解:沉管灌注桩工程量:V=3.14*0.377*0.377/4*(21-0.53+0.5)*196=458.57 m3试桩工程量:V=3.14*0.377*0.377/4*20.97*4=9.36 m3沉管空打工程量:3.14*0.377*0.377/4*(3.5-0.5-0.5)*196=54.67 m3沉管空打试桩工程量:3.14*.377*0.377/4*2.5*4=1.12 m3桩尖制作工程量:0.05*200*1.015=10.15 m3桩尖运输:10 m3桩尖埋设 200个以下表格内数据分数设置如下:(1)定额编号8个*0.5分/个=4分(2)分部分项工程量清单综合单价计算表表头部分人工费、机械费、材料费、管理费、利润每对5个得1分5*8=4分(3)计价表内清单编号、项目名称、计量单位、数量、综合单价、合价分部分项工程量清单综合单价计算表工程名称:考试表计量单位:根项目编码:010********* 工程数量:200 项目名称:混凝土灌注桩综合单价:838.54分部分项工程量清单计价表工程名称:考试表第1页共1页例。

某工程基础平面及断面如图,已知:二类土,地下静止水位-1.0米,设计室外地坪标高-0.3米。

试计算土方、垫层、钢筋混凝土基础砖基础及防潮层03定额工程量。

1.解:地槽长度 1-1:m l 8.168.426=+⨯=2-2 m l 6.266.2212=+⨯= 砖垛折扣长度:m 255.024.0115.049.0=⨯(1)挖土方:()()()342.1092.12255.06.2623.02.02.12.18.1623.02.04.1m V =⨯⨯+⨯⨯+++⨯⨯⨯++=全 ()()()359.455.02255.06.2623.02.02.15.08.1623.02.04.1m V =⨯⨯+⨯⨯+++⨯⨯⨯++=湿 383.6359.4542.109m V =-=干 (2)C10砼垫层()()()348.61.02255.06.262.02.11.08.162.04.1m V =⨯⨯+⨯++⨯⨯+= (3)C20钢筋混凝土带基()38.242255.06.264.045.015.022.145.02.02.18.164.045.015.024.145.02.04.1m V =⨯+⨯⎪⎭⎫⎝⎛⨯+⨯++⨯+⨯⎪⎭⎫⎝⎛⨯+⨯++⨯=34.0264.145.0215.04.045.0375.0262.145.0215.04.045.0475.0mV =⨯⎪⎭⎫ ⎝⎛+⨯⨯+⨯⨯+⨯⎪⎭⎫ ⎝⎛+⨯⨯+⨯⨯=搭接32.254.08.24m V =+=总(4)砖基础:m h 65.0=,m l 03.462255.076.376.521226=⨯+++⨯+⨯= ()m 066.024.020.06250.126=÷⨯⨯=大放脚折加高度 ()391.7066.065.024.003.46m V =+⨯⨯= (5)1:2水砂防潮层25.11024.003.46m S =⨯=1.某机修车间基础工程,分别为条形砖基础和3:7灰土垫层、钢筋混凝土独立柱基础和混凝土垫层,土壤为Ⅲ类,地下水在设计基底以下。

桩基静载考试试题

桩基静载考试试题

一、填空1.承载力检测中桩在粉土里的休止期不应少于天。

2.承载力检测中桩在饱和黏性土里的休止期不应少于天。

3.桩基分类中,中等直径桩一般是指桩径为的桩。

4.按成桩方法对土层的影响分类,钻孔灌注桩应属于桩。

5.一般情况下桩基静载检测的数量在同一条件下应保证。

6.单桩竖向抗压静载试验检测工程桩时,加载量不应小于设计要求的单桩承载力特征值的倍。

7.静载检测中的加载反力装置能提供的反力不得小于最大加载量的倍。

8.静载检测中,当采用工程桩作锚桩时,锚桩数量不应少于根。

9.静载检测设备中的压力表精度应优于或等于级。

10.静载检测设备中的荷重传感器和压力传感器,其要求的测量误差不应大于。

11.静载试验用的压力表、油泵、油管在最大加载时的压力不应超过规定工作压力的。

12.静载试验应选用大量程百分表,百分表的分辨力应优于或等于mm。

13.单桩竖向抗压静载试验中,分级荷载宜为最大加载量或预估极限承载力的。

14.单桩竖向抗压静载试验中,每级荷载在维持过程中的变化幅度不得超过分级荷载的。

15.为设计提供依据的竖向抗压静载试验应采用维持荷载法。

16.当参与统计的试桩检测结果,其极差不超过平均值的时,可取平均值为极限承载力统计值。

17.单桩竖向抗压静载试验中,当每小时的桩顶沉降量不超过,并连续出现两次,即可判定该级荷载相对稳定。

18.快速维持荷载法的每级荷载维持时间至少为。

19.单桩竖向抗压静载试验中,当某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的倍,可终止加载。

20.单桩竖向抗压静载试验中,使用工程桩作为锚桩,当锚桩上拨量已达到时,可终止加载。

21.单桩竖向抗拔静载试验中,采用天然地基提供反力时,施加于地基的压应力不宜超过地基承载力特征值的倍。

22.单桩竖向抗拔静载试验中,对于等桩型,宜在拔桩试验前采用低应变法检测受检桩的桩身完整性。

23.为设计提供依据的抗拔试验,如发现灌注桩桩身中、下部有明显的时,不宜作为抗拔试验桩。

桩基施工培训试题

桩基施工培训试题

姓名:得分:一、选择题(每题5分,共50分)1、在极限承载力状态下,桩顶载荷由桩侧承受的桩是()A 端承摩擦桩B 摩擦桩C 摩擦端承桩D 端承桩2、在泥浆护壁成孔灌注桩施工中埋设护筒时,护筒中心与桩柱中心的偏差不得超过()。

D50mm3、桩基础的垂直偏差应控制的范围是()A 1%之内B 3%之内C 2%之内D %之内4、最适用于在狭窄的现场施工的成孔方式是()。

A.沉管成孔B.泥浆护壁钻孔C.人工挖孔D.振动沉管成孔5、若流动性淤泥土层中的桩发现有颈缩现象时,一般可采用的处理方法是( )A 反插法B 复打法C 单打法D A和B都可以6、钻孔灌注桩属于()A 挤土桩B 部分挤土桩C 非挤土桩D 预制桩7、混凝土灌筑完成后桩顶混凝土高度宜高出设计桩顶的()。

A.与设计桩顶一致8、打桩时宜()A、重锤低击B、轻锤重击C、重锤重击D、轻锤重击9、埋设好的护筒口应高出地面()A、50cmB、40cmC、30cmD、20cm10、清孔时沉渣厚度对于摩擦桩来说不能大于()mm。

A 200B 400C 500D 600二、判断题(每题5分,共50分)1、灌注桩施工中常见的问题包括桩尖进水进泥。

()2、钻孔桩成孔后应先采用笼式井经(探笼)验孔后,才可进行清孔等工作。

()3、沿钢筋长度每隔3m设置混凝土垫块4块。

()4、泥浆的指标:相对密度:~,黏度:17~20s,含砂率:<2%。

()5、灌注水下混凝土所用的导管使用前要进行必要的水密承压和接头抗压试验()6、自然风干后,用手不易掰开捏碎的粘土可以制造泥浆()7、良好的制浆粘土的指标是含砂率不大于3%。

()8、泥浆黏度以400ml泥浆通过5mm的漏斗所需的时间(s)来表示。

()9、冲击钻钻孔时,泥浆需要不断循环和净化,方能正常钻进。

()10、胶体率是指泥浆静置一昼夜的沉淀率()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基础课程设计2.1设计资料2.1.1地形拟建建筑场地地势平坦,局部堆有建筑垃圾2.1.2工程地质条件自上而下土层依次如下:①号土层:素填土,层厚1.5m ,稍湿,松软,承载力特征值ak 95f kPa =。

②号土层:淤泥质土,层厚3.3m ,流塑,承载力特征值ak 65f kPa =。

③号土层:粉砂,层厚6.6m ,稍密,承载力特征值110ak f kPa =。

④号土层:粉质粘土,层厚4.2m ,湿,可塑,承载力特征值165ak f kPa =。

⑤号土层:粉砂层,钻孔未穿透,承载力特征值280ak f kPa =。

2.1.3岩土设计技术参数表2.1 地基岩土物理力学参数表2.2 装的极限侧阻力标准值sk q 和极限端阻力标准值pk q 土层编号土的名称桩的侧阻力sk q桩的端阻力pk q① 素填土 22 —— ② 淤泥质土 28 —— ③ 粉砂 45 —— ④ 粉质粘土 60 900 ⑤粉砂层7524002.1.4水文地质条件⑴拟建厂区地下水对混凝土结构无腐蚀性。

⑵地下水位深度:位于地表下3.5m 。

2.1.5场地条件建筑物所处场地抗震设防烈度为7度,场地内无可液化砂土、粉土。

2.1.6上部结构资料拟建建筑物为六层钢筋混凝土框架结构,长30m ,宽9.6m 。

室外地坪标高同自然地面,室内外高差450mm 。

柱截面尺寸均为400400mm mm ,横向承重,柱网布置图如图2.1所示2.1.7本人设计资料题号1 c 轴的柱底荷载效应标准组合值和柱底荷载效应基本组合值如下: ⑴柱底荷载效应标准组合值A 轴荷载:1256k ;172m;123k k k F N M kN V kN ===g 。

B 轴荷载:1765;169m;130k k k F kN M kN V kN ===g 。

C 轴荷载:1564;197m;112k k k F kN M kN V kN ===g 。

⑵柱底荷载效应基本组合值A 轴荷载:1580;198m;150k k k F kN M kN V kN ===g 。

B 轴荷载:2630;205m;140k k k F kN M kN V kN ===g 。

C 轴荷载:1910;241m;138k k k F kN M kN V kN ===g 。

2.2 预制桩基设计建筑物基础设计方案采用混凝土预制桩,具体设计方案如下:室外地坪标高为-0.45m ,自然地面标高同室外地坪标高。

该建筑桩基属于丙级建筑桩基,拟采用截面为400mm 400mm ⨯的混凝土预制方桩,以④号土层粉质粘土为持力层,桩尖伸入持力层1.2m ,设计桩长11.0m ,初步设计承台高0.8m ,承台底面埋置深度为-1.60m ,桩顶伸入承台50mm 。

2.2.1单桩承载力计算根据以上设计,桩顶标高为-1.6m ,桩底标高为-12.6m ,桩长为11.0m 。

1.单桩竖向极限承载力标准值单桩竖向极限承载力标准值按下式计算:uk sk pk sik i p pkQ Q Q u q l A q =+=+∑式中:uk Q ——单桩竖向极限承载力标准值,kN ; sk Q ——单桩总极限侧阻力标准值,kN ;pk Q ——单桩总极限端阻力标准值,kN;u ——桩身周长,m ;sik q ——桩侧第i 层土的极限侧阻力标准值kPa ; i l ——桩周第i 层土的厚度,m ;p A ——桩端面积,2m ;pk q ——桩端极限端阻力标准值,kPa 。

由于 40.40(0.3522 3.328 6.6450.7560)707.4k sk Q N =⨯⨯⨯+⨯+⨯+⨯=0.400.40900144pk Q KN =⨯⨯=707.4144851.4uk Q kN =+=2.桩基竖向承载力特征值承台底部地基土为较松软的填土,压缩性大,因此本工程不考虑承台土效应,即取0c η=,则有851.4425.72uk s Q R R kN K ==== 根据上部荷载初步估计桩数为1564 3.7425.7k s F n R === 则取设计桩数为6根。

2.2.2桩基竖向承载力验算根据《建筑桩基技术规范》(JGJ94—2008),当按单桩承载力特征值进行计算时,荷载应取其效应的标准组合值。

由于桩基所处场地的抗震设防烈度为7度,且场地内无可液化砂土、粉土问题,因此可不进行地震效应的竖向承载力验算。

根据桩数及承台尺寸构造要求初步设计矩形承台(见图4.2),取承台边长2.23.6m m ⨯,矩形布桩,桩中心距取3.5d ,则 3.54001400S mm =⨯=,取s=1400mm ,桩心距承台边缘均为400mm 。

承台及其上填土的总重为2.23.6 1.620253.5k G kN =⨯⨯⨯=计算时取荷载的标准组合,则1564253.5302.9(425.7)6k K k F G N kN R kN n ++===<= max max 22(1120.8197) 1.4302.9354.14 1.4k k My N N kN y ⨯+⨯=+=+=⨯∑max min 22(1120.8197) 1.4N 302.9251.74 1.4k k My N kN y⨯+⨯=-=-=⨯∑ 因此 max 354.1 1.2( 1.2425.7510.8)k N kN R kN =<=⨯=min 251.70k N kN =>满足设计要求,股初步设计是合理的。

2.2.3承台设计根据以上桩基设计及构造要求,承台尺寸为2.2 3.6m m ⨯,预估承台厚0.8m (见图4.3)承台混凝土选用C25,21.27t f N mm =,211.9c f N mm =;承台钢筋选用335HRB 级钢筋,2300y f N mm =。

1. 承台内力计算承台内力计算荷载采用荷载效应基本组合设计值,则基桩净反力设计值为,max 221910(2411380.8) 1.4381.164 1.4y i M y F N kN n y +⨯⨯=+=+=⨯∑ ,min 221910(2411380.8) 1.4255.564 1.4y i M y F N kN n y +⨯⨯=-=-=⨯∑!!承台计算简图2.承台厚度及受冲切承载力验算为防止承台产生剪切破坏,承台应具有一定的厚度,初步设计承台厚0.8m ,承台底保护层厚度60mm ,则080060740h mm =-=。

分别对柱边冲切和角桩冲切进行计算,以验算承台厚度的合理性。

a 柱对承台冲切承台受压冲切的承载力应满足下式:2()()l ox c oy oy c ox hp t o F b a h a f h βββ⎡⎤≤+++⎣⎦由于 191001910k ,l i F F N N =-=-=∑则冲跨比为 ox 00.350.4730.74ox a h λ===;oy 00.9 1.22 1.00.74oy a h λ===> 取oy λ=1.0。

冲切系数为ox 0.840.841.250.20.873ox βλ===+;oy 0.840.840.70.2 1.2oy βλ===+ 202()()x c oy oy c ox hp t b a h a f h βββ⎡⎤+++⎣⎦[]21.25(0.40.7)0.7(0.40.35)112700.7535711910l kN F kN =+++⨯⨯⨯=>= 故厚度为0.8m 的承台能够满足柱对承台的冲切要求。

b 角桩冲切验算承台受角桩冲切的承载力应满足下式:,1112110()()22x x x y hp t a a N c c f h βββ⎡⎤≤+++⎢⎥⎣⎦由于,max381.1,t N N kN ==从角桩内边缘至承台外边缘距离为 120.6C C m ==;10.35x a m =;10.7y a m =.1100.350.470.74x x a h λ===;1100.70.950.74y y a h λ=== 11110.560.560.560.560.84;0.490.20.670.2 1.15x y x y ββλλ======++则 1112110()()22y x x y hp t a a C C f h βββ⎡⎤+++⎢⎥⎣⎦0.70.350.84(0.6)0.49(0.6)112700.7422⎡⎤=+++⨯⨯⨯⎢⎥⎣⎦,max 1106.8(381.1)kN N kN =>=故厚度为0.8m 的承台能够满足角桩对承台的冲切要求C .承台受剪切承载力计算承台剪切破坏发生在与桩边连线所形成的斜截面处,对于Ⅰ-Ⅰ截面,0.70.95(0.2530.74oy oy oa h λ===-介于之间)剪切系数为 1.75 1.75a 0.910.951λ===++ 受剪切承载力高度影响系数计算:由于0hs 800,1h mm β<=故取 Ⅰ-Ⅰ截面剪力为 ,max V 2N 2381.1762.2kN ==⨯=则 30010.78 1.2710 2.00.741446.1138hs t af b h kN V kN β=⨯⨯⨯⨯⨯=>=故满足抗剪切要求d.承台受弯承载力计算承台计算截面弯矩如下。

对于Ⅰ-Ⅰ截面,取基桩净反力最大值,max381.1N kN =进行计算,则 i y 14502001250 1.25m mm =-==M 2381.11.25952.75x i i N y kN m ==⨯⨯=∑g6210952.751047050.90.9300750x s y M A mm f h ⨯===⨯⨯因此,承台长边方向选用20@120.φ则钢筋根数为n 1800/140116=+=取16φ20@120,实际配筋s A =50242mm ,满足要求。

对于Ⅱ-Ⅱ截面,取基桩净反力平均值,318.3N kN =进行计算。

此时 0h 80080720mm =-=x 5502000.35i m =-=则 3318.30.34324.7y i i M N x kN m ==⨯⨯=∑g6220324.71016700.90.9300720ys y M A mm f h ⨯===⨯⨯因此,承台短边方向选用14@290,n 2900290111φ=+=则钢筋根数,2s A 1692mm =实际配筋,满足要求。

e.承台构造设计混凝土桩顶伸入承台长度为50mm 。

两承台间设置连续梁,梁顶面标高-0.8m ,与承台顶平齐,根据构造要求,梁宽250mm,梁高400mm ,梁内主筋上下共4φ12通长配筋,箍筋采用8@200φ。

承台底做100mm 厚C10素混凝土层,垫层挑出承台边缘100mm.8@200φ.2.2.4桩身结构设计预制桩的桩身混凝土强度等级选用C30,钢筋选用HRB335级。
