建筑施工现场安全质量标准化考核评分表

合集下载

建设工程安全质量施工现场检查评分表

建设工程安全质量施工现场检查评分表

质量安全生产管理考核评分汇总表2、优秀及较差项目填写评分表中“备注”中的项目,或填表人认为较为优秀或较差的其他项目.-1-表1 施工现场安全生产管理考核评分标准企业名称:-2--3--4-表2施工现场工程质量检查评分标准工程名称::-5--6-注:一票否决后,得分为零安全生产检查评分工作的说明一、标准化工地质量、安全生产检查评分工作由建筑工程质量监督站组织实施。

考评情况由监督员及现场管理人员报质监站备案.考核依据《建筑施工安全检查标准》部分保证项目的主要内容(表1、表2),对房屋建筑工程和市政工程进行现场检查。

施工单位对考核评定得分有异议的,可在7个工作日内向城乡建设局申诉,由其决定是否重新现场评分。

二、安全机构根据工程进度进行现场评价检查:(一)房屋建筑工程,现场检查评分应在工程基础阶段(正负零以下的施工完成60%以上工程量)、主体阶段(正负零以上的施工完成60%以上工程量)、装修阶段(室内外抹灰的施工完成60%以上工程量)进行多次现场检查,每次现场检查应由2名及以上人员参加,间隔日期应在30日及其以上.施工工期不能满足间隔日期要求的,每次现场检查的间隔日期可由实施现场检查工作的安全机构的主要负责人决定。

(二)市政工程自工程开工之日起至竣工结束,现场检查不得少于三次,参加人员人数及间隔日期按照上款规定执行。

(三)安全机构每次进行现场检查,应当场计算检查得分,并将得分填写在《标准化工地安全生产检查评分表》(附表3)上,施工现场项目负责人签字。

施工现场项目负责人无正当理由,不履行签字义务的,安全机构可以评定该工程本次现场检查得分为零,并在15日内将有关情况书面报告市(行署)或农垦、森工总局安全机构备案.(四)安全机构进行的现场检查,可事先通知,也可随机进行,检查过程中对于3分及其以上的扣分点,应照相或录像(因施工现场未设置而扣分的除外)。

(五)现场初次检查分数在85分以下的,经施工单位书面申请,安全机构允许在规定的期限内整改后重新进行一次现场检查,并作为此次现场评价的最终分数。

湖南省建筑工程施工质量标准化达标评分(实用版)

湖南省建筑工程施工质量标准化达标评分(实用版)

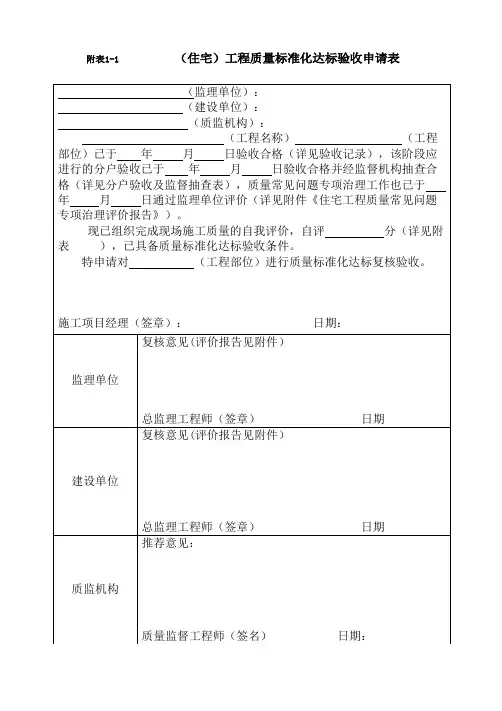

(监理单位):(建设单位):(质监机构):(工程名称)(工程部位)已于年月日验收合格(详见验收记录),该阶段应进行的分户验收已于年月日验收合格并经监督机构抽查合格(详见分户验收及监督抽查表),质量常见问题专项治理工作也已于年月日通过监理单位评价(详见附件《住宅工程质量常见问题专项治理评价报告》)。

现已组织完成现场施工质量的自我评价,自评分(详见附表),已具备质量标准化达标验收条件。

特申请对(工程部位)进行质量标准化达标复核验收。

施工项目经理(签章):日期:复核意见(评价报告见附件)监理单位总监理工程师(签章)日期复核意见(评价报告见附件)建设单位总监理工程师(签章)日期推荐意见:质监机构质量监督工程师(签名)日期:邵阳市城规建设监理有限公司(监理单位):邵阳市国土资源局(建设单位):邵阳市建设工程质量监督站(质监机构):邵阳市广播电视大学新校区建设工程的地基与基础(工程部位)已于 2014 年 03 月 28 日验收合格(详见验收记录)。

现已组织完成现场施工质量的自我评价,自评 95.05 分(详见附表),已具备质量标准化达标验收。

特申请工程地基与基础(工程部位)质量标准化达标复核验收。

施工项目经理(签章):日期:复核意见(评价报告见附件)监理单位总监理工程师(签章)日期:复核意见(评价报告见附件)建设单位总监理工程师(签章)日期:推荐意见:质监机构质量监督工程师(签名):日期:附表2-1 验收单元权重值表施工阶段权重分值地基与桩基20结构工程50屋面装饰安装30注:屋面装饰安装阶段屋面、装饰和安装权重分配分别为30、40、30附表2-2 评价项目权重值表序号评价项目地基与桩基结构工程屋面装饰安装1 施工现场质量保证条件10 10 102 性能检测40 40 303 质量记录35 20 154 尺寸偏差及限值实测10 20 255 观感质量 5 10 20说明:(1)用各检查评分表检查评分后,将所得分值换算为本表分值,再按规定变为表2-1的权重值。

标准化工地工程质量检查评分标准

标准化工地工程质量检查评分标准

标准化工地安全生产检查评分表
注:1、房屋建筑工程“检查评分阶段”一栏按检查时工程形象填写基础、主体、装修。

2、其他工程,“检查评分阶段”一栏按检查时工程形象填写。

标准化工地工程质量检查评分标准
工程名称:
企业名称:
注:1、评分标准为建筑、市政工程的为通用评分标准。

2、质量检查评分工作与安全共同进行,检查评分阶段、次数、管理及最终分数计算见安全检查评分工作说明。

3、每次检查质量得分=(实得分/应得分)×100
4、最终质量分数加分:有创优计划加0.5分,按GB/T50375地基及桩基工程、结构工程、屋面工程、装饰装修及安装工程5部分每获1项优良各加0.2分。

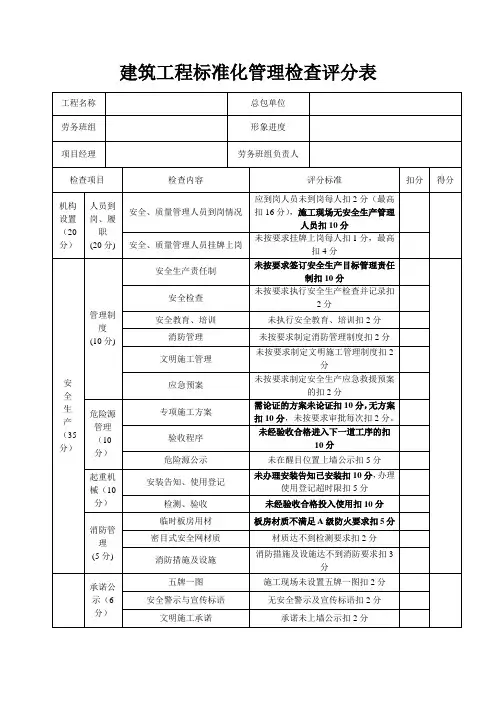

建筑工程标准化管理检查评分表

建筑工程标准化管理检查评分表
3、每一分项的扣分以各项扣完为止、黑体字为一票否决项。




(35分)
管理制度
(10分)
安全生产责任制
未按要求签订安全生产目标管理责任制扣10分
安全检查
未按要求执行安全生产检查并记录扣2分
安全教育、培训
未执行安全教育、培训扣2分
消防管理
未按要求制定消防管理制度扣2分
文明施工管理
未按要求制定文明施工管理制度扣2分
应急预案
未按要求制定安全生产应急救援预的扣2分
出入口保洁
出入口不整洁扣5分
保洁人员配备
无专职保洁人员扣2分
冲洗设备
无冲洗设备或设备不能使用扣2分
封闭施工(4分)
施工现场围档
未封闭施工扣4分
围档完好
围档有破损扣2分
围档美化
围档未美化扣2分
扬尘控制(10)
洒水设备的配备
未配备洒水设备扣2分
道路硬化
主要道路未硬化扣2分
易扬尘材料的覆盖
沙石等材料未覆盖扣2分
未配备管理人员扣2分
装、运管理
不符合城管文件要求装载的每车扣1分
生活区管理(5分)
生活区与施工区分隔
无明显隔离扣2分
生活区卫生
无卫生管理制度环境卫生差扣2分
生活区用电
用电无序扣2分
劳务用工管理(5分)
应得分
实得分
得分率

检查意见
项目负责人签字
劳务班组负责人签字
检查人员签名
注:1、本表为检查组检查情况反馈并作为行政处罚依据。2、本表作为企业及项目部整改依据。
脚手架外侧防尘
未挂密目式安全网的扣2分
建筑垃圾处置

建筑安全生产标准化施工项目考评申报表

建筑安全生产标准化施工项目考评申报表

企业申报用表
受理时间:
受理编号:
建筑安全生产标准化
施工项目考评申报表
申报单位(公章)
项目名称______________________
申请日期______________________
住房和城乡建设厅制
填表说明
一、本表用于建筑施工项目安全生产标准化考评申报。

二、本表应使用计算机打印,不得涂改。

三、受理编号、受理时间由受理单位填写。

四、本表可在建设工程安全质量监督管理局网站
(httpW/.c n )下载。

五、如需加页,一律使用A4纸。

六、本表填写一份,按工程基本情况、建筑施工项目安全检查
月评汇总表、建筑施工项目安全检查施工阶段评价汇总表、项目安全管理奖惩评分表、项目安全生产标准化自评结果及考评受理意见表的顺序装订成册。

七、本表由申报单位报至负责工程安全监督的监督机构,所有
内容须如实填写,同时提供word电子版。


工程基本情况
建筑施工项目安全检查月评汇总表
建筑施工项目安全检查施工阶段评价汇总表
项目安全管理奖惩评分表
项目安全生产标准化自评结果及考评受理意见表
本公司提交的前列建筑施工项目安全生产标准化有关资料真实、有件和原件内
容一致。

如有不实,愿承担由此引起的一切后果。

自评综合得分分,评定等级现申报对该项目安全生产标准化考评
自评说明
效,复印
考评主体受理意见法疋代表人盖早:
□项目自评价资料齐全,同意受理。

□项目自评价资料不齐全,不同意受理
□项目自评价过程不规范,不冋意受理
(申报单位公
早)
年月曰
(公章)
年月曰。

施工标准化考核表

施工标准化考核表

程(15 分)
3.抗滑桩:跳桩开挖情况,基坑开挖安全防护、孔内照明。
每项达不到要求扣 0.4 4

每项达不到要求扣 0.4 4

4.预应力锚索锚杆:框架布设、锚索(杆)制作、安装、张拉、锚筋切割情况。 3
每项达不到要求扣 0.4 分
首件工程或试验段,开工报批情况;构件预制或外购管涵质量;成品外观、尺寸、
2.施工便道便桥:实用性、通畅性,排水情况,超限标志设置情况。
2 每项达不到要求扣 0.3 分 3 每项达不到要求扣 0.6 分
1.一般规定:场地规范管理,工程简介、安全文明生产、质量管理等标牌设置, 2 每项达不到要求扣 0.2 分
施工现场卫生情况,机械设备停放,安全帽、上岗证、劳动保护用品。
2.路基工程:排水、弃土、植被保护情况,“五度”(填层厚度、压实度、横坡度、 2 每项达不到要求扣 0.5 分
五、上部构造(40 1.梁板预制:专项施工方案;台座布设;预应力张拉、压浆工艺及控制;砼浇筑; 8 每项达不到要求扣 1 分
分) 考评人员
养护凿毛;封端;吊运存放。
2.预制梁安装:设备及队伍;梁板检测;起吊运输;支座设置;落梁安装。
4 每项达不到要求扣 0.8 分
3.支架现浇:基础处理;安装拆除、预压;支架模板;钢筋安装;预应力构件施 5 每项达不到要求扣 1 分
工情况。
4.移动模架逐孔现浇箱梁:模架选择;设计验收;拼装及静载试验;监控维护; 3 每项达不到要求扣 0.5 分
钢筋加工安装;预应力构件施工情况。
5.悬浇预应力连续箱梁(连续刚构):0#块、1#块施工;预应力施工;挂篮行走; 5
现浇段、合拢段施工;体系转换。
每项达不到要求扣 1 分

施工企业安全生产评价表及考评标准

施工企业安全生产评价表及考评标准

表A-1 安全生产管理评分表评分员:年月日表A-2 安全技术管理评分表评分员: 年月日表A—3 设备和设施管理评分表评分员: 年月日表A—4企业市场行为评分表评分员:年月日表A—5施工现场安全管理评分表评分员:年月日附录B 施工企业安全生产评价汇总表评价类型:□市场准入□发生事故□不良业绩□资质评价□日常管理□年终评价□其他企业名称:经济类型:资质等级:上年度施工产值:在册人数:年月日为便于广大设计、施工、科研、学校等单位有关人员在使用本标准时能正确理解和执行条文规定,《施工企业安全生产评价标准》编制组按章、节、条顺序编制了本标准的条文说明,对条文规定的目的、依据以及执行中需注意的有关事项进行了说明。

但是,本条文说明不具备与标准正文同等的法律效力,仅供使用者作为理解和把握标准规定的参考。

目次1、总则2、评价内容2.1 安全生产管理评价2。

2 安全技术管理评价2.3 设备和设施管理评价2.4 企业市场行为评价2.5 施工现场安全管理评价3、评价方法4、评价等级1 总则1。

0.1本标准依据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《安全生产许可证条例》等有关法律法规的要求制定。

1.0.2 本标准适用于企业对其自身管理条件和能力的自我评价,或者其他方对企业的安全生产条件和能力评价2 评价内容2.1 安全生产管理评价2.1.1 说明了本标准的评价内容.2。

1.2 明确考核评价工作以评分表形式进行.2。

1.3 明确了施工企业安全生产管理的六个评定项目内容。

2.1。

4安全生产责任是搞好安全工作的最基本保证,没有责任就无法实施保障安全生产的法律、法规和责任,就会造成违章冒险作业,伤亡事故自然无法控制.在《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《安全生产许可证条例》、《建设工程安全生产管理条例》等法规中,都有关于建立安全管理责任制度的严格要求。

因此,本条应作为强制性条文。

上海市建设工程安全质量标准化工地考核评分表______表一

上海市建设工程安全质量标准化工地考核评分表______表一
③被责令全面停工两次及以上的;
④将工程分包给无安全生产许可证企业的;
⑤市安质监督总站抽巡查评定为不合格,复查仍不合格的。
优良工程
发生因工死亡事故的施工现场
受到投诉、举报或新闻媒体曝光并经查实的施工现场
评分
单位
(盖章)评分日期
监理单位审核意见
注:1、70分为合格,80分为优良。2、申报工程如存在一票否决内容,或任一评分项目得分为0,或按JGJ59-99打分为不合格,则评为不合格。3、有否决项的,在相应格子中打勾。4、企业自评的,应有监理审核意见,并盖章。
上海市建设工程安全质量标准化达标工地考核评分表表一
总承包
单位
单位编号
安全生产许可证编号
工程
名称
编号
开工日期
竣工日期
监理单位
总监
证书编号
序号
项目
考核内容
应得分值
扣减分
实得分值
1
按照JGJ59—99进行检查评分后,按满分40分折算。
40分
2
《施工现场安全保证体系》运行
运行有缺陷,须整改,扣10分
30分
有很严重的缺陷,扣20分
未运行
3
重大危险源监控
未制定监控方案,扣20分
20分
未根据监控方案,实施有效监控;扣8分
根据监控方案实施,但有缺陷抠6分
未制定应急救援预案扣20分
应急救援预案操作性不强扣8分
应急救援预案未交底;扣6分
使用未经验收的临时建(构)筑物扣20分
临时建(构)筑物的验收未按照相关规定执行扣分
4
民工权益保护
工人权益未得到有效保护扣5分
5分
综合保险办理不符合规定扣3分
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
20
3
脚手板
脚手板铺设不严、不牢,扣7~10分
脚手板材质不符合要求,扣7~10分
每有一处探头板,扣2分
10
4
荷载
脚手架荷载超过规定,扣10分
施工荷载堆放不均匀每有一处,扣5分
10
5
交底与验收
脚手架搭设不符合方案要求,扣7~10分
每段脚手架搭设后,无验收资料,扣5分
无交底记录,扣5分
10
小计
60
7


升降作业时有其他人员在吊篮内停留,扣10分
两片吊篮连在一起同时升降无同步装置或虽有但达不到同步的,
扣10分
10
6
交底
与验收
每次提升后未经验收上人作业的扣5分
提升及作业未经交底的扣5分
5
小计
60
7




防护
吊篮外侧防护不符合要求的扣7~10分
外侧立网封闭不整齐的扣4分
单片吊篮升降两端头无防护的扣10分

拉结不坚固每一处,扣1分
10
4
杆件间距
与剪刀撑
每10延长米立杆,大横杆,小横杆间距超过规定要求每一处,扣2

不按规定设置剪刀撑的每一处,扣5分
剪刀撑未沿脚手架高度连续设置或角度不符合要求,扣5分
10
5
脚手板与
防护栏杆
脚手板不满铺,扣7~10分
脚手板材质不符合要求,扣7~10分
每有一处探头板,扣2分
围档没有沿工地四周连续设置的扣3~5分
10
2
封闭管理
施工现场进出口无大门的扣3分;
无门卫和无门卫制度的扣3分
进入施工现场不佩戴工作卡的扣3分
门头未设置企业标志的扣3分
10
3
施工场地
工地地面未做硬化处理的扣5分;道路不畅通的扣5分
无排水设施、排水不通畅的扣4分
无防止泥浆、污水、废水外流或堵塞下水道和排水河道措施的扣3分
单排架子小横杆插入墙内小于24cm的每有一处,扣2分
10
8
杆件搭接
木立杆、大横杆每一处搭接小于1.5m,扣1分
钢管立杆采用搭接的每一处,扣2分
5
9
架体内
封闭
施工层以下每隔10m未用平网或其他措施封闭的扣5分
施工层脚手架内立杆与建筑物之间未进行封闭的扣5分
5
10
脚手架
材质
木杆直径、材质不符合要求的扣4~5分
扣减
分数
实得
分数
1




施工方案
脚手架无施工方案、设计计算书或未经上级审批的扣10分
施工方案中搭设方法不具体的扣6分
10
2
悬挑梁及
架体稳定
外挑杆件与建筑结构连接不牢固的每有一处,扣5分
悬挑梁安装不符合设计要求的每有一处,扣5分
立杆底部固定不牢的每有一处,扣3分
架体未按规定与建筑结构拉结的每一处扣5分
分。70分(含)以上为合格;80分(含)以上为优良。
-3-
工程名称
建筑
面积
结构
层次
项目名称
分表实得分
权重
实际得分
安全管理
10
10%
文明施工
20
10%
脚手架
10
10%
基坑支护与模板工程
10
10%
“三宝”“四口”防护
10
10%
施工用电
10
10%
物料提升与外用电梯
10
10%
塔吊
10
10%
起重吊装
5
10%
施工机具
施工方案,不能指导施工的扣5~8分
10
2
立杆基础
每10延长米立杆基础不平、不实、不符合方案设计要求扣2分
每10延长米立杆缺少底座、垫木,扣5分
每10延长米无扫地杆,扣5分
每10延长米木脚手架立杆不埋地或无扫地杆,扣5分
每10延长米无排水措施,扣3分
10
3
架体与建
筑结构拉结
脚手架高7m上,架体与建筑结构拉结按规定要求少一处,扣2
脚手架外侧未设置密目式安全网或网间不严密扣7~10分
施工层不设1.2m高防护栏杆和档脚板扣5分
10
6
交底与
验收
脚手架搭设前无交底,扣5分
脚手架搭设完毕未办理验收手续,扣10分
无量化的验收内容,扣5分
10
小计
60
7




小横杆
设置
不按立杆与大横杆交点处设置小横杆的,每有一处,扣2分
小横杆只固定一端的每有一处扣1分
项的,在相应空格内打勾。3、企业自评的,应有监理审核意见,并盖章。
-2-
评分方法
一、安全检查评分汇总表满分为100分,当所检查项目有缺项时,按
缺项计算其得分分值。计算公式:各项检查得分之和÷各检查项应得
分之和×100%=实得分值(即百分率)
二、汇总表所得分值乘以60%记入考核评分表中序号1内。
三、《建设工程安全质量标准化达标施工现场考核评分表》满分为100
10
8
防护顶板
多层作业无防护顶板的扣10分
防护顶板设置不符合要求,扣5分
10
9
架体稳定
作业时吊篮未与建筑结构拉牢,扣10分
吊篮钢丝绳斜拉或吊篮离墙空隙过大,扣5分
10
10
荷载
施工荷载超过设计规定的扣10分
荷载堆放不均匀的扣5分
10
小计
40
检查项目合计
100
9


检查项目
扣分标准
应得
分数
扣减
分数
实得
分数
遇有缺项的项目可评项目的实得分之和
=x100
评分的实得分可评项目的应得分值之和
五、单项评分实得分应为其7个分项实得分的加权平均值。本办法中附表1-1至附表1-
6相应分项的权数分别为0.1、0.16、0.16、0.16、0.16、0.16、0.1。
六、安全生产业绩评分实得分应为各项分项目实得分之和。
七、当评分项目涉及到重复奖励或处罚时,其加、扣分数应以该评分项可加、扣分数的
无经培训的急救人员,扣4分
未开展卫生防病宣传教育的扣4分
8
11
社区服务
无防粉尘、防噪音措施,扣5分
夜间未经许可施工的扣8分
现场焚烧有毒、有害物质的扣5分
未建立施工不扰民措施的扣5分
8
检查项目合计100
6


检查项目
扣分标准
应得
分数
扣减
分数
实得
分数
1




施工方案
脚手架无施工方案的扣10分
脚手架高度超过规范规定无设计计算书或未经审批的扣10分
吊篮使用前未经荷载试验,扣10分
10
3
安全装置
升降葫芦无保险卡或失效的扣20分
升降吊篮无保险绳或失效的扣20分
无吊钩保险的扣8分
作业人员未系安全带或安全带挂在吊篮升降用的钢丝绳上
扣17~20分
20
4
脚手板
脚手板铺设不满、不牢,扣5分
脚手板材质不合要求,扣5分
每有一处探头板,扣2分
5
5
升降操作
操作升降的人员不固定或未经培训,扣10分
评分方法
一、各分项评分满分分值未100分,各表评分的实得分应为相应评分表中各评分项目实
得分之和。
二、评分表中的各评分项目的实得分不应采用负值,扣减分数总和不得超过该评分项目
应得分分值。
三、各分项评分表中如有实得分为零的评分项目,该分项评分表实得分为零。
四、评分项目有缺项的,其评分的实得分应按下式换算
钢管弯曲、锈蚀严重的扣4~5分
5
11
通道
架体不设上下通道的扣5分
通道设置不符合要求的扣1~3分
5
12
卸料平台
卸料平台未经设计计算,扣10分
卸料平台搭设不符合设计要求,扣10分
卸料平台支撑系统与脚手架连结的扣8分
卸料平台无限定荷载标牌的扣3分
10
小计
40
检查项目合计
100
7


检查项目
扣分标准
应得
分数
1




使用条件
未经建设部组织鉴定并发放生产和使用证的产品,扣10分
15分
未落实安全质量标准化工作制度,缺一
项扣3分。
总计
100分
5
一票否决
发生一起一般以上(含)生产安全事故的
被责令全面停工二次及以上的
市以上安全大检查评定为不合格施工现场,复查仍不合
格的
瞒报生产安全事故,经举报查实的
施工企业自评
负责人


监理单位审核
意见
总监


安全监督单位
审核
考核负责人


注:1、申报工程如存在一票否决内容,或任一评分项目得分为0,则评为不合格。2、有否决
无动火审批手续和动火监护的扣5分
10
小计
60
7




治安综合
治理
生活区未给工人设置学习和娱乐场所的扣4分
未建立治安保卫制度的、责任未分解到人的扣3~5分
治安防范措施不力,常发生失盗事件的扣3~5分
8
8
施工现场
标牌
大门口处挂的五牌一图其内容不全、每缺一项,扣2分
标牌不规范、不整齐的扣3分
