河道清淤分部工程验收
河道清淤阶段验收样表(质监站认可)

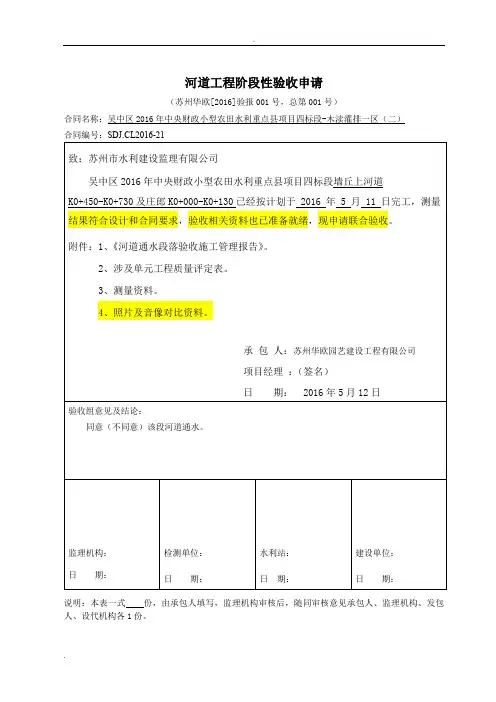

河道工程阶段性验收申请(苏州华欧[2016]验报001号,总第001号)合同名称:吴中区2016年中央财政小型农田水利重点县项目四标段-木渎灌排一区(二)合同编号:SDJ.CL2016-21说明:本表一式份,由承包人填写,监理机构审核后,随同审核意见承包人、监理机构、发包人、设代机构各1份。
河道通水段落验收施工管理报告一、标段工程概况1、工程基本情况:吴中区2016年中央财政小型农田水利重点县项目四标段(木渎二标),位于吴中区木渎镇天池村,包括共长2.474km 的5条河道清淤,其中,杨木桥河、庄郎、墙丘上有生态护岸共1.908km,高家郎浜、钱家墩浜为纯河道淤泥清理。
另外在墙丘上河道上拆建3*3.6m人行桥1座,村庄段新建护岸根据实际需要设置河埠头若干。
合计清淤土方13533m3,陆上开挖土方9437 m3。
2、工程工期:合同128日历天,计划开工日期2016年2月23日,完工日期2016年6月30日,因征迁协调难度较大,建管处提供排泥场滞后,实际于2016年4月15日开工,推定完工日期为2016年8月22。
3、参建单位建设单位:吴中区中央财政小型农田水利重点县项目管理处设计单位:苏州市水利设计研究院有限公司监理单位:苏州市水利建设监理有限公司施工单位:苏州华欧园艺建设工程有限公司业主委托第三方检测单位:苏州市恒正工程质量检测有限公司业主委托第三方测量单位:苏州市宏佳安测绘科技工程有限责任公司跟踪审计:苏州泛亚万隆建设工程咨询有限公司二、本次阶段验收工程情况1、河道阶段工程名称及位置:墙丘上河道K0+450-K0+730,庄郎K0+000-K0+130。
2、河道设计标准:河道无标准断面,清淤至硬土层为止。
两岸有生态砌块挡墙。
3、阶段工程施工过程:于2016年5月1日开工,2016年5月11日完工。
施工投入机械:1m3挖掘机1台、6吋泥浆泵1台、5T自卸式汽车3辆等;测量仪器:水准仪、全站仪各1台;4、验收准备工作:2016年5月11日上午施工方与监理方联合测量,质量合格(见测量表、断面图)。
河道疏浚分部验收鉴定书

施工单位自评结果
符合设计及规范要求,自评优良
技术负责人
监理单位复核意见
同意施工单位意见,评定为优良
监理工程师
四、验收遗留问题及处理意见
五、保留意见及保留意见人签字
六、结论
2017年5月26日,2016年七宝镇大横泾河道整治工程分部工程验收工作组对河道疏浚分部工程(航西路0+391~航中路0+675)进行了验收,验收人员检查了实物质量和施工资料,认为河道疏浚分部工程已按设计图纸基本完成;施工质量符合设计及施工规范,施工资料基本齐全,同意河道疏浚分部工程验收,河道疏浚分部经验收质量评为合格。
七、附件
1、分部工程验收工作组成员签字表
2、遗留问题处理及验收记录
2016年七宝镇大横泾河道整治工程
河道疏浚分部工程验收工作组成员签字表
验收工作组
姓 名
单 位 名 称
备 注组 长组 员合同工程验收即为工程项目完工验收。
二、质量事故及质量缺陷处理情况
三、分部工程质量评定(包括单元工程、主要单元工程个数、合格率和优良率;施工单位自评结果;监理单位复核意见;分部工程质量等级评定意见)
本河道疏浚分部工程7单元,其中优良4单元,优良率为57.1%。自评分部工程质量等级为合格。
分部工程名称
单元工程
质量等级
河道疏浚
河道疏浚
合格
编号:
2016年七宝镇大横泾河道整治工程
分部工程验收鉴定意见
单位工程名称:
2016年七宝镇大横泾河道整治工程
分部工程名称:河道疏浚
2017年 月 日
河道疏浚分部工程验收鉴定意见
一、分部工程概况
河道清淤项目验收制度范本

河道清淤项目验收制度范本一、总则为确保河道清淤工程质量,规范验收程序,根据《中华人民共和国河道管理条例》、《水利工程质量监督管理办法》等法律法规,制定本验收制度。
本制度适用于我国境内河道清淤项目的验收活动。
二、验收组织1. 河道清淤项目验收工作由项目法人负责组织,实行法人负责制。
项目法人应当具备相应的资质和能力,全面负责项目验收的组织、协调和监督工作。
2. 项目法人应当邀请有关专家、部门代表和受益单位代表组成验收组,共同参与项目验收。
验收组成员应当具有相关领域的专业知识和经验。
三、验收程序1. 验收准备(1)项目法人应当根据工程合同内容,组织编制河道清淤项目验收报告,包括工程概况、施工过程、工程质量、投资控制、环保措施等方面的情况。
(2)项目法人应当组织编制工程质量检测报告、环保验收报告等相关资料,备查。
2. 验收评审(1)项目法人应当邀请验收组成员对验收资料进行审查,审查内容包括:工程质量、工程进度、投资控制、环保措施、合同履行等情况。
(2)验收组成员应当对工程现场进行实地检查,核实工程质量、工程进度、投资控制等情况。
(3)验收组成员应当对项目法人提交的验收报告、检测报告、环保验收报告等进行评审,并提出评审意见。
3. 验收表决(1)验收组成员根据评审意见,进行表决,形成验收结论。
验收结论分为合格、不合格两种。
(2)验收组成员应当在验收结论上签字,并对验收结论负责。
四、验收要求1. 项目法人应当保证工程质量符合国家法律法规、技术规范和合同要求。
2. 项目法人应当保证工程投资控制在预算范围内。
3. 项目法人应当采取有效措施,确保工程安全、环保和节能。
4. 项目法人应当履行合同约定的义务,确保工程顺利进行。
五、验收后果1. 河道清淤项目验收合格的,项目法人应当及时向有关部门报告,并按照规定进行工程备案。
2. 河道清淤项目验收不合格的,项目法人应当根据验收组提出的整改要求,及时进行整改。
整改完成后,重新组织验收。
分部工程验收方案

潮州市枫江流域水环境整治一期工程-第一污水厂提标扩容、厂配套管网、河道清淤分部工程及内检验收方案潮州市广业环境科技有限公司(建设单位)深圳市建星项目管理顾问有限公司(监理单位)深圳市广汇源水利建筑工程有限公司(施工单位)2019年 2 月 20 日潮州市枫江流域水环境整治一期工程-第一污水厂提标扩容、厂配套管网、河道清淤分部工程及内检验收方案一、工程概况:工程名称:潮州市枫江流域水环境整治一期工程--第一污水厂提标扩容、厂配套管网、河道清淤工程地址:潮州市第一污水处理厂、枫江流域建设单位:潮州市广业环境科技有限公司设计单位:广东省冶金建筑设计研究院勘察单位:广东省冶金建筑设计研究院监理单位:深圳市建星项目管理顾问有限公司施工单位:深圳市广汇源水利建筑工程有限公司本工程为潮州市枫江流域水环境整治一期工程包含第一污水厂提标扩容、第一污水厂配套截污管网完善、河道清淤三个单位工程。
1、第一污水厂提标扩容单位工程建设内容:粗格栅池及提升泵站、细格栅池、沉砂池及精细格栅池、 MBR处理系统(一期)、MBR加药间及分配电间、鼓风机房及配电间、中间提升泵站、曝气生物滤池、滤池设备间、反硝化深床滤池、泵站分配电间、紫外线消毒池、污泥浓缩池、污泥反应池、除磷反应池、污泥脱水机房(二层)、石灰溶解池、除臭装置基地。
2、第一污水厂配套截污管网完善单位工程建设内容:截污管网长度为4.1km。
3、河道清淤单位工程建设内容为:河道清淤长度5km ,分别为三利溪清淤S0+000~S2+275、社道沟1清淤K0+000~K0+388.8、社道沟2清淤K0+000~K0+135.9、十字沟1清淤K0+025~K0+117、十字沟2清淤K0+000~K0+487.9、河浦溪清淤H0+000~H1+575。
二、验收内容本次分部验收内容主要包含厂区(主体、建筑装修、建筑屋面、建筑给排水、建筑电气)、第一污水厂配套截污管网完善(沉井、顶管)、河道清淤等分部工程。
河道疏浚工程施工现场验收记录

河道疏浚工程施工现场验收记录一、项目概述本次河道疏浚工程的施工现场验收记录旨在对施工过程中的各项工作内容进行记录与总结,确保工程质量符合相关标准与要求。
二、验收时间与地点验收时间:XXXX年XX月XX日验收地点:XXX市XXX区XXX河道疏浚工程施工现场三、验收人员与参与单位验收人员:1. XXX市水利局代表:XXX2. 监理单位代表:XXX3. 施工单位代表:XXX四、施工项目概述本次河道疏浚工程施工项目的主要任务是对XXX河道进行疏浚与清淤,以保证河道通畅,减少水患发生的可能性。
具体工作内容包括:1. 清理河道内的淤泥、垃圾等杂物;2. 疏通河道,保持水体流畅;3. 处理清淤后产生的废物。
五、工程施工要点及进展情况1. 清理淤泥及垃圾:施工人员采取人工与机械相结合的方式进行,首先清理河道中的大块杂物,随后利用挖掘机和抽泥船对淤泥进行清理。
整个施工过程中,注意保护河道岸线及周边环境,以确保施工对环境的影响最小化。
2. 疏通河道:在清理淤泥后,采用挖掘机对疏浚段进行疏通,确保河道的流量得以恢复。
3. 废物处理:清淤后产生的废物按照环保要求进行分类处理,包括土石方废弃物和可回收物等,并交由相关部门进行后续处理。
六、安全与环境保护情况在整个施工过程中,施工单位严格遵守相关安全和环保规定,采取措施确保施工人员的人身安全和周边环境的保护。
具体措施包括:1. 施工现场设置警示标志,确保过往车辆和行人的安全;2. 施工人员配戴个人防护用品,如安全帽、工作服等;3. 控制施工噪音和粉尘污染;4. 施工期间严禁乱倒废弃物,保持工地整洁;七、验收结论经对河道疏浚工程施工现场的实地考察和资料审核,本次施工工程符合相关要求和标准。
施工单位完成了预定的工程内容,并且工程质量达到优良水平。
在工程施工过程中,严格遵守了安全和环保规定,没有发生任何事故和安全问题。
综上所述,本次河道疏浚工程施工现场验收合格,并授予施工单位XXX合格证书。

清淤工程单位工程验收方案

清淤工程单位工程验收方案一、前言随着城市化进程的加速和工业化进程的快速发展,河道和水库的淤积问题愈发凸显。
为了保障城市排水能力和提高水库蓄水量,清淤工程已成为城市管理中不可或缺的一部分。
清淤工程的验收是质量控制的重要环节,验收合格意味着工程可以交付使用,验收不合格则需要进行整改。
因此,清淤工程单位需建立科学合理的工程验收方案,确保清淤工程的质量并取得验收合格证书。
二、验收标准1. 法律法规:清淤工程验收必须符合国家相关水利法规,包括《水定点保护区水土保持工程管理规定》、《城市河道管理办法》等相关法规。
2. 技术要求:清淤工程的验收标准应符合相关技术要求,包括沉积物清除率、水质改善效果等方面的指标。
3. 环保要求:清淤工程的验收必须符合环保要求,不得破坏周边生态环境。
三、验收程序1. 验收前准备:清淤工程单位应在验收前,对工程进行全面检查,确保工程符合相关法规和技术标准。
2. 验收人员:清淤工程的验收人员应包括水利工程、环保工程等专业人员,并由相关部门选派。
3. 验收范围:清淤工程单位应明确验收范围,包括工程施工质量、环境影响等方面的内容。
4. 验收程序:验收过程中,验收人员应参观工程实际施工情况,查看相关文件资料,进行验收记录等工作。
四、验收内容1. 工程质量:验收人员应对清淤工程的施工质量进行全面检查,包括清淤深度、清淤面积、清淤效果等方面的内容。
2. 环境影响:验收人员应对工程对周边环境的影响进行评估,包括植被保护、生态恢复等方面的内容。
3. 安全管理:验收人员应对施工期间的安全管理情况进行检查,包括安全生产记录、安全设施情况等方面的内容。
4. 文件资料:验收人员应查看相关工程文件资料,包括施工合同、工程验收报告、施工图纸等方面的内容。
五、验收标准1. 工程质量验收标准:清淤工程的清淤深度和清淤面积应符合合同约定,清淤效果应达到国家相关标准要求。
2. 环境影响验收标准:清淤工程对周边环境的影响应得到有效控制,不得破坏周边植被和生态环境。
河道治理工程施工质量验收规范

经过严格的验收程序,该景观绿化工程施工质量达到了预期标 准,有效地提升了河道的美观度和生态环境质量。
REPORT
THANKS
感谢观看
CATALOG
DATE
ANALYSIS
SUMMAR Y
REPORT
CATALOG
DATE
ANALYSIS
SUMMARY
河道治理工程施工质 量验收规范
汇报人:
汇报时间:
目录
CONTENTS
• 河道治理工程概述 • 河道治理工程施工质量验收标准 • 河道治理工程施工质量验收程序 • 河道治理工程施工质量常见问题及防
治措施 • 河道治理工程施工质量验收案例分析
。
护岸工程材料质量
03
使用的材料应符合设计要求,质量合格,严禁使用不合格材料
。
河道清淤工程质量验收标准
清淤范围和深度
清淤范围应符合设计要求,清淤 深度应达到设计标准,不得有杂
物和垃圾。
清淤方法和工艺
清淤方法和工艺应符合相关规范和 标准,不得对河道造成二次污染。
清淤效果检测
清淤效果应进行检测,检测结果应 符合设计要求。
河道治理工程的目的和意义
提高防洪能力
通过河道治理,可以改善河流 的行洪能力,减少洪涝灾害的 发生,保障人民生命财产安全
。
保障供水安全
河道治理有助于改善河流水质 ,保障供水安全,满足人民生 产生活需要。
改善生态环境
河道治理可以恢复河流生态功 能,提高河流的自净能力,改 善河流生态环境。
促进经济发展
河道治理可以改善投资环境, 促进沿岸地区经济发展。
河道淤积治理工程验收报告

河道淤积治理工程验收报告尊敬的领导、专家:本次报告为河道淤积治理工程的验收报告,旨在向您汇报工程的具体情况和验收结果,并提供必要的数据和分析,以作为决策和评估的参考。
以下是本次验收报告的内容:一、工程概况本工程位于某市某区的某条主要河道,总长约10公里,涉及河道淤积治理和沿岸生态环境修复。
治理目标是保障河道通行,恢复河流生态,提高水质和环境质量。
二、工程方案根据河道淤积和生态恢复的要求,我们制定了如下工程方案:1. 河道疏浚:通过机械设备清除河道内的淤泥和杂物,恢复河道水域的通行能力。
2. 岸线修复:河道两岸进行植被的恢复和绿化工作,加强生态系统的稳定性。
3. 河床整治:河道底部进行清淤,回复河底状况,提高水质。
三、工程实施及进展本工程于20XX年X月正式开工,历时X个月的建设,经过我们的努力和不懈的工作,已基本完成预定工程方案,并取得了如下进展:1. 河道疏浚:我们采用了先进的机械设备进行疏浚作业,共清理出XX立方米的淤泥和XX吨的杂物,有效提升了河道通行能力。
2. 岸线修复:通过绿植的种植和固定,河道两岸的土壤和植被得到了有效保护和恢复,生态环境逐渐改善。
3. 河床整治:对河床进行了全面的清淤和整治,河底状况得到明显改善,水质得到一定程度的提升。
四、工程效果评估为了评估工程的效果,我们进行了相关的监测和数据分析,得出了如下结果:1. 河道通行能力得到了显著提升,水流畅通,对降低洪涝风险起到了积极的作用。
2. 生态环境逐渐恢复,两岸绿植茂盛,湿地生态系统得到有效保护,部分鸟类和鱼类的种群数量有所增加。
3. 水质监测结果显示,部分水质指标明显改善,水体透明度增加,COD和氨氮等污染物浓度减少。
五、存在问题和改进措施在工程实施过程中,我们也遇到了一些问题,其中包括:1. 工期延误:由于天气等不可抗因素的影响,工程进展出现延误,但最终仍在预定时间内完成。
2. 资金不足:部分工程所需的资金超出了初期预算,导致一些工程措施无法完全实施,但仍保证了工程的整体质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大石桥市大旱河(江塔寺至南楼段)水毁修复和治理工程
河道疏浚分部工程验收
鉴定书
单位工程名称:大石桥市大旱河(江塔寺至南楼段)水毁修
复和治理工程
河道疏浚分部工程验收工作组
2015年6月10日
前言
本分部工程验收依据:
《水利水电建设工程验收规程》SL223-2008;
《水利水电工程施工质量检验与评定规程》SL176-2007;
六、验收遗留问题及处理意见
无
七、结论
验收小组察看了施工现场,听取了建设、设计、监理及施工单位的介绍,查阅了验收资料,认为本分部工程具备验收条件,同意验收,验收结论如下:
1、分部工程已按合同文件及设计图纸要求完成。在施工过程中,有关各方能够严格执行国家有关的水利水电工程施工规程、规范,施工方法合理,施工中未发生质量安全事故;
自卸汽车配置:土方开挖主要以反铲为主,将可利用开挖料堆放到工作面附近用于土方回填,多余弃料运往指定弃料场,并做好环保措施,防止水土流失;土方开挖配置3台8t自卸汽车满足要求。
主要工程量:
工程名称
单位
工程量
河道疏浚
m3
91949.8
四、质量事故及质量缺陷处理情况
本分部工程无质量事故及质量缺陷。
五、拟验工程质量评定
施工设计图纸及设计变更;
工程施工合同文件相关规范规程等。
组织机构:
沈阳德远工程监理有限公司大石桥市大旱河(江塔寺至南楼段)水毁修复和治理工程项目监理部主持本分部工程的验收工作,验收工作组成员由建设单位大石桥市河道工程建设管理处、设计单位大石桥市水利建筑设计院、监理单位沈阳德远工程监理有限公司及施工单位辽宁宇昌建设工程有限公司等各参建单位代表组成。
验收过程:
2015年6月10日上午,分部工程验收工作组对河道疏浚分部工程进行验收,听取了施工单位建设河道疏浚分部工程及其单元工程质量评定情况的汇报,现场检查了工程完成情况和工程质量,并检查了工程质量评定及相关档案资料后,认为本分部工程满足验收要求,同意通过验收。
一、分部工程开工完工日期
本分部工程于2015年 4 月 6 日开工,2015年 6 月 4 日完工。
本分部工程共划分11个单元工程,经验收,11个单元工程全部合格,其中有9个单元工程达到优良标准,优良率81.8%。重要隐蔽单元工程及关健部位单元工程 /个,优良率为 / %。在施工过程中未发生任何质量事故。
按照国家现行的《水利水电建设工程验收规程》(SL223-2008)进行质量评定,本分部工程的施工质量等级均达到了优良标准。
二、分部工程建设内容
本分部工程包括:河道疏浚一项共11个单元工程。
三、施工过程及完成的主要工程量
施工过程:
清淤采用1.0m3反铲开挖,基础和边坡采用人工开挖修整。清淤施工前进行测量放线,采用木桩、白灰等标准清除。开挖必须按照测量标志的设计尺寸进行施工,开挖采取分区、分层、分段开挖方式,首先开挖清基线以上部分,开挖基础时废弃料运到监理人指定的堆放场地并加以保护,可利用的料用于防洪填筑。边坡和基础面开挖时适当留有余量,再用人工修整,满足施工设计要求的边坡和平整度。对人工修整完工的边坡和基础面进行加固和保护。
2、分部工程进场原材料检测结果符合设计要求;
3、验收资料基本齐全,满足分部工程验收要求;
4、本分部工程共划分11个单元工程,经验收,11个单元工程全部合格,其中有9个单元工程达到优良标准,优良率81.8%。重要隐蔽单元工程及关健部位单元工程 /个,优良率为 / %。在施工过程中未发生任何质量事故。
根据《水利水电建设工程验收规程》(SL223-2008)及《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,同意将本分部工程的施工质量等级评定为优良。
八、保留意见
保留意见人签字:
九、分部工程验收工作组成员签字表
见附页
十、附件:验收遗留问题处理记录
无
(九)分部工程验收工作组成员签字表姓名单位Fra bibliotek职务和职称
签字
