河道疏浚工程监理实施细则.

合集下载

河道疏浚工程监理实施细则

河道疏浚工程监理实施细则

以我给的标题写文档,最低1200字,要求以Markdown 文本格式输出,标题为:河道疏浚工程监理实施细则# 河道疏浚工程监理实施细则## 一、前言河道疏浚工程涉及到防洪、保通、治淤等多项工作,具有较高的安全和环境风险。

为确保河道疏浚工程质量和施工安全,本文将详细介绍河道疏浚工程监理的实施细则。

## 二、疏浚工程前期准备### 2.1 监理准备监理单位应在项目施工前,制定详细的监理计划和服务标准,明确监理责任和监理工作安排。

同时,应为现场监理人员配备完善的工具和设备,确保监理工作的顺利进行。

### 2.2 施工准备施工单位应在项目实施前,按照河道疏浚工程设计要求,制定详细的施工方案,并对施工人员进行必要的技术培训和安全教育,确保施工安全和质量。

## 三、监理实施细则### 3.1 监理人员管理监理单位应在项目施工期间,派遣专业的监理人员驻场监理,对施工工作进行全程跟踪和监督,并及时记录和汇报施工、质量、安全等各项问题。

监理人员还应定期对施工人员进行技术指导和安全教育,提高施工人员素质。

### 3.2 施工质量监控监理人员应对疏浚工程施工质量进行全面监控,包括施工现场的环境保护、施工工艺和施工质量等。

对不符合设计要求或者行业标准的情况,应及时提出整改意见,并按照合同约定的时间跟踪整改情况。

### 3.3 安全监测监理人员应对疏浚工程施工过程中的安全风险进行全面监测,并针对存在的安全隐患,及时提出整改意见和安全预警,确保施工过程中不发生安全事故。

### 3.4 现场巡检监理人员应定期对施工现场进行巡检,全面了解施工进度和现场施工情况,及时发现和解决施工期间的问题,确保施工进度和工程质量。

## 四、总结河道疏浚工程具有一定的危险性和环境风险,监理工作的质量和效果直接决定着工程的质量和安全。

因此,对于河道疏浚工程的监理工作,监理单位和监理人员应根据相关法规、行业标准和工程合同,细致做好监理工作,确保河道疏浚工程的顺利实施。

疏浚工程监理实施细则

疏浚工程监理实施细则

1.1 编制依据本《疏浚工程监理实施细则》依据《水利工程监理规范》(SL 288-2003)、《疏浚工程施工及验收规范》(GB 50183-2004)、《水利水电工程施工质量检验与评定规程》(SL 176-2007)等相关法律法规、行业标准、施工合同及设计文件编制。

1.2 适用范围本细则适用于本疏浚工程监理工作,包括施工准备、施工过程、施工验收等环节。

1.3 目的为确保疏浚工程质量和安全,规范监理工作,提高监理效率,制定本细则。

二、监理组织与职责2.1 监理组织监理组织应设立总监理工程师、专业监理工程师、监理员等岗位,明确各岗位职责。

2.2 监理职责2.2.1 总监理工程师负责监理工作的全面领导,对监理工作质量、进度、安全、合同等负责。

2.2.2 专业监理工程师负责专业监理工作,对专业工程质量、进度、安全、合同等负责。

2.2.3 监理员负责现场监理工作,对现场工程质量、进度、安全、合同等负责。

三、监理工作程序3.1 施工准备阶段3.1.1 审查施工组织设计、施工方案、施工图纸等文件。

3.1.2 审查施工单位资质、人员、设备、材料等。

3.1.3 检查施工场地、临时设施、施工环境等。

3.1.4 审查施工单位的施工质量保证体系。

3.2 施工过程阶段3.2.1 检查施工单位的施工质量、进度、安全、文明施工等情况。

3.2.2 审查施工单位的施工记录、检测报告、验收报告等。

3.2.3 对施工过程中发现的问题,及时与施工单位沟通,督促整改。

3.2.4 定期召开监理例会,协调解决施工过程中出现的问题。

3.3 施工验收阶段3.3.1 审查施工单位提交的工程验收资料。

3.3.2 组织工程验收,对工程质量、进度、安全、文明施工等进行全面评价。

3.3.3 对验收过程中发现的问题,督促施工单位整改。

3.3.4 审核施工单位提交的竣工资料,对工程质量、进度、安全、文明施工等进行全面评价。

四、监理工作内容4.1 施工单位资质审查4.1.1 审查施工单位的企业法人营业执照、资质证书、安全生产许可证等。

河道疏浚工程监理实施细则

河道疏浚工程监理实施细则

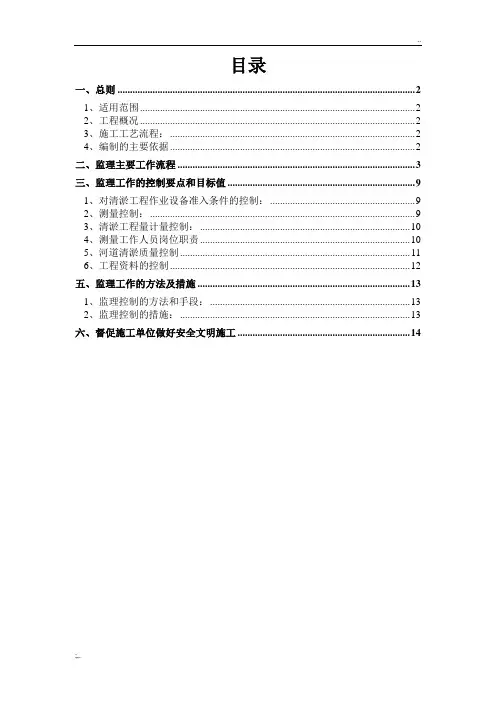

目录一、总则 (2)1、适用范围 (2)2、工程概况 (2)3、施工工艺流程: (2)4、编制的主要依据 (2)二、监理主要工作流程 (3)三、监理工作的控制要点和目标值 (9)1、对清淤工程作业设备准入条件的控制: (9)2、测量控制: (9)3、清淤工程量计量控制: (10)4、测量工作人员岗位职责 (10)5、河道清淤质量控制 (11)6、工程资料的控制 (12)五、监理工作的方法及措施 (13)1、监理控制的方法和手段: (13)2、监理控制的措施: (13)六、督促施工单位做好安全文明施工 (14)河道清淤工程监理实施细则一、总则1、适用范围本《河道清淤工程监理实施细则》仅适用于xx县响河治理工程的河道清淤工程的施工。

2、工程概况工程位于xx县,河道起点在XX,终点位于XX,全长XXkm。

主要施工内容:河道混凝土挡土墙,河道河底清淤、平整,河道平台建设,平台栏杆安装及人行道铺设等。

3、施工工艺流程:包括河道淤泥的清淤、运输。

清淤采用非断流施工,施工设备主要有挖掘机、铲车。

挖掘机将淤泥运到指定位置后,用铲车运离河道。

4、编制的主要依据《水利水电工程施工质量检验与评定规程》(SL176-2007);《水利水电建设工程验收规程》(SL223-2008);《水利水电工程测量规范》(SL52-93);《疏浚工程施工技术规范》(SL17-90);施工设计图纸及有关设计文件建设监理规范、监理规划、施工组织设计;《中华人民共和国水利行业标准》(SL288—2003)工程建设标准强制性条文(水利工程部分);二、监理主要工作流程1、工程质量控制流程图2、工程测量放线质量控制流程图3、单元工程(工序)施工质量控制流程图进入下一工序或(单元工程)4、工程进度控制流程图5、工程验收质量控制流程图6、变更监理工作程序图同意三、监理工作的控制要点和目标值1、对清淤工程作业设备准入条件的控制:保证所用作业设备具备相关部门要求的作业条件。

河道疏浚工程监理实施细则之欧阳科创编

河道疏浚工程监理实施细则之欧阳科创编

目录一、总则21、适用范围22、工程概况23、施工工艺流程:24、编制的主要依据2二、监理主要工作流程3三、监理工作的控制要点和目标值101、对清淤工程作业设备准入条件的控制:102、测量控制:103、清淤工程量计量控制:114、测量工作人员岗位职责115、河道清淤质量控制126、工程资料的控制13五、监理工作的方法及措施141、监理控制的方法和手段:142、监理控制的措施:14六、督促施工单位做好安全文明施工15河道清淤工程监理实施细则一、总则1、适用范围本《河道清淤工程监理实施细则》仅适用于xx县响河治理工程的河道清淤工程的施工。

2、工程概况工程位于xx县,河道起点在XX,终点位于XX,全长XXkm。

主要施工内容:河道混凝土挡土墙,河道河底清淤、平整,河道平台建设,平台栏杆安装及人行道铺设等。

3、施工工艺流程:包括河道淤泥的清淤、运输。

清淤采用非断流施工,施工设备主要有挖掘机、铲车。

挖掘机将淤泥运到指定位置后,用铲车运离河道。

4、编制的主要依据《水利水电工程施工质量检验与评定规程》(SL176-2007);《水利水电建设工程验收规程》(SL223-2008);《水利水电工程测量规范》(SL52-93);《疏浚工程施工技术规范》(SL17-90);施工设计图纸及有关设计文件建设监理规范、监理规划、施工组织设计;《中华人民共和国水利行业标准》(SL288—2003)工程建设标准强制性条文(水利工程部分);二、监理主要工作流程237.承包人实施施工进度计划,按月编报施工进度报告是是否三、监理工作的控制要点和目标值1、对清淤工程作业设备准入条件的控制:保证所用作业设备具备相关部门要求的作业条件。

2、测量控制:测量控制的目标有测必复,保证复核的精度和准确度1)施工单位的测量设备必须在有效使用时间内,测量人员必须持证上岗。

2)参加建设单位组织的测量交桩工作,并督促施工单位对控制点进行闭合复核,并审查。

3)督促施工单位对原始控制点进行保护,3个月后对水准控制点进行复测。

河道疏浚清淤施工监理实施细则

河道疏浚清淤施工监理实施细则

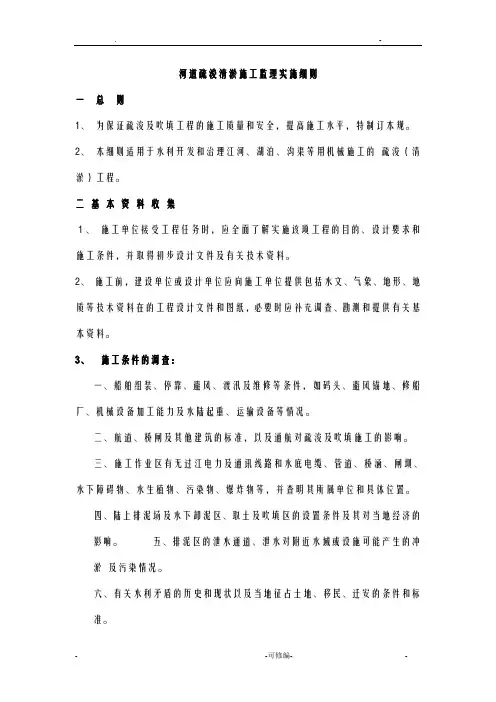

河道疏浚清淤施工监理实施细则一总则1、为保证疏浚及吹填工程的施工质量和安全,提高施工水平,特制订本规范。

2、本细则适用于水利开发和治理江河、湖泊、沟渠等用机械施工的疏浚(清淤)工程。

二基本资料收集1、施工单位接受工程任务时,应全面了解实施该项工程的目的、设计要求和施工条件,并取得初步设计文件及有关技术资料。

2、施工前,建设单位或设计单位应向施工单位提供包括水文、气象、地形、地质等技术资料在内的工程设计文件和图纸,必要时应补充调查、勘测和提供有关基本资料。

3、施工条件的调查:一、船舶组装、停靠、避风、渡汛及维修等条件,如码头、避风锚地、修船厂、机械设备加工能力及水陆起重、运输设备等情况。

二、航道、桥闸及其他建筑的标准,以及通航对疏浚及吹填施工的影响。

三、施工作业区有无过江电力及通讯线路和水底电缆、管道、桥涵、闸坝、水下障碍物、水生植物、污染物、爆炸物等,并查明其所属单位和具体位置。

四、陆上排泥场及水下卸泥区、取土及吹填区的设置条件及其对当地经济的影响。

五、排泥区的泄水通道、泄水对附近水域或设施可能产生的冲淤及污染情况。

六、有关水利矛盾的历史和现状以及当地征占土地、移民、迁安的条件和标准。

七、当地燃料、材料、电力及淡水等供应条件。

八、交通、邮电、教育、医疗、生活设施及地方劳力使用条件和工资标准等。

4、水文、气象1)、应收集施工河段、水域历年逐月最高、最低和平均水位、流量,典型年、月的水位、流量过程线,各河段的最大、最小及平均流速,水质等资料。

2)、沿海及感潮河段疏浚,应收集历年逐月和全年平均、最高、最低潮位,以及各种频率的潮位、潮差、涨落潮时的流向、最大流速、平均流速和水质等资料。

3)、自然淤积或冲刷比较严重的疏浚段,应收集有关流向、含砂量及冲淤变迁情况等资料。

4)、沿海、湖泊及内河水面开阔的疏浚段,应收集该水域有关波浪资料。

5)、对于水源不充足的疏浚河段,应调查其水源补给条件。

6)、疏浚工程应收集以下气象资料:一、风速、风向及其频率资料;二、气温、最大冻土深度;三、年、月平均降水量及暴雨日数和强度;四、历年逐月雾日数、雾的能见度及持续时间等。

河道疏浚清淤施工监理实施细则

河道疏浚清淤施工监理实施细则

河道疏浚清淤施工监理实施细则一总则1、为保证疏浚及吹填工程的施工质量和安全,提高施工水平,特制订本规。

2、本细则适用于水利开发和治理江河、湖泊、沟渠等用机械施工的疏浚(清淤)工程。

二基本资料收集1、施工单位接受工程任务时,应全面了解实施该项工程的目的、设计要求和施工条件,并取得初步设计文件及有关技术资料。

2、施工前,建设单位或设计单位应向施工单位提供包括水文、气象、地形、地质等技术资料在的工程设计文件和图纸,必要时应补充调查、勘测和提供有关基本资料。

3、施工条件的调查:一、船舶组装、停靠、避风、渡汛及维修等条件,如码头、避风锚地、修船厂、机械设备加工能力及水陆起重、运输设备等情况。

二、航道、桥闸及其他建筑的标准,以及通航对疏浚及吹填施工的影响。

三、施工作业区有无过江电力及通讯线路和水底电缆、管道、桥涵、闸坝、水下障碍物、水生植物、污染物、爆炸物等,并查明其所属单位和具体位置。

四、陆上排泥场及水下卸泥区、取土及吹填区的设置条件及其对当地经济的影响。

五、排泥区的泄水通道、泄水对附近水域或设施可能产生的冲淤及污染情况。

六、有关水利矛盾的历史和现状以及当地征占土地、移民、迁安的条件和标准。

七、当地燃料、材料、电力及淡水等供应条件。

八、交通、邮电、教育、医疗、生活设施及地方劳力使用条件和工资标准等。

4、水文、气象1)、应收集施工河段、水域历年逐月最高、最低和平均水位、流量,典型年、月的水位、流量过程线,各河段的最大、最小及平均流速,水质等资料。

2)、沿海及感潮河段疏浚,应收集历年逐月和全年平均、最高、最低潮位,以及各种频率的潮位、潮差、涨落潮时的流向、最大流速、平均流速和水质等资料。

3)、自然淤积或冲刷比较严重的疏浚段,应收集有关流向、含砂量及冲淤变迁情况等资料。

4)、沿海、湖泊及河水面开阔的疏浚段,应收集该水域有关波浪资料。

5)、对于水源不充足的疏浚河段,应调查其水源补给条件。

6)、疏浚工程应收集以下气象资料:一、风速、风向及其频率资料;二、气温、最大冻土深度;三、年、月平均降水量及暴雨日数和强度;四、历年逐月雾日数、雾的能见度及持续时间等。

河道疏浚工程安全施工监理细则

河道疏浚工程安全施工监理细则

河道疏浚工程安全施工监理细则一、河道疏浚工程监理的基本职责1.负责对工程方案进行审查,并提出合理的修改和完善意见。

2.对施工单位的施工人员进行技术培训和安全教育,并对其进行资质审查。

3.对施工现场的安全环境进行监督和检查,确保施工作业符合相关法规和标准。

4.对施工进度和质量进行监督和检查,及时发现和纠正问题。

5.对施工单位的动用设备和机械进行审查和检验,确保其符合安全要求。

6.定期向业主提交监理报告,说明工程进展情况和存在的问题,并提出解决方案。

二、施工现场的安全管理要求1.确保施工场地的安全、整洁,设置明显的警示标志和安全警戒线,防止行人和非工作人员进入施工现场。

2.确保作业区域的照明、通风、通道等设施完善,并保持畅通。

3.施工单位应按照国家相关标准对各类设备进行定期检查和维护,并制定安全操作规程。

4.安排专人负责现场安全管理,对工作人员进行安全教育和培训。

5.严禁酒后上岗、疲劳驾驶、擅自改变工作岗位等违规操作,违者将严肃处理。

6.施工现场应设置消防器材,并保持消防器材的完好和有效性。

7.严禁乱堆乱放材料和垃圾,保持施工现场的整洁和安全。

三、施工人员的安全防护要求1.所有进入施工现场的人员应佩戴安全帽,并随身携带相关安全防护用具。

2.对于从事高空作业的人员,应配备安全绳和安全网,并接受相关培训和考核。

3.施工单位应为作业人员提供个人防护用品,并进行合理的使用培训。

4.严禁未经培训的人员进行危险作业,特别是对于污水处理和有毒有害物质的处理。

5.施工单位应定期开展安全技术交底和演练,确保施工人员的安全知识和技能。

四、紧急情况和事故处置要求1.施工单位应建立健全的应急预案,并进行演练和评估。

2.发生事故或紧急情况时,应立即停止作业,并采取相应的应急措施。

3.施工单位应立即报告监理单位和业主单位,并协助进行事故调查和处理。

4.在事故处理过程中,应保护事故现场,防止进一步的事故发生。

5.事故调查和处理结果应及时上报,并采取有效的措施避免类似事故的再次发生。

河道疏浚工程监理实施细则

河道疏浚工程监理实施细则

目录一、总则 (2)1、适用范围 (2)2、工程概况 (2)3、施工工艺流程: (2)4、编制的主要依据 (2)二、监理主要工作流程 (3)三、监理工作的控制要点和目标值 (10)1、对清淤工程作业设备准入条件的控制: (10)2、测量控制: (10)3、清淤工程量计量控制: (11)4、测量工作人员岗位职责 (11)5、河道清淤质量控制 (12)6、工程资料的控制 (13)五、监理工作的方法及措施 (14)1、监理控制的方法和手段: (14)2、监理控制的措施: (15)六、督促施工单位做好安全文明施工 (15)河道清淤工程监理实施细则一、总则1、适用范围本《河道清淤工程监理实施细则》仅适用于xx县响河治理工程的河道清淤工程的施工。

2、工程概况工程位于xx县,河道起点在XX,终点位于XX,全长XXkm。

主要施工内容:河道混凝土挡土墙,河道河底清淤、平整,河道平台建设,平台栏杆安装及人行道铺设等。

3、施工工艺流程:包括河道淤泥的清淤、运输。

清淤采用非断流施工,施工设备主要有挖掘机、铲车。

挖掘机将淤泥运到指定位置后,用铲车运离河道。

4、编制的主要依据《水利水电工程施工质量检验与评定规程》(SL176-2007);《水利水电建设工程验收规程》(SL223-2008);《水利水电工程测量规范》(SL52-93);《疏浚工程施工技术规范》(SL17-90);施工设计图纸及有关设计文件建设监理规范、监理规划、施工组织设计;《中华人民共和国水利行业标准》(SL288—2003)工程建设标准强制性条文(水利工程部分);二、监理主要工作流程1、工程质量控制流程图2、工程测量放线质量控制流程图3、单元工程(工序)施工质量控制流程图进入下一工序或(单元工程)4、工程进度控制流程图5、工程验收质量控制流程图6、变更监理工作程序图同意三、监理工作的控制要点和目标值1、对清淤工程作业设备准入条件的控制:保证所用作业设备具备相关部门要求的作业条件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

宜兴市2015年度中央财政小型农田水利重点县项目杨巷项目区监理实施细则(河道疏浚工程)总监理工程师:南京中锦欣信息咨询有限公司宜兴市2015年度中央财政小型农田水利重点县项目杨巷项目区监理组二○一五年十二月目录一、总则 (2)1、适用范围 (2)2、工程概况 (2)3、施工工艺流程: (2)4、编制的主要依据 (2)二、监理主要工作流程 (3)三、监理工作的控制要点和目标值 (9)1、对清淤工程作业设备准入条件的控制: (9)2、测量控制: (9)3、清淤工程量计量控制: (10)4、测量工作人员岗位职责 (10)5、河道清淤质量控制 (11)6、工程资料的控制 (11)五、监理工作的方法及措施 (12)1、监理控制的方法和手段: (12)2、监理控制的措施: (12)六、督促施工单位做好安全文明施工 (14)河道疏浚工程监理实施细则一、总则1、适用范围本《河道清淤工程监理实施细则》仅适用于宜兴市2015年度中央财政小型农田水利重点县项目杨巷项目区工程的河道清淤工程的施工。

2、工程概况本工程位于宜兴市西部。

本项目区河道(塘)清淤疏浚共涉及24条河流,累计清淤长度6505米。

3、施工工艺流程:包括河道淤泥的清淤、运输。

施工设备主要有抓斗式挖泥船、水力冲挖设备、运泥船。

4、编制的主要依据《水利水电工程施工质量检验与评定规程》(SL176-2007);《水利水电建设工程验收规程》(SL223-2008);《水利水电工程测量规范》(SL52-93);《疏浚工程施工技术规范》(SL17-90);施工设计图纸及有关设计文件建设监理规范、监理规划、施工组织设计;《中华人民共和国水利行业标准》(SL288—2003)工程建设标准强制性条文(水利工程部分);二、监理主要工作流程1、工程质量控制流程图2、工程测量放线质量控制流程图3、单元工程(工序)施工质量控制流程图进入下一工序或(单元工程)4、工程进度控制流程图5、工程验收质量控制流程图6、变更监理工作程序图同意三、监理工作的控制要点和目标值1、对清淤工程作业设备准入条件的控制:保证所用作业设备具备相关部门要求的作业条件。

2、测量控制:测量控制的目标有测必复,保证复核的精度和准确度1)施工单位的测量设备必须在有效使用时间内,测量人员必须持证上岗。

2)参加建设单位组织的测量交桩工作,并督促施工单位对控制点进行闭合复核,并审查。

3)督促施工单位对原始控制点进行保护,3个月后对水准控制点进行复测。

4)督促施工单位对清淤前及清淤后河道断面进行测量,审查测量成果并复核。

(测量距离为每50~100M一断面)5)监督施工单位在作业区设置放样测站,放样测站的高程精度应不得低于四等水准测量。

设置水尺(水尺按300~500 M设置一组),水尺随作业区的沿伸而逐步设置,监理复核水尺的基准线的准确度,水尺零点面宜与设计底高程一致,满足四等水准测量精度。

要求施工测量人员对清淤断面挖槽控制中心线、边线放样并设置醒目、牢固的标志,监理对水尺的基准线的准确度和挖槽控制放样进行复核。

清淤放样点位误差要求表6)督促施工单位对沿线防汛墙、构筑物设置观测点,进行沉降观测并检查。

7)督促施工单位对桥梁管线保护段及控制断面位置进行放样监理进行抽检。

8)对第三方监测成果进行检查和分析。

3、清淤工程量计量控制:清淤工程量的确认尽可能做到实事求是、计算合理。

1)清淤工程量计算依据:河道断面测量成果及设计河道断面图。

2)对监理单位复测的清淤工程量进行计算。

3)对施工单位的清淤工程量计算进行审核。

4)对施工单位、第三方各自清淤工程量的计算进行分析比较,确定合理的清淤工程量。

4、测量工作人员岗位职责1)主任全面负责测量室的工作并服从总监、副总监的领导,测量室成员服从主任的领导。

2)测量室主任负责安排全室人员的分工和协作,并组织全室人员的业务学习、经验交流等活动,结合实际不断提高全室人员的业务熟练程度和测量技术水平。

3)对于主体工程或重要工程,视其重要程度建立相应的测量控制网,并以书面和现场向施工单位交清定位标桩,水准点位置和高程。

4)测量室主任组织制定测量室年度、季度、月度工作计划和工作总结。

有责任检查和监督全室人员分担的工作和完成情况,定期向总监汇报本室的工作,有责任向总监提出合理化建议。

5)制订测量资料管理办法,做到任何工程量必须要有原始测量资料并且资料齐全、清楚,项目划分明确,审查方便迅速,工程量计算有根有据。

6)定期复核测量控制网是否受到扰动,对于破坏的控制网要及时补上,定期检查主体工程或重要工程的施工放线是否正确,发现错误及时通报并纠正。

7)测量室在审核工程量时,要明确重点,哪些必须借助测量器材才能准确测定其工程量的项目,这些项目一般是:①平整场地②道路的土石方开挖或填筑③岩石削坡、复杂地形的基坑④不规则断面的建筑物。

8)测量室人员对自己所分担的工程项目必须事先熟悉设计图纸,工程总量,进度计划和施工方法。

9)签证工程量要严肃认真,实事求是,任何工程量要有原始或建成后的测量资料作为依据。

每个人签证的工程量要有测量资料、设计图纸一起报测量室主任审核确认。

10)原始测量资料以及建成后的测量资料必须有测量人员的签字方为有效,工程量结算报表必须有测量室主任签字方为有效,并报总监审定。

11)因工程的需要进行一些局部地域的地形测绘和规划。

5、河道清淤质量控制河道清淤质量应符合设计与规范要求,各项指标达到合格要求。

1)施工作业船作业人员应对清淤断面标誌、水尺设置进行检查,标誌明确放样经施工项目部检查,监理复核合格才能进行施工。

2)督促施工单位对清淤船舶定位进行检查,船只定位应满足方便施工和不影响其他船只运输和保证水上作业安全为原则。

3)挖泥船的作业工艺应遵守施工组织设计设定的施工方法和施工程序,分段施工、对于河面宽的地段分条施工、对于土层较厚的断面分层分步施工,上层宜厚下层宜薄,注意条与条、段与段之间的衔接。

施工中注意潮位的变化,高潮位时控制难度大应挖上层,待低潮位时挖下层。

督促施工项目部掌握挖泥作业的施工顺序以便及时总结并纠正施工中的偏差。

4)挖槽深度、宽度的控制①挖槽深度、宽度应符合设计与规范要求②督促施工单位在施工作业过程中对挖槽深度随时进行挖泥深度自测,项目管理质量监督人员应经常进行复测,并留有自检质量记录,监理检查。

③河底超深、超宽不能影响岸坡的稳定,欠挖和超挖、超宽应在允许范围内。

墙前2m范围内超深不得大于0.3m④河道边坡可采用阶梯开挖每阶梯高度为0.5~1.0m,近岸5m范围内阶梯高度不得大于0.5m,掌握上欠下超,超欠平衡的原则,超欠面积比应大于1,并在1.5以内。

⑤河口前应整齐顺直,水上修坡应符合设计要求。

⑥竣工后残余淤泥厚度不得超过设计河底高程的10cm。

⑦施工采用挖一段成一段,每完成一段施工单位应自检自测,自检合格报监理复测。

5)特殊部位清淤施工质量的监控严禁超挖避免因超挖引起滑坡影响建筑物安全。

①施工单位应明确在桥梁保护段和管线保护段清淤的要求。

②施工中应对不清淤段做出明确标记。

③严格掌握桥梁清淤断面的深度、宽度。

严禁超挖避免因超挖引起滑坡影响建筑物安全。

④桥梁下清淤应有专人监护防止碰撞桥梁结构。

清淤的速度要慢。

6、工程资料的控制工程资料应做到基本齐全与工程同步。

1)本工程按清淤长度分为1个分部工程,每200米为一个单元工程,需编制的工程资料包括测量资料,单元工程评定表,分部工程评定表及分部工程验收资料等。

要求施工单位每完成一段清淤及时自检编报工程资料。

每一单元工程施工结束后,施工单位应及时对该单元工程质量进行评定,并报监理工程师核定。

2)督促施工单位按照工程档案归档要求及时收集整理完善工程资料做到资料基本齐全。

3)工程完工后,监理工程师应督促施工单位按合同规定和要求编制含工程竣工图在内的工程验收资料。

工程验收资料中应附有全部质量检查文件及工程缺陷处理成果资料。

五、监理工作的方法及措施1、监理控制的方法和手段:检查、测量、工程程序规定和发指令性文件,旁站监督。

1)做好施工准备工作是保证工程顺利进行的前提,对施工准备工作的检查应细致全面,包括前期相关手续、机械设备进场安全检查、原材料验收、施工测量、监控设备安装、施工组织机构等的核查等,具备条件才能开工。

2)开工后监理对工地巡视检查,工地巡视检查的内容包括清淤的方法,沿线的测量标誌,清淤船测量清淤深度、宽度情况,清淤的进度。

沿线建筑物沉降观测情况,建筑物及管线的安全状况,处置场设施安全使用情况等。

3要求施工单位按照开工程序和验收程序的要求对每一个分部、单位工程的开工进行报审,具备条件批准开工。

工程完成做好工程验收的准备工作再进行验收申请。

4、督促单位质检负责人、质检员、施工员加强现场质量管理,做好质量检查工作。

监理人员应对其检验内容进行抽查,发现问题及时向施工单位指出,并督促其处理。

5、经常通过发监理工作联系单提醒施工中注意的事项,对违背设计与规范及相关法规擅自施工的,发监理通知单督促施工单位整改,拒不整改,责令施工单位停工整改。

6、召开专题会议将监理细则向施工单位交底。

2、监理控制的措施:1)督促施工单位编报施工方案并审查对施工方案的落实情况进行检查。

2)良好的施工秩序是保证工程质量和工程顺利完成的保证。

为此在施工前督促施工单位对作业船和作业人员进行安全技术交底,监理参加并提出保证安全和质量的要求。

3)为保证清淤质量,第一个单元工程的清淤完成100M后进行一次断面测量,督促施工单位召集作业人员进行总结,以吸取施工中的经验与教训。

督促施工单位按照挖一段成一段的原则,制定清淤验收的计划。

并督促实施。

4)建立值班制度,建立值班日志,每天对清淤长度、清淤测量情况、船舶运输情况、垃圾清运进行详细的记录。

以便及时掌握施工的整体信息。

作为分析质量进度的依据。

5)全程掌握施工进度,督促施工单位对开工后第一周施工进度统计,以便与进度计划对照分析,采取改进措施。

6)对开工后的第一船清淤进行全程跟踪,以便掌握施工情况,总结经验教训。

对特殊地段(桥梁、管线保护段)的清淤进行跟踪检查。

7)根据需要召开专题会议,对清淤工程的质量、进度、安全等问题进行专题讨论,督促施工单位加大管理力度。

8)做好监理日记、加强信息管理,及时编制监理周报、月报。

做好例会纪要。

全面实事求是的反映工程进展的各方面工作。

提出各阶段监理工作的要求。

六、督促施工单位做好安全文明施工1、施工单位必须建立以项目经理负责的安全文明管理网络。

配备专职安全员。

2、施工组织设计必须有安全文明施工保证措施,安全文明施工制度必须健全;3、机械操作人员或其他特殊工种必须具备上岗证。

4、进驻施工现场的施工人员应有身份证等必要证件。

5、检查施工单位安全生产责任制和过河管线、桥梁的保护措施落实情况,并监督实施。

相关文档
最新文档
