沥青混凝土路基施工工艺及方法

沥青混凝土路基施工工艺及方法

沥青混凝土路基施工工艺及方法一、材料准备1.沥青:选择适当牌号的沥青,根据气候条件确保其黏度适中。

2.骨料:选择质量均匀、粒径合适的骨料,可以采用天然骨料或人工骨料。

3.矿粉:矿粉是一种细粉末状物质,可以起到填充骨料间隙、增加沥青混凝土的黏结性能的作用。

4.添加剂:可以根据需要选择添加剂,如改性剂、抗裂剂等。

二、施工前准备1.设计路基横断面及纵断面,确定沥青混凝土的厚度和结构。

2.按照设计要求进行场地清理,确保施工区域干净,无杂物。

3.根据设计要求进行地基处理,如夯实土壤、加设排水沟等。

三、基层施工1.根据设计要求调整路基高程,确保基层平整、均匀。

2.进行基面湿润处理,可采用喷水进行湿润,有助于提高沥青混凝土与基层的粘结性。

3.根据设计要求铺设准备层,也可以称为底层。

底层的作用主要是平衡基层的不均匀沉降,增加沥青混凝土的承载能力。

四、沥青混凝土路基施工1.将沥青混凝土防护材料(如细沙)撒在底层上,以减少隔水膜的损伤。

2.沥青混凝土施工时,首先根据设计要求确定施工厚度,然后进行骨料的拌和工作。

拌和时应保证骨料与沥青的充分混合,采用机械搅拌的方式进行。

3.混凝土拌和均匀后,运输至施工现场,用摊铺机进行沥青混凝土的铺设。

摊铺时应保持均匀、连续,避免出现太厚或太薄的地方。

4.摊铺完成后,使用压路机对沥青混凝土进行压实。

压路机的选择应根据沥青混凝土的厚度和设计要求进行。

5.在压实过程中,应采用分段施工的方式,即每压实一段后,移至下一段,不断重复直到整个施工区域压实完毕。

这样可以确保沥青混凝土压实均匀、稳定。

五、施工质量控制1.定期进行压实密度和厚度的检测,确保施工质量符合设计要求。

2.检查沥青混凝土表面的光洁度和均匀性,有无裂缝或其他缺陷。

3.注意施工过程中的天气因素,如遇雨雪天气应停工。

六、施工完工后处理1.定期对路面进行检查,及时发现并修补裂缝和破损的地方。

2.开放交通前,应进行清洁作业,清除施工过程中产生的杂物。

沥青混凝土路面施工工艺流程

沥青混凝土路面施工工艺流程

沥青混凝土路面施工工艺流程
1. 路面基础处理:首先对道路基础进行处理,包括清理、修补和整平。

2. 浇筑基层:然后在路基上浇筑基层,通常会选择石子、沙子和水泥混合成的混凝土,以确保路面坚固耐用。

3. 在基层上涂刷底漆:将底漆涂刷在基层上,以便沥青层能够牢固粘附到基层上。

4. 铺设沥青混凝土:接下来铺设沥青混凝土,通常分两个步骤进行。

首先是先铺设底层,达到所需高度。

其次是将上层沥青混凝土均匀地覆盖在底层上。

5. 振实:在完成铺设后,需要用振动器将沥青混凝土振实,以保证路面平整牢固。

这一步骤通常要反复进行多次,直到路面完全坚实。

6. 制成人行道、泊车线等特殊形状:如果需要制成人行道、泊车线等特殊形状,可以在沥青混凝土未完全硬化之前制作。

7. 涂刷划线漆:最后涂刷划线漆,以便行车规划和警示。

通常需要等路面完全干燥之后才能进行划线。

沥青混凝土路面施工方案路基处理与基础施工

沥青混凝土路面施工方案路基处理与基础施工

沥青混凝土路面施工方案路基处理与基础施工一、引言沥青混凝土路面的施工是道路建设中至关重要的一部分。

在施工过程中,路基处理和基础施工是确保路面稳定和耐久的关键步骤。

本文将详细介绍沥青混凝土路面施工方案中的路基处理与基础施工。

二、路基处理1.地面准备在进行路基处理之前,需要对地面进行准备工作。

首先,需要清理地表上的杂草、石块和其他障碍物。

其次,对地面进行平整,确保路基的均匀性和一致性。

2.土方开挖与填方根据设计要求,进行土方开挖和填方工作。

开挖土方时,需要注意避免损坏地下管线和电缆。

填方时,应确保填土的均匀分布,并采取合适的压实措施,以提高路基的密实度和稳定性。

3.边坡处理在路基的两侧,需要进行边坡的处理。

边坡的坡度和角度应根据设计要求进行调整,以确保边坡的稳定性和安全性。

常见的边坡处理方法包括土石方加固、挡墙建设等。

4.排水系统排水系统是路基处理中不可忽视的一部分。

在施工过程中,要合理设置排水设施,包括雨水口、排水沟等,以确保路面在雨季或降雨天气中能够有效排水,避免积水对路面的损害。

三、基础施工1.基层处理在路面基础施工中,首先需要进行基层处理。

基层处理的目的是提高基层的强度和稳定性,以便支撑上层的沥青混凝土层。

常见的基层处理方法包括土石方加固、碾压和填充等。

2.基层贴面在基层处理完成后,需要进行基层贴面工作。

贴面主要是为了提高基层的平整度和光滑度,并进一步提升路面的整体性能。

贴面材料可以选择沥青混凝土或其他合适的材料。

3.底基层施工在基层贴面完成后,进行底基层施工。

底基层的目的是为上层的面层提供均匀的支撑,确保整个路面的平整度和稳定性。

底基层施工需要根据设计要求进行厚度和密实度的控制。

4.浇筑沥青混凝土层在底基层施工完成后,可以进行沥青混凝土层的浇筑工作。

浇筑沥青混凝土前,需要进行充分的配料和搅拌工作,确保沥青混凝土的质量和均匀性。

浇筑时要注意控制温度和厚度,以避免产生裂缝和变形。

四、总结沥青混凝土路面的施工方案中,路基处理和基础施工是至关重要的环节。

沥青混凝土路面的施工工艺流程

沥青混凝土路面的施工工艺流程

沥青混凝土路面的施工工艺流程沥青混凝土路面的施工工艺流程主要分为路基准备、基层施工、面层施工和养护等环节,以下是具体的施工工艺流程:第一,路基准备:首先需要对道路的原有路基进行检查和修复,确保路基的承载能力和平整度符合要求。

然后根据设计要求,进行路基经验石方或者碎石方的填筑和夯实,保证路基的稳定性。

第二,基层施工:进行基层施工前,需要对路面进行适当的湿润处理,以提高沥青混凝土与基层的粘结性。

然后按照设计要求,铺设碎石或者砂石基层,将其均匀夯实,确保基层的平整度和密实度。

第三,面层施工:在基层施工完成后,需要进行面层施工。

首先,将待用的沥青混凝土送至沥青拌合站,进行拌合加热。

然后利用自动摊铺机将沥青混凝土均匀铺展在基层上,同时进行初期压实。

第四,压实工序:面层施工后需进行沥青混凝土的压实工序。

首先,利用振动平板压路机进行初期压实,以消除空隙和提高密实度。

然后利用钢轮压路机进行终期压实,使沥青混凝土的密实度达到设计要求。

第五,交通标线和标志:沥青混凝土路面施工完成后,还需要进行交通标线和标志的施划工作。

根据道路设计要求,选取合适的油漆或者熔化的塑料制品,在路面上绘制出交通标线和标志,以指导车辆行驶。

第六,养护:施工完成后,还需要对沥青混凝土路面进行养护,以确保路面的使用寿命和使用性能。

养护主要包括及时清扫路面的杂物和积水,进行常规的养护修复工作等。

综上所述,沥青混凝土路面的施工工艺流程主要包括路基准备、基层施工、面层施工、压实工序、交通标线和标志施划以及养护等环节。

每个环节的施工工艺都需要按照设计要求和技术规范进行操作,以确保路面的质量和使用性能。

同时,施工过程中还需要注意施工安全,保证施工质量和进度。

沥青混凝土道路工程施工方案

沥青混凝土道路工程施工方案

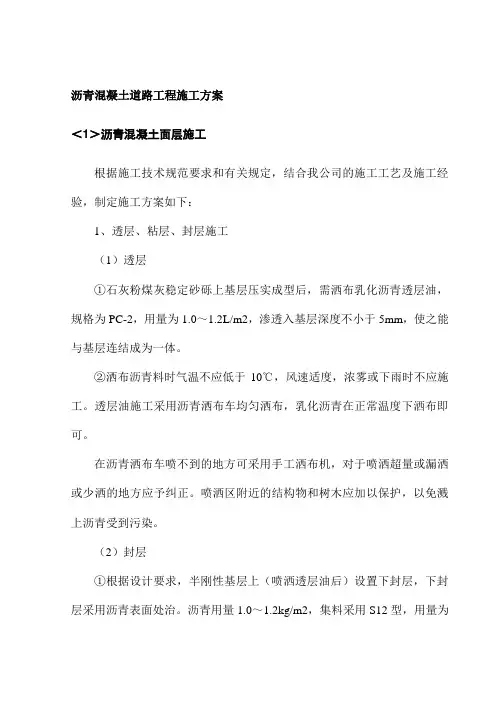

沥青混凝土道路工程施工方案<1>沥青混凝土面层施工根据施工技术规范要求和有关规定,结合我公司的施工工艺及施工经验,制定施工方案如下:1、透层、粘层、封层施工(1)透层①石灰粉煤灰稳定砂砾上基层压实成型后,需洒布乳化沥青透层油,规格为PC-2,用量为1.0~1.2L/m2,渗透入基层深度不小于5mm,使之能与基层连结成为一体。

②洒布沥青料时气温不应低于10℃,风速适度,浓雾或下雨时不应施工。

透层油施工采用沥青洒布车均匀洒布,乳化沥青在正常温度下洒布即可。

在沥青洒布车喷不到的地方可采用手工洒布机,对于喷洒超量或漏洒或少洒的地方应予纠正。

喷洒区附近的结构物和树木应加以保护,以免溅上沥青受到污染。

(2)封层①根据设计要求,半刚性基层上(喷洒透层油后)设置下封层,下封层采用沥青表面处治。

沥青用量1.0~1.2kg/m2,集料采用S12型,用量为5~8 m3/1000m2,厚度1cm。

②封层施工采用沥青洒布车喷洒沥青,撒布机撒布集料。

分幅浇洒时,纵向搭缝宽度宜为100~150mm,两层间的搭接缝应错开。

沥青喷洒长度应与集料布料机能力相适应。

③撒布一段集料后立即用6~8t钢筒双轮压路机碾压,每层集料按撒布的全宽初压一遍,并按需要进行补充碾压。

碾压时每次轮迹重叠约30cm,从路边逐渐移向路中心,然后再从另一边开始移向路中心,以此作为一遍,一般不少于3~4遍。

碾压速度初始时不大于2km/h为宜,以后可适当增大速度。

(3)粘层根据设计要求,各沥青层之间必须喷洒粘层油,规格为PC-3乳化沥青,用量为0.5~0.7L/m2,洒布方法同透层。

2、沥青混凝土面层施工沥青混凝土路面层是在验收合格的基层上,使用厂拌沥青混合料,自卸槽斗车运送,热拌热铺,碾压成型的施工方法。

施工中要特别注意对沥青混凝土材料、各阶段混合料温度、摊铺速度、碾压顺序、遍数及接缝方法的控制,按规范进行施工。

(1)现场准备①沥青混合料生产的配合比由业主或相关部门审批,铺筑过程中,有关技术人员在现场监控沥青混合料的配比及温度情况,以便及时调整,保证其铺筑质量。

沥青混凝土路面施工工艺

沥青混凝土路面施工工艺

沥青混凝土路面施工工艺一、路床整形碾压1、路床(槽)整形路床(槽)、土路肩填筑接近设计标高时,加强高程和中线测量检查,保证路基面的宽度、标高、纵坡、平整度及拱度、边坡符合规范和设计要求。

路床(槽)、土路肩填筑达到设计标高后,按设计图纸要求,恢复各控制标桩和线路中心线,检查路基中线位置、宽度、路拱及相应的标高等,路基表面采用推土机刮平,清除大的块料,铲下的土不足填补凹陷时,采用与路基相同的填料填平夯实。

路床(槽)、土路肩整修时,严格控制“三线、四度”(三线即中线和两侧边线,四度即密实度、拱度、坡度、平整度),达到检验标准要求,做到肩棱顺直、路拱、坡度符合规范要求。

2、路基工程施工质量保证措施(1)填料必须经试验室进行击实试验和液塑限试验,经检验填料符合设计后,方可用作填料。

(2)施工工艺必须符合设计和规范要求。

(3)压实指标实行双控,自检监测频率为规范要求的两倍。

(4)填筑前首先进行试验段填筑施工,经过试验段施工,取得必要的技术参数。

(5)填料要严格控制含水率,填筑厚度不得超过20㎝,压实遍数必须通过试验段来确定。

(6)施工时应严格控制“三线、四度”,配备专门的质检小组进行质量检测,并做好必要的工程资料。

3、摊铺、平整填筑区段完成一层卸料后,根据设计填土高度及由试验段确定的分层松铺厚度及压实参数,采用推土机摊铺平整,平地机精平,做到摊铺面在纵向和横向平顺均匀,以保证压路机压轮表面能均匀地接触地面进行碾压,达到碾压效果。

土平整完毕后,根据素土量撒出方格网进行堆放土,再用人工或机械将土均匀摊铺。

在摊铺的同时,填筑层顶面向两侧做成3%~4%的横向排水坡,以利路基面排水。

路床(槽)、土路肩素土填筑时严格控制填料的含水量,使其不超过试验所确定最佳含水量的±2%;当路基填料含水量过小时,在平整区内采用洒水车洒水湿润,洒水量经过试验确定,做到洒水均匀,防止洒水过多,碾压成橡皮土。

当填土含水量过大时,采用拖拉机或推土机挂圆盘耙翻松、晾晒,达到最佳含水量的±2%时再进行碾压,确保路基的压实厚度。

沥青混凝土道路施工工艺

沥青混凝土道路施工工艺

沥青混凝土道路施工工艺1. 前期准备工作在进行沥青混凝土道路施工之前,需要进行一系列的前期准备工作。

这些工作包括:1.1 方案设计在进行道路施工前,需要设计出合适的方案。

方案设计包括确定道路的宽度、施工层次、基础等级等。

1.2 勘测与测量勘测与测量是为了确定道路的具体位置、长度和高程等参数。

通过测量,可以确定道路的纵断面和横断面。

1.3 采购材料在进行道路施工前,需要采购所需要的材料,包括沥青、石料、砂子等。

1.4 机械设备准备在道路施工过程中,会使用到各种机械设备,包括挖掘机、推土机等。

在施工前,需要准备好这些设备。

2. 施工工艺2.1 基础处理道路的基础处理是保证道路施工质量的重要环节。

基础处理包括下面几个步骤:1.清理基础:清理基础的杂物,确保基础平整。

2.探测地下管线:使用专业的探测设备,检测出地下管线的位置,避免在施工过程中破坏管线。

3.路基处理:对路基进行夯实,确保路基的稳定性。

2.2 道路铺装道路铺装是整个施工过程中最关键的一步,主要包括以下几个步骤:1.砂浆层铺设:铺设一层砂浆,用来填平路面的不平整。

2.下沉带施工:根据设计要求,在道路的两侧设置下沉带,用来排水。

3.沥青铺设:将预先准备好的沥青通过铺沥青机均匀地铺到路面上。

4.拉毛与密实:使用专业的机械设备对沥青路面进行拉毛和密实处理,确保路面的平整和稳定。

2.3 道路标线道路标线是道路施工的最后一步,用来标明车道、停车位和行人过街等区域。

道路标线通常使用耐久性较好的油漆进行绘制。

3. 施工质量控制为了保证道路施工的质量,需要进行严格的施工质量控制。

以下是一些常用的控制措施:•检测沥青混凝土的质量,包括沥青的含量、石料的级配等。

•检测道路的平整度和直线度,确保道路的通行安全。

•检测道路的排水情况,确保道路在雨天能够有效排水。

•道路标线的质量检测,确保标线的清晰度和耐久性。

4. 施工安全在进行沥青混凝土道路施工时,施工安全至关重要。

沥青混凝土施工工序和方法

沥青混凝土施工工序和方法

<一>沥青混凝土施工工序和方法<1>施工工序路基工程→水泥灰土基础→水泥稳定级配碎石→沥青砼路面→侧石→联锁砖<2>施工方法:<2.1>路床成型1、排水工程完工后,恢复道路中心桩,放出快、慢车道边线。

为了保证路床结构整体性,路床宽度应包括侧石的灰土宽度。

并在不受施工影响的位置引测辅助基线,设平面控制桩,以备施工过程中及时补桩。

2、路床大面积开挖采用机械开挖,小面积采用人工开挖。

为了防止机械超挖预留20cm左右让人工清挖。

弃土应及时清运,不得乱堆乱放。

3、开挖至路床顶面时应注意预留碾压沉降高度,其数值可通过实验确定,一般碾压沉降高度控制在3cm左右。

4、路床碾压采用压路机碾压,碾压工作应自边向中进行,应遵循先轻后重、先稳后振、先慢后快以及轮迹重叠等原则。

碾压至表面无显著轮迹、达到要求压实度为止。

道路边缘、检查井、雨水口周围以及其他压路机碾压不到的地方,应采用机夯或人力夯夯实,必须防止漏夯,并要求夯击面积重叠1/4~1/3。

5、碾压完成后,立即测定其含水量和湿密度,计算干密度和压实度,判断是否达到压实度。

标准压实度不合格处应处理至合格,并按设计要求检测路床宽度、标高和平整度,根据检测结果进行整修。

<2.2>水泥灰土基础本工程车行道设计有两层水泥灰土基础。

<2.2.1>材料:1、石灰:宜用1~3级的新石灰,其活性氧化物含量不得低于60%,对储存较久的粉状灰应先经过试验,根据活性氧化物含量再决定是否使用,若氧化钙加氧化镁储量小于30%的不宜使用。

采用符合标准的袋装白灰。

2、土:土的塑性指数为7~17为最好,土中不得含有树根、杂草等杂物。

准备采用现场上层垃圾清运后的土质,并将杂物清理干净。

3、水泥:采用32.5#粉煤灰或硅酸盐水泥。

<2.2.2>灰土拌和:1、路基回填至最下层灰土顶面时,清理基底、路床碾压合格后,先进行试验段施工。

2、按事先试验确定土的松铺系数摊铺土,机械、人工配合将土均匀地摊铺在预定的宽度上,表面应力求平整,并有规定的路拱,摊铺过程中应将土块超尺寸颗粒及其它杂物拣出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(完整版)沥青混凝土路基施工工艺及方法
沥青混凝土路基施工工艺及方法(完整版)引言
本文档旨在介绍沥青混凝土路基施工的工艺和方法,为相关施
工人员提供指导和参考。

混凝土路基施工的准备工作
在进行沥青混凝土路基施工之前,需要进行以下准备工作:
1. 路基勘测:进行详细的路基勘测,包括土壤类型、地质条件
等参数。

2. 设计施工方案:根据勘测结果,制定合理的施工方案,包括
路基的厚度、铺设沥青混凝土层的厚度等。

3. 原材料准备:准备好所需的原材料,包括沥青、石料、水泥等。

沥青混凝土路基施工工艺和方法
以下是沥青混凝土路基施工的工艺和方法:
1. 填筑路基:根据设计要求,进行路基填筑,将土壤进行均匀压实。

2. 铺设基层:在路基上铺设基层,使用合适的石料进行铺设,使其达到设计要求的密实度。

3. 铺设面层:在基层上铺设沥青混凝土面层,使用专用的铺设设备进行施工,确保均匀压实。

4. 压实与养护:在铺设完沥青混凝土面层后,进行压实和养护工作,使其具有足够的强度和耐久性。

结论
本文档介绍了沥青混凝土路基施工的工艺和方法,希望能对相关人员在施工过程中提供帮助。

在实际施工中,请根据具体情况进行操作,并严格遵守相关的施工规范和要求。
