技术交底书交底单位名称:中铁四局宝兰客专五工区编号:工程名称安洞湾隧道、魏家嘴隧道设计文件图号施工部位喷射混凝土施工交底日期技术交底内容:一、技术交底范围;安洞湾隧道、魏家嘴隧道喷射混凝土施工,隧道初支、洞口临时边仰坡支护。

二、设计情况;设计初期支护喷射C25早强混凝土,采用湿喷法,喷射厚度见下表:三、开始施工的条件及施工准备工作;湿式喷浆机一台,经检测合格的原材料根据配合比拌制的C25混凝土,作业人员有防护措施。

四、施工工艺隧道初期支护喷射混凝土采用湿喷工艺。

喷射混凝土在洞外拌和站集中拌和,由混凝土搅拌运输车运至洞内,采用湿喷机喷射作业。

在隧道开挖完成后,先喷射4cm厚混凝土封闭岩面,然后打设锚杆、架立钢架、挂钢筋网,对初喷岩面进行清理后复喷至设计厚度。

施工工艺见图1。

1、喷射前准备⑴喷射前应对受喷岩面进行处理。

一般岩面可用高压水冲洗受喷岩面的浮尘、岩屑,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面。

若为泥、砂质岩面时应挂设细钢筋网(网格宜不大于20 x20mm、线径宜小于300),用环向钢筋和锚钉或钢架固定,使其密贴受喷面,以提高喷射混凝±的附着力。

喷射混凝土前,宜先喷一层水泥砂浆,待终凝后再喷射混凝土。

图1喷射混凝士施工工艺框图喷混凝土配|检查开挖断面尺寸清除|施工机具就位仝山壮* 浮碴,清理受喷面「喷射混合料拌合1 r 喷射混合料运输| 」初喷混凝土4cm1 I 加入速凝剂____________________________________ 1施作锚杆、钢架、挂钢筋网1 r 清除初喷面粉尘1 I 复喷至设计厚度1 r 清理施工机具⑵设置控制喷射混凝土厚度的标志,一般采用埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大5cm的铁丝,每1—2m设一根,作为施工控制用。

⑶检查机具设备和风、水、电等管线路,湿喷机就位,并试运转。

①选用的空压机应满足喷射机工作风压和耗风量的要求;压风进入喷射机前必须进行油水分离;②输料管应能承受0.8MPa以上的压力,并应有良好的耐磨性能;③保证作业区内具有良好通风和照明条件。

混凝土工程施工技术交底

混凝土工程施工技术交底
(3)采用塑料布覆盖养护的混凝土,其全部表面应覆盖严密,并应保持塑料布内有凝结水。
(4)混凝土强度达到1.2N/mm²前,不得在其上踩踏或安装模板及支架。
2、常用的养护方法:
(1)薄膜布养护:在有条件的情况下,可采用不透水、气的薄膜布(如塑料薄膜布)养护。用薄膜布把混凝土表面敞露的部分全部严密地覆盖起来,保证混凝土在不失水的情况下得到充足的养护。但应保持薄膜布内有凝结水。
混凝土工程
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、施工前作好试块的留置计划和制作准备工作。
2、混凝土施工时应有开盘鉴定和混凝土浇筑申请书。
3、采用商品混凝土,应提出混凝土拌合物需求量计划。
4、机械设备:混凝土振捣设备:插入式振动器。
5、主要工具:计量衡、水箱、胶皮管、混凝土吊斗、大小平锹、铁锹、抹子、12~15活扳手、电工常规工具、机械常规工具、对讲机等。
6、主要试验检测工具:混凝土塌落度筒、混凝土标准试模、靠尺、塞尺、水准仪、经纬仪、混凝土结构实体检验工具等。
二、作业条件
1、清理混凝土表面上、模板内的泥土、垃圾、木屑、积水和钢筋上的油污等杂物;用用海绵条修补嵌填模板缝隙,加固好模板支撑,以防漏浆。
2、对钢筋模板进行总检查,办理隐检、预检手续;并在模板上弹好混凝土浇筑标高线。
2、竖向结构混凝土浇筑
(1)柱、墙混凝土浇筑前底部应先填以50~100mm厚与混凝土配合比相同减半石水泥砂浆。
(2)混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶、使混凝土下落。浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过500mm。

桩基混凝土施工技术交底

桩基混凝土施工技术交底

桩基混凝土施工技术交底范本1:混凝土桩基施工技术交底1. 前言本旨在详细交底混凝土桩基施工技术,确保施工过程中的安全和质量。

2. 工程概况2.1 工程名称:XXX工程2.2 工程地点:XXX地点2.3 工程概述:XXX工程使用混凝土桩基作为基础,总共需施工XXX根。

3. 设计要求3.1 承载力要求:每根桩的承载力不得小于XXX,以满足工程的要求。

3.2 设计深度:根据地质调查结果,确定每根桩的设计深度,确保桩埋入稳定层。

4. 施工准备4.1 设备准备:准备好挖掘机、混凝土搅拌机以及其他必要的施工设备。

4.2 材料准备:准备好混凝土、钢筋、模板等施工所需材料。

5. 施工步骤5.1 桩位标定:根据设计图纸确定桩位,进行现场标定。

5.2 桩身挖掘:根据设计桩身直径和深度,在桩位上进行挖掘。

5.3 钢筋安装:安装桩身内的钢筋,根据设计要求进行布置。

5.4 混凝土浇筑:在桩孔中浇筑混凝土,确保充实度和均匀度。

5.5 后处理工作:等待混凝土养护后,进行桩顶处理,确保平整度。

6. 安全措施6.1 工地安全:要在施工现场设置安全警示标志,确保工人安全作业。

6.2 桩身挖掘:挖掘过程中要防止坍塌事故,采取支撑和防护措施。

6.3 钢筋安装:确保钢筋的安全措施,避免刺伤和坠落事故。

6.4 混凝土浇筑:浇筑过程中要注意操作规范,确保工人安全。

7. 质量控制7.1 桩孔检查:对每根桩的桩孔进行检查,确保桩孔的质量达标。

7.2 钢筋检查:对安装的钢筋进行检查,确保钢筋的布置符合设计要求。

7.3 混凝土检查:对浇筑的混凝土进行抗压强度和坍落度的检查。

附件列表:1. 设计图纸2. 施工工艺书3. 基础材料报告法律名词及注释:1. 混凝土:一种由水泥、沙子和骨料等组成的人工石材材料,用于建造工程的结构基础。

2. 承载力:指材料或者结构单位面积上能够承受的最大荷载,用于评判桩基的承载能力。

范本2:桩基混凝土施工技术交底一、前言本旨在全面详细地交底桩基混凝土施工技术,确保施工工程的安全、质量和进度。

天山奇台混凝土工程施工技术交底书

天山奇台混凝土工程施工技术交底书

混凝土工程施工技术交底书(一)混凝土工程施工前准备工作1、砼浇筑采用商品混凝土搅拌站供应,在浇筑时提前通知商混站。

准备好泵车和砼灌车。

2、浇筑时,倾落高度不得超过2米。

超过时设漏斗、串桶、斜槽等设施进行浇筑以防止产生分层离析。

(二)混凝土浇筑与振捣的一般要求1、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。

移动间距不大于振捣作用半径的1.25倍(一般为300~400mm)。

振捣上一层时应插入下层5~10cm,以使两层混凝土结合牢固。

振捣时,振捣棒不得触及钢筋和模板。

表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。

2、浇筑混凝土应连续进行。

如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。

间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)。

3、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。

(三)柱的混凝土浇筑1、柱浇筑前底部应先填5~10cm厚与混凝土配合比相同的石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。

2、柱高在2m之内,可在柱顶直接下灰浇筑,超过2m时,应采取用滑槽、漏斗等器具或通过模板上的预留的孔口浇注。

3、柱子混凝土的分层厚度应当经过计算确定,并且应当计算每层混凝土的浇筑量,保证混凝土的分层准确。

混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况。

4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。

(四)梁、板混凝土浇筑1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。

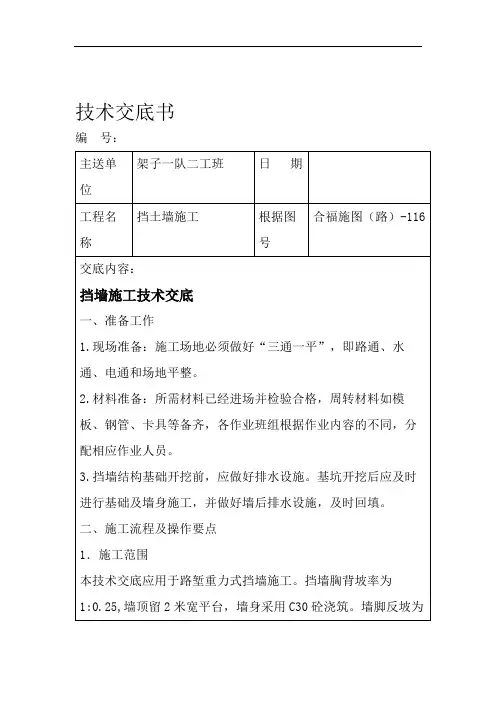

混凝土挡墙技术交底.doc

混凝土挡墙技术交底.doc
3.挡墙结构基础开挖前,应做好排水设施。基坑开挖后应及时进行基础及墙身施工,并做好墙后排水设施,及时回填。
二、施工流程及操作要点
1.施工范围
本技术交底应用于路堑重力式挡墙施工。挡墙胸背坡率为1:0.25,墙顶留2米宽平台,墙身采用C30砼浇筑。墙脚反坡为0.2:1,具体尺寸见设计图纸。
2.施工程序
挡土墙施工程序为:准备工作→测量放线→开挖基坑→地基加固(软弱地基)→基坑验收→模板支护→墙体泄水管预埋件设置→混凝土浇筑→拆模
⑤挡墙倾斜基底应严格按设计要求施工,不得改缓或改陡,挡墙墙身不应有水平通缝。
⑥为了便于养护维修,结合地形在挡墙适当位置设置检查梯。
4、施工要点
① 墙身模板采用大块钢模板拼装,墙身模板视高度情况分一次立模到顶和二次立模的办法,墙高小于4m的一次立模,大于4m的可分二次立模。当砼落高度大于2米时,要采用相应的减速措施,避免砼产生离析。
编制人
复核人
接收单位
接收人
第2页,共4页
→养护→墙背面过滤层设置及回填土→实体验收。
编制人
复核人
接收单位
接收人
第1页,共4页
技术交底书
编号:
主送单位
架子一队二工班
日期工Biblioteka 名称挡土墙施工根据图号
合福施图(路)-116
交底内容:
3、技术要点
① 路堑挡墙基础埋深应在侧沟平台以下不小于1.2米,并低于侧沟砌体底面不小于0.2米。
② 墙身沿线路方向每隔10~20m,设置宽0.02m的伸缩缝一道。缝内沿墙顶、内、外三边填塞沥青麻絮,深度不小于0.2m。
③ 挡墙墙背通长全高设反滤层,采用袋装碎石或砂砾石反滤层,厚0.3m,挡墙墙身于侧沟平台以上部分每隔2.0m上、下、左、右交错设置φ=0.1m圆孔,预埋PVC塑料排水管,其排水坡不小于4%。墙身于地面处必须设置泄水孔。

(word完整版)砼路面浇筑技术交底

(word完整版)砼路面浇筑技术交底
2)混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范规定。
3)混凝土强度的试块取样、制作、养护和试验要符合《混凝土强度检验评定标准》(GBJ107-87)的规定。
4)设计不允许裂缝的结构,严禁出现裂缝,设计允许裂缝的结构,其裂缝宽度必须符合设计要求。
(2)基本项目;
混凝土应振捣密实,不得有蜂窝、孔洞、缝隙、夹渣等缺陷。
6.成品保护
(1)已浇筑表面混凝土要加以保护,必须在混凝土强度达到1.2Mpa以后,方准在面上进行操作。
7.应注意的质量问题
(1)蜂窝:原因是混凝土一次下料过厚、振捣不实或漏振、模板有缝隙水泥浆流失而混凝土坍落度过小或石子过大,以致混凝土中的砂浆从下部涌出而造成。
(2)麻面:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件表面混凝土易粘附在模板上造成麻面胶皮。
5)浇筑混凝土时应经常观察模板、预埋孔洞、预埋件等有无移动、变形或堵塞情况,发现问题应立即停止浇灌,并应在已浇筑的混凝土凝结前修正完好。
(5)养护:
混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。
5.质量标准
(1)保证项目
1)混凝土所用的水泥、水、骨料、外加剂等必须符合规范及有关规定,检查出厂合格证或试验报告是否符合质量要求。
工程名称
余家垱下河路水泥路面
交底部位
全线砼浇筑
工程编号
日 期
交底内容:
路面砼浇筑
1.材料要求
(1)水泥;325号矿渣硅酸盐水泥或普通硅酸盐水泥。进场时必须有质量证明书及复试试验报告。
(2)砂:宜粗砂或中砂。混凝土低于C30时,含泥量不大于5%,高于C30时不大于3%.

混凝土技术交底范本

混凝土技术交底范本

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

技术交底记录编号01-C2-010表C2-1工程名称航宇大厦交底日期2005年04月25日施工单位北京建工集团航宇大厦项目经理部分项工程名称混凝土浇筑交底提要地下结构混凝土浇筑交底内容:2.2.2施工逢处理2.2.2.1基础底板施工缝处理:①底板后浇带施工缝留置:主要材料采用快易收口网,外侧采用钢筋支撑,底板钢筋直接穿出快易收口网(详见附图)②外墙部位施工缝留置:位置所有结构外墙,材料底板外侧采用砖墙模,内侧模板采用多层板模板,用钢筋与底板钢筋焊接做斜支撑。

导墙高500mm,契口高150mm。

(详见附图)2.2.2.2竖向结构施工缝处理:地下外墙水平施工缝留置,第一道为底板上皮500mm处,第二道为地下二层楼板下皮处,第三道为地下二层楼板上皮处,依次类推。

拆模后在墙上口弹线,用云石机开缝,浮浆剔除,露出石子,清理干净,固定BW中置膨胀止水条。

垂直施工缝用快易收口网封严,整理好留茬钢筋;(详见附图)2.2.2.3梁板施工缝处理:①顶板与外墙施工缝:下口处理方法,将混凝土表面的浮浆剔除,在墙中放置20mm×30mm缓膨胀橡胶止水条。

上口留置方法:在墙中位置放置20mm×30mm木条,且一半埋入结构板内。

(详见附图)②柱子施工缝处理:在梁内设置45度的快易收口网。

浇筑时先浇筑柱子C50混凝土,再浇筑梁C40混凝土,连续浇筑,两种标号的混凝土连续浇筑。

(详见附图)(第三页)审核人交底人接受交底人技术交底记录编号01-C2-010表C2-1工程名称航宇大厦交底日期2005年04月25日施工单位北京建工集团航宇大厦项目经理部分项工程名称混凝土浇筑交底提要地下结构混凝土浇筑交底内容:③顶板施工缝留置:主要材料采用多层板模板开口插入顶板钢筋,下部采用木条粘海绵条。

顶板梁部位采用快易收口网。

(详见附图)④楼梯施工缝留置:留置在上行楼梯梁的位置。

混凝土技术交底书范文(3篇)_2

混凝土技术交底书范文(3篇)_2

混凝土技术交底书范文(3篇)(一)生产委托商品混凝土买卖合同生效后,请贵布在浇筑前1~2天以电话、传真、短信、微信等方式通知我公司所需浇筑的“浇筑时间、布位、混凝土强度等级、坍落度、方量等”等技术指标,以便我公司按照要求安排混凝土生产和准备相关技术资料。

对于有特殊要求的混凝土请贵布提前7天告知我公司,以便组织相关材料进行生产。

(二)供应前准备(1)检查模板和支架强度、刚度及稳定性,满足规范要求方可浇筑混凝土;(2)混凝土浇筑前,应先将基层、模板、砖混砌墙等散水湿润,防止吸水造成混凝土开裂,但不能有积水;(3)商品混凝土运输前,贵布做好运输车辆的路面交通协调工作,保证混凝土运输畅通。

(三)润管砂浆处理混凝土泵送前,用来润泵车及管道的水和砂浆(也可以使用润泵剂)不能浇筑在工程布位,禁止润泵砂浆浇筑进工程结构造成墙、柱断条,或梁板底布混凝土酥松。

(四)混凝土施工注意事项(1)混凝土凝结时间商品混凝土初凝时间一般为8~12小时(气温高时为4~6小时,气温低时会适当延长),终凝时间为12~16小时(高温时5~7小时,气温低时会适当延长)。

昼夜温差较大时,晚上浇筑的混凝土容易出现凝结时间延长,应应根据实际情况合理安排抹面、收光、养护等工作。

(2)现场停留时间混凝土运至施工现场应及时浇筑,停留时间一般不得超过90min,夏季卸料时间不得超过60min,春秋季不得超过90min,冬季不得超过120min。

若有特殊要求,应提前告知我公司,以便调整配合比,若事先不告知,任意延长卸料时间,因时间延长造成的任何质量问题有施工方承担。

(3)混凝土强度等级确认混凝土运至现场,请贵布相关人员认真核对“发货单”及运输车标志牌与施工单位要求的型号等信息是否一致,确认无误后再进行浇筑。

(4)卸料卸料前,将罐车高速旋转30秒作用,使混凝土搅拌均匀再卸料。

卸料过程中严禁私自加水调整混凝土工作性,造成质量损失由施工方承担。

(5)坍落度检测与调整贵布应设专门人员对进入现场的混凝土进行检测验收,若混凝土坍落度不能满足施工要求,应及时通知我公司技术人员进行处理,严禁私自加水或添加其他物料进行处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土施工技术交底书
一、施工工艺流程图
施工工艺流程见图1
二、原材料要求
混凝土原材料及外加剂必须
符合国家标准的有关规定,外加
剂应满足国家标准《混凝土外加
剂》(GB8076)的规定。

1、水泥
(1)水泥采用经检验合格的、
正规厂家生产的水泥。

(2)现场水泥要做好标识,内
容包括:水泥名称、生产厂家、
标号、出厂日期、批号、检验状
态(标明合格与否)、进货日期、
保管人。

(3)贮存水泥的仓库设在地势较高处,周围设排水沟,堆放时底层要架空20cm 以上,水泥应按品种、强度等级分批堆垛,堆垛高度不宜大于1.5m 。

做到现进现用,防止长期积压,对积压超过出厂日期三个月或受潮水泥,要进行复查验收,不合格的水泥不得使用。

2、细骨科
(1)砂场要由中心试验室选定,取样化验合格后确定。

(2) 采用中粗砂,含泥量不大于5%,当混凝土强度在C30~C50之间时,含泥量不大于3%,泥块含量应小于0.5%。

(3)细骨料的吸水率应不大于2%。

3、粗骨料
(1)粗骨料应选用级配合理、粒形良好、质地均匀坚固、线膨胀系数小的洁
图1 工艺流程图
净碎石,也可采用碎卵石。

(2)料场的选定应经试验室化验后确定。

(3)粗骨料合泥量:砼强度小于C30时不大于1%,砼强度大于或等于C50 时,不大于0.5%。

4、水:宜采用生活饮用水,禁用污水、海水,必要时应经检验后使用。

5、外加剂
(1)外加剂应采用减水率高、坍落度损失小、适量引气、能明显改善或提高砼耐久性能的质量稳定产品。

外加剂与水泥应有良好的相容性。

(2)外加剂的选择必须符合工程需要,掺加剂量必须由试验室确定并严格计量执行。

三、砼施工方法及要点
(一)、配合比
1、配合比参照以往的施工经验,根据原材料品质、设计强度等级和原材料质量检查结果及混凝土施工和易性等要求,由中心试验室试配确定。

2、混凝土坍落度根据施工工艺要求确定。

坍落度测定方法应符合现行国家标准《普通混凝土拌合物性能试验方法》(GB/T50080)的规定。

3、混凝土的配合比按下列基准试配和调整:
①根据设计要求初步选定混凝土的水泥、矿物掺和料、骨料、外加剂、拌和水的品种及水胶比、胶凝材料总用量、矿物掺和料和外加剂的掺量。

②参照《普通混凝土配合比设计规程》的规定计算单方混凝土中各原材料组分用量,并核算单方砼的总碱含量和氯离子含量,如不满足要求重新选择原材料或调整计算配合比。

③采用工程中实际使用原材料和搅拌方法,调配坍落度、含气量、泌水率等符合要求的砼配合比。

(二)、砼的搅拌
混凝土原材料计量后,先向搅拌机投入细骨料、水泥和矿物掺合料,搅拌均匀后加水并将其搅拌成砂浆,再向搅拌机投入粗骨料,充分搅拌后再投入外加剂,并搅拌均匀。

(三)、砼的运输
砼运输一般采用砼输送泵和砼搅拌运输车。

(四)、砼的浇筑施工工艺
1、普通砼浇筑
(1)插入式振捣器的移动间距不宜大于振捣器作用半径的1.5倍,且插入下层砼内的深度为50~100mm,与侧模保持50~100mm的距离。

(2)当振动完毕需变换其在砼内的水平位置时,应边振动边缓慢提出振动棒,不得将振捣棒放在拌和物中平拖。

(3)避免碰撞模板、钢筋及其他预埋部件。

(4)每一振点的振捣时间延续时间宜为20~30s,以砼不再沉落、不出现气泡、表面呈现浮浆为度,防止过振、漏振。

(5)振捣完后应及时修整、抹平砼裸露面,待定浆后再抹第二遍并压光或拉毛。

抹面时严禁洒水,并防止过度操作影响表层砼的质量。

2、大体积砼浇筑
(1)、浇筑大体积砼在一天中气温最低时进行。

砼的浇筑温度(振捣后50~100mm深处的温度)不高于28℃。

(2)、浇筑大体积砼沿高度均匀分段、分层浇筑。

分段数目宜减少,每段砼厚度为1.5~2.0m。

当横截面面积在200㎡以内时,分段不宜大于2段;当横截面面积在300㎡以内时,分段不宜大于3段,且每段面积不得小于50㎡。

段与段间的竖向施工缝平行于结构较小截面尺寸方向。

当采用分段浇筑时,竖向施工缝设置模板。

上、下两邻层中的竖向施工缝要互相错开。

(3)、在炎热季节浇筑大体积砼时,宜将砼原材料进行遮盖,避免日光曝晒,并用冷却水搅拌砼,或采用冷却骨料、搅拌时加冰屑等方法降低入仓温度,或在砼内埋设冷却管通水冷却。

(4)、在遇气温骤将的天气或寒冷季节浇筑大体积砼后,注意覆盖保温,加强养护。

(5)、尽量减少浇筑层厚度,以便加快砼散热速度。

3、墩台砼浇筑
(1)、对墩台基底的处理符合以下规定:
①基底为非粘性土或干性土时,将其湿润;
②基面为岩石时,加以湿润,并铺一层厚20~30㎜的水泥砂浆,然后于水泥砂浆凝结前浇筑第一层砼。

(2)、对一般墩台及基础砼,在整个平截面范围内水平分层进行浇筑。

(3)、当大体积墩台基础砼的平截面过大,不能在前面砼初凝或能重塑前浇筑完成次层砼时,可分块进行浇筑。

(4)、采用滑升模板浇筑墩台砼时,符合以下规定:
①采用低流动度或半干硬性砼。

②浇筑分段分层进行,各段浇筑到距离模板上口不小于10~150㎜的位置为止。

③在滑升过程中防止千斤顶或油管接头在砼或钢筋处漏油。

④每整体结构的浇筑连续进行。

若因故中途停工,按施工缝处理。

⑤砼脱模时的强度宜为0.2~0.5MPa。

4、水下砼浇筑
深基础、沉井和钻孔灌注桩的封底,以及地下连续墙的施工等,需要进行水下浇筑砼。

水下砼浇筑,目前多用导管法。

导管直径约250~300㎜,每节长约3m,用法兰连接,顶部有漏斗。

水下砼浇筑过程中,避免在水平方向移动导管,直到砼顶面接近设计标高时,才可将导管提起,换插到另一浇筑点。

一旦发生堵管,如半小时不能排除,立即更换备用导管。

浇筑完毕,清除顶面与水接触的厚200㎜的一层松软部分。

当水下结构面积较大时,可采用多根导管同时浇筑。

(五)、砼的养护
(1)混凝土拆模后,应对砼采用浇水或覆盖洒水等措施进行潮湿养护。

(2)砼在养护期间应注意采取保温措施,防止砼表面温度受环境因素影响(曝晒、气温骤降)而发生剧烈变化。

养护期间砼的芯部与表层、表层与环境之间的温差不超过20℃。

(3)当昼夜平均气温低于5℃或最低气温低于-3℃时,应按冬季施工处理,禁止对砼表面洒水养护,可在砼表面喷养护液,并采取适当保温措施。

(4)混凝土养护期间,应对有代表性的结构进行温度监控,严格控制砼的内外温差。

(六)、砼的拆模
(1)侧模应在砼强度达到2.5Mpa以上时,且表面及棱角不因拆模而受损时方可拆除。

(2)承重的底面模板应在混凝土强度足以安全地承受其结构自身重力和其他可能叠加外加荷载时方可拆模,对于梁来说,当跨度不大于8米时,在砼强度符合设计强度标准值的75%的要求后,方可拆除;当跨度大于8米时,在砼强度符合设计强度标准值的100%的要求后,方可拆除。

(3)芯模或预留孔洞的内模在砼强度能保证构件和孔洞表面不发生塌陷和裂缝时,可拆除。

(4)拆模宜按立模顺序逆向进行,不得损伤砼,并应减少模板破损。

(5)拆模时,不得影响或中断砼的养护工作。

(6)拆模后的建筑物,应在混凝土获得100%设计强度后,方可承受全部设计荷载;
四、混凝土缺陷处理
混凝土拆模后,如表面有粗糙、不平整、蜂窝、孔洞、疏松麻面和缺棱角等缺陷或不良外观时,认真分析原因,修补工艺及方案需经现场监理工程师批准,不得自行处理。

当砼缺陷有可能危害到构件的使用性能时,将缺陷情况书面通知设计工程师,由设计工程师确定能否修补,修补措施需经设计工程师批准。

砼缺陷处理可根据缺陷的特性结合结构的位置条件采用如下方法:干填砂浆法、补浇砼法、补浇砂浆法、预填骨料砼法、热固性砼法、化学固浆法。

砼缺陷修补后,修补或填充的砼与本体砼表面紧密结合,在填充、养护和干燥后,所有填充物要坚固、无收缩开裂或产生鼓形区,表面平整且与相邻表面平齐,达到工程技术规范要求的相应等级及标准的要求。

修补后砼的耐久性不低于本体砼。

除监理工程师批准后,用模板成型的砼表面不允许采用水泥稀浆进行粉刷饰面。

五、砼质量保证措施
1、项目部各级领导高度重视,摆正质量与效益的相互关系,关键部位要合
理地加大投入。

2、混凝土施工计量和捣固是两项关键工作,要专人专用,固定岗位,明确分工,奖罚分明。

3、混凝土外观质量的关键是模板和支架、配合比、振捣,一定要加强这些方面的监控力度。

4、混凝土外掺剂的加放一定要仔细,专人负责,计量准确。
