商品混凝土施工技术交底
混凝土的施工技术交底

混凝土的施工技术交底混凝土是建筑工程中最常用的材料之一,其施工质量直接影响到建筑物的结构安全和使用寿命。
为了确保混凝土施工的质量和安全,现将混凝土施工的技术要点向各位施工人员进行交底。
一、施工准备1、材料准备(1)水泥:应根据工程特点和环境条件选择合适的水泥品种和强度等级。
水泥应有出厂合格证和试验报告,且质量应符合国家现行标准的规定。
(2)砂:宜选用中砂或粗砂,含泥量不应大于 3%。
砂的质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的规定。
(3)石子:宜选用粒径为 5~40mm 的碎石或卵石,含泥量不应大于 1%。
石子的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ 53)的规定。
(4)水:宜采用饮用水。
当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定。
(5)外加剂:应根据混凝土的性能要求和施工条件选择合适的外加剂。
外加剂应有出厂合格证和试验报告,且质量应符合国家现行标准的规定。
2、机具准备(1)混凝土搅拌机:应根据混凝土的工程量和施工进度选择合适的搅拌机型号和数量。
搅拌机的性能应良好,搅拌均匀。
(2)混凝土输送泵:当混凝土的运输距离较远或垂直运输高度较大时,应采用混凝土输送泵进行输送。
输送泵的性能应良好,输送能力应满足施工要求。
(3)振捣器:应根据混凝土的浇筑部位和厚度选择合适的振捣器型号和数量。
振捣器的性能应良好,振捣密实。
(4)抹光机:当混凝土表面需要抹光时,应采用抹光机进行抹光。
抹光机的性能应良好,抹光平整。
3、作业条件准备(1)模板工程:模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
模板的安装位置、尺寸、标高应符合设计要求,且拼缝严密,不得漏浆。
(2)钢筋工程:钢筋的品种、规格、数量、位置、间距、锚固长度、接头位置等应符合设计要求和施工规范的规定。
商品混凝土施工技术交底

商品混凝土施工技术交底一、混凝土浇筑前(1)对于普通混凝土,施工单位应提前1至2天以电话、短信、qq或微信等方式告知混凝土公司工程部位、方量、坍落度等信息;要特殊要求的混凝土(如抗渗、抗冻等)或浇筑方量较大(一次浇筑方量超过500方)的混凝土工程,施工单位应至少提前三天,告知混凝土公司,以便合理备料、安排生产、查看线路,以便保证混凝土供应及时。
(2)混凝土供应前,施工单位应做到卸料场地平整,能够满足泵车及混凝土运输车辆通行。
(4)混凝土浇筑前,施工单位应清除模板内的杂物,对于表面干燥的模板和地基层、垫层应洒水湿润,但不能存有积水。
二、混凝土浇筑(1)混凝土运至工地后应及时安排卸料浇筑,一般应在45min内完成浇筑,没有特殊要求的混凝土应在90min内浇筑完毕。
(2)润泵砂浆应进行排空处理,严禁浇筑进梁、板、柱、墙等工程结构,更不能将润泵砂浆集中浇筑于一处。
(3)当采用输送管输送混凝土时应由远而近浇筑,同一区域的混凝土应按先竖向结构后水平结构的JI褥分层连续浇筑;(4)梁、板应同时浇筑,先浇筑梁,根据梁的高度分层浇筑,第一层下料慢些,梁底充分振捣后再下二层料,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。
浇筑梁的混凝土与板底相平时,与板一同浇筑。
(5)浇筑板时,混凝土应略大于板厚,薄板结构采用平板振捣器垂直浇筑方向来回振捣,厚板结构可采用插入式振捣器顺浇筑方向托拉振捣,振捣完毕后用长木抹子抹平。
浇筑混凝土时,浇筑水平板结构时,不得在同一处连续布料,应在2~3m范围内水平移动布料,且宜垂直于模板均匀布料,严禁用振动棒赶料。
(6)楼梯结构自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。
(7)当墙体或柱高度超过3m时,应采用溜槽辅助下料,分层浇筑,防止高度过大,造成混凝土离析。
采用分层浇筑时,每层浇筑厚度宜控制在300mm 左右,不宜超过500mm,应在下层混凝土充分沉降后再浇筑上面的混凝土,振捣时时应插入下层混凝土50mm o浇筑混凝土时,不得向模板内侧面直冲布料,也不得直冲钢筋骨架。

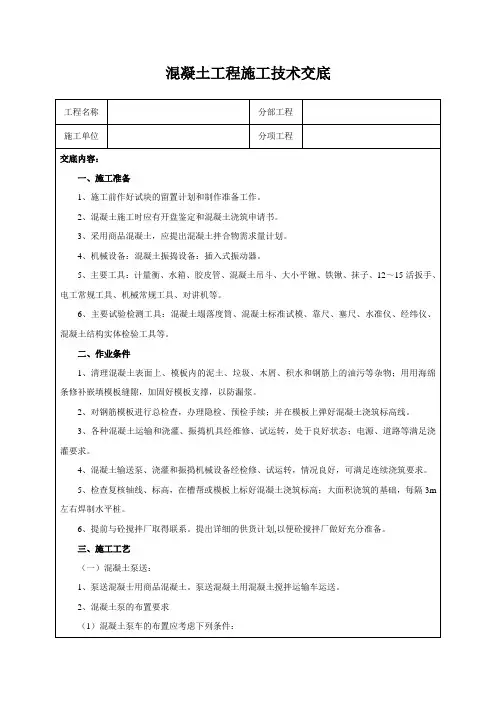

混凝土工程施工技术交底

(4)混凝土强度达到1.2N/mm²前,不得在其上踩踏或安装模板及支架。
2、常用的养护方法:
(1)薄膜布养护:在有条件的情况下,可采用不透水、气的薄膜布(如塑料薄膜布)养护。用薄膜布把混凝土表面敞露的部分全部严密地覆盖起来,保证混凝土在不失水的情况下得到充足的养护。但应保持薄膜布内有凝结水。
混凝土工程

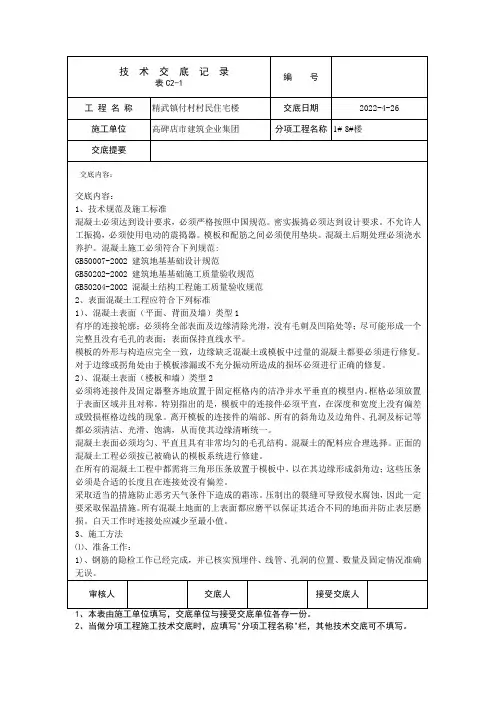

工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、施工前作好试块的留置计划和制作准备工作。
2、混凝土施工时应有开盘鉴定和混凝土浇筑申请书。
3、采用商品混凝土,应提出混凝土拌合物需求量计划。
4、机械设备:混凝土振捣设备:插入式振动器。
5、主要工具:计量衡、水箱、胶皮管、混凝土吊斗、大小平锹、铁锹、抹子、12~15活扳手、电工常规工具、机械常规工具、对讲机等。
6、主要试验检测工具:混凝土塌落度筒、混凝土标准试模、靠尺、塞尺、水准仪、经纬仪、混凝土结构实体检验工具等。
二、作业条件
1、清理混凝土表面上、模板内的泥土、垃圾、木屑、积水和钢筋上的油污等杂物;用用海绵条修补嵌填模板缝隙,加固好模板支撑,以防漏浆。
2、对钢筋模板进行总检查,办理隐检、预检手续;并在模板上弹好混凝土浇筑标高线。
2、竖向结构混凝土浇筑
(1)柱、墙混凝土浇筑前底部应先填以50~100mm厚与混凝土配合比相同减半石水泥砂浆。
(2)混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶、使混凝土下落。浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过500mm。
商品混凝土施工技术交底

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
商品混凝土施工技术交底 3篇

商品混凝土施工技术交底一、商品混凝土施工技术交底1.施工前准备(1)验收原材料:水泥、骨料、砂子等原材料应当有质量合格证明,严禁使用不合格原材料;(2)搅拌设备检查:搅拌设备应当经过调整和检查,确保正常运转;(3)配合比检查:在施工前将原材料按照配合比配好,并严格按照配合比进行施工;(4)模板检查:模板必须符合设计要求,无变形、裂口和漏泥现象,尺寸和位置要符合标准。
2.施工过程(1)浇注前,首先应将模板清洁干净,涂上隔离剂,防止混凝土黏在模板上;(2)混凝土浇注应先从角落或角部开始,缓慢向外洒,避免对模板的损伤;同时要防止混凝土冒出气泡,导致结构不牢固;(3)浇注完毕后,应及时进行振捣,避免空隙和收缩裂缝的产生,同时可以加强混凝土的密实度;(4)再次用水泥砂浆封闭模板,防止混凝土从模板下方渗出,确保混凝土的质量和美观度。
3.施工后处理(1)混凝土要在施工后进行养护,保持湿润,避免干裂;(2)混凝土未达到抗压强度要求前,不得对其进行荷载或振动等测试,以免影响其强度和稳定性;(3)如果在混凝土表面有一些裂缝,应及时进行修补,并使用符合标准的修补材料。
4.安全注意事项(1)施工人员应穿戴好安全帽、手套、防滑鞋等,确保施工安全;(2)混凝土搅拌时使用的润滑油要选用合适的润滑油,以免造成火灾或爆炸;(3)混凝土浇注现场应有专人负责,确保安全。
二、商品混凝土施工技术交底1.施工前准备(1)确定浇注混凝土的连续时间和地点,避免因为混凝土过长的时间积聚而导致脱水和开裂;(2)混凝土原材料应该有质量标准,质量应该符合合同标准;(3)必须检查检测设备,如搅拌机、输送泵、筛分设备等是否符合施工标准。
2.施工过程(1)混凝土的浇注应按照设计要求进行,以防止模板变形或破损;(2)施工时应先将混凝土倒至最高点处,然后倒到最低点,避免混凝土过度振动;(3)混凝土充填应根据模板的高度和深度,逐层充填,充填过程中,应进行振实和浇注油浸剂处理以保证强度和质量;(4)如砌体结构有开洞或管线等情况时,应在浇注混凝土之前进行处理,便于浇注施工。

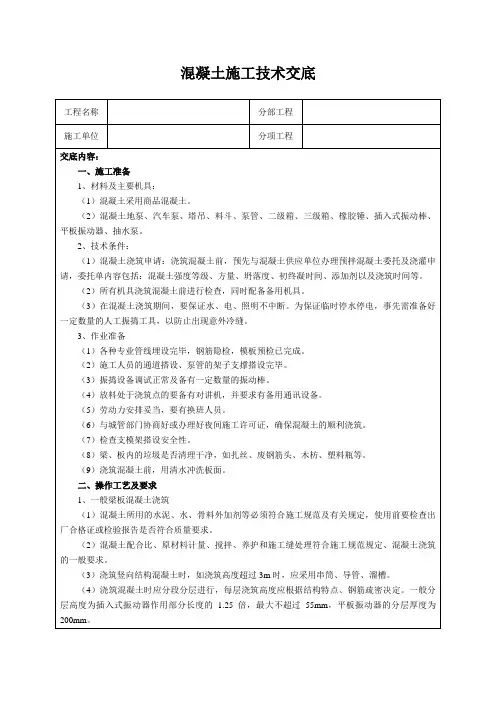

混凝土施工技术交底

(3)在混凝土浇筑期间,要保证水、电、照明不中断。为保证临时停水停电,事先需准备好一定数量的人工振捣工具,以防止出现意外冷缝。
3、作业准备
(1)各种专业管线埋设完毕,钢筋隐检,模板预检已完成。
(2)施工人员的通道搭设、泵管的架子支撑搭设完毕。
(3)振捣设备调试正常及备有一定数量的振动棒。
5、混凝土的养护
(1)混凝土浇筑完成以后,瓦工开始进行找平工作,瓦工用2m刮杆依照标高控制点将混凝土刮平,边刮平边复核。注意墙柱根部的平整度控制,控制在5mm浇水养护。
(3)混凝土浇水养护日期一般不小于7天,掺用缓凝型外加剂或有抗渗要求的混凝土不得少于14天。
(4)每日浇水次数应能保持混凝土处于足够的湿润状态,常温下每日浇水两次。
6、注意事项
(1)蜂窝:原因是混凝土一次下料过厚,振捣不实或漏浆,模板有缝隙使水泥浆流失,钢筋混凝土较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出。
(2)露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、柱底部振捣不实,也可能出现露筋。
(2)洞口进行浇筑时,洞口两侧浇筑高度应均匀对称,振捣棒距洞边≥30cm,从两侧同时振捣,以防止洞口变形。在钢筋密集处或墙体交叉节点处,要加强振捣,保证密实。
(3)墙身不能一次性浇筑完成,混凝土没有初凝时间侧压力相当大,容易涨模,应分段、对称和分层浇筑,浇筑部位下方应有人随时保持跟踪,并用橡胶锤敲击模板,以免在浇筑过程中因气泡无法排出而造成蜂窝麻面。
(4)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,最大不超过55mm,平板振动器的分层厚度为200mm。
混凝土技术交底书范文(3篇)_2

混凝土技术交底书范文(3篇)(一)生产委托商品混凝土买卖合同生效后,请贵布在浇筑前1~2天以电话、传真、短信、微信等方式通知我公司所需浇筑的“浇筑时间、布位、混凝土强度等级、坍落度、方量等”等技术指标,以便我公司按照要求安排混凝土生产和准备相关技术资料。
对于有特殊要求的混凝土请贵布提前7天告知我公司,以便组织相关材料进行生产。
(二)供应前准备(1)检查模板和支架强度、刚度及稳定性,满足规范要求方可浇筑混凝土;(2)混凝土浇筑前,应先将基层、模板、砖混砌墙等散水湿润,防止吸水造成混凝土开裂,但不能有积水;(3)商品混凝土运输前,贵布做好运输车辆的路面交通协调工作,保证混凝土运输畅通。
(三)润管砂浆处理混凝土泵送前,用来润泵车及管道的水和砂浆(也可以使用润泵剂)不能浇筑在工程布位,禁止润泵砂浆浇筑进工程结构造成墙、柱断条,或梁板底布混凝土酥松。
(四)混凝土施工注意事项(1)混凝土凝结时间商品混凝土初凝时间一般为8~12小时(气温高时为4~6小时,气温低时会适当延长),终凝时间为12~16小时(高温时5~7小时,气温低时会适当延长)。
昼夜温差较大时,晚上浇筑的混凝土容易出现凝结时间延长,应应根据实际情况合理安排抹面、收光、养护等工作。
(2)现场停留时间混凝土运至施工现场应及时浇筑,停留时间一般不得超过90min,夏季卸料时间不得超过60min,春秋季不得超过90min,冬季不得超过120min。
若有特殊要求,应提前告知我公司,以便调整配合比,若事先不告知,任意延长卸料时间,因时间延长造成的任何质量问题有施工方承担。
(3)混凝土强度等级确认混凝土运至现场,请贵布相关人员认真核对“发货单”及运输车标志牌与施工单位要求的型号等信息是否一致,确认无误后再进行浇筑。
(4)卸料卸料前,将罐车高速旋转30秒作用,使混凝土搅拌均匀再卸料。
卸料过程中严禁私自加水调整混凝土工作性,造成质量损失由施工方承担。
(5)坍落度检测与调整贵布应设专门人员对进入现场的混凝土进行检测验收,若混凝土坍落度不能满足施工要求,应及时通知我公司技术人员进行处理,严禁私自加水或添加其他物料进行处理。
混凝土施工技术交底

6
保护层厚度
±5
尺量
7
预埋件、管中心线位置
3
拉线、尺量
四、注意事项
1、底板混凝土找平时焊接钢筋三角架,浇筑时配合刮尺使用,控制底板厚度、平整度。在混凝土收平后可取出,间距≤1.8m。
2、使用地泵时,混凝土泵管、布料机不得直接搁置在钢筋上,采用支架架空。
3、地泵使用完成后,要将泵管清理干净堆放在指定位置(不得堆放在外架、楼梯口、通道口、洞口、电梯井架体等危险位置)。
(4)上述作业,应由本车驾驶员完成,严禁非驾驶人员操作。
(5)混凝土泵进料斗上,应安置网筛并设专人监视喂料,以防粒径过大骨料或异物入泵造成堵塞。
(6)严禁将质量不符合泵送要求的混凝土入泵。
(7)混凝土搅拌运输车喂料完毕后,应及时清洗拌筒并排尽积水。
(四)混凝土泵送浇筑
1、混凝土浇筑时,先浇筑集水坑、电梯井底部混凝土,待振捣密实后,再浇筑集水坑、电梯井侧壁混凝土。侧壁混凝土应分层振捣浇筑。
(六)混凝土养护
混凝土浇筑完毕抹平压光后覆盖塑料薄膜,洒水养护。达到上人强度后,再覆盖一层毛毡并洒水养护。
(七)模板拆除
1、侧模应在混凝土强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,方可拆除。
2、混凝土的拆模时间除需考虑拆模时的混凝土强度应满足规定的要求外,还应考虑拆模时混凝土的温度不能过高(由水泥水化热引起),以免混凝土接触空气时降温过快而开裂,混凝土内部开始降温以前以及混凝土内部温度最高时不得拆模。一般情况下,结构或构件芯部混凝土与表层混凝土之间的温差、表层混凝土与环境之间的温差大于20℃时不宜拆模。大风或气温急剧变化时不宜拆模。在炎热和大风干燥季节,应采取逐段拆模、边拆边盖的拆模工艺。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砼施工技术交底一、本工程采用商品砼,在施工中要注意做到:(1)对要浇筑的砼的技术要求应书面通知砼搅拌站,并向搅拌站索要砼施工配合比单。
(2)商品砼送到施工现场后要进行检查。
包括:向司机索要送料单,以确定砼出机的时间;测量砼的坍落度,以确定砼的施工度。
对砼出机时间超过初凝时间,而且出料有离析、沉淀现象的,应予以处理,直至退货。
(3)商品砼送到施工现场后,应将滚筒高速旋转几转,使砼进一步均匀,而后才能出料,并要加强观察,是否有离析现象。
水灰比调整应由搅拌站进行,在现场严禁任意加水。
(4)加强现场与搅拌站的通讯联络,及时向搅拌站报告现场施工情况和对砼的各种要求,以便砼搅拌站随时调整。
尤其是当砼浇筑即将完成时,应准确预报所需的砼方量,保证砼搅拌数量的准确。
(5)施工现场按规定制作砼试块进行养护试压。
同时也要向搅拌站索要砼试压报告单。
(6)粗骨料最大粒径≤构件截面最小尺寸的1/4,且不得超过钢筋最小净间距的3/4;不宜超过板厚的1/3,且不得超过40mm。
二、本工程采用泵送砼施工技术,应注意以下事项:(1)泵机操作人员应进行严格培训,以考试合格方准上岗操作。
(2)泵送前应检查泵机运行情况,确保运行正常。
(3)泵机料斗上要有筛网,并派专人值班监视喂料情况,当发现大块物料时,应立即拣出。
(4)泵送前,应先开机用水润湿整个管道,而后送入水泥砂浆,使输送管壁处于充分滑润状态,再开始泵送砼。
(5)砼应保证连续供应,以确保泵送连续进行,尽可能防止停歇。
万一不能连续供料,宁可放慢泵送速度,以保证连续泵送。
当发生供应脱节不能连续泵送时,泵机不能停止工作,应每隔4~5min使泵正、反转两个冲程,把料从管道内抽回重新拌合,再泵入管道,以免管道内拌和结快或沉淀。
同时开动料斗中的搅拌器,搅拌3~转,防止砼离析。
(6)在泵送砼时,应使料斗内持续保持一定量的砼,如料斗内剩余的砼降低到20cm以下,则易吸入空气,致使转换开关阀间造成砼逆流,形成堵塞,则需将泵机反转,把砼退回料斗,除去空气后再正转泵送。
(7)泵送时,应随时观察泵送效果,若喷出砼像一根柔软的柱子,直径微微放粗,石子不露出,更不散开,证明泵送效果尚佳;若喷出一半就散开,说明和易性不好;喷到地面时砂浆飞溅严重,说明坍落度应再小些。
(8)泵送结束后,要及时进行管道清洗技术交底内容:1、施工员须提前做好混凝土浇筑计划,并提前、准确的通知搅拌站混凝土浇筑的具体部位、混凝土的品种、强度等级、所须混凝土量、浇筑时间等。
2、到达现场的商品混凝土,必须核对混凝土供应商出具的收货单,并检测混凝土坍落度,以及入模温度不大于30℃,符合要求方能卸料浇注。
浇筑过程中要随机取样测定和做试块,严格把好混凝土的质量关,不合格的混凝土不得进行浇筑。
3、从混凝土搅拌车卸出的混凝土不得发生离析现象,否则需重新搅拌合格后才能卸料。
使用混凝土输送泵泵送混凝土(必要时用串桶、溜槽或吊罐辅助)至浇筑混凝土面下料,防止混凝土离析。
4、施工缝施工时,先浇灌混凝土基面必须充分凿毛、清洗干净、排除杂物。
施工缝在浇灌混凝土前洒水湿润,然后在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。
该部位混凝土应细致捣实,使新旧混凝土紧密结合。
5、浇筑混凝土必须控制好标高及平整度,可以在侧墙的预留钢筋上要做好板面标高标记,并焊上十字筋,浇筑混凝土工人要保护好标高标记,并依此控制混凝土浇筑标高并修平。
6、现场准备好编织塑料布,随时对浇注点进行覆盖,以防止暴晒和雨淋。
7、混凝土浇筑前24小时内对垫层进行洒水湿润。
:一、施工准备(一)、原材料准备(二)技术、施工准备1、钢筋工程已办理隐检手续,检查模板的位置、标高、截面尺寸、垂直度是否正确,接缝是否严密,预埋件位置和数量是否符合图纸要求,支撑是否牢固,此外,还要清除模板内的木屑、碎渣等杂物。
2、材料、机具、道路的检查:对材料主要检查其品种、规格、数量和质量,对机具主要检查数量、运转是否正确。
3、砼振捣用的振捣棒采用低噪声的器具,搅拌棚进行封闭处理防止粉尘外溢,并随时对干燥的砂、石子等材料及堆放场地、道路洒水湿润防止扬尘。
、施工工艺1、砼搅拌①柱、梁、板混凝土采用JZ350搅拌机搅拌。
②根据施工现场测定的砂石含水率,确定本工作班使用的施工配合比,并严格按配比牌的重量要求过磅上料。
交底内容:○4装料顺序:石子、砂、水泥、掺料、外加剂、水,计量准确,不得出现少加、漏加现象。
○5搅拌时间:自全部拌合料装入搅拌筒中起到砼开始卸料止,掺加防水剂的砼搅拌最短时间不小于120S,未掺加外加剂的砼最短时间不小于90S。
2、砼运输采用四台QT20A塔吊运输,用料斗接满砼,塔吊直接吊至浇筑地点。
在塔吊死角部位搭设马道,采用双轮车运输。
3、砼浇筑(1)、为了保证砼浇筑时不产生离析现象,砼自高处倾落时的自由倾落高度不宜超过2m,若砼自由下落高度超过2m,要沿溜槽或串筒下落,防止砼在下落过程中产生离析,确保强度等级。
(2)、为了使砼振捣密实,必须分层浇筑,每层砼浇筑的厚度与捣实方法、结构的配筋情况有关,见下表:项次捣实砼的方法浇筑砼层厚度﹙mm﹚1 插入式振动振捣器作用部分长度的1.25倍2 表面振动 200(3)、砼的浇筑工作,应尽可能连续作业,如必须间歇,其间歇时间应尽可能缩短,并要在前层砼终凝前,将次层砼浇筑完毕。
间隙的最长时间应按所用水泥品种及凝结条件确定,即砼从搅拌机中卸出,经运输和浇筑完毕,其延续时间不得超过下表规定。
砼浇筑中的最大间隙时间﹙秒﹚砼强度等级气温低于25℃不低于25℃低于和等于C30 210 180注:1、本表数值包括砼的运输和浇筑时间。
(4)柱砼浇筑交底内容:①柱砼浇筑前底部应先填以5-10cm厚与砼配比相同的水泥砂浆,柱砼应分层振捣,每层厚度不大于40cm,振捣棒不得触动钢筋和预埋件。
②柱高超过3.5m时,在模板侧面已开设的门子洞装斜溜槽分段浇筑,每段浇筑后将门子洞封实,并用箍箍牢。
③柱子砼应一次浇筑完毕,施工缝应留在主梁下面(5)梁、板砼浇筑①梁、板砼同时浇筑,浇筑方法应由一端开始用“赶浆法”即先根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的砼浇筑连续向前推进。
②浇筑梁时,浇筑与振捣必须紧密配合,第一层下料要慢,梁底充分振实后再下二层料,梁底及梁帮部位要注意振实,捣振时严禁挠动钢筋及预埋件,防止位置错移。
③梁柱钢筋较密处,浇筑时要慢,且用小直径振捣棒振捣。
④浇筑板的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,平板移动器的移动间距,应能保证振动器的平板覆盖已振实边缘部分。
并用铁插尺检查砼厚度,振捣完毕后,用长木抹子抹平。
保证表面的平整度不大于规定要求,减少楼地面找平工序。
(6)楼梯砼浇筑①楼梯段砼浇筑自下而上浇筑,先振实底板砼,达到踏步位置时再与踏步砼一起浇筑,不断连续向上推进,并随时用木抹子将踏步上表面抹平。
②施工缝每段宜连续浇筑完,施工缝留置在梯段踏步上三步部位。
4、砼振捣:采用插入式振动棒和平板捣动器振捣○1、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振捣,振至表面出现浮浆为止,移动间距为20-30cm。
上下抽动层层搭接,振动上一层混凝土要插入下层5cm,以消除两层间接槎。
○2、砼用振捣棒振捣至标高完毕后,用刮杆刮平。
在混凝土初凝前用平板振动器二次振捣,排除因混凝土泌水而在粗骨料和水平钢筋下部产生的水份和空隙,防止混凝土沉落而出现裂缝。
平板振动器的移动间距,保证覆盖已振实边缘部分。
交底内容:5、施工缝处理①施工缝必须待已浇筑砼的抗压强度为1.2MPa时,才允许继续浇筑,在浇筑前,施工缝砼表面应凿毛,剔除浮动石子,并用水冲洗干净并充分湿润后,先铺一层10-15mm厚与砼同标号水泥砂浆,然后继续浇筑砼,应细致操作振实,使新旧砼紧密配合。
②从施工缝处开始继续浇筑时,要注意避免直接接近缝边下料,机械振捣前,宜向施工缝处逐渐推进,并距80-100cm处停止机械振捣,但应加强人工对施工缝接缝部位的捣实工作,使其紧密结合。
③注意施工缝位置附近回弯钢筋,做到钢筋周围的砼不受松动和损坏,钢筋上的油污、水泥浆及浮锈等杂物也应清除干净。
6、混凝土养护:为保证混凝土在适宜的条件下硬化,防止混凝土早期失水造成强度损失并产生收缩裂纹,柱混凝土在拆模之后及时用不透水气的塑料薄膜布缠绕,全部严密地覆盖起来,并及时补水,保证混凝土在不失水的情况下得到充足的养护。
梁、板、楼梯砼浇筑完毕后,及时覆盖塑料布或草帘进行养护,并设专人进行浇水养护,保持砼有足够的湿润状态,梁底板底拆模后采用喷雾器器喷水进行养护。
混凝土结构养护时间不少于7天,对抗渗砼不小于14天。
三、需注意质量问题1、混凝土强度不足或强度不均匀,强度离差大,是常发生的质量问题,是影响结构安全的质量问题。
防止这一质量问题除了在混凝土运输、浇筑、养护等各个环节要严格控制外,在混凝土拌制阶段要特别注意。
要控制好各种原材料的质量。
要认真执行配合比,严格原材料的配料计量。
2、混凝土裂缝是常发生的质量问题。
造成的原因很多。
在拌制阶段,如果砂、石含泥量大、用水量大、使用过期水泥或水泥用量过多等,都可能造成混凝土收缩裂缝。
因此在拌制阶段,仍要严格控制好原材料的质量,认真执行配合比,严格计量。
交底内容:3、混凝土拌合物和易性差,坍落度不符合要求。
造成这类质量问题原因中水灰比影响最大;第二是石子的级配差,针、片状颗粒含量过多;第三是搅拌时间过短或太长等。
四、质量通病消除措施1、蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出而造成。
2、露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、板底部振捣不实,也可能出现露筋。
3、麻面:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件表面混凝土易粘附在模板上造成麻面脱皮。
4、孔洞:原因是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混土。
5、缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆等原因,易造成缝隙、夹渣层。
6、梁、柱连接处断面尺寸偏差过大,主要原因是柱接头模板刚度差或支此位模板未认真控制断面尺寸,在工序交接时要认真检查。
7、现浇楼板面和楼梯踏步上表面平整度偏差太大:主要原因是混凝土浇筑后,表面不用抹子认真抹平。
五、质量标准及其要求(1)混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣层等缺陷。
交底内容:(2)混凝土不允许有漏振或振捣过度的现象出现。
(3)允许偏差:轴线位移8mm,标高±10mm,柱梁截面尺寸+8-5mm,垂直度:层高≤5m时为8mm;层高>5m时为10mm;表面平整8mm,预埋件中心线位置10mm。
