柔性饰面砖施工工艺

合集下载

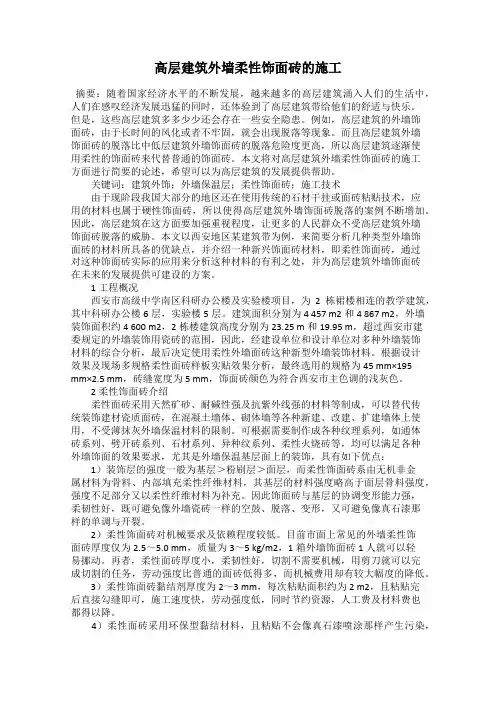

高层建筑外墙柔性饰面砖的施工

高层建筑外墙柔性饰面砖的施工

高层建筑外墙柔性饰面砖的施工摘要:随着国家经济水平的不断发展,越来越多的高层建筑涌入人们的生活中,人们在感叹经济发展迅猛的同时,还体验到了高层建筑带给他们的舒适与快乐。

但是,这些高层建筑多多少少还会存在一些安全隐患。

例如,高层建筑的外墙饰面砖,由于长时间的风化或者不牢固,就会出现脱落等现象。

而且高层建筑外墙饰面砖的脱落比中低层建筑外墙饰面砖的脱落危险度更高,所以高层建筑逐渐使用柔性的饰面砖来代替普通的饰面砖。

本文将对高层建筑外墙柔性饰面砖的施工方面进行简要的论述,希望可以为高层建筑的发展提供帮助。

关键词:建筑外饰;外墙保温层;柔性饰面砖;施工技术由于现阶段我国大部分的地区还在使用传统的石材干挂或面砖粘贴技术,应用的材料也属于硬性饰面砖,所以使得高层建筑外墙饰面砖脱落的案例不断增加。

因此,高层建筑在这方面要加强重视程度,让更多的人民群众不受高层建筑外墙饰面砖脱落的威胁。

本文以西安地区某建筑带为例,来简要分析几种类型外墙饰面砖的材料所具备的优缺点,并介绍一种新兴饰面砖材料,即柔性饰面砖,通过对这种饰面砖实际的应用来分析这种材料的有利之处,并为高层建筑外墙饰面砖在未来的发展提供可建设的方案。

1 工程概况西安市高级中学南区科研办公楼及实验楼项目,为2栋裙楼相连的教学建筑,其中科研办公楼6层,实验楼5层。

建筑面积分别为4 457 m2和4 867 m2,外墙装饰面积约4 600 m2,2栋楼建筑高度分别为23.25 m和19.95 m,超过西安市建委规定的外墙装饰用瓷砖的范围,因此,经建设单位和设计单位对多种外墙装饰材料的综合分析,最后决定使用柔性外墙面砖这种新型外墙装饰材料。

根据设计效果及现场多规格柔性面砖样板实贴效果分析,最终选用的规格为45 mm×195 mm×2.5 mm,砖缝宽度为5 mm,饰面砖颜色为符合西安市主色调的浅灰色。

2 柔性饰面砖介绍柔性面砖采用天然矿砂、耐碱性强及抗紫外线强的材料等制成,可以替代传统装饰建材瓷质面砖,在混凝土墙体、砌体墙等各种新建、改建、扩建墙体上使用,不受薄抹灰外墙保温材料的限制。

柔性面砖施工方案

柔性面砖施工方案

新型外墙外保温饰面装饰材料TY-686柔性面砖工程施工方案2011年5月9日目录一、编制说明1、编制目的2、编制依据3、本工程执行标准二、施工组织设计1、工程概况2、施工部署项目工程部主要负责人职责分工3、施工进度计划三、TY-686柔性质感面砖系统1、基本构造2、主要技术指标及质量要求3、施工材料及工具准备4、施工工艺5、施工要点6、验收质量要求四、TY-686柔性质感面砖细部构造工法1.细部构造做法编制说明2.细部构造工法五、确保工程质量的技术组织措施六、确保安全施工的技术组织措施七、确保文明施工的技术组织措施第一章编制说明一、编制目的:本方案便于对TY--686柔性面砖工程施工的质量控制,以便优质、快捷、高效地完成本项目工程的柔性面砖施工任务,并为业主、监理对TY--686柔性面砖工程的施工方法、质量控制、工程进度等解提供依据。

对柔性面砖工程施工中的主要技术指标施工要点及TY--686柔性面砖细部构造做法进行技术交底。

二、编制依据:1、业主提供的施工图及有关设计图纸审查报告;2、《外墙外保温工程技术规程》JGJ144-2004;3、05系列工程建设标准设计图集(05YJ3-1)DBJT19-20-20054、《民用建筑施工设计规范》GB50176-93;5、《夏热东冷地区居住建筑节能设计标准》JGJ134-20016、《外墙外保温柔性耐水腻子》JG/T229-20077、《外墙保温饰面TY--686柔性面砖工程技术规程》Q/HNTY-001-2008 豫HNJQ-002-20098、省、市建筑主管部门地方性法规及规定;9、本项目工程现场的实际情况及业主提供的其他有关资料三、本工程执行标准:《外墙外保温饰面TY--686柔性质感面砖工程技术规程》Q/HNTY-001-2008,备案号:豫HNJQ-002-2009第二章施工组织设计一、工程概况1、工程名称:2、工程地点:3、工程内容:4、工程面积:二、施工部署因本项目工程量大,构造复杂,阴阳角较多,工期紧,任务重。

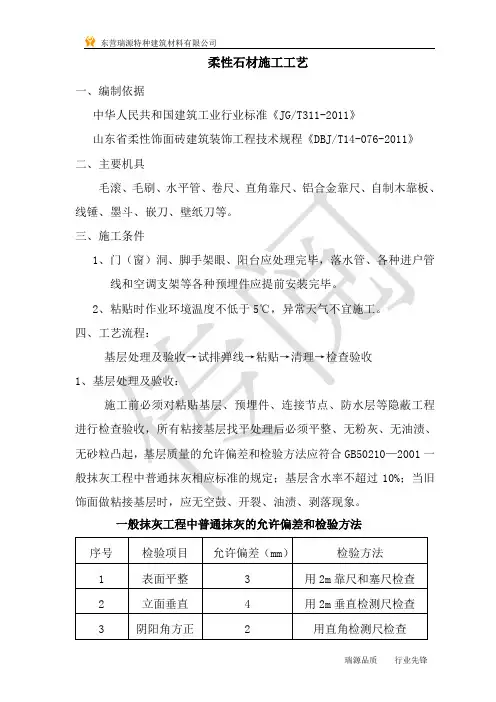

柔性石材施工工艺

柔性石材施工工艺

柔性石材施工工艺一、编制依据中华人民共和国建筑工业行业标准《JG/T311-2011》山东省柔性饰面砖建筑装饰工程技术规程《DBJ/T14-076-2011》二、主要机具毛滚、毛刷、水平管、卷尺、直角靠尺、铝合金靠尺、自制木靠板、线锤、墨斗、嵌刀、壁纸刀等。

三、施工条件1、门(窗)洞、脚手架眼、阳台应处理完毕,落水管、各种进户管线和空调支架等各种预埋件应提前安装完毕。

2、粘贴时作业环境温度不低于5℃,异常天气不宜施工。

四、工艺流程:基层处理及验收→试排弹线→粘贴→清理→检查验收1、基层处理及验收:施工前必须对粘贴基层、预埋件、连接节点、防水层等隐蔽工程进行检查验收,所有粘接基层找平处理后必须平整、无粉灰、无油渍、无砂粒凸起,基层质量的允许偏差和检验方法应符合GB50210—2001一般抹灰工程中普通抹灰相应标准的规定;基层含水率不超过10%;当旧饰面做粘接基层时,应无空鼓、开裂、油渍、剥落现象。

一般抹灰工程中普通抹灰的允许偏差和检验方法2、试排及弹线1)、柔性石材应放置平整场地,核对数量、规格、以备正式铺贴时按号取用。

2)、应按设计要求和施工样板进行排块,并确定接缝宽度、分格、试排,大面积施工前应先放出施工大样,并做样板。

3)、以图纸基准线为标准,弹出垂直线和水平线及各层水平标高控制线,并作出标记。

3、粘贴1)、非水泥基粘贴:粘贴柔性石材时宜自上而下进行,用毛滚将粘结胶涂于墙体表面及柔性石材背面,粘贴时应将柔性石材与基层压实、拍平,保证无翘曲、无气泡,严禁粘结胶污染柔性石材表面。

2)、水泥基粘结砂浆粘贴:用锯齿抹子将粘结砂浆批于墙体表面,宽度以单张柔性石材宽度为宜。

粘贴时宜自上而下进行。

将砖与基层压实,用自制木靠板拍平,四周有粘结砂浆挤出,用等缝宽嵌刀将砂浆均匀压于缝中,严禁粘结砂浆污染柔性石材表面。

3)、在粘结剂初凝前,可调整柔性石材的位置和接缝宽度,使之附线并压实;在初凝后至完全凝固阶段,严禁挪动已粘贴的柔性石材。

柔性面砖施工方案(精品文档)_共11页.doc

柔性面砖施工方案(精品文档)_共11页.doc

.柔性面砖施工工艺目录一、编制依据二、工程概况三、施工安排四、施工准备五、主要施工方法及措施六、注意事项及质量标准七、成品保护八、安全注意事项 (8)一、编制依据1.1 施工组织设计1.2 施工图及设计、变更及效果图1.3 主要规范、规程、标准建筑工程施工质量验收统一标准(GB50300—2001)建筑装饰装修工程质量验收规范(GB50210-2001)建筑安装分项工程施工工艺规程(DBJ01-26-96)外墙涂料涂饰工程施工验收规程(DBJ50-046-2006)弹性建筑涂料 (JG/T172-2005)二、工程概况2.1 工程名称:微山县第二实验中学工程;2.2 建设单位:微山县教体局;2.3 设计单位:济宁市规划设计院;2.4 勘探单位:山东地质勘察公司;2.5 监理单位:济宁市中元建设监理有限公司2.6 施工范围:住宅、公寓、实验楼、教学楼、餐厅、体育馆;2.7 工程结构:结构为现浇框架结构及砖混结构;2.8 工程地点:济宁市微山县;2.9 建筑面积: 48122.06 M 2本工程位于济宁市微山县第二实验中学,材料及人员进出均从微山大道,交通运输比较方便。

三、施工安排3.1 施工控制3.1.1 目标控制:外墙装修工程质量要做到内坚外美,装修施工是非常重要的环节。

将优良指标按分项工程指标层层分解,按岗位职责具体落实到每个人,落实到每个分项工程,并且制定保证指标完成的控制措施。

3.1.2 过程控制:严格执行样板制、挂牌制、技术交底先行制、质量专检制等各项管理制度,加强过程控制。

施工前先进行装修样板施工,经甲方、监理、设计等各方认可后再全面铺开施工,未作样板的分项,不能大面积装修。

四、施工准备4.1 技术准备为了确保正是施工工作的顺利有效进行,施工前期依据工程概况及实际,将做好以下工作准备:认真识图,对图纸中的疑问做好记录,由项目部组织施工队伍对已由建设单位签字认可的样板方案进行技术交底,熟悉操作工艺要求、验收规范以及设计要求等有关技术要领。

仿面砖柔性面砖施工方案

仿面砖柔性面砖施工方案

目录一、工程概况.................................................................................................. - 1 -二、技术准备.................................................................................................. - 1 -三、柔性面砖施工工艺.................................................................................. - 1 -四、施工工艺流程及操作要点...................................................................... - 2 -五、质量要求控制.......................................................................................... - 4 -六、安全保证措施.......................................................................................... - 5 -七、文明施工.................................................................................................. - 6 -一、工程概况本工程位于西安市临潼区,共计14栋其中1栋为2层底部框架带商业服务网点,其余均为11层框架剪力墙结构。

建筑防火类别为一类,建筑耐火等级为二级,建筑设计使用年限50年,建筑抗震设防烈度为八度,总建筑面积为:123784㎡。

柔性面砖施工工艺

柔性面砖施工工艺

序号间隔时间工序需要工具、材料施工标准施工方法涂布率备注1验底观察、用竹签划1、施工前用专用检测工具对外保基面测测耐固温基面进行耐固度等全面检查;度、用弯头钢筋弯头钢筋、竹签、2、对空鼓、开裂洞口及未收口部敲击基面听声、xx毛笔、靠尺、位用墨水毛笔做标记,并做好相手摸测空鼓、靠xx角检测仪、应方位笔记及拍照记录;尺测平整度、同纸、笔、相机3、将存在缺陷记录报告送呈甲方时记录、拍照及监理方进行处理。

等,做好相应的检查记录。

1、施工面的平整度应符合的四个项目:即表面平整阴阳角垂直、立面垂直和阴阳角方正,四项目误差均不超过3㎜;2、所验的保温基面应平整,误差不超过4mm3、滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。

4、保温基面阴阳角、门窗边口要垂直,上下门窗应在同一条水平、垂直线上。

5、保温抹面砂浆应为二遍,抹面层应平整,无起层、空鼓、裂缝;粘接砂浆的粘接力应达到拉拔测试合格的标准。

2修补基层1、对空鼓、开裂处进行人手打凿,并清除粉尘;2、用清水清洗缺陷抹面砂浆、抹刀处后并达到润湿状态后,即时调配抹面砂浆进行修补平整手工无无空鼓及不平整之处由保温方修补后我方验收合格进行移交3对所有大角进行塑料护角条安装。

先在需安装护角条的阳角刮铲刀、刮刀、塑料涂双组份腻子,使腻子均匀分布,贴护角条、铝合金靠然后将护角条摁入腻子层内,并尺用铝合金靠尺和吊锤作为衡量工具,垂直找平找直。

手工无无安装时尽可能的以最薄腻子层作为粘结层,以减低腻子层的厚度,减少开裂现象,第二根与第一根连接时一定要上下一致、垂直;无高低弯曲现象。

4修阴角抹面砂浆、靠尺、线找基准并放垂直线。

铲刀、刮刀、角磨2、对阴角进行清铲,必须铲出阴机、墨线、吊锤角利角出来。

3、用抹面砂浆进行修补顺直。

对墙体进行铲墙,确保清除后的墙体无杂物、无水泥粒、无油污物、无松散物;手工4h无修补后的阴确保顺直方正。

5铲底清除铲刀、刮刀手工无铲底的质量好与坏会影响到腻子层的施工工效与品质第一遍找6平腻子施工1、必须搅拌均匀粉体腻子;铲刀、刮刀、靠尺;2、均匀厚涂找平腻子,然后使用配比=水):腻子刮刀横着满刮平整;如果存在不粉=100:30平整外则需点补腻子后再满刮一遍,尽量消除批刀痕。

软陶柔性建筑饰面片材施工工法(2)

软陶柔性建筑饰面片材施工工法(2)

软陶柔性建筑饰面片材施工工法软陶柔性建筑饰面片材施工工法一、前言软陶柔性建筑饰面片材是一种具有柔韧性和耐久性的建筑材料,适用于各类建筑物的装饰和保护。

软陶柔性建筑饰面片材施工工法经过多年实践经验的累积和工艺技术的不断创新,已经越来越得到广泛应用。

本文将对软陶柔性建筑饰面片材施工工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点软陶柔性建筑饰面片材施工工法具有以下特点:1. 灵活性高:软陶柔性建筑饰面片材可以根据建筑物的形状和曲线进行弯曲、裁剪等加工,适应各种复杂建筑形态。

2. 耐久性好:软陶柔性建筑饰面片材采用特殊的材料和工艺处理,具有耐候、防火、耐腐蚀等特性,使用寿命长。

3. 施工周期短:软陶柔性建筑饰面片材采用预制工艺,可以在工厂生产完成后直接安装,大大缩短施工周期。

4. 色彩丰富:软陶柔性建筑饰面片材可以通过喷涂、印刷等方式实现各种颜色和图案的设计,满足建筑物的个性化需求。

三、适应范围软陶柔性建筑饰面片材适用于各类建筑物,包括办公楼、商业综合体、住宅小区、景区建筑等。

特别适用于形状复杂、曲面多变的建筑物。

四、工艺原理软陶柔性建筑饰面片材施工工法基于以下原理和技术措施:1. 材料选择:选择具有柔韧性、耐久性和装饰性的软陶柔性建筑饰面片材作为施工材料。

2. 加工措施:根据具体施工需求,对软陶柔性建筑饰面片材进行弯曲、裁剪、打孔等加工处理,以适应建筑物的形状。

3. 安装方法:采用特殊的粘结剂或固定装置将软陶柔性建筑饰面片材固定在建筑物表面,确保固定牢固和平整。

4. 补偿措施:在施工过程中,对于需要补偿的部位,采取相应的措施进行修补,确保整体效果。

五、施工工艺1. 准备施工材料:准备软陶柔性建筑饰面片材、粘结剂、固定装置等施工材料。

2. 加工处理:根据建筑物的形状和尺寸要求,对软陶柔性建筑饰面片材进行裁剪、打孔等加工处理。

外墙软瓷柔性饰面砖粘贴施工工法(2)

外墙软瓷柔性饰面砖粘贴施工工法(2)

外墙软瓷柔性饰面砖粘贴施工工法外墙软瓷柔性饰面砖粘贴施工工法一、前言外墙软瓷柔性饰面砖是一种先进的装饰材料,其采用柔性材料作为基材,具有重量轻、弯曲性好、无缝拼接等特点,广泛应用于建筑外立面装饰中。

本文将介绍一种外墙软瓷柔性饰面砖的粘贴施工工法,以帮助读者理解该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点该工法具有以下特点:1. 适用范围广:可适用于多种建筑类型和墙体材料,如混凝土墙、砖墙等。

2.材料环保:采用环保材料,低碳环保。

3. 重量轻:相比传统的瓷砖墙面材料,软瓷柔性饰面砖重量轻,可以减轻墙体负担。

4. 柔性好:软瓷柔性饰面砖具有较好的柔性,可弯曲和拼接,适应不规则墙面。

5. 施工快速:采用粘贴施工工艺,施工速度快。

6. 耐久性好:软瓷柔性饰面砖具有优异的耐久性能,可长时间保持美观。

三、适应范围该工法适用于住宅、商业建筑、公共建筑等各类建筑外墙装饰。

四、工艺原理该工法的工艺原理是通过粘贴施工将软瓷柔性饰面砖粘贴在墙面上,实现装饰效果。

具体实施时,需要根据墙体材料和要求采取相应的技术措施,如墙面处理、饰面砖预处理、粘贴胶水的选用等。

这些措施保障了工法的理论依据和实际应用。

五、施工工艺(1)墙面处理:清洁墙面并进行基层处理,如修补裂缝、修平不平整部位等。

(2)饰面砖预处理:根据需要切割饰面砖,并进行防水处理。

(3)粘贴施工:用专用胶水将饰面砖粘贴在墙面上,保持水平、垂直和平整。

六、劳动组织根据施工规模和时间计划,合理组织施工人员,确保施工效率和质量。

七、机具设备该工法所需要的机具设备包括清洁工具、修补工具、切割工具、粘贴工具等。

八、质量控制为确保施工过程中的质量符合设计要求,需要进行以下质量控制:(1)墙面基层处理质量的检验;(2)饰面砖预处理质量的检验;(3)粘贴施工质量的检验,包括粘贴胶水的用量、均匀度和粘贴强度等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

柔性饰面砖施工工艺
一、配制粘结剂:
集中搅拌单组份聚合物粘结砂浆,粘结砂浆:水=4:1。

1.1使用一只干净的塑料容器,先放入少量清水,再陆续加单组份聚合物干混砂浆(以下简称粘结剂),同时陆续加水,边加边搅拌,直到搅拌均匀,且稠度适中为止。

必须按照产品说明书的要求控制加水量,不得加水过多(具体方法参见单组份聚合物砂浆说明书)。

1.2以上工作进行完后,应将配好的粘结剂静置5分钟,再搅拌一次以保证砂浆内各种成分能够混合均匀。

1.3调好的粘结剂宜在2小时内使用完,注意粘结剂内不能加入任何其他添加物,此项工作有专人负责。

二、在柔性饰面砖工程施工前,应对柔性饰面砖进行进场验收。

柔性饰面砖应具有生产厂的出厂检验报告及产品合格证。

进场后验收检查项目为:
2.1.1外形及尺寸;
2.1.2外观;
2.2粘贴柔性饰面砖所用的粘结材料应进行复检,合格后方可使用。

2.3柔性饰面砖工程施工前应对基层进行检查验收,检验方法等同于彩砂喷涂验收。

2.4柔性饰面砖的粘贴施工尚应具有下列条件:
2.4.1基体平整度和垂直度符合相关标准要求,并验收完毕;
2.4.2作业时环境温度不应低于5℃;
2.4.3施工现场所需的水、电、机具和安全设施齐备;
2.4.4门窗洞、阳台和水落管预埋件等处理完毕。

2.5应合理安排整个工程的施工程序,避免后续工程对饰面造成损坏或污染。

2.6柔性饰面砖粘贴可按下列工艺流程施工:
基层验收→排砖、分格、弹性→用齿形镘刀抹粘结砂浆,并刮成梳形→粘贴柔性饰面砖→刷缝→清理表面
2.7基层验收:基层平整度和垂直度应符合相关标准要求,并经验收;
2.8排砖、分格、弹性应符合下列要求:
2.8.1应按设计要求和施工样板进行排砖,并确定接缝宽度、分格,排砖宜使用整砖。

对必须使用非整砖的部位,非整砖宽度不宜小于整砖宽度的1/3;
2.8.2以图纸基准线为标准每平方米放两道垂直线和水平线,弹出控制线,作出标记。

2.9抹粘结砂浆、粘贴柔性饰面砖、刷缝应符合下列要求:
2.9.1宜采用两人一组的作业方式;
2.9.2刮抹2-3mm厚粘结砂浆,宽度以臂长为宜,每次刮抹2m2左右,然后用齿形镘刀将粘结砂浆刮成梳形;
2.9.3铺贴柔性饰面砖,铺贴时宜自上而下进行。

在粘结层初凝前,可调整面砖的位置和接缝宽度,使之附线并压实;在初凝后,严禁振动或移动柔性饰面砖。

2.9.4在粘结砂浆初凝前,应用毛头刷对面砖接缝进行刷缝。

刷缝应连续、平直、光滑。

刷缝时宜按先水平后垂直的顺序进行。

2.10柔性饰面砖粘贴后应及时将表面清理干净。

2.11成品保护
2.11.1柔性饰面砖粘贴后,对因油漆、防水等后续工程而可能造成污染的部位,应采取临时保护措施;
2.11.2对施工中可能发生碰损的入口、通道、阳角等部位,应采取临时保护措施;
2.11.3应合理安排水、电、设备安装等工序,及时配合施工,不宜在柔性饰面砖粘贴后开凿孔洞。

开凿孔洞时,应按自外至里的顺序进行。

三、柔性饰面砖工程验收时,应具有如下资料:
3.1、基层验收记录;
3.2、柔性饰面砖的产品合格证、出厂检验报告、进场验收报告;
3.3、粘结材料的产品合格证、出厂检验报告;3.4、施工技术交底文件;
3.5、施工质量检查记录;
3.6、柔性饰面砖允许偏差
允许偏差及检验方法见表
序号检验项目
允许偏差
(mm)
检查方法
1立面垂直3用2m托线板检查
2表面平整3用2m靠尺及塞尺检

3阳角方正3用方尺、塞尺检查4墙裙上口平直3拉5m小线和尺量检

5接缝平直2。
