成都地铁盾构施工管理规定

合集下载

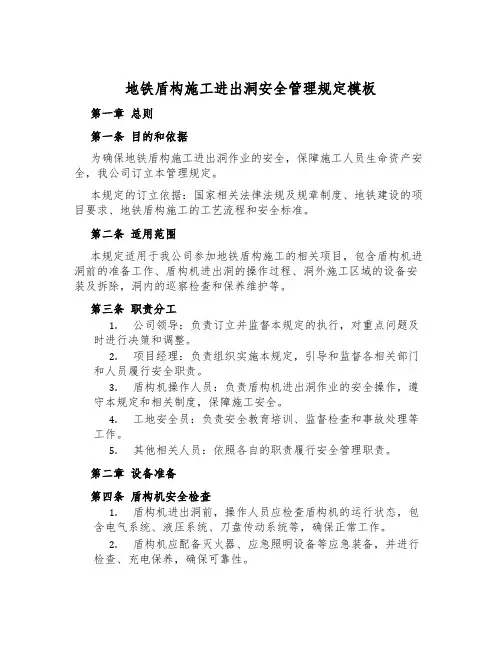

地铁盾构施工进出洞安全管理规定模板

地铁盾构施工进出洞安全管理规定模板

地铁盾构施工进出洞安全管理规定模板第一章总则第一条目的和依据为确保地铁盾构施工进出洞作业的安全,保障施工人员生命资产安全,我公司订立本管理规定。

本规定的订立依据:国家相关法律法规及规章制度、地铁建设的项目要求、地铁盾构施工的工艺流程和安全标准。

第二条适用范围本规定适用于我公司参加地铁盾构施工的相关项目,包含盾构机进洞前的准备工作、盾构机进出洞的操作过程、洞外施工区域的设备安装及拆除,洞内的巡察检查和保养维护等。

第三条职责分工1.公司领导:负责订立并监督本规定的执行,对重点问题及时进行决策和调整。

2.项目经理:负责组织实施本规定,引导和监督各相关部门和人员履行安全职责。

3.盾构机操作人员:负责盾构机进出洞作业的安全操作,遵守本规定和相关制度,保障施工安全。

4.工地安全员:负责安全教育培训、监督检查和事故处理等工作。

5.其他相关人员:依照各自的职责履行安全管理职责。

第二章设备准备第四条盾构机安全检查1.盾构机进出洞前,操作人员应检查盾构机的运行状态,包含电气系统、液压系统、刀盘传动系统等,确保正常工作。

2.盾构机应配备灭火器、应急照明设备等应急装备,并进行检查、充电保养,确保可靠性。

3.故障或异常情况应及时上报,未排出故障前禁止盾构机进出洞。

第五条洞口预先安全措施1.盾构机进出洞前,必需依据设计要求提前进行洞口的防护和预警标识布置,设置安全防护栅栏,并进行强化安全巡察,确保无人进入不安全区域。

2.洞口安全防护栅栏应符合国家标准,结构坚固,高度符合工程要求,设置明显的警示标识。

3.洞口保持通风畅通,布置专人负责通风设备的操作和维护。

第三章盾构机进出洞作业安全掌控第六条进入洞操作1.盾构机进入洞内前,必需确认已经完成必需的准备工作,包含安全防护栅栏的移除、洞内的盾构壳体和刀盘的检查等。

2.在盾构机进入洞前,必需进行洞内空气质量检测,确保洞内空气符合安全要求。

3.盾构机操作人员必需依照操作规程,稳定驾驶盾构机进入洞内,避开碰撞洞壁或其他设备。

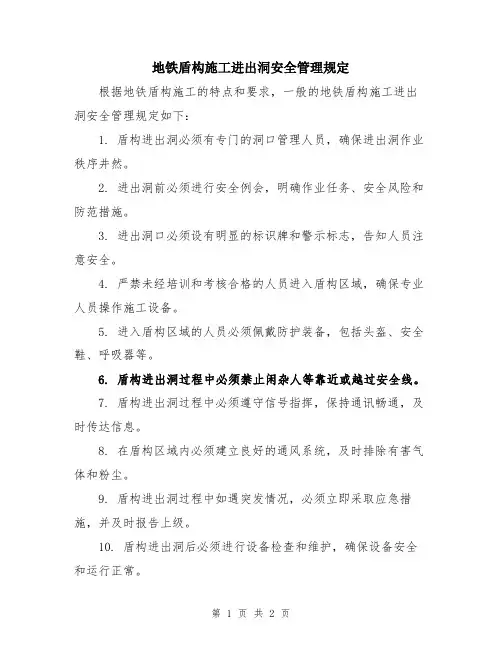

地铁盾构施工进出洞安全管理规定

地铁盾构施工进出洞安全管理规定

地铁盾构施工进出洞安全管理规定
根据地铁盾构施工的特点和要求,一般的地铁盾构施工进出洞安全管理规定如下:
1. 盾构进出洞必须有专门的洞口管理人员,确保进出洞作业秩序井然。

2. 进出洞前必须进行安全例会,明确作业任务、安全风险和防范措施。

3. 进出洞口必须设有明显的标识牌和警示标志,告知人员注意安全。

4. 严禁未经培训和考核合格的人员进入盾构区域,确保专业人员操作施工设备。

5. 进入盾构区域的人员必须佩戴防护装备,包括头盔、安全鞋、呼吸器等。

6. 盾构进出洞过程中必须禁止闲杂人等靠近或越过安全线。

7. 盾构进出洞过程中必须遵守信号指挥,保持通讯畅通,及时传达信息。

8. 在盾构区域内必须建立良好的通风系统,及时排除有害气体和粉尘。

9. 盾构进出洞过程中如遇突发情况,必须立即采取应急措施,并及时报告上级。

10. 盾构进出洞后必须进行设备检查和维护,确保设备安全和运行正常。

以上规定仅为一般指导,具体的地铁盾构施工进出洞安全管理规定可能会根据地区和工程的不同而有所变化。

2023年地铁盾构施工进出洞安全管理规定

2023年地铁盾构施工进出洞安全管理规定

2023年地铁盾构施工进出洞安全管理规定地铁盾构施工是现代地铁建设的一种重要施工工艺,其安全管理对于地铁工程的进展和施工质量至关重要。

为了保障盾构施工进出洞的安全,我提出以下地铁盾构施工进出洞安全管理规定。

一、施工前的准备工作1.编制详细施工方案:盾构施工前,必须编制详细的施工方案,包括盾构机的选型、施工路线、进出洞口的布置等。

方案必须经过专家评审,确保施工安全和高效。

2.精确勘测:对地下障碍物进行精确勘测,包括地下管线、地下水位等,确保施工过程中不会破坏重要设施和影响周围环境。

3.施工人员培训:对参与盾构施工的工作人员进行专业培训,包括施工工艺、安全措施等方面的知识,提高施工人员的技术水平和安全意识。

二、施工过程中的安全管理1.设备检查:施工前对盾构机进行全面检查,确保设备可靠运行。

如检查主、辅机的润滑油、液压系统、电气设备等,及时发现并修复故障。

2.制定严格施工制度:制定严格的施工制度,规定施工时的速度、推力、掘进路线和刀盘转速等参数,确保施工过程中的安全。

3.定期维护保养:定期对盾构机进行维护保养,包括设备的清洗、润滑、紧固等,以保证设备的正常运行和延长设备的使用寿命。

4.安全监控系统:在盾构施工现场设置安全监控系统,监测施工过程的各项参数和设备状态,及时发现并处理异常情况。

5.安全通道设置:设置施工现场的安全通道,确保施工人员在紧急情况下能够迅速撤离,并设置安全出口。

6.施工交底:每天施工前,施工人员要进行安全交底,明确施工任务、注意事项和紧急情况的处理方式,提高施工人员的安全意识。

7.协同作业管理:与其他施工单位保持紧密的协作,互相协调进度,确保施工过程中各项工作的顺利进行。

三、应急管理措施1.制定应急预案:编制详细的应急预案,明确各项紧急情况的应对措施,包括火灾、泥水涌入等,提前做好演练。

2.安全培训和演练:定期进行安全培训和演练,使施工人员熟悉应急预案,并能够迅速有效地应对各种突发情况。

富水砂卵石地层地铁区间隧道盾构法施工管理规程指导意见

富水砂卵石地层地铁区间隧道盾构法施工管理规程指导意见

富水砂卵石地层地铁区间隧道盾构法施工管理规程指导意见成都轨道交通有限公司2011年6月前言本规程是根据成都轨道交通有限公司的要求(合同编号:2D0251-2010-028-KY006),由西南交通大学、成都轨道交通有限公司、中国中铁隧道集团有限公司等单位共同编写。

本规程编写组参照了国内外盾构隧道相关标准,结合了多年来成都地铁盾构隧道工程实践经验和技术成果,并征求建设、设计、施工、监理等有关单位的意见,最终制定本规程。

本规程的主要技术内容为:1.总则;2.术语;3.基本规定;4.盾构始发;5.一般地段盾构掘进控制;6.出土管理;7.壁后注浆;8.刀具更换;9.盾构接收;10.盾构停机重启;11.特殊地段施工;12.管片拼装;13.监控量测及质量检测;14.隧道施工组织管理。

各单位在执行本规程过程中,结合过程实践,认真总结经验,如发现需要修改和补充之处,请将意见或建议寄西南交通大学《成都地铁盾构隧道施工规程》编写组(地址:四川省成都市二环路北一段111号西南交通大学土木馆1609室;邮政编码:610031),以供今后修订时参考。

主编单位:西南交通大学成都轨道交通有限公司参编单位:中国中铁隧道集团有限公司中铁十三局集团有限公司中铁二院工程集团有限责任公司中铁二局集团有限公司中铁十五局集团有限公司中煤国际工程集团重庆设计研究院广东华隧建设股份有限公司主要起草人:何川肖中平马文义沈卫平吕强方勇张延晏启祥刘高峰姚小平江英超张志强耿萍王士民汪波封坤郭瑞目次1总则 (1)2术语 (1)3基本规定 (2)4盾构始发 (3)4.1地层处理 (3)4.2盾构始发准备工作 (3)4.3盾构姿态控制 (4)4.4盾构始发掘进控制 (4)5一般地段盾构施工 (4)5.1一般规定 (4)5.2盾构推力 (5)5.3推进速度 (5)5.4掘削扭矩 (5)5.5刀盘转速 (5)5.6土仓压力 (5)6出土管理 (5)6.1碴土改良 (6)6.2添加材要求 (6)6.3出土体积控制 (6)6.4出土重量控制 (6)6.5螺旋输送机 (6)6.6防喷涌 (7)6.7出土记录管理 (7)7壁后注浆 (7)7.1一般规定 (7)7.2注浆参数的选择 (7)7.3注浆材料 (8)7.4二次注浆 (8)7.5注浆作业管理 (8)8刀具更换 (8)8.1换刀地点 (8)8.2换刀方法 (9)8.3带压换刀 (9)9盾构接收 (9)9.1接收前准备 (9)9.2盾构接收掘进控制 (10)10盾构停机重启 (10)10.1带压换刀作业完成后盾构重启 (10)10.2盾构长时间停机重启 (10)11特殊地段盾构施工 (10)11.1一般规定 (10)11.2特殊地段的施工措施 (11)12管片拼装 (11)12.1一般规定 (11)12.2拼装前的准备 (11)12.3拼装作业 (11)12.4管片拼装质量控制 (12)12.5管片修补 (12)12.6防水 (12)13监控量测及质量检测 (13)13.1一般规定 (13)13.2监控量测内容 (13)13.3沉降及位移监测 (14)13.4管片结构内力及荷载量测 (14)13.5质量检测 (14)13.6资料整理和信息反馈 (15)14隧道施工组织管理 (16)14.1一般规定 (16)14.2业主单位 (16)14.3监理单位 (16)14.4施工单位 (16)14.5第三方监测单位 (17)本规程用词说明 (18)附:条文说明 (20)1 总则1.0.1为了加强成都地铁盾构法隧道工程的施工管理,统一盾构法隧道工程的施工技术与质量验收标准,确保施工过程的工程安全、环境安全和工程质量,制定本规程。

地铁盾构施工进出洞安全管理规定模版

地铁盾构施工进出洞安全管理规定模版

地铁盾构施工进出洞安全管理规定模版一、总则本规定为了确保地铁盾构施工人员安全进出洞,保障施工工作的顺利进行,制定此安全管理规定。

所有参与地铁盾构施工人员必须严格遵守本规定,并承担相应的责任。

二、安全责任1.项目管理方应设立专门的安全管理机构和安全管理人员,负责地铁盾构施工进出洞的安全管理和监督。

2.项目管理方要下发施工安全方针,要求每位参与施工工作的人员要提高安全意识,严格执行各项安全规定。

3.施工单位要设立安全责任制度,明确各个岗位的安全职责,健全安全检查、安全教育和事故报告等安全管理制度。

三、人员管理1.进入洞口前,施工人员必须进行身体检查,确保身体状况良好,无影响施工安全的疾病。

2.进入洞口前,施工人员必须穿戴符合安全要求的个人防护装备,包括安全帽、防护眼镜、防护面具、耳塞、安全鞋等,并做好防护装备的检查和维护。

3.施工人员进入洞口前,必须接受相关安全培训,掌握盾构施工的安全操作要点和应急处理措施。

四、施工准备1.施工单位必须按照相关规定进行地质勘察和洞口探测,确保洞口的稳定性和安全性。

2.施工前,必须制定详细的施工方案,明确施工的步骤和安全措施,并报相关部门审批后方可施工。

3.施工前,必须对盾构机以及相关设备进行全面检查和保养,确保设备的正常运行。

4.施工单位要建立健全施工现场管理制度,包括但不限于清理施工现场、落实安全警示标识、设置安全通道等。

五、进出洞操作1.进入洞口前,施工人员必须进行安全交底,了解施工现场的安全要求和风险点,并做好相应的防护措施。

2.进出洞口前,必须进行上下洞登记,记录人员的进出时间和身份信息。

3.进入洞口时,必须按照规定的通道,并且注意保持适当的距离,避免发生人员拥挤。

4.进入洞口后,施工人员必须按照规定的施工区域和作业面进行工作,禁止越界和擅自操作设备。

5.出洞时,必须按照规定的通道和顺序进行,保持良好的交通秩序。

六、安全警示1.施工单位要设立合理的安全警示标识,包括但不限于禁止入内、禁止吸烟、悬崖陡坡等。

成都地铁盾构施工管片拼装实名制管理规定(暂行)的通知

成都地铁盾构施工管片拼装实名制管理规定(暂行)的通知

成都地铁有限责任公司建设分公司文件成地铁建…2014‟15号成都地铁公司建设分公司关于印发《成都地铁盾构施工管片拼装实名制管理规定(暂行)》的通知地铁各参建单位:为了加强成都地铁建设工程盾构施工管片拼装质量管理,落实“百年大计,质量第一”的管理方针,强化盾构施工管片拼装规范化、标准化,加强盾构施工质量责任追溯,结合成都地铁盾构工程的实际情况特制定《成都地铁盾构施工管片拼装实名制管理暂行规定》,现印发给你们,请认真贯彻执行。

特此通知。

成都地铁公司建设分公司2014年1月27日成都地铁盾构施工管片拼装实名制管理暂行规定第一条为了加强成都地铁建设工程盾构施工管片拼装质量管理,落实“百年大计,质量第一”的质量方针,加强成都地铁盾构施工管片拼装规范化、标准化管理,强化盾构施工质量责任追溯,结合成都地铁盾构施工管理经验,特制定本规定。

第二条本规定适用于成都地铁在建工程盾构施工项目。

第三条各参建单位根据各工程实际情况,建立相关管片拼装实名制及责任追究奖惩制度,明确各级管理人员及不同岗位的相关职责。

第四条各参建单位应加强管片进场验收、止水条粘接、垂直吊装、水平运输、拼装成环等阶段的过程管理,细化盾构掘进参数、管片选型、姿态控制、注浆、螺栓紧固、测量复核等环节的质量控制。

第五条盾构管片拼装过程中,承包商主管盾构的技术管理人员、盾构机司机、管片拼装手等应实行旁站制度,负责盾构管片拼装质量的控制,监理单位应加强盾构施工各个环节的督促检查,做好监理旁站记录。

第六条承包商应根据工程特点、盾构机及施工设备的技术性能及操作要领,对盾构操作司机及各类设备操作人员进行岗前的技术培训和考核,持证上岗。

第七条开工前,承包商应及时完成有关的安全技术交底,并在施工过程中严格执行,作业人员操作前须阅读作业指导书和交班记录,熟悉该段详细的水文地质资料、设计线路、地面建(构)筑物、管片姿态测量等情况。

第八条已拼装成型的管片,在每环管片的8点-9点钟管片左侧位置贴上拼装信息标示牌,明确盾构管片生产厂家、盾构机司机、管片拼装手、监理验收等信息,信息标示牌采用白底红字格式(见附件1),具体尺寸为:宽为150mm,长为180mm,字体均为黑体,标示牌名称字体长10mm,高9mm,其余字体长8.5mm,高8mm。

地铁盾构施工进出洞安全管理规定

地铁盾构施工进出洞安全管理规定

地铁盾构施工进出洞安全管理规定一、总则为确保地铁盾构施工进出洞安全,规范施工作业行为,保障施工人员健康与人员、设备安全,特制定本管理规定。

二、施工人员进出洞要求1. 进出洞的施工人员必须经过专门的培训,并且持有有效的上岗证书。

2. 进出洞施工人员必须佩戴防护装备,包括安全帽、安全靴、耳塞、手套、口罩等,并严格按照要求正确使用。

3. 在施工现场,施工人员必须按照规定的通道进出洞口,严禁乱穿乱越。

4. 施工人员进出洞口时,要注意周围环境,避免与其他人员或设备发生碰撞。

5. 进出洞的施工人员必须按照规定的时间段进出,不得擅自进出。

三、施工设备进出洞要求1. 进出洞的施工设备必须具备相应的安全保障措施,包括安全扶手、固定装置、防滑装置等。

2. 施工设备进出洞口时,必须由专人操作,确保安全有序。

3. 施工设备进出洞口时,必须遵守洞口交通规则,严禁逆行、违章超车等危险操作。

4. 进出洞的施工设备必须经过严格的检查和维护,确保其安全性能符合要求。

四、施工洞口防护和警示措施1. 在洞口附近必须设立明显的警示标志和安全提示牌,提醒所有人员注意施工现场安全。

2. 洞口必须设置固定护栏和红线警示区域,确保施工区域与通行区域分离,防止无关人员进入。

3. 洞口必须设置明亮的照明设备,确保施工人员和设备进出洞时能有良好的视线。

4. 洞口周围的交通路线必须合理规划,防止交通拥堵或安全隐患。

五、紧急状况处理1. 在出现施工事故、灾害、地质灾害等紧急情况时,必须立即停止进出洞作业,并迅速组织人员疏散。

2. 在紧急情况下,必须按照预先制定的应急预案进行处置,确保施工人员和设备的安全。

3. 在紧急情况下,必须保持通信畅通,及时向上级汇报,并协调相关部门进行协助和处置。

六、安全巡查和纠正措施1. 洞口附近必须设立定期巡查制度,对洞口及其周边区域进行巡查,发现问题及时处理。

2. 巡查人员必须经过专门的培训,熟悉洞口安全要求和监测设备操作方法。

地铁盾构施工进出洞安全管理规定模版

地铁盾构施工进出洞安全管理规定模版

地铁盾构施工进出洞安全管理规定模版第一章总则第一条为了保证地铁盾构施工进出洞过程的安全,减少事故发生的可能性,确保工作人员和施工设备的安全,制定本规定。

第二条本规定适用于地铁盾构施工进出洞的所有工作人员和相关单位。

第三条盾构施工进出洞的安全管理要坚持预防为主、综合管理的原则。

各相关单位要加强组织领导,明确责任,完善安全管理制度,提高施工作业人员的安全意识,切实保障施工过程的安全。

第二章施工前准备第四条盾构施工进出洞前,相关单位应进行前期的技术研究和方案设计。

包括勘察设计、土质分析、地质勘查等工作,确保施工过程的安全。

第五条盾构施工进出洞前应制定详细的施工方案和安全措施,确保工期和施工质量。

第六条在施工前,应对施工进出洞现场进行清理,清除障碍物和杂物,确保施工现场的整洁与安全。

第三章进出洞安全管理第七条施工进出洞操作人员必须持有相关资质证书,并经过培训合格方可进入施工现场。

第八条严禁未经授权的人员进入施工现场,必须加强监控和巡查,确保施工现场的安全。

第九条进出洞作业时,应加强现场的安全防护工作,设置警示标志和安全警戒线,确保工作人员的安全。

第十条施工现场应配备必要的安全设备和器材,包括消防设备、紧急逃生设备等,确保安全的施工环境。

第四章突发事件应急预案第十一条盾构施工进出洞过程中可能发生的突发事件包括但不限于事故、火灾、高空坠落等。

第十二条盾构施工单位应制定相应的应急预案,包括应急救援措施、责任分工和通信联络等,以应对突发事件。

第十三条在发生突发事件时,施工现场人员应迅速采取适当的自救措施,并及时报警,等待救援。

第五章违规惩处第十四条对于违反本规定的行为,将依法依规进行处理,包括但不限于警告、罚款、停工整顿等。

第十五条对于导致事故发生的违规行为,将依法追责,并承担法律责任。

第十六条对于严重违反本规定,导致事故发生的情况,将依法追究刑事责任。

第六章附则第十七条盾构施工进出洞安全管理规定的具体内容,由相关单位根据实际情况制定,经批准后执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

成都地铁有限责任公司文件成地铁〔2015〕126号成都地铁有限责任公司关于印发《成都地铁盾构施工管理规定》(暂行)的通知成都地铁各参建单位:为进一步提高成都地铁各盾构施工监理单位的管理水平,增强质量安全意识,我公司结合成都地铁盾构施工情况,特制订《成都地铁盾构施工管理规定》(暂行),现印发给你们,请严格按照本规定贯彻执行。

特此通知。

成都地铁有限责任公司2015年5月15日成都地铁盾构施工管理规定(暂行)第一章总则第一条为提升盾构施工专业化、规范化、标准化水平,降低盾构施工安全风险,杜绝发生盾构施工重大安全事故,提高盾构施工质量,确保盾构施工安全、优质、高效、有序,特制定本规定。

第二条本规定适用于成都地铁所有新建、在建盾构项目。

第三条本规定是根据《盾构法隧道施工及验收规范》(GB50446--2008)、住建部《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)、成都地铁有限责任公司(以下简称地铁公司)以及地铁公司建设分公司(以下简称建设分公司)下发的相关盾构施工管理规定、办法、通知等编写。

第二章组织机构及人员管理第四条含有盾构区间的标段,施工单位应单独设置盾构项目部,并配置盾构项目部经理、总工及安全总监等人员。

第五条含有盾构区间的标段主要人员的资质须满足以下要求:(一)盾构项目经理须具有盾构施工经验,且在含有盾构区间的施工标段中担任过项目总工或盾构副经理及以上职务。

(二)盾构项目总工须具有盾构施工经验,且在含有盾构区间的标段中担任过技术部门负责人及以上职务。

(三)盾构副经理须具有盾构施工经验,且在含有盾构区间的标段中至少担任过盾构施工现场负责人。

(四)盾构总监代表和专业监理工程师须具有盾构区间施工技术、管理经验。

第六条含有盾构区间标段的项目经理、项目总工、盾构副经理、盾构操作司机及盾构施工管理技术人员和总监、总监代表、专监须经盾构施工相关培训后方可上岗。

第三章设备管理第七条盾构施工单位负责建立本标段范围内所有盾构的管理台账,台账内容至少包括:设备制造厂商及盾构编号、主要技术参数、已使用年限、累计掘进隧道长度、主要穿越地层情况及设备运行维修状况等,并报监理单位和建设分公司盾构技术部备案。

第八条盾构设备进场前需完成盾构设备适应性、可靠性的自评估和专家评估。

新购盾构设备在签定盾构购买合同前完成评估,旧盾构设备在盾构维修改造前完成评估。

详见附表1:盾构适应性与可靠性评估方案(投融资(总包)项目)评审申请表。

盾构设备适应性、可靠性自评估报告至少包括以下内容:(一)刀盘型式和刀具布置与地层的适应性评价。

(二)同步注浆及二次补浆设备与盾构主体设备和地层的适应性评价。

(三)泡沫、膨润土等土体改良设备的性能及其适应性评价。

(四)螺旋输送机的地层适应性评价。

(五)皮带输送机的相关特性及其适应性评价。

(六)润滑及密封系统的适应性评价。

(七)推力和刀盘扭矩的地层适应性评价。

(八)盾构主体设备使用年限超过8年或已累计掘进隧道长度超过10公里(含)的盾构,盾构设备适应性自评估报告中需明确盾构主轴承及其密封的残余寿命。

第九条盾构验收是指盾构主机重新组装,与后配套台车连接,经过调试、自检合格后由地铁建设分公司盾构技术部组织相关部门(安质部、工程部、监理、投融资方(总包方)、盾构制造商、施工单位等)进行验收的过程。

验收内容以盾构制造商出具的盾构机各系统调试项目为准。

第十条新购盾构:(一)盾构在工厂组装调试,盾构施工单位自检验收完成后,由建设公司盾构技术部组织进行盾构工厂验收。

(二)盾构在工地组装调试,盾构施工单位先自检,经投融资单位(总包单位)复检完成后,报监理验收。

监理验收通过后由建设公司盾构技术部组织进行盾构组装调试工地验收,盾构调试验收存在的问题经施工单位整改完成后方可进行始发掘进的开工条件验收。

第十一条旧盾构:(一)用于项目施工的旧盾构原则上由原盾构制造商对盾构进行可靠性评估(如原盾构制造商已经不存在,可由施工单位委托具有相应资质的盾构制造商进行评估)并出具该盾构现状能否满足本标段施工的评估报告。

盾构施工单位根据新建项目地质条件、盾构可行性评估报告,提出维修、改造方案,并且组织相关专家进行盾构可靠性、适应性评审。

(二)旧盾构经盾构施工单位维修、改造、组装调试,盾构制造商出具盾构最终验收报告后,由建设公司盾构技术部组织相关部门对用于项目施工的旧盾构进行整体验收,盾构验收存在的问题整改完成后方可进行始发掘进的开工条件验收。

第十二条在盾构施工过程中,如存在盾构过站、转场等工序,盾构施工单位应根据盾构实际情况编制维修、改造方案,当盾构再次组装、调试完成后,由建设公司盾构技术部组织相关部门进行验收,盾构验收存在的问题经整改完成后方可进行始发掘进的开工条件验收。

第十三条盾构施工单位须严格按照设备制造商提供的日、周、半月、月、三月、半年、一年的维护保养计划进行保养,并做好维护保养记录。

第十四条除按规定正常维护保养外重点做好以下几方面维护、保养、检查工作:(一)每日根据设备厂家提供的润滑表所推荐的油脂型号与用量对盾构主轴承内部密封系统进行人工润滑,并对密封件前部的常压空间进行检查,将发现的污染物及时清理;(二)每日对盾构主轴承外部密封系统的泄漏室进行检查,如发现齿轮油或泥水出现,及时停机处理;(三)维护工作只能在机器停止时进行。

正在进行维护的组件必须停止运行,设置好联锁装置,防止其重新启动,伤害维护人员;(四)在维护液压系统之前,液压系统必须进行减压,防止液压油缸坠落,防止转动设备运行。

爆炸性的挤压油可能对系统造成损坏和引发伤害人员的事故;(四)每三个月对刀盘主轴承齿轮油、刀盘减速机和螺旋输送机减速机齿轮油、液压油进行油样检测,如不满足盾构制造商有关油液使用标准要求时,应及时进行更换;如发现油样有变化时,应提高检测频率。

第十五条盾构施工过程中如需对螺旋输送机进行维修检查,检查之前应编制专项施工方案报监理审批,风险较大时需组织专家评审。

检查之前应将螺旋输送机轴缩回,关闭前闸门,在确保安全的前提下方能打开维保窗口。

螺旋输送机检查过程监理应全程旁站。

第十六条盾构组装及掘进过程中严禁将电气、液压元件等控制线路进行短接。

盾构机和后配套设备出现故障时,应及时彻底处理,严禁带病作业。

第四章盾构施工过程管理第十七条盾构施工单位必须在盾构施工前对沿线地质状况、建(构)筑物、地下管线、地下空洞及有害气体等进行详细调查和地质补勘。

根据设计文件和现场调查结果,对危险源进行评估和辨识,并按照建质[2009]87号文及《成都地铁建设工程重大危险源安全管理办法》等文件的相关要求编制相应的盾构施工安全专项方案组织专家对盾构吊装、盾构始发与到达、盾构带压开仓、盾构穿越特重大风险源等安全专项施工方案进行论证,方案论证通过并经修改完善后,报监理单位审批实施。

第一节盾构吊装管理第十八条盾构吊装前,盾构施工单位应及时组织专家对盾构吊装方案进行评审,应选用有资质且具有盾构或大件设备吊装经验的单位进行盾构吊装作业,应按要求将吊装单位的相关资质、人员设备等资料报送监理单位审核。

第十九条盾构吊装前,盾构施工单位和监理单位应对吊装设备(包括吊车、钢丝绳、吊钩、卸扣和手拉葫芦等)进行安全可靠性检查,对吊装人员持证上岗和安全技术交底情况进行检查。

盾构吊耳焊接完成后,盾构施工单位应委托具有专业检测资质的单位对盾构焊接吊耳做探伤检验并出具检测报告,经检验合格后才允许进行吊装。

第二十条吊车进场前,盾构施工单位应积极落实专家意见中有关吊装端头加固或地基处理的要求,监理应组织盾构施工单位进行场地条件检查验收,验收通过后才允许吊车到位。

第二十一条盾构吊装过程中,盾构施工单位、监理单位应安排安全工程师全程旁站。

第二节盾构始发管理第二十二条盾构始发前应对隧道断面范围内地层变化位置以及穿越重大风险源区域进行补充地质勘探,确定盾构掘进参数,提前控制盾构姿态,确保质量安全。

第二十三条为保证盾构始发掘进段土体的稳定性及盾构吊装地基承载力要求,盾构始发段地层加固应遵循以下原则:(一)砂卵石地层原则上宜采用隧道拱顶120度范围内管棚注浆加固,管棚长度不宜少于15米,同时地面采取袖阀管预注浆和跟踪注浆。

(二)泥岩地层宜采用高压旋喷或长管棚(长度不宜少于15米)注浆加固方法,具体加固方法设计院根据现场地质水文条件确定。

第二十四条盾构始发托架垂直方向按设计隧道纵坡并高于设计隧道中心线20mm左右安放,水平方向根据设计隧道平曲线制定相应安放位置,曲线时宜选取割线始发。

第二十五条盾构反力架安放的中心线要与已经安放的始发托架上的盾构中心线相一致。

第二十六条盾构始发段需采取降水方式,在管棚及地面注浆完成后,在盾构始发前要检查降水水位并在洞门范围内施做探水孔,保证降水水位低于盾构开挖面以下。

第二十七条盾构拼装负环前盾尾刷要涂抹盾尾油脂,三排盾尾刷涂抹量以1000kg以上为宜。

第二十八条盾尾刷部位进入洞门前要将盾尾密封腔注满盾尾油脂,注脂量以第三排盾尾刷各个部位挤出盾尾油脂为宜。

第二十九条盾构拼装负环时要做好防护措施,防止负环管片掉落和盾体前移。

第三十条盾构始发前盾构施工单位应在洞门圈和掌子面之间浇筑素混凝土导台或安装小导轨,防止盾构始发时栽头。

第三十一条盾构始发必须通过监理组织的盾构施工条件验收,经参建各方验收合格后方可始发。

第三十二条盾构始发时推力要小于反力架设计承载力,扭矩要尽量小。

始发前在中盾后部两侧焊接盾体防扭转装置,防扭转装置应在进入洞门前割除。

始发过程中对负环管片进行紧固,防止松弛和掉落。

第三十三条施工单位在推进完第4环后应及时进行洞门封堵。

盾构通过始发端头后在地面进行跟踪注浆,确保地表安全。

第三节盾构掘进管理第三十四条盾构施工中应严格执行“控制欠压、充分注浆、深层量测、主动防护”的十六字方针和“严格控制掘进参数、评估地层空洞隐患、监理全程跟机旁站、对比分析监测数据、保障应急快速处置”的五条安全措施。

第三十五条根据盾构掘进段地质情况及时调整掘进参数,做好渣土改良,保持土压平衡模式掘进,控制超挖量。

(一)砂卵石地层原则上1.5m管片出土体积不宜超过56m3,1.2m管片出土体积不宜超过45m3,同时对出渣量和称重进行对比分析。

同步注浆实行注浆压力和注浆量双控模式,注浆压力不宜低于1.5bar, 1.5m管片注浆量不宜低于6m3,1.2m管片注浆量不宜低于4.8m3;(二)粉质粘土和泥岩地层严格控制土仓压力,严控出土方量。

同步注浆压力不宜低于1.5bar,1.5m管片注浆量不宜低于5m3,1.2m管片注浆量不宜低于4m3。

第三十六条一般地段若盾构掘进中出现出土量超方的情况,单环超方量超出5m3或三环累积超方量超出10m3时,施工单位必须立即停止掘进,加强地面监测,及时主动寻找空洞并进行回填处理。
