循环水处理系统调试方案0801

循环水处理系统调试方案0801

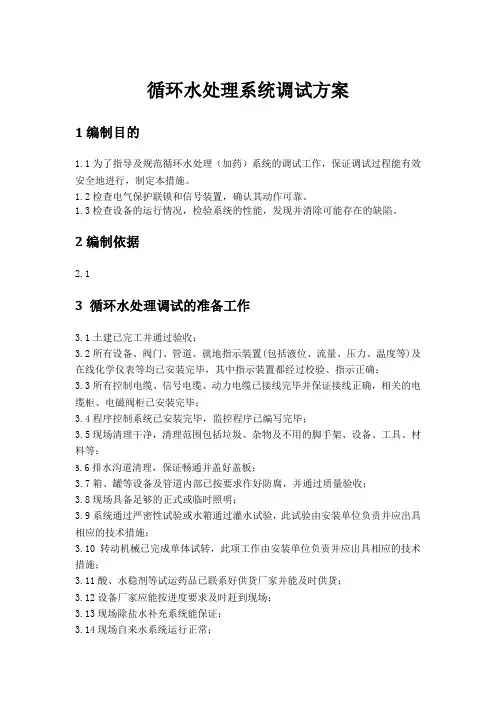

循环水处理系统调试方案1编制目的1.1为了指导及规范循环水处理(加药)系统的调试工作,保证调试过程能有效安全地进行,制定本措施。

1.2检查电气保护联锁和信号装置,确认其动作可靠。

1.3检查设备的运行情况,检验系统的性能,发现并消除可能存在的缺陷。

2编制依据2.13 循环水处理调试的准备工作3.1土建已完工并通过验收;3.2所有设备、阀门、管道、就地指示装置(包括液位、流量、压力、温度等)及在线化学仪表等均已安装完毕,其中指示装置都经过校验、指示正确;3.3所有控制电缆、信号电缆、动力电缆已接线完毕并保证接线正确,相关的电缆柜、电磁阀柜已安装完毕;3.4程序控制系统已安装完毕,监控程序已编写完毕;3.5现场清理干净,清理范围包括垃圾、杂物及不用的脚手架、设备、工具、材料等;3.6排水沟道清理,保证畅通并盖好盖板;3.7箱、罐等设备及管道内部已按要求作好防腐,并通过质量验收;3.8现场具备足够的正式或临时照明;3.9系统通过严密性试验或水箱通过灌水试验,此试验由安装单位负责并应出具相应的技术措施;3.10转动机械已完成单体试转,此项工作由安装单位负责并应出具相应的技术措施;3.11酸、水稳剂等试运药品已联系好供货厂家并能及时供货;3.12设备厂家应能按进度要求及时赶到现场;3.13现场除盐水补充系统能保证;3.14现场自来水系统运行正常;3.15现场电源系统运行正常,能保证各设备随时投运,室内插座能保证供电;3.16现场通风系统能投入运行;3.17现场已安装好必要的电话,通讯保持通畅;3.18化学试验室已准备好,准备内容主要包括分析仪表、实验器具、计量用品、药品药剂、记录表格、高纯水、各种实验方法等;4 循环水处理系统的调试4.1循环水加缓蚀阻垢剂系统调试4.1.1 开溶药箱进水阀、排污阀,冲洗溶药箱。

然后进水至二分之一液位处。

观察液位计的显示和信号传送情况。

4.1.2 试转计量泵和搅拌电机:要求泵的出力及压头达到设计要求,搅拌电机转动灵活。

水处理调试报告2024

水处理调试报告2024

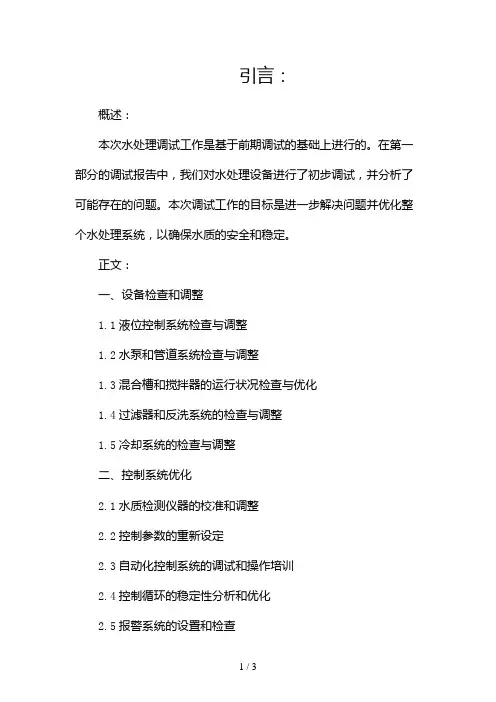

引言:概述:本次水处理调试工作是基于前期调试的基础上进行的。

在第一部分的调试报告中,我们对水处理设备进行了初步调试,并分析了可能存在的问题。

本次调试工作的目标是进一步解决问题并优化整个水处理系统,以确保水质的安全和稳定。

正文:一、设备检查和调整1.1液位控制系统检查与调整1.2水泵和管道系统检查与调整1.3混合槽和搅拌器的运行状况检查与优化1.4过滤器和反洗系统的检查与调整1.5冷却系统的检查与调整二、控制系统优化2.1水质检测仪器的校准和调整2.2控制参数的重新设定2.3自动化控制系统的调试和操作培训2.4控制循环的稳定性分析和优化2.5报警系统的设置和检查三、水质监测与数据分析3.1水样采集与分析方法的优化3.2主要水质指标的监测和记录3.3数据分析与趋势预测3.4异常数据的处理和解决方案3.5监控报表的与分析四、安全性与环保性评估4.1源水和产水的采样与检测4.2健康风险评估和应对措施4.3废水处理的监测和优化4.4能源消耗的评估和节约措施4.5监测与合规性考核五、调试结论与建议5.1调试结果总结5.2调试过程中的问题和解决方案5.3建议与改进措施5.4后续工作计划5.5调试报告的整体评价总结:通过本次水处理调试工作,我们对水处理设备和控制系统进行了全面的检查和调整,并取得了满意的效果。

水质监测和数据分析方面的工作也得到了有效的改进,有助于提前发现问题并采取相应的措施。

安全性与环保性评估的推进行程,对水处理的综合管理提供了有力的支持。

调试结论和建议的提出,有助于进一步完善水处理系统,提高运行效率和成果。

本次水处理调试工作的成功进行,为水质的安全和稳定提供了坚实的基础,也为进一步的工作和改进提供了宝贵的经验和指导。

我们将继续致力于水处理技术的研究和应用,为人们提供更加安全可靠的水资源。

空调水系统调试方案

空调水系统调试方案

空调水系统调试方案调试的前提条件及系统检查调试的前提条件系统检查系统检查工作分为管路系统的检查工作和设备的检查工作。

(1)管路系统的检查设备单机试运转及测试水泵的单机试运转及测试步骤冷却塔的单机试运转及测试步骤冷水机组的单机试运转及测试的步骤设备的联动及平衡调试系统中所有单机试运行确定没有问题后,开始对设备进行联动,联动调试时电源应使用正式供电,并保证供电的稳定性和设备接线的正确性。

水泵的联动及平衡调试空调冷冻水系统和空调热水系统的调试方法相同:首先对二次空调水系统进行联动调试。

将末端支管及空调设备的所有阀门打开,逐台启动循环水泵,待管道上压力表读数稳定后,记录读数,依次测试水泵电流,测量流经每个水泵的流量;水泵并联运行后流量分配会发生变化,用手动阀门调整,相差范围在10%为合格,调整过程中要注意压力表数值变化及总流量变化,控制在设计值的10%以内。

调整完空调二次水系统后,以同样的方法调整空调一次水系统。

冷水机组联动及平衡调试由于在单机调试时已使单台机组的运行达到要求,所以联动时只需要用阀门将流经各台冷水机组的流量平衡即可。

先将所有冷水机组的进出口阀门打开,但是并不启动冷水机组,然后逐台启动循环水泵,用超声波流量计测出流经每台冷水机组的流量,然后根据数值调节阀门,最终使各路流量平衡。

冷水机组联动运行必须在所有系统调试完毕后进行,并且要选择环境负荷满足冷水机组同时运行的要求时进行,即负荷较大的季节。

在一个完整的系统中,首先启动AHU,冷却塔,然后启动冷冻水循环水泵、冷却水循环水泵,最后逐台启动冷水机组,待运行稳定后,测试记录流经每台冷水机组的流量,冷冻水和冷却水的进出水温度,冷水机组的运行电压、电流;测试记录流经每台冷却塔的流量,进出口空气的干湿球温度;整个系统停止运行时,应先关闭冷水机组,然后再关闭AHU、关闭冷冻水循环泵、冷却水循环泵、冷却塔。

管路系统的平衡调试在空调水系统中,水力失调是最常见的问题。

HNJM-1-2206润滑油净化处理系统调试报告

HNJM-1-2206润滑油净化处理系统调试报告

编号:2014-华能荆门一期热电联产工程(2×350MW) 1号机组润滑油净化处理系统调试报告国网湖北省电力公司电力科学研究院二〇一四年十一月参加人:王广庭卢双龙许涛余磊张承宗编写人:卢双龙审核人:李阳海批准人:刘绍银华能荆门一期热电联产工程(2×350MW)1号机组润滑油净化处理系统调试报告1概述按照《火力发电建设工程启动试运及验收规程(2009版)》和华能荆门一期热电联产工程(2×350MW)机组工程调试服务合同的规定,在华能荆门一期热电联产工程(2×350MW)1号机组润滑油净化处理系统的单体试运完成后,进行该系统的分系统调试工作。

该调试工作按《华能荆门一期热电联产工程(2×350MW)1号机组润滑油净化处理系统调试方案》实施,系统调试质量按《火力发电建设工程机组调试质量验收及评价规程(2013版)》执行,通过系统调试和消缺,使该系统的最终质量验评达标,通过参与机组整套启动试运等调试阶段的运行和消缺,该系统更趋完善,为该机组今后正常安全稳定运行打下了良好的基础。

2参考文件2.1华能荆门一期热电联产工程(2×350MW)机组工程调试服务合同2.2《火力发电建设工程启动试运及验收规程》DL/T5437-20092.3《火力发电建设工程机组调试质量验收及评价规程》DL/T5295-20132.4《电力建设安全工作规程(火力发电厂部分)》DL5009.1-20022.5《火电工程达标投产验收规程》DL5277-20122.6《火力发电建设工程机组调试技术规范》DL/T5294-20132.7《电力建设安全健康与环境管理工作规程定》国电电源[2002]49 号2.8《国家电网公司电力安全工作规程(火电厂动力部分)》2010版2.9《防止电力生产重大事故的二十五项重大要求》国电发[2000]589号2.10国网湖北省电力公司电力科学研究院质量、职业健康安全及环境管理体系2.11有关行业和厂家的技术标准2.12设计院相关图纸及厂家说明书2.13甲方相关管理规定3设备及系统汽机润滑油净化处理系统主要作用为对汽机主油箱的油进行净化处理,去除润滑油中的固体颗粒和分离出润滑油中的水分,以保证润滑油质满足机组运行的要求。

循环水系统调试方案

循环水系统调试方案

潍坊钢铁集团有限公司2×230m2烧结环冷机纯低温余热发电工程循环水系统调试方案迪尔集团有限公司试验检测分公司维钢余热项目部二零一零年九月甲方代表:批准:审核:董仲编写:目录1 编制依据 (1)2 调试目的 (1)3 调试对象及范围 (1)4 调试说明 (2)5 调试前应具备的条件 (2)6 循环水泵带负荷试运行 (2)7 循泵运行中正常维护及监视 (3)8 系统动态调整 (3)9 环境、职业健康安全风险因素控制措施 (3)10 组织分工 (4)1 编制依据1.1 《火力发电厂基本建设工程启动及竣工验收规程(1996年版)及相关规程》;1.2 《电力建设施工及验收技术规范汽轮机机组篇(2002年版)》;1.3 《火电工程启动调试工作规定》;1.4 《火电工程调整试运质量检验及评定标准(1996年版)》;1.5 《电力建设工程调试定额(2002年版)》;1.6 《电力基本建设工程质量监督规定》;1.7 《电力设备典型消防规程(1994年版)》;1.8 《电力建设安全工作规程(2002年版)》;1.9 设计院设计施工图。

2.0 制造商有关系统及设备资料。

2 调试目的为保障循环水系统调试工作的顺利进行,特编写本技术方案。

本方案用于指导循环水系统安装结束,完成设备单体调试后的分部试运行工作,以确认循环水泵、系统管道及辅助设备安装正确无误,设备运行性能良好,控制系统工作正常,系统能满足机组整套启动需要。

3 调试对象及范围3.1 系统功能循环水系统的功能是将冷却水送至凝气器去冷却汽轮机低压缸排汽,以维持凝气器的真空,使汽水循环得以继续。

另外,它还向发电机空气冷却系统提供冷却用水。

回水上机力通风塔完成冷却。

维钢低温余热发电机组循环水系统,包括2台100%容量的循环水泵,一台运行,一台备用。

3.2 设备规范3.2.1 循环水泵型号: KQSN600-M19/529流量: 3728 m3/h扬程: 27.5m必需汽蚀余量: 6.6m转速: 990r/min轴功率:上海凯泉泵业(集团)有限公司3.2.2 循环水泵电机型号: Y4504-6功率: 355 kW电压: 10000V转速: 993 rpm绝缘等级: F级功率因数: 0.84制造厂:长沙电机有限责任公司4 调试说明4.1循环水系统调试从循环水泵、出口蝶阀单体调试结束后的动态交接验收开始,包括联锁保护试验、系统投运及动态调整等项目。

循环水处理系统调试方案共11页文档

循环水处理系统调试方案共11页文档

####电厂一期2×300MW火电机组工程一号机组循环水处理系统调试方案会签单措施名称:重庆合川双槐电厂一期2×300MW火电机组工程一号机组循环水处理系统调试方案措施编号:HC1CH0609出措施日期:2019年4月保管年限:长期密级:一般试验负责人:冯荣彬、宫仁贵试验地点:重庆合川双槐电厂参加试验人员:王伟、李建波等参加试验单位:西北电力建设调试施工研究所(以下简称西北调试所)、重庆电力建设总公司(以下简称重庆电建)、中国电力投资集团公司工程建设管理分公司合川项目部(以下简称建设项目部)、重庆合川发电有限责任公司(以下简称合川发电)、德胜电力工程建设监理有限责任公司(以下简称德胜监理)、西北电建三公司(以下简称西北三建)、中电投发电运行分公司合川项目部(以下简称运行项目部)、重庆中电电力工程有限责任公司合川项目部(以下简称维护项目部)、设备厂家等试验日期:2019年5月~2019年6月打印份数:10份批准:审核:编写:目录1.编制目的2.编制依据3.调试质量目标4.系统及主要设备技术规范5.调试范围6.试运前应具备的条件7.系统试运8.水质监督化验项目9.组织分工10.安全注意事项11.附录附录1.调试质量控制点附录2.调试前应具备的条件检查清单1编制目的1.1为了指导及规范循环水处理(加药)系统的调试工作,保证调试过程能有效安全地进行,制定本措施。

1.2检查电气、热工保护联锁和信号装置,确认其动作可靠。

1.3检查设备的运行情况,检验系统的性能,发现并消除可能存在的缺陷。

2编制依据2.1《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》2.2《火电工程调整试运质量检验及评定标准》(1996年版)2.3《火电工程启动调试工作规定》(1996年版)2.4设计图纸及设备设明书3调试质量目标:符合部颁《火电工程调整试运质量检验及评定标准(1996年版)》中有关系统及设备的各项质量标准要求,全部检验项目合格率100%,优良率90%以上,满足机组整套启动要求。

对开式水优化运行调整和系统改进的分析

对开式水优化运行调整和系统改进的分析

300MW机组开式水系统改进和运行优化调整华能武汉发电有限责任公司徐爱林一、前言火力发电厂开式水系统的开式水,作为冷却介质,将汽轮发电机组设备运行中所产生的热量,导出排至循环水排水系统,以保证设备的正常运行。

华能武汉发电有限责任公司Ⅰ、Ⅱ期4X300MW凝汽式汽轮发电机组,夏季循环水泵原设计为“两机三泵”(即两台机组运行时投运三台循环水泵,以下类同)运行方式;考虑节能,改变为“三机四泵”或“四机五泵”运行方式,因此在夏季工况运行中,出现了部分热交换器开式冷却水量不足的情况;为了提高机组运行的安全性和经济性,公司运行人员在对开式水系统,提出对该系统改进同时优化运行调整,改进后在确保电厂节能降耗的同时保证了机组运行的安全性同时提高了经济性,实现了预期目的。

二、设备系统简介华能武汉发电有限责任公司已经建成一、二、三期工程,安装了2×2×300MW 和2×600MW火力发电燃煤机组。

其中,一期工程为2台300MW机组,分别于1993年6月和1994年1月建成投产;二期工程为2台300MW机组,分别于1997年5月和12月建成投产;三期工程为2台60万千瓦机组,分别于2006年10月、12月建成投产。

机组冷却方式采用开式循环水系统,水源为长江水,一、二期工程共用一个江边循环水泵房,安装6台循环水泵,循环水泵出水母管间,安装有联通门。

设计运行方式:夏天在满负荷工况下,为两机三泵运行;当机组负荷下降至75%额定负荷左右,即230MW负荷工况,为一机一泵运行;冬天为一机一泵运行,可带满负荷。

汽轮发电机组的开式冷却水,由循环水提供,从甲、乙侧凝汽器循环水入口门前管道接出。

乙侧开式水经滤网过滤后向主机和汽动给水泵冷油器提供冷却水;甲侧开式水分为直供设备冷却水和经两台100%容量的开式水泵(一用一备)升压后提供给设备冷却水。

开式水系统分布为:甲侧开式水经滤网过滤后,直接供给开式冷却水的设备有:2台发电机定子内冷水冷却器、2台闭式循环水热交换器;由开式水泵升压后供给开式冷却水水的设备有:2台励磁机空气冷却器、4台发电机氢气冷却器、1台电动给水泵电机凉风器、电动给水泵工作油和润滑油冷却器各1台;2台水环式真空泵冷却器的开式水,既可以由循环水直接供给,也可以由开式水泵升压水供给,可相互切换。

循环水处理系统综合解决方案报告书

循环水处理系统综合解决方案报告书

循环水处理系统综合解决方案报告书概述本报告旨在提供关于循环水处理系统综合解决方案的详细分析和建议。

该解决方案旨在提高循环水的质量和效率,减少对环境的影响,并满足相关法规和标准的要求。

目标- 提供一个可行的循环水处理系统综合解决方案;- 优化循环水的质量,减少污染物的含量;- 降低能源和水资源的消耗;- 减少循环水系统对环境的负面影响。

需求分析在制定解决方案之前,我们首先对循环水处理系统的需求进行了全面的分析。

以下是我们的主要发现:1. 循环水中存在的污染物种类和浓度不同;2. 循环水流量和水质要求会随着时间和工艺变化而变化;3. 循环水系统需要满足相关法规和标准的要求;4. 循环水处理系统需要具备可靠的自动化控制功能;5. 循环水处理系统应具备高效率和低能耗的特点。

解决方案基于对需求的分析,我们提出以下综合解决方案:1. 预处理和过滤:通过物理和化学方法,去除循环水中的固体颗粒和悬浮物,并控制水质指标在合适的范围内。

预处理和过滤:通过物理和化学方法,去除循环水中的固体颗粒和悬浮物,并控制水质指标在合适的范围内。

2. 生物处理:采用生物反应器或生物滤池等生物处理设备,降解循环水中的有机污染物,并提高水质。

生物处理:采用生物反应器或生物滤池等生物处理设备,降解循环水中的有机污染物,并提高水质。

3. 化学处理:根据循环水中的污染物种类,选择适当的化学品进行处理,以去除有害物质并稳定水质。

化学处理:根据循环水中的污染物种类,选择适当的化学品进行处理,以去除有害物质并稳定水质。

4. 膜处理:采用逆渗透膜、超滤膜等膜处理设备,去除循环水中的微量污染物和溶解物质,提高水质。

膜处理:采用逆渗透膜、超滤膜等膜处理设备,去除循环水中的微量污染物和溶解物质,提高水质。

5. 再循环利用:设计合适的循环水再循环系统,将处理后的循环水用于再生产工艺,最大限度地减少对水资源的消耗。

再循环利用:设计合适的循环水再循环系统,将处理后的循环水用于再生产工艺,最大限度地减少对水资源的消耗。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:2014-
华能荆门一期热电联产工程(2×350MW) 1号机组开式循环水系统调试报告
国网湖北省电力公司电力科学研究院
二〇一四年十一月
参加人:王广庭卢双龙许涛
余磊张承宗
编写人:卢双龙
审核人:李阳海
批准人:刘绍银
华能荆门一期热电联产工程(2×350MW) 1号机组开式循环水系统调试报告
1概述
按照《火力发电建设工程启动试运及验收规程(2009版)》和华能荆门一期热电联产工程(2×350MW)机组工程调试服务合同的规定,在华能荆门一期热电联产工程(2×350MW)1号机组开式循环水系统的单体试运完成后,进行该系统的分系统调试工作。

该调试工作按《华能荆门一期热电联产工程(2×350MW)1号机组开式循环水系统调试方案》实施,系统调试的质量按《火力发电建设工程启动试运及验收规程(2009版)》执行,通过系统调试和消缺,使该系统的最终质量验评达标,通过参与机组整套启动试运等调试阶段的运行和消缺,该系统更趋完善,为该机组今后正常安全稳定运行打下了良好的基础。

2参考文件
2.1华能荆门一期热电联产工程(2×350MW)机组工程调试服务合同
2.2《火力发电建设工程启动试运及验收规程》DL/T5437-2009
2.3《火力发电建设工程机组调试质量验收及评价规程》DL/T5295-2013
2.4《电力建设安全工作规程(火力发电厂部分)》DL5009.1-2002
2.5《火电工程达标投产验收规程》DL5277-2012
2.6《火力发电建设工程机组调试技术规范》DL/T5294-2013
2.7《电力建设安全健康与环境管理工作规程定》国电电源[2002]49 号
2.8《国家电网公司电力安全工作规程(火电厂动力部分)》2010版
2.9《防止电力生产重大事故的二十五项重大要求》国电发[2000]589号
2.10国网湖北省电力公司电力科学研究院质量、职业健康安全及环境管理体系2.11有关行业和厂家的技术标准
2.12设计院相关图纸及厂家说明书
2.13甲方相关管理规定
3设备及系统
开式水系统的水源取自循环水系统中凝汽器水侧入口管,排回循环水系统冷却塔前池,系统包括两台100%容量的开式水泵,正常运行时互为备用;泵入口设有一台入口电动旋转滤网,防止杂物进入引起堵塞。

开式冷却水泵系统的用户仅发电机氢气冷却器。

3.1 主要设备技术规范
4调试使用仪器
5 调试内容
开式冷却水系统调试从开式冷却水泵单体调试结束后的动态交接验收开始,调试范围主要包括阀门确认、联锁保护试验、系统测点检查、系统投运及动态调整等项目。

6调试历程
开式循环冷却水系统调试历程见表1。

表1 开式循环冷却水系统调试历程
7调试遇到的问题及处理
1、开式泵B启动后跳闸,处理后再次启动正常。

8调试结论及建议
开式循环冷却水系统的调试工作在有各关单位的协助下已全部完成,阀门
开关灵活、动作正常;运行参数稳定,符合设计要求;联锁保护功能动作正确
可靠;经业主、监理、电建等单位的确认,可以保证机组安全稳定的运行。

同时,开式循环冷却水系统经过168小时满负荷的考验,运行性能良好,各项性
能满足设计要求,能满足机组长期正常运行的要求。

附图3-1:75%负荷工况下开式循环水系统参数截屏
第 7 页共 8 页
附图3-2:100%负荷工况下开式循环水系统参数截屏
第 8 页共 8 页。
