工程项目管理课件-重庆大学-施工组织设计
重庆大学工程管理硕士199考研真题

重庆大学工程管理硕士199考研真题一、重庆大学809工程项目管理一考研真题汇编1.重庆大学809工程项目管理一2001-2010、2011、2014年考研真题,暂无答案。
说明:分析历年考研真题可以把握出题脉络,了解考题难度、风格,侧重点等,为考研复习指明方向。
二、2022年重庆大学809工程项目管理一考研资料2.任宏《工程项目管理》考研相关资料(1)任宏《工程项目管理》[笔记+提纲]①重庆大学809工程项目管理一之任宏《工程项目管理》考研复习笔记。
说明:本书重点复习笔记,条理清晰,重难点突出,提高复习效率,基础强化阶段必备资料。
②重庆大学809工程项目管理一之任宏《工程项目管理》复习提纲。
说明:该科目复习重难点提纲,提炼出重难点,有的放矢,提高复习针对性。
(2)任宏《工程项目管理》考研核心题库(含答案)①重庆大学809工程项目管理一之任宏《工程项目管理》考研核心题库精编说明:本题库涵盖了该考研科目常考题型及重点题型,根据历年考研大纲要求,结合考研真题进行的分类汇编并给出了详细答案,针对性强,是考研复习首选资料。
(3)任宏《工程项目管理》考研模拟题[仿真+强化+冲刺]①2022年重庆大学809工程项目管理一之工程项目管理考研专业课五套仿真模拟题。
说明:严格按照本科目最新专业课真题题型和难度出题,共五套全仿真模拟试题含答案解析。
②2022年重庆大学809工程项目管理一之工程项目管理考研强化五套模拟题及详细答案解析。
说明:专业课强化检测使用。
共五套强化模拟题,均含有详细答案解析,考研强化复习必备。
③2022年重庆大学809工程项目管理一之工程项目管理考研冲刺五套模拟题及详细答案解析。
说明:专业课冲刺检测使用。
共五套冲刺预测试题,均有详细答案解析,最后冲刺必备资料。
3.丛培经《工程项目管理》考研相关资料(1)丛培经《工程项目管理》[笔记+提纲]①重庆大学809工程项目管理一之丛培经《工程项目管理》考研复习笔记。
重庆大学工程项目管理设计

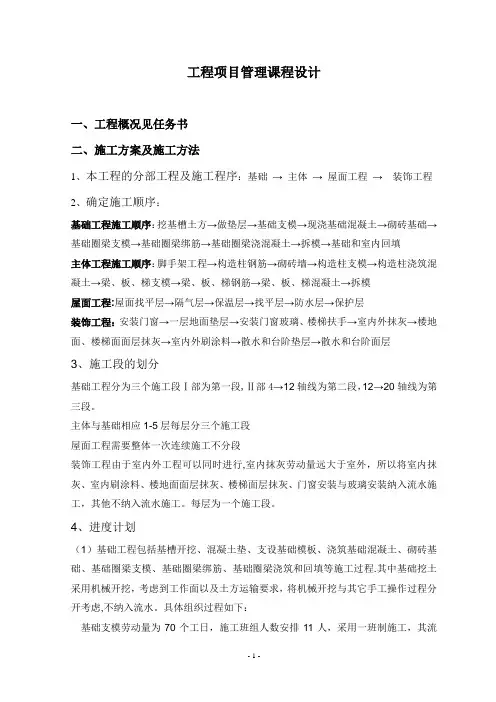

工程项目管理课程设计一、工程概况见任务书二、施工方案及施工方法1、本工程的分部工程及施工程序:基础→主体→屋面工程→装饰工程2、确定施工顺序:基础工程施工顺序:挖基槽土方→做垫层→基础支模→现浇基础混凝土→砌砖基础→基础圈梁支模→基础圈梁绑筋→基础圈梁浇混凝土→拆模→基础和室内回填主体工程施工顺序:脚手架工程→构造柱钢筋→砌砖墙→构造柱支模→构造柱浇筑混凝土→梁、板、梯支模→梁、板、梯钢筋→梁、板、梯混凝土→拆模屋面工程:屋面找平层→隔气层→保温层→找平层→防水层→保护层装饰工程:安装门窗→一层地面垫层→安装门窗玻璃、楼梯扶手→室内外抹灰→楼地面、楼梯面面层抹灰→室内外刷涂料→散水和台阶垫层→散水和台阶面层3、施工段的划分基础工程分为三个施工段Ⅰ部为第一段,Ⅱ部4→12轴线为第二段,12→20轴线为第三段。
主体与基础相应1-5层每层分三个施工段屋面工程需要整体一次连续施工不分段装饰工程由于室内外工程可以同时进行,室内抹灰劳动量远大于室外,所以将室内抹灰、室内刷涂料、楼地面面层抹灰、楼梯面层抹灰、门窗安装与玻璃安装纳入流水施工,其他不纳入流水施工。
每层为一个施工段。
4、进度计划(1)基础工程包括基槽开挖、混凝土垫、支设基础模板、浇筑基础混凝土、砌砖基础、基础圈梁支模、基础圈梁绑筋、基础圈梁浇筑和回填等施工过程.其中基础挖土采用机械开挖,考虑到工作面以及土方运输要求,将机械开挖与其它手工操作过程分开考虑,不纳入流水。
具体组织过程如下:基础支模劳动量为70个工日,施工班组人数安排11人,采用一班制施工,其流水节拍为:t支模= 70/(3×11×1)=3天其他施工过程流水节拍均为3天,其中现浇混凝土劳动量为85个工日,施工班组人数为:R现浇混凝土=85/(3×3)=10人砌砖劳动量为67个工日,施工班组人数为:R砌砖=67/(3×3)=8人由于钢筋绑扎劳动量太小节拍改为一天,与砌砖搭接两天,接下来其他工序与支模相同具体组织如下:R圈梁绑筋=5/(3×1)=2人基础圈梁支模劳动量为20个工日施工班组人数为:R圈梁支模=20/(3×3)=3人基础圈梁浇筑混凝土需要劳动量为63个工日,施工班组人数为:R圈梁混凝土=63/(3×3)=7人基础室内回填劳动量需要186个工日,施工班组人数为:R回填=186/(3×3)=21人以上圈梁绑筋之前看为等节拍流水施工之后为不等节奏施工,其工期为T=(3+3-1)×3+1+3+3+9-2=29天挖基槽劳动量为207个工日,换算为机械挖一台挖掘机工作3天完成基础施工工期为:T总=29+3=32天(2)主体工程包括脚手架工程,构造柱钢筋、砌砖墙、梁板、梯钢筋,梁板梯混凝土,拆模、等施工过程,其中脚手架工程和拆模属于平行穿插过程,只根据施工工艺要求,尽量施工搭接即可,不纳入流水施工过程中.由于主体工程又有层间关系,要保证施工过程呈现流水性质,必须使用m=n,否则,专业班组之间会出现窝工现象。
重庆大学工程建设项目管理实施细则(2020年修订)

重庆大学工程建设项目管理实施细则(2020年修订)第一章总则为加强和规范我校工程建设管理人员职责及管理程序,保证工程质量、施工进度及安全文明施工,合理控制工程造价,根据《中华人民共和国建筑法》和学校基建、财务、审计、监察工作的相关制度及规定,结合我校基本建设实际,制定本管理实施细则。
第一条项目管理内容工程建设项目是指在重庆大学校内建设,由学校指派基建规划处负责实施的工程以及与工程建设有关的货物和项目服务。
基建规划处针对各个建设项目,在施工准备、施工、竣工验收及交付使用等各个阶段实行全过程管理。
第二条项目管理依据(一)与项目建设有关的国家政策、法律、法规。
(二)国家及重庆市有关建设项目的工程规范、规程及技术标准。
(三)重庆大学关于工程建设的相关文件、决议、会议纪要等。
(四)经批准的项目建议书、可行性研究报告等立项文件。
(五)已审查或审批的工程项目设计文件。
(六)与勘察单位、设计单位、监理单位、施工单位等参建单位签订的各类工程合同或协议。
第三条项目管理目标(一)工程质量控制目标:管理监督各参建单位,保证各项工程质量达到国家规定合格验收标准及工程总承包合同下规定的各类奖项及特别约定要求,满足各用户单位使用要求,达到学校认可的建筑观感效果。
(二)工程进度控制目标:在学校制定的项目建设周期内完成建设任务,严格按照合同工期进行进度控制。
(三)工程投资控制目标:合理控制建设成本,追求投资效益,力争在项目批准的投资额度内保质保量完成各项建设任务。
(四)安全文明管理目标:督促、管理各参建单位达到安全文明施工标准,消除各项安全隐患,降低风险,确保安全文明高效地完成建设任务。
(五)服务管理目标:树立全局观念,提高服务意识,主动为用户服务,积极配合学校各相关职能部门工作。
第四条项目管理的组织机构(一)基建规划处是施工项目的具体管理部门。
(二)基建规划处根据项目建设规模和功能定位,合理确定项目管理的项目负责人及各类配套专业管理人员。
重庆大学工程项目管理课件

根据建设项目总目标的要求,确定合理的各 项工程总的开展程序,是关系到整个建设项目能 否迅速建成的重大问题,也是施工部署中组织施 工全局生产活动的战略目标,在确定施工开展程 序时,主要应考虑以下几点:
重庆大学工程项目管理课件
15
1、在保证工期的前提下,分期分批施工
建设工期是施工的时间总目标,在满足工期要求这个 大前提下,科学地划分独立交工系统,对建设项目中相对 独立的投产或交付使用的子系统实行分期分批建设并进行 合理的搭接,既可在全局上实现施工的连续性、均衡性, 减少临时设施、降低工程成本,又可使各子系统迅速建成、 尽早投入使用、发挥投资效益。例如:
第四章 施工组织设计概述
一、施工组织设计 概念
➢ 施工组织设计的基本任务为:为编制投标文 件进行筹划,为合同的谈判与签订提供原始资 料,指导施工准备和施工,从而使施工企业项 目管理的规划与组织、设计与施工、技术与经 济、前方与后方、工程和环境等协调起来,取 得良好的经济效果。
重庆大学工程项目管理课件
重庆大学工程项目管理课件
13
二、施工组织总设计的编制程序
➢ 施工组织总设计的编制程序是根据上述资 料及各项内容的内在联系确定的,见P133
(图5 - 1)所示:
重庆大学工程项目管理课件
14
第二节 施工部署
施工部署是对整个建设项目进行的统筹规划、 全面安排,并对工程施工中的重大战略问题进行 决策,其内容根据建设项目的性质、规模和客观 条件的不同而有所区别。一般情况下,施工部署 的主要内容包括确定工程开展程序、拟定主要工 程项目的施工方案、明确施工任务划分与组织安 排、编制施工准备工作计划等内容。
➢ 注重“操作性”(努力在安排和选择上做到优
重庆大学《工程项目管理》硕士课件及教学大纲

第一部分本课程教学指导一、本课程的性质、目的本课程是工程管理专业学生的专业核心基础课程。
本课程的目的是通过本课程的教学使学生在学习了工程管理专业所必须的技术、经济、管理等相关专业基础课程的基础上,掌握工程项目管理的基本理论和工程项目投资控制、进度控制、质量控制的基本方法,熟悉各种具体的项目管理技术、方法在工程项目上的应用特点,为学生建立管理工程项目所需的知识、技术和方法体系,培养学生发现、分析、研究、解决工程项目管理实际问题的基本能力。
二、本课程的教学重点理论部分:本课程的教学应着重立足于工程项目整个建设实施的全过程,从工程项目的概念及特征入手,重点讲授工程项目管理的基本思想、管理技术、管理方法、管理手段,使学生树立系统的、集成化的工程项目全过程管理理念,掌握工程项目组织技术与方法,掌握工程项目结构分解与目标系统建立的思想、技术与方法,掌握工程项目的费用、进度、质量管理与控制的主要技术、方法、手段,掌握工程项目合同管理的主要技术与方法。
实践部分:鉴于本课程具有较强的实践性,本课程教学的另一个重点是应注重有效地结合案例组织教学,并辅之以专题讲座、课程作业和课程设计等有指导的实践性教学环节,使学生在发现、分析、研究、解决工程项目管理实际问题的基本能力方面得到训练。
另外,可通过有指导的课外课程参考文献阅读,培养学生的自主学习能力,并有效了解工程项目管理领域的最新发展动态和趋势。
三、本课程教学中应注意的问题鉴于工程项目管理课程的综合性、实践性特点及其内容体系的不断更新等特点,本课程的教学过程中应该注意:1、理论教学环节与实践性教学环节的有效结合;2、常规性的课堂理论教学与专题讲座的有效结合;3、培养学生的自主学习能力;4、国外先进的工程项目管理思想、理论、技术、方法与国内工程项目管理实践的有效结合,特别注意其在国内的适用性;5、教学案例的选取、使用应与课程教学内容密切结合,并注意学生的可接受性和兴趣;6、本课程应在课堂教学内容完成后,安排一个综合性的、由教师指导完成的课程设计,时间为1周至2周,内容应包括本课程教学重点所涉及的内容。
重庆大学工程项目管理第四章习题(答案)

K3,4= Max( 3 2 3 2 —12 )= 3 (天)
(4)计算流水施工工期:T = ∑Ki,i+1+∑t4 j
= ( 2 + 4 + 3 )+(4 + 3 + 4 + 1 )= 21(天)
(5)绘制流水施工水平指示图表,见下图所示
第四章练习题
1.某两层楼房主体工程按照施工工艺可分解为A、B、C、D四个施工过程,各施工过程的流水节拍均为2天,其中,施工过程C与D之间有2天技术间歇时间,试组织流水施工并绘制流水施工水平指示图表。
[ 解]由已知条件:t1= t2= t3= t4= t =2天,本工程宜组织全等节拍流水施工。
(1)取施工段:m = n+1=5段
施工
过程
施 工 进 度 计 划 (天)
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
甲
1
2
3
4
乙
1
2
3
4
丙
1
2
3
4
丁
1
2
3
4
四、某工程项目包括四幢结构相同的砖混住宅楼,组织单位工程流水作业,以每幢住宅楼为一个施工段。已知:地面±0.00m以下部分按土方开挖、基础施工、底层预制板安装、回填土四个施工过程组织固定节拍流水施工,流水节拍为2周;地上部分按主体结构、装修、室外工程组织成倍节拍流水施工,各施工过程均由专业工作队完成,其流水节拍分别为:4,4,2周。(共15分)
重庆大学工程项目管理7单元

第七单元建设工程项目组织本章的学习目标:1.了解建设工程项目组织的特点;2.熟悉建设工程项目组织的基本原则,熟悉建设工程项目组织形式的形成基础、主要形式及其特点,建设工程项目管理者的主要工作内容,主要的建设工程项目管理模式及其特点;3.掌握建设工程项目组织形式的选择标准,现代建设工程项目管理对项目经理的要求。
4.初步具备根据建设工程项目建设的实际情况设计、构建适宜的建设工程项目组织和建设工程项目管理组织的基本能力。
本章内容构成:7.1 建设工程项目组织概述7.2 建设工程项目组织结构的形式7.3 建设工程项目管理组织7.1 建设工程项目组织概述7.1.1 组织的概念组织是人们为了实现某种既定目标,根据一定的规则,通过明确分工协作关系,建立不同层次的权利、责任、利益制度而有意形成的职务结构或者职位结构。
组织是一种能够一体化运行的人、资源、信息的复合系统。
组织一词具有两种含义。
第一,作为一个实体,组织是指有意形成的、正式的职务或者职位结构。
第二,作为一种动态的过程,组织指设计、建立并维持一种科学的、合理的组织结构,并通过一定的权力、命令、指令和影响力,对特定目标的活动所需资源进行合理的过程。
建设工程项目组织是指为完成特定的建设工程项目而建立起来的组织。
建设工程项目组织的基本结构一般分为三个层次:建设工程项目所有者建设工程项目管理者建设工程项目承包商此处插入成虎教材《建设工程项目管理》P68图4—3。
7.1.2 建设工程项目组织的特点建设工程项目组织是为了完成建设工程项目总目标和总任务而建立起来的,建设工程项目目的、目标和任务是决定建设工程项目组织结构和组织运行的重要因素。
建设工程项目组织的设置、建立应能够确保完成建设工程项目的所有工作,即建设工程项目组织应确保通过建设工程项目结构分解得到的所有工作单元,都应落实到具体的完成者。
由于建设工程项目的一次性,建设工程项目组织也是一次性的、暂时的,具有临时组合的特点。
重庆大学工程项目管理课件72

Construction Project Management
主讲人:向鹏成 副教授、博士
重庆大学建设管理与房地产学院
第二章 项目整体管理 从汉阳铁厂项目
2-1 汉阳铁厂项目
张之洞(1837—1909), 1863 年(同治二 年)进士。1884年,调两广总督;1889 年, 调湖广总督。
计划是交流沟通的工具
工作得以量化 获得关键路径 合理地调配资源 清晰地反映产品状态信息
计划是实现成功的保证
规范开发活动 约束和协调的依据 问题的预警与防范
3)一个完整计划包括的内容
里程碑计划
里程碑计划是确定项目的关键交付物或者项目交 付产品的具体时间表。里程碑计划可以看作是一 个项目在初级阶段制订的蓝图,是对项目完成时 间以及项目产品交付时间的计划 。
张之洞是清末洋务派重要领袖人物之一﹐一 生坚持“中学为体﹐西学为用”的洋务派原 则﹐主张以“中学治身心﹐西学应世事”。
1)汉阳铁厂项目的启动
可行性论证
需求分析(修建铁路(芦汉铁路),军方需要)
选择项目经理
选定亲信蔡锡勇,帮助制定了项目的运作章程,并 开始一系列前期工作,如选址、看材料、采购设备、 项目团队组建等)
项目计划制订 项目计划执行 整体变更控制
集成管理的角色
项目集成管理是整合其他的项目管理过程和要素来 确保项目成功的主要的项目知识领域。
项
9大知识领域
目
利
益
相 范围管理 时间管理 成本管理 质量管理
关
者
的 需
项目集成管理
要
和
期 望
人力 资源管理
沟通管理
风险管理
采购管理
工 具 和 技 术项
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工方案(部署、方法) 施工进度计划 施工平面图
9
四、编制施工组织设计的基本要求
五、施工准备工作的组织
10
第五章
施工组织总设计
施工组织总设计是以整个建设项目或群 体建筑为对象编制的,用以指导建设项目 全局、全过程各项施工活动的技术经济文 件,是指导现场施工的法规。施工组织总 设计一般由总承包单位组织编制,其主要 内容包括:施工部署、施工总进度计划、 资源需要量计划、施工总平面图和技术经 济指标等。
3
(二)作用
1、标前设计应起到“项目管理规划大纲”的作用, 应满足编制投标书和签订施工合同的需要。 标前设计的编制是为了使标书具有竞争力而实现 中标,故其应突出“竞争性”的特点。 2、标后设计应起到“项目管理实施规划”的作用, 满足施工准备和施工的需要。
1)施工组织总设计
主要作用是为施工单位进行全场性施工准备 工作和组织物资技术供应提供依据。它还可用来 确定设计方案施工的可能性和经济合理性,为建 设单位和施工单位编制计划提供依据。 施工组织总设计的编制应突出“规划性和控制性” 4 的特点。
13
二、施工组织总设计的编制程序
施工组织总设计的编制程序是根据上述资
料及各项内容的内在联系确定的,见P133
(图5 - 1)所示:
14
第二节 施工部署
施工部署是对整个建设项目进行的统筹规划、 全面安排,并对工程施工中的重大战略问题进行 决策,其内容根据建设项目的性质、规模和客观 条件的不同而有所区别。一般情况下,施工部署 的主要内容包括确定工程开展程序、拟定主要工 程项目的施工方案、明确施工任务划分与组织安 排、编制施工准备工作计划等内容。
11
第一节 施工组织总设计的编制依据及程序
一、施工组织总设计的编制依据 施工组织总设计是对建设项目或建筑群施工作 出全局性的战略部署,为了充分发挥其作用,在编 制施工组织总设计时应具备下列各项编制依据: 1、计划文件,包括可行性研究报告,国家批准的固 定资产投资计划,单位工程项目一览表,分期分批 投入使用的项目和工期,投资指标和设备材料订货 指标,建设地点所在地区主管部门的批件,施工单 位主管上级下达的施工任务等; 2、设计文件,包括批准的初步设计或技术设计,设 计说明书,总概算或修正总概算和已批准的计划任 务书;
1
《建设工程项目管理规范》规定:
当承包人以施 工组织设计代 替项目管理规 划时,施工组 织设计应满足 项目管理规划 的要求。
2
二、施工组织设计分类及作用
(一)分类 1、按时间分 标前设计 标后设计 2、按编制对象分 施工组织总设计(以建设项目或群体项目为对象) 单位工程施工组织设计(以一个交工系统为对象) 分部工程施工组织设计(以难度大、技术复杂、新技术项目为对象)
21
第三节 施工总进度计划
施工总进度计划是以拟建项目交付使用 时间为目标确定的控制性施工进度计划, 是施工现场各项施工活动在时间上的体现。 它根据施工部署的要求,合理确定每个交 工系统及其单项工程的控制工期、它们之 间的施工顺序和搭接关系,从而确定施工 现场上劳动力、材料、施工机械、成品、 半成品的需要量和调配情况;现场临时设施 的数量、供水、供电和其它动力的需要数 量等。
23
1、列出工程项目一览表并计算工程量 首先根据建设项目的特点划分项目。施工总进度 计划主要起控制总工期的作用,因此项目划分不 宜过细,通常按照分期分批投产顺序和工程开展 顺序列出,并应突出主要工程项目,一些附属项 目、辅助工程、临时设施可以合并列出; 然后估算主要项目的实物工程量。可以按初步 (或扩大初步)设计图纸并根据定额手册或有关 资料计算工程量,常用的定额资料有以下几种: 1)万元、十万元投资工程量、劳动力及材料消 耗扩大指标。在这种定额中,规定了某一结构类 型建筑,每万元或十万元投资中劳动力、主要材 料等消耗数量。对照图纸中的结构类型,即可估 算出拟建工程各分项需要的劳动力和主要材料的 消耗数量。
24
算定额基础上的进一步扩大。概算指标是以建筑物每 100m3体积为单位;扩大结构定额则以每100m2建筑面积为 单位。查定额时,首先查找与本建筑物结构类型、跨度、 高度相类似的部分,然后查出这种建筑物按定额单位所需 的劳动力和各项主要材料消耗量,从而推算出拟计算项目 所需的劳动力和材料的消耗量。 3)标准设计或已建房屋、构筑物的资料。在缺乏 上述几种定额的情况下,可采用标准设计或已建成的类似 建筑物实际所消耗的劳动力及材料加以类推,按比例估算。 但是,和拟建工程完全相同的已建工程是比较少见的,因 此在利用已建成工程资料时,可根据设计图纸与预算定额 予以折算、调整。 4)除房屋外,还必须确定主要的全工地性的工程的工程 量,如场地平整、铁路、道路和地下管线的长度等,这些 可以根据建筑总平面图来计算。 按上述方法计算出的工程量,应填入统一的工程量汇总表 中,见表(5 -3)
12
3、合同文件,即施工单位与建设单位签订
的工程承包合同; 4、建设地区原始调查资料,包括气象、水 文地质和地形,交通运输能力,建筑材料、 配构件和半成品供应状况,供水、供电、 电讯能力等; 5、工程建设政策、法规和规范资料,工程 造价管理有关规定、工程项目实行建设监 理有关规定等; 6、上级对施工企业的要求、企业的施工能 力、技术装备水平、管理水平和完成各项 经济指标的情况及类似工程项目建设的经 验资料等。
第四章 施工组织设计概述
一、施工组织设计的概念 施工组织设计是指导施工项目管理全过程的 规划性的、全局性的技术经济文件。 施工组织设计的基本任务为:为编制投标文 件进行筹划,为合同的谈判与签订提供原始资 料,指导施工准备和施工,从而使施工企业项 目管理的规划与组织、设计与施工、技术与经 济、前方与后方、工程和环境等协调起来,取 得良好的经济效果。
25
2)概算指标或扩大结构定额。这两种定额都是在预
2、确定各单位工程(或单个构筑物)的施工期限 影响单位工程施工期限的因素很多,如建筑类 型、结构特征、施工方法、施工技术、施工管理 水平、机械化程度以及施工现场的地形和地质条 件等。因此,各单位工程的工期应根据现场具体 条件,综合考虑上述影响因素后予以确定。此外, 也可参考有关的工期定额(或指标)来确定各单 位工程的施工期限。 3、确定各单位工程的开竣工时间和相互搭接关系 在确定了各主要单位工程的施工期限之后, 就可以对每一个单位工程的开竣工时间进行具体 确定,并可以进一步安排各单位工程搭接施工的 时间,尽量使主要工种的工人能连续、均衡地施 工。在具体安排时应着重考虑以下几点:
5
三、主要内容
(一)标前设计 施工方案 施工进度计划 主要技术组织措施 施工平面图 其它有关投标和签 约谈判需要的设计
6
(二)施工组织总设计
施工部署和施工方案 施工准备工作计划 资源需要量计划
施工总进度计划
施工总平面图
技术经济指标
关键是“安排”(部署)
20
4、安排好生产、生活基地建设。包括商品 混凝土搅拌站、预制构件厂、钢筋、木材 加工厂、机修厂及职工生活设施等; 5、安排建筑材料、成品、半成品的货源和 运输、储存方式; 6、按照建筑总平面图要求,做好现场控制 网测量工作; 7、组织项目采用的新结构、新材料、新技 术试制和实验工作;做好工人上岗前的技术 培训工作及冬雨季施工所需的特殊准备工 作。
7
(三)单位工程施工组织设计
工程概况 作计划
各项资源需要量计划
施工平面图 技术经济指标 关键是“选择”(技术方法)
8
(四)分部工程施工组织设计
施工方案 进度计划 平面布置图 技术组织措施 注重“操作性”(努力在安排和选择上做到优
22
一、施工总进度计划的编制方法和步骤
编制施工总进度计划应根据施工部署中 建设工程分期分批投产顺序,将每个交工 系统的各项工程分别列出,在控制的期限 内进行各项工程的具体安排。如建设项目 的规模不大,各交工系统工程项目不多时, 亦可不按分期分批投产顺序安排,而直接 安排总进度计划。编制施工总进度计划的 方法和步骤,可视具体单位和编制人员的 经验多少而有所不同,一般可按下述方法 进行编制:
16
2、一般应按先地下、后地上,先深后浅,先干 线后支线的原则进行安排。如路下的管线先施工, 然后修筑道路。 3、应注意已完工程的生产或使用和在建工程的施 工互不妨碍,使生产、施工两方便。 4、施工程序应当与各类物资及技术条件供应之间 的平衡以及合理利用这些资源相协调,促进均衡 施工。 5、应考虑季节对施工的影响,在冬季施工时,必 须考虑冬季施工的特点和正确地确定冬季施工的 工程项目,既要保证施工的连续性和全年性,又 要考虑其经济性,而且不致造成施工的复杂性。 例如大规模土方工程和深基础土方施工一般要避 开雨季;寒冷地区的房屋施工尽量在入冬前封闭, 使冬季可进行室内作业和设备安装。
(一)确定工程开展程序
根据建设项目总目标的要求,确定合理的各 项工程总的开展程序,是关系到整个建设项目能 否迅速建成的重大问题,也是施工部署中组织施 工全局生产活动的战略目标,在确定施工开展程 序时,主要应考虑以下几点:
15
1、在保证工期的前提下,分期分批施工
建设工期是施工的时间总目标,在满足工期要求这个 大前提下,科学地划分独立交工系统,对建设项目中相对 独立的投产或交付使用的子系统实行分期分批建设并进行 合理的搭接,既可在全局上实现施工的连续性、均衡性, 减少临时设施、降低工程成本,又可使各子系统迅速建成、 尽早投入使用、发挥投资效益。例如: 施工期长的、技术复杂的、施工困难多的工程,应提前安 排施工; 急需的和关键的工程应先期施工和交工; 可供施工使用的永久性工程和公用设施工程应提前施工和 交工(包括:供水设施、排水干线、输电线路、配电变压 所、交通道路等); 按生产工艺要求起主导作用或须先期投入生产的工程应优 先安排;生产上需先期使用的机修车间、车库、办公楼及 家属宿舍等应提前施工和交工等等。
