基坑支护、降水及土方开挖安全防护技术措施正式版
基坑支护与降水工程安全管理措施

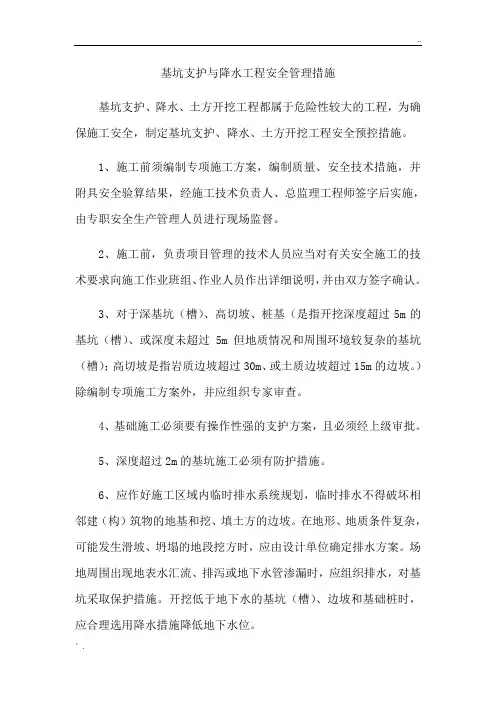

基坑支护与降水工程安全管理措施基坑支护、降水、土方开挖工程都属于危险性较大的工程,为确保施工安全,制定基坑支护、降水、土方开挖工程安全预控措施。
1、施工前须编制专项施工方案,编制质量、安全技术措施,并附具安全验算结果,经施工技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
2、施工前,负责项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组、作业人员作出详细说明,并由双方签字确认。
3、对于深基坑(槽)、高切坡、桩基(是指开挖深度超过5m的基坑(槽)、或深度未超过5m但地质情况和周围环境较复杂的基坑(槽);高切坡是指岩质边坡超过30m、或土质边坡超过15m的边坡。
)除编制专项施工方案外,并应组织专家审查。
4、基础施工必须要有操作性强的支护方案,且必须经上级审批。
5、深度超过2m的基坑施工必须有防护措施。
6、应作好施工区域内临时排水系统规划,临时排水不得破坏相邻建(构)筑物的地基和挖、填土方的边坡。
在地形、地质条件复杂,可能发生滑坡、坍塌的地段挖方时,应由设计单位确定排水方案。
场地周围出现地表水汇流、排泻或地下水管渗漏时,应组织排水,对基坑采取保护措施。
开挖低于地下水的基坑(槽)、边坡和基础桩时,应合理选用降水措施降低地下水位。
7、坑槽开挖设置边坡必须符合安全要求,基坑(槽)、边坡设置坑(槽)壁支撑时,应根据开挖深度、土质条件、地下水位、施工方法及相邻建(构)筑物等情况设计支撑,支撑要牢固不变形。
拆除支撑时应按基坑(槽)回填顺序自下而上逐层拆除,随拆随填,防止边坡塌方或相邻建(构)筑物产生破坏,必要时采取加固措施。
8、基坑(槽)边坡和基础桩孔边堆置各类建筑材料的,应按规定距离堆置。
各类施工机构距基坑(槽)、边坡和基础桩孔边的距离,应根据设备重量、基坑(槽)、边坡和基础桩的支护、土质情况确定,并不得小于1.5m。
9、基坑(槽)作业时,应在施工方案中确定攀登设施及专用通道,作业人员不得攀爬模板、脚手架等临时设施。
土方开挖安全技术措施

土方开挖安全技术措施土方开挖是基础工程中的一个重要分项工程,也是基坑工程设计的主要内容之一。
当有支护结构时,通常将支护结构设计先完成,而对土方开挖方案提出一些限制条件。
有时,土方开挖方案会影响支护结构设计的工况,土方开挖必须符合支护结构设计的工况要求。
1.放坡开挖(1)开挖深度不超过 4.0 m 的基坑,当场地条件允许,并经验算能保证土坡稳定性时,可采用放坡开挖。
(2)开挖深度超过 4.0 m 的基坑,有条件采用放坡开挖时,应设置多级平台分层开挖,且每组平台的宽度不宜小于 1.5 m。
(3)放坡开挖的基坑还要符合以下要求:①坡顶或坑边不宜堆土或堆载,遇有不可避免的附加荷载时,应将稳定性验算计入附加荷载的影响。
②基坑边坡必须经过验算,以保证边坡稳定。
③土方开挖应在降水达到要求后,采用分层开挖的方法施工,分层厚度不宜超过 2.5 m。
④土质较差且施工期较长的基坑,边坡应采用钢丝网水泥或其他材料进行护坡。
⑤放坡开挖应采取相应有效措施降低坑内水位和排除地表水,防止地表水或基坑排出的水倒流回基坑。
(4)基坑开挖应严格按要求放坡,操作时应随时注意边坡的稳定情况,发现问题及时加固处理。
(5)机械挖土,多台阶同时开挖土方时,应验算边坡的稳定。
根据规定和验算确定挖土机离边坡的安全距离。
(6)运土道路的坡度、转变半径要符合有关安全规定。
2.有支护结构的基坑开挖(1)采用机械挖土,坑底应保留 200~300 mm 厚基土,用人工挖除整平,并防止坑底土体扰动。
(2)采用机械挖土方式时,严禁挖土机械碰撞支撑、井点管、立柱、围护墙和工程桩。
(3)除设计允许外,挖土机械和车辆不得直接在支撑上行走操作。
(4)应尽量缩短基坑支撑暴露时间。
对一、二级基坑,每一工况下挖至设计标高后,钢支撑的安装周期不应超过一昼夜,钢筋混凝土支撑的完成时间不应超过两昼夜。
(5)对面积较大的一级基坑,土方宜采用分块、分区对称开挖及分区安装支撑的施工方法,土方挖至设计标高后,立即浇筑垫层。
专家论证某工程土方开挖基坑支护及降水安全专项施工方案

专家论证某工程土方开挖基坑支护及降水安全专项施工方案一、工程概况该工程位于市区,包括土方开挖、基坑支护及降水安全专项施工。
工程总面积为XXX平方米,土方开挖深度为XX米,基坑支护设计高度为XX 米。
现有建筑物周围环境复杂,需要采取科学有效的施工方案。
二、土方开挖施工方案1.土方开挖前,要进行地质勘察,了解地下各层土质情况以及地下水位。
根据勘察结果,确定开挖工程的施工方式以及可能遇到的问题。
2.开挖过程中,应使用合适的机械设备,并根据实际情况进行排水,保证施工现场干燥。
3.在施工现场的边界处设置施工围挡,并采取防护措施,避免土方坍塌事故的发生。
4.针对土方开挖过程中可能出现的地下管线问题,要提前清理并标记,确保施工不会损坏管线。
5.特殊地质情况下,如遇松散土或软弱地层,应采取加固措施,确保开挖过程的安全性。
6.结合工程实际情况,选择合适的坑底处理方式,如加设地下连续墙、实施地下水抽排等,以确保开挖后的坑底平整、干燥。
三、基坑支护施工方案1.根据土方开挖结果和勘察数据,对基坑支护进行详细的设计和计算,并确保设计方案科学合理。
2.选择适当的基坑支护形式,如钢支撑、预应力锚杆、预制板桩等,根据实际情况确定支撑材料和设备。
3.进行基坑支撑时,根据设计要求,合理设置支撑桩的间距和深度,并加固支撑结构,确保基坑的稳定性和安全性。
4.基坑支撑施工过程中,要进行监测和验收,确保支撑结构符合设计要求,满足相关建筑安全标准。
5.根据实际情况,对基坑进行适当的排水处理,防止水位上升对支撑结构的影响,并确保施工现场的干燥。
1.根据地质勘察和现场实测情况,设计降水系统。
选择合适的降水设备,如水泵、管道等,并在合适的位置设置排水孔。
2.在施工现场设置合理的排水通道,确保排水畅通,有效排除施工过程中的降水。
3.针对突发降水天气,要及时采取紧急措施,加强排水能力,确保施工现场及时排除大量积水。
4.对工程降水进行监测和记录,及时发现问题并采取措施解决。
基坑开挖支护和降水措施

【理想0769工程】(一期)基坑开挖、支护和降水措施中国华西中国华西企业有限公司二00四年七月第一节土方开挖及基坑降水措施1.1 概况一、工程概况1、富通新家园一期B1~B6栋是由东莞市富通新家园房地产开发有限公司投资兴建,深圳市粤鹏建筑设计有限公司设计,位于东莞市万江区四环路与万道路交汇处。
2、本工程6栋楼均预应力管桩基础,每栋楼之间均有地下室。
主体结构形式为框架结构,主体结构抗震等级均为三级抗震。
3、工程占地面积约10000平方米,土方工程量约为20000方。
编制合理的土方工程开挖方案对于保证施工顺利进行,按期按量完成计划任务,取得更好的施工经济效益都有积极作用。
4、本工程土质情况根据韶关地质勘察院出具的本工程岩土工程勘察报告,地表回填土层约为1米,地表以下第二层1~4米左右为淤泥层,第三层为3~12米左右的粉砂层,地下水位高至自然土面以下0.8米处,并且在雨季施工,对基坑开挖后降水存在很大的困难,故开挖难度很大。
5、根据本工程基础特点及土质情况,主楼基础部份桩承台底标高大部分为-3.700,地下室承台底标高约为-5.000,所以基础各采用机械大开挖至-3.500、-4.800标高段,预留200厚土层人工开挖,局部较深承台由于桩位较密,机械开挖困难且易破坏桩,采用人工开挖方法。
二、土方施工方案编制依据1、桩承台、地梁轴线标高、截面尺寸等,按施工图及图纸会审记录、设计变更通知单、工程施工联系单等有效文件,作为施工及验收依据。
2、土方开挖、回填、基底土质、边坡设置、挖土方法、挖土走向等,按土方工程施工及验收依据。
1.2 土方开挖一、土方开挖施工(一)施工部署按与甲方签订的施工合同,B1~B3栋先开工,B4~B6栋定于8月份开工,所以土方工程要分两个阶段进行,一阶段为:B1~B3栋先期进行土方开挖;B4~B6栋为第二阶段,待8月份进行施工。
1、在确保施工质量的前提下,对工期提出了如下目标:拟定开挖日期为2004年6月25日(以实际开工日期为准),第一阶段完成时间为2004年7月3日,共9天。
基坑支护、降水及土方开挖安全防护技术措施

基坑支护、降水及土方开挖安全防护技术措施前言在建筑施工中,基坑支护、降水及土方开挖安全防护是非常重要的一环。
坑内的土方、水分和周围环境的状态都可能影响到基坑的安全性。
本文将介绍一些基本的基坑支护、降水及土方开挖安全防护技术措施。
基坑支护技术措施基坑支护是基坑施工中的基础性工作,其目的就是保证基坑的稳定和安全。
下面列举常见的基坑支护技术措施:土方侧向支护在基坑开挖时,为了避免周围土体失稳、塌方,需要进行土方侧向的支护工作。
常见的土方侧向支护技术有以下几种:•桩筏式支撑:即在挖掘基坑时,先进行桩的打设和钢板的设置,然后再进行挖掘作业,完成后拆除桩和钢板。
这种支撑方式的优点是结构简单、适用范围广,但需要使用钢材和混凝土,成本相对较高。
•土削壁:即在基坑挖掘过程中,将坑壁露出的土方修整成一定的倾斜度,再用隔离层和防水层进行支撑。
这种支撑方式的优点是施工简单,但具有较高的占地面积,且不太适用于特别深的基坑。
•桩土壤钻孔法:即在坑边台阶上钻孔,再通过悬挂的钢索拉起桩和支撑板进行支撑。
这种技术具有结构简单、可操作性强等优点,适用于基坑深度较大的情况。
地面加固地面加固是指对基坑周围的土地进行加固,以保证基坑的稳定和安全。
常见的地面加固技术有以下几种:•支撑姿势墙:即在基坑周围挖掘一定深度的壕沟,然后在壕沟内设置支架,最后将土方侧向支撑结构固定在支架上。
•锚杆加固:即通过锚杆将基坑周围的土层与支撑结构连接起来,实现对土层的固定和加固。
这种加固技术适用于土质较松散、易于滑动的地质条件下。
•土工合成材料:即在基坑周围的土地上铺设土工合成材料,增加土地的承载能力,保证基坑的稳定。
其他支护措施除了上述的土方侧向支护和地面加固措施外,还有一些其他的基坑支护技术措施。
比如,可以采用深层连续墙、大直径钻孔桩、拱形钢支撑等技术进行支撑。
降水技术措施基坑施工过程中,地下水的流量和水位变化都可能对基坑的稳定和安全性造成影响。
因此,在基坑开挖前和开挖过程中都需要采取措施,控制地下水的影响。
基坑安全防护措施

基坑、土方工程开挖安全防护措施土方工程属事故多发分项,而本工程为大开挖和人工放坡综合施工,所以必须严格按施工安全要求放坡,放坡系数不得小于0.33。
本工程采用0.75。
分层开挖,首先了解地质报告,地下各种埋设物,做好施工现场防洪排水,保证施工场地排水畅通不积水,可在基坑周围设截水、排水沟。
距坑边1.5m处各设一道涂刷鲜明颜色的防护栏,固定牢固,立柱间距不大于2米,高度不小于1.8m,长为71米。
分别于基坑西南、东北角设一专用人行爬梯,供人员上下基坑之用。
爬梯侧边有两道防护栏,入口有鲜明标志,夜间设红色警戒灯。
由于本工程地下水较高,所以要提前降水,必须派专人看管,不得随意停止降水,且应有备用潜水泵。
机械挖土时弃土及时运出,基坑周围严禁随意堆放材料、物件,注意边坡稳定情况,发现异常情况及时处理。
井桩挖土时,提前制作垂直运输设备和装土工具,准备好通风机、送风管、安全照明变压器、绝缘护套线、安全帽、安全带、安全绳、有害气体检测仪等。
上口堆土要有安全距离,必须堆放于距井口 1.5米以外,在井口四周做排水沟,挡水堤,防止坑底水流入井内。
挖土前半小时向井下送风,然后操作人员在下井操作。
土方开挖中应注意的问题1)本工程基坑开挖采用机械开挖,开挖时,应按规定的尺寸合理确定开挖顺序,连续地进行施工,尽快完成,因土方开挖施工要求标高,断面准确,土体应有足够的强度和稳定性,所以在开挖时要随时注意检查,挖出的土除预留一部分回填,其余的全部运到弃土地区,以免妨碍施工。
2)为防止坑壁滑坍,在坑顶两边1.5m内不得堆土,在此距离外堆土高不得超过1.5m,并按要求,坑壁应作有斜率的边坡,或作临时支撑措施,本工程基坑放坡为1:0.33(高宽比)。
3)施工前必须做好地面排水和降低地下水位工作,地下水位降低至基坑底以下0.5—1.0m后,方可开挖,降水工作应持续到回填完毕。
一、基础工程概况本工程施工场地地层岩性从钻探揭露可知,在勘探深度内场地自上而下依次为:杂填土层,粉土层,细砂层,卵石层及砂岩层。
基坑土方开挖及支护、降水施工方案(正式)

基坑土方开挖及支护、降水施工方案(正式)1. 项目背景基坑土方开挖及支护、降水工程是土木工程中重要的施工阶段之一,对工程的顺利进行和安全性起着关键作用。
本文旨在提出基坑土方开挖及支护、降水施工方案,确保工程经济、安全、质量和进度要求的全面实现。
2. 施工方案2.1 基坑土方开挖基坑土方开挖是工程施工的第一步,必须谨慎进行,遵循以下步骤:•现场勘察和设计:根据设计要求和现场实际情况,确定开挖范围、深度和土方开挖顺序。
•安全措施:在开挖过程中,要进行严格的安全管理,确保人员和设备的安全。
•土方开挖:采用机械开挖的方式,根据设计要求逐步进行土方开挖,确保基坑顶部不受到影响。
2.2 基坑支护基坑支护是为了防止基坑周围的土体失稳或坍塌,必须在土方开挖之前进行,具体措施如下:•支护方案设计:根据基坑深度和土体情况,设计合理的支护结构,保证基坑周围的土体稳定。
•支护施工:采用钢支撑或混凝土支护的方式,根据设计要求、支护深度和基坑周围环境进行施工。
2.3 降水施工基坑降水是为了降低地下水位,保证基坑施工的顺利进行,具体措施如下:•降水方案设计:根据地下水位情况和开挖深度,设计合理的降水施工方案,控制地下水位。
•降水设备安装:安装降水设备,如水泵、管道等,将地下水抽出并排放至合适的位置。
•监测和调整:定期监测地下水位,根据变化情况及时调整降水设备,确保降水效果。
3. 施工管理3.1 管理要求•项目管理:建立科学的施工进度计划,合理分配资源,确保工程按时完成。
•质量管理:严格遵守设计要求和规范标准,确保工程质量。
•安全管理:制定安全操作规程,加强安全培训,确保施工期间安全。
3.2 施工过程中的监测和调整•质量监测:定期进行质量检查,确保土方开挖、支护和降水施工质量达标。
•安全监测:加强现场安全巡视,防范安全事故发生。
•进度监测:实时跟踪施工进度,及时调整施工计划。
4. 总结与展望本文提出的基坑土方开挖及支护、降水施工方案,是保障工程施工安全、质量和进度的关键措施。
基础土方开挖、基坑支护、降水工程危险源监控措施

基础土方开挖、基坑支护、降水工程危险源监控措施开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程;开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
1、易发生土方塌方事故的环节
土方施工采用挖空底脚的方法挖土;积土、料具、机械设备堆放离坑、槽小于设计规定;坑槽开挖实际安全边坡不符合安全要求;无第三方单位进行变形观察监测;不设上下通道,人员上下坑槽踩踏边坡;坑边料具堆放过于集中,荷载过大,支撑系统未经设计计算;降水设施不到位,基坑施工未设置有效排水等。
2、预防控制措施
严禁采用挖空底脚的方法进行施工;基础工程施工前要制定有针对性的施工方案,按照土质的情况设置安全边坡。
基坑深度超过3M 有专项支护设计方案,请第三方单位进行变形观察监测,技术部对基坑的边坡随时检查,发现边坡有裂痕、疏松或支撑有折断等危险征兆,应立即采取措施,消除隐患。
对于挖出的泥土,要按规定放置,不得随意沿围墙或临时坑边堆放;施工中严格控制建筑材料、模板、施工机械、机具或其他物料在基坑边的的堆放和重量,堆放必须经过计算,以避免产生过大的集中荷载,造成坍塌事故;基坑施工要设置有效排水措施,按方案设置降水井,并24小时不间断的进行抽排水,雨天要防止地表水冲刷土壁边坡,造成土方塌方。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.基坑支护、降水及土方开挖安全防护技术措施正式
版
基坑支护、降水及土方开挖安全防护
技术措施正式版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
1 降水作业
1.1 本工程地下水位-5.00m,基坑开挖深度最大为-14.500m,远远低于地下水位,根据施工区域内的工程地质、水文地质资料、开挖范围和深度,以及防坍防陷防流砂的要求,采用井点降水措施降低地下水位,施工期间必须监测地下水位,并保证地下水位经常低于开挖底面1.5m以上。
1.2 在第一个管井井点或第一组轻型井点安装完毕后,应立即进行抽水试验,如不符合要求,应根据试验结果对设计参
数作适当调整。
1.3 在降水期间,定期进行沉降和水位观测并作出记录,并应经常观测并记录水位,以便发现问题及时处理。
2 基坑支护
2.1 根据本工程《基坑工程施工方案》,基坑支护方式采用桩锚支护体系,局部与酒店相连处因桩机不能就位,采用钢管桩。
2.2 基坑周围严禁超堆荷载。
基坑边堆置各类建筑材料的,应按规定距离堆置。
各类施工机械距基坑边的距离,应根据设备重量、基坑支护、土质情况确定。
2.3 基坑作业时,应指定专人指挥、监护,出现位移、开裂及渗漏时,应立即
停止施工,将作业人员撤离作业现场,待险情排除后,方可作业。
2.4 采用灌注桩作基坑开挖的支护结构,按照有关桩基础施工的规定进行施工,保证施工质量和安全。
灌注桩作挡土墙,宜按间隔跳打(钻)的次序进行施工。
2.5 采用锚杆喷射混凝土作桩间护壁,为基坑开挖的支护结构,其施工安全和防尘措施,应符合下列要求:
2.5.1 施工前,应认真进行安全技术交底,应认真检查和处理锚喷支护作业区的危石。
施工中应明确分工,统一指挥。
2.5.2 施工机具应设置在安全地带,各种设备应处于完好状态,张拉设备应牢靠,张拉时应采取防范措施。
防止夹具飞
出伤人。
机械设备的运转部位应有安全防护装置。
2.5.3 锚喷支护必须紧跟工作面;应先喷后锚,喷射混凝土厚度应为50mm,喷射作业中,应有专人随时观察土体变化情况。
2.5.4 施工中,应定期检查电源电路和设备的电器部件;电器设备应设接地、接零,并由持证人员安装操作,电缆、电线必须架空,严格遵守施工现场临时用电安全技术规范,确保用电安全。
2.5.5 喷射机、水箱、风包、注浆罐等应进行密封性能和耐压试验,合格后方可使用。
2.5.6 喷射混凝土施工作业中,要经
常检查出料弯头、输料管、注浆管和管路接头等有无磨薄、击穿或松脱现象,发现问题,应及时处理。
2.5.7 处理机械故障时,必须使设备断电。
向施工设备送电前,应通知有关人员。
2.5.8 喷射作业中处理堵管时,应将输料管顺直,必须紧按喷头防止摆动伤人,疏通管路的工作风压不得超0.4MPa。
2.5.9 向锚杆孔注浆时,注浆罐内应保持一定数量的砂浆,以防罐体放空,砂浆喷出伤人。
2.5.10 施工中,喷头和注浆管前方严禁站人。
喷射混凝土作业人员工作时,宜采用电动送风防尘口罩、防尘帽、压风呼
吸器等防护用具。
2.5.11 锚喷作业区的粉尘浓度不应大于10mg/m3。
2.5.12 防尘措施,锚喷支护施工中,宜采取下列方法减少粉尘浓度:①在保证顺利喷射的条件下,增加骨料含水量;③在喷射机或混合搅拌处,设置集尘器;④如粉尘浓度较高,应设置除尘水幕;⑤加强作业区的局部通风。
2.6 检验锚杆锚固力应遵守下列要求:①拉力计必须固定可靠;②拉拔锚杆时,拉力计前方和下方严禁站人;③锚杆杆端一旦出现缩颈时,应及时卸荷。
2.7 预应力锚索的施工安全应遵守下列要求:①张拉锚索时,孔口前方严禁站
人;②拱部或边墙进行预应力锚索施工时。
其下方严禁进行其他操作;③对穿型预应力锚索施工时,应有联络装置,作业中应密切联系;④封孔水泥砂浆未达到设计强度的70%时,不得在锚索端部悬挂重物或碰撞外锚具。
2.8 基坑顶四周地面找坡至雨水排水沟,坑壁(边坡)处如有阴沟或局部渗漏水时,必须设法堵截或引出坡外,防止边坡受冲刷而坍塌。
防止地面水流入基坑内造成边坡土体破坏。
2.9 雨后加密对边坡及周边建筑物的沉降及位移观测频次,及时分析雨水对它们的影响,发现问题,及时反馈并分析,采取相应的抢救措施,使基坑不发生意外
破坏和变形,确保工程顺利施工。
3 土方开挖作业
3.1 基坑开挖上口线东西方向长约166m,南北方向长为101m。
槽底标高:与酒店相连处13轴~15轴范围内为从-1
4.500m 至-8.300m渐变阶段,其余部分为-
8.300m。
基坑开挖面积约为16400m2,坑底面积约为14000 m2,土方量约为11.2万方,加上护坡桩施工产生的土方,土方量共计12万方。
土方施工特点:开挖面积大,土方量大,基坑深。
3.2 采用机械挖土,采用从上而下施工,禁止采用挖空脚底的操作方法,机械旋转半径内不得有人。
3.3 土方开挖后,按照现场安全防护
要求在基坑的周围搭设安全保护栏杆,避免人员坠落坑中,造成工伤。
施工中禁止向基坑内投掷物品,以免砸伤槽底施工人员。
夜间应设红灯示警。
3.4 基坑内局部土方开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
发生异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土。
3.5 开挖深度超过1.5m,应设人员上下坡道和爬梯,以免发生坠落,开挖深度超过2m的,必须在边沿设两道1.5m高护身栏杆,危险处,夜间应设红色标志灯。
3.6 坑边开挖线1700mm以外用红白相间的φ48钢管设1.5m高的护身栏,上杆
距地1.45m,下杆距地0.6m,立杆间距为3m,和桩顶梁上预埋钢筋焊接,外侧满挂密目网,下口设扫地杆封严。
3.7 土方施工中,施工人员要经常注意检查边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后,才能进行施工。
3.8 开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其它工作。
3.9 基坑边1m以内不得堆土、堆料、停置机具。
3.10 基坑开挖时,两人操作间距应大于2.5m。
多台机械开挖,挖土机间距应大于10m。
3.11 挖土应自上而下,逐层进行,严禁先挖坡脚或逆坡挖土。
3.12 基坑开挖应严格按要求放坡,操作时应随时注意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时放坡或支撑处理,并注意支撑、防护的稳固和土壁的变化,确定安全后,方可进行下道工作,有护坡桩和护坡墙的基坑在开挖时,定人定时对边坡进行监测。
3.13 基坑四周应设安全栏杆,人员不得趴在栏杆上往坑底看;抛掷物料工具。
3.14 基坑上下应先挖好阶梯或开斜坡道,采取防滑措施,禁止攀边坡上下;
3.15 用手推车运土,应先平整好道路,不得放手让车自动翻转;
3.16 基坑清土时,应从中央开始,退向坑边,已清理好的地方不再上人,浇筑混凝土时,施工人员可站在木板上操作,尽可能减少对基底土的扰动;
3.17 重物距边坡应有一定距离,汽车不小于3m,起重机不小于4m,土方堆放不小于1m,堆土高度部不超过1.5m,材料堆放应不小于1m;
3.18 挖土机也按规定离坡边有一定的安全距离,以防塌方,造成翻车事故,一般距离不小于1.5m。
