桥梁工程技术交底大全

合集下载

桥梁技术交底【范本模板】

桥梁技术交底【范本模板】

桥施工技术交底一、钻孔桩基础跟据各桥址处的地质情况,采用回旋钻机作为主要成孔机械,成孔后,混凝土由拌合站集中拌制后,混凝土运输车运输到浇筑地点,吊车配合浇筑混凝土。

1平整场地对施工桩位有水处筑岛或改河,并考虑钻机的摆放;无水桩位处进行场地平整,按钻孔平面布置修筑钻孔机械及浇筑机械进出场道路,以满足桩基的材料运输和施工需要。

2桩位测设按设计图纸,用全站仪准确定出孔位中心桩及护桩。

经复核保证无误后方可进行下道工序。

3埋设护筒,挖设泥浆池,沉淀池为防止塌孔、固定桩孔位置,根据桩位处地质及水位情况,选择合理长度的护筒,采用挖埋法、填埋法或其他合理方法埋设。

护筒连接处要求筒内无突出物,应耐拉、压、不漏水。

护筒顶要高出地面0。

3m左右.护筒的埋设必须认真进行,护筒中心竖直线应与桩中心线重合,平面允许误差为50mm,竖直线倾斜不大于1%。

在井口5m以外,开挖泥浆池和沉淀池,在护筒缺口和泥浆池之间用泥浆沟连接起来。

4钻机就位钻机就位前,应对钻孔前的各项准备工作进行检查,包括主要机具设备的检查和维修。

确保各项工作正常。

钻机就位后,要将钻机的钻尖准确对准孔位中心,并保证底座和顶端应平稳,在钻进中不产生位移或沉陷,否则应及时处理。

5钻进钻机安装就位后,底座和顶端应平稳,不得产生偏移和沉陷.钻机转盘中心与钢护筒中心位置偏差不得大于2㎝。

开始钻孔时,应稍提钻杆,在护筒内打浆,并开动泥浆泵进行循环,待泥浆均匀后方可开始钻进。

进尺要适当控制,对护筒底部,应低档慢速钻进,使底脚处有坚固的泥皮护壁。

如护筒底土质松软出现漏浆时,可提起钻头,向孔内倒入粘土块,再放入钻头倒转,使胶泥挤入孔壁堵住漏浆空隙,稳住泥浆后继续钻进.钻至护筒底部以下1m后,则可按土质情况以正常速度钻进。

钻进过程中应经常注意土层变化,每进尺2m或在土层变化处应捞取渣样,判别土层,记入钻孔记录表并与地质柱状图核对。

操作人员必须认真贯彻执行岗位责任制,随时填写钻孔施工纪录,交接班时应详细交待本班钻进情况及下一班需注意的事项。

桥梁工程技术交底书(全套)

桥梁工程技术交底书(全套)

技术交底书工程名称:施工部位:桩基技术交底书工程名称:施工部位:桩基技术交底书工程名称:施工部位:桩基施工单位:施工队伍:工程名称:施工部位:桩基系梁工程名称:施工部位:桩基系梁工程名称:施工部位:桩基系梁技术交底书工程名称:施工部位:墩柱技术交底书工程名称: 施工部位:墩柱技术交底书工程名称:施工部位:墩柱技术交底书工程名称: 施工部位:墩柱系梁技术交底书技术交底书技术交底书工程名称:施工部位:墩柱系梁技术交底书工程名称: 施工部位:盖梁技术交底书工程名称:施工部位:盖梁技术交底书工程名称:新城大道工程滹沱河大桥施工部位:盖梁技术交底书工程名称:新城大道工程滹沱河大桥施工部位:盖梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称: 施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:石家庄滹沱大道工程道路工程施工部位:现浇箱梁工程名称:石家庄滹沱大道工程道路工程施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称: 施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称: 施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称: 施工部位:现浇箱梁工程名称:施工部位:现浇箱梁工程名称:施工部位:现浇箱梁。

桥梁施工技术交底全套

桥梁施工技术交底全套

桥梁施工技术交底全套一.桥梁工程基坑开挖1.基坑开挖采用机械开挖,并辅以人工清底找平,基坑的开挖尺寸要求根据扩大基础的尺寸,支模及操作的要求,设置围堰、围堰内排水沟及集水坑的需要等因素进行确定。

2.基坑的开挖坡度以保证边坡的稳定为原则,根据地质条件,开挖深度,现场的具体情况确定,当基坑壁坡不易稳定或放坡开挖受场地限制,或放坡开挖工作量大不经济时,可按具体情况采取加固坑壁措施,如挡板支撑,水泥浆护壁等。

3.基坑顶面应设置防止地面水流入基坑的措施,如截水沟等。

4.基坑开挖至设计标高后,进行平面坐标测量放样及基底承载力检验并报监理工程师认可。

5.基础施工过程中,如出现实际地质情况与地质钻探情况有出入时,应及时通知设计单位,以便根据实际地质情况对奠基标高作出相应调整。

二、模板及钢筋模板采用竹胶模,纵、横木采用5*7cm木方加固,在施工前必须进行详细的模板设计,以保证模板有足够的强度、刚度和稳定性,能可靠的承受施工过程中可能产生的各项荷载,保证结构各部形状、尺寸的准确。

模板要求平整,接缝严密,拆装容易,操作方便。

一般先拼成若干大块,再安装就位,必须做到支撑牢固。

钢筋的制作严格按技术规范及设计图纸的要求进行,墩身的预埋钢筋位置要准确、牢固。

三、验的浇筑L碎的配制要满足技术规范及设计图纸的要求外,还要满足施工的要求。

2.已浇注时要分层,分层厚度要根据振捣器的功率确定,要满足技术规范的要求。

片石混凝土桥台3桥台为片石硅,在添加片石施工中,片石与模板的间隔距离、片石与片石的间隔距离,添加片石占磴总方量的比例等施工活动必须符合规范要求。

4.施工时注意片石碎与碎部分的连接处要预埋石笋。

四.模板的拆除及砂的养生模板、支架的拆除期限应依据结构物特点,模板部位和混凝土所达到的强度来决定;模板、支架采用人工配合卷扬机或手拉葫芦进行拆除。

一般应在混凝土抗压强度达到2.5Mpa时方可拆除模板。

根据目前的气温(25度左右),碎施工完成后24小时,就可以拆除模板,并应经过监理工程师的同意。

桥梁施工技术交底

桥梁施工技术交底

桥梁施工技术交底一、引言桥梁作为交通运输领域的重要组成部分,承担着连接两岸、承载行车荷载的重要任务。

在桥梁施工过程中,施工技术的合理运用对于工程的质量、安全和效率具有重要影响。

本文档旨在对桥梁施工技术进行交底,确保工程施工顺利进行。

二、施工前准备工作1. 桥梁设计文件:施工人员应详细了解桥梁的设计文件,包括桥梁平面布置、剖面和结构图等,以便于正确掌握施工方案和要点。

2. 材料准备:根据设计文件要求,准备好所需的桥梁材料,包括钢筋、混凝土、螺栓等,并确保其质量符合要求。

3. 施工设备准备:根据桥梁施工的要求,准备好所需的施工设备,包括起重机械、模板、支架等,保证设备的安全性和可靠性。

三、施工工艺与要点1. 基础施工:根据桥梁的设计要求,合理安排基础施工工艺,包括桩基施工、承台施工等。

在施工过程中,严格控制基础的沉降和水平度,确保基础的稳定性和安全性。

2. 上部结构施工:根据设计文件和施工方案,合理安排上部结构施工工艺,包括梁场组装、吊装、合龙等。

在吊装过程中,要严格按照吊装方案和安全规范进行操作,确保梁体的安全吊装和准确定位。

3. 防腐施工:根据桥梁的使用环境和要求,合理选择防腐施工工艺,包括涂刷防腐涂料、喷涂防腐涂料等。

在施工过程中,严格控制防腐涂料的涂刷厚度和质量,保障桥梁的防腐效果。

4. 桥面铺装:根据桥梁的使用要求,合理选择桥面铺装工艺,包括沥青混凝土铺装、水泥混凝土铺装等。

在施工过程中,要控制铺装层的厚度和均匀性,确保桥面的平整度和耐久性。

四、安全注意事项1. 施工现场安全:施工人员应保持施工现场的整洁和安全,设立明显的警示标识,保障施工人员的安全。

同时,施工人员应正确佩戴防护用品,如安全帽、安全绳等,避免发生意外事故。

2. 施工设备安全:施工人员应遵守设备操作规程,合理使用施工设备,确保设备的稳定工作和可靠性。

同时,对设备进行定期检查和维护,消除设备故障隐患。

3. 施工工艺安全:施工人员应严格按照工艺要求进行施工,避免违规操作和不安全行为。

桥梁工程技术交底9篇

桥梁工程技术交底9篇

桥梁工程技术交底9篇【第1篇】桥梁工程混凝土浇注施工安全技术交底1、人工手推车上料时,手推车不得松手撒把。

运输斜道上,应设有防滑设施。

2、机械上料时,在铲斗(或拉铲)移动范围内不得站人。

铲斗下方严禁有人停留和通过。

3、灌筑栏杆混凝土时,不得在模板上作业。

4、塔吊、汽车吊或桅杆吊斗灌筑混凝土时,起吊、运送、卸料应由专人指挥。

5、电动震捣器的使用应符合下列规定:5.1、操作人员要配戴安全防护用品。

配电盘(箱)的接线宜使用电缆线;5.2、在大体积混凝土中作业时,电源总开关应放置在干燥处;多台震捣器同时作业,应设集中开关箱,并由专人负责看管;5.3、风动震捣器的连接软管不得有破损或漏气,使用时要逐渐开大通气阀门。

【第2篇】桥梁工程箱梁施工:安全技术交底1、梁预制施工1.1、预制场地的选择,场区的平面布置,应符合本规程的规定。

场内的道路、运输和水电设施,应符合本规程的规定。

1.2、预应力张拉法施工预应力钢束(钢丝束、钢绞线)张拉施工前,应遵守下列规定:①张拉作业区,无关人员不得进入;②检查张拉设备、工具(如:千斤顶、油泵、压力表、油管、顶楔器及液控顶压阀等)是否符合施工及安全的要求。

压力表应按规定周期进行检定;③锚环及锚塞使用前应经检验,合格后方可使用;④高压油泵与千斤顶之间的连接点,各接口必须完好无损。

油泵操作人员要戴防护眼镜;⑤油泵开动时,进、回油速度与压力表指针升降,应平稳、均匀一致。

安全阀要经常保持灵敏可靠;⑥张拉前,操作人员要确定联络信号。

张拉两端相距较远时,宜设对讲机等通讯设备。

1.3、先张法张拉施工时,除按本节有关规定施工外,还应做到:①张拉前,对台座、横梁等进行检查;②先张法张拉中和未浇混凝土之前,周围不得站人和进行其它作业。

浇筑混凝土时,震捣器不得撞击钢丝(钢束)。

用卷扬机滑轮组张拉小型构件时,张拉完成后应切断电源和卡固钢丝绳。

1.4、精轧螺纹钢筋张拉前,除对张拉台座检查外,还应对锚具、连接器进行检查、试验。

桥梁施工安全技术交底大全

桥梁施工安全技术交底大全

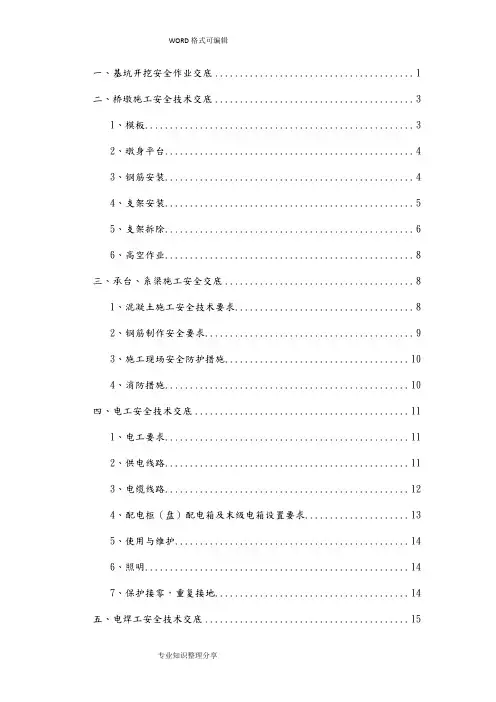

一、基坑开挖安全作业交底 (1)二、桥墩施工安全技术交底 (3)1、模板 (3)2、墩身平台 (4)3、钢筋安装 (4)4、支架安装 (5)5、支架拆除 (6)6、高空作业 (8)三、承台、系梁施工安全交底 (8)1、混凝土施工安全技术要求 (8)2、钢筋制作安全要求 (9)3、施工现场安全防护措施 (10)4、消防措施 (10)四、电工安全技术交底 (11)1、电工要求 (11)2、供电线路 (11)3、电缆线路 (12)4、配电柜(盘)配电箱及末级电箱设置要求 (13)5、使用与维护 (14)6、照明 (14)7、保护接零,重复接地 (14)五、电焊工安全技术交底 (15)六、钢筋加工及安装安全注意事项 (16)1、钢筋加工安全注意事项 (16)2、钢筋安装安全注意事项 (17)3、钢筋切断机使用安全注意事项 (18)4、钢筋弯曲机使用安全注意事项 (19)5、钢筋冷拉机使用安全注意事项 (20)6、钢筋调直机使用安全注意事项 (21)七、模板安装、拆除安全技术措施 (22)八、脚手架安全使用技术措施 (25)1、搭设安全措施 (25)2、架上作业时的安全注意事项 (26)3、其它安全注意事项 (27)九、高空作业安全技术交底 (27)十、连续梁施工安全技术交底 (29)1、0#段临时固结 (29)2、梁段悬灌 (33)3、边跨直线段 (37)4、合龙段 (37)5、挂蓝拆除 (37)6、桥面系施工 (38)7、高空作业安全措施 (38)8、跨越公路施工安全措施 (39)9、其他注意事项 (39)十一、梁体的预制、运输与架设安全技术交底 (39)1、梁体预制 (39)2、运输与架设 (40)十二、安全防护技术交底 (43)一、基坑开挖安全作业交底1、进入现场必须遵守安全生产有关规定。

2、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。

3、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。

桥梁工程高空作业安全技术交底

桥梁工程高空作业安全技术交底

桥梁工程高空作业安全技术交底第一部分:工程概述与安全要求一、工程概述本桥梁工程位于XX地区,横跨XX河,全长XX米,桥面宽XX米,采用预应力混凝土连续梁结构。

工程包含主桥、引桥、桥台及附属设施等,其中主桥部分涉及高空作业。

为确保施工过程中高空作业的安全,特制定本安全技术交底方案。

二、高空作业安全要求1. 施工单位必须严格遵守国家及地方有关高空作业的法律法规,确保施工安全。

2. 施工前,项目负责人应对全体施工人员进行安全技术交底,确保每位施工人员了解并掌握相关安全知识。

3. 高空作业人员必须具备相关技能和经验,且经过专业培训,取得操作证后方可上岗。

4. 施工单位应配备完善的安全防护设施,并定期检查、维护、更换。

5. 施工过程中,应定期对施工现场进行安全检查,发现问题及时整改。

6. 高空作业时应穿戴符合国家标准的劳动保护用品,包括安全帽、安全带、防滑鞋等。

7. 遇有大风、雷雨等恶劣天气,应立即停止高空作业,确保施工人员安全。

三、高空作业安全管理措施1. 施工单位应建立健全安全管理制度,明确各级管理人员职责,确保制度落实到位。

2. 制定完善的高空作业应急预案,定期组织应急演练,提高应对突发事件的能力。

3. 设立专职安全员,负责施工现场的安全监督和管理,确保施工安全。

4. 对施工现场进行分区管理,设置安全警示标志,禁止非施工人员进入作业区域。

5. 定期对施工人员进行安全教育培训,提高安全意识。

6. 加强对施工设备、安全防护设施的检查和维护,确保设备设施安全可靠。

四、高空作业具体措施1. 桥梁主桥部分高空作业前,应搭建符合安全标准的脚手架,并进行验收。

2. 高空作业时,作业人员应将安全带系在可靠的安全设施上,严禁超载使用。

3. 施工过程中,应使用安全网、防护栏杆等防护设施,防止物体坠落。

4. 严禁在高空作业区域下方通行或停留,确保作业区域下方安全。

5. 施工单位应配备专业救援人员,随时应对突发情况。

本安全技术交底旨在提高全体施工人员的安全意识,确保桥梁工程高空作业的安全。

桥梁安全技术交底单模板

桥梁安全技术交底单模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工期限:________________________5. 工程规模:________________________二、安全技术交底内容1. 一般规定- 施工前必须编制安全技术措施,确保施工安全。

- 在通航河流上施工时,应与航运部门协商,消除河流阻碍物,办理航标设置及公布通告等事宜。

- 施工完成后,应对施工影响段河流进行清理。

- 水上作业时应配备救生船只及其他救生设备。

- 桥长进行铺架作业时,桥下禁止车辆、船只及行人通行。

2. 明挖基础- 基坑开挖对周边建筑物或临时设施有影响时,应提前采取安全防护措施。

- 基坑顶面应提前做好地面防、排水设备。

- 基坑开挖时,不得采取局部开挖深坑及从基层向四周掏土。

- 基坑顶有动载时,坑口边沿与动载间的安全距离应根据基坑深度、坡度、地质和水文条件及动载大小等因素确定,且不应小于____米。

必要时采取其他措施。

- 用卷扬机牵引小车上坡时,宜用小钢丝绳牵引,其安全系数不应小于5。

3. 挖孔桩施工- 施工单位必须对挖孔桩施工进行安全技术交底,确保施工安全。

- 挖孔桩施工前,应进行地质勘察,了解地质情况,制定相应的施工方案和安全措施。

- 挖孔桩施工过程中,应严格控制桩孔深度,确保桩孔垂直度。

- 挖孔桩施工过程中,应做好排水、降水工作,防止涌水、涌砂事故发生。

4. 墩台施工- 参加施工的全体人员必须按规定佩戴安全防护用品及安全帽,高空作业人员必须佩戴安全带。

- 施工场地平整到位,基坑周围开挖排水沟,保证排水系统畅通。

- 模板内外均应安设稳固的支撑,落地处要加设垫木,并有防支点滑动措施。

- 起重机械设备设专人操作并配指挥人员,定责定岗;上岗前进行技术培训,指定专项制度和指挥联络方法,考核合格后,持证上岗。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁工程技术交底桥梁工程技术交底桥梁工程技术交底㈠下部结构桥梁工程由一个专业桥梁工程队负责施工。

1.施工测量在开工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面。

精确放设各墩台位置及纵、横向护桩,对控制桩全部用混凝土埋设。

施工测量的精度符合《公路勘测规范》(JTJ061-99 )的要求。

并将测量成果资料报送监理工程师,经监理工程师批准后施工。

2.明挖扩大基础1)施工方法扩大基础采用反铲挖掘机开挖,人工配合清基。

2)施工工艺施工工艺见“明挖扩大基础施工工艺框图”。

⑴基坑边坡的坡度视地质情况而定,一般采用 1 : 0.5-1:1基底挖至接近设计标高时,保留0.2m厚的一层,待灌注混凝土前由人工开挖至设计标高,迅速检验,随即进行基础施工。

当施工便道需经过基顶时,坑顶与便道之间设置1m宽的护道。

并在基坑顶面设置截水沟防止地面水流入基坑。

⑵基底检验灌注基础混凝土前,对基坑进行隐蔽工程检查,检查内容为:①基底平面位置、尺寸、标高是否符合设计图纸要求。

②基底承载力是否满足设计要求。

③确定地基层是否能保证墩台的稳定。

④基底无积水、杂物,清洁。

⑶基底处理对岩层倾斜的结构物基底,凿平或做成台阶,使承重面与重力线垂直,纵横向台阶按高im最低平台宽不小于2m,其余平台宽不小于1.5m设置。

岩石基底挖至标高并检验合格后,加以湿润,铺一层厚度为2〜3cm的水泥砂浆封底。

⑷灌注混凝土采用组合钢模板,混凝土在拌和站集中拌和,混凝土输送车运输,利用混凝土输送泵入模。

在施工中混凝土采用分层连续浇注,插入式震动棒振捣,震动棒插入下层混凝土5cm插入间隔小于震动棒作用半径,不得漏振和重捣。

振捣时观察到混凝土不再下沉、表面泛浆,水平面有光泽时即可缓慢抽出振捣棒,浇筑完毕后及时按设计或施工技术规范安插接茬钢筋,混凝土终凝后用塑料薄膜覆盖洒水养护。

拆模验收后,立即对基坑进行回填。

3.钻孔灌注桩基础1)施工方法钻孔灌注桩采用回旋钻机成孔,根据不同孔径分别采用不同直径的钻头。

利用导管法灌注水下混凝土。

为防止坍孔,施工中严格控制井口护筒埋设、泥浆比重和孔内水头,清孔后迅速灌注水下混凝土。

本标段共配备4台KP2000型回旋钻机,完成全标段的钻孔工作。

2)施工工艺钻孔桩施工工艺见“钻孔桩施工工艺流程图”。

⑴施工准备①场地平整:场地平坦时,用推土机平整场地,清除现场杂物,硬化场地。

②桩位测量:在平整好的场地上测定桩位,用方木桩准确标识各桩的中心位置及高程。

③埋设护筒:护筒采用钢护筒,用6mm厚钢板卷制。

护筒内径大于钻头直径25cm,护筒长度视地质情况而定(一般为2-6m)。

安装时护筒顶应高出水位2m (使护筒内水头产生20kPa以上静水压力)且高出地面30cm。

④钻孔泥浆:钻孔泥浆:在开钻前,应选择和备足良好的造浆粘土或膨润土,利用冲击造浆。

钻孔中泥浆比重一般地层1.1-1.3,松散地层1.4-1.6 。

泥浆粘度一般地层16-20S卵石层为25-35s。

⑵钻孔①钻机就位前,应对主要机具及配套设备进行检查、维修。

放置钻机的起吊滑轮线、钻头和钻孔中心线三者应在同一铅垂线上,其校核偏差不得大于2cm。

②钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。

针对不同地质层选用不同的钻头、钻进速度、钻进压力及适当的泥浆比重。

③开钻时,应将钻头提高距孔底20-30cm将真空泵加足清水,启动真空泵把水引到泥石泵后,启动泥石泵把管路中的泥水混合物排到沉淀池,形成反循环,启动钻机慢速钻进。

当一节钻杆钻完时,停止转盘,并使反循环延续工作至孔底沉渣基本排净(约1-3min),然后关闭泥石泵接长钻杆,经检查一切正常后继续钻进。

在粘土中钻进时,用一档转速,放松吊绳,自由进尺。

在砂砾层中钻进时,米用一、二档转速,并控制进尺,以免陷没钻头或抽吸钻渣的速度跟不上。

④钻孔作业必须连续进行,不得中断。

因特殊情况必须停钻时,孔口应加保护盖,并严禁钻头留在孔内,以防埋钻。

⑤经常检查泥浆的各项指标。

⑥开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌。

钻进过程中,每进尺5-8m,检查外孔直径和竖直度。

用圆钢筋笼吊入孔内,使圆笼中心与钻孔中心符合,如上下各处无挂阻,则说明钻孔直径和竖直度符合要求。

每钻进2m或地层变化处,应捞钻渣样品,查明土类并记录,以便与设计资料核对。

⑦当钻孔深度达到设计要求时,应对孔深、孔径、孔位和孔形进行检查,确认满足要求后,立即填写终孔检查证,并经监理工程师认可,方可进行孔清理和灌注水下混凝土的准备工作。

⑶清孔①米用抽浆法清孔。

可在终孔后停止进尺,利用钻机的反循环系统的泥石泵持续吸渣10-15分钟,使孔底钻渣清除干净。

②清孔注意事项:在清孔排碴前必须保持孔内水头,防止坍孔,孔底沉淀物的厚度不得大于30cm,提前作好灌注水下混凝土准备工作,缩短清孔至灌注水下混凝土时间。

③不得用加大孔深的方法代替清孔。

⑷钢筋笼的制作和吊装就位①钢筋笼采用加劲筋成型法制作。

当长度小于10m时,整节制作,长度大于10m时,分节制作,每节长度不大于10m。

②制作:按设计要求每2m设一道加强箍筋圈并在加强箍筋圈标出主筋位置,同时在主筋上标出加强箍筋位置。

在一根主筋上焊好全部加强箍筋后,转动骨架逐根焊接,然后吊起骨架搁于支架上,套入盘筋按设计绑扎螺旋筋。

最后按设计焊好定位钢筋。

③吊装、连接:钢筋笼利用汽车吊进行吊装,孔口焊接。

为保证骨架起吊骨架不变形,采用两点吊。

第一吊点设在骨架的下部,第二吊点设在骨架长度的中点至上三分点之间。

起吊前在骨架内部临时绑扎两根杉木杆以加强其刚度。

起吊时,先提第一吊点,使骨架稍提起,再与每二吊点同时起吊。

待骨架离开地面后,停止第一吊点,继续提升第二吊点,随着第二吊点不断上升,慢慢放松第一吊点,直至骨架同地垂直,停止起吊。

解除第一吊点,检查骨架是否顺直。

如有弯曲应整直。

当骨架进入孔口后应将其扶正徐徐下降,严禁摆动碰撞孔壁,逐个解下杉大杆的绑点,当骨架下降到第二吊点与孔中接近时,用型钢穿过加强箍筋的下方,将骨架临时支撑于孔口,将吊勾移至骨架上端,取出临时支承,继续下降到骨架最后一个加强箍筋处,按上述方法设临时支承,此时再吊来第二节骨架,使上下两节骨架位于同一竖直线上,进行连接。

连接时采用等强直螺纹接头,连接牢固后,再按上述方法全全部骨架降至设计标高。

④钢筋笼根据标高定位就位后,将吊环固定在护筒壁上,以防止灌混凝土时钢筋笼上浮。

⑸导管的设立导管采用①300mm的无缝钢管,丝扣连接。

中间管节为2-3m,漏斗下配制长为1m的上端节,导管在使用前和使用一个时期后,除应对其规格、质量和拼接构造进行认真地检查外,还需做拼接、过球和水密、承压、接头、抗拉等试验。

导管吊放时,应使位置居于孔中,轴线顺直,稳步沉放,防止挂钢筋骨架和碰撞孔壁。

⑹灌注水下混凝土①灌注水下混凝土是钻孔灌注桩的重要工序,在浇注前,应再探测孔底沉淀厚度,如果沉淀超标,进行二次清孔。

②混凝土由自动计量拌和站负责生产,混凝土输送泵灌筑。

③浇筑首批混凝土时应注意:导管下口孔底的距离一般为20-40cm;首次灌注混凝土量要提前计算,确保导管埋入混凝土的深度不小于 1.0 ;首批混凝土灌入后,立即测探孔内混凝土面高度,计算出导管埋置深度,如符合要求再进行正常浇筑。

④浇注开始后要连续有节奏地进行,尽可能缩短拆除导管的时间;当导管内混凝土不满时,应徐徐浇注,防止在导管内造成高压空气囊,压漏导管。

⑤在浇筑过程中,应保持孔内水头,防止坍孔,同时保持导管出口在混凝土中的标准埋深。

⑥为确保桩顶质量,混凝土浇注时应高出设计桩顶以上0.5 〜1.0m。

⑺桩身检测桩基施工完后,按招标文件的要求在监理工程师在场的情况下,对每一根钻孔桩采用小应变检测法进行检测。

合格后方可进行下道工序的施工。

4.墩台施工墩台施工工艺见“墩台施工工艺流程图”。

⑴墩柱及盖梁①墩柱采用半圆形整体模板,上下左右利用型钢上的孔眼螺栓连接,支撑采用方木,钢丝绳缆风加固。

模型之间的连接均设有5-10mm锥形基口,防止模型接头露浆,也便于模型的安装。

钢筋在加工棚集中制做,现场绑扎,在钢筋骨架上绑与混凝土同标号的混凝土垫块,以保证保护层厚度。

模型安装采用卷扬机或吊车提升,人工调整加固。

混凝土浇筑均采用强制式混凝土拌和机拌制,混凝土运输车运送,泵送混凝土入模。

捣固采用插入式震动棒振捣。

有系梁的墩,分次浇筑,每次浇到系梁处。

无系梁墩柱一次立模,一次浇注。

混凝土灌筑时分层对称进行,分层厚度20—30厘米,灌筑后混凝土表面距模板上缘应有不小于10—15厘米的距离。

混凝土入模时,要均匀分布,采用插入式震动棒振捣密实,震动棒插入下一层混凝土中的深度不得超过5厘米。

当混凝土强度达到2.5MPa后进行脱模。

脱模后及时养生,养生采用墩柱上包裹塑料布的养生方法,养生的时间不得少于7天。

②盖梁施工在墩柱混凝土达到足够的强度后进行。

墩柱上设钢抱箍,钢抱箍上架设工字钢做纵梁,在纵梁上铺方木横梁。

在横梁上铺设盖梁底模,在横梁两边上铺设脚手板做为盖梁施工的工作平台。

盖梁的模板采用特制的大块钢模,进行现场吊装拼接到设计位置。

盖梁底模铺设好后,在其上进行盖梁钢筋的焊接,焊接采用双面焊。

钢筋焊接成骨架。

经监理工程师检查后,安装侧模,模板安装完成,经检查后进行混凝土的浇筑施工。

在浇筑混凝土的同时做好盖梁上面的支座、垫石等构造物。

严格控制垫石顶标高及平整度。

⑵桥台基础施工完成后,在基顶进行台身施工放样。

承台采用人工配合挖掘机开挖坑,用风镐凿去桩头,基底抹砂砾,大块特制钢模板作侧模,泵送混凝土浇筑。

台身使用组合钢模板,台帽模型根据工程类别制作定型钢模板,周转使用,保证台帽施工不露浆,表面整洁美观。

每座台的台身一次立模,两次浇筑(每半幅一次浇筑完成)。

每座桥台的台帽左右两个半幅分别一次浇筑完成。

施工严格按照混凝土施工规范要求进行。

模板安装严密、不漏浆,并具有足够的强度和刚度,并加强支撑,以保证混凝土在浇筑过程中,模板不发生变形。

台身混凝土达到足够强度后方可进行台帽施工,在施工过程中严格控制台帽顶、胸墙顶、侧墙顶、搭板底的标高,并注意预埋搭板、防撞护栏钢筋。

严格按照设计图纸及规范要求绑扎台帽钢筋。

墩台顶帽施工前后均应复测其跨度及支承垫石标高。

施工中应确保支承垫石钢筋网位置正确。

垫石顶面要求平整,高程符合设计要求。

桥台施工完毕后,应对全桥进行中线、水平及跨度贯通测量,并用墨线划出各墩台的中心线、支座十字线、梁端线的位置。

锥体填土应准确放样,在坡顶预留沉落量,并每侧适当加宽,待整修边坡时再把多余的土刷去。

锥体护面宜在填方基本稳定后施工。

坡面须挂线,砌面要平顺,砌石时不允许边坡补土。

坡面铺砌应自下而上分段进行。
