09 二十五项反措 第14部分 防止接地网和过电压事故试题库

09 二十五项反措 第14部分 防止接地网和过电压事故试题库

大唐河南发电有限公司设备管理知识试题库(36、《中国大唐集团公司防止电力生产事故的二十五项重点要求》(2016版)第14部分防止接地网和过电压事故)(2018年3月)一、填空题1、对于新建电厂及户外升压站,在中性或酸性土壤地区,接地装置选用热镀锌钢为宜。

2、接地装置接地体的截面面积不小于连接至该接地装置接地引下线截面面积的 75% 。

3、变压器中性点应有两根与接地网主网格的不同边连接的接地引下线,并且每根接地引下线均应符合热稳定校核的要求。

4、重要设备及设备架构等宜有两根与主接地网不同干线连接的接地引下线,并且每根接地引下线均应符合热稳定校核的要求。

5、接地装置引下线的导通检测工作应使用试验电流大于5A的试验仪器每 3年进行一次。

6、接地装置引下线的导通检测工作应使用试验电流大于 5A 的试验仪器每3年进行一次。

7、应根据历次接地引下线的导通检测结果进行分析比较,以决定是否需要进行开挖检查、处理。

8、输油区及油罐区必须有避雷装置和接地装置。

9、油罐接地线和电气设备接地线应分别设置。

10、输油管应有明显的接地点。

11、管道法兰应用金属导体跨接牢固。

12、防静电接地每处接地电阻值不应超过 30Ω,露天敷设的管道每隔20~25m应设防感应接地,每处接地电阻不超过10Ω。

13、220kV及以上线路一般应全线架设双地线,110kV线路应全线架设地线。

14、线路杆塔地线宜同期加装接地引下线,并与变电站内地网可靠连接。

15、切合110kV及以上有效接地系统中性点不接地的空载变压器时,应先将该变压器中性点临时接地。

16、110~220kV不接地变压器的中性点过电压保护应采用棒间隙保护方式。

17、对于低压侧有空载运行或者带短母线运行可能的变压器,宜在变压器低压侧装设避雷器进行保护。

18、10kV及以下用户电压互感器一次中性点应不直接接地。

19、当单相接地故障电容电流超过《交流电气装置的过电压保护和绝缘配合》(DL/T620-1997)规定时,应及时装设消弧线圈。

接地网事故应急预案

接地网事故应急预案

一、总则为确保人员生命财产安全,防止接地网系统故障引发的次生灾害,根据国家相关法律法规和行业标准,结合本单位的实际情况,特制定本预案。

二、适用范围本预案适用于本单位接地网系统故障的应急处置工作,包括但不限于接地网短路、接地网断线、接地网接地电阻不合格等情况。

三、应急组织与职责1. 成立接地网事故应急指挥部,负责接地网事故的应急处置工作。

2. 应急指挥部下设以下小组:(1)现场指挥组:负责现场应急处置工作的指挥、协调和调度。

(2)技术支持组:负责对接地网故障进行技术分析,提出故障处理方案。

(3)抢险救援组:负责现场抢险救援工作,确保人员生命安全。

(4)信息联络组:负责应急信息的收集、整理和上报。

四、应急处置措施1. 现场应急处置(1)立即切断故障接地网,防止事故扩大。

(2)启动应急预案,组织人员开展抢险救援工作。

(3)对事故现场进行警戒,确保无关人员远离事故区域。

2. 技术支持与处理(1)技术支持组对故障接地网进行技术分析,查找故障原因。

(2)根据故障原因,制定故障处理方案,并组织实施。

(3)对故障接地网进行修复,确保其恢复正常运行。

3. 抢险救援(1)抢险救援组迅速赶赴事故现场,开展救援工作。

(2)对被困人员实施紧急救援,确保其生命安全。

(3)对事故现场进行清理,恢复现场秩序。

4. 信息上报与处理(1)信息联络组及时收集、整理事故信息,向上级部门报告。

(2)根据事故处理进展,适时更新事故信息。

(3)对事故原因进行深入调查,分析事故教训,提出整改措施。

五、应急响应程序1. 发生接地网事故时,现场人员应立即报告应急指挥部。

2. 应急指挥部接到报告后,迅速启动应急预案,组织相关人员开展应急处置工作。

3. 事故处理过程中,应急指挥部根据实际情况调整应急响应等级。

4. 事故得到有效控制后,应急指挥部宣布应急响应结束。

六、保障措施1. 人员保障:加强应急队伍建设,提高应急处置能力。

2. 物资保障:储备必要的应急救援物资,确保应急物资充足。

2023版二十五项反措防止继电保护事故试题库(附答案)

2023版二十五项反措防止继电保护事故试题库(附答案)

2023版二十五项反措“防止继电保护事故”试题库(附答案)一、单选题1、220kV及以上电压等级线路、变压器、母线、高压电抗器、串联电容器补偿装置等交流输变电设备的保护及电网安全稳定控制装置应按配置。

(B)A. 双套B. 双重化C. 三套D. 三重化2、220kV及以上电压等级输电线路(含电铁牵引站及引入线路)两端均应配置双重化的保护,两套保护的通道应相互独立,优先采用保护,双侧均应具备远方跳闸功能。

(A)A.线路纵联、纵联电流差动B.线路距离、纵联电流差动C.线路纵联、零序电流D.线路距离、零序电流3、100MW及以上容量及接入220kV及以上电压等级的发电机、启备变按双重化原则配置微机保护(非电量保护除外);重要发电厂的启备变保护采用双重化配置。

(A)A.应、宜B.宜、宜C.应、应D.宜、应4、差动保护用电流互感器的相关特性一致;母线差动保护各支路电流互感器变比差不宜大于倍。

(B)A.应、4B.宜、4C.应、4D.宜、55、母线差动、变压器差动和发电机-变压器组差动保护各支路的电流互感器应优先选用和较高的电流互感器。

(B)A.准确限值系数、额定拐点电流B.准确限值系数、额定拐点电压C.准确拐点系数、额定拐点电压D.准确放大系数、额定拐点电流6、继电保护及相关设备的端子排,应按照功能进行分区、分段布置,正、负电源之间、跳(合)闸引出线之间以及跳(合)闸引出线与正电源之间、与直流回路之间、交流电流与回路之间等应至少采用一个空端子隔开或增加绝缘隔片。

交流回路与直流回路的接线端子不宜布置在同一段端子。

新建、扩建、改建工程中,端子箱、汇控柜等户外设备应采用额定电压V的端子。

(A)A.交流电源、交流电压、1000VB.交流电压、交流电源、1000VC.交流电源、交流电压、500VD.交流电压、交流电源、500V7、继电保护的设计、配置和选型应以继电保护可靠性、选择性、灵敏性、速动性为基本原则,任何技术创新不得以牺牲继电保护的和为代价。

防止电力生产重大事故的二十五项重点要求05

防止电力生产重大事故的二十五项重点要求05

17 防止接地网事故为防止接地网事故的发生,应认真贯彻《交流电气装置的接地》(DL/T621-1997)以及其他有关规定,并重点要求如下:17.1 根据地区短路容量的变化,应校核接地装置(包括设备接地引下线)的热稳定容量,并根据短路容量的变化及接地装置的腐蚀程序对接地装置进行改造。

对于变电所中的不接地、经消弧线圈接地、经低阻或高阻接地系统,必须按异点两相接地校核接地装置的执稳定容量。

17.2 在发、供电工程设计时,要吸取接地网事故的教训,设计单位应提出经过改进的、完善的接地网设计,施工单位应严格按设计进行施工。

17.3 基建施工时,必须在预留的设备、设施的接地引下线经确认合格(正式文字记录)以及隐蔽工程必须经监理单位和建设单位验收合格后,方可回填上,并应分别对两个最近的接地引下线之间测量其回路电阻,测试结果是交接验收资料的必备内容,竣工时应全部交甲方备存。

17.4 接地装置的焊接质量、接地试验应符合规定,各种设备与主接地网的连接必须可靠,扩建接地网与原接地网间应为多点连接。

17.5 接地装置腐蚀比较严重的枢纽变电所宜采用铜质材料的接地网。

17.6 对于高土壤电阻率地区的接地网,在接地电阻难以满足要求时,应有完善的均压及隔离措施,方可投入运行。

17.7 变压器中性点应有两根与主接地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定的要求。

重要设备及设备架构等宜有两根与主接地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定的要求。

连接引线应便于定期进行检查测试。

17.8 接地装置引下线的导通检测工作应每年进行一次。

根据历次测量结果进行分析比较,以决定是否需要进行开挖、处理。

17.9 为防止在有效接地系统中出现孤立不接地系统并产生较高的工频过电压的异常运行工况,110?220KV不接地变压器的中性点过电压保护应采用棒间隙保护方式。

对于110KV变压器,当中性点绝缘的冲击耐受电压≤185KV时,还应在间隙旁并联金属氧化物避雷器,间隙距离及壁雷器参数配合要进行校核。

国家电网设备〔2018〕979号十八项电网重大反事故措施新增条款要点20181125

国家电网设备〔2018〕979号十八项电网重大反事故措施新增条款要点20181125

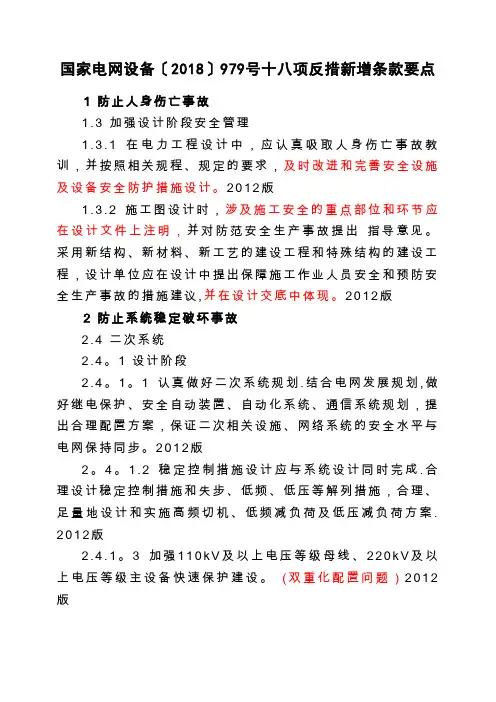

国家电网设备〔2018〕979号十八项反措新增条款要点1防止人身伤亡事故1.3加强设计阶段安全管理1.3.1在电力工程设计中,应认真吸取人身伤亡事故教训,并按照相关规程、规定的要求,及时改进和完善安全设施及设备安全防护措施设计。

2012版1.3.2施工图设计时,涉及施工安全的重点部位和环节应在设计文件上注明,并对防范安全生产事故提出指导意见。

采用新结构、新材料、新工艺的建设工程和特殊结构的建设工程,设计单位应在设计中提出保障施工作业人员安全和预防安全生产事故的措施建议,并在设计交底中体现。

2012版2防止系统稳定破坏事故2.4二次系统2.4。

1设计阶段2.4。

1。

1认真做好二次系统规划.结合电网发展规划,做好继电保护、安全自动装置、自动化系统、通信系统规划,提出合理配置方案,保证二次相关设施、网络系统的安全水平与电网保持同步。

2012版2。

4。

1.2稳定控制措施设计应与系统设计同时完成.合理设计稳定控制措施和失步、低频、低压等解列措施,合理、足量地设计和实施高频切机、低频减负荷及低压减负荷方案. 2012版2.4.1。

3加强110k V及以上电压等级母线、220k V及以上电压等级主设备快速保护建设。

(双重化配置问题)2012版2。

4.1.4特高压直流及柔性直流的控制保护逻辑应根不同工程及工程不同阶段接入电网的安全稳定特性进行异化设计,以保证交直流系统安全稳定运行为前提。

2018版新增2.5无功电压2.5.1设计阶段2。

5.1。

2无功电源及无功补偿设施的配置应使系统具有灵活的无功电压调整能力,避免分组容量过大造成电压波动过大。

2012版3防止机网协调及新能源大面积脱网事故有新能源工程单独学习。

4防止电气误操作事故4.2完善防误操作技术措施4。

2。

4新投运的防误装置主机应具有实时对位功能,通过对受控站电气设备位置信号采集,实现与现场设备状态一致。

2018版新增4.2.5防误装置(系统)应满足国家或行业关于电力监控系统安全防护规定的要求,严禁与外部网络互联,并严格限制移动存储介质等外部设备的使用。

国网公司十八项反事故措施12防止接地网和过电压事故

国网公司十八项反事故措施12防止接地网和过电压事故

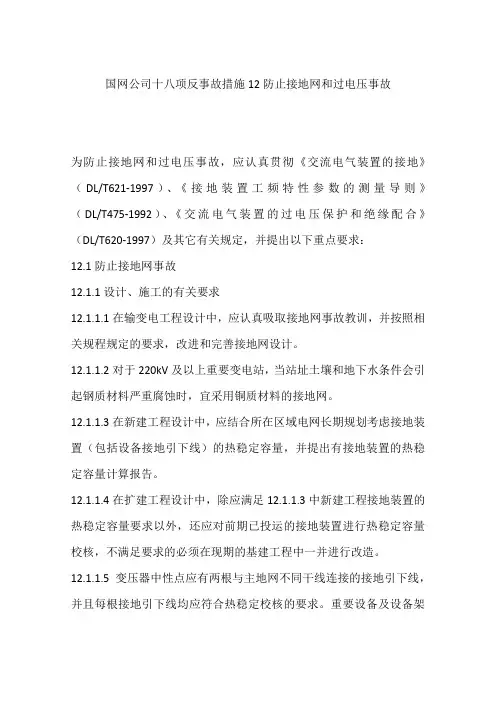

国网公司十八项反事故措施12防止接地网和过电压事故为防止接地网和过电压事故,应认真贯彻《交流电气装置的接地》(DL/T621-1997)、《接地装置工频特性参数的测量导则》(DL/T475-1992)、《交流电气装置的过电压保护和绝缘配合》(DL/T620-1997)及其它有关规定,并提出以下重点要求:12.1防止接地网事故12.1.1设计、施工的有关要求12.1.1.1在输变电工程设计中,应认真吸取接地网事故教训,并按照相关规程规定的要求,改进和完善接地网设计。

12.1.1.2对于220kV及以上重要变电站,当站址土壤和地下水条件会引起钢质材料严重腐蚀时,宜采用铜质材料的接地网。

12.1.1.3在新建工程设计中,应结合所在区域电网长期规划考虑接地装置(包括设备接地引下线)的热稳定容量,并提出有接地装置的热稳定容量计算报告。

12.1.1.4在扩建工程设计中,除应满足12.1.1.3中新建工程接地装置的热稳定容量要求以外,还应对前期已投运的接地装置进行热稳定容量校核,不满足要求的必须在现期的基建工程中一并进行改造。

12.1.1.5变压器中性点应有两根与主地网不同干线连接的接地引下线,并且每根接地引下线均应符合热稳定校核的要求。

重要设备及设备架构等宜有两根与主地网不同干线连接的接地引下线,并且每根接地引下线均应符合热稳定校核的要求。

连接引线应便于定期进行检查测试。

12.1.1.6施工单位应严格按照设计要求进行施工,预留设备、设施的接地引下线必须经确认合格,隐蔽工程必须经监理单位和建设单位验收合格,在此基础上方可回填土。

同时,应分别对两个最近的接地引下线之间测量其回路电阻,测试结果是交接验收资料的必备内容,竣工时应全部交甲方备存。

12.1.1.7接地装置的焊接质量必须符合有关规定要求,各设备与主地网的连接必须可靠,扩建地网与原地网间应为多点连接。

12.1.1.8对于高土壤电阻率地区的接地网,在接地电阻难以满足要求时,应采用完善的均压及隔离措施,方可投入运行。

防止接地网和过电压事故

防止接地网和过电压事故

防止接地网和过电压事故(1)防止接地网事故:1)设计基建应依据有关要求对接地网进行改进和完善化设计和施工,注意接地装置的选材,新建工程对接地引下线进行远期热稳定电流考虑,扩建工程满足远期热稳定电流要求并校核前期投运的接地装置。

注意变压器中性点接地引下线数量和主接地网格连接点的控制,确认预留设备、设施的接地引下线合格,特别是隐蔽工程监理和验收。

严格控制施工质量和标准,对高土壤电阻率地区(场所)采取完善的均压和隔离措施,合格后方可投运。

变电站控保室独立敷设二次等电位接地网并与主接地网紧密连接。

2)运行中每年校核接地装置的热稳定容量,进行接地引下线导通检测和分析,定期通过开挖检查确定接地网的腐蚀(铜质材料除外),发现问题及时处理。

(2)防止雷电过电压事故:1)设计时因地制宜进行防雷设计。

敞开式变电站llOkV(66kV)进出线入口根据雷电活动强度、线路运行方式、雷电波入侵造成设备损坏等因素,加装金属氧化物避雷器;架空线路的防雷措施应按照线路在电网中的重要程度、线路走廊雷电活动强度、地形地貌及线路结构的不同进行差异化防雷配置。

2)高土壤电阻率地段,采取增加接地体、接地带、改变接地形式、换土、加装接地模块等有效措施。

3)加强避雷线运维工作,定期检查避雷线与杆塔接地连接的可靠性,严禁在避雷针、变电站架构,带避雷线的杆塔上搭挂其他线物(低压线、通信线、广播线、电视天线等)。

(3)防止变压器过电压事故:1)操作投切有效接地系统(llOkV及以上)中性点不接地的空载变压器时应先将中性点临时接地。

不接地变压器的中性点采用棒间隙和避雷器保护并校核间隙距离及与避雷器参数的配合,间隙动作后进行烧损情况检查并校核间隙距离。

2)变压器低压侧要装设避雷器保护。

(4)防止谐振过电压事故:1)通过运行方式和操作方式控制,防止llOkV(及以上)断路器断口均压电容与电磁式母线电压互感器发生谐振,新建、改造应采用电容式电压互感器。

2)选用励磁特性饱和点高的电压互感器,采取在其中性点串接消谐电阻、在零序电压互感器或开口三角绕组加阻尼等措施限制互感器铁磁谐振。

过电压--新版十八项电网重大反事故措施(防止接地网和过电压事故)

过电压--新版十八项电网重大反事故措施(防止接地网和过电压事故)

二、条文说明
• 14.1.1.4 为2012 年版《十八项反措》14.1.1.5。将“主 设备及设备架构等宜有两根与主地网不同干线连接的接地 引下线”修改为“主设备及设备架构等应有两根与主地网不 同干线连接的接地引下线”。“宜”改为“应”,目前国内 变电站均已经按要求进行双接地引下线配置,为更好保护主 设备,应对双配置接地引下线强制要求。
• 依据《电力工程接地用铜覆钢技术条件》(DL 13122013)的要求进行修改,将铜层厚度由0.8mm 改为 0.25mm,并补充66kV电压等级。
二、条文说明
• 钢质材料在土壤中容易遭受腐蚀。铜质材料的耐 腐蚀性较钢质材料好,缺点就是价格较贵,但是 铜质材料的热稳定系数远大于钢质材料,因此对 于同样的短路电流水平来说所需要的材料也相对 少,总体造价不会大幅上升,因此对于220kV及 以上重要变电站要求在钢质材料腐蚀严重时,宜 选用铜质材料的接地网。
二、条文说明
• 14.1.1.5 为新增条款。在接地网设计时,应考虑分流系数 的影响,计算确定流过设备外壳接地导体(线)和经接地 网入地的最大接地故障不对称电流有效值。
• 由于最大入地故障电流的计算是发电厂、变电站接地设计 的基础,直接与发电厂、变电站安全性能有关,最大入地 电流将产生最严重的地电位升、跨步电压和接触电压,所 以对分流系数的计算准确性决定了地网能否满足投运要求 ,根据《交流电气装置的接地设计规范》(GB 500652011)提出该条款。
二、条文说明
• 14.1.1.2 为2012 年版《十八项反措》14.1.1.2。对于110 (66)kV 及以上电压等级新建、改建变电站,在中性或 酸性土壤地区,接地装置选用热镀锌钢为宜,在强碱性土 壤地区或者其站址土壤和地下水条件会引起钢质材料严重 腐蚀的中性土壤地区,宜采用铜质、铜覆钢(铜层厚度不 小于0.25mm)或者其他具有防腐性能材质的接地网。对 于室内变电站及地下变电站应采用铜质材料的接地网。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
防止接地网事故(最新版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
防止接地网事故(最新版)
1根据地区短路容量的变化,应校核接地装置(包括设备接地引下线)的热稳定容量,并根据短路容量的变化及接地装置的腐蚀程度对接地装置进行改造。

1.1220kV设备按单相稳态接地短路0.66s校核,设备接地引下线总截面可按12mm2/kA确定。

110kV设备按单相稳态接地短路3s校核,设备接地引下线总截面可按25mm2/kA确定。

10kV及35kV设备按三相稳态短路电流的60%、3s校核,设备接地引下线总截面可按25mm2/kA计算。

2在发、供电工程设计时,要吸取接地网事故的教训,设计单位应提出经过改进的、完善的接地网设计,施工单位应严格按设计进行施工。

3基建施工时,必须在预留的设备、设施的接地引下线经确认合格(正式文字记录)以及隐蔽工程必须经监理单位和建设单位验收合格后,方可回填土,并应分别对两个最近的接地引下线之间测量其回路电阻,测试结果是交接验收资料的必备内容,竣工时应全部交甲方备存。

4接地装置的焊接质量、接地试验应符合规定,各种设备与主接地网的连接必须可靠,扩建接地网与原接地网间应为多点连接。

5接地装置腐蚀比较严重的枢纽变电站宜采用铜质材料的接地网。

5.1做好开关站至继保室敷设100mm2铜接地体反措工作,严禁保护装置采用通过槽钢等接地的接地方式。

5.2使用微机保护,集成电路保护和安全自动装置以及发信机的厂、站接地电阻符合阻值<0.5Ω的要求规定。

6对于高土壤电阻率地区的接地网,在接地电阻难以满足要求时,应有完善的均压及隔离措施,方可投入运行。

7变压器中性点应有两根与主接地网不同地点连接的接地引下
线,且每根接地引下线均应符合热稳定的要求。

重要设备及设备架构等宜有两根与主接地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定的要求。

连接引线应便于定期进行检查测试。

8接地装置引下线的导通检测工作应每年进行一次。

根据历次测量结果进行分析比较,以决定是否需要进行开挖、处理。

9为防止在有效接地系统中出现孤立不接地系统并产生较高的工频过电压的异常运行工况,110~220kV不接地变压器的中性点过电压保护应采用棒间隙保护方式。

对于110kV变压器,当中性点绝缘的冲击耐受电压≤185kV时,还应在间隙旁并联金属氧化物避雷器,间隙距离及避雷器参数配合要进行校核。

10认真执行《电力设备预防性试验规程》(DL/T596-1996)中对接地装置的试验要求,同时还应测试各种设备与接地网的连接情况,严禁设备失地运行。

11用于连接工作接地线的接地桩应直接焊接在设备下方的接地引下线上,如接地桩焊接在设备构架等金属结构件上,结构件必须大于接地引下线的载面并直接与引下线可靠焊接。

严禁将接地桩焊
接在通过操作机构传动杆连接的结构件上。
