钢结构施工方案doc

合集下载

钢结构加固施工方案doc.完整版

钢结构加固施工方案doc.完整版

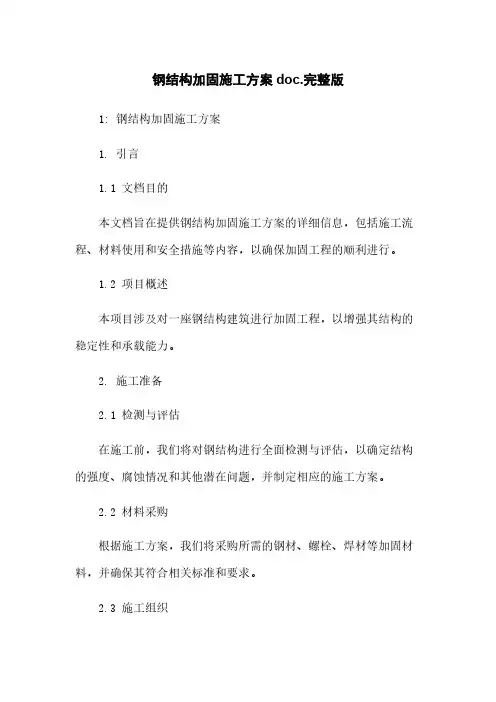

钢结构加固施工方案doc.完整版1: 钢结构加固施工方案1. 引言1.1 文档目的本文档旨在提供钢结构加固施工方案的详细信息,包括施工流程、材料使用和安全措施等内容,以确保加固工程的顺利进行。

1.2 项目概述本项目涉及对一座钢结构建筑进行加固工程,以增强其结构的稳定性和承载能力。

2. 施工准备2.1 检测与评估在施工前,我们将对钢结构进行全面检测与评估,以确定结构的强度、腐蚀情况和其他潜在问题,并制定相应的施工方案。

2.2 材料采购根据施工方案,我们将采购所需的钢材、螺栓、焊材等加固材料,并确保其符合相关标准和要求。

2.3 施工组织在施工开始前,我们将组织施工团队,并分配相应的和责任。

3. 施工流程3.1 搭设施工脚手架首先,我们将搭设适当的施工脚手架,以提供施工过程中的安全和便利。

3.2 清理和防护在施工区域清理完毕后,我们将对现有钢结构进行必要的防护,以避免施工过程中的损坏。

3.3 钢结构加固根据评估结果和施工方案,我们将采用焊接、螺栓连接等方法对钢结构进行加固,确保其承载能力和稳定性。

4. 安全措施4.1 安全培训在施工开始前,我们将对施工人员进行必要的安全培训,确保他们了解施工过程中的风险和安全操作规程。

4.2 安全设施我们将为施工现场提供必要的安全设施,如安全帽、安全绳索等,以保障施工人员的安全。

4.3 施工监督我们将安排专人对施工现场进行监督,确保施工过程中的安全措施得到有效执行。

附件:1. 施工图纸2. 钢材检测报告3. 加固材料清单法律名词及注释:1. 结构强度:指结构在承受外部荷载下的稳定性和不变形能力。

2. 腐蚀:指金属材料在接触湿气、化学物质或其他环境因素下发生损坏、变质的过程。

3. 监督:指对施工过程进行持续监控和检查,以确保其符合相关标准和规定。

----------------------------------------------------------------------2: 钢结构加固施工方案1. 引言1.1 文档目的本文档详细介绍了钢结构加固施工方案,包括施工准备、施工流程和安全措施等内容,旨在确保加固工程的质量和安全。

钢结构厂房施工方案(DOC)

钢结构厂房施工方案(DOC)

钢结构厂房施工方案编制:审核:批准:二OO五年五月十日目录1、工程概况2、编制依据3、施工部署4、施工准备5、关键部位的施工方法6、门式钢架厂房等施工7、资源需用量计划8、安全保证措施9、质量保证措施10、环境保护措施11、消防保证措施12、文明施工保证措施13、采用的主要规范及规程一、工程概况1.1工程名称:国家物资储备综合仓库云南储备物资管理局五三零处土建及安装工程。

1.2地理位置:云南省昆明市东郊大板桥镇。

1.3K1,K2,K3,K4,K5,K6一钢结构门式钢架厂房,K1、K2檐口标高为9.25米,跨度为27米;K3、K4、K5、K6檐口标高为9.25米,跨度为24米。

砼基础垫层为C15。

基础、柱、基础梁砼为C25。

连接由普通螺栓、高强度螺栓连接。

钢结构由钢柱、钢梁等组成。

二、编制依据2.1国家物资储备综仓库云南储备物资管理局五三零处招标文件,招标文件GXTC-0501001-2;2.2中国建筑设计研究院有限责任公司设计的施工图;2.3现行《施工手册》;2.4现行国家部颁有关规范规程;2.5ISO9001:2000-ISO14001:1996质量和环境管理体系文件;2.6公司内部技术经济情报。

三、施工部署3.1钢结构工程项目组织机构:工程施工中将按项目法组织施工,公司在现场设项目部,项目经理部下设五部一室及五个专业施工队,即:工程管理部、物资供应部、财务部、质安部、经营部、钢筋队、模板队、砼队、综合队、钢结构队。

项目部管理机构见下图:3.2工程质量目标:达到设计和国家现行施工验收规范要求的合格标准。

3.3工期要求:计划工期2005.6.20-2005.11.30日。

3.4关键部位施工顺序:作业准备→放样→号料→下料→平直→拼装→连接→成品矫正、制孔和检验→成品表面处理、油漆、堆放和装运→钢结构吊装四、施工准备:4.1技术准备:4.1.1根据现场地形情况,按施工组织总设计中平面图布设要求,设置测控点,进行闭合复测工作。

钢结构施工组织设计方案doc.完整版

钢结构施工组织设计方案doc.完整版

钢结构施工组织设计方案doc.完整版范本一:---------------------------------------------------------------一、工程概况1.1 工程背景1.2 工程规模1.3 工程地点1.4 工程时间1.5 工程目标二、工程组织设计2.1 施工组织机构2.1.1 组织架构图2.1.2 组织职责分工2.1.3 人员配备2.2 施工方案2.2.1 施工方法选择2.2.3 施工工期计划2.3 施工机械设备2.3.1 设备清单2.3.2 设备管理计划2.4 施工材料及供应2.4.1 材料选择2.4.2 供应计划2.4.3 材料质量控制措施2.5 安全管理2.5.1 安全组织机构2.5.2 安全管理措施2.5.3 安全培训计划2.5.4 应急预案三、施工管理3.1 管理目标3.2 管理措施3.2.2 质量控制3.2.3 进度管理3.2.4 费用控制3.3 进度计划3.3.1 工程进度计划表 3.3.2 施工节点控制3.4 质量控制3.4.1 施工质量要求 3.4.2 质量检测计划3.4.3 质量整改措施四、施工图纸及图样4.1 施工图纸4.1.1 结构平面图4.1.2 立面图4.1.3 剖面图4.2 施工图样4.2.2 施工构造图以上是钢结构施工组织设计方案的基本内容,根据具体工程实际情况,可适当增加或减少相应章节。

---本文档涉及附件---1. 工程背景资料附件2. 组织架构图附件3. 施工工期计划附件4. 设备清单附件5. 材料供应计划附件6. 安全管理措施附件7. 培训计划附件8. 应急预案附件9. 工程进度计划表附件10. 检测报告附件11. 图纸及图样附件---本文所涉及的法律名词及注释---1. 施工组织设计:指在施工前对工程进行全面细致的方案设计,包括组织机构、施工方案、施工机械设备、材料供应和安全管理等内容。

2. 工艺流程:是指施工过程中各个工序的具体操作步骤和要求。

钢结构吊装专项施工方案完整版.doc

钢结构吊装专项施工方案完整版.doc

钢结构吊装专项施工方案完整版.doc 范本一::钢结构吊装专项施工方案完整版1. 施工背景1.1 项目概述1.2 施工目标1.3 施工范围1.4 项目计划2. 安全措施2.1 安全评估2.2 施工许可证2.3 工地围栏2.4 安全培训2.5 物料检验2.6 紧急应对措施3. 设备和工具3.1 吊装设备3.2 安全带和绳索3.3 工作平台3.4 手持工具3.5 环境监测设备4. 施工步骤4.1 准备工作4.1.1 建立工地围栏4.1.2 确定吊装区域4.1.3 安装吊装设备4.2 物料准备4.2.1 检查物料质量4.2.2 安排物料存放区域 4.2.3 准备吊装工具4.3 吊装过程4.3.1 确定起吊点4.3.2 安装吊装绳索4.3.3 控制吊装速度与平稳度4.4 安装和固定4.4.1 检查吊装物料的位置与方向 4.4.2 确保安装位置的准确性4.4.3 使用合适的工具进行固定4.5 检查和测试4.5.1 检查安装的牢固性4.5.2 进行负荷测试4.5.3 检查设备的运行状态5. 施工人员与责任5.1 项目经理5.2 吊装工5.3 安全监督员5.4 现场工作人员附录:1. 工程图纸2. 设备使用手册3. 施工许可证4. 安全培训记录法律名词及注释:1. 施工许可证:获得施工许可的文件,表明该项目符合法律和规定要求,可以进行施工。

2. 物料检验:对采购的物料进行质量检查,确保其符合要求。

3. 安全带和绳索:用于保护工人在高空作业中的安全装备,以防止坠落事故发生。

4. 工作平台:提供给工人进行高空作业的平台或脚手架。

范本二::钢结构吊装项目实施方案完整版1. 引言1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目计划2. 工程概述2.1 吊装物料2.2 吊装高度和位置2.3 施工时间表2.4 人员调配和责任3. 安全措施3.1 安全评估3.2 施工许可证3.3 工地标识3.4 安全培训3.5 吊装工具和设备4. 吊装方案4.1 方案设计4.1.1 吊装物料的重量和形状 4.1.2 吊装设备的选择和配置 4.1.3 吊装点的确定4.2 吊装过程4.2.1 准备工作4.2.2 吊装物料的配重措施4.2.3 吊装速度和平稳度的控制5. 施工管理5.1 现场布置5.1.1 工地围栏的建立5.1.2 吊装区域的划定5.1.3 安全标识的设置5.2 质量控制5.2.1 物料检验与验收5.2.2 吊装设备的检查和维护5.2.3 吊装过程的监督和记录5.3 风险管理5.3.1 吊装风险的识别与评估5.3.2 风险控制措施的制定与执行6. 施工进度6.1 施工计划6.2 施工进度监控6.3 进度调整和优化附录:1. 工程图纸2. 吊装设备操作手册3. 施工许可证4. 安全培训记录法律名词及注释:1. 施工许可证:由相关部门颁发的文件,表明该项目符合法律和规定要求,可以进行施工。

钢结构基础施工方案(3篇)

钢结构基础施工方案(3篇)

第1篇一、工程概况本项目为某大型钢结构厂房,位于我国某工业开发区。

厂房占地面积约12000平方米,建筑面积约8000平方米。

钢结构主体采用焊接H型钢,屋面采用彩钢板,墙面采用金属围护板。

基础部分采用钢筋混凝土基础,考虑到钢结构的特点,基础设计需满足承载力和稳定性要求。

二、施工准备1. 技术准备- 熟悉设计图纸,了解钢结构基础的构造、尺寸、材料要求等。

- 研究施工规范和标准,确保施工过程符合相关要求。

- 制定详细的施工方案,明确施工工艺、施工顺序、质量要求和安全措施。

2. 材料准备- 钢筋:符合国家标准的HPB300钢筋,直径根据设计要求确定。

- 混凝土:强度等级不低于C20,采用商品混凝土。

- 模板:采用钢模板,保证模板的刚度、强度和稳定性。

- 砼:采用符合国家标准的水泥、砂、石子等原材料,按设计配合比拌制。

3. 设备准备- 混凝土搅拌车:用于混凝土的拌制和运输。

- 混凝土泵车:用于混凝土的输送。

- 钢筋绑扎机:用于钢筋的绑扎。

- 振捣器:用于混凝土的振捣。

- 井字架:用于模板的支撑。

4. 人员准备- 组织施工队伍,明确各工种人员职责。

- 进行技术交底,确保施工人员了解施工方案和质量要求。

- 进行安全教育培训,提高施工人员的安全意识。

三、施工工艺1. 测量放线- 根据设计图纸,确定基础轴线位置。

- 利用全站仪等测量仪器,进行基础轴线放样。

- 标注基础边线、轴线位置和尺寸。

2. 模板安装- 模板采用钢模板,按照设计尺寸制作。

- 模板安装前,应进行清理和检查,确保模板的完好和清洁。

- 模板安装时,应采用井字架进行支撑,保证模板的稳定性和刚度。

3. 钢筋绑扎- 钢筋绑扎前,应检查钢筋的规格、尺寸和数量。

- 钢筋绑扎时,应按照设计要求进行,确保钢筋的间距和位置准确。

- 钢筋绑扎完成后,应进行自检和互检,确保钢筋绑扎质量。

4. 混凝土浇筑- 混凝土浇筑前,应检查模板、钢筋和施工场地。

- 混凝土采用商品混凝土,按设计配合比拌制。

钢结构施工组织方案(4篇)

钢结构施工组织方案(4篇)

钢结构施工组织方案(优秀4篇)为有力保证事情或工作开展的水平质量,时常需要预先制定一份周密的方案,方案一般包括指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。

方案应该怎么制定才好呢?读书破万卷下笔如有神,以下内容是本文范文为您带来的4篇《钢结构施工组织方案》,希望朋友们参阅后能够文思泉涌。

钢结构施工组织方案篇一一、工程概况1、本工程平面投影面积为1080㎡.2、钢结构总重约80T,钢构件展开表面积约为2400㎡。

3、施工标高62.9m。

二、施工内容1、铲除钢构件表面防火涂层。

2、用砂轮机把钢构件表面的锈迹打磨、清理干净。

3、所有钢构件重新涂装阿斯顿环氧铁红防锈漆。

4、所有钢构件涂装北京新亚白色防火漆。

三、施工难点、重点分析1、因是区政府办公楼,只能在周六、周日施工,需绝对保护好办公环境,如何有效保护现有设施、保证施工效率和保证施工进度,是施工控制的难点。

2、因在62.9m的标高处施工,保证施工安全也是施工难点。

3、90%以上的钢构件表面涂层完好,将其铲除后再打磨是施工重点也是施工难点。

4、重新涂装防锈漆和防火面漆,保证施工质量,是施工重点。

四、屋面水平钢构件施工构想1、在62.9m标高周围(圈)钢梁上水平拉设15mm钢丝绳,拉设间距1m,拉紧程度用花篮螺栓调节到一致,每道钢丝绳加设一个花篮螺栓调节。

2、在钢丝绳上布设两层安全网。

3、再在安全网上满铺20mm厚木板,用□50×50×3钢方通沿钢丝绳拉设方向压木板,并用14号铁丝把钢方通穿过木板和钢丝绳扎拧紧。

4、在木板上满铺彩条布,防止铲下的涂层垃圾或灰尘掉落到地板上。

五、侧面钢构件施工构想1、用安全网和彩条布双层全封闭围护。

2、施工人员在自制的简易轻便的挂梯上施工。

3、楼层地板及玻璃护栏需满铺彩条布保护。

4、班内暂未用完的涂料及工具不得放在现场,楼内工作人员上班时停止施工,停工期间,要把彩条布收起,放到指定位置临时存放。

钢结构网架施工方案.doc

钢结构网架施工方案.doc
弦杆长L
±2.0
3
上弦对角线长
±3.0
4
锥体高
±2。0
5
拼装单元为整榀平面桁架
跨长L
≤24m
+3.0
—7.0
>24m
+5.0
-10。0
6
跨中高度
±3。0
7
设计要求起拱
不要求起拱
+10
±L/5000
8
分条分块钢网架单元长度
≤20m
±10
用钢尺及辅助量具检查
>20m
±20
9
多跨连续点支承时分条分块钢网架单元长度
为控制和校核钢网架节点的坐标位置,设置4个控制点。
放线定
安装在贝雷架上部脚手架工作平台,脚手架必须与贝雷梁连接牢固。
A 规定
扣件式钢管脚手架的立杆间距横杆步距
用途
脚手架
里立杆离
里 杆 间 距
横行步距
构造形式
墙面距离
横向
纵向
钢屋架安装
多排
≤0。4。
网架具体安装方法:
先在地面进行小单元网架的组装、紧固、校正。每组小单元网架除一区1-2轴3跨、二区12-13轴中3跨以及一区10-11轴、二区20-21轴6跨的小单元网架宽度(在建筑物纵向方向)分别为15米、27米及9米,其余皆为12米(见小单元分片尺寸及吊装顺序示意图)。
小单元网架组装在地面或组装平台上拼装。根据实际情况提前组装好一组或几组。在前面小单元吊装对装及中单元对装时,后面的小单元继续组装,确保小单元网架的组装满足后续对装施工需求。
≤1.8
≤1。8
≤1。5
B 质量要求
脚手架的制造安装质量保证适用、坚固、稳定、安全、节约的原则。

钢结构安全施工方案.doc

钢结构安全施工方案.doc

一、钢结构施工安全防护措施1、吊装安全要求钢结构安装采用定型式爬梯、靠梯及A型梯子解决人员上下的问题,部分柱梁安装处,因悬臂无法安设定型脚手时,需土建单位配合支搭钢管脚手架,用柱头操作平台、吊篮,解决安装操作的问题,电焊机棚于安装操作点之间。

1-1、所有参与吊装作业的人员必须遵守本工种的安全操作规程;1-2、起重作业人员进入施工区域必须按规定戴好安全帽、系好下颚带,高空作业人员必须挂好安全带,穿防滑鞋,不许穿高跟鞋或拖鞋作业;1-3、信号指挥在吊装过程中必须集中精力,使用对讲机指挥必须口齿清楚,将构件吨位提前告知吊装司机;1-4、信号指挥在吊装前必须对吊索具进行检查方可作业,构件吊装严禁卡环侧向受力;1-5、吊装司机在吊装过程中要集中精力,在听清信号及吨位的情况下进行操作,未听清信号不得擅自操作;1-6、构件吊装就位时所有作业人员要互相照顾,互相提醒,在保护好自已的情况下还要照顾他人的安全;1-7、吊装现场严禁任何人吸烟、打闹,严禁高空抛物,所有工具及螺栓必须装入工具袋内;所有吊装作业人员必须认真执行以上要求。

2、焊接时:2-1、操作人员必须严格执行本工种的安全操作规程,并持证上岗;2-2、进入施工现场的作业人员必须严格遵守总包及本项目部的各项安全生产制度;2-3、进入施工现场必须正确使用个人防护用品,高空作业必须挂好安全带;2-4、现场施焊必须严格执行用火证制度,无用火证不得动火;2-5、明火作业前必须清理作业点周围的可燃物及易燃物后方可施焊;2-6、现场施焊时必须配备灭火器、消防桶、接火盆等灭火器材,并派专人看火;2-7、使用与焊接有关的电动、气动设备及工具,必须合格有效,并定期进行检查;2-8、电焊机一、二次线必须保证绝缘良好,双线到位,把线不准破损漏铜,严禁用钢筋、脚手架护栏当作回路;2-9、设备棚内严禁堆放各类杂物,严禁在设备棚内吸烟;2-10、气割设备(氧气、乙炔)必须保证5米安全距离,两瓶距用火点不小于10米;2-11、各种工具必须装入工具袋,严禁高空抛物;2-12、切割钢柱耳板固定,严禁耳板自由坠落;2-13、严禁在钢梁上无任何防护的情况下行走;2-14、作业完毕后,要关闭电源、气源,并查看焊点周围情况,在确认无患后,方可离开。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工方案二零零八年三月八日第一章测量方案1.1 工程测量概况1.1.1本工程厂区面积不大,单独一个钢屋架系统,主要是钢结构与混凝土柱连接处定位测量工作。

1.2 主要测量工具1.2.1 J2激光经纬仪1台1.2.2 S3水准仪1台1.2.3 50m、30m钢卷尺各2把1.3 测量控制方案1.3.1 轴线定位测量1.3.1.1首先根据已提供测量点标高与轴线,复测现有标高及轴线。

1.3.1.2根据控制点建立一个控制位置的方格柱网,方格柱网经复测闭合,并对控制点加以保护,控制设在不易被施工过程中破坏,并设置明显标记,定期对方格网进行复测,使方格网能起到控制轴线的作用。

1.3.1.3依照方格柱网,确定各单体位置和轴线。

由于轴线靠近施工作业面,易被破坏,故除每道工序前必须依据方格柱网对轴线进行校核外,过程中还应经常进行保护、复核。

确保轴线的准确性。

1.3.1.4每一次轴线引测均进行自检及复核,减少测量中的偶然误差。

并完成书面记录,以供可追溯。

1.3.2.1用水准仪把相应的标高引测到水平桩或轴线桩上,并画标高标记。

1.3.3主体结构施工测量控制1.3.3.1结构平面的施工轴线引测:将已有控制网点的控制轴线精确引测到已完结构面上。

再根据施工平面图放出所需的轴线平面位置。

1.4 保证测量精度的技术措施1.4.1根据测量工作实施办法,本工地上所用测量仪器及钢尺均按规定时间内由专业计量检测单位检测,禁止使用不合格量具。

1.4.2本工程所有的控制点是工程施工测量的依据,控制点的保护与复核是保证本工程质量的关键之一。

1.4.3 每次重要的控制线(柱底座、梁控制线)必须进行复核,平时用到控制点时也要多次观测检查。

1.4.4关键部位的定位,必须请本工程监理验收签证,监理要求验收的部位也要及时请监理验收,并办好签证。

1.4.5所有测量原始记录,计算结果和验收签证要妥善保存,以便核查,工程竣工时一并提交。

第二章吊装方案2.1施工流程(测量定位始终配合)2.1.1轴线复核→构件机械进场→钢梁拼装→钢梁吊装→次梁安装→校正→焊接→楼层板安装→栓钉焊接→防火涂料施工→扫尾退场2.2.1施工机具选择2.2.1.1 根据本工程实际情况,吊装机械选用如下表:汽吊200t,1台;汽吊25t,1台;汽吊16t,1台;BX—400焊机,3台手拉葫芦3t 2个手拉葫芦1t 2个2.2.1.2 高强螺栓专用工具2.2.2 施工机械布置2.2.2.1根据本项工程布置,配备200t/25t/16t汽吊各一台。

2.2.3 施工用电2.2.3.1本工程钢结构施工用电约需120KVA,吊装工作需用电60KVA。

2.2.4测量工艺2.2.4.1本工程施工面积不大,因此要求在施工平面内提供四个基准点,要求稳固并通视条件良好。

于±0.000m建立上部结构平面迫切控制网,由主轴线测量每根柱中心定位轴线,预埋螺栓尺寸。

2.2.4.2标高测定:将外围原有标高控制点,用水准仪引测至施工范围内,复核轴线和标高基准点作为本工程测量依据,所有的测量工作均以此为根本基准。

2.2.5 结构检测2.2.5.1在基准点的基础上使用经纬仪测量跨度和间距,总体测量定位对区段放定位,控制柱网点。

2.2.5.2检测内容2.2.5.2.1对基础轴线的复测2.2.5.2.1.1在安装前对钢梁、支撑外形尺寸的检测,除按有关规范内容进行外,也应增加对钢梁下弦挠度的检测。

2.2.5.2.1.2在安装时,对钢屋架屋脊线必须控制。

使钢梁与柱两端中心线等值偏差。

这样,各跨钢屋架均在同一中心线上。

2.2.5.2.1.3 纵、横向轴线测量根据经纬仪确定定位点,控制点采用J2经纬仪测放轴线。

2.3.1 吊装方法2.3.1.1 吊装施工顺序200T汽吊布置在跨外吊装,主钢梁分成2个区域,A~J轴为一个区域,J~S 轴为第二个区域,次梁5~17轴依次完成吊装工作;吊装顺序为由南向北2.3.1.2钢梁吊装2.3.1.2.1由于主钢梁比较长,所以安装前事先在现场拼装好,拼装时采取垂直形式,拼装时两边采用方木做支撑防止倾斜,应注意吊索的受力情况,并随时高速滑移,使其一直处于受力状态,防止受力不均引起的变形。

2.3.1.2.2第一根钢梁安装到位后需用缆风绳固定,保证其侧向稳定,之后的钢梁用屋架支撑临时加固,等其他几根钢梁安装到位,形成钢框架后方可拆除。

2.3.1.3次梁吊装2.3.1.3.1采用200T吊车12T汽车吊吊至二层楼面上进行次结构吊装工作,为了确保安全的前提下增取进度。

2.3.1.3.2 楼层钢梁及钢承板吊装时,采用两点捆扎法,按区域安装,使钢柱形成一个钢性的整体,受力良好.同时成捆的钢承板必须待楼层梁高强螺栓终拧后才能搁置在梁上,以免影响整体受力和破坏受力体系.2.3.2吊装道路要求跨外吊装场地要求: 在吊车开行路线上畅通2.3.3 高强度螺栓施工2.3.3.1 高强度螺栓连接副为扭剪型10.9级螺栓及大六角高强螺栓。

高强度螺栓保管、发放。

2.3.3.2 螺栓、螺母;垫圈应保管在室内仓库里,存放时必须保持原出厂时的包装、类型、规格、分类保管,并采取架空等严格的防潮、防腐措施,在运输保管过程中应轻装、轻卸、防止损坏螺纹。

2.3.3.3螺栓在施工前,宜在现场设中转小仓库,使用时,按设计图纸要求的规格数量,由专人配套向小仓库领用,不得随意多领。

2.3.3.4 当天安装剩余的高强度螺栓必须妥善保管,不得乱扔乱放。

对高强度螺栓要求2.3.3.5 运到现场的高强度螺栓必须有质保书、锲负载、螺母硬度保证载荷、垫圈硬度等机械性能必须合格。

2.3.3.6 扭剪型高强螺栓:2.3.3.7 复验紧固轴力平均值和变异系数,高强螺栓紧固轴力平均值大小请参照有关规定执行,变异系数≤10%。

2.3.3.8钢构件摩擦面处理2.3.3.8.1本工程钢构件摩擦面系数按设计方要求执行。

2.3.3.8.2摩擦面要求:有少量微锈的,可用钢丝刷除锈,锈蚀比较严重且面积比较大的,须用角向砂轮除锈,连接面严禁有浮锈、油污、油漆等杂质,否则应用溶剂清理法清理。

2.3.3.8.3由构件加工厂提供三组摩擦面试件,现场按有关规程进行摩擦面试验,摩擦系数必须大于等于设计提供的数值,否则请重新摩擦面试件处理。

2.3.3.9螺栓安装:2.3.3.9.1 对孔与扩孔:安装螺栓时,应用冲钉对整上、下、前、后连接板的螺孔,使螺栓能自由投入。

若连接板螺栓孔误差较大时,属调整螺栓孔无效或剩余下局部螺孔位置不正,可用电动铰刀进行扩孔。

如铰刀无法使用铰刀扩孔,扩孔后产生的卷刺、铁屑等应清除。

2.3.3.9.2临时螺栓安装:使用冲钉对整后,选用普通标准螺栓作构件临时安装连接之用并使用扳手拧紧。

临时螺栓数量为每一节点螺孔的1/3且不少于二枚。

投入后使用扳手拧紧后拔出冲钉。

2.3.3.9.3高强螺栓的安装:高强螺栓应由专业工种施工,施工前,应对参加本工种人员进行36小时以上的培训,熟悉螺栓及专用工具性能、操作要领等,确认为合格后方可上岗作业。

在余下的螺孔中投满高强螺栓并用扳手拧紧,然后将临时安装螺栓逐一换成高强螺栓并拧紧。

本工程高强螺栓施工分初拧和终拧两步进行:扭剪型高强螺栓:M初=300n.m,M终=0.13×p×d;大六角高强螺栓:M初=M标×60%,M终=M标×105%2.3.3.9.4紧固顺序为同一连接面上的螺栓紧固由接缝中部向两端顺序进行,两个连接件的为先主要后次要的顺序,H型钢构件为上翼缘、下翼缘、复板的顺序,同一节柱上梁、柱节点紧固顺序为先上梁柱接点再下梁柱节点,最后为中间梁柱节点。

初拧、终拧完成后分别在螺母上涂上标记,以免漏拧。

高强度螺栓的初拧、终拧应在同一天进行。

2.3.3.9.5使用电动扳手操作时应同构件连接面保持垂直,使其和螺栓处于同一轴心。

2.3.3.9.6扭剪型高强螺栓检验,以拧掉螺栓尾部的梅花头为结束且将拧断的螺栓尾端投入工具袋内,严禁随意乱扔。

2.3.3.9.7大六角高强螺栓采用扭矩法检验,检验工具为测力扳手,具体方法在螺母垫圈上做好刻痕,将螺母转松60度后重新用测力扳手拧紧至刻痕线重合,此时测力扳手显示数据即为螺栓实际扭矩值,其值必须在0.9—1.1M标准范围内。

2.3.3.9.8每一节点检验数量为该节点螺栓数的10只,且不少于1只。

发现超拧必须更换,欠拧则重新拧紧,并扩大检验数量。

2.3.3.9.9扭矩法检验应在螺栓终拧1小时以后、24小时之前完成。

2.3.3.9.10 雨雪天不可进行高强度螺栓施工2.3.3.9.11 施工所用的扭矩扳手班前必须校正,其扭矩误差不得大于±5%,测力扳手其扭矩误差不得大于±3%,同时必须是计量过的工具。

2.3.3.9.12 高强度螺栓的施工必须指定专人负责。

第三章技术、质量保证措施3.1各道工序施工前必须要交底。

并实行上下道工序交接质量验收制度。

确保工程在符合质量要求的前提下进入下一道工序。

3.2.1钢柱安装的允许偏差编号条件允许偏差检测方法1 基座中心与定位轴之间的偏差≤5用垂线和钢尺检测2 基座基础标高+3,-5 用经纬仪检测3.2.2 焊缝的尺寸允许偏差编号条件允许偏差检测方法1 角焊焊缝余角H≤60–– +1.5用焊缝量规检测H≥60–– +3同上焊角宽度H≤60–– +1.5H≥60–– +32 组合焊B 2±1P 2±1超声波焊缝探测器。

相关文档
