挂网喷砼施工方案

合集下载

挂网喷砼施工方法

挂网喷砼施工方法

挂网喷砼施工方法1、分项工程概况本工程挂网喷射混凝土施工主要是在支护桩间、边坡坡面喷射厚度为80mm和100mm的C20混凝土,面层混凝土中设置φ6.5@200×200mm钢筋网片或10#铁丝网片。

本工程人工张挂钢筋网,空压机、喷锚机进行面层砼喷射施工成墙。

2、施工准备施工前应进行设计技术交底,认真检查原材料品种、型号、规格及各部件的质量,并应具有原材料主要技术性能的检验报告。

对所用的机械设备运到现场后,要认真进行检修,并试运转,一切正常才能使用。

3、施工原则挂网喷射混凝土施工应与土方开挖、土钉墙施工密切配合,按设计要求,基坑土方应分层开挖,然后进行土钉、挂网、喷射砼施工。

分层开挖施作喷锚网,以确保基坑稳定。

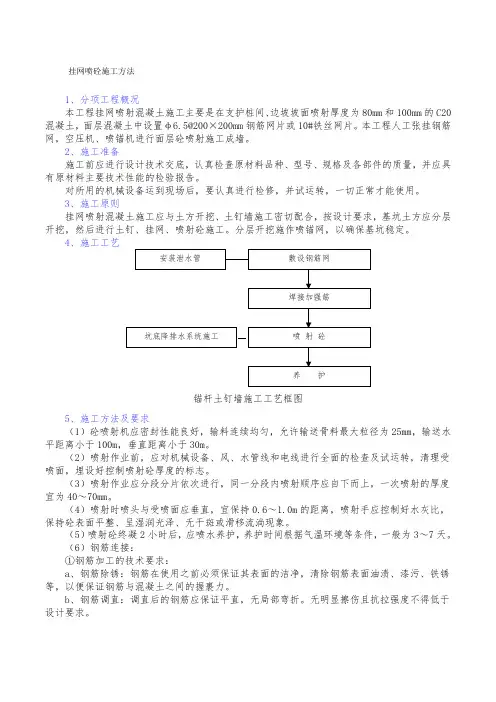

4、施工工艺锚杆土钉墙施工工艺框图5、施工方法及要求(1)砼喷射机应密封性能良好,输料连续均匀,允许输送骨料最大粒径为25mm,输送水平距离小于100m,垂直距离小于30m。

(2)喷射作业前,应对机械设备、风、水管线和电线进行全面的检查及试运转,清理受喷面,埋设好控制喷射砼厚度的标志。

(3)喷射作业应分段分片依次进行,同一分段内喷射顺序应自下而上,一次喷射的厚度宜为40~70mm。

(4)喷射时喷头与受喷面应垂直,宜保持0.6~1.0m的距离,喷射手应控制好水灰比,保持砼表面平整、呈湿润光泽、无干斑或滑移流淌现象。

(5)喷射砼终凝2小时后,应喷水养护,养护时间根据气温环境等条件,一般为3~7天。

(6)钢筋连接:①钢筋加工的技术要求:a、钢筋除锈:钢筋在使用之前必须保证其表面的洁净,清除钢筋表面油渍、漆污、铁锈等,以便保证钢筋与混凝土之间的握裹力。

b、钢筋调直:调直后的钢筋应保证平直,无局部弯折。

无明显擦伤且抗拉强度不得低于设计要求。

c、钢筋切断:在进行钢筋切断时要长短搭配,统筹排料;一般按照先断长料,后断短料的原则,以减少损耗,节约钢筋。

如发现钢筋有劈裂、偏头或严重弯头现象,必须切除。

边坡挂网喷护施工方案

边坡挂网喷护施工方案

边坡挂网喷护施工方案一、施工资源配置1、材料主要材料:钢筋网、C25彩色发泡速凝混凝土、直径18钢筋锚杆、过滤网。

2、施工人员配备现场管理人员1人,机械操作人员3名以上,安全1人。

作业工人:锚杆钻孔机司机1名,喷浆手2名,挤压泵操作手1名,电焊工1名,电工1名。

二、施工方法与施工工艺1、钢筋现场绑扎操作工艺1.1将预留钢筋调直理顺,并将表面砂浆等杂物清理干净。

先立2-4 根纵向筋,并划好横筋分档标志,然后于下部及齐胸处绑两根定位水平筋,并在横筋上划好分档标志,然后绑其余纵向筋,最后绑其余横筋。

弹墙体线剔凿坡体混凝土浮浆修理预留搭接筋绑纵向筋绑横筋绑拉筋或支撑筋1.2钢筋绑扎完后,把垫块或垫圈固定好确保钢筋保护层的厚度。

纵向钢筋的最小保护层厚度。

1.3钢筋网绑扎。

全部钢筋的相交点都要扎牢,绑扎时相邻绑扎点的铁丝扣成八字形,以免网片歪斜变形。

1.4竖向分布钢筋可在同一高度搭接,搭接长度不应小于1.2la。

1.5分布钢筋的锚固:水平分布钢筋应伸至墙端,并向内水平弯折10d后截断,其中d为水平分布钢筋直径。

2、钻孔:采用锚杆钻孔机按设计图纸要求进行钻孔。

3、喷射彩色速凝混凝土3.1施工前先确定湿式喷射混凝土的配合比、报监理工程师批准。

喷射混凝土前先进行试喷、调整回弹量、确定混凝土的配合比及施工操作程序,经监理工程师认可后方可大面积施工。

3.2采用湿式喷射机喷射砼,移动式电动空压机供风,施作前先对机械进行技术检查,对水、风、电路进行检查,合格后方可运转。

3.3喷射混凝土分段、分片由下而上进行。

作业开始时,先送风,后开机,在给料,结束时,待料喷完后,在关机。

向喷射机供料时要连续均匀,机器正常运转时,料斗内保持足够的存料。

喷层厚度均匀,符合设计图纸要求。

3.4混合料宜随拌随用,混合料的拌和时间按规范操作。

3.5混合料在运输、存放过程中,严格防雨淋、滴水及大块石等杂物混入,在装入喷射机前过筛。

3.6喷射混凝土的回弹物,不能收集起来放入下批配料中,以免影响喷射混凝土质量;3.7喷射质量检查按规范检查喷射表面。

放坡挂网喷砼基坑支护专项施工方案

放坡挂网喷砼基坑支护专项施工方案

放坡挂网喷砼基坑支护专项施工方案目录一、前言 (2)1.1 编制依据 (3)1.2 工程概况 (4)1.3 施工目的和意义 (5)二、工程地质与水文条件分析 (5)2.1 地质勘察报告摘要 (6)2.2 地质剖面图 (8)2.3 水文分析 (8)三、基坑支护结构设计 (9)3.1 设计原则和目标 (10)3.2 基坑支护结构选型 (11)3.3 支护结构计算书 (12)3.4 支护结构施工图 (13)四、施工准备 (14)4.1 材料准备 (15)4.2 机具设备准备 (16)4.3 劳动力组织 (17)4.4 施工现场布置 (19)五、放坡挂网喷砼基坑支护施工工艺 (20)5.1 放坡开挖 (21)5.2 挂网施工 (22)5.3 喷砼施工 (23)5.4 质量检测与验收 (23)六、安全措施 (24)6.1 安全生产责任制 (25)6.2 安全检查制度 (26)6.3 安全教育与培训 (27)6.4 应急预案与事故处理 (28)七、环境保护措施 (29)7.1 环境保护原则 (30)7.2 环境保护措施 (30)7.3 环境监测与评估 (32)八、施工进度计划与资源配置 (33)8.1 施工进度计划 (34)8.2 资源配置计划 (34)8.3 计算机应用计划 (35)一、前言随着城市化进程的加快,建筑行业的发展迅猛,基坑工程作为建筑基础的重要组成部分,其安全性与稳定性直接关系到整个建筑的安全。

制定一套科学、合理、可行的“放坡挂网喷砼基坑支护”专项施工方案,对于保障基坑安全、提高工程质量具有十分重要的意义。

保障施工安全:通过科学的设计和施工,确保基坑开挖和支护过程中的施工安全。

提高工程质量:采用先进的施工技术和管理方法,确保基坑支护结构的质量,为整个建筑项目的质量打下坚实的基础。

促进工程效率:通过合理的施工计划和管理措施,提高施工效率,降低工程成本。

鉴于本工程的复杂性和重要性,制定一套专项施工方案是必要的。

(完整)桩间网喷混凝土施工方案

(完整)桩间网喷混凝土施工方案

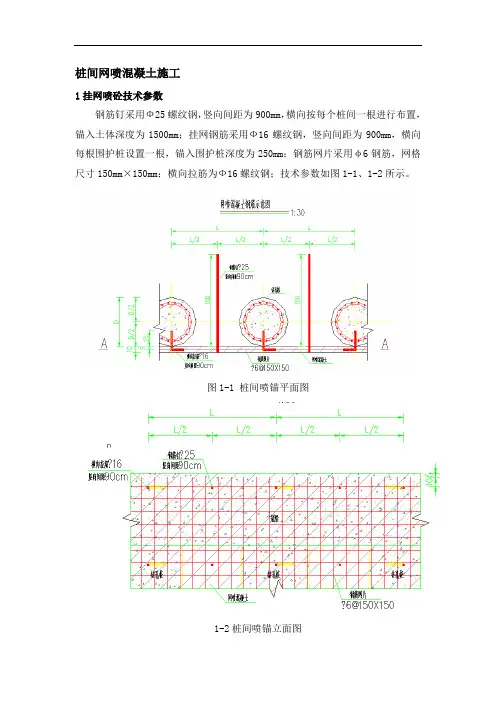

桩间网喷混凝土施工1挂网喷砼技术参数钢筋钉采用Ф25螺纹钢,竖向间距为900mm,横向按每个桩间一根进行布置,锚入土体深度为1500mm;挂网钢筋采用Ф16螺纹钢,竖向间距为900mm,横向每根围护桩设置一根,锚入围护桩深度为250mm;钢筋网片采用φ6钢筋,网格尺寸150mm×150mm;横向拉筋为Ф16螺纹钢;技术参数如图1-1、1-2所示。

图1-1 桩间喷锚平面图1-2桩间喷锚立面图2挂网喷砼施工工艺流程机械开挖留置工作平台→人工清理桩间土→钢筋钉(Ф25)及挂网钢筋(Ф16)安装→钢筋网片及横向拉筋安装→喷射混凝土→养护→转入下个循环3施工方法及操作要求(1)土方开挖及桩间处理网喷土方开挖采用人工配合机械开挖,至少应留置0.2m以上的土层为人工清理,防止机械开挖将过多的桩间土带下。

严禁采用机械开挖桩间土。

人工修正桩间土壁,使之能满足喷射厚度要求。

应注意开挖、挂网、喷射混凝土工序的有效衔接,严格控制开挖后2~3小时内必须完成喷射支护。

为确保开挖过程土体的稳定,必须严格按照施工方案进行土方开挖。

施工现场应必备抢险器材,坑内、地面设专人监护,以防突发事件的发生。

先用小挖机配合,去掉桩面大面积的土块,再人工对开挖出来的桩间进行清理,边开挖边清理,保证桩间土表面控制在桩面往里50mm处,灌注桩面完全暴露出来,保证喷射混凝土跟灌注桩粘结牢固。

冠梁边多余的混凝土块及灌注桩桩体局部混凝土扩大处须用风镐破除,保证网面的平整度。

桩间土清理时,如有废墟物体影响到网喷面的稳定时,仍需清理干净。

对于凸出的桩,应将突出部分凿至与喷射后混凝土面相平。

钢筋网片在此断开。

对于凸出较多的桩,凿出主筋后仍不能满足网喷面要求的,应上报做特殊的技术处理。

对于凹进去的桩,应尽可能保留桩外土,采用人工铲平到网喷前的位置,减少喷射混凝土数量。

(2)钢筋钉及管网钢筋安装基坑围护桩桩间采用挂网喷射混凝土护壁,钢筋网采用φ6钢筋,网格尺寸150mm×150mm,钢筋网片全部采购成品,并验收合格后方可使用。

挂网锚喷混凝土防护边坡施工组织方案

挂网锚喷混凝土防护边坡施工组织方案

挂网锚喷混凝土防护边坡施工组织方案目录1. 编制施工组织设计的依据............................................................................................................ - 2 -2. 项目概况:.................................................................................................................................. - 2 -一、项目概况 ................................................................................................................................ - 2 -2.工程设计概述: ....................................................................................................................... - 2 -三、项目建设目标与原则.................................................................................................................. - 4-1.项目持续时间目标: .............................................................................................................. - 4 -2.项目质量目标: ...................................................................................................................... - 4 -三、项目建设安全生产目标: .................................................................................................. - 4 -4. 施工组织........................................................................................................................................ - 4 -1.机构 ............................................................................................................................................ - 4 -二、人事组织 ................................................................................................................................ - 5 -3 、工程机械设备 ........................................................................................................................ - 5 -五、建筑材料..................................................................................................................................... - 6 -六、喷射混凝土挂网施工方法......................................................................................................... - 6 -1.搭建脚手架平台 ......................................................................................................................... - 6 -2.边坡土方清理 ............................................................................................................................. - 6 -3.锚杆保护 ..................................................................................................................................... - 6 -4.挂网和喷混凝土 ......................................................................................................................... - 9 -8.质量和工程保证措施。

挂网喷射混凝土工程

挂网喷射混凝土工程

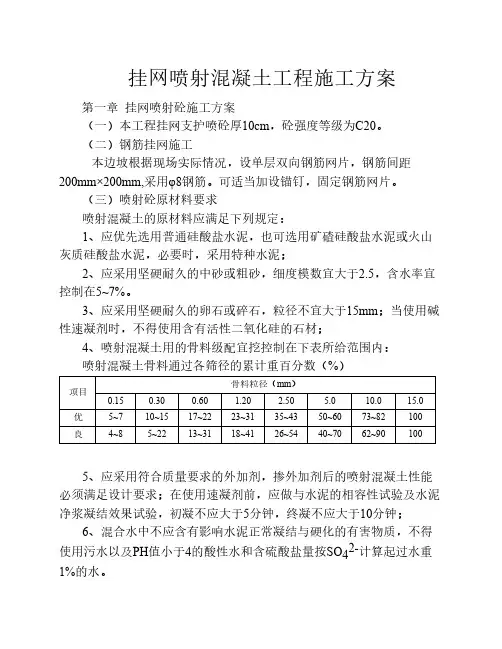

挂网喷射混凝土工程施工方案第一章 挂网喷射砼施工方案(一)本工程挂网支护喷砼厚10cm,砼强度等级为C20。

(二)钢筋挂网施工本边坡根据现场实际情况,设单层双向钢筋网片,钢筋间距200mm×200mm,采用φ8钢筋。

可适当加设锚钉,固定钢筋网片。

(三)喷射砼原材料要求喷射混凝土的原材料应满足下列规定:1、应优先选用普通硅酸盐水泥,也可选用矿碴硅酸盐水泥或火山灰质硅酸盐水泥,必要时,采用特种水泥;2、应采用坚硬耐久的中砂或粗砂,细度模数宜大于2.5,含水率宜控制在5~7%。

3、应采用坚硬耐久的卵石或碎石,粒径不宜大于15mm;当使用碱性速凝剂时,不得使用含有活性二氧化硅的石材;4、喷射混凝土用的骨料级配宜挖控制在下表所给范围内:喷射混凝土骨料通过各筛径的累计重百分数(%)项目骨料粒径(mm)0.150.300.60 1.20 2.50 5.010.015.0优5~710~1517~2223~3135~4350~6073~82100良4~85~2213~3118~4126~5440~7062~901005、应采用符合质量要求的外加剂,掺外加剂后的喷射混凝土性能必须满足设计要求;在使用速凝剂前,应做与水泥的相容性试验及水泥净浆凝结效果试验,初凝不应大于5分钟,终凝不应大于10分钟;6、混合水中不应含有影响水泥正常凝结与硬化的有害物质,不得使用污水以及PH值小于4的酸性水和含硫酸盐量按SO42-计算起过水重1%的水。

(三)施工机具1、选用的喷射机应符合下列规定:(1)密封性能良好;(2)输料连续、均匀;(3)生产能力(干混合料)为3~5m3/小时;(4)允许输送的骨料最大粒径为25mm;(5)输料距离(干混凝土合料)水平不小于100 m,垂直不小于30m;2、选取用的空压机应满足喷射机工作风压和耗风量的要求。

压风进入喷射机前,必须进行油水分离。

3、混合料的搅拌宜采用强制式搅拌机。

4、输料管应能0.8兆帕以上的压力,并应有良好的耐磨性能。

边坡挂网喷浆-施工设计方案(范本)

边坡挂网喷浆-施工设计方案(范本)

清水河工业园工业硅冶炼项目边坡挂网喷射砼施工方案编制单位:年月日目录一、工程概况 (1)二、边坡支护方案的设计及施工 (1)三、施工工艺 (1)四、边坡支护安全措施 (3)五、文明施工及安全管理 (3)边坡挂网喷射砼施工方案一、工程概况本项目为清水河工业园工业硅冶炼项目场平工程,位于清水河工业园区内。

二、边坡支护方案的设计及施工适用于项目范围内所有高边坡,采用挂网喷射砼支护三、施工工艺挂网喷射砼支护要与边坡开挖紧密配合,各道工序实行平行作业,依次有序地进行。

1、挂网喷射砼支护施工顺序:修坡→放线→凿孔→安装锚杆→注浆→挂钢筋网→喷射混凝土。

2、先检查边坡的稳定性,再清除边坡中的松土、危土。

3、凹凸不平的岩石须大致整平,喷射前应用高压水冲洗,对遇水易溶解、泥化的岩层则应用高压风吹除岩面上的浮渣和灰尘。

4、凿锚杆孔:采用钻机成孔,按设计的孔位布置进行测量画线,标出准确的孔位,然后按设计要求的孔长、孔的俯角和孔径进行凿孔,严格注意质量,逐孔进行验收记录,不合格者为废孔,必须重打。

锚杆尺寸、规格及盎严格按设计图纸要求施工,特殊位置可根据实际情况进行调整。

5、锚杆安装:按照设计规定的锚杆的长度、直径,加工合格的锚杆,为使锚杆处于孔的中心位置,每隔1.5~2m焊接一个居中支架,将锚杆体安放在孔内。

6、注浆:将符合孔深要求的注浆塑料管插入孔内,距孔底约0.5~1.0m 处,然后向孔内注入试验室试验合格的纯水泥浆,注浆压力不低于0.2MPa,以确保锚杆与孔壁之间注满水泥浆。

注浆应由里向外逐步回撤注浆,待孔口稍有溢流现象,即可堵口封死。

7、挂网:在修好的边坡坡面上,按各坡面设计要求挂网,网筋之间用扎丝间隔绑扎,钢搭接要牢,挂网时确保有保护层。

8、加强筋焊结:等锚杆注浆、绑扎网片施工完成后,用φ10圆钢将锚杆头部连接起来,焊在杆体上,各焊接点必须牢固。

9、喷混凝土:在上述工序完成后,即可喷射混凝土。

混凝土强度、厚度及施工分层严格按照设计图纸及规范要求进行施工。

边坡挂网喷浆施工方案

边坡挂网喷浆施工方案

清水河工业园工业硅冶炼项目边坡挂网喷射砼施工方案编制单位:年月日目录边坡挂网喷射砼施工方案一、工程概况本项目为清水河工业园工业硅冶炼项目场平工程,位于清水河工业园区内;二、边坡支护方案的设计及施工适用于项目范围内所有高边坡,采用挂网喷射砼支护三、施工工艺挂网喷射砼支护要与边坡开挖紧密配合,各道工序实行平行作业,依次有序地进行;1、挂网喷射砼支护施工顺序:修坡→放线→凿孔→安装锚杆→注浆→挂钢筋网→喷射混凝土;2、先检查边坡的稳定性,再清除边坡中的松土、危土;3、凹凸不平的岩石须大致整平,喷射前应用高压水冲洗,对遇水易溶解、泥化的岩层则应用高压风吹除岩面上的浮渣和灰尘;4、凿锚杆孔:采用钻机成孔,按设计的孔位布置进行测量画线,标出准确的孔位,然后按设计要求的孔长、孔的俯角和孔径进行凿孔,严格注意质量,逐孔进行验收记录,不合格者为废孔,必须重打;锚杆尺寸、规格及盎严格按设计图纸要求施工,特殊位置可根据实际情况进行调整;5、锚杆安装:按照设计规定的锚杆的长度、直径,加工合格的锚杆,为使锚杆处于孔的中心位置,每隔~2m焊接一个居中支架,将锚杆体安放在孔内;6、注浆:将符合孔深要求的注浆塑料管插入孔内,距孔底约~处,然后向孔内注入试验室试验合格的纯水泥浆,注浆压力不低于,以确保锚杆与孔壁之间注满水泥浆;注浆应由里向外逐步回撤注浆,待孔口稍有溢流现象,即可堵口封死;7、挂网:在修好的边坡坡面上,按各坡面设计要求挂网,网筋之间用扎丝间隔绑扎,钢搭接要牢,挂网时确保有保护层;8、加强筋焊结:等锚杆注浆、绑扎网片施工完成后,用φ10圆钢将锚杆头部连接起来,焊在杆体上,各焊接点必须牢固;9、喷混凝土:在上述工序完成后,即可喷射混凝土;混凝土强度、厚度及施工分层严格按照设计图纸及规范要求进行施工;喷射混凝土表面要求基本平整;10、泄水孔呈梅花型布置,间距2~3米,在挂网喷射混凝土完毕后实施;11、支护主要机械设备:主要机械设备一览表四、边坡支护安全措施1、先检查边坡的稳定性;2、搭设双排钢管架,先把地面松土打夯两遍后安装脚手架,脚手架底座采用300300木板作为垫板,防止脚手架在松土上下沉;脚手架立杆间距,架子宽度间距,横杆高度为,搭架高度应超过边坡顶,搭设脚手架与边坡面楔紧,脚手架外满挂安全防护网以确保安全;五、文明施工及安全管理1、现场操作人员必须严格执行安全技术操作规程和有关安全生产规范规定;2、配备专职安全员,建立安全生产责任制;3、对职工进行安全教育,正确使用劳动防护用品;4、机械、电气设备由专人操作,维修和定期检查保养;5、做好施工现场的文明工作,保持场容整洁;6、听从施工员的指挥,统一协调,在确保施工质量与进度的同时一定做安全生产,杜绝意外事故的发生;。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

荆山大道南段(凤袁路~南三环)市政道路及配套项目施工(二标段)挂网喷砼施工方案编制人:审核人:审批人:编制时间:目录1、工程概况项目概况荆山大道南段(凤袁路—南三环)市政道路及配套项目施工二标段,位于荆门掇刀区,北起汇智路,由北向南依次相交于明礼路、尚义路、崇仁路,止于南三环,道路全长米(桩号:JS3+050—JS9+),工程内容包括道路交通工程、排水工程、缆线管廊工程、绿化工程。

深基坑概况全线雨污水管道坑、管廊深基坑长约6100m,设计采用放坡开挖,大部分采用1:1进行放坡,边坡采用彩条布覆盖。

对于局部地质情况较差段落,将采用1:~1:进行放坡,同时采用锚杆+钢筋网,喷射混凝土的边坡支护形式。

锚喷结构形式如下图所示。

锚喷结构形式采用锚杆+钢筋网,喷射混凝土的边坡支护形式段落有:JS3+205~JS4+350,JS4+724~JS4+799,JS5+920~JS5+970,JS6+150~JS8+717,JS9+112~JS9+158.另外JS5+000~JS5+360段同样采用挂网喷砼支护方式,混凝土喷射厚度为10cm。

水文状况在勘探孔揭穿的深度范围内拟建工程场地地下水主要为上层滞水。

上层滞水主要赋存于场地沿线耕种土及低洼处填土中,主要接受大气降水的入渗补给,并与附近地表水具有一定的水力联系,其水位、水量与季节及地形关系密切,并受人类活动影响明显,水量有限,对拟建工程影响有限。

勘察期间实测场地上层滞水水位埋深为~,相当于黄海高程~。

所以基坑内上层滞水可采取明排方式解决,不用考虑基坑降水施工。

2、编制依据1)荆山大道南段(凤袁路~南三环)工程设计蓝图2)《建筑边坡工程技术规范》GB50330-2013;3)《建筑基坑支护技术规程》JGJ120-20124)《建筑边坡工程技术规范》5)《工程测量规范》(GB50026-2007)6)《基坑土钉支护技术规程》(CECS 96-1997)7)本工程《深基坑工程安全专项施工方案》8)本场地水文地质报告3、施工准备及施工资源配备人员组织根据本工程总体工程量并结合项目部实际情况,决定组建1个专业施工队进行边坡喷锚的施工。

人员组织机构如下表:施工队伍设队长1人,现场施工员1人,普通工人12人,机操手4人。

施工队长具体负责现场施工组织管理。

材料的来源及质量锚杆:锚杆采用φ16钢筋,嵌入边坡深度为,横向、纵向分布间距为。

端头与两根长5cm,φ16钢筋双面旱牢。

钢筋网:的圆钢组成。

固定筋:锚杆与钢筋网片之间采用两根φ14的通长钢筋进行连接。

混凝土:采用喷射混凝土,混凝土设计强度等级为C20。

参考配合比为:水泥∶砂∶碎石∶水= 1∶2∶2∶(以试验室确定为准),碎石的最大粒径不超过15mm。

材料安装分布图机械设备用于该段施工的主要机械设备有:装载机、搅拌机、钢筋切割机、电焊机、卷扬机等。

详见以下主要机械设备表:4、施工方法施工测量根据指定的坐标控制点和控制桩,用全站仪引测出控制轴线,按照设计的基坑底标高结合原地面标高计算并放出开挖边线,在开挖过程中用水准仪同步测量控制开挖底标高和开挖边坡。

土方开挖及注意要点采用挖掘机大面积开挖,基坑底面垫层以上10cm的土方由人工挖土。

随挖随支护,作好基坑排水,减少坑底暴露时间。

开挖注意要点:1)本工程大面土方开挖拟采用斗容的反铲挖掘机进行开挖, 20t大翻斗车外运弃土;基坑底采用小型反铲结合人工清底.2)在土方开挖过程中,基坑内会汇集地下水和地表水,需设置临时排水沟和集水坑,采用潜水泵或污水泵抽水。

3)为保证土方不超挖和欠挖,在接近基坑设计底标高时需跟踪测量控制标高和边界。

保证土方开挖的准确。

严格按照施工技术交底确定的开挖路线和开挖深度进行开挖,不得随意变更开挖顺序。

4)挖机操作人员要严格按照操作规程操作,避免物体打击、机械伤害,做好临边防护,防止深坑坠落。

5)土方开挖过程中应严密监视基坑异常情况,如基坑突涌、侧壁流水、流沙、基坑周边裂缝等一切异常情况,出现异常情况后应立即采取必要措施。

6)对于土质较为稳定段落采用一级放坡,开挖坡比为1:1,边坡坡顶1m范围采用2%的反坡,可以让雨水顺流到坡顶截水沟。

如下图所示:排水措施本工程所在地的上层滞水主要由雨水补给,地下水不会对基坑造成威胁。

1)基坑周边排水在基坑边坡顶部将地面硬化并设置反坡,离开挖线外设置截流排水沟,避免地表水流入基坑,排水沟截面300 mm×300mm,最浅处深度200mm,坡度%。

沟壁采用MU10水泥砖,M5水泥砂浆砌筑120厚,1:3水泥砂浆抹灰20mm厚。

沟底采用5cm厚M5水泥砂浆找坡。

坡顶排水沟示意图2)基坑内排水基坑开挖完成后,沿纵向开挖排水沟,截面宽度300mm×300mm,最浅处深度200mm,坡度%,每300m设一个集水坑,尺寸400mm×400mm×600mm。

所有排水沟和集水坑用MU10水泥砖砖,M5水泥砂浆砌筑,排水沟和集水坑内面用1:3水泥砂浆抹20mm厚。

集水井结构示意图如下所示:集水井结构示意图3)边坡排水根据土层地下水的情况,在坡面灵活布置排水管。

排水管采用硬质塑料管,长约.后半段钻孔,外包滤砂布,埋入砂中。

排水管的间距原则上为,但可根据坡面渗水的情况灵活调整。

喷锚支护边坡支护和坡顶截水沟跟随土方分层开挖的进展同步进行,机械开挖后由人工修整立即开始施工土钉墙,防止时间长受日晒雨淋,影响质量,同时做好自然地面层排水沟,防止雨水流入基坑。

机械挖土过程中,配备工人清槽修坡,将机械挖土的余泥清至挖土机开挖半径内,这种方法施工可以一次把余泥运走,而且节约劳动力。

施工工艺流程见下图边坡喷锚施工工艺流程图施工控制1)施工准备○1对于所有进场机械进行调试,在确保安全,能正常运转的情况才能投入使用。

○2对施工中所用到的原材料(砂、石、水泥、钢筋等)要进行检测,检测合格后才能投入使用,否则应已予退场。

2)测量放样及坡面清理○1按设计图纸放出锚杆位置,并用竹签标记。

○2对坡面浮土要及时清理,对于软弱土层应之间挖除,保证喷射面坚固无浮土。

○3在坡面清理完成以后,在边坡上设置混凝土喷射厚度控制桩,每5㎡一个控制点,控制桩露出坡面高度为10cm。

3)锚杆制作及安装○1严格按照设计图纸进行锚杆钢筋的下料,锚杆采用长度为,φ16的钢筋。

○2锚杆端头焊接两根长5cm,φ16的钢筋,便于后期的锚杆的安装。

○3人工利用铁锤把锚杆直接锤入素土,嵌入深度为。

4)泄水孔安装○1至坡顶向下每3m,水平方向每2m设置一道泄水孔。

泄水孔采用φ32mm 塑料管,每根长为25cm。

○2埋设在边坡的塑料管端头采用塑料密目网缠绕。

5)第一层混凝土喷射○1严格按照试验室提供的设计配合比进行混凝土拌合,喷射混凝土强度等级采用C20,第一层混凝土喷射厚度为4cm,混凝土碎石的最大粒径不超过12mm。

○2喷射混凝土机的工作压力控制在为~。

6)钢筋网制作与安装○1的圆钢组成,钢筋网孔间距为@200mm*200mm。

○2钢筋网与锚杆用过水平加强筋连接固定。

各钢筋的位置由里向外是:钢筋网、水平加强筋、土钉端头固定筋。

7)第二层混凝土喷射○1喷射混凝土时严格按照事先预埋的厚度控制桩控制喷射厚度,喷射总厚度为8cm。

○2喷射作业应分段、分层进行,同一段内应自下而上进行喷射。

、施工技术要求1、混凝土喷射前,应清楚埋设控制喷射混凝土厚度的标志。

2、钢筋网编网前应清除钢筋污锈,。

为保证铺设钢筋网与坡面保持基本平行,在坡面上应设置一定数量出露土面的短锚钉与网筋连接。

面层钢筋网上下层间的搭结位置应错开,搭结长度不小于20d。

圆钢末端做成180°弯钩,钢筋网的交点用隔点式焊接,钢筋网与锚杆连接时,采用焊接固定。

3、喷混凝土终凝2小时后即开始喷水养护,14天内保持湿润状态并不得受水流直接冲刷。

4、为减少回弹,喷嘴到工作面的距离应保持在80~100㎝,喷射角度控制在90°±5°以内。

喷头按螺旋形迹(直径300㎜左右)一圈一圈地移动,混凝土喷射完成后,应保证喷射面平整,润湿光滑,无干斑或滑移现象,控制厚度的标志事先做好。

5、网喷混凝土应采取分段、分片,自下而上依次进行。

每区片应留30㎝暂不喷射,并做成斜面形状,以利于施工搭结。

6、混合料搅拌应采用强制式搅拌机,混凝土塌落度控制在8~12㎝。

7、施工用水不得使用污水、PH值小于4的酸性水及含硫酸盐量按SO2-4计算超过水重1%的水,C20混凝土需使用普通硅酸盐水泥。

8、钢筋网在每边的搭接长度至少不少于一个网格边长。

9、每500m2喷射混凝土面积取试块一组,每组试块不应少于3个。

5、基坑监测方案1、根据《建筑基坑工程监测技术规范》(GB50497-2009),本基坑侧壁安全等级为二级,基坑护壁施工应进行变形监测,确保基坑及周边安全,基坑监测委托有资质的专业监测单位进行监测。

2、监测项目:边坡顶部水平位移、边坡顶部竖向位移、周边地表竖向位移、支护结构裂缝、渗漏情况,地下水位测量等。

3、监测方法:边坡的水平位移采用全站仪根据极坐标法进行测量,竖向位移采用水准仪及塔尺进行高程测量,计算位移,裂缝采用千分尺直接测量,地下水位采用埋设水位管,利用水位计进行测量。

4、测量精度要求及监控报警值:支护结构的水平位移变形测量精度为,报警值为40mm、支护结构的竖向位移变形监测精度为,报警值为40mm;裂缝宽度监测精度,报警值为15mm。

5、监测点布置及监测周期:基坑南侧、北侧布置监测点各1个;基坑东侧、西侧布置监测点各2个。

各监测项目在基坑开挖前应测得2 次初始值;基坑开挖过程及基坑使用初期,每天监测2次,位移及变形稳定后每天监测1次,直至基础工程施工结束。

特殊情况下加密监测。

6、监测报警:当监测数据达到监测报警值的累计值,边坡支护结构或周边土体的位移值突然明显增大或基坑出现流沙、管涌、隆起、陷落或较严重的渗漏等情况时应立即危险报警,及时处理。

6、安全文明施工保障措施1、设置专职安全员,加强工地安全检查,坚决杜绝违规作业。

?2、机械施工时,操作手应带证上岗,严格遵守安全操作规程,严禁违规作业。

3、由于是边坡作业,所有施工人员应佩戴安全帽,并安排专人进行边坡查看,防止高空坠物砸到作业人员。

4、所有施工机具应布置在安全地带,以免高空坠物伤人或损坏。

5、施工中定期检查电源线路和设备电器部件,确保用电安全。

6、严格按照招标文件施工,遵守国家法令、法规,遵守有关部门的规定。

?7、加强文明生产管理力度。

遵守村规村约,搞好地方群众关系,确保施工顺利进行。

?8、加强对施工人员的教育,做到施工不扰民,不破坏地方现行的道路。

9、保持施工现场有条不紊,做到工完场清。

?10、喷射作业中处理堵管时,应将输料管顺直,必须紧按喷头,疏通管路的工作风压不得超过。
