海上引桥钢护筒式钻孔平台的设计与施工(完整版)
水上桩基施工钢护筒平台结构设计

究水上桩基施工平 台 结 构 设 计 的 合 理 性并 且 探 讨 平台结构的关 键 施 工 技 术何 树 凯 介 & 绍 了 以 钢 管 桩为基础的水上作 业 平 台及 其 在 独 塔 双 索 面 斜 拉 桥阆中嘉陵江四桥中应用的计算结果及具体施工流 程罗超云等 以 $ 嘉绍跨江大桥为例确定了钢管 桩 与钢护筒联合承重 的 平 台 结 构分 析 了 桥 位 处 的 平 台 受 力 保 证 了 桩 基 顺 利 施 工
B!引!言
钻孔平台是水中桥梁钻孔桩施工的临时辅助设 施 它 的 作 用 是 承 受 机 械 重 量 和 施 工 荷 载 为 水 中 钻 孔桩施工 提 供 作 业 面 水 中 钻 孔 桩 施 工 的 顺 利 完 成能够为后续作 业 打 下 坚 实 的 基 础因 此钻 孔 平 台的搭设十分必要
收 稿 日 期 &"!)#!&#!" 基 金 项 目 国 家 重 点 研 发 项 目 &"!)giB"'"($"( 作 者 简 介 王 ! 安 !+)!#男 吉 林 长 岭 人 高 级 工 程 师 研 究 方 向 为 桥 梁 工 程
T$
筒的基础及钢管连 通 的 泥 浆 循 环 装 置#提 高 空 间 和 材 料 的 利 用 率 #为 类 似 的 工 程 提 供 参 考 $
:%&'(%'&+1+$).#"0:%++-!5$)#.6-5%0"&I0"&!"#$%&'(%)"# "06)-+3"'#45%)"#)# V5%+&
海上钻孔桩专项施工方案

福州至平潭铁路新建工程FPZQ-4标钻孔桩施工方案编制:复核:审批:中铁十三局集团福平铁路项目部一分部二0一三年十一月十三日目录1.工程概况 (3)1.1桥址概况 (3)1.2工程地质条件 (3)1.3水文特征 (3)1.4不良地质情况 (3)1.5桥梁结构 (3)1.6适用范围 (4)2.主要应用标准和规范 (4)3.主要施工工艺 (4)3.1施工准备 (4)3.1.1技术资料准备 (4)3.1.2场地的布置 (4)3.1.3人员准备 (5)3.1.4机具准备 (6)3.1.5材料准备 (6)3.2施工工艺流程图 (6)3.3主要施工方法 (7)3.3.1孔桩钻进 (7)3.3.1.1测量放样 (7)3.3.1.2护筒制作、埋设 (7)3.3.1.3泥浆池布置及制备 (8)3.3.1.4钻孔 (9)3.3.1.5清孔 (10)3.3.1.6钻孔桩事故的预防和处理 (10)3.3.1.7验收 (11)3.3.2钢筋笼制作、安装 (11)3.3.2.1钢筋笼制作 (11)3.3.2.1钢筋骨架的安装 (12)3.3.3灌注混凝土 (12)3.3.4桩基检测、验收 (16)3.3.5钻孔灌注桩施工中常见质量通病的预防措施 (16)3.3.5.1主要风险 (16)4.施工质量、安全措施 (17)4.1 施工质量保证措施 (17)4.1.1.质量管理机构 (17)4.1.2质量制度制定 (20)4.1.3原材料、半成品质量控制 (21)4.1.4施工过程质量控制 (22)4.1.5工程质量资料 (22)4.1.6质量目标及创优计划 (23)5.确保工程安全的措施 (23)5.1安全管理机构 (24)5.1.1建立安全管理组织机构 (24)5.2安全保证措施 (26)5.2.1安全组织措施 (26)5.2.2安全技术措施 (26)6.施工环保、水保措施 (27)6.1施工环保、水土保持目标 (27)6.2 施工环保、水土保持管理体系 (27)6.2.1施工环保、水土保持管理组织机构 (27)6.2.2施工环保、水土保持管理检查制度 (29)6.3施工环保、水土保持措施 (29)6.3.1环境保护措施 (29)6.3.2水土保持措施 (30)7.应急预案 (31)7.1应急预案启动的条件和程序 (31)7.1.1启动条件 (31)7.1.2启动程序 (31)7.1.3事故处理程序 (31)7.1.4抢险(救援)程序 (31)7.1.5 应急响应(预防措施) (32)7.1.6总结、事后处理 (33)钻孔桩施工方案1.工程概况1.1桥址概况本桥位于平潭县大练乡渔限村,穿越山谷,右侧为东海,毗邻海坛海峡,起讫里程为DK70+654.7~DK71+476.11,总长911.41m。

海上钻孔平台设计及施工

海上钻孔平台设计与施工1 D13号墩钻孔平台设计1)设计思路利用钢管桩及钢护筒一路作为钻孔施工钢平台的支檸。
第一沉放钢管桩形成起始平台,然后利用该平台作为钢护筒下沉测量控制和先期下沉的钢护筒的依托。
利用设置在定位船上的导向架沉放钢护筒,将已经沉放的钢护筒与起始平台连接,稳扎稳打,稳扎稳打,沉放所有钢护筒,施工剩余的钢管桩,最终形成钢平台。
利用钢管桩及钢护筒一路作为钻孔施工钢平台的支撑,有助于提高平台结构的整体稳固性,对于保证钻孔桩施工质量和安尽是十分有利的。
由于本标段离岸线较远,且施工条件复杂,为尽可能减少恶劣天气对施工的不利影响,在013号平台上布设泥浆制备处置设施、发电机组尺储油设施、紧缩空气供给设施、现场物资仓库等,将本标段施工人员办公生活设施放置在“长旭号”平台上,将D13号墩及“长旭号”平台一路作为本标段水上施工基地。
目前,正在进行13#主墩钢平台优化设计。
2)设计条件①水文条件(见表1):钻孔平台设计水文条件表表②其它设计参数其他设计参数表表23)平台结构型式平台基础釆用015OOX 16mm钢管桩和031OOX 18mm钢护筒作为支撑,钢管桩桩顶标高为+,钢护筒顶标高为+。
上下游平台的上部结构采用贝雷桁架通过牛腿与钢管桩连接,标高一处用0800X 10mm钢管作为基层平联。
所有构件之间的连接均采用焊接方式。
平台结构型式如图1。
4)钻孔平台平面布置D13号墩钻孔平台平面布置见图2, D13号墩钻孔桩施工平面布置见图3。
2 D1—、D12和14号墩钻孔平台设计参数1)D11号墩设计参数:D11号墩设计参数表表32钻机荷载考虑2台0钻机作业,单台重量1200KN,冲击系数;3船舶荷载系泊1艘lOOOt级驳船,靠船力取30(。
图1 D13号墩钻孔平台立面结构示用意(单位:mm)T 豪二一E I 171■ . • . • 匕=7sI / Tm叮下‘:£;:»»■yimMlM ・m、♦MT旳I图2 D13号墩钻孔平台平面布置图12) D1二、14号墩设计参数: D1二、14号墩设计参数表 表4序号分项参数取值1 起重设备 平台上布置2台WD7O 桅杆吊;2 钻机荷载施丄平台考虑2台0钻机同时作业,钻机隔孔布置,单台重 量1200KN,冲击系数; 3船舶荷载 系泊1艘lOOOt 级驳船,靠船力取30to125.0/WD70型淞杆爪•■钻机财厂钻机牛厶室WD70型榕杆吊……办公室 X /DI—、D12和14号墩平台结构型式别离见图4、图5o图4 D11号墩钻孔平台结构示用意(单位:mm)图5 D12和14号墩钻孔平台结构示用意(单位:mm )3钻孔平台施工“海力801”进行钢管桩沉放,“苏连海起8号"进行钢护筒沉放,“向阳6 号”120CO©600XS0800X8/iooowoo钢吊箱―/■ I_Soxn .产:轉X切CO/ / '* 严'/x\rt-i8■\\• 7X//:8•loot起重船进行上部结构安装。

海上钻孔桩钢护筒施工方法

海上钻孔桩钢护筒施工方法按设计图纸测量放线定桩位后,采用打桩船打设,利用钻孔平台做导向,插打护筒,护筒需打至灌注桩设计底标高。
护筒内径为1200mm,长度与灌注桩相同。
钢护筒采用厚20mm的钢板卷制拼焊而成,钢材材质为Q235钢护筒手工焊,焊条采用J502焊条,钢材和焊接材料均应有质量保证书和出厂材质证明。
卷板前应熟悉图纸、工艺、精度、材料性能等技术要求,检查钢板的外形尺寸、坡口的形式与尺度、装配及焊接收缩余量和样板的正确性,以及检查划制的板料中心线、检验线的正确性等在卷板时,由于钢板的回弹,卷圆时必须施加一定的过卷量,在达到所需的过卷量后,还应来回多卷几次,卷弯过程中,应不断用样板检验弯板两端的半径。
单节钢护筒的焊接以及节段间的连接焊接均采用双面电弧焊,不合格的焊缝,如有咬边、气孔、焊脚尺寸不足等缺陷应采用同等焊接方法进行返修,返修焊前应尽量采用机械方法清除焊接缺陷,在清除缺陷时应刨出利于返修焊的坡口,并用砂轮磨掉坡口表面的氧化皮,露出金属光泽,焊接裂纹的清除长度应由裂纹端部各外延50mm,返修焊后的焊缝应修磨匀顺,并按原质量要求重新复验,同一部位的焊缝返修不宜超过2次。
钢护筒运输方法:受到施工场地的影响钢护筒采用方驳吊机运输,钢护筒宜放置在半圆形专用支架上,必要时可用缆绳紧固,防止风浪影响发生钢护筒翻滚和坠落,驳船运输钢护筒时应按要求分层装驳,尽量采用多层多次运输,驳船装钢护筒应采用多支垫堆放,垫木均匀放置,并适当布置通楞,垫木顶面宜在同一平面上,堆放形式应使驳船在装桩、运输和起吊时保持平稳。
打桩船驻位后,起吊钢护筒,戴好踢打帽,定位钢护筒,钢护筒打设,验收钢护筒。
在进行插打钢护筒前测量人员宜采用十字定位法精确定位,保证钢护筒的顺直及相对位置,需用设备为全站仪、经纬仪、水准仪各一台、,在施放好的基线上同时在2个方向架设仪器以确保钢护筒的垂直度。
在利用水准仪观测钢护筒四角标高,钢护筒四角标高差不得大于2mm。

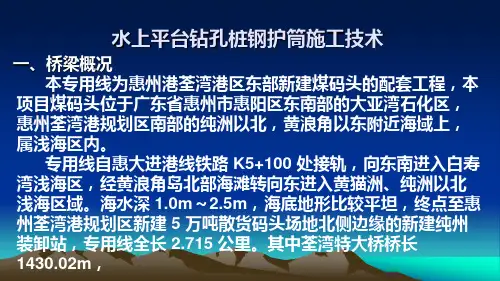

水上平台钻孔桩钢护筒施工技术

三、护筒施工技术 护筒沉设施工是钻孔灌注桩施工的开始,护筒平面位置与
垂直度准确与否,护筒周围和护筒底脚是否紧密、不透水,对 成孔、成桩的质量都有重要影响。
3.1护筒的作用和种类 护筒是水中钻孔灌注桩施工的三要素之一(水中钻孔灌注 桩施工的三要素:护筒、泥浆、水头差),护筒有固定桩位, 引导钻锥方向,隔离地面水免其流入井孔,保护孔口不坍塌, 并保证孔内泥浆高出地下水或施工水位一定高度,形成静水压 力(水头),以保护孔壁免于坍塌等作用。 护筒是重复使用的设备,故在构造上要求坚固耐用,便于 安装、拆除,不漏水。根据所用的材料,主要分为木护筒、钢 筋混凝土护筒和钢护筒三种。深水桩基础施工中主要使用的是 焊接整体式钢护筒。
3.2.3壁厚、加强措施 壁厚、包箍选择的问题本质上就是确定护筒的强度、刚度 的问题。护筒在下沉过程中需要将作用在护筒上口的震动锤的 击振力传递到护筒下口,并刺穿地层达到护筒下沉的目的。护 筒沉设采用的震动锤都在120kw以上,荃湾特大桥施工采用的 是180kw震动锤(采用的是DZJ-180型振动锤),击振力达到 118T。一般情况下,由于护筒材料使用的是A3钢板,强度上不 会有太大的问题;关键是护筒的刚度问题,震动锤的击振力作 用在护筒上口,在向下传递的过程中,护筒产生圆截面变形颤 动,消耗掉一部分震动锤的能量,使得到达下口的击振力减小 ,护筒刚度越小,变形颤动越大,消耗的能量越大,下口的
3.5钢护筒沉设 第一步:测量放样。护筒的中线点即桩基础的中心点。放 样时,一般是将中心点引到两边型钢上,以方便施工工程控制 。 第二步:安装导向架。导向架根据放样点的位置安装,中 心与设计护筒中心点重合。导向架的内净空要比护筒的外径大 3cm,以保证护筒能顺利进入导向架。当采用两层框架分离借 助平台固定形式的导向架时,上下两层型钢框架都要牢固的焊 接在平台上,且上下两层框架净空尺寸一致,中心点重合;当 采用两层框架通过自身型钢立柱连接形式的导向架时,上层框 架要可靠与平台焊接,导向架要保证自身的垂直,型钢立柱要 有足够的刚度,在受到护筒作用时产生的变形量很小,以保证 护筒的垂直度。

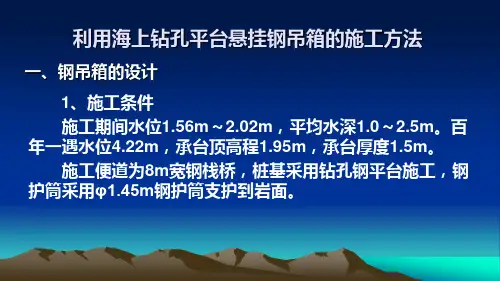

利用海上钻孔平台悬挂钢吊箱的施工方法

3、混凝Байду номын сангаас浇筑
(1)混凝土采用荃湾搅拌站集中拌合,混凝土输送车运输, 泵送或溜槽入模。
(2) 砼坍落度要严格按照试验的数据控制,砼自由倾落 高度超过2m时,必须用滑槽或串筒灌注,串筒出口距砼表面 1.5m左右。防止砼离析。
(3)浇注前对支架、吊箱模板、钢筋和预埋件进行检查, 并将模板内的杂物、积水和钢筋上的污垢清理干净;模板的缝 隙填塞严密,内面涂刷脱模剂。
钢筋安装的允许偏差和检验方法
序号 1 2 3 4 5
6
名称
受力钢筋排距
同一排中受力钢筋间距(梁)
分布钢筋间距
箍筋间距
绑扎骨架 焊接骨架
弯起点位置(加工偏差±20mm包 括在内)
C≥35mm
保护层厚度(c) 25mm<c<35mm
C≤25mm
允许偏差 (mm)
±5
±10
±20 ±20 ±10
30
+10 -5 +5 -2 +3
1. 2.2、吊箱底膜拼装
首先通过测量放样,在钻孔钢平台下横梁间安装上部提吊 分配梁及提吊扁担梁。而后安装φ32精轧螺纹钢,先将φ32精 轧螺纹钢底端控制在水面以上临时固定,再将底模托架与吊架 连接固定后吊装就位,与精轧螺纹钢底端连接固定。通过4个 10t倒链将2根底模托架下放至水面以上同一高程。
钢吊箱模板加工制作 `
钻孔平台体系的转换
钻孔桩成桩桩位实测 纠偏、定位控制
吊箱底模拼装 安装侧模
钢吊箱下沉就位 封堵后浇筑封底砼 割除钢护筒、凿除桩头
封底砼面找平 承台钢筋砼施工
预留护筒位置 模板接缝检查
1. 2、施工方案 1. 2.1、施工平台
当桥墩钻孔桩施工完成后,拆除钻孔钢平台6.25m区域 内I36a工字钢纵梁、I20a工字钢横梁及平台面板,仅利用钻 孔钢平台中间5.25×5.25m区域作为钢吊箱承台施工平台。
水上钻孔平台施工方案

水上钻孔平台施工方案1. 引言水上钻孔平台是一种常用的工程施工设备,用于在水中进行钻孔作业。
本文档旨在提供一种水上钻孔平台的施工方案,以确保施工过程安全、高效。
2. 施工前准备在进行水上钻孔平台施工前,应进行充分的准备工作,确保工作条件符合安全要求。
2.1 环境检查在选址之前,应对施工环境进行检查,包括水域深度、水流情况以及岩石层情况等。
确保选址的地质条件适合进行钻孔作业,并评估潜在的风险。
2.2 设备准备确保水上钻孔平台及相关设备完好,并进行必要的维护和检修。
检查设备的工作性能,包括起升系统、定位系统等。
确保设备能够正常运行,并做好备用设备的准备。
2.3 人员培训对参与水上钻孔平台施工的人员进行培训,包括平台操作、安全操作规程等。
确保施工人员具备相关知识和技能,能够应对突发状况。
3. 施工过程3.1 平台搭建根据工程需要,选择合适的水上钻孔平台搭建方案。
选择钢结构框架和浮筒等材料,确保平台的稳固性和承载能力。
根据平台搭建方案,进行相关设备的安装和调试工作。
3.2 定位和固定在水上钻孔平台搭建完成后,使用定位系统将平台准确定位。
根据平台的位置,选择合适的固定方式,确保平台在施工过程中不会移动。
固定方式可以包括锚链、桩基等。
3.3 钻孔作业根据工程需要,选用合适的钻孔设备进行作业。
钻孔作业应按照既定计划进行,包括钻孔的深度、孔径等。
在钻孔过程中,需要配备专业的钻孔操作人员,并确保操作人员遵守相关的安全操作规程。
3.4 管道安装完成钻孔作业后,将管道送至钻孔孔道并进行安装。
确保管道的质量和密封性,防止漏水和泄漏现象发生。
在安装过程中,要注意管道的施工技术要求,并进行必要的焊接和固定。
3.5 施工记录和报告在施工过程中,需要进行施工记录和报告的编写。
记录施工的时间、工程量、设备使用情况等。
根据施工记录,生成施工报告,以供工程管理和后续的技术验收。
4. 安全措施在水上钻孔平台施工过程中,应采取一系列的安全措施,以确保施工过程的安全性。
【桥梁方案】某桥海上钻孔平台设计及实施方案

某桥主桥钻孔平台方案某桥主通航孔桥全长475m,共有两个主墩和两个过渡墩。
上部结构为跨径125+225+125m的预应力混凝土连续刚构,墩身及箱梁为左右幅分离结构;基础结构为整体式承台+钻孔灌注桩。
主墩桩径为φ2.0m(长度115m),或φ2.8m~φ2.5m变直径桩(其长度根据岩面变化);过渡墩为φ2.0m桩(长度95m),为了实现钻孔灌注桩施工,须搭设钻孔平台。
1、钻孔平台设计本钻孔平台设计依据为中交规划设计院2007年7月的初步设计图。
1.1、水文条件最高高潮+2.9m大潮平均高潮位+2.6m小潮平均高水位+1.8m小潮平均低水位+1.3m大潮平均低潮位+0.6m最低低潮0.0m泥面高程-7.88m平台顶标高+5.1m河床冲刷深度2m以上高程均为ACD高程1.2、地质条件海域钻孔资料表明,大体上20m深度范围内为淤泥质层,该层含有海洋贝壳碎片和粉细砂,为典型的海相沉积。
该淤泥层以下主要为灰色、灰褐色的中密实粉质细到粗砂层和坚硬的砂性黏土层。
1.3、设计荷载(1)、钻机荷载①边墩钻机荷载:33(整机)+5(钻头)+15(配重)+110×0.96/3=88.2吨,动力系数取1.2 ,则P=88.2×1.2=106吨=1060kN②主墩(φ2.0m)钻机荷载:33(整机)+5(钻头)+20(配重)+130×0.96/3=99.6吨,动力系数取1.2 ,则P=99.6×1.2=120吨=1200kN③主墩(φ2.8~2.5m)钻机荷载:33(整机)+5(钻头)+30(配重)+140×0.96/3=112.8吨,动力系数取1.2 ,则P=112.8×1.2=136吨=1360kN(2)、平台荷载:①施工荷载:0.2t/㎡②8mm面板:0.063t/㎡③I25a分配梁: 0.055t/㎡④双(三)排单层321贝雷梁:0.2(0.3)t/m⑤平台下横梁2H588:0.292t/m⑥φ800×8mm钢管桩自重:0.157t/m1.4、平台结构布置形式1.4.1、钻孔桩桩位布置某桥主通航孔桥共有两个主墩和两个过渡墩,主墩钻孔灌注桩存在两种可能方案:第一种是每个主墩布置32根φ2.0m的桩孔灌注桩,桩间距为6m,具体见图一;第二种方案是每个主墩布置18根φ2.8m~φ2.5m的变直径钻孔灌注桩,桩间距为7m,具体见图二。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
海上引桥钢护筒式钻孔平台的设计与施工(完整版)(文档可以直接使用,也可根据实际需要修改使用,可编辑欢迎下载)海上引桥钢护筒式钻孔平台的设计与施工商凯(中国铁建港航局集团浙江宁波 315000)摘要:结合宁波象山港公路大桥北引桥低墩区P24~P31号墩钻孔桩施工,介绍采用钢护筒作为钢平台的主要受力结构、并且利用打桩船沉放钢护筒的钻孔平台的设计方案和施工工艺。
关键词:象山港大桥钻孔平台设计施工1 引言从施工角度讲,海上搭设钻孔施工平台和实施灌注型嵌岩桩,均为较常规的施工工艺,但传统的施工工艺为先搭设施工平台,后沉放钢护筒,再开始钻孔施工。
引桥区采用钢护筒作为主要受力结构,并且利用大型打桩船沉放钢护筒的施工平台则比较少见。
象山港大桥P24~P31号墩成功运用了打桩船沉放钢护筒并将护筒做为主要受力结构。
2 工程概况宁波象山港公路大桥位于宁波市和象山县之间、横山码头和西泽码头西侧的象山港水域,桥梁全长6.761km。
P24~P31号墩为60m预应力混凝土连续箱梁引桥低墩区,承台采用整体式哑铃形承台,平面尺寸为22.45×7.6m,厚度为3m,系梁平面尺寸为4.05×4.5m,厚度为2.5m。
承台顶高程为3.2m,底面高程为0.2m。
根据受力需要,一个基础下设8根直径为2.0m 混凝土钻孔灌注桩,按支撑桩进行设计,桩长为56.6~85m,桩底进入中风化岩深不小于4m。
2.1 水文条件象山港内潮汐属非正规半日浅海潮,受地形影响,潮波运动以驻波为主。
桥区附近多年平均潮差约3.08m,最大潮差达5.65m。
落潮流速较涨潮流速大,最大流速约1.66m/s,涨潮历时长于落潮近1小时。
涨、落潮流主轴方向约有20°~30°左右的不对称性。
桥区平均波高0.4m,最大波高为1.8m。
5年一遇极高水位+3.65m,极低水位-2.58m,施工区域水深12~14m。
2.2 地质条件引桥区地质条件差,基岩表面覆盖层主要为淤泥、淤泥质粘土、淤泥质粉质粘土、亚粘土,覆盖层顶部标高变化不大,淤泥、淤泥质粘土及淤泥质粉质粘土类软土较厚,施工时应防止塌孔现象,地质情况参见图1。
-100-80-60-40-200 20 40宁波市区象山21226263101a 1b10高程(m)0.2003.200淤泥质粘土亚粘土细砂粗砂圆砾卵石淤泥质亚粘土粉砂中砂砾砂角砾安山玢岩英安岩玻屑凝灰岩含砾粘性土凝灰质砂岩蚀变凝灰岩熔结凝灰岩晶屑凝灰岩淤泥图例:图1桥型布置图3 钢护筒最小埋深计算桥址处水深较大,且覆盖层中淤泥、淤泥质粘土及淤泥质粉质粘土类软土较厚,所以最小埋置深度采用下式计算:L=[(h+H )γw -H γ0]/(γd -γw ) 式中:L-护筒埋置深度(m );H-施工水位至河床表面深度(m );(见图2)h-护筒内水头,即护筒内水位与施工水位之差(m ); γw -护筒内泥浆容重(KN/m 3); γ0-海水的容重(KN/m 3);γd -护筒外河床土的饱和容重(KN/m 3);γd =(Δ+e )γ0/(1+e) 图2 最小埋深计算简图 其中:Δ-土粒的相对密度,当护筒穿过几种不同的土质时,护筒外河床土的饱和容重取平均值,即γd =∑γid l i /∑l i式中:γd -几种不同土的平均饱和容重; γid -每种不同土的饱和容重;l i -每种不同土的厚度,根据桥区《工程地质勘察报告》提供地质数据,考虑1.5倍安全系数,计算出钢护筒最小埋深 Ls=13m 。
4 钻孔平台方案选择4.1 设计思路P24~P31号墩位于海中间,其中P24号墩距岸侧最近,距离约1km。
由于P14~P23号墩为打入钢管桩基础,承台、墩身均已施工完成,预应力混凝土箱梁尚未架设,若考虑栈桥施工方案,栈桥需避开架梁作业区域,投入成本太大,若等待架梁结束,工期无法保证。
结合施工单位现有的机具设备及水上施工经验,综合考虑P24~P31号墩所处的水文、地质、施工环境情况,同时考虑工程进度、成本、安全等多方面因素,决定采用独立式型钢平台,8个承台同时施工。
独立式型钢平台有两种形式:(1)钢管桩钢平台,打设φ800×10的钢管桩作为基础,利用钢管桩承重,再安装钢管平联和上部结构,然后利用定位架下沉钢护筒的常规施工方法。
(2)钢护筒钢平台,利用钻孔桩φ2332×16钢护筒作为主要受力基础,配以少量钢管桩辅助受力,先利用大型打桩船沉放钢护筒及钢管桩,然后在钢护筒及钢管桩之间焊接平联,再设置上部梁系做为钻孔桩施工工作平台的施工方法。
4.2 方案比较(1)结构安全、受力情况比较钢管桩平台的优点是:钢管桩是临时结构,精度要求低,平台搭设难度小。
钢护筒在临时平台上打设,精度高,施工安全、方便。
钢护筒在钻孔桩施工过程中不受竖向载荷作用。
钢护筒平台优点是:钢护筒的抗弯截面模量大,刚度大,其单桩支承力也比钢管桩大,结构施工过程中的安全性显著加强。
根据钢护筒最小埋深计算,通过适当增加钢护筒长度,将钢护筒做为受力基础是完全可行的。
缺点是:插打钢护筒定位难度大,精度稍差,设备能力要求高。
(2)施工工期比较钢管桩平台是先期利用常规起重船打设钢管桩,在钢管桩上搭设型钢做主梁、分配梁,钢板满铺作为工作平台,然后打设钢护筒作为钻孔时的护壁,工程量大且为常规工艺,工效较低。
钢护筒钢平台则减少了工程量且利用大型打桩船一次性沉放全部钢护筒及钢管桩,施工工效明显提高。
(3)经济性比较钢护筒平台虽增加了大型打桩船费用,但由于充分利用了钢护筒结构,节省了钢管桩材料和打、拆费用,并且工效提高后,人员及船机管理费均大大减少,所以经济性优于钢管桩平台,直接经济费用分析见表1。
钻孔平台经济分析表表1方案比选结果:虽然采用钢护筒钢平台方案,需加长钢护筒2.2m,且打桩费用明显增加,但一个平台减少12根钢管桩,比钢管桩钢平台减少用钢量82吨,减少成本投入近15万元,8个平台则减少成本近150万元。
由此可见:采用钢护筒钢平台既减少了钢平台的用钢量,降低了施工成本,又减少了钢管桩施工数量,提高了施工工效,具有良好的经济效益。
5 钢平台的设计5.1设计基础资料1、设计水位:考虑到平台使用周期仅为4个月左右,取重现期5年水文资料。
2、设计流速:V=1.66 m/s。
3、原泥面标高:-12~-14m,根据前期对钢管桩施工期间海床面监测,引桥区未发现有明显的冲刷发生,但基于安全考虑,确定冲刷深度为3m。
4、风速:正常工作V0=13.8m/s,最大风速 V=33.9m/s。
5、海床覆盖层:淤泥、淤泥质粘土。
5、设计荷载:平台上KP-3000型钻机1台,单台钻机荷重833KN,其它设备荷载:泥浆泵、空压机重量为150KN。
平台施工均布荷载:q=10kN/m2。
7、施工船系缆力:不允许施工船舶停靠施工平台,仅考虑200t级交通船靠泊接送作业人员。
5.2 钢平台结构形式钻孔平台采用独立式型钢平台,尺寸为24.85m×11m。
平台顶面标高为6.3米, 8根钢护筒为主要支撑结构,另外在平台南北两侧各设3根辅助桩,通过上下两层平联结构(上层平联底标高为+4.892m,下层平联标高为+1m)将钢护筒和辅助桩连成刚性较大的整体,梁系布置由下而上依次为支撑梁及牛腿,上设钻机梁、钻机梁上设次梁,面层系为8mm厚钢板。
整个钢平台结构布置见图3和图4。
钻机梁2支撑梁牛腿1钻机梁1钢护筒支撑梁承台轮廓线上层平联钢管桩图3钻孔平台平面布置图钻机梁纵向次梁 钢面板护筒底标高桩底标高钢管桩钢护筒下层平联下层平联支撑梁1支撑梁2上层平联上层平联下层平联横向次梁图4 钻孔平台立面图5.3 设计要点1、钢护筒钢护筒为钻孔平台的主要受力结构。
钢护筒设计直径比钻孔灌注桩的直径大30cm ,即护筒内径为2.3米。
钢护筒壁厚16mm ,底部以与钢护筒同材质同厚度钢板设置50cm 宽加强箍,以满足插打时的局部受力要求。
钢护筒在存放、运输及吊装过程中应严格控制变形。
钢护筒采用两点起吊,为防止起吊变形,钢护筒每只吊耳处增焊一块16mm ×700mm ×774mm 贴板并进行塞焊。
2、横向联系钻孔平台横向联系包括钢管桩间的联系、护筒间的联系以及钢管桩与护筒间的联系。
钢管桩之间及钢管桩与钢护筒之间平联采用φ600×8钢管,钢护筒之间设置两层平联,均采用2HN600×200型钢,护筒间上层顺桥向平联同时做为钻机梁的支撑梁,钻机梁、支撑梁及牛腿均设置加劲板补强,各型钢节点用加劲肋补强。
5.4 钢平台结构验算1、单桩验算分别对钢管桩、钢护筒单桩受力进行分析。
单桩最不利受力工况是桩打前即将接近海床面和施打完成后平联尚未形成阶段,此时桩呈悬臂状态。
单桩按流固耦合有限元法,ANSYS 分析单桩受力,将河床冲刷面作为嵌固点,荷载按流体单元,桩按固体单元分析,得出钢管桩桩顶最大位移和各种应力,并进行稳定性分析确定其合理性。
具体计算过程从略。
2、整体结构计算应用ANSYS 结构分析程序建立空间模型,嵌固点按照《港口工程桩基规范》采用假想m 法计算,钢管桩及钢护筒在嵌固点处固接,支撑梁与钻机梁顶部铰接,牛腿与钢护筒固接,钢管桩与平联间为固接。
主要按以下两个工况进行计算。
工况一:整个平台正常工作正常工作时,考虑○1自重、○2堆载、○3钻机荷载、○4其它设备荷载、○5波浪力(一般情况)○6水流力、○7风荷载等组合。
标准组合:1.0(○1+○2+○3+○4+○5+○6+○7)基本组合:1.2(○1+○2)+1.4(○3+○4)+1.0(○5+○6+○7)工况二、整个平台整体抗台台风来袭时,平台停止正常工作。
为保证钻孔平台安全,若钻孔尚未完成,将中断钻孔,除钻机外其余设备、堆载物等均吊离平台。
在该工况下,考虑○1自重、○3钻机荷载、○5波浪力(台风情况)、○6水流力、○7风荷载(台风情况)等组合。
标准组合:1.0(○1+○3+○5+○6+○7)基本组合:1.2○1+1.4(○3+○7)+1.5(○5+○6)根据计算,在最不利工况下,钢管桩、钢护筒的单桩承载力、稳定性、强度、刚度均满足平台强度和变形要求。
具体结果从略。
6 钢平台施工工艺流程图5 钻孔平台施工流程图7施工程序及注意事项7.1 钢护筒及钢管桩沉放1 、打桩船性能介绍选用国内先进的“海力801”打桩船进行沉桩施工,打桩船主要性能参数见表2。
海力801打桩船主要性能参数表表2性能船型尺寸桩架型式桩架高(m)吊桩重(t)沉桩桩长(m)桩锤定位方式参数80×30×6×2.8m 全旋回式95 100 80+水深S-280液压锤GPS定位系统“海力801”打桩船施打钢护筒具有以下优势:(1)驻位稳定性好:“海力801”打桩船锚碇系统配备7台50t锚机和相应的7个10t铁锚,另外还有四根1.5m×1.5m×30m液压锚碇桩,打桩船驻位稳定性好,移船便捷。
