土石方工程中各种定额

合集下载

1 土石方工程定额

1 土石方工程定额

其中沟槽断面有如下形式 1、 钢筋混凝土基础有垫层时: (1)两面放坡如图1-1(a)所示: S断=[(b+2×0.3)+ kh] ×h +(b'+2×0.1)×h' (2)不放坡无挡土板如图1-1(b)所示: S断=(b+2×0.3)×h +(b'+2×0.1)×h'
(a)
(b)
(3)不放坡加两面挡土板如图1-1(c)所示:
S断=(b+2×0.3+2×0.1)×h +(b'+2×0.1)×h'
(4)一面放坡一面挡土板如图1-1(d)所示:
S断=(b+2×0.3+0.1+0.5kh)×h +(b'+2×0.1)×h'
(c)
(d)
2、 基础有其他垫层时: (1)两面放坡如图1-2(a)所示: S断=[(b'+ kh)×h + b'×h' (2)不放坡无挡土板如图1-2(b)所示: S断=b'×(h + h')
二、自然地坪与设计室外地坪之间的 土石方,依据设计土方平衡竖向布置图, 以立方米计算。
三、基础土石方、沟槽、地坑的划分 (一)沟槽:槽底宽度(设计图示的基础或垫层的宽度, 下同)3m以内,且槽长大于3倍槽宽的为沟槽。 (二)地坑:底面积20m2以内,且底长边小于等于3倍 短边的为地坑。 (三)土石方:不属沟槽、地坑、或场地平整的为土石 方。
土方体积换算系数表
虚方 1.00 1.20 1.30 1.50 松填 0.83 1.00 1.08 1.25 天然密实 0.77 0.92 1.00 1.15
表1-2
夯填 0.67 0.80 0.87 1.00
[例]某工程外购黄土用于室内回填,已知 室内回填土工程量300m3,试求买土的数量。 解:室内回填土按夯填考虑,工程量=300m3 套定额: 1-4-11 买土体积按虚方计算, 买土数量= 300×1.50 =450 m3

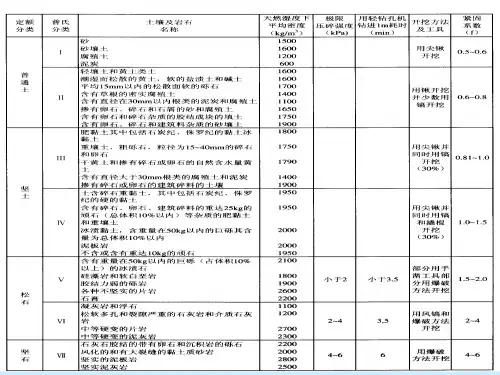

土石方工程——定额说明

土石方工程——定额说明
十四、本章未包括地下常水位以下的施工降水,实际 发生时,另按相应章节的规定计算。
第二节 工程量计算规则
一、土石方的开挖、运输,均按开挖前的天然密实体积, 以立方米计算。土方回填,按回填后的竣工体积,以立方米计 算。不同状态的土方体积,按下表换算。
土方体积换算系数表
虚方
松填
天然密实
1.00
0.83
0.77
S断=[(b+2c)+ mh] ×h
(2)不放坡无挡土板如图1-3(b)所示: S断=(b+2c)×h
(c)
(d)
(3)不放坡加两面挡土板如图1-3(c)所示: S断=(b+2c+2×0.1)×h (4)一面放坡一面挡土板如图1-3(d)所示:
S断=(b+2c+0.1+0.5 mh)×h
(c)
(d)
L净=9.6-1.54+9.6+2.1-1.54=18.22m 5)V挖工程量=(81.4+18.22)×3.845=383.01m3 人工挖沟槽,坚土 套1-2-12 定额基价=140.13元/10m3
[例1-4]某工程基础平面图及详图如图1-10(a)、(b)所 示。土类为混合土质,其中普通土深1.4m,下面是坚土,常地下水 位为-2.40m。试求人工开挖土方的工程量。
4
1

6
2

8 土方 3
四、基础土石方开挖深度,自设计室外地坪计算至基 础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度 应包括岩石的允许超挖深度)。
五、基础施工所需的工作面,按下表计算,几种材料 取最大值。
基础材料 砖基础 毛石基础 混凝土基础 基础垂直面防水层 砼垫层和支挡土板
单边工作面宽度(m) 0.20 0.15 0.30 (自防水层面)0.80 0.10

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则

第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。

二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。

三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。

土壤分类表2、本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表:岩石分类表四、干土、湿土、淤泥的划分:1.干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率三25%、不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。

2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。

如已采用井点降水的,则均按干土计算。

3.无论淤泥还是淤泥质土,均套用淤泥定额。

五、人工挖土方需要人工垂直提升土方超过1.5m的,挖淤泥流砂深度超过1.5m 的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m 套用人工运土或淤泥流砂定额的每增运项目。

六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)W7m,且底长>3倍以上底宽为沟槽;底长W3倍底宽,且底面积W150m2基坑;厚度在30cm以内的就地挖、填土及平整为平整场地;超出上述范围的土石方为一般土石方。

七、挖填土方厚度>±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。

八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%计算,人工挖土方或淤泥流砂按实挖土方量的5%计算;人工辅助机械开挖不超过总挖方量5%的,人工挖土方或淤泥流砂定额相对应子目乘以系数1.5,人工挖土方或淤泥流砂超过总挖方量5%的,定额不调整。

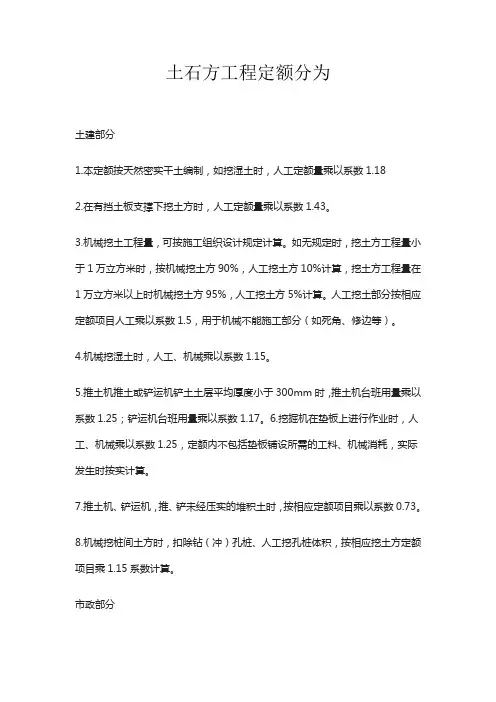

土石方工程定额分为

土石方工程定额分为

土石方工程定额分为土建部分1.本定额按天然密实干土编制,如挖湿土时,人工定额量乘以系数1.182.在有挡土板支撑下挖土方时,人工定额量乘以系数1.43。

3.机械挖土工程量,可按施工组织设计规定计算。

如无规定时,挖土方工程量小于1万立方米时,按机械挖土方90%,人工挖土方10%计算,挖土方工程量在1万立方米以上时机械挖土方95%,人工挖土方5%计算。

人工挖土部分按相应定额项目人工乘以系数1.5,用于机械不能施工部分(如死角、修边等)。

4.机械挖湿土时,人工、机械乘以系数1.15。

5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

6.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗,实际发生时按实计算。

7.推土机、铲运机,推、铲未经压实的堆积土时,按相应定额项目乘以系数0.73。

8.机械挖桩间土方时,扣除钻(冲)孔桩、人工挖孔桩体积,按相应挖土方定额项目乘1.15系数计算。

市政部分1.干、湿土的划分以地下常水位为准,常水位以上为干土,以下为湿土。

挖湿土时,人工定额量乘以系数1.18,机械定额量乘以系数1.15,干、湿土工程量分别计算。

2.挖土机在垫板上作业,人工和机械定额量乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。

3.推土机推土或铲运机铲土的平均土层厚度小于750px时,其推土机定额量乘以系数1.25,铲运机定额量乘以系数1.17。

4.在支撑下挖土,按实挖体积人工定额量乘以系数1.43,机械定额量乘以系数1.20。

5.自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土定额数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土定额量乘以系数1.20。

采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。

6.机械挖土工程量,可按施工组织设计规定计算。

如无规定时,挖土方工程量小于1万立方米时,按机械挖土方90%,人工挖土方10%计算;挖土方工程量在1万立方米以上时机械挖土方95%,人工挖土方5%计算。

市政定额(土石方工程)

市政定额(土石方工程)

市政定额(⼟⽯⽅⼯程)⼟⽯⽅⼯程包括三⽅⾯内容:挖⼟(⽯)⽅、填⽅、运⼟(⽯)⽅。

1、定额的⼟、⽯⽅体积均以天然密实体积(⾃然⽅)计算,回填⼟按碾压后的体积(实⽅)计算。

⼟⽅体积换算见下表:⼟⽅体积换算表例如:挖⽅总量- 回填⽅*1.15=外运⼟⽅量100m3-50m3 *1.15=42.5 m32、定额为满⾜环保要求⽽配备了洒⽔汽车在施⼯现场降尘,若实际施⼯中未采⽤洒⽔汽车降尘的,在结算中应扣除洒⽔汽车和⽔的费⽤。

3、管道接⼝作业坑和沿线各种井室所需增加开挖的⼟⽯⽅⼯程量按沟槽全部⼟(⽯)⽅量的2.5%计算。

管沟回填⼟应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。

管沟底部每侧⼯作⾯宽度单位cm4、沟槽、基坑、平整场地和⼀般⼟⽯⽅的划分:沟槽:底宽7m以内,底长⼤于底宽3倍以上按沟槽计算;基坑:底长⼩于底宽3倍以内,基坑底⾯积在150m2以内按基坑定额计算,平整场地:厚度在30cm以内就地挖、填⼟按平整场地计算。

超过上述范围的⼟、⽯⽅按挖⼀般⼟⽅和⽯⽅计算。

5、机械挖⼟⽅中如需⼈⼯辅助开挖(包括切边、修整底边),机械挖⼟量按90%计算,⼈⼯⼟⽅量按10%计算,⼈⼯挖⼟按实际挖深套相应项⽬乘以系数1.5。

⼟⽅定额编制预算应该注意的问题:1、机械挖冻⼟:D1-0046项⽬只考虑了机械挖冻⼟⼯作内容,如果施⼯遇到多年冻⼟需要破冻⼟项⽬可参考执⾏D1-0335破松⽯项⽬执⾏。

2、机械挖⼟深度定额是怎样考虑的:抓铲挖掘机挖⼟和正铲挖掘机挖⼟定额考虑挖⼟深度为6m,如果实际挖深不⾜6m,且⼩于4m应按照⼟壤类别⼦⽬乘以系数0.85;若挖深⼤于6m。

应按照⼟壤类别⼦⽬乘以系数1.09。

3、筑岛填⼼:筑岛填⼼是指在围堰围成的区域内(填⼟、砂、砂砾⽯)定额⼯作内容包括:50m以内取⼟运砂、填筑、夯实,拆除清理。

⼯程量确定:按不同填筑材料分为夯填或松填,以填筑材料的体积计算。

4、挡⼟板:为了防⽌沟槽、基坑⼟⽅坍塌的⼀种临时性的挡⼟结构。

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则

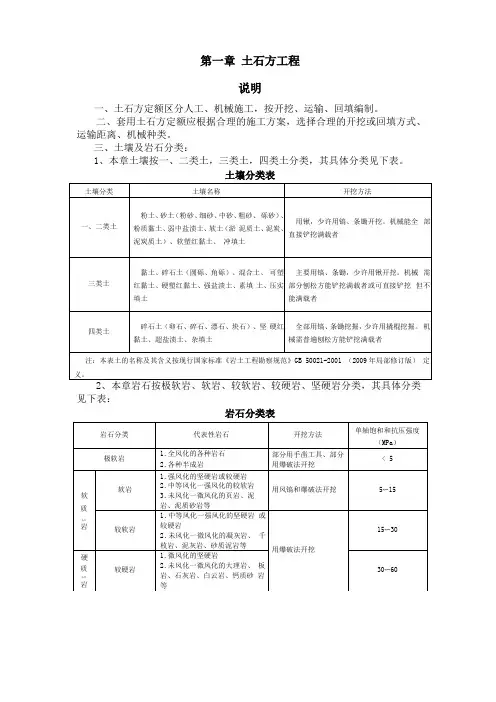

⼟⽯⽅⼯程定额说明及计算规则第⼀章⼟⽯⽅⼯程说明⼀、⼟⽯⽅定额区分⼈⼯、机械施⼯,按开挖、运输、回填编制。

⼆、套⽤⼟⽯⽅定额应根据合理得施⼯⽅案,选择合理得开挖或回填⽅式、运输距离、机械种类。

三、⼟壤及岩⽯分类:1、本章⼟壤按⼀、⼆类⼟,三类⼟,四类⼟分类,其具体分类见下表。

⼟壤分类表2、本章岩⽯按极软岩、软岩、较软岩、较硕岩、坚硬岩分类,其具体分类见下表:岩⽯分类表注:⽊表依据国家标准《⼯程岩体分级标准》GB 502 1 8-94与《岩⼟丄程期察规范》GB 5 0 02 1 - 2001( 2 00 9局部修订版)定义。

-^四、⼲⼟、湿⼟、淤泥得划分:1、⼲⼟、湿⼟、淤泥得划分:⾸先以地质勘察资料为准,⼟壤含⽔率$25%、不超过液限得为湿⼟;若⽆地质勘察资料,以地下常⽔位为准,常⽔位以上为⼲⼟, 以下为湿⼟;含⽔率超过液限得为淤泥。

2。

在同⼀沟槽、基坑内有⼲.湿⼟时,⼯程量应分别计算,并按槽、坑得全深套⽤相应定额项⽬、如已采⽤井点降⽔得,则均按⼲⼟计算。

3>⽆论淤泥还就是淤泥质⼟,均套⽤淤泥定额。

五、⼈⼯挖⼟⽅需要⼈⼯垂直提升⼟⽅超过1、5m得,挖淤泥流砂深度超过loδm 得,超出部分丄程量应计算垂直运输费⽤,按垂直深度全深每⽶折合⽔平距离7m套⽤⼈⼯运⼟或淤泥流砂定额得每增运项⽬。

六、沟槽、基坑、平整场地与⼀般⼟⽯⽅得划分:底宽(设计图⽰垫层或基础得底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长W3倍底宽,且底⾯积W1 30m'基坑;厚度在30Cm以内得就地挖、填⼟及平整为平整场地;超出上述范圉得⼟⽯⽅为⼀般⼟⽯⽅。

七、挖填⼟⽅厚度〉±3 Ocm时,全部厚度按⼀般⼟⽅相应规定另⾏计算,但仍应计算平整场地;平整场地定额未包括挖树根、草⽪与排除障碍物,有发⽣时另⾏计算。

⼋、机械挖⼟⽅、淤泥流砂应当合理考虑⼈⼯辅助开挖(包括清底、切边、修整底边与修整沟槽底坡度),⼈⼯辅助开挖⽐例按施⼯组织设计确定;编制施⼯图预算、招标控制价时,机械挖⼟⽅或淤泥流砂可按实挖⽅量得95%计算,⼈⼯挖⼟⽅或淤泥流砂按实挖⼟⽅量得5%计算;⼈⼯辅助机械开挖不超过总挖⽅量 5 %得,⼈⼯挖⼟⽅或淤泥流砂定额相对应⼦IJ乘以系数Io 5,⼈⼯挖⼟⽅或淤泥流砂超过总挖⽅量5 %得,定额不调整。

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则

第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。

二、套用土石方定额应根据合理得施工方案,选择合理得开挖或回填方式、运输距离、机械种类。

三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。

下表:1、干土、湿土、淤泥得划分:首先以地质勘察资料为准,土壤含水率≥25%、不超过液限得为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限得为淤泥。

2。

在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑得全深套用相应定额项目、如已采用井点降水得,则均按干土计算。

3、无论淤泥还就是淤泥质土,均套用淤泥定额。

五、人工挖土方需要人工垂直提升土方超过1、5m得,挖淤泥流砂深度超过1。

5m得,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额得每增运项目。

六、沟槽、基坑、平整场地与一般土石方得划分:底宽(设计图示垫层或基础得底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长≤3倍底宽,且底面积≤150m2基坑;厚度在30cm以内得就地挖、填土及平整为平整场地;超出上述范围得土石方为一般土石方。

七、挖填土方厚度〉±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮与排除障碍物,有发生时另行计算。

八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边与修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量得95%计算,人工挖土方或淤泥流砂按实挖土方量得5%计算;人工辅助机械开挖不超过总挖方量5%得,人工挖土方或淤泥流砂定额相对应子目乘以系数1。

5,人工挖土方或淤泥流砂超过总挖方量5%得,定额不调整。

九、小型挖掘机,系指斗容量≤0。

6m3得挖掘机,基础(含垫层)底宽≤1、20m得沟槽土方工程或底面积≤8m2得基坑土方工程机械开挖时按小型挖掘机套用定额。

土石方工程定额汇总

土石方工程定额汇总

一.土石方工程1.土石方体积除松填外,均按天然密实体积计算。

每立方米松方折合实方:土方为0.8立方米,石方为0.7立方米。

2.机械挖土石方,如单位工程量少于2000立方米时,按相应定额乘系数1.10 。

人工挖土及用人工凿眼的石方不乘系数。

3.外运费用按各市、各地区的有关规定计算。

(一)人工土方(1)房屋基础土方综合定额综合了平整场地,地槽坑挖土运土,槽坑底原土打夯,槽坑及室内回填夯实和200米以内弃土运土等项目,适用于房屋工程的基础土方及附属于建筑物内的设备基础土方,地沟土方及局部地下室土方。

不适用于房屋工程大开口挖土的基础土方,单独地下室土方及构筑物土方,以上土方应套相应的单项定额。

(2)平整场地指原地面与设计室外地坪标高平均相差(高于或低于)30厘米以内的原土找平。

如原地面与设计室外地坪标高平均相差30厘米以上时,应另按挖、运、填土方计算,不再计算平整场地。

(3)如采用井点排水(应按施工组织设计规定)套用井点排水定额。

定额每套有效范围按60米,井管深度按6米计算。

设备场外运输费另计。

(4)干湿土以地下静止水位为分界线。

如用人工降低地下水位时,干湿土划分,仍以地下静止水位为准。

(5)人工挖土方遇下列因素时,按相应定额乘下表系数:(二)机械土方(1)机械挖土方定额已包括机械挖不到的土方(但不包括地下室地板下翻梁的土方)及修整底边所需的人工。

(2)推土机、铲土机等重车上坡,坡度大于5%时,运距按斜坡长度乘下表系数:(3)推土机定额乘系数1.25 ,铲土机定额乘系数1.17。

(4)挖掘机在垫板上进行工作时,定额乘系数1.25,铺设垫板用的材料·人工·辅助机械按每1000立方米增加220元计算。

(5)挖掘机挖含石子的粘质沙土按一、二类土定额计算;挖砂石按三类土定额计算;挖松散、风化的片、页岩或砂岩按四类土定额计算;铲运机铲运堆积土或砂时,按三类土定额计算;推土机推未经压实的堆积土时,按推一、二类土乘系数0.87 。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土石方工程中各种定额
37、人工挖淤泥、流砂定额深度按多少考虑?是否应计算超深用工?
答:人工挖淤泥、流砂定额深度系综合考虑,不得计算超深用工。

38、什么条件下执行人工挖土方定额?
答:在以下条件下执行人工挖土方定额:
(1)人工挖沟槽,槽底宽3m(不包括加宽工作面)以上者;
(2)人工挖地坑,坑底面积在20m2(不包括加宽工作面)以上者;
(3)平整场地厚度在±30cm以上的挖填找平;
(4)竖向布置挖、填土方;
(5)人工挖机械不能施工的部分(如死角等)。

39、人工挖机械不能施工的土方,定额规定按相应的人工挖土方定额乘以系数1.5,若挖土深度超过1.5m时,是否应按定额规定乘以超深系数?
答:应按定额规定乘以超深系数。

40、密撑与疏撑如何区分?
答:密撑是指满铺挡板,疏撑是指间隔铺挡板。

41、如图5中的人工挖土方,超深系数如何计算?
答:虚线以上工程量按4m以内乘以超深系数,虚线以下工程量按6m以内乘以超深系数。

42、若在斜坡上进行人工挖土,其乘以超深系数的深度以哪个方向确定?
答:以其主要出土方向来确定乘以超深系数的深度。

如图6其虚线以上的工程量不乘以超深系数,虚线以下的工程量按4m以内乘以超深系数,如图7其全部工程量按6m以内乘以超深系数。

43、人工凿石平基,深度超过1.5m时,如何执行定额?
答:人工凿石平基,深度超过1.5m时,按下表增加普工工日:
单位:100m3
44、人工凿石沟槽、基坑定额,有无深度限制?如果超深,怎么执行定额?
答:人工凿石沟槽、基坑定额,系按深4m以内综合编制。

如果凿石深度超过4m时,按下列规定执行:
深度超过4m时,按槽、坑相应定额乘以系数1.20。

深度超过6m时,按槽、坑相应定额乘以系数1.40。

深度超过8m时,按槽、坑相应定额乘以系数1.60。

深度超过10m时,按槽、坑相应定额乘以系数1.80。

45、机械挖运石渣定额内是否已包括石渣的集中和弃渣的推平工作?
答:机械挖运石渣定额内已包括石渣的集中和弃渣的推平工作,不得另计。

46、石方爆破以后,由人工将大石块凿碎(小),是否应另计?
答:石方爆破定额内,已包括了将大石块凿碎(小)的人工,不得另计。

47、光面爆破定额的适用范围?
答:光面爆破定额中,若设计要求某一坡面采用光面爆破时,套光面爆破定额。

光面爆破定额不适用于地槽、地坑爆破,因地槽、地坑爆破定额中已综合考虑了槽、坑坡面的光面爆破。

48、机械挖运土方、石渣定额中的全程运距是指单边还是指来回的运距?
答:全程运距是指单边的运输距离。

49、计算土方运输距离时,是否扣除挖土方定额中已包括的“将土置于槽坑边1m以外5m 以内的运距?
答:不扣除。

50、桩间挖土按每根桩增加人工是否有挖土深度限制?
答:无深度限制。

51、人工在槽坑内挖淤泥、流砂套什么定额?
答:按人工挖淤泥、流砂定额执行。

52、人工凿石“平基”及石方爆破定额中是否包括运输用工?
答:除人工凿石沟槽(坑)已包括槽(坑)边1m以外5m以内的运输外,人工凿石“平基”及石方爆破定额中不包括运输用工,发生运输时,按相应定额另行计算。

53、土方“夯填”定额项目包括哪些工作内容?
答:包括5m以内的取土,分层回填、夯实。

54、人工挖沟槽(坑),槽(坑)底不夯实时,是否应扣除定额已包括的夯实人工费?
答:按施工规范要求必须夯实。

55、桩基基底(包括加宽工作面)土方连通时,怎样计算工程量与套定额?
答:桩基基底(包括加宽工作面)土方连通时:
(1)工程量不得分别计算;
(2)按连通后的基底尺寸,鉴别其属于槽(坑),还是挖土方,然后套相应的定额。

56、人工凿石的检底、底检平、摊座的概念如何划分?
答:检底、底检平是指人工凿石(包括槽、坑和平基)时,对底部进行局部剔打,使之达到设计标准,摊座是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。

57、机械挖运土方、机械挖运石渣定额是按什么机械编制的,如何套用定额?
答:机械挖运土方、机械挖运石渣定额的机械系结合我省情况编制的,按运距套用定额。

58、“机械作业的坡度因素已综合在定额内”,是否指机械挖土放坡坡度?
答:不是。

指整个场地高低不平的施工因素。

59、人工挖孔桩、现场灌注桩截桩头如何套用定额?
答:人工挖孔桩、现场灌注桩截桩头,按截下部分体积每m36.60个普工工日计算。

60、人工挖孔桩施工,不浇护壁,桩芯浇注执行什么定额?
答:执行挖孔桩芯定额,执行时将桩芯定额的砼用量换算为11.00m3/10m3。

61、泥浆沉淀池挖、砌,是否应另计?
答:挖、砌泥浆沉淀池的费用已含在临时设施费内,不得另记。

(四)桩基工程
62、打预制钢筋砼方桩定额内,是否包括大应变试验费?
答:未包括,发生时按实计算。

63、什么叫“送桩”?
答:当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫“送桩”。

64、打孔灌注桩、钻孔灌注桩,因设计桩顶标高与自然标高不同,存在只打孔或钻孔,不浇砼,因而形成空时尺,空进尺的人工、机械是否另计?
答:定额已考虑了空进尺的人工、机械,不得另计。

65、什么叫“复打桩”?
答:“复打桩”发生在灌注砼桩(打孔),为增加灌注单桩的承载能力,采用扩大灌注单桩截面的方法,在第一次灌注砼桩的砼初凝前,再在同一桩点上打第二次灌注砼桩,第二次(或第三次等)灌注桩称“复打桩”。

66、因地质变化影响被打的桩长达不到设计的沉桩深度时,是按设计全长还是按实际打入的长度计算工程量?
答:编制预算时以设计全长计算工程量,结算时按实调整。

67、什么是轻型井点降水?
答:轻型井点降水,系指在被降水建筑物基坑的四周设置许多较细井点管(支管),打入地下蓄水层内,井点管的上端与总管相连接,利用抽水设备将地下水位降低至地坑底以下。

通常井点管为管径DN≤50mm,长度L≤7m的钢管,间距S≤0.8m。

总管为管径DN≤127mm 的钢管。

68、轻型井点每天降水费用,是8小时的降水费还是24小时的降水费用?答:是24小时的降水费用。

69、什么是小孔径深井降水?
答:指孔径300以内、井管150以内的降水为小孔径深井降水。

70、什么是大孔径深井降水?
答:指孔径300以上,井管(井笼)150以上的降水为大孔径深井降水。
