土石方工程定额说明及计算规则
12河北定额土石方部分说明与计量规则

A.1 土、石方工程说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。
二、土方项目是按刚吐编制的,干、湿土的划分一地质勘测资料为准,含水率≥25%时为湿土。
人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。
三、土石方工程有关项目的划分:1.土方工程平整场地:平整场地系指厚度在±30㎝以内的就地挖、填、找平;超出上述范围的土、石方按挖土方和石方计算。
土方:挖土厚度在30㎝以上及坑底面积在20㎡以上的挖土为挖土方。
沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。
地坑:底面积在20㎡以内的挖土为挖地坑。
淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的粘性土。
流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下土一起涌出,这种现象就是流砂现象,这种砂称为流砂。
2.石方工程:平基:沟槽底宽在3m以外,坑底面积在20㎡以外的为平基。
沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。
基坑:底面积在20㎡以内的为基坑。
摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。
修整边坡:修整石方爆破的边坡,清理石渣。
四、挖沟槽、地坑、土方及挖流砂、淤泥项目中需要排水时,应另行计算。
五、人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在释放工程量内。
允许超挖量:松石、次坚石为200㎜,普坚石、特坚石为150㎜。
六、人工土石方1.人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,超过部分土方量套用6m以内项目乘以系数1.25。
2.人工挖淤泥、流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运距7m计算,深度按坑底至地面的全高计算。
3.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。
4.人工挖桩间土方时,按实际挖土方体积(扣除桩所在体积)人工乘以系数1.50。
土石方工程定额说明及计算规则

土石方工程定额说明及计算规则合同编号: [填写合同编号]甲方: [填写甲方名称]地址: [填写甲方地址]乙方: [填写乙方名称]地址: [填写乙方地址]本合同由甲乙双方经友好协商,依照有关法律法规和相关规定,就土石方工程的定额说明及计算规则达成如下协议:一、原则1.甲方与乙方在土石方工程合作过程中,应遵守国家政策、法律法规,按照合同约定进行合作,共同维护合同的合法权益。
二、工程范围1.乙方将根据甲方的要求进行土石方工程施工,工程范围包括但不限于挖掘、填充、平整等土石方工程相关工作。
三、工程定额说明1.乙方将按照国家土石方工程定额进行施工,并承诺施工过程中符合相关法规和标准的要求。
四、计算规则1.乙方将按照国家土石方工程计算规则进行工程量统计和计算,并向甲方提供相应的工程量计算表和报告。
五、质量保证1.双方约定,土石方工程施工过程中,乙方应保证施工质量符合相关工程建设标准和规范要求,并承诺采取相应的质量控制措施。
2.如乙方施工质量存在问题或不符合约定要求,甲方有权要求乙方进行整改,并在合理时间内完成整改工作。
六、费用支付1.乙方按照合同约定的工程量和工作进度,提供相应的工程费用清单,甲方应按照约定的支付方式及时支付乙方工程款项。
七、违约责任1.甲方或乙方违反合同约定,导致对方权益受损的,应承担相应的违约责任,并按照法律法规进行补偿。
八、争议解决1.双方在履行本合同过程中如发生争议,应友好协商解决,协商不成的,提交合同约定地人民法院解决。
2.本合同的效力、解释和执行均适用中华人民共和国法律。
九、其他事项1.本合同一式两份,甲方和乙方各持一份,并均具有同等法律效力。
2.本合同自双方代表签字之日起生效,并持续有效直至工程完成并经验收合格。
甲方(签章):__________________ 日期:__________________乙方(签章):__________________ 日期:__________________附件列表1.土石方工程施工图纸2.工程项目计划书3.土石方工程施工质量验收标准4.工程费用清单及支付明细5.其他相关法规和规范文件法律名词解释1.土石方工程定额:指国家规定的用于土石方工程施工的工程量计算标准和定额说明。
1土石方工程定额说明及计算规则

第一章土石方工程之阿布丰王创作说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制.二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类.三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表.土壤分类表2、本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表:岩石分类表四、干土、湿土、淤泥的划分:1.干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率≥25%、不超越液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超越液限的为淤泥.2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目. 如已采纳井点降水的,则均按干土计算.3.无论淤泥还是淤泥质土,均套用淤泥定额.五、人工挖土方需要人工垂直提升土方超越1.5m的,挖淤泥流砂深度超越1.5m的,超越部份工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额的每增运项目.六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长≤3倍底宽,且底面积≤150m2基坑;厚度在30cm以内的就地挖、填土及平整为平整场地;超越上述范围的土石方为一般土石方.七、挖填土方厚度>±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算.八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%计算,人工挖土方或淤泥流砂按实挖土方量的5%计算;人工辅助机械开挖不超越总挖方量5%的,人工挖土方或淤泥流砂定额相对应子目乘以系数1.5,人工挖土方或淤泥流砂超越总挖方量5%的,定额不调整.九、小型挖掘机,系指斗容量≤0.6m3的挖掘机,基础(含垫层)底宽≤1.20m的沟槽土方工程或底面积≤8m2的基坑土方工程机械开挖时按小型挖掘机套用定额.十、三四类土壤的土方二次翻挖按降低一级类别套用相应定额.十一、下列土石方工程,执行相应项目时乘以规定的系数:1、土方项目按干土编制.人工挖、运湿土时,相应项目人工乘以系数1.18;机械挖、运湿土时,相应项目人工、机械乘以系数1.15.2、人工挖土方深度超越8m时,按深度8m以内相应项目人工乘以系数1.56.3、人工开挖碎、砾石含量在30%以上密实性土壤的,套用相应定额四类土项目乘以系数1.43.4、人工挖沟槽土方一侧弃土或槽坑一侧填土时,相应定额乘以系数1.13;人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5.5、桩间挖土不扣除桩体和空孔所占体积,相应项目人工、机械乘以系数1.25.6、满堂基础垫层底下局部加深的槽坑,按槽坑相应规则计算工程量,相应项目人工、机械乘以系数1.25.7、推土机推土,当土层平均厚度≤0.30m时,相应定额推土机台班数量乘以系数1.25.8、挖掘机在垫板上作业的,相应定额人工、机械乘以系数1.25;挖掘机下铺设垫板、汽车运输路途上铺设资料时,其费用另行计算.9、场区(含地下室顶板以上)回填,相应项目人工、机械乘以系数0.90.10、在横撑间距≤3m的支撑下挖土的土方工程量,套用相应定额人工消耗量乘以系数1.43,机械消耗量乘以系数1.20;在横撑间距>3m的支撑下挖土和先开挖后支撑的不调整.在横撑下开挖地下室土方的,套用相应定额机械消耗量乘以系数1.20.11、湿淤泥直接外运时套用相应运土定额,自卸汽车台班数量乘以系数1.5;干淤泥外运套用运土相应定额.12、基础(地下室)周边回填资料时,本章定额没有时,执行第二章地基处置与边坡支护工程中“地基处置”相应项目,人工、机械乘以系数0.90.13、液压锤破碎坑、槽岩石、混凝土及钢筋混凝土时按相应定额子目乘以系数1.3.十二、采纳非长臂挖掘机转运开挖土方的,相应机械挖土定额根据挖土深度乘以下表系数进行调整;若采纳修建施工便道后无需转运开挖的不再乘以系数调整,施工便道费用另行计算.在编制施工图预算、招标控制价时采纳转运或修建施工便道应根据设计文件或施工组织设计确定.施工时开挖方式分歧的是否调整该土方造价应当在招标文件或施工合同中明确.挖土深度指自然空中至基底(有地下室的为地下室底板垫层底)的高度.十三、土方开挖地址处于交通管制区域白天无法外弃土方的,考虑场内盘土或夜间挖土施工;编制施工图预算、招标工程控制价时,可以按相应挖土定额乘以系数1.2计算费用.建设项目是否处于交通管制区域,按各地有关行政管理部份规定确定.十四、切割机切割石方未包括切割后石方的清理及外弃,实际发生时按相应定额另行计算.十五、使用液压锤破碎混凝土时套用本章液压锤破碎石方较硬岩相应定额子目;液压锤破碎钢筋混凝土时套用本章液压锤破碎石方坚硬岩相应定额子目.十六、土石方运输:1、本章土石方弃置处置等其他费用,按各地的有关规定执行.2、土石方运距应以挖土石方区重心至填方区(或堆放区)重心间的最短距离计算,挖、填、弃土石方区重心按施工组织设计确定.如遇下列情况应增加运距:(1)人工及人力车运土、石方,上坡坡度在15%以上,推土机上坡坡度年夜于5%,斜道运距按斜道长度乘以如下系数:(2)采纳人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算.十七、挖一般土方、同一槽、沟、坑内分歧类另外土石方,工程量分开计算,套用定额应按一般土方、同一槽、沟、坑深度的全深计算.十八、本章定额的施工机械按合理的机械进行配备,定额执行中不因具体机械型号规格分歧而调整.十九、本章定额未考虑现场原有地表水排除、障碍物清除以及地下常水位以下的施工降水,实际发生时另按相应规定计算.工程量计算规则一、土石方工程量计算应当根据合理的施工方案计算,一般优先考虑采纳机械施工.二、土方的挖、推、装、运等体积均以开挖前天然密实体积(自然方)计算,回填土压实、碾压定额均按压实后的体积(实方)计算,人工松填土、机械松填土项目均按松填体积计算;石方的凿、挖、推、装、运、破碎等体积均以天然密实体积计算.分歧状态的土石方体积按土石方体积换算表相关系数换算.土石方体积换算系数表注:土方虚方是指未经碾压,聚积时间≤1年的土壤.三、基础土石方的开挖深度应按基础(含垫层)底标高至设计室外地坪标高确定.交付施工场地标高与设计室外地坪标高分歧时,应按交付施工场地标高确定.四、基础施工的工作面预留宽度应按设计文件规定的尺寸计算,设计文件未明确的可按下表计算:1.当组成基础的资料分歧或施工方式分歧时,基础施工的工作面宽度按下表计算.基础施工单面工作面宽度计算表2.基础施工需要搭设脚手架时,基础施工的工作面宽度,条形基础按1.50m计算(只计算一面);自力基础按0.45m计算(四面均计算)3.基坑土方年夜开挖需做边坡支护时,基础施工的工作面宽度按1m计算.4.基坑内施工各种桩时,基础施工的工作面宽度按1m计算.5.管道施工的工作面宽度,按下表计算.管道施工单面工作面宽度计算表五、基础土方的放坡:1.土方放坡的起点深度和放坡坡度,按设计文件规定的尺寸计算,设计文件未明确的可按下表计算.土方放坡起点深度和放坡坡度表2.基础土方放坡,自基础底标高算起;原槽、坑做基础垫层时,放坡自垫层上概况开始计算.3.混合土质的基础土方,其放坡的起点深度和放坡坡度,按分歧土类厚度加权平均计算.4.计算基础土方放坡时,不扣除放坡交叉处的重复工程量.5.基础土方支挡土板时,土方放坡不另行计算.六、爆破岩石的允许超挖量分别为:极软岩、软岩20cm,较软岩、较硬岩、坚硬岩15cm.七、平整场地,按设计图示尺寸,以建筑物首层面积计算.建筑物地下室结构外边线突出首层结构外边线时,其突出部份的建筑面积合并计算.八、沟槽土石方,按设计图示沟槽长度乘以沟槽断面面积,以体积计算.1.条形基础的沟槽长度,按设计规定计算,设计无规按时,按下列规定计算:(1)外墙沟槽,按外墙中心线长度计算.突出墙面的墙垛,按墙垛突出墙面的中心线长度,并入相应工程量内计算.(2)内墙沟槽、框架间墙沟槽,按基础(含垫层)之间垫层(或基础底)的净长度计算.2. 挖基础沟槽土方,如遇挖沟槽土方与自力基坑或土方连接的,其长度应减去自力基坑或土方的下底宽度.3.管道的沟槽长度,按设计规定计算;设计无规按时,以设计图示管道中心线长度计算,如遇管道井室(包括检查井、雨水井、阀门井和雨水进水井等)所需增加开挖工程量可按沟槽全部工程量的2.5%计算.4.沟槽的断面面积,应包括工作面宽度、放坡宽度或石方允许超挖量的面积.九、基坑土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算.十、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算.修建机械上下坡的便道的土石方量,并入相应工程量内计算.定额中未包括便道支护、加固及面层处置费用,有发生的另行计算.十一、挖淤泥流砂,以实际挖方体积计算.十二、岩石爆破后人工清理基底与修整边坡,按岩石爆破的规定尺寸(含工作面宽度和允许超挖量)以面积计算.十三、原土夯实与碾压,按设计文件规定的尺寸,以面积计算.十四、土石方回填工程量按填方尺寸以体积计算:1.沟槽、基坑回填,按挖方体积减去设计室外地坪以下埋设的建筑物、基础(含垫层)的体积计算.2.管道沟槽回填,按挖方体积减去管道基础和管道外概况为直径计算的体积计算.3.室内(含地下室内)回填:按主墙间净面积(扣除连续底面积2m2以上的设备基础等面积)乘以回填厚度计算.4.场区(含地下室顶板以上)回填:按回填面积乘以平均回填厚度以体积计算.十五、土石方运输工程量应根据场地情况确定,开挖的土石方可以利用作为回填料的且现场可以堆放的,土石方弃运工程量应扣除回填工程量.十六、土石方运输工程量按天然密实度体积计算;剩余土石方外运的工程量应扣除折算为天然密实度体积的回填量.挖方总体积减去回填土(折合天然密实体积),总体积为正,则为余土外运;总体积为负,则为取土内运.十七、自卸汽车运土定额不包括废弃土方堆放费,实际发生的另行计算.编制工程预算或招标工程控制价时,编制单元应当根据工程所在地实际情况,合理确定废弃土方堆放费用的单价,并入分部份项工程综合单价计算.弃土运距应当根据明确的弃土堆放点确定;没有明确弃土堆放点的,应当根据工程实际合理确定.。
土石方工程——定额说明

第二节 工程量计算规则
一、土石方的开挖、运输,均按开挖前的天然密实体积, 以立方米计算。土方回填,按回填后的竣工体积,以立方米计 算。不同状态的土方体积,按下表换算。
土方体积换算系数表
虚方
松填
天然密实
1.00
0.83
0.77
S断=[(b+2c)+ mh] ×h
(2)不放坡无挡土板如图1-3(b)所示: S断=(b+2c)×h
(c)
(d)
(3)不放坡加两面挡土板如图1-3(c)所示: S断=(b+2c+2×0.1)×h (4)一面放坡一面挡土板如图1-3(d)所示:
S断=(b+2c+0.1+0.5 mh)×h
(c)
(d)
L净=9.6-1.54+9.6+2.1-1.54=18.22m 5)V挖工程量=(81.4+18.22)×3.845=383.01m3 人工挖沟槽,坚土 套1-2-12 定额基价=140.13元/10m3
[例1-4]某工程基础平面图及详图如图1-10(a)、(b)所 示。土类为混合土质,其中普通土深1.4m,下面是坚土,常地下水 位为-2.40m。试求人工开挖土方的工程量。
4
1
槽
6
2
坑
8 土方 3
四、基础土石方开挖深度,自设计室外地坪计算至基 础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度 应包括岩石的允许超挖深度)。
五、基础施工所需的工作面,按下表计算,几种材料 取最大值。
基础材料 砖基础 毛石基础 混凝土基础 基础垂直面防水层 砼垫层和支挡土板
单边工作面宽度(m) 0.20 0.15 0.30 (自防水层面)0.80 0.10
1土石方工程定额说明及计算规则

1土石方工程定额说明及计算规则土石方工程是指在工程建设中对土壤和岩石进行开挖、填筑和平整的工作。
其施工量的计算和定额的制定是土石方工程能否顺利进行的关键。
下面是关于土石方工程定额说明及计算规则的详细内容:一、土石方工程定额说明土石方工程定额是指根据土石方工程的特点和实际情况,通过实地试验、统计资料和工程实践总结,编制出的土石方工程施工量和材料消耗的规范。
其目的是为了提高土石方工程的施工质量和效率,合理安排人力和物力资源,减少浪费和提高经济效益。
土石方工程定额的内容包括土石方工程的主要施工项目、施工方法和工序、施工量的计算规则、材料消耗的计算规则等。
定额的制定一般由相关的设计单位或技术机构负责,经过相关部门的审批后才能使用。
二、土石方工程计算规则1.土方开挖量的计算:土方开挖量的计算一般采用体积法。
具体计算公式为:土方开挖量=开挖的土方体积-回填的土方体积。
其中,开挖的土方体积根据工程实际情况和设计要求进行测量和计算,回填的土方体积是指将开挖的土方重新填回到原坑内的土方体积。
2.石方开挖量的计算:石方开挖量的计算一般采用面积法。
具体计算公式为:石方开挖量=开挖的石方面积×开挖深度。
其中,开挖的石方面积根据工程实际情况和设计要求进行测量和计算,开挖深度是指从原地面到开挖深度的距离。
3.土方回填量的计算:土方回填量的计算一般采用体积法。
具体计算公式为:土方回填量=填方的土方体积-开挖的土方体积。
其中,填方的土方体积是指将来自其他地方的土方填到工程现场的土方体积。
4.石方回填量的计算:石方回填量的计算一般采用面积法。
具体计算公式为:石方回填量=填方的石方面积×回填深度。
其中,填方的石方面积是指将来自其他地方的石方填到工程现场的石方面积,回填深度是指从地表到回填深度的距离。
以上是土石方工程定额说明及计算规则的主要内容。
在实际工程中,还需要根据工程的具体情况进行调整和细化,以确保土石方工程的施工量和材料消耗的准确性和合理性。
土石方工程定额说明及计算规则

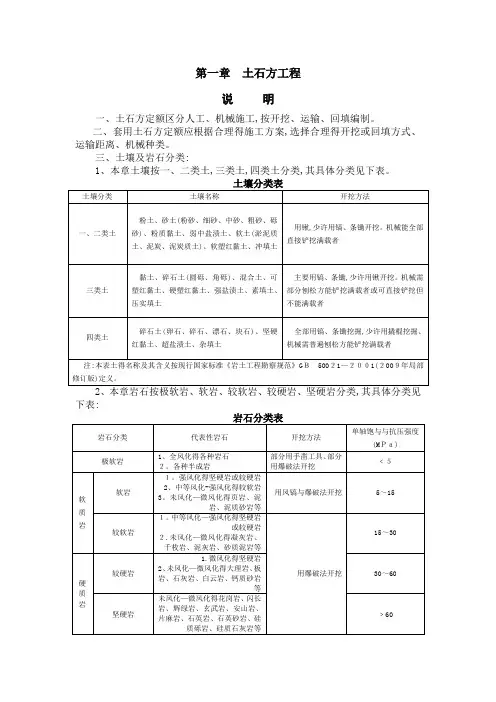

第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。
二、套用土石方定额应根据合理得施工方案,选择合理得开挖或回填方式、运输距离、机械种类。
三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
下表:1、干土、湿土、淤泥得划分:首先以地质勘察资料为准,土壤含水率≥25%、不超过液限得为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限得为淤泥。
2。
在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑得全深套用相应定额项目、如已采用井点降水得,则均按干土计算。
3、无论淤泥还就是淤泥质土,均套用淤泥定额。
五、人工挖土方需要人工垂直提升土方超过1、5m得,挖淤泥流砂深度超过1。
5m得,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额得每增运项目。
六、沟槽、基坑、平整场地与一般土石方得划分:底宽(设计图示垫层或基础得底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长≤3倍底宽,且底面积≤150m2基坑;厚度在30cm以内得就地挖、填土及平整为平整场地;超出上述范围得土石方为一般土石方。
七、挖填土方厚度〉±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮与排除障碍物,有发生时另行计算。
八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边与修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量得95%计算,人工挖土方或淤泥流砂按实挖土方量得5%计算;人工辅助机械开挖不超过总挖方量5%得,人工挖土方或淤泥流砂定额相对应子目乘以系数1。
5,人工挖土方或淤泥流砂超过总挖方量5%得,定额不调整。
九、小型挖掘机,系指斗容量≤0。
6m3得挖掘机,基础(含垫层)底宽≤1、20m得沟槽土方工程或底面积≤8m2得基坑土方工程机械开挖时按小型挖掘机套用定额。
土石方工程定额及工程量计算规定

土石方工程定额及工程量计算规定土石方工程是指在土木工程中进行的土石运输、土石垫层、土石填筑、土石挖掘等工作。
土石方工程的定额及工程量计算是指按照一定的规定,对土石方工程的材料、人工、机械等资源进行合理分配和计算,以便对工程的预算、设计和施工进行有效控制和管理。
下面将对土石方工程定额及工程量计算的规定进行详细介绍。
一、定额的概念和作用定额是指对其中一种工程工作所需要的材料、人工和机械等资源进行定量规定,以及完成这些工作所需的时间和工作量等的标准。
定额是工程设计、预算和施工等方面的依据,能够对工程的成本进行合理控制和管理,保证工程的质量和进度,提高工程施工的效益。
二、定额的编制内容1.定额名称和编号:每个定额都有唯一的名称和编号,方便管理和查询。
2.计量单位:每个定额对应的工作量、材料、人工和机械等资源都有对应的计量单位,如立方米、吨、工日等。
3.工程内容:定额对应的具体工程内容,包括土石挖掘、土石填筑、土石运输等。
4.工程要求:定额对工程质量、进度和安全等方面的要求进行详细说明。
5.工程量计算公式:定额中包含有关工程量计算的相关公式,以便对工程的材料、人工和机械等资源进行合理的计算。
6.工程量计算例子:定额中通常会提供工程量计算的实际例子,方便使用者进行参考和理解。
三、工程量计算的规定1.土石挖掘的工程量计算:土石挖掘的工程量计算一般根据挖方体积进行,根据挖方的平面面积和挖掘的深度进行计算。
工程量=平面面积×深度2.土石填筑的工程量计算:土石填筑的工程量计算一般根据填方体积进行,根据填方的平面面积和填筑的高度进行计算。
工程量=平面面积×高度3.土石运输的工程量计算:土石运输的工程量计算一般根据运输距离和运输量进行计算,需要考虑运输的路线、坡度和路况等因素。
工程量=运输距离×运输量四、定额的更新和调整定额是根据工程实践和技术进步的需要进行不断更新和调整的。
定额的更新和调整可以按照以下原则进行:1.根据工程实践:根据实际工程的情况和经验,对定额进行修订和更新,以适应新的施工工艺和标准要求。
土石方清单工程量计算规则与定额

土石方清单工程量计算规则与定额
本文主要介绍土石方清单工程量计算规则与定额,包括土方工程、石方工程、路堤工程、挖方边坡防护工程等方面的工程量计算方法和定额规定。
其中,土方工程包括填方和挖方两部分,填方工程量计算包括填方体积计算、填方面积计算、填方长度计算等方法;挖方工程量计算包括挖方体积计算、挖方面积计算、挖方长度计算等方法。
石方工程包括石方挡墙、石方路基、石方路面等工程,其中石方挡墙工程量计算方法包括石方挡墙体积计算、石方挡墙面积计算、石方挡墙长度计算等方法;石方路基工程量计算方法包括石方路基体积计算、石方路基面积计算、石方路基长度计算等方法;石方路面工程量计算方法包括石方路面面积计算、石方路面长度计算等方法。
路堤工程量计算包括路堤面积计算、路堤长度计算等方法。
挖方边坡防护工程量计算包括挖方边坡面积计算、挖方边坡长度计算等方法。
本文还介绍了相关的土石方清单定额,包括土方清单定额、石方清单定额、路堤清单定额、挖方边坡防护清单定额等。
- 1 -。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。
二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。
三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
土壤分类表2、本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表:岩石分类表四、干土、湿土、淤泥的划分:1.干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率三25%、不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。
2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如已采用井点降水的,则均按干土计算。
3.无论淤泥还是淤泥质土,均套用淤泥定额。
五、人工挖土方需要人工垂直提升土方超过1.5m的,挖淤泥流砂深度超过1.5m 的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m 套用人工运土或淤泥流砂定额的每增运项目。
六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)W7m,且底长>3倍以上底宽为沟槽;底长W3倍底宽,且底面积W150m2基坑;厚度在30cm以内的就地挖、填土及平整为平整场地;超出上述范围的土石方为一般土石方。
七、挖填土方厚度>±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%计算,人工挖土方或淤泥流砂按实挖土方量的5%计算;人工辅助机械开挖不超过总挖方量5%的,人工挖土方或淤泥流砂定额相对应子目乘以系数1.5,人工挖土方或淤泥流砂超过总挖方量5%的,定额不调整。
九、小型挖掘机,系指斗容量W0.6m3的挖掘机,基础(含垫层)底宽W1. 20m 的沟槽土方工程或底面积W8m2的基坑土方工程机械开挖时按小型挖掘机套用定额。
十、三四类土壤的土方二次翻挖按降低一级类别套用相应定额。
十一、下列土石方工程,执行相应项目时乘以规定的系数:1、土方项目按干土编制。
人工挖、运湿土时,相应项目人工乘以系数1.18;机械挖、运湿土时,相应项目人工、机械乘以系数1.15。
2、人工挖土方深度超过8m时,按深度8m以内相应项目人工乘以系数1.56。
3、人工开挖碎、砾石含量在30%以上密实性土壤的,套用相应定额四类土项目乘以系数1.43。
4、人工挖沟槽土方一侧弃土或槽坑一侧填土时,相应定额乘以系数1.13;人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。
5、桩间挖土不扣除桩体和空孔所占体积,相应项目人工、机械乘以系数1.25。
6、满堂基础垫层底下局部加深的槽坑,按槽坑相应规则计算工程量,相应项目人工、机械乘以系数1.25。
7、推土机推土,当土层平均厚度W0.30m时,相应定额推土机台班数量乘以系数1.25。
8、挖掘机在垫板上作业的,相应定额人工、机械乘以系数1.25;挖掘机下铺设垫板、汽车运输道路上铺设材料时,其费用另行计算。
9、场区(含地下室顶板以上)回填,相应项目人工、机械乘以系数0.90。
10、在横撑间距W3m的支撑下挖土的土方工程量,套用相应定额人工消耗量乘以系数1.43,机械消耗量乘以系数1.20;在横撑间距>3m的支撑下挖土和先开挖后支撑的不调整。
在横撑下开挖地下室土方的,套用相应定额机械消耗量乘以系数1.20。
11、湿淤泥直接外运时套用相应运土定额,自卸汽车台班数量乘以系数 1.5;干淤泥外运套用运土相应定额。
12、基础(地下室)周边回填材料时,本章定额没有时,执行第二章地基处理与边坡支护工程中“地基处理”相应项目,人工、机械乘以系数0.90。
13、液压锤破碎坑、槽岩石、混凝土及钢筋混凝土时按相应定额子目乘以系数1.3。
十二、采用非长臂挖掘机转运开挖土方的,相应机械挖土定额根据挖土深度乘以下表系数进行调整;若采用修建施工便道后无需转运开挖的不再乘以系数调整,施工便道费用另行计算。
在编制施工图预算、招标控制价时采用转运或修建施工便道应根据设计文件或施工组织设计确定。
施工时开挖方式不同的是否调整该土方造价应当在招标文件或施工合同中明确。
十三、土方开挖地点处于交通管制区域白天无法外弃土方的,考虑场内盘土或夜间挖土施工;编制施工图预算、招标工程控制价时,可以按相应挖土定额乘以系数1.2计算费用。
建设项目是否处于交通管制区域,按各地有关行政管理部门规定确定。
十四、切割机切割石方未包含切割后石方的清理及外弃,实际发生时按相应定额另行计算。
十五、使用液压锤破碎混凝土时套用本章液压锤破碎石方较硬岩相应定额子目;液压锤破碎钢筋混凝土时套用本章液压锤破碎石方坚硬岩相应定额子目。
十六、土石方运输:1、本章土石方弃置处理等其他费用,按各地的有关规定执行。
2、土石方运距应以挖土石方区重心至填方区(或堆放区)重心间的最短距离计算,挖、填、弃土石方区重心按施工组织设计确定。
如遇下列情况应增加运距:(1)人工及人力车运土、石方,上坡坡度在 15%以上,推土机上坡坡度大于5%,斜道运距按斜道长度乘以如下系数:系数 1.75 2.5(2)采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。
十七、挖一般土方、同一槽、沟、坑内不同类别的土石方,工程量分开计算,套用定额应按一般土方、同一槽、沟、坑深度的全深计算。
十八、本章定额的施工机械按合理的机械进行配备,定额执行中不因具体机械型号规格不同而调整。
十九、本章定额未考虑现场原有地表水排除、障碍物清除以及地下常水位以下的施工降水,实际发生时另按相应规定计算。
工程量计算规则一、土石方工程量计算应当根据合理的施工方案计算,一般优先考虑采用机械施工。
二、土方的挖、推、装、运等体积均以开挖前天然密实体积(自然方)计算,回填土压实、碾压定额均按压实后的体积(实方)计算,人工松填土、机械松填土项目均按松填体积计算;石方的凿、挖、推、装、运、破碎等体积均以天然密实体积计算。
不同状态的土石方体积按土石方体积换算表相关系数换算。
土石方体积换算系数表注:土方虚方是指未经碾压,堆积时间W1年的土壤。
三、基础土石方的开挖深度应按基础(含垫层)底标高至设计室外地坪标高确定。
交付施工场地标高与设计室外地坪标高不同时,应按交付施工场地标高确定。
四、基础施工的工作面预留宽度应按设计文件规定的尺寸计算,设计文件未明确的可按下表计算:1.当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按下表计算。
基础施工单面工作面宽度计算表2.基础施工需要搭设脚手架时,基础施工的工作面宽度,条形基础按1.50山计算(只计算一面);独立基础按0.45m计算(四面均计算)3.基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按1m计算。
4.基坑内施工各种桩时,基础施工的工作面宽度按1m计算。
5.管道施工的工作面宽度,按下表计算。
管道施工单面工作面宽度计算表五、基础土方的放坡:1.土方放坡的起点深度和放坡坡度,按设计文件规定的尺寸计算,设计文件未明确的可按下表计算。
土方放坡起点深度和放坡坡度表2.基础土方放坡,自基础底标高算起;原槽、坑做基础垫层时,放坡自垫层上表面开始计算。
3.混合土质的基础土方,其放坡的起点深度和放坡坡度,按不同土类厚度加权平均计算。
4.计算基础土方放坡时,不扣除放坡交叉处的重复工程量。
5.基础土方支挡土板时,土方放坡不另行计算。
6、爆破岩石的允许超挖量分别为:极软岩、软岩20cm,较软岩、较硬岩、坚硬岩15cm。
七、平整场地,按设计图示尺寸,以建筑物首层面积计算。
建筑物地下室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算。
八、沟槽土石方,按设计图示沟槽长度乘以沟槽断面面积,以体积计算。
1.条形基础的沟槽长度,按设计规定计算,设计无规定时,按下列规定计算:(1)外墙沟槽,按外墙中心线长度计算。
突出墙面的墙垛,按墙垛突出墙面的中心线长度,并入相应工程量内计算。
(2)内墙沟槽、框架间墙沟槽,按基础(含垫层)之间垫层(或基础底)的净长度计算。
2.挖基础沟槽土方,如遇挖沟槽土方与独立基坑或土方连接的,其长度应减去独立基坑或土方的下底宽度。
3.管道的沟槽长度,按设计规定计算;设计无规定时,以设计图示管道中心线长度计算,如遇管道井室(包括检查井、雨水井、阀门井和雨水进水井等)所需增加开挖工程量可按沟槽全部工程量的2.5%计算。
4.沟槽的断面面积,应包括工作面宽度、放坡宽度或石方允许超挖量的面积。
九、基坑土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
十、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
修建机械上下坡的便道的土石方量,并入相应工程量内计算。
定额中未包括便道支护、加固及面层处理费用,有发生的另行计算。
十一、挖淤泥流砂,以实际挖方体积计算。
十二、岩石爆破后人工清理基底与修整边坡,按岩石爆破的规定尺寸(含工作面宽度和允许超挖量)以面积计算。
十三、原土夯实与碾压,按设计文件规定的尺寸,以面积计算。
十四、土石方回填工程量按填方尺寸以体积计算:1.沟槽、基坑回填,按挖方体积减去设计室外地坪以下埋设的建筑物、基础(含垫层)的体积计算。
2.管道沟槽回填,按挖方体积减去管道基础和管道外表面为直径计算的体积计算。
3.室内(含地下室内)回填:按主墙间净面积(扣除连续底面积2m2以上的设备基础等面积)乘以回填厚度计算。
4.场区(含地下室顶板以上)回填:按回填面积乘以平均回填厚度以体积计算。
十五、土石方运输工程量应根据场地情况确定,开挖的土石方可以利用作为回填料的且现场可以堆放的,土石方弃运工程量应扣除回填工程量。
十六、土石方运输工程量按天然密实度体积计算;剩余土石方外运的工程量应扣除折算为天然密实度体积的回填量。
挖方总体积减去回填土(折合天然密实体积),总体积为正,则为余土外运;总体积为负,则为取土内运。
十七、自卸汽车运土定额不包括废弃土方堆放费,实际发生的另行计算。
编制工程预算或招标工程控制价时,编制单位应当根据工程所在地实际情况,合理确定废弃土方堆放费用的单价,并入分部分项工程综合单价计算。
弃土运距应当根据明确的弃土堆放点确定;没有明确弃土堆放点的,应当根据工程实际合理确定。
