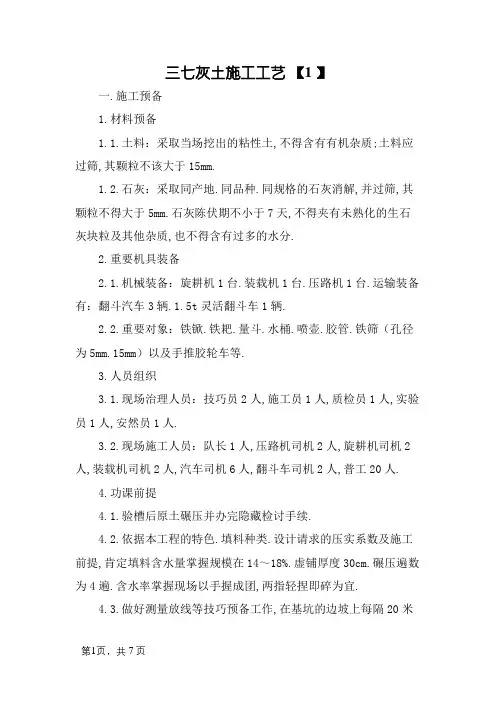

三七灰土施工工艺【1 】一.施工预备1.材料预备1.1.土料:采取当场挖出的粘性土,不得含有有机杂质;土料应过筛,其颗粒不该大于15mm.1.2.石灰:采取同产地.同品种.同规格的石灰消解,并过筛,其颗粒不得大于5mm.石灰陈伏期不小于7天,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分.2.重要机具装备2.1.机械装备:旋耕机1台.装载机1台.压路机1台.运输装备有:翻斗汽车3辆.1.5t灵活翻斗车1辆.2.2.重要对象:铁锨.铁耙.量斗.水桶.喷壶.胶管.铁筛(孔径为5mm.15mm)以及手推胶轮车等.3.人员组织3.1.现场治理人员:技巧员2人,施工员1人,质检员1人,实验员1人,安然员1人.3.2.现场施工人员:队长1人,压路机司机2人,旋耕机司机2人,装载机司机2人,汽车司机6人,翻斗车司机2人,普工20人.4.功课前提4.1.验槽后原土碾压并办完隐藏检讨手续.4.2.依据本工程的特色.填料种类.设计请求的压实系数及施工前提,肯定填料含水量掌握规模在14~18%.虚铺厚度30cm.碾压遍数为4遍.含水率掌握现场以手握成团,两指轻捏即碎为宜.4.3.做好测量放线等技巧预备工作,在基坑的边坡上每隔20米钉好程度木桩,合营钢筋钢尺,层层拉线,以便施工进程中掌握每层标高.4.4.施工用水.用电引至施工现场,具备施工前提.二.操纵工艺1.工艺流程基底清算→灰土拌和→分层摊铺→分层夯(压)→分层检测→修整找平2.基底清算对基坑应先验槽,消除松土,请求平整清洁.若有积水.淤泥,应晾干;局部有脆弱土层或孔洞,应及时挖除后用灰土分层回填夯实.3.灰土拌和:采取铲车拌合.在基坑外存土场拌合平均后,汽车运至基坑内进行分层碾压回填.3.1.检讨土料以及石灰质量是否相符尺度的请求,然后分离过筛,以确保粒径的请求.3.2.土料摊铺:在摊铺石灰前一天,将土平均地摊铺在场地预定的宽度上,概况力图平整;摊料进程中,将土块.超尺寸颗粒及其他杂物拣除,如土中含有较多土块,进行破碎摧毁;3.3.洒水闷料摊铺完成后,检讨土含水量,若过小,用洒水车在土层上洒水闷料,洒水要平均,防止消失局部水分过多现象;3.4.配料拌和3.4.1.按设筹划定的灰土合营比3:7(石灰:土,体积比),盘算摊铺土方所需的石灰数目,将石灰铺在土层上;3.4.2.用装载机将石灰平均摊开,石灰摊铺完后,概况没有空白地位,并校核石灰用量;3.4.3.拌和:装载机翻拌三遍→旋耕机拌和两遍→装载机翻拌一遍.拌和进程中随时检讨调剂拌和深度,使土层全体翻透.并防止翻拌过深.并恰当掌握含水量,如含水分过多或过少时,应稍晾干或洒水潮湿,若有球团应打碎.请求拌合平均,色彩一致,随拌随用.4、分层摊铺4.1.灰土摊铺,各层摊铺后运用木耙子挂线找平.4.2.对标高掌握桩进行厚度检讨.5.分层夯(压)5.1.灰土摊铺好后,即进行夯实和碾压.本工程大面采取25吨压路机碾压,边角碾压不到的地方合营蛙式打夯机进行夯压.夯实或碾压遍数,许多于4遍,换填碾压时,遵守先两侧后中央.先静压后振动再静压的操纵程序,压路机行驶速度掌握在2km/h以内,碾压分初压.复压.终压.蛙式打夯机夯压应一夯压半夯,夯夯相接,行行相接,纵横交叉.5.2.灰土采取整体分层,不进行分段施工.5.3.灰土应该日铺填夯实,入坑灰土不得隔日夯打.夯实后的灰土3d内不得受水浸泡,并及时进行基本施工与基坑回填,或在灰土概况作暂时性笼罩,防止日晒雨淋.6.分层检测每层夯(压)后应按划定进行环刀取样,测出土的干密度,并对比设计给定的压实系数换算出来的现场掌握干密度,达到请求后再进行上一层填夯.7.修整找平灰土最上一层完成后,运用水准仪.拉线和靠尺检讨标高及平整度,超高处用铁锹铲平,低洼处不许可擅自补填,待基本垫层施工时用混凝土进行弥补.8.采纳恰当防雨.排水措施:在基坑四周设置挡水带,防止雨水流入基坑,并派专人天天收看气象预告,如遇雨天,应停滞施工,并用塑料薄膜对已完成的灰土层进行笼罩,以包管灰土基坑在无积水的状况下进行,成品不被雨水浸泡.刚打完的灰土,如忽然遇雨,应将松软灰土除去,并补填夯实;稍受湿的灰土可在晾干后补夯.三.施工进度筹划基本验槽后尽快组织施工完成本单位工程的三七灰地盘基施工.四.质量磨练尺度1.一般划定1.1.建筑物地基的施工应具备下述材料:1)岩土工程勘探材料.2)工程设计图纸.设计请求及需达到的尺度,磨练手册.灰地盘基的质量验收尺度应相符表的划定1.2.地基施工停滞,宜在一个间歇期后,进行质量验收,间歇期由设计肯定.1.3.对灰地盘基,其完工后的地基承载力必须达到设计请求的尺度.1.4.灰土土料.石灰等材料及合营比应相符设计请求,灰土应搅拌平均.1.5.施工进程中应检讨分层铺设的厚度.夯及时加水量.夯压遍数.压实系数.2.主控及一般项目灰地盘基的质量验收尺度应相符表的划定.五.施工留意事项1.灰土施工运用块灰,必须充分熟化,陈伏时光许多于7天,并按请求过筛,以免颗粒过大,导致熟化时体积膨胀,将已夯实的垫层胀裂,造成返工.2.灰土铺设时应逐层测定夯实后的干密度,磨练其压实系数和压实规模,相符设计请求后,才干施工上层灰土.实验陈述应注明土料种类.合营比.实验日期.实验成果.未达到设计请求的部位,应有处理办法和交验成果.六.安然措施1.灰土施工,石灰过筛,必须戴口罩.风镜.手套.套袖等防护用品,并站在优势头处操纵.2.向基坑内夯填灰土前,应先检讨电线绝缘是否优越,接地线.开关应相符请求,夯土时严禁夯击电线.3.蛙式打夯机要两人操纵,个中一人负责移动胶皮线.操纵夯机人员,必须戴胶皮手套,以防触电.两台打夯机在统一工作面夯实,前后间距不得小于5m.4.旋耕机.压路机.装载机司机等持证上岗,其他人员一律不得擅自进行机械装备操纵.七.情况请求1.土方和石灰运输时应按请求进行笼罩,防止产生扬尘;翻斗车卸料防止产生粉尘;装车严禁太满.超载,防止遗洒.破坏及污染路面等现象产生;应按划定的地点取土,尽量不占或少占农田,尽量不要破坏植被.2.灰地盘基机械施工时应选用相符噪声排放尺度请求的装备,功课时应避开歇息时光以削减噪声影响.3.灰地盘基施工所用机械装备应选用节能型的,以勤俭油料消费,尾气排放要相符尺度.防止废油溢漏,对废油及油抹布油手套按划定处理.合理选用配套装备,勤俭电能消费.4.功课现场路面湿润时应采纳洒水措施.装卸时应轻放或喷水.现场土方和石灰暂时堆放时应进行笼罩;石灰过筛和拌应时,应留意对四周情况和操纵者的影响,依据风向合理选择操纵地点;防止产生粉尘及扬尘.八.成品呵护1.应留意呵护测量定位桩.轴线桩和水准基点桩,防止碰撞位移.2.夜间施工时,应合理安插施工次序,要配备有足够的照明举措措施,防止铺填超厚和合营比不准确.九.质量记载1.岩土工程地质勘探材料.2.设计图纸.设计请求及需达到的尺度,磨练手腕.3.地基钎探记载.4.地基隐藏验收记载.5.灰土密实度实验陈述.6.设计变量洽谈记载.7.预检记载.8.灰地盘基工程磨练批质量验收记载表010301.9.分部(子分部).分项工程质量验收记载.。

道路三七灰土施工方案

道路三七灰土施工方案

道路三七灰土施工方案1. 简介道路三七灰土施工是常用的道路基础工程施工方式之一。

本文档将介绍道路三七灰土施工的方案,并详细介绍施工流程、所需材料和注意事项等内容。

2. 施工流程道路三七灰土施工的流程主要包括以下几个步骤:2.1 前期准备在施工前,需要进行一些前期准备工作,包括施工方案的制定、施工人员的组织安排、材料的准备等。

确保施工所需的资源齐备且符合规定要求。

2.2 路基开挖在确定好道路的位置和标高后,需要进行路基开挖工作。

根据设计要求和标高,使用挖掘机等工具进行土方开挖,将土方运输到指定位置。

2.3 土方整平将开挖的土方进行整平,确保路基的平整度和纵横坡符合设计要求。

使用平板夯等工具对土方进行打压和整形。

2.4 加铺三七灰土在路基整平后,开始进行三七灰土的加铺工作。

将三七灰土均匀地铺在路基上,并使用压路机等设备对其进行压实,提高其密实度和稳定性。

2.5 后期整理施工完成后,对施工现场进行清理整理,清除垃圾和多余的材料。

确保道路整洁有序,并满足交通安全和环境保护的要求。

3. 所需材料进行道路三七灰土施工所需的主要材料包括:•三七灰土:根据设计要求和规范,选择合适的三七灰土进行加铺和压实。

•路基填料:用于填充和加固路基的材料,通常使用砂、石子等。

•水泥:用于调制砂浆,用于填补路面裂缝和修复路面损坏部位。

根据具体情况,还可能需要使用其他辅助材料,如纤维增强材料等。

4. 注意事项在进行道路三七灰土施工时,需要注意以下事项:•施工现场应符合安全生产的要求,施工人员应正确使用防护装备,确保人身安全。

•施工过程中应严格按照设计要求和规范执行,确保施工质量。

•施工期间应按照材料使用量进行合理控制,避免材料的浪费和损耗。

•施工完成后,应及时进行验收检查,确保道路灰土施工符合要求,能够满足实际使用的需要。

5. 总结道路三七灰土施工是一项重要的基础工程,施工过程需要严格按照规范和设计要求进行。

本文档通过介绍施工流程、所需材料和注意事项等内容,希望能够对道路三七灰土施工方案有一个清晰的了解。

路基三七灰土施工方案

路基三七灰土施工方案

路基三七灰土施工方案路基换填三七灰土施工方案一、工程概况运动场路基工程部分3:7灰土,换填深度为0. 2m。

二、用料组成及压实标准1、用料组成灰土系用一定量的石灰与土拌合夯压而成,其强度随时间缓慢增长,具有一定的水稳定性和不渗水性(为原土的10~13倍),灰土体积比设计为3:7。

土料采用场地内现有粘性土。

石灰采用熟石灰粉,石灰等级不得小于Ⅲ级,要求同产地、同品种、同规格,每200T为一批,不足200T也按一批计。

选定好合格的土料与石灰后,做3:7灰土击实试验,检验数量每m3检验一次(重型击实),以此进行施工质量控制。

特别是含水量的控制是关键的一个环节,结合灰土击实试验报告的参数指标,含水量一般控制在20%~23%为宜,最大不超过24%。

施工前应根据工程特点、设计压实系数、土料种类、施工条件等,合理确定土料含水量控制范围、铺灰土的厚度和夯打碾压变数等参数。

2、压实标准路基基底灰土,采用12T压路机碾压。

压实标准见下表:路基基底3:7灰土压实标准三、施工准备1、提前做好石灰储料准备工作,保证储量满足配比要求。

2、检验、检测所需施工机械设备、机具、测量试验仪器的性能,确保施工时运行正常。

设备、仪器配备表四、路拌法施工3:7灰土施工工艺流程图1、下承层施工:路堑施工整平完毕后,应确保符合上层灰土施工要求。

2、施工放样:以现有场地订立水准点,制作标高图,控制灰土高程。

3、摊铺石灰整平后,便可按要求每平米60KG摊铺石灰。

4、土料和石灰的拌和⑴、石灰摊铺完成后,便可进行土料和石灰的拌和,拌和采用路拌法,拌和机必须保持匀速前进,禁止忽快忽慢。

⑵、拌和机前进时,铧犁要完全插入土层底部,保证土料能够完全翻起,拌合机至少翻犁2遍,从而保证土料和石灰拌和均匀。

8、整形:⑴、三七灰土拌和均匀后,应立即用平地机初步整形。

在直线段,平地机由两侧向路中心进行刮平;在平曲线段,平地机由内侧向外侧进行刮平。

必要时,再返回刮一遍。

路基三七灰土施工方案

路基三七灰土施工方案

路基三七灰土施工方案路基三七灰土施工是一种常用的路基处理方法,可以有效提高路基的承载力和抗滑稳定性。

下面是一份700字的路基三七灰土施工方案:一、前期准备工作1.调配材料:根据设计要求,准备好合适的松土土、三七灰和水等材料。

2.设备准备:准备好挖掘机、推土机、碾压机等必要的施工设备。

3.施工人员:配备经验丰富的挖机司机、推土机司机、技术人员和其他辅助人员。

二、施工步骤1.清理现场:清理施工现场,确保施工区域没有杂树、杂草和其他障碍物。

2.底土开挖:利用挖掘机将路基下方的底土开挖到设计要求的高度,确保路基的稳定性。

3.松土处理:在挖掘出的底土上撒上适量的松土土,松土土需要经过筛网过筛,保证土质松散。

4.三七灰施工:将三七灰均匀撒在松土土上,使用推土机将其与松土土充分混合。

5.水灌浇:在逐渐混合的过程中,适量的水灌浇在混合的土上,以保持合适的湿度。

6.倒路:倒路是指用推土机将混合好的三七灰土从一侧推到另一侧,以保证其均匀分布。

7.碾压:在倒路完成后,使用碾压机对三七灰土进行碾压,确保其均匀密实。

8.压装:在碾压完成后,使用压路机对三七灰土进行压装,以进一步提高其密实度。

9.面层处理:根据设计要求,进行必要的面层处理,保证路面的平整度和平整度。

三、施工注意事项1.施工过程中,需要严格控制水灌浇的量,以免过湿或过干。

2.在碾压和压装过程中,要保持适当的速度和频率,以确保三七灰土的密实度。

3.施工人员要熟悉施工图纸和规范要求,确保施工质量符合要求。

4.施工现场要保持整洁,及时清理废弃材料和垃圾。

5.施工结束后,要对施工区域进行清理,确保工程安全。

以上是一份700字的路基三七灰土施工方案。

在实际施工过程中,需根据具体情况进行调整和改进,确保工程质量和安全。

路基三七灰土施工方案

路基三七灰土施工方案

路基三七灰土施工方案路基三七灰土施工方案一、前期准备工作1. 设计与规划:根据道路设计要求,确定路基的宽度、高程、坡度等参数,并进行详细的设计与规划。

2. 地质勘察:对施工区域进行地质勘察,了解地质条件、土质情况等基本资料,为后续施工提供依据。

3. 设备与材料准备:准备好所需的施工机械设备、工具及材料,包括挖掘机、压路机、灰土等。

4. 施工人员培训:对施工人员进行培训,包括施工技术、安全知识等,确保施工质量与安全。

二、施工工艺与流程1. 清理工地:清除施工区域内的杂草、石块、垃圾等,确保施工区域的整洁。

2. 挖掘路基:使用挖掘机对道路路基进行挖掘,并按照设计要求进行修整。

3. 填土夯实:将挖掘机挖出的土方填充至设计高程,采用碾压机进行夯实,确保路基的均匀密实。

4. 加灰土:在填土的路基上撒布灰土,采取均匀的厚度和覆盖范围,确保路基的强度和稳定性。

5. 夯实灰土:采用碾压机对灰土进行夯实,确保路基的紧密性和稳固性。

6. 修整路面:使用机械设备对路面进行平整和修整,达到均匀、光滑的效果。

7. 检查与验收:对施工后的路基进行检查与验收,确保施工质量符合要求。

三、安全措施1. 严格遵守安全操作规程,保证施工人员的人身安全。

2. 提前布设安全警示标志,警示路人及其他车辆注意,确保施工区域的安全。

3. 对施工机械设备进行定期检查与维护,确保设备的正常运行与安全使用。

4. 建立安全责任制度,明确施工人员的安全责任,并根据需要设立安全监察岗位。

四、质量控制1. 严格遵守规范要求,确保施工过程中的工艺操作符合规范要求。

2. 进行现场质量检测,对填土、夯实、修整等工艺进行检测和观察,保证施工质量。

3. 对施工进度和质量进行监督与控制,确保施工进度的顺利进行。

4. 对施工质量进行验收,并进行相关记录和报告,确保施工质量达标。

以上即是路基三七灰土施工方案,通过合理的施工工艺和严格的质量控制,能够确保路基的稳定性、强度和耐久性,从而为道路的正常使用提供坚实的基础。

三七灰土施工工艺及控制要点

三七灰土施工工艺及控制要点

三七灰土施工工艺及控制要点一、灰土垫层施工工艺标准工艺流程:基槽清理夯实→灰土拌制→灰土铺设→分层夯(压)→修整找平→质量验收→成品养护报验程序:槽底压实→灰土拌和→三七灰土压实后→土工膜铺设前1、材料准备:采用就地挖出的原土,不得含有有机杂质或使用耕植土;采用新鲜的生石灰,生石灰需过筛,其颗粒不得大于5mm。

2、基槽清理:对基坑应先平整压实,清除松土,要求平整干净。

3、灰土拌制:采用铲车、挖机拌合6遍。

3.1.1按规定的灰土配合比3:7(生石灰:土,体积比)制作灰土样品放置拌和现场,在摊铺石灰前一天,将土均匀地摊铺在场地预定的宽度上,摊料过程中,将土块、超尺寸颗粒及其他杂物拣除,如土中含有较多土块,进行粉碎;摊铺完成后,检查土含水量,若过小,用洒水车在土层上洒水闷料,洒水要均匀,防止出现局部水分过多现象;3.1.2、拌和:按照三铲灰,七铲土的比例计算摊铺土方所需的石灰数量,用铲车和挖机利用堆土堆方式集中翻拌,土层全部翻透,拌合物达到与样品颜色一致。

并适当控制含水量,现场以手握成团,两指轻捏即散为宜。

4、灰土铺设:在基坑外存土场拌合均匀后,铲车运至基坑内进行灰土摊铺,挖机摊铺后应用铁锹、耙子挂线找平,分两层碾压回填。

灰土摊铺虚铺厚度一般不超过300mm(夯实后约200mm厚),压实采用挖掘机和打夯机,碾压遍数一般不少于5遍,角处挖机压实不到的位置采用打夯机进行人工夯实,应根据设计要求的干密度,在现场试验确定。

灰土最上一层完成后,应用水准仪、拉线和靠尺检查标高及平整度,超高处用铁锹铲平5、质量验收:灰土检查,用1.5m长直径25钢筋把抬高60cm自由下垂深度不得超过1cm,检验灰土的压实度;检验点数,每个坝段不少于3个点。

6、成品保护:灰土成型后,一星期内必须做好养护工作,使灰土表面保持湿润,用塑料薄膜对已完成的灰土层进行覆盖,防止长期暴晒;或七天内洒水养护,不得以水柱直接冲洗灰土基底表层。

已铺好的垫层严禁上人。

三七灰土专项施工方案

三七灰土专项施工方案

三七灰土基层3.1 操作工艺(1)清理基土铺设灰士前先检验基土土质,清除松散土、积水、污泥、杂质,并打底夯两遍,使表土密实。

(2)弹线、设标志在墙面弹线,在地面设标桩,找好标高、挂线,作控制铺填灰土厚度的标准。

(3)灰土拌合A灰土垫层应采用熟化石灰与黏土(或粉质黏土、粉土)的拌合料铺设,其厚度不应小于100mm。

黏土含水率应符合规定。

B灰土的配合比应用体积比,除设计有特殊要求外,一般为石灰:黏土=2:8 或3:7。

通过标准斗,控制配合比。

拌合时必须均匀一致,至少翻拌两次,灰土拌合料应拌合均匀,颜色一致,并保持一定的湿度,加水量宜为拌合料总重量的16 %。

工地检验方法是:以手握成团,两指轻捏即碎为宜。

如土料水分过大或不足时,应晾干或洒水湿润。

(4)分层铺灰土与夯实A灰土垫层应铺设在不受地下水浸泡的基土上。

施工后应有防止水浸泡的措施。

C灰土垫层应分层夯实,经湿润养护、晾干后方可进行下一道工序施工。

D灰土摊铺虚铺厚度一般为150~250mm(夯实后约100-150mm 厚),垫层厚度超过150mm应由一端向另一端分段分层铺设,分层夯实。

各层厚度钉标桩控制,夯实采用蛙式打夯机或木夯,大面积宜采用小型手扶振动压路机,夯打遍数一般不少于三遍,碾压遍数不少于六遍;人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交错。

灰土最小于密度(g/cm3):对黏土为1.45;粉质黏土1.50;粉土1.55。

灰土夯实后,质量标准可按压实系数(λc)进行鉴定,一般为0.93~0.95。

每层夯实厚度应符合设计,在现场试验确定。

E质量控制灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度。

也可用贯入度仪检查灰土质量,但应先进行现场试验确定贯入度的具体要求,以达到控制压实系数所对应的贯入度。

环刀取样检验灰土干密度的检验点数,对大面积每50~100m2应不少于1 个,房间每间不少于1 个。

并注意要绘制每层的取样点图。

路基三七灰土施工方案

路基三七灰土施工方案

三七灰土施工方案一、用料组成及压实标准1、用料组成灰土系用一定量的石灰与土拌合夯压而成,其强度随时间缓慢增长,具有一定的水稳定性和不渗水性(为原土的10~13倍),灰土体积比设计为3:7。

土料采用场地内现有粘性土。

石灰采用熟石灰粉,石灰等级不得小于Ⅲ级,要求同产地、同品种、同规格,每200T为一批,不足200T也按一批计。

选定好合格的土料与石灰后,做3:7灰土击实试验,检验数量每2000m3检验一次(重型击实),以此进行施工质量控制。

尤其是含水量的控制是关键的一个环节,结合灰土击实试验报告的参数指标,含水量一般控制在20%~23%为宜,最大不超过24%。

施工前应根据工程特点、设计压实系数、土料种类、施工条件等,合理确定土料含水量控制范围、铺灰土的厚度和夯打碾压变数等参数。

2、压实标准路基基底灰土,采用12T压路机碾压。

压实标准见下表:路基基底3:7灰土压实标准二、施工准备1、提前做好石灰储料准备工作,保证储量满足配比要求。

2、检验、检测所需施工机械设备、机具、测量试验仪器的性能,确保施工时运行正常。

设备、仪器配备表三、路拌法施工3:7灰土施工工艺流程图1、下承层施工:路堑施工整平完毕后,应确保符合上层灰土施工要求。

2、施工放样:以现有场地订立水准点,制作标高图,控制灰土高程。

3、摊铺石灰整平后,便可按要求每平米60KG摊铺石灰。

4、土料和石灰的拌和⑴、石灰摊铺完成后,便可进行土料和石灰的拌和,拌和采用路拌法,拌和机必须保持匀速前进,禁止忽快忽慢。

⑵、拌和机前进时,铧犁要完全插入土层底部,保证土料能够完全翻起,拌合机至少翻犁2遍,从而保证土料和石灰拌和均匀。

5、整形:⑴、三七灰土拌和均匀后,应立即用平地机初步整形。

在直线段,平地机由两侧向路中心进行刮平;在平曲线段,平地机由内侧向外侧进行刮平。

必要时,再返回刮一遍。

⑵、对于局部低洼处,应用齿耙将其表层5cm以上耙松,并用新拌的混合料进行找平。

⑶、如需再用平地机整形一次。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三七灰土路拌法施工方案及工艺方法
一、施工准备
1.灰土选择:选择质量好,含石量适宜的黄土作为灰土材料。

2.设备准备:准备好挖土机、平地机、水车、喷淋车等必要设备。

3.原材料准备:按照规定配比准备好石子、水泥和水等原材料。

4.环境整理:清除路面上的杂物和破碎物,并进行平整处理。

二、工艺方法
1.拌料工艺:
(1)按照设计要求进行配合比例的确定。

(2)将黄土和石子放入场地,用挖土机进行搅拌并迅速均匀。

(3)将搅拌好的黄土和石子转移到平地机上,继续进行搅拌。

(4)在搅拌过程中,按照设计要求逐渐加入水泥,同时进行搅拌,确保水泥充分混合均匀。

2.散装施工工艺:
(1)将拌好的三七灰土运送到施工现场。

(2)用平地机将三七灰土均匀撒在路基上。

(3)用压路机对三七灰土进行压实,确保其密度和稳定性。

(4)将完成的路面进行湿压处理,提高路面的密实度。

3.加水施工工艺:
(1)将拌好的三七灰土运送到施工现场。

(2)用平地机将三七灰土均匀撒在路基上。

(3)用喷淋车对三七灰土进行湿润加水处理,确保路面湿润程度适宜。

(4)用压路机对三七灰土进行压实,确保其密度和稳定性。

(5)将完成的路面进行湿压处理,提高路面的密实度。

三、注意事项
1.在施工过程中,要按照设计要求进行配合比例的确定,确保灰土的
质量和材料的充分混合。

2.在拌料和施工过程中,要注意保持工地的清洁和整洁,减少杂物和
破碎物的混入。

3.在湿加水施工过程中,要控制好加水量,避免灰土湿润度过高或过低。

4.在施工过程中,要注意对路面的湿压处理,确保路面的密实度和平
整度。

5.施工完成后,要进行验收,确保施工质量符合规定的要求。

通过进行三七灰土路拌法施工,可以提高道路的承载能力和抗冻性能,使得道路更加平坦和稳定。

但在施工过程中需要注意各项工艺方法的合理
掌握和施工规范的执行,以确保施工质量和道路使用寿命的提高。

同时,
还要依据实际情况调整施工方案和工艺方法,确保施工效果的最大化。
