钢结构安装施工工艺

合集下载

钢结构工程施工工艺

钢结构工程施工工艺

钢结构工程施工工艺(一)、钢柱加工工艺1)空腹钢柱待钢焊接、矫正后, 定尺切头, 再焊接柱底板、顶板、筋板、墙皮支座。

2)格构式组合柱制作先定尺加工上下肢焊接钢, 下肢钢二次切头时要加焊接收缩余量、每米加1mm。

3)在刚性平台上搭设组装支架, 间隔约3m一个, 支架用水平仪测平, 调整好上下肢高差在组装支架上划出钢柱中线, 上、下肢边线, 再按图纸要求组装钢柱全部零件。

4)钢柱全部零件组装完毕, 要重点检查钢柱平整度、旁弯、肩梁和柱底板与柱轴线的垂直度、眼孔偏差。

柱下肢焊接时要采用对称焊接, 防止旁弯变形, 柱底板焊接要控制产生角变形。

5)柱间支撑为门式刚架。

三角形斜支撑桁架部分, 无法运输, 故此部分桁架弦杆、腹杆在工厂(或现场加工场地)加工后现场拼装成整体。

6)吊车梁加工工艺:吊车梁加工工序与焊接钢基本相同, 但在腹板下料时要注意起拱度的要求。

7)吊车梁腹板与翼板接头的焊接坡口, 采用刨边机加工。

8)装配定位前, 腹板坡口面及两侧50mm范围内的氧化物及铁锈用高速砂轮机除净, 翼板宽度方向的中心部位100mm范围内的氧化物铁锈进行彻底清理。

9)在专用台架上卧置组装成工字梁。

工字梁一律点焊定位, 点焊长度为100-200mm, 间距不大于400mm, 厚度均等于坡口深度二分之一。

10)根据吊车梁材质和结构要求, 气体保护焊打底选用镀铜焊丝, 焊丝的质量必须符合国际标准要求, 为防止因结构焊接应力大而引起焊接裂纹, 焊丝的碳含量应控制在0.08%以下。

2. 构件防腐(1)抛丸除锈:钢材(构件)的表面处理应按设计规定的施工方法施工, 并达到规定的除锈等级标准要求。

所有构件均采用抛丸除锈, 将表面油污、氧化层和铁锈以其它杂物清除干净, 达到标准要求。

构件表面的毛刺、电焊药皮、飞溅物、灰尘在除锈前应清除干净。

喷丸前应用砂轮打磨气割表面、火焰矫正部位的硬化层, 以使喷砂在这些部位能形成合适的表面粗糙度。

钢结构工程施工工艺

钢结构工程施工工艺

钢结构工程施工工艺一、预埋地脚螺栓(一)施工流程(二)地脚螺栓加工1、本工程地脚螺栓螺纹段全部采用车床加工,要求螺纹螺牙均匀、螺纹长度满足设计要求及规范要求。

2、地脚螺栓托板和加筋板采用人工电弧焊焊接,要求焊接焊缝均匀、满焊、不留气孔、无焊瘤,焊缝尺寸必须符合设计、符合规范要求。

3、螺栓加工完毕、进施工现场前必须由材料员和检验员进行100%自检,检查螺栓规格、尺寸、数量、螺纹段长度、总长度是否符合设计要求。

4、验收合格螺栓螺纹段及时涂防绣油,防止生绣;按规格堆放整齐,堆放过程中做好相应的保护措施,防止螺纹段磕碰造成不应有的损伤;并做好标识,使之醒目。

5、出厂前出具自检报告和出厂合格证。

(三)技术准备1、收集、准备相应的技术资料,如施工图纸,预埋规范等。

2、组织项目人员认真学习有关的规范、规程、规定,在施工的过程中做到有据可依。

3、施工前认真审阅施工图纸,在图纸会审的基础上争取将施工中可能碰到的问题在施工前解决,提前确定施工中存在的难点及需要重点注意的地方,做到目标明确,重点突出。

4、具体需要熟悉的有:螺栓规格、数量,轴距尺寸,每轴之间垮距尺寸,预埋种类等做到心中有数。

工作难点其注意的地方有:如何保证轴与轴之间平行,如何保证每轴距在规范要求内。

5、实行三级交底制:技术部对项目部有关此工程项目经理、技术人员进行方案交底;项目经理对工程部分包队长,班组长进行交底;分包队长对班组长,员工进行交底。

(四)钢制模板制作根据施工图纸对地脚螺栓做相应的钢制模板,其注意事项:1、钢制模板其目的是控制预埋尺寸精度,提高预埋速度。

2、模板采用4.5-6mm之间的钢板制作,板必须校平面度<1mm,若板厚度不够,则四周用Ø12mm钢筋焊接,加强模板钢性,图中虚线所示。

3、如上图所示模板孔尺寸ØD+2,D为螺栓圆钢直径,A、B中心尺寸要求<1mm,中心线用垂直钢尺靠住,水笔一次性划出中心线,中心线必须醒目。

钢结构安装施工工艺

钢结构安装施工工艺

史上最全的地面钢结构安装施工工艺地面钢结构主要有立柱、梁、刚平台立柱、护栏,施工过程正常顺序是立柱,再安装横梁、平台、护栏,施工紧急情况下可以分区域施工,按区域穿插施工。

地面钢结构施工任务顺序:1、钢结构立柱安装;2、钢结构横梁安装;3、钢结构纵梁安装;4、钢结构平台安装;5、钢结构楼梯、护栏安装;钢结构安装施工工艺如下:一、设备放线无论安装什么设备,第一步的工作都是放线,放线的误差对后期安装有很大的影响,误差控制的越小,设备安装越接近图纸尺寸。

放线是设备安装过程中最重要的一步.1、找基准点安装图纸上必需有安装基准,按照图纸所示基准找出安装设备基准点。

基准点是设备安装的起始点,是设备按图施工的第一步,确定好设备起始位置,才能进行设备的放线工作。

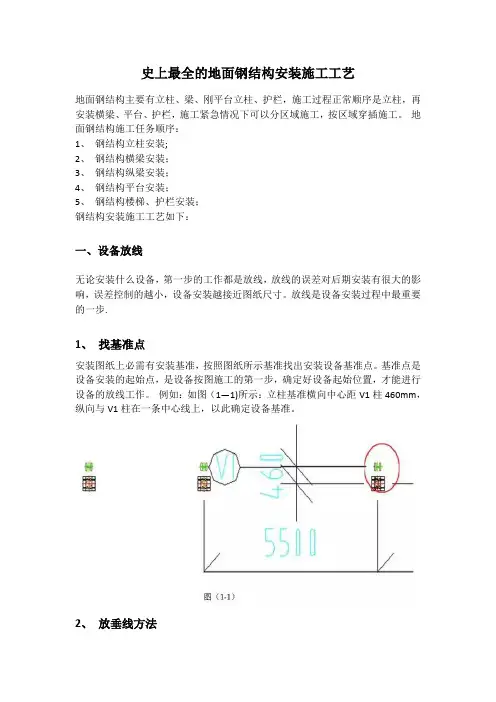

例如:如图(1—1)所示:立柱基准横向中心距V1柱460mm,纵向与V1柱在一条中心线上,以此确定设备基准。

2、放垂线方法设备安装过程中,现场画垂线经常用到,短距离的一般使用直角尺或按图(1-2)用分规就能做到,长距离的使用直角尺就不精确了.如图(1-2)所示:在基准点上向两侧截取两段相等的距离,已截取距离的终点为圆心,用卷尺或软线已圆弧半径R≥1。

5L(R值越大,求出垂线越准)向所求垂线一侧分别画圆弧,圆弧交点与基准点连接,即为基准线的垂直线。

利用勾股定理做垂线方法:如图(1-2)所示:勾3、股4、玄5组成的三角形,勾股边夹角为直角,首先选点基准点,在基准线上量取L= 3000mm的勾长,以基准点为圆心半径为4000mm向所求垂线一侧画圆弧,以3000mm的另一点为圆心半径为5000mm向所求垂线一侧画圆弧,圆弧交点与基准点连接,即为基准线的垂直线。

3、放平行线方法设备安装过程中,设备基准一般都是与厂房立柱或其他设备平行,单个钢结构立柱之间也有平行和垂直的关系,现场安装平行线也经常用到。

如图(1-3)所示:先按照画垂线的方法求出垂线,在垂线上画出两排立柱的中心距,两点之间的连接线延长,即为所求平行线.现场所做的垂直线与平行线可用之间对角线进行检测,如图(1—3)所示:设a为基准点,首先检查ad、bc之间距离是否相等,基准线是否与基准平行,若相等量取bd、ac两点对角线e、f。

钢结构施工安装工艺及流程

钢结构施工安装工艺及流程

一钢结构施工安装工艺及流程(一)、钢结构安装工艺及质量控制程序:《钢结构工程施工质量验收规范》(GB 50205-2001)施工图施工组织设计(施工方案)钢结构零部件、附件和配件材料准备安装机基础与支承面验收合格测量放线施工条件构件验收,并做安装标志清理作业面平台安装构件矫正组拼装结构构件就位校正临时固定安装顺序:梁屋架钢材及零、部件合格证连接材料合格证构件检测报告、焊接试件和混凝土试件检测报告测量记录吊装记录质量记录竣工图《钢结构工程施工质量验收规范》(GB 50205-2001)(二)、施工安装流程图:1、安装工艺流程:场地三通一平→构件进场→吊机进场→屋面梁(楼层梁)安装→檩条支撑系杆安装→涂料工程→屋面系统安装→零星构件安装→装饰工程施工→收尾拆除施工设备→交工。

2、屋面系统安装工艺流程:准备工作→屋面大梁安装校正→屋面檀条压杆支撑安装固定→天沟安装→雨排水管道安装固定。

3、屋面梁连接程序:对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧→密封。

二、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:A基础砼强度达到设计要求。

B基础的轴线标志和标高基准点准确、齐全。

C基础顶面预埋钢板做为梁的支承面,其支承面、预埋板的允许偏差应符合规范要求。

项次项目允许偏差1支座表面(1)标高(2)水平度±1.5mm1/1500ⅰ2预埋板位置(注意截面处)(1)在支座范围内(2)在支座范围外±5.0mm±10.0mm②、超出规定的偏差,在吊装之前应设法消除,构件制作允许偏差应符合规范要求。

③、准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、钢楔。

3、起重机械选择:本工程计划选用QY16-16T汽车式起重机分别承担主钢梁、楼层梁、钢屋面以及其他所有钢构件的装卸及安装。

钢结构施工工艺流程及工艺要求

钢结构施工工艺流程及工艺要求

钢结构施工工艺流程及工艺要求一、工艺流程1.准备工作:确定施工方案、编制施工图纸、制定施工计划、准备施工材料和设备等。

2.地基处理:对于需要进行地基处理的场地,首先进行地质勘测和地基测试,然后根据测试结果进行地基处理,包括土方开挖、基础浇筑等。

3.钢结构制作:根据施工图纸和设计要求,进行钢结构的制作,包括钢梁、钢柱、钢板等的加工、焊接和防腐处理。

4.预制构件安装:将制作好的预制构件进行运输和安装,包括钢桁架、屋面板、墙板等的安装。

5.主体架设:将预制构件进行拼装和组合,搭建起主体结构,包括梁柱连接、墙板安装、悬挂设备的安装等。

6.焊接和连接:对于需要进行焊接和连接的部位,进行焊接接头和螺栓连接,保证结构的稳定性和承载能力。

7.地面处理:对于结构底部需要进行地面处理的部分,进行防腐和防腐处理,如喷涂防腐漆、铺设防腐胶带等。

8.涂装和装饰:对于需要进行涂装和装饰的部分,进行喷涂、刷漆、贴墙纸等装饰工作,使结构具有美观性。

9.检查和验收:进行施工的检查和验收工作,包括结构的力学性能和安全性能的检测,确保施工质量符合规范要求。

二、工艺要求1.材料要求:采用符合国家标准和相关规范要求的优质钢材进行施工,材料的强度、耐久性和可靠性要满足设计要求。

2.加工要求:钢结构的加工需要精确、准确,尺寸和面型要符合设计要求,焊接工艺要符合相关规范和标准。

3.焊接质量:采用合格的焊工和焊接设备进行焊接,焊缝的结构牢固、密实,无焊接残留物、孔洞、裂纹,焊接强度和密度要满足规范要求。

4.安装要求:采用安全可靠的安装方法和设备进行预制构件的安装,保证其垂直度、水平度和位置的准确性。

5.防腐处理:进行必要的防腐处理,包括表面防腐漆喷涂、防腐胶带铺设等,确保钢结构在使用过程中能够抵御腐蚀和风化。

6.维护保养:对于钢结构进行定期的检查和维护,及时发现和修复结构的疲劳、裂纹、锈蚀等问题,确保结构的安全和使用寿命。

7.环境保护:施工过程中要注意环境保护,减少噪音和粉尘污染,合理利用资源,降低对环境的影响。

钢结构施工安装工艺及流程

钢结构施工安装工艺及流程

钢结构施工安装工艺及流程(一)、钢结构安装工艺及质量控制程序:《钢结构工程施工质量验收规范》(GB 50205-2001)施工图施工组织设计(施工方案)钢结构零部件、附件和配件材料准备安装机具基础与支承面验收合格测量放线施工条件构件验收,并做安装标志清理作业面平台安装构件矫正组拼装结构构件就位校正临时固定安装顺序:梁屋架钢材及零、部件合格证连接材料合格证构件检测报告、焊接试件和混凝土试件检测报告测量记录吊装记录质量记录竣工图《钢结构工程施工质量验收规范》(GB 50205-2001)(二)、施工安装流程图:1、安装工艺流程:场地三通一平→构件进场→吊机进场→屋面梁(楼层梁)安装→檩条支撑系杆安装→涂料工程→屋面系统安装→零星构件安装→装饰工程施工→收尾拆除施工设备→交工。

2、屋面系统安装工艺流程:准备工作→屋面大梁安装校正→屋面檀条压杆支撑安装固定→天沟安装→雨排水管道安装固定。

3、屋面梁连接程序:对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧→密封。

二、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:A基础砼强度达到设计要求。

B基础的轴线标志和标高基准点准确、齐全。

C基础顶面预埋钢板做为梁的支承面,其支承面、预埋板的允许偏差应符合规范要求。

项次项目允许偏差1支座表面(1)标高(2)水平度±1.5mm1/1500ⅰ2预埋板位置(注意截面处)(1)在支座范围内(2)在支座范围外±5.0mm±10.0mm②、超出规定的偏差,在吊装之前应设法消除,构件制作允许偏差应符合规范要求。

③、准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、钢楔。

3、起重机械选择:本工程计划选用QY16-16T汽车式起重机分别承担主钢梁、楼层梁、钢屋面以及其他所有钢构件的装卸及安装。

钢结构安装施工工艺标准

钢结构安装施工工艺标准

第二部分钢结构工程1 钢结构安装工程1。

1 单层钢结构安装施工工艺标准1。

1.1总则1.1。

1.1适用范围此工艺标准适用于单层钢结构安装工程的主体结构、地下钢结构、檩条及墙架等次要构件、钢平台、钢梯、护栏等的施工。

1.1。

1。

2编制参考标准及规范(1)《钢结构工程施工质量验收规范》GB 50205—2001(2)《钢结构设计规范》GB 50017—2003(3)《建筑工程施工质量验收统一标准》GB 50300-20011。

1.2术语、符号1.1。

2。

1术语(1)零件:组成部件或构件的最小单元,如节点板、翼缘板等。

(2)部件:由若干零件组成的单元,如焊接H形钢、牛腿等。

(3)构件:由零件或由零件和部件组成的钢结构基本单元,如梁、柱、支撑等。

(4)抗滑移系数:高强度螺栓连接中,使连接件摩擦面产生滑动时的外力与垂直于摩擦面的高强度螺栓预拉力之和的比值。

(5)空间刚度单元:由构件构成的基本的稳定空间体系.(6)预拼装:为检验构件是否满足安装质量要求而进行的拼装。

1.1.2.2符号(1)Q—重力;(2)q—单位面积上的负荷;(3)K-系数;(4)F—堆放面积;(5)l—长度;(6)h—截面高度;(7)f-侧向弯曲矢高;(8)H—柱子高度。

1。

1。

3基本规定1。

1.3。

1钢结构工程施工单位应具备相应的钢结构工程施工资质,施工现场质量管理应有相应的施工技术标准、质量管理体系、质量控制及检验制度,施工现场应有经项目技术负责人审批的施工组织设计、施工方案(或作业指导书)等技术文件。

1。

1。

3.2钢结构施工必须采用经过计量检定、校验合格的计量器具。

1.1.3.3钢结构工程质量验收应在施工单位自检的基础上,按照检验批、分项工程、分部(子分部)工程的程序进行.钢结构分部(子分部)工程中的分项工程划分应按照现行国家标准《建筑工程施工质量验收统一标准》GB 50300—2001的规定执行。

每项钢结构分项工程可按一个或分成若干个检验批进行验收。

钢结构工程施工工艺

钢结构工程施工工艺

钢结构工程施工工艺一、钢结构图纸深化设计:1、深化设计遵循的原则以施工设计图纸和技术要求为依据,负责完成钢结构的深化设计,并完成钢结构加工详图的编制。

根据设计文件、钢结构加工详图、吊装施工要求,并结合制作厂的条件,编制制作工艺书包括:制作工艺流程图、每个零部件的加工工艺及涂装方案。

加工详图及制作工艺书在开工前将上报相关方审批,图纸由原设计单位确认和批准后才开始正式实施。

2、深化设计方法加工制作深化图纸的设计:建立结构整体模型→现场拼装分段(运输分段)→加工制作分段→分解为构件与节点→结合工艺、材料、焊缝、结构设计说明等→深化设计详图。

(1)整体建模建实体建模前,对设计院提供的钢结构施工图进行仔细的阅读,将图中有不明确或有疑点的问题逐一列出,形成文件资料,并及时向负责该项目的总工程师汇报,在与设计院对问题进行核实后再进行。

所有的钢结构模型“搭建”同时,可给每一构件定义它的前缀号,模型完成后,由程序来运行“拼装校核”,再次检查模型,最后再由程序完成“全部编号”工作。

照上述步骤完成后,再由程序导出构件、零件号最终深化图纸,最后完成图纸的“自校——互校——校对——审核——签字”。

2、构件图及零件图构件图可通过整体模型导出,但需分考虑加工制作、运输分段,安装方案,节点划分,制作工艺,焊接收缩及变形,结构预起拱等因素:加工制作分段(运输分段)的拆分原则:详图设计应该是在充分考虑并结合了原材料规格、运输的各种限制以及最终确定的安装方案的基础上进行的。

运输的长度、宽度与高度、运输单元重量制作及运输等方面更加密切结合,分段的拆分应考虑如下因素:结合焊接工艺,保证构件与节点翻身起吊后的俯焊、平焊、立焊位置;现场吊装分段的拆分原则:立拼或卧拼的确定、分段接口的做法,以避免仰焊;由安装吊机起重能力及吊装方法确定的吊装单元;拼装时的操作安全等;3、深化设计的组织结构4、钢结构深化设计拟采用的软件采用计算机虚拟技术进行本项目的深化设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构安装施工工艺一、适用范围适用于杭甬铁路客运专线上虞北站钢结构(钢柱、钢梁、桁架及支撑系统等)单项和综合安装。

二、引用标准(1)钢结构工程施工质量验收规范(GB50205—2001);(2)建筑工程施工质量验收统一标准(GB50300—2001);(3)工程测量规范(GB50026—1993);(4)建筑钢结构焊接规程(JGJ81—2002);(5)钢结构高强螺栓技术规程(JGJ82—1991);(6)钢结构用高强度大六角头螺栓、螺母垫圈与技术条件(GB/T1228~1231—91);三、施工准备1、技术准备(1)编制安装施工组织设计及吊装方案,经审批后,认真向班组交底。

(2)检查地脚螺栓外露部分的情况,若有弯曲变形、螺牙损坏的螺栓,必须对其修正。

(3)建立基准控制点,将柱子就位轴线弹测在柱基表面,对柱基标高进行找平。

(4)建立复测制度,各基准点、轴线、标高等都要进行两次以上的复测,以误差最小为准。

(5)建立统一的测量仪器、钢尺等,并取得计量单位检定证明。

(6)根据图纸及现场实际情况确定钢结构安装的次序。

(7)熟悉图纸,了解钢构件间的节点。

2、材料准备(1)按构件明细表核对进场构件的数量,查验出厂合格证及有关技术资料。

(2)检查构件在装卸、运输及堆放中有无损坏或变形。

损坏和变形的构件应予以矫正或重新加工。

被碰坏的防腐底漆应补涂,并再次检查办理验收。

(3)对构件的外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查做出记录。

(4)构件应按安装顺序成套供应,现场堆放场地满足现场拼装及顺序安装的需要。

在现场组拼时应搭设拼装平台。

(5)构件分类堆放,刚度较大的构件可以铺垫木水平堆放。

多层叠放时垫木应在一条垂线上。

钢梁和钢桁架宜立放,紧靠立柱,绑扎牢固。

(6)钢结构设计用高强度螺栓连接时,应根据图纸要求分规格统计所需高强度螺栓的数量,并配套供应至现场。

检查其出厂合格证、扭矩系数或紧固轴力(预拉力)的检验报告是否齐全,并按规定作紧固轴力或扭矩系数复验。

(7)钢结构焊接施工之前应对焊接材料的品种、规格、性能进行检查,各项指标应符合现行国家标准和设计要求。

检查焊接材料的质量合格证明文件、检验报告及中文标志等。

对重要钢结构采用的焊接材料应进行抽样复验。

3、主要机具吊装机械(吊车或塔式起重机)、吊装索具、电焊机、焊钳、焊把线、搬手、撬棍、铣刀或锉刀、垫木、垫铁、千斤顶、扭矩扳手、手持电砂轮、水准仪、经纬仪、倒链、钢尺、拉线、吊线等。

4、作业条件(1)根据正式施工图纸及有关技术文件编制施工组织设计已审批。

(2)对使用的各种测量仪器及钢尺进行计量检查复验。

(3)安装定位所使用的轴线控制点和测量标高使用的水准点进行验线有关处理完毕。

(4)按施工平面布置图划分:材料堆放区、杆件制作区、拼装区,构件按吊装顺序进场。

(5)场地要平整夯实、并设排水沟。

(6)在制作区、拼装区、安装区设置足够的电源。

(7)搭好高空作业操作平台,并检查牢固情况。

(8)放好柱顶纵横安装位置线及调整好标高。

(9)预埋螺杆,其轴线、标高、水平度、位置及伸出长度等,超出允许偏差时,应做好技术处理(10)检查吊装机械及吊具,按照施工组织设计或施工方案要求搭设操作平台或脚手架。

(11)对屋架、桁架等构件,为防止构件吊装时变形、失稳,已采取必要时采取加固措施。

(12)对参与钢结构特种工,测量工、电焊工、起重机司机、指挥工要持证上岗。

5、材料和技术质量要求5.1 材料要求(1)钢构件:型号、制作质量应符合设计要求和施工质量验收规范的规定,有出厂合格证并附有有关技术文件。

(2)连接材料:焊条、高强螺栓、普通螺栓的规格、型号应符合设计要求,有质量证明书并符合国家有关标准规定。

(3)涂料:油漆、防火涂料技术性能应符合设计要求和有关标准规定,并有产品质量证明书。

(4)其它材料:各种规格的垫铁等备用。

5.2 技术质量要求(1)应根据构件重量通过计算选择合适的吊装机械和索具,并列出构件最大重量、最远距离与吊装机械起重能力之间的相互关系,严防发生安全事故。

(2)安装的测量校正、高强螺栓安装、负温下施工及焊接工艺等,应在安装前进行工艺试验或评定。

(3)安装偏差的检测,应在结构形成空间刚度单元并连接固定后进行。

(4)安装时,必须控制屋面、楼面、平台等的施工荷载,施工荷载和冰雪荷载等严禁超过梁、桁架、楼面板、屋面板、平台铺板等的承载能力。

(5)安装时要即时做好测量监控。

四、施工工艺1、工艺流程施工准备→测量放线→主构件吊装→次构件安装→高强螺栓初拧→测量校正→焊接→高强螺栓终拧→检查验收2、操作工艺单层钢结构的一般安装顺序是先吊装竖向构件,后吊装平面构件,以减少纵向长度安装累积误差,保证工程质量。

屋盖系统安装采用吊车一次吊完一个节间的全部屋盖构件后,再吊装下一节间的屋盖构件的安装方式。

(1)钢柱的安装工艺1)钢柱的安装方法一般钢柱弹性和刚性都很好,吊装时为了便于校正一般采用一点吊装法,吊点位置根据钢柱形状、端面、长度、等具体情况确定。

常用的钢柱吊装法有旋转法、递送法和滑行法。

对于重型钢柱可采用双机抬吊。

在双机抬吊时应注意的事项:①尽量选用同类型起重机。

②根据起重机能力,对起吊点进行荷载分配。

③各起重机的荷载不宜超过其起重能力的80%。

④双机抬吊,在操作过程中,要互相配合,动作协调,以防一台起重机失重而使另一台起重机超载,造成安全事故。

⑤信号指挥,分指挥必须听从总指挥。

2)钢柱的校正钢柱校正主要有柱基标高调整、平面位置校正及柱身垂偏校正。

①柱基标高调整。

根据钢柱实际长度,柱底平整度,钢牛腿顶部距柱底部距离,重点要保证钢牛腿顶部标高值,以此来控制基础找平标高。

具体做法:钢柱安装时,在柱底板下的地脚螺杆上加一个调整螺母,利用调整螺母控制柱子标高。

②平面位置校正。

在起重机不脱钩的情况下将柱底定位线与基础定位轴线对准缓慢落至标高位置,争取达到点线重合。

③ 钢柱校正。

优先采用缆风绳校正,用两台呈90°的经纬仪找垂直,在校正过程中不断调整底板下螺母,直至校正完毕,将预埋螺杆螺母拧上,缆风绳松开不受力,柱身呈自由状态,再用经纬仪复核,如有小偏差,调整下螺母,无误,将预埋螺杆螺母拧紧。

对于不便采用无缆风绳校正的钢柱可采用可调撑杆校正。

(2)轻型钢结构悬挑梁安装1)起吊方法:可选用单机两点或三、四点起吊,通过梁端标高、坐标的测量采用手拉芦调整斜度,缆风绳调整位置方向。

大跨度斜梁吊点须经计算确定。

2)因是悬挑结构,安装时标高需抬高2cm,以避免结构下挠。

3)悬挑安装就位并校正完成后,安装斜拉杆好。

先装一侧,后装另一侧。

4)经测量检查无误后,按要求焊接。

5)次梁结构及支撑系统完成后复测梁端得标高。

(3)钢梁安装工艺总体随钢柱的安装顺序进行,相临钢柱安装完毕后,及时连接之间的钢梁使安装的构件及时形成稳定的框架,并且每天安装完的钢柱必须用钢梁连接起来,不能及时连接的应拉设缆风绳进行临时稳固。

先主梁后次梁,先内后外、先下层后上层的安装顺序进行安装。

1)钢梁安装方法○1主梁起吊到位对正,先用撬棍,再用冲头调整好构件的准确位置固定,待主梁全部吊装完毕后,进行高强螺栓的初拧和终拧连接。

○2在钢梁头挂吊栏,先进行上层主梁校正、检查、初拧、终拧高强螺栓,再进行下层梁校正、初拧、终拧高强螺栓。

○3钢梁的就位与临时固定:a、钢梁吊装前,应清理钢梁表面污物;对产生浮锈的连接板和摩擦面在吊装前进行除锈。

b、待吊装的钢梁应装配好附带的连接板,并用工具包装好螺栓。

c、钢梁吊装就位时要注意钢梁的上下方向以及水平方向,确保安装正确。

d、钢梁安装就位时,及时夹好连接板,对孔洞有偏差的接头应用冲钉配合调整跨间距,然后再用普通螺栓临时连接。

普通安装螺栓数量按规范要求不得少于该节点螺栓总数的30%,且不得少于两个。

e、为了保证结构稳定、便于校正和精确安装,对于多楼层的结构层,应首先固定顶层梁,再固定下层梁,最后固定中间梁。

f、当一个框架内的钢柱钢梁安装完毕后,及时对此进行测量校正。

2)钢梁安装注意事项在钢梁的标高、轴线的测量校正过程中,一定要保证已安装好的标准框架的整体安装精度。

钢梁安装完成后应检查钢梁与连接板的贴合方向。

钢梁的吊装顺序应严格按照钢柱的吊装顺序进行,及时形成框架,保证框架的垂直度,为后续钢梁的安装提供方便。

处理产生偏差的螺栓孔时,只能采用绞孔机扩孔,不得采用气割扩孔的方式。

安装时应用临时螺栓进行临时固定,不得将高强螺栓直接穿入。

安装后应及时拉设安全绳,以便于施工人员行走时挂设安全带,确保施工安全。

(4) 桁架安装工艺1)施工准备○1检查混凝土柱顶埋件及支座顶纵、横定位轴线,作为对位、校正的依据;○2确认主桁架架埋件安装精度;○3确认安装支座的精度;○4检查临时支撑胎架的安装精度;○5确认屋面主桁架的几何尺寸和吊装重量、安装标高;○6绑扎钢丝绳、高空用操作栏杆、安全绳。

2)支撑架搭设本工程屋面桁架受作业条件限制,采用塔吊散件吊装,因此需搭设支撑架搭设宽度与长度均超出桁架1米,顶部根据标高设槽钢,两侧设通道及防护栏杆。

3)吊装及拼接方法○1采用散件塔吊吊装,先吊装主桁架的主弦杆。

○2主弦杆应考虑预起拱,经测量无误后焊接。

○3就位后在斜向弦杆的安装位置做好标记,安装斜向弦杆,塔吊就位,手拉葫芦调整,点焊固定。

○4桁架的安装保证即时测量监控。

○5桁架焊接完成经过验收后进行支撑架卸载。

(5)高强螺栓施工方法高强度螺栓的安装应在结构构件中心位置调整后进行,其穿入方向应以施工方便为准,并力求一致。

高强度螺栓连接副组装时,螺母带圆台面的一侧应朝向垫圈有倒角的一侧。

安装高强度螺栓时,严禁强行穿入螺栓(如用锤敲打)。

如不能自由穿入时,该孔应用绞刀进行修整,修整后最大直径应小于1.2倍螺栓直径。

严禁气割扩孔。

安装高强度螺栓时,构件的摩檫面应保持干燥,不得在雨中作业。

高强度螺栓的预拉力通过紧固螺母建立。

为了保证其数据准确,施工时应严格控制螺母的紧固程度,不得漏拧、欠拧或超拧。

常用的紧固方法如下:扭炬法。

先用普通扳手进行初拧,(不小于终拧扭矩值的50%),使连接板靠拢,然后用定扭矩扳手终拧。

终拧扭矩值根据预先测定的扭矩和预拉力(增加5%~10%以补偿紧固后的松弛影响)之间的关系确定,使拧时偏差不得大于±10%。

螺栓紧固操作必须分两次进行,第一次为初拧,初拧紧固到螺栓标准预拉力的60~80%;第二次紧固为终拧,终拧紧固到标准预拉力,偏差不大于±10%。

为使螺栓群中所有螺栓都均匀受力,初拧、终拧都应按一定的顺序进行。

一般接头,应从螺栓群中间顺序向外侧进行紧固。

工字梁接头按如下的顺序进行,即柱右侧上下翼缘→柱右侧腹板→另一侧(左侧)上下翼缘→另一侧(左侧)腹板的先后次序进行。
