基础砂石褥垫层施工方案
级配砂石褥垫层施工方案

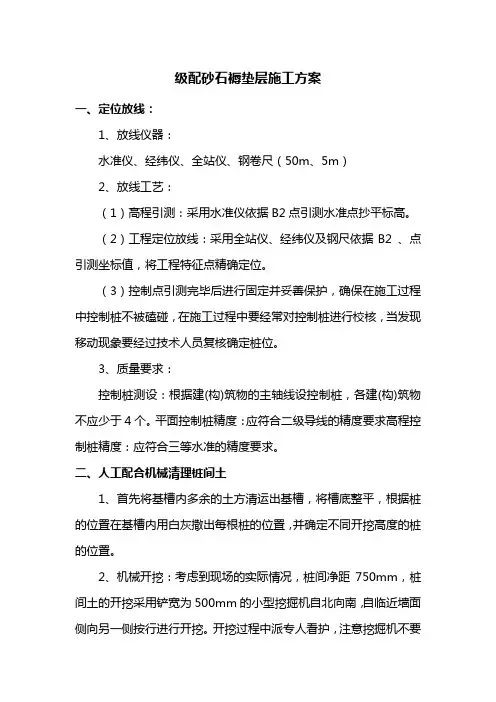

级配砂石褥垫层施工方案一、定位放线:1、放线仪器:水准仪、经纬仪、全站仪、钢卷尺(50m、5m)2、放线工艺:(1)高程引测:采用水准仪依据B2点引测水准点抄平标高。
(2)工程定位放线:采用全站仪、经纬仪及钢尺依据B2 、点引测坐标值,将工程特征点精确定位。
(3)控制点引测完毕后进行固定并妥善保护,确保在施工过程中控制桩不被磕碰,在施工过程中要经常对控制桩进行校核,当发现移动现象要经过技术人员复核确定桩位。
3、质量要求:控制桩测设:根据建(构)筑物的主轴线设控制桩,各建(构)筑物不应少于4个。
平面控制桩精度:应符合二级导线的精度要求高程控制桩精度:应符合三等水准的精度要求。
二、人工配合机械清理桩间土1、首先将基槽内多余的土方清运出基槽,将槽底整平,根据桩的位置在基槽内用白灰撒出每根桩的位置,并确定不同开挖高度的桩的位置。
2、机械开挖:考虑到现场的实际情况,桩间净距750mm,桩间土的开挖采用铲宽为500mm的小型挖掘机自北向南,自临近墙面侧向另一侧按行进行开挖。
开挖过程中派专人看护,注意挖掘机不要碰触桩头。
开挖时沿两排桩的中心线进行开挖,每边留125mm土方进行人工清理,将槽底预留的200mm机械无法开挖的土方人工开挖并随时运走。
3、开挖过程中自卸汽车均不得靠近已开挖处的搅拌桩边缘。
三、人工破桩头1、土方清理完毕后使用切割机配合风镐将高出的桩头破除,破除桩头时注意桩的标高,并预留出做低应变试验的桩,后浇带处的标高要控制好。
2、桩头破除完毕后,将桩头表面的土清理干净,准备验槽。
四、级配砂石褥垫层1、砂石应选用天然级配料,砂子与石子的级配比例是3:7,回填前首先要进行充分的拌合,铺筑的砂石应级配均匀。
2、铺筑后如发现砂窝或石堆等现象,应将该处的砂子和石子挖出,分别填入级配好的砂石料。
3、铺筑级配砂石在夯实前,应根据砂石料的含水率及天气状况进行适当的洒水,以保持砂石的最优含水率,一般为8%~12%。
4、采用蛙式打夯机进行打夯时,要保持一夯压半夯,全面夯实,夯实遍数不少于4遍。
筏板基础砂石褥垫层施工方案

筏板基础砂石褥垫层施工方案筏板基础砂石褥垫层施工方案编制:审核:批准:监理审批:代建单位审批:二○一一年一月十九日目录第一章砂石褥垫层施工概况 (1)1.1工程概况 (1)1.1.1总体概况 (1)1.1.2褥垫层施工概况 (2)1.1.3现价段阶段现场条件 (4)1.2编制依据 (4)1.2.1施工图纸 (4)1.2.2施工标准、规范、图集及主要法规 (4) 第二章施工部署 (7)2.1施工准备 (7)2.1.1现场准备 (7)2.1.2技术准备 (7)2.2褥垫层总体施工流程及施工部署 (8)2.2.1总体施工流程 (8)2.2.3主要工程材料进场计划 (8)2.2.4劳动力计划 (8)第三章施工工艺 (8)3.1降排水施工 (8)3.2地基土石方施工 (9)3.2褥垫层施工 (9)3.2.1 材料及主要机具 (9)3.2.2 作业条件 (9)3.2.3操作工艺 (10)第四章、质量标准 (11)4.1主控项目 (11)4.2一般项目 (11)4.3除上述项目外还应符合下表要求 (11)第五章、成品保护 (11)第六章、应注意的质量问题 (12)第七章、质量记录 (12)第八章职业健康安全及文明环境保护措施 (12)8.1职业健康安全措施 (12)8.2减少扰民噪音的措施 (13)8.3降低环境污染的措施 (13)保障性住房项目总承包工程二标段筏板基础砂石褥垫层施工方案第一章砂石褥垫层施工概况1.1工程概况1.1.1总体概况XX扩展区0008地块保障性住房项目位于XX市宝安区XX镇,地块被周边四条道路所包围,分别是玉龙路、白龙路、金龙路、八宝街(待建)。
总用地面积50146.8平方米,拟建建筑面积215673.5平方米。
在本地块范围内拟建4栋27层、2栋28层的住宅小区。
本项目分两个总承包标段,1-4#楼(包括地下室)为I标段,5-6#楼为II 标段,本施工方案针对第II标段。
此项目为XX市住宅产业化试点小区,采用工业化技术,按B级体系实施。
砂石褥垫层垫层施工方案

唐延·九珺4#5#6#楼及地下车库砂石层施工方案编制:审核:批准:陕西建工集团总公司年月日目录一、编制依据 0二、工程概况 0三、施工状况 0四、设计要求 0五、施工准备 (1)六、施工部署 (2)七、施工流程 (2)八、质量标准 (3)九、成品保护 ..................................................... 错误!未定义书签。
十、安全及文明施工 (4)一、编制依据《建筑地基基础工程施工质量验收规范》 GB50202- 2002《唐延九珺4#5#6#楼及地下车库》施工图二、工程概况本工程总建筑面积40675.22㎡,其中4#、5#楼地下2层、地上30层,4#楼建筑高度91。
45m,5#楼建筑高度91。
2m;车库地下2层。
主楼为剪力墙结构,车库为框架结构。
4#、5#主楼采用素混凝土刚性桩复合地基;6#楼为天然地基;车库地基处理形式为级配砂石垫层.三、施工状况本工程目前“三通一平"已经基本完成,土方开挖和桩基处理由专业施工单位完成。
现拟由4#楼开始铺设,由北向南依次铺设砂石垫层。
四、设计要求4#、5#楼为200厚砂石褥垫层,级配为良好,夯填度不得大于0。
9。
车库采用级配砂石,整片分层回填夯实至基础垫层底标高。
对砂石垫层的要求:卵石(碎石):砂的比例为6:4,卵石(碎石)的粒径为20mm~40mm,不应超过50mm.砂为粒径5mm以下的中粗砂。
垫层的压实系数不得小于0。
97。
±0.000的绝对标高为415。
7m。
4#、5#楼褥垫层底标高-12.74m,车库A区垫层底标高-13。
04m,B区垫层底标高-12.64m,局部垫层底标高为-13.44m、—13.04m.C区垫层底标高—12.64m,垫层施工范围为基础外边缘外扩800mm。
五、施工准备(一)本工程塔吊基础均设在垫层以下,各段垫层施工前,应提前做好该段基层测量定位工作,塔吊基础、电梯基坑、集水坑等下沉部位定位准确,尺寸符合设计要求,基础轴线、标高必须经过检查,并经过四方验收.(二)铺设前,事先与实验室办理砂石配比委托,委托单应注明单位工程名称、施工部位、配合比.(三)施工前,应对施工段位、施工方法、铺设顺序、质量要求、安全要求做详细的安全、技术交底后。
筏板基础砂石褥垫层施工方案1

筏板基础砂石褥垫层施工方案编制:审核:批准:监理审批:代建单位审批:保障性住房项目总承包工程二标段项目部二○一一年一月十九日目录第一章砂石褥垫层施工概况 (1)1.1工程概况 (1)1.1.1总体概况 (1)1.1.2褥垫层施工概况 (2)1.1.3现价段阶段现场条件 (4)1.2编制依据 (4)1.2.1施工图纸 (4)1.2.2施工标准、规范、图集及主要法规 (4)第二章施工部署 (7)2.1施工准备 (7)2.1.1现场准备 (7)2.1.2技术准备 (7)2.2褥垫层总体施工流程及施工部署 (8)2.2.1总体施工流程 (8)2.2.3主要工程材料进场计划 (8)2.2.4劳动力计划 (8)第三章施工工艺 (8)3.1降排水施工 (8)3.2地基土石方施工 (9)3.2褥垫层施工 (9)3.2.1 材料及主要机具 (9)3.2.2 作业条件 (9)3.2.3操作工艺 (10)第四章、质量标准 (11)4.1主控项目 (11)4.2一般项目 (11)4.3除上述项目外还应符合下表要求 (11)第五章、成品保护 (11)第六章、应注意的质量问题 (12)第七章、质量记录 (12)第八章职业健康安全及文明环境保护措施 (12)8.1职业健康安全措施 (12)8.2减少扰民噪音的措施 (13)8.3降低环境污染的措施 (13)保障性住房项目总承包工程二标段筏板基础砂石褥垫层施工方案第一章砂石褥垫层施工概况1.1工程概况1.1.1总体概况龙华扩展区0008地块保障性住房项目位于XX市宝安区龙华镇,地块被周边四条道路所包围,分别是玉龙路、白龙路、金龙路、八宝街(待建)。
总用地面积50146.8平方米,拟建建筑面积215673.5平方米。
在本地块范围内拟建4栋27层、2栋28层的住宅小区。
本项目分两个总承包标段,1-4#楼(包括地下室)为I标段,5-6#楼为II标段,本施工方案针对第II标段。
此项目为XX市住宅产业化试点小区,采用工业化技术,按B级体系实施。
基础砂石垫层施工方案[1]
![基础砂石垫层施工方案[1]](https://img.taocdn.com/s3/m/64de0350a200a6c30c22590102020740bf1ecd53.png)

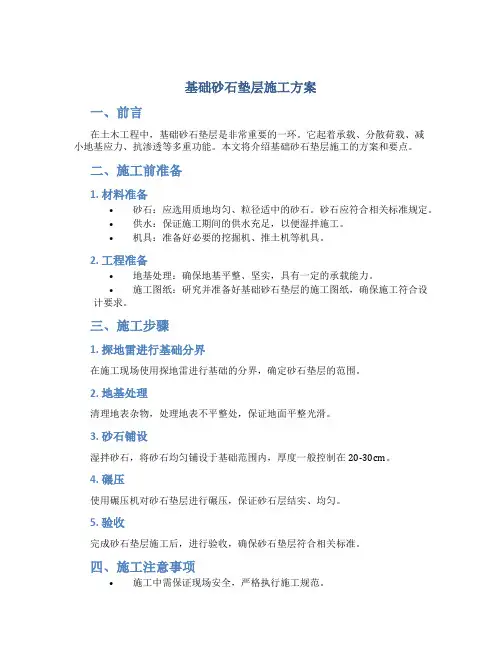

基础砂石垫层施工方案
一、前言
在土木工程中,基础砂石垫层是非常重要的一环。
它起着承载、分散荷载、减
小地基应力、抗渗透等多重功能。
本文将介绍基础砂石垫层施工的方案和要点。
二、施工前准备
1. 材料准备
•砂石:应选用质地均匀、粒径适中的砂石。
砂石应符合相关标准规定。
•供水:保证施工期间的供水充足,以便湿拌施工。
•机具:准备好必要的挖掘机、推土机等机具。
2. 工程准备
•地基处理:确保地基平整、坚实,具有一定的承载能力。
•施工图纸:研究并准备好基础砂石垫层的施工图纸,确保施工符合设计要求。
三、施工步骤
1. 探地雷进行基础分界
在施工现场使用探地雷进行基础的分界,确定砂石垫层的范围。
2. 地基处理
清理地表杂物,处理地表不平整处,保证地面平整光滑。
3. 砂石铺设
湿拌砂石,将砂石均匀铺设于基础范围内,厚度一般控制在20-30cm。
4. 碾压
使用碾压机对砂石垫层进行碾压,保证砂石层结实、均匀。
5. 验收
完成砂石垫层施工后,进行验收,确保砂石垫层符合相关标准。
四、施工注意事项
•施工中需保证现场安全,严格执行施工规范。
•砂石垫层施工应密实均匀,防止出现砂石不稳定现象。
•施工完毕后应及时清理施工现场,保持环境整洁。
五、总结
基础砂石垫层施工是基础工程的一项重要环节,施工方案的执行质量直接关系到建筑物的安全性和使用寿命。
因此,在施工过程中,施工人员应该严格按照方案要求进行操作,确保施工质量符合标准。
褥垫层施工专项方案

一、工程概况本工程地基处理采用褥垫层施工技术,旨在提高地基承载力和稳定性。
褥垫层施工是复合地基施工中的关键环节,为确保施工质量,特制定本专项方案。
二、施工材料1. 褥垫层材料:选用天然级配砂石或人工级配砂石,质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。
2. 施工辅助材料:水泥、石灰、钢筋、土工布等。
三、施工工艺1. 施工准备(1)现场测量放线,确定褥垫层范围。
(2)清理场地,平整地面,确保无杂物、杂草。
(3)设置施工警示标志,确保施工安全。
2. 施工步骤(1)基础处理:对地基进行基础处理,确保地基表面平整,无松动、裂缝。
(2)铺设褥垫层:按照设计要求,将褥垫层材料均匀铺设在地基表面。
(3)分层压实:采用分层压实的方法,确保褥垫层密实度达到设计要求。
(4)褥垫层与地基连接:褥垫层与地基连接处应加强处理,确保连接牢固。
(5)施工缝处理:施工缝应按设计要求进行处理,确保褥垫层整体性。
(6)质量检查:施工过程中,对褥垫层质量进行检查,发现问题及时整改。
3. 施工注意事项(1)褥垫层材料应符合设计要求,严禁使用不合格材料。
(2)施工过程中,注意褥垫层厚度、密实度、平整度等质量要求。
(3)施工缝处理应保证褥垫层整体性,防止裂缝产生。
(4)施工过程中,加强安全防护,确保施工安全。
四、质量控制1. 质量标准(1)褥垫层材料质量应符合设计要求。
(2)褥垫层厚度、密实度、平整度应符合设计要求。
(3)褥垫层与地基连接牢固,无松动、裂缝。
2. 质量检查(1)施工过程中,对褥垫层材料、施工工艺、施工质量进行检查。
(2)褥垫层施工完成后,进行质量验收,确保符合设计要求。
五、安全措施1. 施工人员应穿戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,确保施工安全。
3. 严格遵守施工规范,防止安全事故发生。
六、施工进度根据工程实际情况,褥垫层施工应在规定时间内完成,确保工程进度。
七、施工组织1. 成立褥垫层施工领导小组,负责施工过程中的协调、指挥和监督。
砂石垫层施工方案

砂石褥垫层施工方案一.工程概况本工程基础原设计PHC预应力管桩,桩基部分已施工,因工程桩检测不满足设计要求,后续工程无法施工。
2014年7月24日经专家论证会讨论,修改为CFG复合地基方案(详见《高红贞观首府DK3地基基坑方案论证会会议纪要》)。
预应力管桩按设计桩顶标高破除480mm桩头,按同承载力CFG桩使用,要求单桩竖向极限承载力不小于3600KN。
破除桩头后做250mm厚砂石褥垫层,砂石最大粒径不大于30mm,要求砂石褥垫层的夯填度不得大于0.9.砂石褥垫层铺设范围为基础筏板外边缘外放500mm。
经处理后的地基承载力要求不低于650KPa。
二、材料及主要机具1、人工级配3:7级配砂石,石子采用质地坚硬碎石。
中砂砂石级配均匀,砂中有机质含量不超过5%含泥量小于5%颗粒级配应良好。
2、级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾,砂石最大粒直径不得超过30mm。
3、主要机具——平板震动器、手推车、平头铁锹、喷水用胶管、2m 靠尺、白线、钢尺三、作业条件1、设置控制铺筑厚度的标志(水平标准木桩)2、铺筑前组织有关单位验槽,包括尺寸、标高、地质情况,在未做地基前办理完检验手续。
3、检查边坡是否稳定,并清除地基上的浮土和积水。
四、工艺流程检查砂石质量——铺筑砂石——夯实——找平验收1、对级配砂石进行技术鉴定,应将砂石拌合均匀,其质量均匀达到设计要求或规范规定。
2、铺筑砂石厚度每层为12—15cm,总共厚度为25cm,分层厚度用水平桩挖制。
3、砂石垫层宽度、厚度,满足图纸设计要求。
A:铺设范围为基础筏板处边缘外放500mmB:砂石褥垫层厚度为250mm4、分段施工时,界面处应做成斜坡、每层接槎处水平距离应错开0.5—1.0mm,并应充分压实。
5、铺筑砂石级配均匀,若发现砂窝或石子成堆现象,应将该处砂子或石子挖出分别填入级配好的砂石。
6、夯实已铺筑的级配砂石前,应根据其平滑程度和气候条件,适当洒水以保持砂石最佳含水量。
工程褥垫层施工方案

工程褥垫层施工方案一、项目概况工程褥垫层是在地基处理后,为了提高地基承载力和减少地基沉降而进行的填土施工。
本项目为某工业厂房基础地基处理工程,地基土层基本为粉砂土和砾石土,地基处理后需要进行褥垫层施工以保障地基的稳定性和承载力。
施工区域为工业厂房地基区域,总面积约为5000平方米,褥垫层厚度为0.5米。
二、施工目标1. 提高地基承载力:通过褥垫层的施工,能够在一定程度上提高地基的承载力,使厂房的地基能够承受预期的荷载。
2. 减少地基沉降:褥垫层的施工能够有效减少地基沉降的可能性,从而保障建筑物的使用寿命和安全性。
3. 增强地基稳定性:经过褥垫层的施工,地基的稳定性将会得到增强,减少地基变形和开裂的可能性。
三、施工方法1. 确定材料:选用适合的填料作为褥垫层的填充材料,一般可选择砂石、碎石、碎石混凝土等。
2. 地基处理:在进行褥垫层施工前,需要对地基进行充分的处理,包括平整、翻耙、湿润等工艺,以保障褥垫层的施工质量。
3. 施工工艺:将选定的填充材料依次铺设在地基上,并进行适当的加压、夯实等工艺,直至达到设计要求的褥垫层厚度,并确保各处均匀、密实。
4. 施工注意事项:在褥垫层的施工过程中,需要注意避免过湿、过干等条件下施工,因为这将影响填料的密实度和稳定性。
5. 复验验收:完成褥垫层的施工后,需要进行验收工作,包括分层检测、坡度检测、稳定性检测等,确保褥垫层的质量和稳定性符合设计要求。
四、施工流程1. 准备工作:施工前需要进行场地清理和褥垫层施工材料的准备,包括填充材料、输送设备、夯实机等。
2. 地基处理:对地基进行平整、翻耙等工艺处理,以便为褥垫层施工做好基础工作。
3. 褥垫层施工:将填充材料依次铺设在地基上,严密夯实,直至褥垫层达到设计要求的厚度。
4. 复验验收:完成褥垫层的施工后进行复验验收工作,确保褥垫层的质量和稳定性。
五、安全保障1. 施工人员需要进行相关的安全培训,掌握安全操作规程和应急处理措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
程
砂石地基施工方案
第一章工程概况
宅小区25#楼工程建筑面积12992.06m P,平面形状为:双凸”形,有两个单元组成,合用一个一层人防地下室。
工程地基处理采用高压旋喷桩复合地基,桩顶标咼随基底标咼变化,桩设计超喷长度为500m m。
建筑物基础为
300mm 厚筏板基础,筏板下为柱下独立基础,在桩顶和基础之间是300mm 厚的级配砂石垫层,砂石垫层平面尺寸每边比基底混凝土垫层宽300mm,砂石
垫层要求石的最大粒径不宜大于30mm,砂石比例为3:乙砂采用粗砂,砂石均匀拌和,压实系数应大于0.95。
第二章施工准备
1 、人员准备
准备力工30 名,负责装运砂石、平整、打夯、修理砂石垫层等。
2、技术准备
①、做好技术交底和安全交底,明确施工部署、砂石回填的位置、标高控制、安全注意事项等。
②、现场测量员配合放线,确定各砂石施工的位置和范围,并随时做好标高测量及复核工作。
3、施工机械设备准备
蛙式打夯机:3 台;
运输小车:10 辆。
所有机械设备根据施工进展情况机动调整。
4、一般机具准备
铁锨(平、尖头二种)10 把,测量仪器、工具。
5、现场准备和要求
①、施工范围确定。
②、安全防护工作做好,设施到位。
③、现场准备二盏固定镝灯和5盏移动碘钨灯,保证夜间照明。
④、施工、运输道路畅通,局部做好铺垫或保护。
⑤、在基坑内设置控制铺筑厚度的标志,如水平标准木桩或在坑底设置标高桩。
铺筑前,组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况。
应在未做地基前处理完毕并办理隐检手续。
⑥、检查基坑的边坡是否稳定,并清除基底上的浮土和积水。
6、材料准备
本工程采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石,颗粒级配应良好。
级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
碎石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于30mm。
第三章砂石垫层施工
1、工艺流程:
检验砂石质量T分层铺筑砂石T洒水T夯实或碾压T找平验收
2、对级配砂石进行技术鉴定,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。
3、分层铺筑砂石:
①、铺筑砂石的每层厚度,一般为15〜20cm,不宜超过30cm,分层厚度可用样桩控制。
②、接槎处应做成斜坡,每层接岔处的水平距离应错开0.5〜1.0m,并应充分压(夯)实。
③、铺筑的砂石应级配均匀。
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
4、洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保
持砂石的最佳含水量,一般为8%〜1 2%。
5、夯实;夯实的遍数,由现场试验确定。
用蛙式打夯机时, 应保持落距为400〜
500mm要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
6、找平和验收;
①、施工时应分层找平,夯压密实,并应设置纯砂检查点,下层密实度合格后,
方可进行上层施工。
②、最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
第四章质量标准
1 、保证项目:
①、基底土质必须符合设计要求。
②、纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定
2、基本项目:
①、级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。
②、分层留接槎位置正确,方法合理,接槎夯压密实,平整。
3、允许偏差项目
砂石地基的允许偏差:顶面标高±15 表面平整度20
第五章成品保护
1、回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,
并应经常复测。
2、施工中必须保证边坡稳定,防止边坡坍塌。
3、夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配
砂石不准或铺筑超厚。
4、、级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。
第六
章质量记录
本工艺标准应具备以下质量记录:
1、施工现场的工程地质勘察报告。
2、地基砂石垫层隐蔽验收记录。
3、砂石的试验报告。
第七章施工安全
1、电夯操作人员等必须严格遵守机械设备安全使用的管理规定,杜绝机
械伤害事故发生。
2、施工人员必须严格按照安全技术交底组织施工,切实做到“三不伤害”,即不伤害自己、不伤害别人、不被别人伤害。
3、夜间施工有电工轮班负责用电器及用电线路安全,保证夜间照明,防止触
电事故发生。
