动火安全作业指导书

合集下载

动火作业安全操作指南

动火作业安全操作指南

动火作业安全操作指南
一、准备工作
1. 查阅有关动火作业的规章制度,严格执行各项安全操作规程。

2. 选择空旷通风场地进行动火作业,周围保持一定距离无燃烧物。

3. 准备防火工具,如灭火器、水桶等。

二、操作过程规范
1. 进行动火作业前,全体人员穿戴安全防护装备,如防火手套、安全眼镜等。

2. 点火时采取小心操作,保持安全距离避免意外灼伤。

3. 火苗引燃后判断火焰是否稳定,待火势控制后方可进行后续作业。

4. 作业过程中严禁随意离开,并依时监测火势变化,随时准备救火工具处置突发事件。

三、灭火处理
1. 作业完成后需要及时处理残留温热,防止意外点火。

2. 使用覆土或水淋灭未熄灭火源,取暖后检查无余火。

3. 收尾时切勿掉以轻心,工具设备切勿遗留现场。

四、应急预案
1. 如发生失火事故,应立即实施撤离避险并报警救火。

2. 随时保持警惕,严格执行安全指导原则。

以上为动火作业的基本安全指南,请所有从业人员务必严格执行,以保
证工作安全。

动火作业指导书(通用版)

动火作业指导书(通用版)

动火作业指导书1 动火基本原则1.1动火作业是一项高风险的作业,在正常运行的生产区域内,凡可动可不动的动火,一律不动;凡能拆除的设备、管线应拆除移至安全区域动火。

1.2动火作业应实行“没有经批准有效的“动火安全作业证”不动火,安全措施不落实不动火,没有动火监护人不动火”的原则和“谁签字、谁负责”的原则。

2 动火作业管理范围动火作业主要范围包括(但不限于):2.1 电焊、气焊(割)、氩弧焊、塑料焊等各种焊接作业及砂轮机、磨光机、等离子切割机等各种金属切割作业。

2.2 使用电炉、喷灯和液化燃气炉等明火作业。

2.3 铁器锤击物件、喷砂和产生火花的其他作业。

2.4 装置、罐区及公用系统等爆炸危险区域内的临时用电及照明,包括连接临时电源、使用非防爆电器设备和电动工具。

3 动火级别的划分固定动火区外的动火作业一般分为特殊动火、一级动火、二级动火三个级别。

3.1 特殊动火作业特殊动火作业是指在生产运行状态下的易燃易爆生产装置、输送管道、储罐、容器等部位上及其他特殊危险场所进行的动火作业,带压不置换动火按特殊动火作业管理。

以下作业建议参照特殊动火作业管理:a)在运行状态下的生产、储存、输送易燃易爆介质的设备、容器、管道本体上进行的直接产生明火的动火作业;b)停运状态下的设备、容器、管道,因条件限制无法清洗、置换,但又确需进行直接产生明火的动火作业;c)在存在易燃填料的设备、设施、容器内的动火作业;d)在带有可燃物质或有毒介质的设备、容器、管线上直接产生明火的带压不置换开孔、在易燃易爆场所进行的除特殊动火作业以外的动火作业。

以下作业建议参照一级动火作业管理:a)正在运行的危险化学品工艺生产装置区域;b)可燃气体、可燃液体及有毒介质的泵房、机房区域;c)可燃气体、可燃液体、氧化剂及有毒介质罐区防火堤或围墙内区域;d)可燃气体、可燃液体、有毒介质的装卸区、充装站、洗槽站区域;e)工业污水处理场及含油污水管线,工业下水系统的隔油池、油沟、下水井及包括距上述地点15m以内的区域;f)循环水场的易燃易爆部位及凉水塔顶部区域;g)空分装置所属的设备管线及纯氧管道;h)危险化学品库、润滑油站;3.3 二级动火作业除特殊动火作业和一级动火作业以外的动火作业。

动火作业指导书

动火作业指导书

动火作业指导书控制对象范围:凡在本公司所属的施工现场,生活基地等和员工随意动火,无防火应急措施的行为。

控制技术措施:一、总要求1.动用明火作业首先要分清一、二、三级动火范围。

2.动火前,必须办理动火许可证审批手续。

3.动火许可手续应按一、二、三级动火审批程序,分别经项目经理级主管部门及所在地消防部门审查后方可动火。

4.在禁火区域,危险区域内动用明火的,除办理动火手续外,还必须落实安全可靠的防火、防爆措施,并确认无火险隐患和危险性。

5.焊割作业者必须经过专业培训,持有电焊工操作证、动火许可证方可上岗,并严格遵守焊割“十不烧”规定和“两证一器一监护”制度6.动用明火,必须签发防火监护员工作交底书,指定1—3人进人动火现场监护。

7.动用明火前,防火监护员应对动火区域进行检查,消除动火现场及焊割周围的可燃物,做好防火隔离措施。

二、平面动火要求1.锅炉房、厨房及其它固定用火作业区宜设置在建工程可燃材料堆场或仓库25米之外。

2.施工区域动用明火作业时,应当清除周边易燃物,使用切割机具作业时视同明火作业,应开具动火证。

3.施工中产生的刨花木屑以油毡木料等易燃、可燃材料,严禁在施工现场焚烧。

三、立体交叉动火要求;凡在洞口、临边、管道井、电梯井等区域动火的,必须落实立体监护措施,设置收集装置,严禁火花、焊渣、切割熔块坠落不明处。

四、特殊场所动火要求1.冷却塔周边5米内或在冷却塔上方动火作业时,必须采取遮挡措施,防止焊渣、熔块溅落冷却塔内引起火灾。

2.情况不明的地下隐蔽工程和易燃易爆等化工企业改扩建工程施工,明火作业前必须做好对易燃、易爆、有毒气体的检测工作,确保安全后方可动火作业。

五、装饰阶段:明火作业动火证签发相应提高一个等级,并严格落实防范措施;油漆场所禁止明火作业。

控制管理措施:1. 各单位要逐级明确消防安全责任人,层层分解消防安全责任;建立防火安全领导小组,实行分工负责制;制定并落实消防安全制度、消防安全操作规程和消防奖惩规定,有针对性地进行消防宣传教育,制定防火灭火方案。

物业区域临时动火作业指导书

物业区域临时动火作业指导书

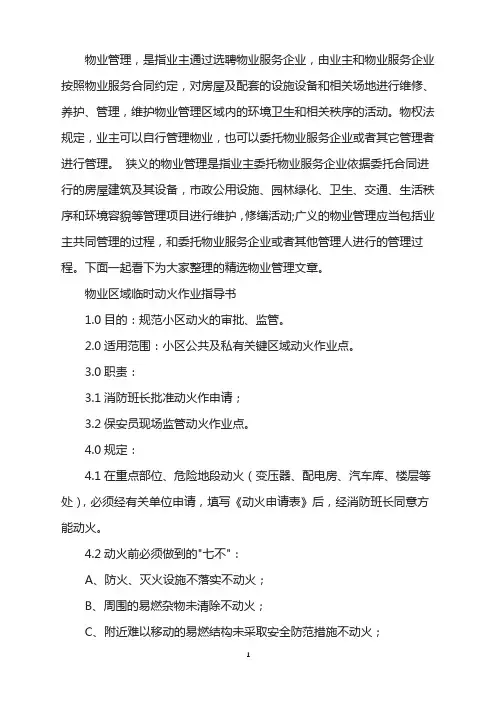

物业管理,是指业主通过选聘物业服务企业,由业主和物业服务企业按照物业服务合同约定,对房屋及配套的设施设备和相关场地进行维修、养护、管理,维护物业管理区域内的环境卫生和相关秩序的活动。

物权法规定,业主可以自行管理物业,也可以委托物业服务企业或者其它管理者进行管理。

狭义的物业管理是指业主委托物业服务企业依据委托合同进行的房屋建筑及其设备,市政公用设施、园林绿化、卫生、交通、生活秩序和环境容貌等管理项目进行维护,修缮活动;广义的物业管理应当包括业主共同管理的过程,和委托物业服务企业或者其他管理人进行的管理过程。

下面一起看下为大家整理的精选物业管理文章。

物业区域临时动火作业指导书1.0目的:规范小区动火的审批、监管。

2.0适用范围:小区公共及私有关键区域动火作业点。

3.0职责:3.1消防班长批准动火作申请;3.2保安员现场监管动火作业点。

4.0规定:4.1在重点部位、危险地段动火(变压器、配电房、汽车库、楼层等处),必须经有关单位申请,填写《动火申请表》后,经消防班长同意方能动火。

4.2动火前必须做到的"七不":A、防火、灭火设施不落实不动火;B、周围的易燃杂物未清除不动火;C、附近难以移动的易燃结构未采取安全防范措施不动火;D、凡盛装过油类等易燃的容器,未经洗刷干净、排尽残有油质的不动火;E、凡储存有易燃、易爆物品的场所,未经排除易燃易爆物品的不动火;F、在高空进行焊接或切割作业时,下面的可燃物品未清量或未采取安全防护的不动火;G、未配备相应灭火器材的不动火。

4.3动火中必须做到的"四要"是:A、动火前要指定现场安全负责人;B、现场安全负责人和动火人员必须经常注意动火情况,发现不安全苗头时,要立即停止动火;C、发生火灾爆炸事故时,要及时处理;D、动火人员要严格执行安全操作规程。

4.4动火后的"一清"是:动火人员和现场负责人在动火后,为防止留下火种而引起火灾,应彻底清理现场火种,然后才离开现场;。

动火安全作业指导书

动火安全作业指导书

动火安全作业指导书一、前言动火作业是指使用明火、电火花、激光、高温火焰或其他产生高温源进行焊接、切割、烘烤、打磨、点火等操作的工作。

由于动火作业涉及明火和高温源,如果不注意安全措施,可能引发火灾、爆炸和人身伤害等严重后果,因此进行动火作业时,必须遵守相关的安全规定和操作规程,确保安全生产。

二、动火准备工作1. 安全评估和制定操作方案在进行动火作业之前,应进行安全评估,评估作业现场的潜在危险因素和风险程度,确保采取相应的安全措施。

同时,制定详细的操作方案,明确动火作业的具体要求和步骤,确保操作规范和统一。

2. 材料和设备准备动火作业前要准备必要的材料和设备,如焊接机、割炬、防护面具、防火毯等。

确保设备正常工作,并定期检查和维护。

3. 作业场所准备清理作业区域,清除易燃物和易燃危险物,确保作业区域干燥、整洁。

如果作业地点是封闭空间,应确保通风良好,排除有害气体。

4. 安全防护措施穿戴必要的安全防护装备,如防火服、安全帽、防护手套等,根据具体情况决定是否佩戴呼吸器或防毒面具。

三、动火操作规范1. 动火人员及培训要求动火作业必须由经过专门培训并持有合格证书的人员进行。

动火作业人员应熟悉工作流程、操作规程和安全防护要求,了解应急灭火方法和逃生路线。

2. 动火作业条件动火作业应在安全条件下进行,确保作业区域无易燃物和易燃危险物。

当气温较高或风力较大时,应考虑暂停动火作业,以免火势扩大。

3. 火源控制明火应保持在操作必要范围内,不得超出操作品控制的范围。

在动火作业过程中,要加强观察,避免火源扩散,防止引燃周围易燃物。

4. 防护措施(1) 个人防护措施操作人员应佩戴适当的个人防护装备,如防火服、防护面具、防护手套等。

防火服应符合国家标准,能够有效防护高温和火焰。

(2) 周围防护措施动火作业现场应设置警示标识,禁止无关人员靠近。

如果有必要,可以设置隔离带或安全警戒线,确保周围人员的安全。

(3) 预防火灾措施动火作业现场应配备足够数量和种类的消防器材,如灭火器、灭火器、灭火器等。

企业安全生产—动火作业安全作业指导书

企业安全生产—动火作业安全作业指导书

企业安全生产一动火作业安全作业指导书动火作业,是指在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和炽热表面的临时性作业。

1.l适用范围本作业指导书适用于在禁止动火作业区域内实施动火作业的安全工作指导。

在可动火作业区的动火作业的安全措施,参照本作业指导书相关规定执行。

1.2风险识别1.1.1火灾若动火作业现场存在可燃物,动火作业产生的明火、高温热表面、火花等点火源,可能将作业现场的可燃物引燃,导致火灾事故发生。

在受限空间内使用氧气瓶进行热切割作业、氧气吹扫,产生富氧环境,可导致火灾事故发生。

1.1.2爆炸若动火作业现场存在可燃物,动火作业产生的明火、高温热表面、火花等点火源,可能将作业现场的可燃物引燃,可燃物在燃烧的过程中产生可燃蒸汽与空气混合达到爆炸极限,引起爆炸事故发生。

动火作业现场可燃气体、可燃液体蒸汽释放,与空气混合达到爆炸极限,遇动火作业产生的明火、高温表面,可导致爆炸事故发生。

1.1.3中毒和窒息由于受限空间内存在有毒有害气体、缺氧,在受限空间内动火作业,可导致中毒和窒息事故发生。

由于动火作业引燃可燃物燃烧和不完全燃烧产生有毒有害物质,作业、救援人员吸入有毒有害物质,可导致中毒和窒息事故发生。

124高处坠落在2m以上高度进行高处动火作业,可导致高处坠落事故发生。

1.1.5触电在使用超过安全特低电压(ELV)的电源过程中,因设备、线路漏电或设备意外得电,作业人员直接或间接接触带电体,可导致触电事故发生。

1.1.6灼烫在动火作业过程中,作业人员接触到焊接、切割产生的火花、金属热表面时,可能导致灼烫事故发生。

1.1.7物体打击1)在动火作业过程中,使用角磨机、砂轮切割机等设备,由于切割片破裂飞出,可导致物体打击事故发生。

2)在高处动火作业过程中,高处物品发生坠落,可导致物体打击事故发生。

3)在承压设备上动火作业过程中,带压操作,承压设备内承压介质突然释放,可导致物体打击事故发生。

安全作业指导书-动火作业管理规程

安全作业指导书-动火作业管理规程

危险作业管理规程-动火作业管理规程1.0目的:确保工厂内动火作业的安全操作,预防火灾、爆炸等事故的发生,保障员工及外来承包商的人身、工厂财产的安全。

2.0适用范围:本程序适用于厂区内发生的动火作业(包括电焊、气焊、切割、管路热加工等烧焊作业,但不局限于此)。

不仅适用于本公司员工,同样适用于外来人员和承包方。

3.0引用标准《建筑设计防火规范》(GB50016—2006)《厂区高处作业安全规程》(HG23014—1999)《厂区动火作业安全规程》(HG23011—1999)《厂区设备内作业安全规程》(HG23012—1999)4.0术语4.1动火作业定义:在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和赤热表面的临时性作业。

4.2易燃易爆场所:符合下表中的任何一条5.0职责:5.1厂长:工厂安全第一责任人;负责本规程的批准;按本规程要求确认动火作业的安全措施的落实及签署相应《热加工操作许可证》。

5.2安全主任:负责本规程的制定、修改、下发、推行;按本规程要求确认动火作业的安全措施的落实及签署相应《热加工操作许可证》;负责本规程执行期间的指导、监督、服务。

5.3各部长、生产线主任:本部门安全第一责任人;在本部门、生产线认真贯彻、执行本规程要求;监督检查本部门内本规程的执行情况,及时纠正、及时处理;按本规程要求确认动火作业的安全措施的落实及签署相应《热加工操作许可证》。

5.4兼职安全员:负责本部门内的动火作业的相关培训;协助本部门领导检查本规程的执行情况,做好领导的参谋;按本规程要求确认动火作业的安全措施的落实及签署相应《热加工操作许可证》。

5.5明火操作人员:必须符合本规程要求的资质,必须经过相关培训,作业前必须落实《热加工操作许可证》上相关措施已经到位。

5.6监护人:必须符合本规程要求的资质,必须经过相关培训,作业前必须落实《热加工操作许可证》上相关措施已经到位。

动火作业指导书

动火作业指导书

动火作业管理制度编制日期审核日期______________ 日期______________ 批准日期修订记录2.0适用范围适用于所有电焊、氨弧焊、氧乙焕切割、大型切割等动火作业。

3.0参考文件无4.0关健词或术语施工、安全5.0工作内容5.1 动火作业类型:5.1.1 所有装修动火作业、项目改造动火作业须办理装修许可证后,方能申请动火作业;5.1.2各部门其它动火作业(如工程部合作施工单位),须申请部门负责人同意后,方能申请动火作业。

5.2 动火作业审批及现场监护流程图:5.3 动火作业申请:5.3.1 施工单位动火作业前,须向物业服务中心提出动火作业申请,填写《动用明火许可证》,并提交动火作业方案(方案内容包含动火作业种类、时间、范围、防护措施、安全措施等),经各部门审批后,方可动火;5.3.2 动火作业须提前1天办理;5.3.3 动火作业申请办理时间为周一~周五09:00-18:00,周末、国家法定节假日不办理动火作业申请;5.4 动火作业审批:5.4.1 动火作业期限为一天,超过期限须重新办理;5.4.2 物业安管部主要审批动火作业防护,物业工程部主要审批动火作业方案与资质;5.4.3 动火作业审批完成后,由各部门主管通知巡查人员注意巡视现场,防止施工单位私自动火;5.4.4 动火作业审批完成后,审批主管应将万象城监督人电话号码告知动火作业单位,以便动火单位动火作业时通知监督人到现场进行监督。

5.5 现场管理:5.5.1 所有动火作业机具、材料凭《易燃、易爆危险品进入许可证》进入施工现场5.6.8 动火作业人员必须持证上岗;5.6.9 非动火人员不得随便进入动火区域。

5.7 动火结束检查:5.7.1 动火结束后,监护人监督人需对现场进行检查,检查完成后在《动火作业记录表》复查栏签字确认;5.7.2 现场清理完毕,确认现场无火源隐隐患;5.7.3 动火作业机具、材料清理动火作业现场。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

动火安全作业指导书1、目的
为了保障管道以及工艺设备动火工程的安全施工,减少经济损失,保障施工人员的人身安全,特制定本文件。

2、使用范围
本文件适用于HSE管理体系运行的全部动火施工,主要为油气田内井口、井站间、站间及站内输送石油、天然气、含油气或存储可燃介质容器相连的低碳钢、低合金管道动火施工。

3、内容
3.1动火工程施工准备
动火级别的确定
依据一、二、三级动火的具体内容,根据实际动火施工的具体情况,由项目经理部确定动火级别,做出不同级别动火的预防措施。

动火报告审批
项目经理部负责制定动火报告,并报上级有关负责单位逐层审批后,方可进行动火施工,严禁动火报告未经审批或审批手续不完整就擅
自施工。

动火施工周围环境的要求
对试验设备进行全面检查,并完成标定。

A、动火施工地点周围存在油罐或油池时,根据实际情况做油罐或油
池的防护,将施工地点与油罐或油池用阻燃的比较坚固的材料加以
隔离。

B、动火施工地点周围有重要设施时,可将设施加以适防护。

C、动火施工地点应选择在远离居民区的地带。

D、动火施工地点应选择在远离电力线的地带。

E、动火施工地点的交通应便利,消防车及其他施工车辆应摆放整齐合理,以便能够应急快速行动。

F、动火施工气候的选择:
1)空气相对湿度低于90%;
2)风速小于8m/s(5级);
3)气温不得低于焊接规范允许之最低温度;
4)操作区域空气中可燃气体浓度应低于其爆炸下限的25%。

G、动火地点施工位置应满足:
1)保证操作坑开挖时的安全;
2)保证动火工作顺利进行;
3)保证发生火灾情况下施工人员能够顺利撤出火场;
4)配备必要的灭火设施。

施工人员
具体参与动火施工有关人员认真学习领会《动火报告》中规定的动火安全预防措施,行动上一致:
a)动火人员必须将劳保穿戴整齐,并且佩戴明显的特种施工作业人员的标志,服从指挥;
b)固化纤维物易产生静电引起火花,参加动火施工人员不得穿着化纤织物;
c)电焊工有权检查动火报告,了解动火时的危险等级;
d)具体实施动火人员,如:电工、电焊工、起重工必须持证上岗;
施工机具
A、所有动火机具及设备应提前检查其完好性,并对能够产生火花的设备加以必要防护;
B、带压动火(封堵、开孔)时,由于运行管道具有一定的压力,检修管道的卡具应垫上密封垫,以保证焊接工作正常进行;
C、电器设备总开关应设置在无可燃气体的安全地带;
D、对易燃液体管线的切割,只能采用不产生火源的设备,在用手动
切管机或锯条锯开管线时应保持润滑和冷却,若用动力切管工具,
必须是适用于危险场合下使用的。

管道及设备的扫线、放空及置换
A、管道及设备在动火前须对管线内易燃易爆气体或液体进行置换,
以免在开孔时空气进入,形成爆炸混合物致使打火时可能发生爆
炸;
B、置换的介质一般采用氮气、蒸气或清水,在施工时不断补充氮气、蒸气,保持管道及设备内的微正压;
C、置换吹扫后应进行取样分析,当气体含氧量低于2%时,即谓置换合格。

工艺管道动火时,如有条件,尽最大可能将大部分与其他重要的压力容器相隔离(一般采用盲板夹在法兰连接处)。

万一发生动火危险时不会影响其他设备,隔离处要做明显的标识,以便动火完毕后将隔离物全部拆除。

3.2动火开孔和焊接
开孔部位应位于管道下风向一侧,这样可以使喷射出的气体液体方向固定,而且不易伤人。

开孔操作人员应选择有动火经验、技术熟练的技术工人。

开孔的刀具要随时进行冷却。

在有条件的情况下,在管道动火前,对管道的动火部位进行封堵,封堵的材料一般为干冰、胶泥等。

动火焊接
A、焊接的操作者应选择手法快、技术好的焊工;
B、掌握管道和设备的材质情况,根据管道的材质确定焊接工艺;
C、严禁在运行管道上使用气焊焊接;
D、电焊二次线应就近放在新管上,并且在新管上起弧,这样可以避免在新老管道之间形成电弧而形成威胁。
