机房机械设备安装方法
机房设备安装方案

机房设备安装方案
项目背景
本公司新办公楼即将竣工,需要对机房进行设备安装。
机房将
用于存储公司重要数据,为公司的业务发展提供技术支持,因此设
备安装十分重要。
设备选型
我们选用了品牌为惠普的服务器和交换机,这些设备具有稳定
性高、性能优秀的特点,适用于我们公司的业务规模。
机房布局
机房建筑面积为150平方米,采用了柜式布局,机柜选用19
英寸标准机柜,共选用8个机柜,每个机柜可以容纳40台服务器。
从机柜到墙面距离为50厘米,从机柜到机柜之间距离为100厘米。
设备安装
设备采用冗余安装的方式,将服务器分布在不同的机柜中,保
证设备的稳定性和安全性。
服务器和交换机需要接地,减少对设备
的损坏。
设备的安装需要由专业的技术人员完成,安装后要进行调试和测试,确保设备的正常运行。
隔离与管理
机房内应该采用物理隔离和门禁技术,避免未经授权的人员进入。
机房内部的管理应该建立完善的机房管理规范,建立健全的机房内部管理流程,规范人员操作,提高机房的安全性和管理效率。
结论
针对公司机房设备安装的需求,本方案全面综合了设备选型、机房布局、设备安装和管理等多个方面,可以为公司机房的安装提供重要的参考和指导。
机电设备安装施工方法规程(15篇范文)

机电设备安装施工方法规程(15篇范文)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!机电设备安装施工方法规程(15篇范文)【第1篇】机电设备安装施工方法规程机电设备安装施工方法工艺流程:基础检查验收→设备运输→设备就位→设备保护→现场配管安装→试验→系统调试技术要求:(1)设备安装前,应认真熟悉施工图纸,设备说明及有关技术文件(装箱单、装箱手册等),针对使用情况对装箱单进行复核,有关设备要汇同有关人员共同对设备进行开箱点件,办理移交手续。
机房泵房设备安装

1 机房泵房设备安装
水泵排布间距均匀,支架构造正确,设置合理。
支架设置合理,立管阀门下设立八字型支承架,水泵出水口设立门字型支承架,保证卡箍式弯头不承受管道、阀门的重力。
空调机组管道排布横平竖直、上下错落有致、合理美观。
支架结构正确,设置位
置合理,排列整齐,提高了机房的观感质量。
水泵进水管采用偏心大小头,可避免产生气囊。
阀门、过滤器、软接头安装规范,支架设置正确。
水泵安装排列整齐,间距均匀;进出水管道成行成线;压力表、阀门安装位置及标高统一。
水泵排布合理,设施标识齐全。
集水器进出管道、阀门排布均匀,标高一致,标识齐全
水泵进出水管排列整齐,压力表和阀门安装位置统一、标高一致。
基础、减振器、机座安装正确,水泵排布均匀,软管长度小于80cm。
冷冻泵基础设置采用减振装置,管道外包美观。
水泵、阀门、软接头排列整齐、位置统一。
热交换器及管道安装布置合理,标识清楚。
多台水泵进出水管安装,管道排布成平面,阀门排布成直线生活水泵安装符合规范要求,油漆均匀光亮。
制冷机房设备安装施工方案

施工组织设计目录编制说明编制依据第一章系统概况1、设计方案简述2、施工条件3、工程特点第二章施工准备部署1、材料设备要求2、主要机具准备部署3、作业条件准备部署4、工期质量目标5、施工总平面布置及临时用地表5.1 施工总平面布置5.2 临时用地表第三章主要资源设备1、主要施工设备机具数量清单2、施工劳动力需求计划第四章施工进度计划1、总体施工程序2、机房内空调水系统安装工艺流程3、施工进度计划第五章机房系统安装施工方案和施工方法1、管道预制加工1.1.断管1.2 管段调直1.3 管道法兰联接1.4 管道焊接2、预留孔洞及预埋铁件3、套管安装4、托、吊卡架安装5、管道安装6、设备安装6.1 水泵安装6.2 冷水机组安装7、管道试压8、管道系统冲洗9、保温、防腐10、系统调试11、质量标准12、成品保护13、应注意的质量问题14、空调水系统人力配备表15、空调水系统主要设备机具表第六章保证工程质量及施工安全措施1、技术保证措施1.1 施工前准备1.2 各专业技术交底1.3 严格按图纸施工,加强质量监督检查1.4 建立健全交接检查制度1.5 建立专业技术会议制度1.6 设备安装与调试1.7 工期保证措施2、施工质量保证措施3、环境保护措施4、成品保护措施5、现场设备与材料的管理措施6、安全技术措施7、消防措施8、保卫措施9、现场文明施工管理措施编制说明一、本《施工组织设计方案》(下称方案),根据国家及金华市建筑安装施工有关规范、规定、结合本工程实际情况和业主提出的相关要求,以及本单位多年来的施工经验和实际能力,综合多方面具体情况进行编制。
二、方案主要包括空调系统装置供应安装调试。
工程开始准备到竣工验收、维护保修的整个程序;着重强调工程管理、工程质量、工期、技术、文明施工、安全生产管理措施,突出实用性和可操作性。
三、方案以满足业主确定的整体施工总进度计划,推广和运用新工艺、新技术、新材料等方面作了探讨。
电梯机房设备安装指导

电梯机房设备安装指导机房门上应有;“机房重地,闲人免进”等字样。
字体红色作警示作用,离地面应度1.5米,排列为上、下并列,字体在门正中间,字符间距20mm,行距40mm。
盘车手轮;紧急情况时盘车移动轿厢用。
字体为红色。
盘车手轮应安装在机房曳引机侧方便位置且离地面1.3米位置,字符间距为20mm。
松闸板手;紧急情况时松开抱闸与盘车手轮配合使用,字体为红色。
位置在曳引机侧与盘车手轮同一个位置,离地1.3米运动部件警示标记,字体为红色、帖在部件罩外侧方便看到的地方,位置部件正中均匀且对称,布置。
吊钩承重2000kg;作为警示作用,字体为红色、位置在曳引机起吊位置正上方,承重梁吊钩上面。
字体为小号数字模块、同一机房有多台电梯时喷涂在机房设备上(限速器、曳引机、控制柜、电源箱)字体为红色。
平层开锁区位置;平层位置只要正常盘车时能见到开锁区标志就可以,标志位置应在机架体上或搁机大梁上字体为红色。
HR.W1.从顶层将曳引机和控制柜搬运至机房(如需要用)。
2. 在进行任何搬运工作之前先联系你的主 管。
通过机房的预留孔,用线坠将轿厢及对重样板的中心线引上机房,并利用这些点用墨线弹出A 线确认机房楼板各预留的曳引钢丝绳孔中心与井道顶自上而下第二档支架处直接在导轨中心位置上取点(一定要在提升运行区域内取点),确定中心各孔的交叉点(中心点)。
然后把线引至机房内用墨斗在机房弹一直线(轿厢绳头板、曳引轮后、曳引轮前与导向轮后、导向轮前)中轴线,然后再把导向轮前与对重绳头板处弹一直线再确定纵向线。
当上面二条直线确定后可从对重处开始测量并确定导轨中心(再按轿顶轮(直径/2)确定曳引轮中心位置),然后确定轿厢绳头板位置划一纵向线)防震橡胶垫的介绍:在安装完主机承重梁之后需要安装防震橡胶垫和曳引机底座。
主机有四个防震橡胶,见下图A 、B 、C 、D 位置,不同的载重、不同的安装位置采用不同的橡胶垫,其件号对应关系参见上图的表格。
每个橡胶垫上都有编号。
信息系统室内设备安装工艺及方法

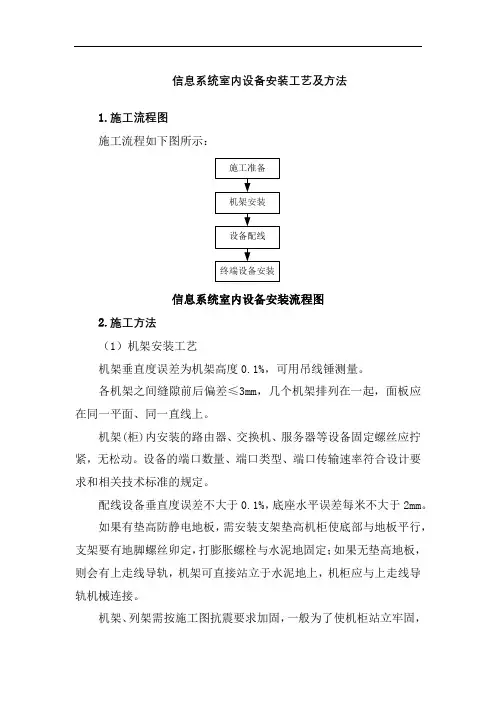

信息系统室内设备安装工艺及方法1.施工流程图施工流程如下图所示:信息系统室内设备安装流程图2.施工方法(1)机架安装工艺机架垂直度误差为机架高度0.1%,可用吊线锤测量。
各机架之间缝隙前后偏差≤3mm,几个机架排列在一起,面板应在同一平面、同一直线上。
机架(柜)内安装的路由器、交换机、服务器等设备固定螺丝应拧紧,无松动。
设备的端口数量、端口类型、端口传输速率符合设计要求和相关技术标准的规定。
配线设备垂直度误差不大于0.1%,底座水平误差每米不大于2mm。
如果有垫高防静电地板,需安装支架垫高机柜使底部与地板平行,支架要有地脚螺丝卯定,打膨胀螺栓与水泥地固定;如果无垫高地板,则会有上走线导轨,机架可直接站立于水泥地上,机柜应与上走线导轨机械连接。
机架、列架需按施工图抗震要求加固,一般为了使机柜站立牢固,上方应安装吊顶,即机柜上空加横梁或导轨与机柜进行机械连接。
底座或导轨:底座上加绝缘垫片,膨胀螺栓加绝缘套,有两种类型防静电地板(330mm和300mm)。
导轨:水平、连接、加固防震的作用。
一般机架前至少留出1-1.5m的距离,方便开门及维护;一排与另一排机架间距离不小于1m;机架侧面与墙距离不小于0.8m(符合安装工程设计平面图)。
一排机柜正面与另一排机柜正面之间距离不少于1.5m;机柜侧面与墙壁不少于0.8m;机柜调测面与墙距不少于1m;机房应留有不少于1.0m的通道。
机架安装垂直度偏差应不大于3mm,用吊锤测量。
大列主走道侧必须对齐成直线,误差不得大于5mm,相邻机架应紧密靠拢铆紧连成整体,整列机架正面应在同一平面上,无凹凸现象。
各种螺栓拧紧,同类螺丝露出螺帽长度要一致,一般在2-3扣。
机架上的各种零件不得脱落或碰坏,漆面如有脱落应予补漆;各种文字符号标志应正确、清晰、齐全、干净、整洁。
机架保护地线应连接牢固、线径符合设计要求。
告警显示单元安装位置标示清楚,位置合理。
尾纤的弯曲半径不少于尾纤外径的20倍,暂时不使用的尾纤连接器应盖上塑料帽。
机柜安装操作规程

机柜安装操作规程机柜是用于安装和保护服务器、网络设备和其他计算设备的机械结构。
正确的机柜安装操作是确保设备正常运行和安全的关键。
以下是一份机柜安装操作规程。
一、准备工作1. 确定机房的位置和布局,选择合适的机柜尺寸和数量。
2. 准备所需的工具和材料,包括螺丝刀、螺丝、螺母、螺栓、导轨、地线等。
3. 在机房墙壁上标记好机柜的位置,并清空该位置。
二、机柜安装1. 将机柜移至标记好的位置,并用水平仪调整机柜水平度,确保机柜稳定。
2. 使用螺丝和螺栓将机柜固定在机房墙壁或地板上,使其牢固安装。
3. 根据机柜的高度和尺寸,安装相应数量的导轨。
导轨应与机柜底部和上部牢固连接,并且可以滑动和锁定。
4. 安装机柜前门和侧门,确保门口与机柜的结合处平整。
5. 安装机柜顶部和底部的通风风扇或散热器,确保设备正常散热。
6. 安装地线,将机柜与地面连接,以防止静电积聚和设备受损。
7. 安装机柜内的固定架和支架,以支撑和固定安装设备。
根据设备的尺寸和重量,选择合适的固定架和支架。
8. 安装滑轨,使设备可以方便地滑进和滑出机柜。
三、设备安装1. 根据设备的尺寸和重量,选择合适的位置安装设备。
确保设备间留有足够的空间,便于维护和散热。
2. 使用螺丝和螺母将设备固定在机柜的固定架和支架上。
确保设备稳固地固定在位置上,防止晃动和摇动。
3. 连接设备的电源线和网络线。
确保连接牢固,并检查电源和网络的正常工作。
四、安全检查1. 检查机柜的稳定性和水平度,确保机柜固定牢固且不会倾斜。
2. 检查机柜的门锁和侧门锁,确保锁定机制可靠。
3. 检查机柜的通风系统和散热设备的工作是否正常。
4. 检查设备的安装是否牢固,没有松动或摇晃的现象。
5. 检查设备的电源和网络连接是否正确,确保设备正常工作。
五、记录和维护1. 记录机柜的位置、型号、安装日期和设备清单等信息,以便后续维护和管理。
2. 定期检查机柜的稳定性和连接性,及时修复或更换松动或损坏的部件。
机房机械设备安装工艺标准

机房机械设备安装工艺标准1. 引言本文档是为了规范机房机械设备安装工艺而编写的标准。
机房是信息技术基础设施的核心组成部分,机械设备安装是机房建设的重要环节之一。
通过遵循本标准,可以确保机房机械设备的安装质量,提高机房设备的稳定性和可靠性,保障机房正常运行。
2. 安装环境准备2.1 机房环境机房应保持干燥、通风、无尘、温度适宜的环境。
在安装机械设备之前,应对机房进行充分清洁和整理,确保没有杂物、灰尘等影响安装和设备运行的因素。
2.2 安全措施在机械设备安装过程中,应严格按照相关安全规范操作,并配备必要的安全设备。
安装人员要佩戴符合要求的安全帽、安全鞋,并使用合适的工具进行操作,确保人身安全。
3. 机械设备安装步骤3.1 设备验收在机械设备安装之前,应进行设备验收。
验证设备的数量、型号、规格等信息是否与采购合同一致,并对设备进行外观检查,确保无损坏和缺陷。
3.2 安装设备支架根据设备的尺寸和重量,选择合适的支架进行安装。
支架应牢固、稳定,能够承受设备的重量。
在安装支架时,应保持水平,避免倾斜。
3.3 连接电源和网络按照设备的要求,连接相应的电源和网络线缆。
在连接电源时,应确保电源负载均衡,避免过载。
网络连接应符合相关标准,确保设备能够正常通信。
3.4 安装附件根据设备的具体要求,安装相关附件。
附件可以包括散热装置、风机、隔音材料等。
安装附件时,应按照设备厂家提供的安装指南操作,并确保附件与设备的兼容性。
3.5 调试设备完成设备安装后,进行设备的调试工作。
通过启动设备并进行功能测试,确保设备正常工作。
在调试过程中,应注意观察设备的运行状态,如有异常及时处理。
3.6 安装设备警告和指示标识在设备安装完成后,应安装相应的警告和指示标识,以提醒使用人员注意设备运行状态,防止误操作和事故发生。
4. 安装质量控制4.1 安装验收在机械设备安装完成后,应进行安装验收。
验收内容包括设备的数量、型号、规格是否与采购合同一致,设备的安装位置是否正确、稳定,设备的连接是否牢固,设备的功能是否正常等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机房机械设备安装方法是非常重要的,方法的制定是为了更好的安装效果,每个细节的处理都关系到实际效果。
1范围
本工艺标准适用于额定载重量5000kg及以下,额定速度3m/s及以下各类国产曳引驱动电梯机房机械设备安装工程。
2施工准备
2.1设备、材料要求:
2.1.1机房机械设备的规格、数量必须符合图纸要求,且完好无损。
2.1.2承重钢梁和各种型钢的规格、尺寸要符合设计要求。
2.1.3若主机、发电机基座采用钢板制作时,钢板厚度不应小于20mm。
限速器、钢带轮基座使用的钢板厚度不应小于12mm。
且所有钢板表面要平整、光滑。
2.1.4焊接采用普通低碳钢电焊条,电焊条要有出厂合格证。
安装用的机螺丝、膨胀螺栓、水泥等规格、标号要符合设计要求。
2.2主要机具:
倒链、钢丝绳扣、水平尺、线坠、钢板尺、盒尺、电、气焊工具、电焊机、扳手、榔头、撬杠、钢锯、电锤、塞尺等。
2.3作业条件:
2.3.1机房门窗要齐全,地面干净,照明符合有关要求,且有足够的作业空间。
2.3.2机房建筑结构必须符合承载力的设计要求,地面孔洞的位置、大小要符合图纸及规范要求。
2.3.3吊装机器的挂钩要符合设计要求。
2.3.4若机器在地面上安装时,地面一定要抹平、抹光。
