木栈桥施工方案

花木架、木平台、木栈桥等木结构施工组织方案
栈桥, 木结构, 施工组织, 木架, 平台
花木架、木平台、木栈桥等木结构施工组织方案

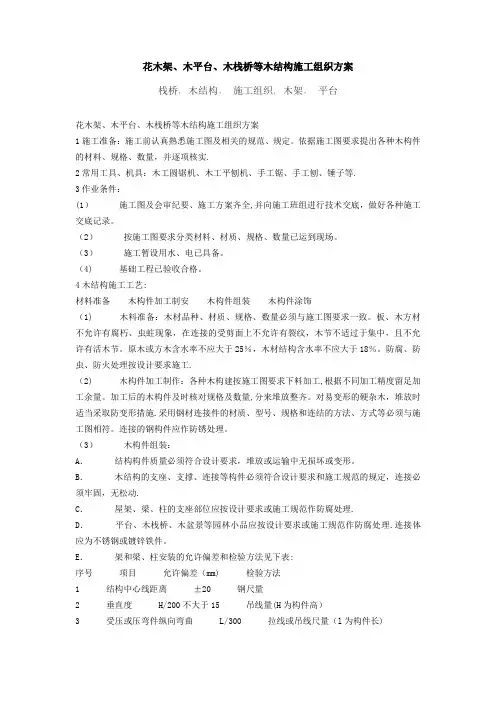

1施工准备:施工前认真熟悉施工图及相关的规范、规定。

依据施工图要求提出各种木构件的材料、规格、数量,并逐项核实。

2常用工具、机具:木工圆锯机、木工平刨机、手工锯、手工刨、锤子等。

3作业条件:
(1)施工图及会审纪要、施工方案齐全,并向施工班组进行技术交底,做好各种施工交底记录。

(2)按施工图要求分类材料、材质、规格、数量已运到现场。

(3)施工暂设用水、电已具备。

(4)基础工程已验收合格。

4木结构施工工艺:
材料准备木构件加工制安木构件组装木构件涂饰
(1)木料准备:木材品种、材质、规格、数量必须与施工图要求一致。

板、木方材不允许有腐朽、虫蛀现象,在连接的受剪面上不允许有裂纹,木节不适过于集中,且不允许有活木节。

原木或方木含水率不应大于25%,木材结构含水率不应大于18%。

防腐、防虫、防火处理按设计要求施工。

(2)木构件加工制作:各种木构建按施工图要求下料加工,根据不同加工精度留足加工余量。

加工后的木构件及时核对规格及数量,分来堆放整齐。

对易变形的硬杂木,堆放时适当采取防变形措施。

采用钢材连接件的材质、型号、规格和连结的方法、方式等必须与施工图相符。

连接的钢构件应作防锈处理。

(3)木构件组装:
A.结构构件质量必须符合设计要求,堆放或运输中无损坏或变形。

B.木结构的支座、支撑、连接等构件必须符合设计要求和施工规范的规定,连接必须牢固,无松动。

C.屋架、梁、柱的支座部位应按设计要求或施工规范作防腐处理。

D.平台、木栈桥、木盆景等园林小品应按设计要求或施工规范作防腐处理。

连接体应为不锈钢或镀锌铁件。

E.架和梁、柱安装的允许偏差和检验方法见下表:
序号项目允许偏差(mm)检验方法
1 结构中心线距离±20钢尺量
2 垂直度H/200不大于15 吊线量(H为构件高)
3 受压或压弯件纵向弯曲L/300 拉线或吊线尺量(l为构件长)
4 支座轴线对支撑面中心位移10 尺量
5 支座标高±5水准测量
6 木平台平整度±22m靠尺和塞尺量
(4)木结构涂饰:
A.清除木材面毛刺、污物,用砂布打磨光滑。

B.打底层腻子,干后砂布打磨光滑。

C.按设计要求底漆,面漆及层次逐层施工。

D.混色漆严禁脱皮、漏刷、反锈、透底、流坠、皱皮。

表面光亮、光滑、线条平直。

E.清漆严禁脱皮、漏刷、斑迹、透底、流坠、皱皮、表面光亮、光滑、线条平直。

F.桐油应用干净布浸油后挤干,揉涂在干燥的木材面上。

严禁漏涂、脱皮、起皱、斑迹、透
底、流坠、表面光亮光滑,线条平直。

G.木平台烫蜡、擦软蜡工程,所使用蜡的品种、质量必须符合设计要求,严禁在施工过程中烫坏地板和损坏板面。

合集下载

木栈桥施工方案

木栈桥施工方案

花木架、木平台、木栈桥等木结构施工组织方案栈桥, 木结构,施工组织, 木架,平台花木架、木平台、木栈桥等木结构施工组织方案1施工准备:施工前认真熟悉施工图及相关的规范、规定。

依据施工图要求提出各种木构件的材料、规格、数量,并逐项核实.2常用工具、机具:木工圆锯机、木工平刨机、手工锯、手工刨、锤子等.3作业条件:(1)施工图及会审纪要、施工方案齐全,并向施工班组进行技术交底,做好各种施工交底记录。

(2)按施工图要求分类材料、材质、规格、数量已运到现场。

(3)施工暂设用水、电已具备。

(4) 基础工程已验收合格。

4木结构施工工艺:材料准备木构件加工制安木构件组装木构件涂饰(1) 木料准备:木材品种、材质、规格、数量必须与施工图要求一致。

板、木方材不允许有腐朽、虫蛀现象,在连接的受剪面上不允许有裂纹,木节不适过于集中,且不允许有活木节。

原木或方木含水率不应大于25%,木材结构含水率不应大于18%。

防腐、防虫、防火处理按设计要求施工.(2) 木构件加工制作:各种木构建按施工图要求下料加工,根据不同加工精度留足加工余量。

加工后的木构件及时核对规格及数量,分来堆放整齐。

对易变形的硬杂木,堆放时适当采取防变形措施.采用钢材连接件的材质、型号、规格和连结的方法、方式等必须与施工图相符。

连接的钢构件应作防锈处理。

(3)木构件组装:A.结构构件质量必须符合设计要求,堆放或运输中无损坏或变形。

B.木结构的支座、支撑、连接等构件必须符合设计要求和施工规范的规定,连接必须牢固,无松动.C.屋架、梁、柱的支座部位应按设计要求或施工规范作防腐处理.D.平台、木栈桥、木盆景等园林小品应按设计要求或施工规范作防腐处理.连接体应为不锈钢或镀锌铁件。

E.架和梁、柱安装的允许偏差和检验方法见下表:序号项目允许偏差(mm) 检验方法1 结构中心线距离±20钢尺量2 垂直度 H/200不大于15 吊线量(H为构件高)3 受压或压弯件纵向弯曲 L/300 拉线或吊线尺量(l为构件长)4 支座轴线对支撑面中心位移 10 尺量5 支座标高±5水准测量6 木平台平整度±2 2m靠尺和塞尺量(4)木结构涂饰:A.清除木材面毛刺、污物,用砂布打磨光滑。

木栈桥施工方案

木栈桥施工方案

木栈桥施工方案引言木栈桥是一种传统的建筑结构,常用于横跨河流、太湖和湖泊等水域的桥梁。

它以木材作为主要建材,具有良好的耐久性和环保性。

本文档将介绍木栈桥施工方案,包括设计原理、施工流程和关键工序等内容。

设计原理木栈桥的设计原理主要包括以下几个方面:1.桥的承载力木栈桥的承载力是施工中最重要的设计考虑因素之一。

要确保桥梁能够安全承载行人、车辆等载荷,需要合理计算和选择木材的尺寸、强度和跨度等参数。

2.桥的抗震性木栈桥在地震等自然灾害中需要具备一定的抗震性能。

设计时需要考虑桥梁的结构形式和连接方式,确保桥体能够在地震力下保持稳定。

3.桥的水力条件木栈桥常用于水域,因此需要考虑水流速度、水位变化等水力条件对桥梁稳定性的影响。

设计时需要合理选择断面形状、桥墩高度和桥面宽度等参数,以满足水流要求。

施工流程木栈桥的施工流程主要包括以下几个阶段:1.准备工作在施工前,需要进行地勘和测量工作,了解施工地的地质条件和水文环境。

还需要购买和加工所需的木材和其他施工材料。

2.桥台和桥墩施工首先进行桥台和桥墩的施工。

确定好基础位置和尺寸后,进行土方开挖、基础浇筑、桥墩砌筑等工作。

3.桥梁搭建桥梁的搭建是整个施工过程的关键阶段。

根据设计要求,按照预定的桥梁尺寸和形状,组装木材和连接件。

搭建过程中需要注意桥梁的水平和垂直度,确保整个桥梁的稳定性。

4.桥面铺设桥面的铺设是为行人和车辆提供通行的关键步骤。

根据设计要求,选择合适的材料进行铺设,如木板、水泥板等。

同时需要做好防滑和防水处理,确保桥面的安全性。

5.加固和装饰为了提高木栈桥的稳定性和美观性,可以进行加固和装饰工作。

加固包括增加桥墩数量、加大桥墩尺寸、加固桥梁连接部位等。

装饰则包括上色、雕刻和加装栏杆等。

6.验收和维护施工完成后,进行桥梁的验收工作。

检查桥梁的质量和安全性能,确保符合设计要求。

之后,制定桥梁的维护计划,定期进行维护和检修,延长木栈桥的使用寿命。

关键工序木栈桥的施工中有一些关键的工序需要特别注意:1.基础施工桥台和桥墩的基础施工是确保整个桥梁稳定的关键。

木栈道施工方案(修改后)

木栈道施工方案(修改后)

木栈道、木栈桥及木平台施工方案1、工程概况1。

1工程简介木栈桥,木栈道及木平台施工属于园林建筑工程。

其中木栈桥及木栈道总长度为1148。

4 m,面积约为4500m2;木平台总长度约594m,面积约为2000㎡。

木栈桥、木栈道及木平台分属于芦笛鸣晚、芦渚怄鸣等20个不同的景观点。

1.2工期目标2013年9月10日开工,2014年3月20日竣工,总工期:122日历天。

2、施工准备2.1技术准备开工前,完成导线点、原地面复测及开工项目放样工作;做好原材料试验;做好技术、安全等交底工作。

2。

2施工场地准备2.2.1清除施工区域内遗留的垃圾、废渣及其它各种障碍物。

2.2.2 根据施工需要在适当的位置修筑临时便道,与原有施工便道顺接,满足材料、机械设备及施工车辆的进场需要。

2.2。

3施工用水、电接至施工现场。

2.3材料准备木栈桥(道)基础、柱及板砼采用商品砼。

2.4施工放样准备2.4.1施工前,用全站仪或GPS仪放出木栈道、木栈桥桩位布设轴线,并根据桩位平面图,用钢尺量距,确定基础位置。

2.4。

2根据设计要求,确定各部位标高,并进行编号,以利于施工管理及资料整理.3、施工总体安排木栈桥、木栈道及木平台属于景观建筑工程,追求外观美等,根据项目特点,结合工程美感、工期、质量、安全、环保等方面的要求,建立一支高效、精干强有力的领导机构。

3.1项目经理部组织机构框图4、木栈道、木栈桥及木平台施工方法4.1木栈道、木栈桥基础、梁及柱施工方法4。

1.1木栈道、木栈桥基坑开挖及防护木栈道、木栈桥基坑开挖以挖掘机开挖为主,人工开挖为辅。

挖掘机挖至片石垫层底部。

(1)为保证开挖安全以及基坑的稳定性,结合现场实际情况,必要时可采取分台阶开挖,并在基坑周围分段增加内支撑并堆码装土编织袋进行围护,以确保施工安全。

(2)在分段基坑内四周挖排水沟,每分段基底角部开挖4~6个集水坑,排除基坑内的明水,并用水泵抽出明水,确保基坑内不积水。

【栈桥施工方案版】

【栈桥施工方案版】

【栈桥施工方案版】嘿,朋友们,今天咱们来聊聊栈桥施工那点事儿。

作为一名有着10年方案写作经验的大师,我这就给你详细梳理一下施工方案,保证让你一看就懂,一学就会!一、项目背景栈桥施工项目位于美丽的海滨城市,是一项连接陆地与海洋的重要交通设施。

项目的建成将极大缩短游客前往海滩的距离,提升景区的整体形象。

二、施工目标1.确保栈桥施工质量,达到设计要求。

2.施工过程中,确保人员安全,降低事故风险。

3.提高施工效率,缩短建设周期。

三、施工准备1.深入了解项目背景,掌握栈桥施工的技术要求。

2.组织专业施工队伍,进行技能培训。

3.准备施工所需的材料、设备等。

四、施工步骤1.施工前期a.按照设计图纸,进行栈桥位置、尺寸的测量和定位。

b.按照要求,进行栈桥基础施工,包括桩基、承台等。

c.完成基础施工后,进行栈桥主体结构的施工。

2.施工中期a.按照设计要求,进行栈桥梁板的预制和安装。

b.进行栈桥主体结构的焊接、防腐处理等。

c.安装栈桥的照明、供电等配套设施。

3.施工后期a.进行栈桥的装修、绿化等施工。

b.对栈桥进行全面检查,确保各项指标达到设计要求。

c.进行栈桥的验收和交付使用。

五、施工保障1.人员保障a.组织专业的施工队伍,进行技能培训。

b.加强施工现场的安全管理,确保人员安全。

2.质量保障a.严格按照设计图纸和施工规范进行施工。

b.强化过程控制,确保施工质量。

3.进度保障a.制定详细的施工计划,确保施工进度。

b.加强施工协调,确保各环节顺利进行。

六、施工风险及应对措施1.风险一:自然灾害应对措施:提前了解当地气候特点,制定应急预案,确保施工安全。

2.风险二:材料供应不足应对措施:与供应商建立长期合作关系,确保材料供应。

3.风险三:施工过程中出现质量问题应对措施:加强过程控制,及时发现并解决问题。

好了,朋友们,这就是我为你准备的栈桥施工方案。

希望对你有所帮助,让我们一起为美丽的海滨城市打造一座高质量的栈桥吧!注意事项一:施工安全解决办法:施工过程中,安全永远是第一位的。

木栈道施工方案

木栈道施工方案

木栈道施工方案2.2.2对施工区域进行平整处理,确保施工场地符合施工要求。

2.2.3设置施工现场围挡,并在围挡内设置施工用房、材料堆放区等设施。

2.3材料准备2.3.1根据施工计划,提前储备所需木材、钢材、混凝土等原材料,并进行质量检测。

2.3.2对采购的原材料进行分类、储存,确保材料的安全性和质量。

3、施工总体安排3.1施工分期本工程分为三期施工,分别为基础施工、钢结构施工和木栈道平台及栏杆施工。

3.2施工流程3.2.1基础施工进行土石方开挖、调平、浇筑钢筋混凝土基础等工作。

3.2.2钢结构施工进行钢结构架体的制作和安装,确保结构的稳定性和安全性。

3.2.3木栈道平台及栏杆施工进行木栈道菠萝格防腐木面层安装、栏杆制作和观景平台防腐木面层安装等工作。

4、基础施工方案4.1基础施工内容4.1.1进行土石方开挖、调平、浇筑钢筋混凝土基础等工作。

4.1.2对基础进行质量检测,确保基础的稳定性和安全性。

4.2基础施工要求4.2.1进行现场勘察,确定基础施工方案。

4.2.2按照规定要求进行基础施工,确保基础的承载能力和稳定性。

4.2.3对基础进行质量检测,确保基础施工质量符合要求。

5、钢结构施工方案5.1钢结构施工内容5.1.1进行钢结构架体的制作和安装,确保结构的稳定性和安全性。

5.1.2对钢结构进行质量检测,确保钢结构的质量符合要求。

5.2钢结构施工要求5.2.1进行现场勘察,确定钢结构施工方案。

5.2.2按照规定要求进行钢结构施工,确保结构的稳定性和安全性。

5.2.3对钢结构进行质量检测,确保钢结构施工质量符合要求。

6、木栈道平台及栏杆施工方案6.1施工内容6.1.1进行木栈道菠萝格防腐木面层安装、栏杆制作和观景平台防腐木面层安装等工作。

6.1.2对木栈道、平台及栏杆进行质量检测,确保施工质量符合要求。

6.2施工要求6.2.1进行现场勘察,确定木栈道、平台及栏杆施工方案。

6.2.2按照规定要求进行施工,确保施工质量符合要求。

木栈桥施工方案

木栈桥施工方案

木栈桥施工方案木栈桥施工方案一、施工准备1.确定木栈桥的使用目的和位置,并与相关部门进行沟通协调,获取相关许可证件;2.编制施工方案和施工图纸,确定所需材料及施工工具;3.选择合适的木材,对其进行防腐处理;4.提前购买所需材料,并组织运输到指定地点;5.清理施工现场,确保安全和整洁。

二、基础处理1.确定木栈桥的基础类型,根据实际情况选择浇筑混凝土基础或钢立柱;2.进行地面平整和清理,确保基础施工的稳定性;3.基础的设计和施工应符合相关标准和规范。

三、桥梁搭建1.根据施工图纸和设计要求,进行临时支模的搭建,确保承重能力和稳定性;2.根据现场情况,搭建施工脚手架,供施工人员搬运木材和进行施工作业;3.根据设计要求,进行木栈桥的组装,确保连接处结实可靠;4.逐步搭建各个桥墩和木桥面板,使用螺栓、钉子等方式进行固定。

四、检测与加固1.在搭建完成后,进行木栈桥的检测,确保其承重能力和使用安全;2.根据检测结果,进行必要的加固处理,比如使用加强木板、钢筋等。

五、安全防护措施1.设置临时围挡和警示标志,保护施工人员和过往行人的安全;2.施工人员必须戴好安全帽和安全鞋,遵守工地安全规章制度;3.木栈桥的施工必须有专业的施工人员操作,避免造成意外伤害;4.严格控制施工现场的承载量,防止超载引发事故。

六、施工结束1.施工完成后,进行工程验收,确保木栈桥符合设计要求和安全要求;2.清理施工现场,清除垃圾和废料;3.做好工程资料归档工作,包括施工图纸、工程验收报告等。

以上是木栈桥施工方案的主要内容,通过科学、安全的施工流程和严格的质量控制,确保木栈桥的稳定性和使用安全性。

施工过程中要加强与相关部门的沟通和协作,确保项目按规定的时间和质量要求完成。

同时,也要加强安全防护措施,保障施工人员和过往行人的安全。

防腐木栈桥及护栏安装施工方案

防腐木栈桥及护栏安装施工方案1. 引言本文档旨在提供防腐木栈桥及护栏的安装施工方案,保证施工过程安全高效并达到预期效果。

2. 施工准备在开始施工前,应做好以下准备工作:- 准备所需的防腐木栈桥及护栏材料和工具。

- 对施工区域进行清理,确保施工区域干净整洁。

- 了解施工图纸以及安装要求,明确施工目标。

3. 施工步骤3.1 防腐木栈桥安装3.1.1 地基准备- 确定栈桥的位置和长度,并用标线进行标记。

- 根据标记的位置,清理施工区域的杂物和障碍物。

- 预留足够深度的基坑,确保栈桥能够稳固地安装在地面上。

3.1.2 栈桥组装- 将预先准备好的防腐木材料按照施工图纸要求进行组装。

- 使用合适的工具和连接件,将各个部分连接紧固,确保栈桥结构稳定牢固。

3.1.3 栈桥安装- 将组装好的栈桥部分逐段安装到基坑中,按照设计要求进行布置。

- 使用水平仪进行校正,确保栈桥平整水平。

3.2 护栏安装3.2.1 护栏定位- 在栈桥两侧确定护栏的起始和结束位置。

- 使用标线将护栏的位置进行标记,确保护栏安装的准确性。

3.2.2 护栏安装- 按照设计要求,将预制的护栏逐段安装在栈桥的两侧。

- 使用螺丝等紧固件将护栏与栈桥连接紧固,在连接处加固以确保护栏的牢固性。

4. 安全措施在施工过程中,应注意以下安全措施:- 工人应佩戴防护装备,包括头盔、安全鞋等。

- 使用合适的工具操作,避免发生意外伤害。

- 在施工区域设置警示标志,提醒他人注意施工现场。

5. 后续工作在完成防腐木栈桥及护栏的安装后,应进行以下工作:- 对施工区域进行清理,清除杂物和建筑垃圾。

- 对已安装的栈桥及护栏进行检查,确保安装质量和效果符合要求。

6. 总结本文档提供了防腐木栈桥及护栏的安装施工方案,详细介绍了施工步骤和安全措施。

通过按照该方案进行施工,可以确保施工效果达到预期,并提高施工工作的安全性和效率。

防腐木木栈桥施工方案

防腐木木栈桥施工方案木栈桥施工流程:测量放线→土方开挖→基础工程→桥架结构→钢构件安装→桥面防腐木安装→清理扫尾→竣工验收。

栈桥土方工程施工技术要点一、施工准备1、根据施工图纸和规划图进行定位放线,自检合格后经监理,业主规划验收合格并签字。

2、做好排水设施,夜间施工照明、工具、用具和测量仪器的控制。

3、安排运土道路的清理人员保证道路的清洁。

召开各有关单位之间的协调会,协调组织好部分土方的外运工作,避免土方开挖途中临时停工。

4、安排专人负责基坑的安全防护工作。

5、根据运土距离合理安排挖土机动和运土车。

6、对挖土作业人员和清理人员进行技术交底。

二、土方开挖1、土方开挖注意事项1.1基抗土方开挖必须严格按施工方案进行,不得少挖或超挖。

1.2基坑四周不得堆放任何材料,土方开挖好之后,基坑边严禁行走汽车。

1.3挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。

2、保证安全施工和环境保护措施2.1夜间挖土施工时,配置足够的灯光照明。

2.2挖土机的把杆旋转区域严禁站立其它人员施工。

2.3当挖土司机视线不清时,应配置专职指挥。

3、基础开挖过程中,因本景观工程未见《岩土工程地质勘察报告》,景观基础施工图是根据一般情况进行设计。

基础具体如何施工,需根据地基开挖后现场实际地质情况,由设计人员会同业主和地勘人员共同确定。

4、在基坑的四周按照基坑成型的设置防护栏杆,高度1.5米涂红色油漆并用密目网封闭,沿栏杆长度方向,每3米安装一盏红色灯泡作为夜间警示,沿着基坑四周栏杆外砌一道挡水墙,以防下雨时地面水进入。

5、基坑挖好后,通知监理工程师会同勘探、设计及甲方等有关单位验收,合格后,方可进行下道工序施工。

三、回填土基础施工完毕后,基坑应均匀、对称回填,回填土不得含有机杂质。

回填土应分层夯实,夯实表面应平整,边角需补夯密实,密实度0.94。

1、施工部署1.1回填时间:基础验收合格,基础内所有建筑材料及建筑垃圾清理完毕后。

木栈道施工技术方案

目录一、工程概况 (5)1.1 工程简介 (5)1。

2 工程管理 (5)1。

3 工程目标 (6)1.4 工程分类 (6)二、编制依据及相关文件 (6)2。

1 编制依据 (6)2。

2 主要规范、规程和标准 (7)三、施工准备及条件 (7)3。

1 技术准备 (7)3。

2 施工机械一览表 (8)3.3 现场环境及主要措施 (9)四、施工步骤及主要程序作业方法 (11)4。

1 施工步骤 (11)4。

2 劳动力投入 (11)4.3 施测程序 (11)4.4 施工测量组织工作 (11)4。

5 基底处理 (12)4。

6 级配砂石垫层 (12)4.7 防腐木铺装 (14)4.8 栏杆 (17)4。

9 木栈桥 (18)4。

10 加固体系计算 (18)4.11 预制埋件 (20)4.12 混凝土施工及成品保护 (21)4。

13 截洪沟 (22)4.14 石砌挡土墙 (24)4.15 钢筋混凝土挡土墙 (25)4。

16 青石板碎拼及台阶 (27)五、作业过程中的质量控制和质量保证 (29)5。

1 质量保证体系 (29)5.2 质量检查程序 (30)5。

3 质量措施 (31)六、本工程作业的安全文明施工及环境管理 (33)6.1 临边防护 (33)6.2 安全生产及相关制度 (34)6.3 安全应急措施 (36)6。

4 文明施工、保护措施 (40)6.5 强化施工现场管理 (41)6.6 环境卫生管理 (41)6.7 综合治理 (42)6.8 空气及噪声污染控制 (42)6。

9 季节性施工 (42)七、本工程危险点及控制措施 (46)7.1 危险点源分析及控制措施 (46)7。

2 作业环境 (49)7.3 职业安全健康 (50)葫芦岛龙湾中央商务区滨海木栈道景观工程南、北广场施工技术方案一、工程概况1。

1、工程简介施工方案是用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施工项目管理有机结合的产物,它是工程开工后施工活动能有序、高效、科学合理地进行的保障。

栈桥施工方案版

栈桥施工方案版一、项目概述在这个春暖花开的季节,我们迎来了栈桥施工项目。

栈桥,作为连接陆地与海洋的重要桥梁,承载着交通、观光等多重功能。

下面,我将结合自己十年方案写作的经验,为大家详细梳理一下栈桥施工方案。

二、施工准备1.设计图纸:拿到设计图纸后,要对图纸进行仔细研究,了解栈桥的结构、尺寸、材料等信息。

2.施工队伍:组建一支专业的施工队伍,包括工程师、技术员、施工人员等,确保施工过程中各项技术指标得到有效落实。

3.施工材料:根据设计图纸,提前备齐所需材料,如钢材、木材、混凝土等。

4.施工设备:确保施工设备齐全,包括挖掘机、吊车、混凝土搅拌车等。

三、施工流程1.施工测量:对施工现场进行测量,确定栈桥的起始点、终点和各个关键点的位置。

2.地基处理:对栈桥地基进行处理,包括平整、夯实、排水等,确保地基稳固。

3.桩基施工:根据设计要求,进行桩基施工,包括桩基打桩、桩基连接等。

4.桥梁主体施工:桥梁主体施工包括桥墩、桥面、栏杆等部分,按照设计图纸进行施工。

5.附属设施施工:附属设施包括照明、排水、绿化等,施工过程中要确保各项设施正常运行。

6.施工验收:施工完成后,组织验收小组对栈桥进行全面验收,确保各项指标达到设计要求。

四、施工安全1.安全教育:施工前,对所有施工人员进行安全教育,提高他们的安全意识。

2.安全措施:制定严格的安全措施,包括施工现场的安全防护、消防设施、紧急救援等。

3.安全巡查:施工过程中,定期进行安全巡查,发现问题及时整改。

五、施工进度1.制定施工计划:根据工程总量、施工队伍、设备等因素,制定详细的施工计划。

2.实施施工计划:按照施工计划,有序推进施工进度。

3.调整施工计划:根据实际情况,适时调整施工计划,确保工程按时完成。

六、施工质量1.施工规范:严格按照国家相关规范进行施工,确保施工质量。

2.质量检查:施工过程中,定期进行质量检查,发现问题及时整改。

3.质量验收:工程完成后,组织质量验收,确保施工质量达到预期目标。
