地下室堵漏方法

合集下载

地下室堵漏方案

地下室堵漏方案

地下室堵漏方案一、地下室渗漏原因分析1、混凝土裂缝地下室混凝土在浇筑和养护过程中,可能由于温度变化、收缩不均等原因产生裂缝,从而导致渗漏。

2、防水层失效防水层施工质量不佳、材料老化或受到破坏,都可能使防水层失去防水作用,引起渗漏。

3、施工缝和变形缝处理不当施工缝和变形缝是地下室防水的薄弱环节,如果处理不当,容易出现渗漏。

4、地下水压力当地下水位较高时,地下水压力增大,可能突破地下室的防水结构,导致渗漏。

5、管道穿墙部位密封不严给排水管道、通风管道等穿过地下室墙体时,如果密封处理不好,容易形成渗漏通道。

二、堵漏材料选择1、堵漏剂如快速堵漏灵、水不漏等,可用于快速封堵渗漏点。

2、防水涂料如聚合物水泥防水涂料、聚氨酯防水涂料等,用于涂刷在渗漏部位,形成防水层。

3、防水卷材如 SBS 改性沥青防水卷材、自粘防水卷材等,适用于大面积的防水处理。

4、密封材料如密封胶、止水带等,用于处理施工缝、变形缝和管道穿墙部位的密封。

三、堵漏施工流程1、基层处理清理渗漏部位的基层,去除灰尘、油污、疏松的混凝土等,使基层表面平整、干净、坚实。

对于裂缝和孔洞,应进行凿毛处理,并用水冲洗干净。

2、查找渗漏点通过观察渗漏痕迹、进行水压试验等方法,准确查找渗漏点,并做好标记。

3、封堵渗漏点对于较小的渗漏点,可以直接使用堵漏剂进行封堵。

将堵漏剂搅拌均匀,涂抹在渗漏点上,用手或工具压实,使其与基层紧密结合。

对于较大的裂缝和孔洞,应先安装止水针头,然后通过高压灌浆机将灌浆材料注入裂缝或孔洞中,达到封堵的目的。

4、涂刷防水涂料在封堵后的渗漏部位涂刷防水涂料,一般涂刷 2-3 遍,每遍涂刷方向应相互垂直,确保涂层均匀、无漏涂。

5、铺贴防水卷材对于大面积的渗漏区域,可以铺贴防水卷材。

先在基层上涂刷基层处理剂,然后按照卷材的铺设要求进行铺贴,卷材之间的搭接宽度应符合规范要求。

6、密封处理对施工缝、变形缝和管道穿墙部位进行密封处理,使用密封材料填充缝隙,确保密封严实。

地下室堵漏方案(详细完整版)

地下室堵漏方案(详细完整版)

地下室堵漏方案
一、检查漏水情况:
1.在开始处理地下室漏水问题之前,需要先检查漏水的位置、原因和程度。

2.可使用漏水探测仪器或目测等方法进行检查,确认漏水位置和情况。

二、排水处理:
1.如果地下室积水严重,需要第一时间进行排水。

2.可使用泵浦将水抽出,或通过排水渠道将积水导出。

三、漏水点处理:
1.处理漏水点需要针对具体情况进行选择方案。

2.常用的堵漏方法包括:
1)-密封:使用密封剂或防水胶封堵漏水点。

2)-打补丁:挖掉漏水部位附近的受损部分,然后修补。

3)-拆除重建:如果漏水较严重或不易处理,则可以考虑对
局部区域进行拆除重建。

4)-专业堵漏:如有经验的防水工队,可选用专业堵漏方法。

四、防潮处理:
1.处理完漏水点后,需要进行防潮处理。

2.常用的防潮方法包括:
1)-涂刷防水涂料:对地下室墙面、地面涂刷防水涂料。

2)-安装防潮层:在地下室墙体和地面上安装防潮层。

3)-加强通风和干燥:通过增加通风量和干燥设备等措施,
降低地下室的湿度。

五、检查和维护:
1.防潮处理完成后,需要定期检查并进行维护。

2.保持地下室通风干燥,及时发现并处理可能导致漏水的问题,如渗水、破损、老化等。

请注意,在进行地下室堵漏处理时,必须确保所使用的材料和方法符合国家有关建筑防水标准。

同时,要注意安全操作和防护,避免发生意外事故。

如果您不具有相关专业知识和技能,建议寻求专业人员的协助和指导。

地下室堵漏方案

地下室堵漏方案

地下室堵漏方案地下室是许多家庭的储藏室或者多功能空间,然而,由于水管漏水、地下水位上升或其他原因,地下室堵漏问题经常发生。

这不仅会影响地下室的使用,还可能导致房屋结构的损害。

因此,采取合适的堵漏方案至关重要。

本文将介绍一些常见的地下室堵漏方案,以帮助你解决这一问题。

1. 排水系统维护地下室堵漏的一个主要原因是排水系统故障。

首先,你需要检查地下室的排水系统是否正常运行。

清理排水沟和排水口,并确保水流顺畅排出。

如果发现排水系统有损坏或漏水的迹象,及时修复或更换。

2. 补漏剂补漏剂是地下室堵漏的常见解决方案之一。

补漏剂可以填补地下室墙壁上的裂缝,有效防止水渗透。

使用补漏剂前,务必将墙面清洁干燥,并根据说明书正确施工。

补漏剂有不同种类,可根据具体情况选择合适的产品。

3. 外部防水如果地下室的堵漏问题无法通过补漏剂解决,那么外部防水是另一个选择。

外部防水包括修复地下室外墙的损坏部分和施工防水膜。

这需要专业的施工公司进行施工,确保防水层的完整性和可靠性。

4. 喷涂防水材料喷涂防水材料是一种比较简单且有效的堵漏方案。

喷涂防水材料能够覆盖地下室墙壁和地面表面,形成一个阻挡水分渗透的层。

在喷涂之前,确保地下室表面干燥、无尘和无杂物,以保证防水材料的附着力和耐久性。

5. 底部排水系统如果地下室经常遭受地下水位上升或频繁积水,安装一个底部排水系统可能是解决堵漏问题的最佳选择。

底部排水系统可以将地下水有效地排出,避免水渗透地下室。

安装底部排水系统需要专业施工人员,并根据地下室结构的实际情况进行规划和设计。

6. 检查管道和水源除了墙壁和地面的堵漏,管道和水源的问题也可能导致地下室漏水。

定期检查管道是否存在渗漏,并修复任何发现的问题。

此外,确保水源(如洗衣机、洗碗机等)的连接正确,不会漏水。

总结地下室堵漏问题可能会给房屋使用和结构带来严重的影响,因此我们应该采取相应的堵漏方案。

排水系统维护、补漏剂、外部防水、喷涂防水材料、底部排水系统以及管道和水源的检查都是常见的解决方案。

地下室底板泉眼堵漏措施

地下室底板泉眼堵漏措施

地下室底板泉眼堵漏措施
地下室底板泉眼是指在地下室底部出现的水泉,通常是由于地下水位过高或地下水流动激发出的。

这种情况一般都会导致地下室潮湿、阴霉、腐烂等问题,严重时甚至还会造成墙体漏水、地面起泡等情况。

为避免这种情况的发生,需要采取一系列的堵漏措施。

1. 加强地下室保温
地下室保温能够有效减少地下水的渗透,从而减少地下室底板泉眼的发生。

可以采用挖掘深度加深、地下室顶部进行防水处理、加装保温材料等方法。

2. 进行地下室排水
地下室排水是指将地下水流向外排泄的过程。

可以在地下室底部设置排水沟,将地下水引导至指定的出水口。

这种方法可以有效地减少地下室底板泉眼的出现。

3. 采用堵漏材料
在地下室底板泉眼处涂布堵漏材料,如沥青、聚氨酯、弹性水泥等。

这种方法虽然可以解决地下室底板泉眼的问题,但是堵漏材料的质量和施工质量也是影响效果的关键因素。

4. 安装排水系统
在地下室底部安装排水系统,通过管道将地下水引导至指定的出水口。

这种方法可以有效地解决地下室底板泉眼的问题,同时也可以避免地下室其他地方的漏水问题。

通过以上四种方法中的一种或几种相结合,可以有效地解决地下
室底板泉眼的问题,避免地下室湿气、霉味等问题的发生。

在施工过程中,需要严格按照规范进行,以保证效果的最大化。

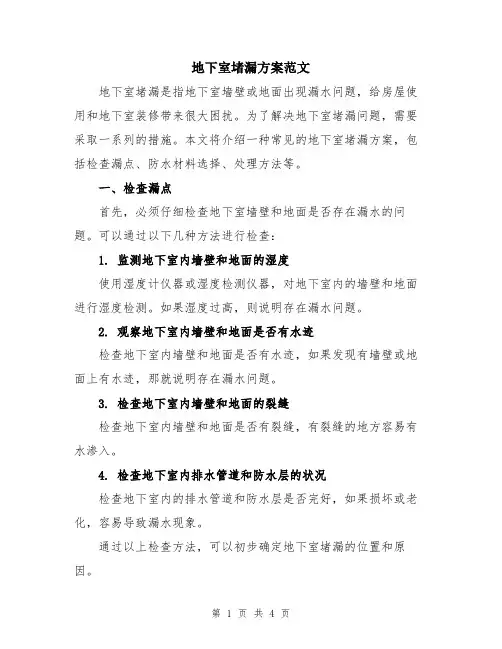

地下室堵漏方案范文

地下室堵漏方案范文

地下室堵漏方案范文地下室堵漏是指地下室墙壁或地面出现漏水问题,给房屋使用和地下室装修带来很大困扰。

为了解决地下室堵漏问题,需要采取一系列的措施。

本文将介绍一种常见的地下室堵漏方案,包括检查漏点、防水材料选择、处理方法等。

一、检查漏点首先,必须仔细检查地下室墙壁和地面是否存在漏水的问题。

可以通过以下几种方法进行检查:1. 监测地下室内墙壁和地面的湿度使用湿度计仪器或湿度检测仪器,对地下室内的墙壁和地面进行湿度检测。

如果湿度过高,则说明存在漏水问题。

2. 观察地下室内墙壁和地面是否有水迹检查地下室内墙壁和地面是否有水迹,如果发现有墙壁或地面上有水迹,那就说明存在漏水问题。

3. 检查地下室内墙壁和地面的裂缝检查地下室内墙壁和地面是否有裂缝,有裂缝的地方容易有水渗入。

4. 检查地下室内排水管道和防水层的状况检查地下室内的排水管道和防水层是否完好,如果损坏或老化,容易导致漏水现象。

通过以上检查方法,可以初步确定地下室堵漏的位置和原因。

二、防水材料选择地下室堵漏需要使用到防水材料,防水材料的选择非常重要。

以下是几种常见的防水材料:1. 优良耐水性的聚合物防水涂料聚合物防水涂料具有良好的耐水性能,可以有效地防止地下室墙壁和地面出现漏水问题。

2. 环氧树脂防水材料环氧树脂防水材料具有良好的抗渗透性和耐化学腐蚀性,可以在地下室墙壁和地面形成坚固的防水层。

3. 橡胶防水材料橡胶防水材料具有良好的柔性和粘性,可以有效地填充地下室墙壁和地面的裂缝,阻止水渗透。

根据地下室的具体情况,选择适合的防水材料进行堵漏工作。

三、处理方法在确定了地下室堵漏的位置和原因,并选择了合适的防水材料后,可以采取以下几种处理方法:1. 修补漏洞和裂缝如果发现地下室墙壁或地面上有漏洞和裂缝,可以使用防水涂料、环氧树脂防水材料或橡胶防水材料进行修补。

首先,清除漏洞和裂缝周围的灰尘和杂物,然后将防水材料均匀地涂抹或填充到漏洞和裂缝处,待干燥后形成防水层。

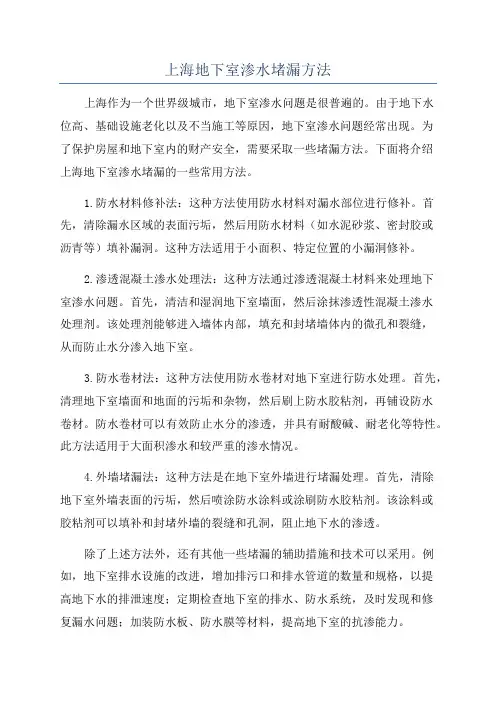

上海地下室渗水堵漏方法

上海地下室渗水堵漏方法

上海地下室渗水堵漏方法上海作为一个世界级城市,地下室渗水问题是很普遍的。

由于地下水位高、基础设施老化以及不当施工等原因,地下室渗水问题经常出现。

为了保护房屋和地下室内的财产安全,需要采取一些堵漏方法。

下面将介绍上海地下室渗水堵漏的一些常用方法。

1.防水材料修补法:这种方法使用防水材料对漏水部位进行修补。

首先,清除漏水区域的表面污垢,然后用防水材料(如水泥砂浆、密封胶或沥青等)填补漏洞。

这种方法适用于小面积、特定位置的小漏洞修补。

2.渗透混凝土渗水处理法:这种方法通过渗透混凝土材料来处理地下室渗水问题。

首先,清洁和湿润地下室墙面,然后涂抹渗透性混凝土渗水处理剂。

该处理剂能够进入墙体内部,填充和封堵墙体内的微孔和裂缝,从而防止水分渗入地下室。

3.防水卷材法:这种方法使用防水卷材对地下室进行防水处理。

首先,清理地下室墙面和地面的污垢和杂物,然后刷上防水胶粘剂,再铺设防水卷材。

防水卷材可以有效防止水分的渗透,并具有耐酸碱、耐老化等特性。

此方法适用于大面积渗水和较严重的渗水情况。

4.外墙堵漏法:这种方法是在地下室外墙进行堵漏处理。

首先,清除地下室外墙表面的污垢,然后喷涂防水涂料或涂刷防水胶粘剂。

该涂料或胶粘剂可以填补和封堵外墙的裂缝和孔洞,阻止地下水的渗透。

除了上述方法外,还有其他一些堵漏的辅助措施和技术可以采用。

例如,地下室排水设施的改进,增加排污口和排水管道的数量和规格,以提高地下水的排泄速度;定期检查地下室的排水、防水系统,及时发现和修复漏水问题;加装防水板、防水膜等材料,提高地下室的抗渗能力。

总之,上海地下室渗水问题可以通过选择合适的堵漏方法来解决。

不同的渗水情况需要采取不同的措施,因此在解决地下室渗水问题时,最好请专业的防水公司进行检测和堵漏处理,以确保解决问题的效果和持久性。

地下室堵漏方案

地下室堵漏方案

地下室堵漏方案地下室是许多家庭中的重要储物空间,然而,由于地下室位于地面以下,常常面临着漏水问题。

这不仅会损坏地下室内的物品,还会对房屋结构造成潜在的危险。

针对地下室漏水问题,制定一个可行的堵漏方案至关重要。

本文将介绍一些有效的地下室堵漏方案,以帮助您解决这一问题。

1. 检测漏点在制定堵漏方案之前,首先需要仔细检测地下室的漏点。

常见的漏水来源包括地下水渗透、管道漏水、排水系统故障等。

通过仔细观察地下室墙壁和地板上的湿润痕迹,可以初步确定漏点的位置。

此外,还可以运用纸张吸湿法、烟雾测试法等方法,进一步确认漏点的具体位置。

2. 外部防水一种有效的地下室堵漏方案是进行外部防水处理。

这种方法适用于地下室墙壁外部存在渗透问题的情况。

首先,需要将地下室周围的土壤挖掘至地基底部,然后清理墙壁表面,修补墙体裂缝,涂刷专业防水涂料,覆盖防水膜。

接下来,将土壤回填至修复好的地基上,确保土壤紧实。

这样一来,可以有效地防止地下水通过墙壁渗透。

3. 内部防水对于地下室内部的漏水问题,内部防水是一种常用的堵漏方案。

首先,需要清理地下室墙壁和地板上的湿润痕迹,确保表面干燥。

接着,使用专业的堵漏剂涂刷或喷洒在墙壁和地板表面,以形成一层防水屏障。

此外,还可以对地下室内部的管道、排水系统进行检查和维护,修复漏水点,确保系统正常运行。

4. 底板防水地下室底板是漏水的一个常见区域。

为了解决底板漏水问题,可以采用地下室底板防水方案。

首先,需要清理底板表面,去除污垢和松散的材料。

然后,修补底板上的裂缝和破损部分,并涂刷一层专业的地下室底板防水涂料。

这种涂料具有良好的附着力和防水性能,可以有效地阻止水分渗透进入地下室。

5. 雨水管理在地下室堵漏方案中,合理管理雨水也是至关重要的。

确保雨水不会直接流入地下室,可以减少漏水的风险。

为此,可以采取一些措施,如修复屋顶漏水,安装雨水收集系统,设置合适的排水管道等。

通过这些手段,可以有效地控制雨水流入地下室的程度,减少漏水的可能性。

地下室堵漏施工方案

地下室堵漏施工方案

地下室堵漏施工方案地下室漏水问题是很常见的,一般是由于地下室墙体渗漏、地坪渗漏、地下室顶板渗漏等原因导致的。

为了解决地下室漏水问题,需要采取一系列的施工方案。

下面是具体的地下室堵漏施工方案:一、地下室墙体渗漏的处理方案:1.清理及除油污:首先要清理墙体表面的油污,采用刷洗和高压清洗的方式清除墙面污渍和浮尘。

2.补漏结构处理:在墙体渗漏问题较严重的位置,采用玻璃纤维加丙烯酸乳液浆料进行补漏结构处理,确保墙体结构牢固,阻止水分进入地下室。

3.防水涂料处理:在墙面经过补漏结构处理后,要选用具有防水功能的环保涂料进行涂刷,确保墙体有效防水、抗渗。

二、地坪渗漏的处理方案:1.清理地坪表面杂物:清理地坪表面的杂物,然后用高压水枪冲洗地面,清除浮尘和污垢。

2.补漏处理:在地坪渗漏问题较严重的位置,采用水泥砂浆或高分子防水材料进行补漏处理,填补地面裂缝和渗漏缺陷。

3.防水涂料处理:使用环保的防水涂料进行地坪涂刷,形成一层坚实的防水保护膜,提高地坪的防水性能。

三、地下室顶板渗漏的处理方案:1.清理顶板表面:清理顶板表面的杂物,用高压水枪冲洗掉浮尘和污垢。

2.补漏处理:针对有渗漏缺陷的顶板位置,采用适当的材料进行补漏处理,如高分子防水材料。

3.防水涂料处理:在顶板处理完成后,使用专用的防水涂料进行涂刷,提升顶板的防水性能。

四、常见的地下室堵漏材料:1.玻璃纤维加丙烯酸乳液浆料:该材料具有良好的附着力和防水性能,适用于地下室墙体的补漏处理。

2.水泥砂浆:水泥砂浆是常用的堵漏材料,具有良好的填补和密封作用,适用于地坪和顶板的补漏处理。

3.高分子防水材料:高分子防水材料是建筑防水的先进材料,具有良好的抗渗性能和耐剪切性能,适用于各种地下室堵漏工程。

地下室堵漏施工需要综合考虑墙体、地坪和顶板等多个因素,采取适当的处理方法和材料。

在施工过程中,需要严格按照工艺规范进行操作,确保施工质量和效果。

此外,定期检查和维护也很重要,及时发现并处理漏水问题,避免地下室损坏和漏水扩大。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室堵漏方法
一、概况
地下室底板尺寸为61.3X 107.85X 0.35m。

长宽方向分别设置了2道和1道1m宽后浇带。

从地勘报告来看,地下水位为21.04~23.08 m,现底板标高为17.05m (标高在-4.95 m),上部还有一层300mm厚的砼,主要表现为线漏。

底板裂缝宽度在0.15〜
0.35mm;墙板裂缝宽度在0.15〜0.6mm。

底板裂缝均分布在岩石层部位,墙板裂缝均有但数量不多。

现在初步拟定对线漏采用DH-814 聚氨酯快速堵漏材料,直接在裂逢处钻孔,安装专用止水针头,高压灌浆的方法堵水。

该方法可灌0.02 mm缝,深达1000 mm。

二、施工方案如下:
1 、确定修补方案堵漏前必须进行现场调查,摸清混凝土施工质量,分析渗漏水的原因,查清裂缝发生的部位及裂缝的宽度、长度、深度和贯穿情况,并了解雨季和旱季的漏
水情况,测量漏水的流量与流速等,通过充分调查,正确拟定修补方案,做好各项准
备工作。

2、材料性能特点DH-814 U型聚氨酯快速堵漏胶是遇水即反应,由于水参与了反应,浆液不会被水稀释冲走,这是其他灌浆材料所不具备的优点;浆液在压力作用下,灌入混
凝土裂缝,同时向裂缝周围渗透,当遇水时又发生反应,发泡膨胀,形成二次渗透,继续
渗入混凝土缝隙,最终形成网状结构,成为密度小、含水的弹性体,有良好的适应变形能
力,止水性好。

3、灌浆孔的设计和布孔灌浆孔的布孔有骑缝和斜孔两种形式,根据实际情况和需要加以选择,必要时两者并用。

( 1) 灌浆孔的设计:灌浆孔的位置,应使孔和漏水裂缝孔隙相交,并选在漏水量最大处。

( 2) 布孔原则:注浆孔眼的位置和数量,需根据不同漏水情况进行合理安排,以导出漏水为目的,在集中漏水处布孔,裂缝大,水流量大,则孔距大,缝小则孔距小。

4、打孔可视施工条件采用手工和机械方法,一般是手工打孔和机械打孔并用
5、检查灌浆设备和管路运转情况,检查固结浆嘴的强度,疏通裂缝,进一步选
好灌浆参数〈如凝胶时间、灌浆压力和配浆量等〉6、灌浆灌浆是整个化学灌浆的中心环节,须待一切准备工作完成后进行。

灌浆前必须有组织地进行分工,固定岗位,尤其需要有专职熟练的人员进行操作。

(1)灌浆前对整个系统进行全面的检查,在灌浆机具运转正常,管路畅通的情况下,方可灌浆。

(2)对于垂直缝一般自下而上灌浆,水平裂缝由一端向另一端或从两头向中间灌浆;对集中漏水应先对漏水量最大的孔洞进行灌浆。

7、结束灌浆在压力比较稳定的情况下,再继续灌1-2 分钟既可结束灌浆,拆卸管路准备清洗。

8、封孔经检查无渗水现象时,卸下灌浆头,用水泥砂浆等材料将孔补平抹光。

9、注意事项:
(1)输浆管必须有足够的强度,装拆方便。

(2)所有操作人员必须穿戴必要的劳动保护用品。

(3)灌浆时,操作泵的人员应时刻注意浆液的进浆量,同时观察压力变化情况。

一般压力突然升高可能由于浆液凝固、管路堵塞或由于浆液逐渐充填裂缝,此时立即停止灌浆。

压力稳定上升,但仍在一定压力之内,此时是正常的。

有时出现压力下降情况,这可能是由于孔隙被冲开,浆液大量进入裂缝深部所致,此时可持续灌浆。

随着大量浆液进入裂缝,压力会逐渐上升并稳定。

压力降低的另一种原因是由于封缝或管路接头漏浆造成的,需及时停止灌浆,进行处理。

有时由于泵压力增大,将浆液压入裂缝深处,使大量浆液流失,这时可调节浆液固结时间,使之缩短凝结时间,或采用间歇灌浆的方法来减少浆液损失。

(4)灌浆所用的设备、管路和料桶必须分别标明。

(5)灌浆前应准备水泥、水玻璃等快速漏材料,以便及时处理漏浆跑浆等情况。

(6)每次灌浆结束后,必须及时清洗所有设备和管路,灌浆结束后应用1:2 水泥砂浆封闭灌浆孔。
